土方开挖技术交底ppt
土方开挖及基坑支护 ppt课件

• (7)在机械开挖阶段,派专人负责开挖深 度及开挖流程,以及负责开挖时的质量与安 全。
• (8)挖出的土方应及时运走,严禁在放坡 顶面堆放土方。
• (9)当机械开挖到距坑底300mm时停止使用 机械开挖,应配备一定数量的人员进行人工 挖土、清槽,并适当放慢挖机开挖的速度, 使人工挖土尽量能跟上挖机的速度。人工铲 土与机械挖土必须错开时间和地点,以确保 挖土安全。
• (3)基坑开挖时,如遇同一基坑内有两台 挖土机同时施工,其间距应大于10m,挖土 机工作范围内,不允许进行其它作业。
• (4)土方开挖时要随时进行轴线复核及水 平标高测量,注意土面的平整及坑内土体 的加固区域。
• (5)挖土机开挖中严禁塔吊格构柱及围护 结构。
• (6)下雨天注意及时的排水和抽水,严禁 基坑雨水浸泡。
引起土体内剪应力增加的原因有: ①高度或深度增加,剪应力增加。 ②边坡上面荷载(静、动)增加。 ③浸水一方面使土体自重增加,另一方面水在土体中渗流产生一定 的动水压力。 ④土体竖向裂缝中的水(地下水)产生静水压力。
• 3、现场概况:该工程基础开挖深度为5m-6m ,为保证基坑开挖和建筑物地下结构部分施 工期间的安全性,需对基坑边坡进行支护, 拟采取分3层放坡开挖及D48*3.5钢花管土钉 墙支护,每层开挖深度至下层待施工土钉深 度下约500mm,并在混凝土面层完成72小时 后开挖下一层。
• 7)混凝土喷射完成后,在12h内加以覆盖或洒 水养护,保持混凝土湿润,养护时间不少于7 昼夜。
• 6、质量控制要点: • (1)对所进钢筋、水泥、必须有质量检测
书,施工前对所有材料进行试验。
• (2)锚杆的长度必须达到设计要求。 • (3)锚杆必须灌注密实。 • (4)喷层做到均匀、密实,厚度满足设计
基坑土方开挖施工技术交底

施工技术交底
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
施工技术交底
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
注:本记录一式两份,一份交接受交底人,一份存档。
土方开挖与回填ppt

表1- 6 填方每层的铺土厚度和压实遍数
压实机具
每层铺土厚度/mm
每层压实遍数/遍
平碾
200~300
6~8
丰足碾
200~0
8~16
蛙式打夯机
200~250
3~4
推土机
200~300
6~8
拖拉机
200~300
8~16
人工打夯
不大于200
3~4
注:人工打夯时,土块粒径不应大于50 mm。
返回
五、土方回填工程验收
3. 振动法
振动法是将重锤放在土层的表面或内部, 借助于振动设备使重锤振动,土壤颗粒即发生相 对位移达到紧密状态。此法用于振实非粘性土效 果较好。
近年来,又将碾压和振动结合而设计和制造 出振动平碾、振动凸块碾等新型压实机械。
振动压路机
返回
四、影晌填土压实质量的因素
填土压实质量与许多因素有关,其中主要 影响因素为:
▲深基坑工程中考虑时空效应的基坑开挖参数 (时间参数、空间参数)和施工顺序的确定应满 足以下要求:
(1)减少开挖过程中的土体扰动范围,采 用分层分块开挖且其空间几何尺寸能 最大限度地限制支护墙体的变形和坑 周土体的位移与沉降;
(2)尽量缩短基坑开挖卸荷后无支护暴露时间;
(3)满足对称开挖、均衡开挖的原则,使基坑受 力均衡;
1. 碾压法
碾压法是由沿着表面滚动的鼓筒或轮子的压力压 实土壤。一切拖动和自动的碾压机具,如平滚碾、羊足 碾和气胎碾等的工作都属于同一原理。
碾压法主要用于大面积的填土,如场地平整、大 型车间的室内填土等工程。平滚碾适用于碾压粘性和非 粘性土;羊足碾只能用来压实粘性土; 气胎碾对土壤碾压较为均匀,故其填土质量较好。
土方开挖施工安全技术交底

11、因施工场地原因,不能按规范要求放坡,必须在施工员的指导下做好边坡支护措施,支护措施未完善,严禁作业。
3、施工现场用电应严格按照用电安全管理规定,加强电源管理,预防发生电器火灾。并设立专人指挥现场交通,保证车辆和人员各走其道。
4、土方开挖必须严格按照施工组织设计和土方开挖专项方案进行,开挖前应熟悉开挖范围内的地下管线和地质开采资料,挖土中发现管道、电缆及其他埋设物应及时报告,不得擅自处理。
5、土方开挖施工作业时,两人操作间距应大于2.5m。多台机械开挖作业时,挖土机间距应大于10m,在挖土机工作范围内,不许进行其他作业。
12、土方开挖时发现土质变化、边坡渗水、工作面冒水、冒砂、有滑坡现象等,应立刻撤离施工作业面,并报告现场施工管理人员。
13、土方开挖深度大于2m时,在距基坑边1.5米四周用中建标准化防护栏杆围护。施工现场的道路应畅通无阻,夜间应设照明,并加强值班巡逻。
14、土方开挖施工作业上口边2m范围内不得堆土、堆料和停放机具,土方开挖施工期间应设警示牌,夜间布设红色灯标志。
6、土方开挖施工作业人员必须听从现场施工员指挥,保护好测量基准桩,保证土方开挖标高位置及尺寸准确。
7、用电机械在使用前进行安全的检查,如存在漏点隐患或构造不符合规定要求时,必须整改复查合格后方可使用。
8、土方开挖必须严格按照施工组织设计和土方开挖方案进行,挖掘边坡土方应按施工方案要求放坡,挖掘时由上而下、逐层挖掘,严禁掏洞挖掘方法,严禁在陡坡下或有危石坡边挖掘作业。
土方开挖基础知识培训PPT课件

• 盲沟:置于基础底板下,基础施工完毕后无法看见叫盲沟。盲
沟20相21/7当/23于看不见的排水沟。盲沟的尺寸同排水沟。
16
图1-20 集水井降水 1—排水沟;2—集水井;3—水泵
2021/7/23
17
井点降水 • 1、定义:在基坑开挖前,预先在基坑四周埋设一定数量的滤水
管(井),在基坑开挖前和开挖过程中,利用真空原理,使地下 水位降低到坑底以下。井点降水法也称为人工降低地下水位法, 是地下水位较高的地区工程施工中的重要措施之一。
四方棱柱体法 三角棱柱体法 2 平均断面法 3 场地平整土方量计算 方格网法
2021/7/23
9
土方调配
目的:力求达到填、挖方平衡 和总运输量最小的原则。
2021/7/23
10
2021/7/23
图1-17 各调配区的土方量和运距
11
图1-19 土方调配图
2021/7/23
12
土方工程施工要点
土石方工程基础知识培训
2021/7/23
陈乾坤 2012年2月22日
1
要点归纳
1 土石方工程的内容和施工要求 2 土的工程分类及性质 3 土方边坡 4 土方量计算的基本方法 5 场地平整土方量的计算
6 土方调配 与平衡
7 施工要点
2021/7/23
2
土石方工程的内容和施工要求
1 、内容 • 场地平整 • 开挖沟槽 施工排水 降水 边坡和支护 • 土方回填和压实
流砂的防治
流砂现象及其危害
• 1、流砂现象:
• 粒径很小、无塑性的土壤,在动水压力推动下, 极易失去稳定,而随地下水一起流动涌入坑内, 这种现象称为流砂现象。
• 2、流砂现象的危害:
土方开挖工程施工技术交底

土方开挖工程施工技术交底今天一起来探索一下土方开挖工程的小秘密。
啥是土方开挖?简单说,就是把土挖开,给要建造的东西腾出地方来。
就好比要在校园里建一个漂亮的小花坛,那就得先把那块地上的土挖开,这就是土方开挖。
想象一下,的校园里有一块空地,打算在那里建一个超级美的小花坛,里面种上各种各样五颜六色的花。
那第一步就是要进行土方开挖。
得先准备好工具,就像小战士上战场要带好武器一样。
挖土的小铲子就是的“秘密武器”。
它就像一个小小的魔法棒,能轻松地把土挖起来。
还有小锄头,它可以帮忙把比较硬的土块敲碎,让挖土变得更容易。
在开始挖土的时候,要注意安全。
就像走在路上要小心别摔倒一样,挖土的时候也不能太莽撞。
要先看看地下有没有什么奇怪的东西,比如说一些小石块,或者是以前别人埋在地下的小玩具啥的。
要是不小心挖到了这些东西,可别硬来,不然小铲子可能会坏掉,的小手也可能会受伤。
挖土的时候也有小技巧。
可以从花坛的一边开始挖,就像画画一样,一笔一笔地来。
把挖出来的土放在一边,堆成一个小小的土堆,就像给小花坛准备了一个“土城堡”。
挖的时候,要尽量把土挖得平平整整的,这样以后花坛的底部才会稳稳当当的。
比如说,小明在挖土的时候,他特别认真,一下一下地用小铲子把土挖起来,还把土块敲得碎碎的。
不一会儿,他就挖出了一个小小的坑,就像给小花坛画好了一个轮廓。
而小红,她挖土的时候太着急,没有注意到地下有一块大石头,结果小铲子都被磕坏了。
所以,挖土的时候一定要细心。
等土挖得差不多了,还要检查一下坑的深度和大小是不是合适。
要是太浅了,花种下去可能会站不稳;要是太深了,又浪费了好多力气。
就像给小树苗找家一样,这个家的大小和深度都得刚刚好。
好,小伙伴们,现在你们知道土方开挖的小秘密了。
下次要是再一起建造什么好玩的东西,可别忘了这些小技巧,说不定能做出超棒的作品!。

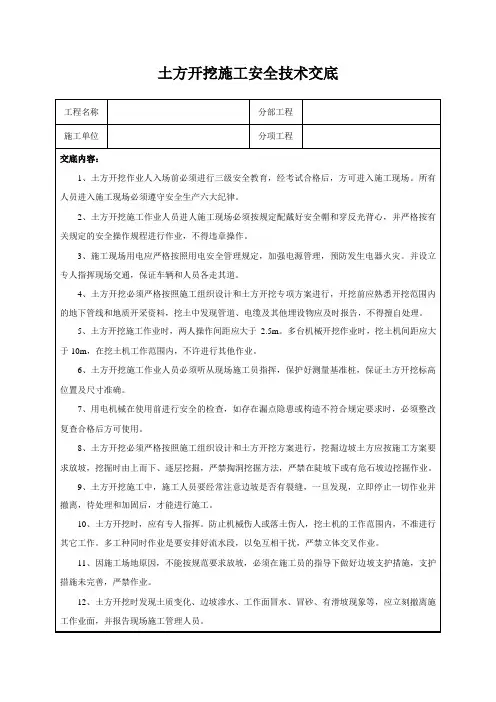

土方开挖安全技术交底

工程名称
分部工程
施工单位
分项工程
交底内容:
1、所有进入施工现场的人员必须进行入场三级教育并经考核合格方可上岗,凡未经安全教育和交底的人员严禁进入施工现场作业。
2、进入施工现场必须按规定佩戴安全帽。严禁光脚,严禁穿拖鞋、硬塑料底等易滑鞋和高跟鞋进入现场。严禁酒后上岗,不得在禁止烟火位置吸烟。
6、开挖槽沟深度超过1.5m时必须根据土质和开挖深度情况按技术交底要求放坡、支撑或护壁。遇边坡不稳、有坍塌危险征兆时,必须立即撤离现场。并报告有关负责人,经过安全处理后,方可继续施工。
7、多人同时挖土操作时,应保持足够的安全距离,横向间距不得小于2m,纵向间距不得小于3m。禁止面对面进行挖掘作业。
8、基坑、基槽边上口边1m以内,不得来回上人走动,不得堆放任何物、料、机具或杂物,堆土高度不得超过1.5m。
12、配合机械挖土清理槽底作业时,严禁进入铲斗回转半径范围,必须等挖掘机停止作业后方可进入铲斗回转半径范围进行清理槽作业。在竖井(坑)内作业时,必须服从指挥人员的指稳时方可靠近作业。
13、在滑坡地段开挖时,应从滑坡体两侧向中部自亡而下进行,严禁全面拉槽开挖,弃土不得堆在主滑区内。
17、在公共场所如道路、城区、广场等处进行开挖土方作业时,应在作业区四周设置围栏和护板,设立警告标志牌,夜间设红灯示警。
18、施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电安全技术规范》的规定。现场的各类电气、机械设备和各种安全防护设施,如安全网、防护栏等严禁乱动。
19、开挖出的土方要严格按照组织设计堆放,不得堆于基坑外侧,以免引起地面堆载超荷引起土体位移、板桩位移或支撑破坏。
3、在从事挖土作业前必须熟悉作业内容、作业环境,对使用的工具要进行检修,不牢固者不得使用。作业时必须执行安全技术交底,服从带班人员指挥。
建设施工安全教育、安全技术交底培训讲义PPT(77页,图文并茂)

中汽智达(洛阳)建设监理有限公司
第一章 安全交底 第二章 技术交底
第一章 安全交底
前言 人最宝贵的是生命,生命个人只有一次,每
个人的生命价值是同等的,没有高低之分。第个人 都应热爱、尊重、珍惜和保护唯一的生命。因此, “人命关天,发展决不能以牺牲人的生命为代价。 这是一条不可逾越的红线”。安全生产成为工作的 头等大事,是经济发展与社会进步的永恒话题。
• 洛阳市第一中医院新区医院项目监理部 • 2019年8月29日
凡从事建筑施工的人员,必须满足以下要求: (一)年龄要求: 男性18至55岁;女性18至50岁。特种作业人员必须
符合相关要求。
(二)健康要求:
经社区或者县级以上医疗机构体检合格,无妨碍从事相应 作业的心脏病、癫痫病、眩晕症、震颤麻痹症、精神病、痴 呆症以及其他疾病和生理缺陷,并符合相应作业需要的其他 要求。
四、从业人员必须接受的安全教育和培训
(一)必须接受入场三级安全教育和培训,了解施工现场的 危险部位、安全操作规程和相关的安全知识,经考核合格后 方能上岗。 (二)变换工程后必须接受相关的安全教育培训。 (三)作业前就接受工程技术人员或班组长书面安全技术交 底,并在交底书上履行亲名签名。 (四)作业前依法接受班组长组织的班前教育活动(建议 留存影像资料),班组长必须如实记录,并上交项目部 安全员备案。
土方开挖
• 土方开挖时分层分段进行,按照先周边再 中间的出土方法,先开挖基坑边沿土体, 尽早为土钉和钢管的施工提供工作面,然 后再中间开挖土方。
• 土方开挖一定要配合基坑支护的施工节奏 ,每层开挖不能超过所施工土钉 下0.5m,且配合施工节点要求进 行开挖。
• 开挖期间,随时注意观测支护结构的变化 状态,发现异常情况要立即停挖并向建设 单位和监理单位汇报,经分析原因,采取 有效措施后,方可继续施工。
