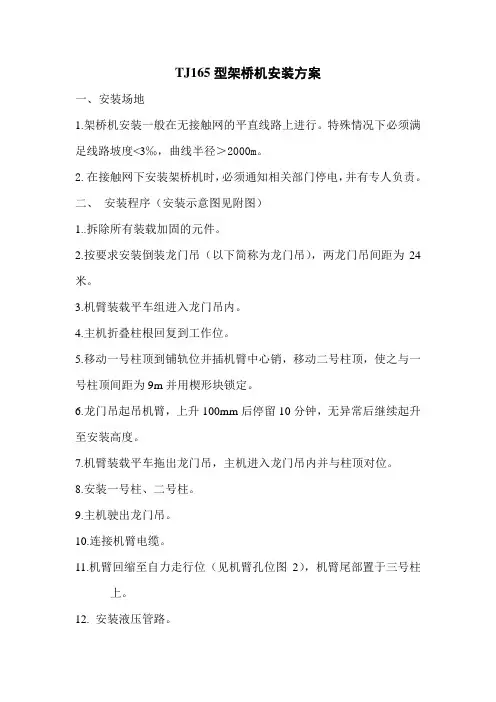

TJ165型架桥机安装方案

TJ165型架桥机安装方案
一、安装场地
1.架桥机安装一般在无接触网的平直线路上进行。

特殊情况下必须满足线路坡度<3‰,曲线半径>2000m。

2.在接触网下安装架桥机时,必须通知相关部门停电,并有专人负责。

二、安装程序(安装示意图见附图)
1..拆除所有装载加固的元件。

2.按要求安装倒装龙门吊(以下简称为龙门吊),两龙门吊间距为24米。

3.机臂装载平车组进入龙门吊内。

4.主机折叠柱根回复到工作位。

5.移动一号柱顶到铺轨位并插机臂中心销,移动二号柱顶,使之与一号柱顶间距为9m并用楔形块锁定。

6.龙门吊起吊机臂,上升100mm后停留10分钟,无异常后继续起升至安装高度。

7.机臂装载平车拖出龙门吊,主机进入龙门吊内并与柱顶对位。

8.安装一号柱、二号柱。

9.主机驶出龙门吊。

10.连接机臂电缆。

11.机臂回缩至自力走行位(见机臂孔位图2),机臂尾部置于三号柱
上。

12. 安装液压管路。

13 .机臂上升至最高位安装零号柱。

三、安装注意事宜
武汉中铁工程机械厂
二〇一五年八月二十四日。

架桥机专项施工方案

架桥机专项施工方案

架桥机专项施工方案一、项目概述架桥机专项施工方案适用于桥梁施工项目中,利用架桥机进行桥梁施工的工程。

本方案旨在确保施工过程安全、高效,并最大程度地减少对环境的影响。

本文档将详细介绍架桥机专项施工方案的组成部分,施工步骤和需要遵守的安全要求。

二、施工准备1. 工程评估在施工前需要进行工程评估,包括分析施工地点地质条件,确定架桥机的选择和布置方案。

2. 设备检查确保架桥机的各项设备、传感器、电气系统等正常工作,确保施工过程中的安全和高效。

3. 施工人员培训保证施工人员具备相关技能和专业知识,并进行必要的培训,以确保操作过程的安全性和正确性。

4. 施工区域准备保证施工区域的平整和清洁,移除可能存在的障碍物,并设置必要的安全警示标志。

三、施工步骤1. 架桥机的组装按照制造商提供的说明书进行架桥机的组装,确保每个部件的安装正确,关键部件的紧固和连接牢固。

2. 架设支撑物根据工程要求,架设合适的支撑物,提供稳定的支撑和承载能力,以确保架设桥梁的安全性。

3. 架设桥梁采取合适的架设方法,确保桥梁的平衡和稳定,遵守施工图纸和规范要求。

4. 进行必要的调整根据实际情况,对架设的桥梁进行必要的调整和修正,以确保桥梁的水平度和垂直度。

5. 桥梁连接根据设计要求,进行桥梁的连接和固定,确保桥梁的整体性和稳定性。

6. 施工记录在施工过程中进行必要的记录和检查,包括各个环节的施工参数、质量检验结果等,以备后期参考。

四、安全要求1. 安全防护施工人员必须佩戴合适的防护装备,包括安全帽、安全鞋、防护手套等,以保障人身安全。

2. 作业区域限制严格限制非施工人员进入作业区域,确保作业区域的安全。

3. 定期检查定期对架桥机的各项设备进行检查和维护,确保设备的完好和正常工作。

4. 紧急应对措施制定完善的紧急应对措施和逃生预案,确保在发生突发事件时,能迅速、有序地进行应对和疏散。

五、施工质量控制1. 使用优质材料采用符合国家标准和规范要求的优质材料,确保施工质量和桥梁的使用寿命。

架桥机吊装专项方案

架桥机吊装专项方案

一、编制依据1. 国家及地方有关建筑安装工程、安全生产的法律法规和标准规范。

2. 项目施工组织设计及施工图设计文件。

3. 架桥机相关技术参数及操作手册。

二、工程概况本工程为XX桥梁工程,位于XX地区,桥梁全长XX米,桥梁结构为XX。

本次吊装工作主要涉及架桥机的安装、桥梁构件的吊装以及架桥机的拆除。

三、架桥机简介1. 型号:XX型号架桥机。

2. 起重量:XX吨。

3. 吊装高度:XX米。

4. 吊装半径:XX米。

四、施工准备1. 人员准备:组织具有丰富吊装经验的施工队伍,进行专项培训,确保操作人员熟悉架桥机的性能及操作规程。

2. 设备准备:检查架桥机及辅助设备(如卷扬机、钢丝绳、吊钩等)的完好性,确保其符合安全要求。

3. 材料准备:准备足够的钢丝绳、吊索具、安全防护用品等。

五、施工步骤1. 架桥机安装:- 根据设计图纸,在指定位置进行架桥机的组装。

- 检查各部件连接牢固,确保安全。

- 对架桥机进行试运行,检查其性能是否满足施工要求。

2. 桥梁构件吊装:- 根据吊装计划,将桥梁构件吊运至指定位置。

- 吊装过程中,确保构件平稳、垂直。

- 吊装完毕后,进行临时固定,确保构件安全。

3. 架桥机拆除:- 拆除前,对架桥机进行全面检查,确保无安全隐患。

- 按照拆卸顺序,逐步拆除架桥机各部件。

- 拆卸过程中,注意保护地面及周围设施。

六、安全措施1. 人员安全:严格执行操作规程,佩戴安全防护用品,确保人员安全。

2. 设备安全:定期检查设备,确保设备性能良好,无故障。

3. 吊装安全:严格按照吊装计划进行操作,确保吊装安全。

4. 环境保护:采取有效措施,减少施工对环境的影响。

七、应急预案1. 人员伤亡:立即启动应急预案,进行现场救援,并向上级部门报告。

2. 设备损坏:立即停止施工,对损坏设备进行修复或更换。

3. 吊装事故:立即停止吊装作业,查找原因,采取措施防止事故扩大。

八、结论本专项方案旨在确保架桥机吊装作业的安全、高效进行。

架桥机专项施工方案

架桥机专项施工方案

架桥机专项施工方案架桥机专项施工方案一、施工概述:架桥机是一种专门用于在施工现场进行大型桥梁的架设和拆除的机械设备。

首先将合适的架桥机选择到现场,并进行设备的安装和调试工作。

然后根据设计要求和施工图纸规定的位置和高度,进行桥梁的架设工作。

二、施工准备:1.确定施工地点和时间;2.统一调配架桥机设备;3.进行架桥机设备的安装和调试;4.组织施工人员及相关技术人员。

三、施工流程:1.测量施工地点和确定架设位置;2.布置和调整架桥机设备,确保安全稳定;3.进行桥梁的架设。

先进行上部结构的架设,然后逐步进行下部结构的架设;4.进行桥梁的校核和调整,确保桥梁的水平和垂直度;5.进行桥梁的固定和连接。

四、施工安全:1.严格遵守施工安全操作规程;2.保证架桥机设备的稳定性和可靠性;3.做好施工现场的安全防护措施;4.组织施工人员进行必要的安全培训;5.合理安排施工进度,避免施工人员疲劳作业。

五、验收标准:1.桥梁架设过程中不得有桥梁变形或掉落等安全隐患;2.桥梁架设后的精确度符合设计要求和施工图纸的规定;3.桥梁固定和连接牢固可靠。

六、特殊情况处理:1.施工过程中遇到恶劣天气条件,暂停施工,确保施工安全;2.施工过程中发生设备故障,立即停机维修,确保设备正常运转;3.在施工过程中发现桥梁设计或施工图纸有误,及时通知设计人员和技术质量部门进行调整。

七、施工总结:1.及时收集和整理施工过程中的相关数据和资料;2.总结施工过程中的经验和教训;3.制定改进措施和提出优化建议。

以上就是架桥机专项施工方案的基本内容,希望能对您的工程施工提供一定的参考和帮助。

架桥机安装梁施工技术方案

架桥机安装梁施工技术方案

架桥机安装梁施工技术方案架桥机是用来安装、拆卸桥梁梁体的专业施工设备。

而在进行梁体施工时,需要根据具体的场地条件、梁体的尺寸和材质等因素,制定合理的技术方案。

下面是一种针对大型跨径梁体施工的技术方案,具体如下:1.施工前准备工作:(1)确定施工现场。

根据设计要求,确定施工位置,并审查桥墩的基础稳定性和强度。

(2)检查设备和材料。

检查架桥机的各项功能是否正常,材料是否完好,按计划准备足够数量的梁体和配件。

2.组织施工队伍:(1)安排施工人员。

根据施工任务,确定具体的施工人员和各自的工作内容、责任和职位。

(2)建立安全管理措施。

在施工现场设立安全警示标识,明确各项安全操作规程,并派专人负责安全检查和协调。

3.架设梁体:(1)准备工作。

对施工现场进行堆场的规划和布置,确保合理的材料堆放和供应。

同时,根据梁体的尺寸和重量,选择合适的起吊点和起吊器械,并进行计算评估。

(2)架设控制。

按照设计图纸和质量标准,确定架设的位置和高度。

在桥墩上预留好合适的支座,并进行支架调整和水平校验。

(3)架设梁体。

根据梁体的重量和长度,选用合适的架桥机进行起吊,并利用定位装置进行精确定位。

同时,根据梁体的连接方式,进行梁头的衔接和固定。

4.梁体调整和验收:(1)调整位置。

使用调整器材对梁体位置进行调整,确保梁体的位置和高程符合设计要求。

(2)梁体固定。

根据设计和规范要求,利用预埋件、焊接等方式进行梁体的固定。

(3)梁体验收。

对架设的梁体进行全面和细致的检查,包括梁体的表面平整度、尺寸和重量等方面,确保质量合格。

5.施工总结和交底:(1)施工总结。

对整个施工过程进行总结,包括施工进度、质量问题和安全问题等方面,从中分析问题并提出改进措施。

(2)施工交底。

向施工人员交底施工情况和后续工作,明确责任和任务。

在执行施工过程中,需要特别关注以下几个关键问题:(1)安全问题。

要严格落实安全操作规范,加强现场管理,确保施工人员的人身安全。

架桥机安装、拆除专项施工方案资料

架桥机安装、拆除专项施工方案资料

架桥机安装、拆除专项施工方案资料一、前言架桥机是一种重型机械设备,用于在桥梁建设过程中起到架设桥梁的作用。

在实际施工中,架桥机的安装和拆除是至关重要的环节,需要严格遵循专项施工方案以确保施工的顺利进行和施工人员的安全。

本文将针对架桥机的安装和拆除过程进行详细介绍,以供相关施工人员参考。

二、架桥机安装1. 施工准备在进行架桥机安装前,需要做好以下准备工作:•确定安装地点:根据设计要求和实际情况,选择合适的安装地点。

•准备施工人员:确保有足够数量和技术水平的施工人员参与施工。

•准备材料设备:携带所需的工具和材料设备,以保证施工的顺利进行。

2. 安装步骤步骤一:基础施工在确定好安装地点后,首先需要进行基础施工,包括地基打桩、混凝土浇筑等,以确保安装地点的稳固性。

步骤二:架设主体结构将架桥机的主体结构运至安装地点,通过专业设备进行吊装和固定,确保结构稳固。

步骤三:连接电气设备将架桥机的电气设备连接至电源,进行调试和测试,确保设备正常运行。

3. 安装注意事项在安装架桥机时,需要注意以下事项:•安全第一:施工过程中要严格遵守安全操作规程,防止事故发生。

•注意环境保护:施工结束后要做好环境保护工作,确保不影响周边环境。

三、架桥机拆除1. 施工准备在进行架桥机拆除前,同样需要做好充分的施工准备工作:•安排合适的施工人员:确保施工人员具备相关技术和经验。

•准备拆除设备:携带所需的拆除设备,以便顺利进行拆除工作。

2. 拆除步骤步骤一:撤离电源在进行拆除工作前,需要先断开架桥机与电源的连接,确保安全操作。

步骤二:拆卸主体结构通过专业设备进行拆除主体结构,确保拆除过程中稳定和安全。

步骤三:清理现场拆除完成后,要进行现场清理,保持施工现场整洁。

3. 拆除注意事项在拆除架桥机时,同样需要注意以下事项:•安全第一:拆除过程中要加强安全防护,确保施工人员安全。

•现场整洁:拆除完成后要及时清理现场,避免影响周边环境。

四、结语通过本文介绍,我们了解了架桥机安装和拆除的专项施工方案资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

架桥机安装方案一、工程概况本标段1#预制场共296片预制砼梁,其中16片16m空心板梁、48片20m空心板梁、96片20m空心板梁、100片30m T梁,30米T 型梁以20米空心板梁及采用双导梁架桥机架设。

黑冲沟大桥、牟家沟大桥共一台架桥机,架桥机型号SDLB,架桥跨径40m、额定起重量120t、最大起升高度4.1m。

二、计划安装地点和时间架桥机安装地点在1#预制场黑冲沟大桥0#桥台,桩号为K47+583~K47+633。

架桥机于2009年7月21日进场,计划于2008年7月26日进行架桥机的组装,2009年8月份开始架设。

三、施工人员职责及人员、设备配置队长:安装现场主要责任人,主要负责与项目部的沟通协调及现场的施工总指挥。

贯彻项目部质量方针,实现工程质量目标,实现项目工程的质量、安全管理及施工过程管理。

组织项目的均衡实施,保证施工任务完成。

技术员:负责现场安装工程的技术指导,解决架桥机的系统参数问题。

质检员:负责检查安装过程中的质量问题,使现场安装人员熟悉本地方的质量要求和质量目标,使产品实施后符合国家和地方的质量要求。

安全员:负责现场的施工安全管理,传达国家、地方和项目部的各项安全规章制度及要求,使产品实施后达到安全要求。

安装工人:负责架桥机的现场安装作业任务,并密切配合现场管理人员做好技术、质量和安全管理工作。

安装队人员组成情况如下:队长1人、技术员1人、质检员1人、安全员1人、龙门吊司机2人、汽车吊司机1人、电工1人、电焊工1人、信号旗指挥1人、安装工人19人。

设备配置:60t龙门吊2台、25t汽车吊1台、电焊机2台。

四、编制依据:1、GB5905-86 起重机试验规范和程序2、GB10183-83 桥式起重机制造和轨道安装公差3、GB1005.1~88 起重吊钩4、GB5972-86 起重机械用钢丝绳检验和报废实用规范5、架桥机使用维护说明书五、施工准备1、施工场地事先清理,必须坚实、开阔,没有与施工机械相干涉的障碍物,吊车工作区域必须确保地基坚实可靠,必要时用专用垫板铺垫。

2、施工人员必须熟悉施工现场,熟悉本方案,技术人员做好重要施工工序的技术和安全交底。

3、配合安装的吊车到场,现场管理人员就位,并对配合安装吊车及其它配合机具进行一次全面检查,所有的安全装置必须齐全可靠,并消除机械缺陷。

4 、对所有用于安装作业的工器具进行全面检查:5 、作业中使用的安全带、速差保护器、保险绳应经检验合格,严防安全设施不安全。

六、安装顺序:七、架桥机安装1.安放中横移轨道1)枕木摆放:于预制场架梁区靠近桥台处横向摆放枕木,枕木间距约0.5m,摆放时要尽可能摆放成水平,枕木与枕木间平行布置,且都与前桥墩平行。

2)横移轨道摆设:用汽车吊或龙门吊把横移轨道各节摆放于枕木上,横移轨道与枕木间结合要尽可能严实。

3)连接:用M24×80螺栓把各节横移轨道连成一体,且要尽可能与前桥墩平行。

4)超平:用水平仪超平横移轨道。

5)支垫:横移轨道与枕木间有间隙或不太实在的地方,用钢板支垫密实,特别注意横移轨道的悬臂端要尽可能与枕木密实,防止悬臂端因与枕木结合不密实而导致悬臂端下沉。

2、安放中托轮组1)中托下轮组摆放:让电机安装位置朝向后方,把中托轮下轮组摆放在中横移轨道上,尽可能与运梁平车轨道相对。

2)电机减速机总成的安装:中托下轮组有齿轮边脱离轨道,轮齿上涂抹适量的润滑油脂,用M12×60螺栓把电机减速机总成安装在中托轮下轮组上,并添加齿轮油。

3)旋转座安装:摆放旋转座于中托轮下轮组上,安装旋转销轴及M40螺母、垫片。

4)反托轮组安装:摆放反托轮组于旋转座上,安装鞍座销轴并插上φ8开口销。

5)电机减速机总成的安装:轮齿上涂抹适量的润滑脂,用M12×60螺栓把电机减速机总成安装在反托轮组上。

6)中托轮连杆:用φ45销轴把中托轮组与中托轮连杆连接,安装φ8开口销3、拼装主梁1)前端梁节:搭起和中托一样高的枕木垛,用汽车吊或龙门吊把前端梁节摆放在中托和枕木垛上。

2)依次组拼梁节:另搭起一组枕木垛,用φ50销轴把梁节与前节梁连接,安装φ8开口销,然后拆除前一组枕木垛用来搭下一组枕木垛,重复上述步骤按编号依次组拼各梁节(如果有起重量足够大的起重设备,可按编号依次组拼各梁节,再整体吊装安放于中托梁上)。

4、拼装前框架1摆放:用汽车吊或其它起重设备吊起前框架,对正主梁前端的鞍座。

2)连接:插上φ45销轴,插上φ8开口销。

5、拼装后上横梁1)摆放:用汽车吊或其它起重设备吊起后上横梁,摆放在末端梁节的横梁固定座上。

2)连接:用M24×80螺栓进行连接并紧固。

6、拼装前支腿1)泵站安装:把花纹板铺设在前支位置旁边的主梁桁架内作为工作平台,把油泵安放在工作平台上,用铁丝固定在工作平台上,在油泵里添加46#液压油。

2)千斤顶安装:把千斤顶缸体固定端用销轴固定在主梁上的吊耳上,插上开口销,连接高压油管。

3)电机减速机总成安装:前支轮组有齿轮边向上,轮齿上涂抹适量的润滑油,用M12×60螺栓把电机减速机总成安装在前支轮组上,并添加齿轮油。

4)支腿安装:用M24×90螺栓把前支腿组、标准节、前支伸缩管连接成一体。

5)托架安装:把托架套在伸缩管上,插上销轴,然后用M12×60螺栓组把托架、支腿一起安装在主梁上,伸缩管用销轴与千斤顶活塞端连接,插上开口销。

6)前支连杆:用φ50销轴把前支轮组与前支连杆连接,插上φ8开口销。

7、拼装后支腿1)泵站安装:把花纹板铺设在后支位置旁边的主梁桁架内作为工作平台,把油泵安放在工作平台上,用铁丝固定在工作平台上,在油泵里添加46#液压油。

2)千斤顶安装:把千斤顶缸体固定端用销轴固定在主梁上的吊耳上,插上开口销,连接高压油管。

3)电机减速机总成安装:后支轮组有齿轮边向上,轮齿上涂抹适量的润滑油,用M12×60螺栓把电机减速机总成安装在后支轮组上,并添加齿轮油。

4)托架安装:把托架套在后支腿伸缩管上,插上φ100销轴,然后用M30×90螺栓组把托架、支腿一起安装在主架上,伸缩管用φ45销轴与千斤顶活塞连接,插上φ8开口销。

5)后支轮组的安装:把后支轮组按照工作状态安放在铺设好的运梁轨道上,且在后支轮正下方,然后把后支连接梁吊放在后支轮上,对正法兰板,用M24×80螺栓把后支轮组与后支连接梁连成一体。

6)后支连接梁的安装:后支伸缩管下落,对正法兰盘,用M24×80螺栓把后支腿伸缩管与后支连接梁连接起来。

8、拼装天车1)电机减速机总成的安装:天车轮组有齿轮边向上,轮齿上涂抹适量的润滑脂,用M12×60螺栓把电机减速机总成安装在天车左右轮组上,添加润滑油。

2)天车轮组的安装:摆放好已安装电机减速机总成的天车左右轮组,吊起天车梁安放在天车左右轮组上,用φ45销轴和M12×60螺栓把天车梁和天车左右轮组连接起来。

3)定滑轮组、起重小车的安装:把定滑轮组、起重小车安放在天车梁上,起重小车在定滑轮组的正上方,安装板簧,用螺栓连接定滑轮组和板簧,调节螺栓,让定滑轮组脱离天车梁,且M12×60螺栓有一定的预紧力。

4)小卷扬机的安装:把小卷扬机摆放在座板上,用M12×60螺栓连接,安装天车梁另一端的导向滑轮,缠绕钢丝绳。

5)卷扬机的安装:把卷扬机摆放在起重小车上,用M20×60螺栓固定,添加齿轮油。

6)安放天车:把组装好的天车吊放在主梁轨道上。

7)动滑轮、吊具的安装:卷扬机松绳,缠绕钢丝绳,用绳固定钢丝绳,把吊具与动滑轮连接。

9、电器系统安装1)线架安装:在主梁侧面、天车梁两端合适位置焊上滑线架,在天车端头、起重小车侧面合适位置焊上挑线架,穿滑线轮,用法兰螺栓张紧滑线。

2)电控柜安装:在中托位置主梁桁架内用花纹板铺设工作台,然后把电控柜安放在工作台上并固定。

3)附件的安装:在前支轮组、中托梁下轮组、天车轮组上安装缓冲器和限位开关,在定滑轮处安装重锤开关,在卷扬机上安装电阻切除器。

4)线路的铺设和捆扎:铺设卷扬机主线、电阻切除器信号线,铺设重锤开关信号线,铺设天车轮组主线和限位开关信号线,铺设前支轮组主线和限位开关信号线,铺设中托轮组主线和限位开关信号线,铺设前、后泵站主线,铺设后支轮组主线。

5)各机构的调试运行:调整各运行电机转向,使其和控制面板表示一致,调整各运行电机的刹车达到使用要求。

10、全面检查1)对有开口销的地方进行全面检查,补上遗漏的,修改错误的2)对桥机上的全部螺栓进行紧固,补上遗漏的螺栓。

3)对有齿轮的地方检查是否遗漏涂抹润滑脂。

4)检查卷扬机是否有足够的齿轮油。

5)检查结构件是否有开焊、裂焊。

八、质量保证措施1、架桥机安装前,应仔细检查各拼装构件的完整性,保证各拼装构件在拼装就位时的准确无误。

2、所有用于架桥机安装的轴承、螺栓、螺帽等,应保证其质量合格,不得使用不合格的产品。

3、对用于安装的各型电机、卷扬机及牵引钢丝绳索等各类牵引和提升设备,在安装时要进行局部试运行。

4、连接螺栓、轴承等在连接过程中,要严格按照架桥机拼装作业指导书进行,保证连接件安装时稳固、无松动且接触紧密,无空隙。

5、架桥机安装过程中,应严格按照架桥机拼装指导书进行拼装,严禁乱连乱接,影响架桥机的整体灵活性。

6、拼装完成后整机试运行前,应全面仔细检查各齿轮处,看是否有遗漏涂抹润滑脂,有遗漏的地方应立即加上、不够的地方应补齐。

7、拼装完成整机运行前,应全面的检查一遍各类附属设备和牵引绳具,保证牵引绳和牵引设备结合处有足够的齿轮油。

九、检查验收架桥机安装并经过调试合格后,邀请地方技术监督管理局进行专项检查和验收,经检验合格后并颁发相应的合格证书后才能正式投入使用。
