湖北工程建设其他费用定额

合集下载

湖北省建设厅关于发布《湖北省建筑安装工程费用定额》的通知(2008)

湖北省建设厅关于发布《湖北省建筑安装工程费用定额》的通知(2008)

湖北省建设厅关于发布《湖北省建筑安装工程费用定额》的通知(2008)文章属性•【制定机关】湖北省建设厅•【公布日期】2008.09.22•【字号】鄂建文[2008]216号•【施行日期】2009.01.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文湖北省建设厅关于发布《湖北省建筑安装工程费用定额》的通知(鄂建文[2008]216号)各市、州、省直管市、神农架林区建委(建设局),各有关建设、设计、施工、造价咨询等单位,省建设工程造价管理总站:根据国家标准《建设工程工程量清单计价规范》(GB50500-2008)和建设部《建筑安装工程费用项目组成》(建标[2003]206号)、《建筑工程安全防护、文明施工措施费用及使用管理规定》(建办[2005]89号)等文件规定,结合我省实际,我厅组织编制了《湖北省建筑安装工程费用定额》(以下简称“本定额” )。

现予发布,并就执行中有关规定通知如下:一、本定额作为编制建设工程招标控制价以及工程预、结算的依据,适用于我省境内建筑、装饰装修、安装、市政、大型土石方工程发包与承包的工程造价计价活动。

二、本定额适用于建设工程工程量清单计价和定额计价两种计价办法。

采用工程量清单计价时,招标控制价的编制执行本定额,并供投标人投标报价时参考;采用定额计价时,招标控制价和工程预、结算的编制均按本定额执行。

三、本定额与2008年《湖北省建筑工程消耗量定额及统一基价表》、《湖北省安装工程消耗量定额及单位估价表》、《湖北省市政工程消耗量定额及统一基价表》、《湖北省土石方工程消耗量定额及统一基价表》配套使用。

四、园林绿化工程仍执行2003年《湖北省建筑安装工程费用定额》(鄂建[2003] 44号)的有关规定,待颁发了新的《湖北省园林绿化工程消耗量定额及统一基价表》时,再配套执行本定额。

五、2006年《全国仿古建筑工程预算定额湖北省统一基价表》、2006年《湖北省建筑工程概算定额统一基价表》、2003年《全国统一房屋修缮工程预算定额湖北省统一基价表》仍分别按鄂建文[2006] 123号、鄂建文[2006] 122号、鄂建[2002] 89号文有关规定执行。

湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额》的通知-鄂建[2006]26号

湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额》的通知-鄂建[2006]26号

湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额》的通知(鄂建[2006]26号)各市、州、直管市、林区建委(建设局),各有关建设、勘查设计、咨询单位,省建设工程造价管理总站:为了合理确定和有效控制建设项目总投资,规范建设项目投资估算和概算的编制和管理,根据国家有关规定,结合我省建设项目实际情况,我厅组织编制了《湖北省建设项目总投资组成及其他费用定额》(以下简称“本定额”),现予以发布,并将实施的有关规定通知如下:一、本定额适用于在湖北省境内基本建设新建和改扩建项目,是编制、评审和管理建设项目投资估算和初步设计概算投资的指导性文件。

外商投资项目可参照本定额执行。

专业工程有特殊费用规定的,按相关的规定执行。

二、本定额所列费用项目是现行基本建设经常发生的费用项目,在编制建设项目投资估算和初步设计概算时,不发生的费用项目不得计取。

凡国家或地方有政策性调整的,按相关规定执行。

三、本定额部分费用项目为武汉市地方性的规定,其它地区另有规定的,按当地发布的规定执行。

四、本定额在执行中有什么问题,请及时与省建设工程造价管理总站联系。

湖北省建设工程造价管理总站负责具体技术内容得解释。

五、本规定自二○○六年五月一日起执行。

二00六年二月二十八日——结束——。

工程建设其他费用定额计算规则(费用规则)

工程建设其他费用定额计算规则(费用规则)

工程建设其他费用计算规则工程建设其他费用是指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(递延资产)。

一、固定资产其他费用(一)建设管理费是指建设单位从项目筹建开始直至工程竣工验收合格或交付使用为止发生的项目建设管理费用。

费用内容包括:1、建设单位管理费【依据】:财政部《关于印发<基本建设财务管理规定>的通知》(财建…2002‟394号)【定义】:建设单位管理费是指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。

包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。

【适用范围】:国有建设单位和使用财政性资金的非国有建设单位。

其他建设单位可参照执行。

【计算方法】:建设单位管理费总额控制数费率表工程复杂程度调整系数: 一般(Ⅰ级)0.85; 较复杂(Ⅱ级)1.0。

I级:高度<24m的公共建筑和住宅工程,跨度<24m 厂房和仓储建筑工程,室外工程及简单的配套用房;II级:24m≤高度<50m的公共建筑工程,24m≤跨度<36m厂房和仓储建筑工程,高度≥24m的住宅工程。

高程调整系数:海拔高程2001m以下的为1;浮动幅度值:上下20%3、工程质量监督费【依据】:湖北省物价局、财政厅《关于公布降低部分省级行政事业性收费标准的通知》(鄂价费[2001]329号)【定义】: 是指工程质量监督机构依据国家有关规定,对各类建设工程实施质量监督,而向建设单位收取的费用。

【适用范围】:工业、交通和民用、市政公用等工程,以及按规定应进行质量监督的生产单位生产的建筑构件。

【计算方法】:工程建筑安装工程量的2.1‰。

(二)可行性研究费【依据】:宁夏回族自治区物价局关于印发《宁夏回族自治区建设项目前期工作咨询收费暂行规定》(宁价费发[2005]101号)国家发展计划委员会《关于印发建设项目前期工作咨询收费暂行规定的通知》(计价格[1999]1283号)③根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数。

《湖北省建筑安装工程费用定额》(2013版)

《湖北省建筑安装工程费用定额》(2013版)

目录第一部分建筑安装工程费用项目组成第二部分一般性规定及说明第三部分费率标准第四部分工程量清单计价第五部分定额计价第六部分湖北省建设工程人工、材料、机械价格管理办法????等。

1.2.3.4.5.假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。

(二)材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。

内容包括:1.材料原价:是指材料的出厂价或商家供应价格。

进口材料的原价按有关规定计算。

?工程设备是指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。

2.材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。

3.运输损耗费:是指材料在运输装卸过程中不可避免的损耗。

4.采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。

包括采购费、仓储费、工地保管费、仓储损耗。

(三)施工机具使用费:是指施工作业所发生的施工机械、仪器仪表使用费或其租赁费。

1.施工机械使用费:以施工机械台班耗用量乘以台班单价表示,施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。

(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。

(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。

包括为保(4?(5(6(7?2.(四)1.2.3.4.5.工具用具使用费:是指企业施工生产所需的价值低于2000元或管理使用的不属于固定资产的工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。

6.劳动保险费和职工福利费:是指由企业支付的职工退职金、按规定支付给离休干部的经费,集体福利费、夏季防暑降温、冬季取暖补贴、上下班交通补贴等。

鄂建[2003]44号文(关于颁发《湖北省建筑安装工程费用定额》的通知)

鄂建[2003]44号文(关于颁发《湖北省建筑安装工程费用定额》的通知)

关于颁发《湖北省建筑安装工程费用定额》的通知鄂建[2003]44号文各市、州、林区、直管市建设局(委),各有关建设、设计、施工、造价咨询等单位,省建设工程造价管理总站;为配合《建设工程工程量清单计价规范》(GB50500—2003)以及2003年《湖北省建筑工程消耗量定额及统一基价表》、《湖北省装饰装修工程消耗量定额及统一基价表》、《湖北省安装工程消耗量定额及单位估价表》贯彻执行,我厅根据建设部2003年颁发《建筑安装工程费用组成》规定,结合我省实际,重新编制了《湖北省建筑安装工程费用定额》(以下简称本定额),现予以颁发。

本定额作为建设工程招标标底以及工程预、结算的依据。

并就执行中有关问题通知如下:一、本定额适用于工程量清单计价和定额计价的建设工程造价编制。

以工程量清单计价的建设工程,招标标底的计算按本定额执行,投标报价可参考本定额执行。

以定额计价的建筑、装饰装修、安装工程,应执行2003年《湖北省建筑工程消耗量定额及统一基价表》、《湖北省装饰装修工程消耗量定额及统一基价表》、《湖北省安装工程消耗量定额及单位估价表》和本定额的规定。

二、市政工程、仿古建筑与园林工程,仍执行2000年《湖北省建筑安装工程费用定额》及有关规定。

上述工程颁发了湖北省消耗量定额及统一基价表时,本定额将配套执行。

三、2003年《全国统一房屋修缮工程预算定额湖北省统一基价表》仍按鄂建[2002]89号有关规定执行。

四、费用定额全省统一管理,各市如需增加费用项目,应报省建设工程造价管理总站审查并报我厅批准后实施。

五、本定额从2003年7月1日起施行,2003年7月1日以后新开工的工程按本定额执行,2003年7月1日以前在建工程按原合同条款办理。

执行中如有问题,请及时与省建设工程造价管理总站联系。

二OO三年六月二十七日。

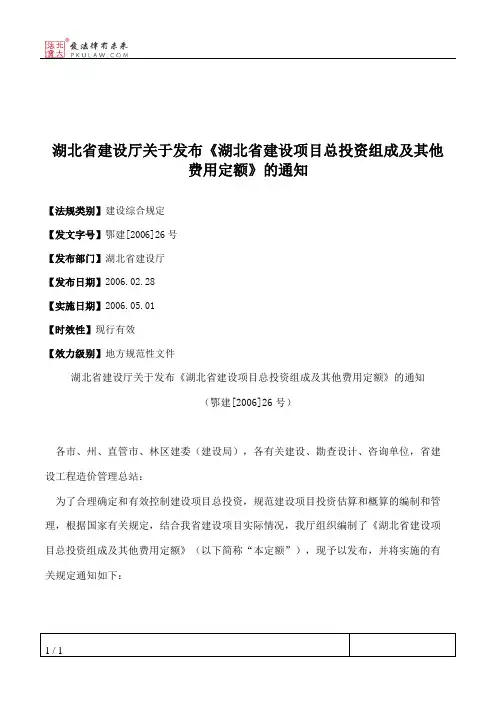

湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额

湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额

湖北省建设厅关于发布《湖北省建设项目总投资组成及其他
费用定额》的通知
【法规类别】建设综合规定
【发文字号】鄂建[2006]26号
【发布部门】湖北省建设厅
【发布日期】2006.02.28
【实施日期】2006.05.01
【时效性】现行有效
【效力级别】地方规范性文件
湖北省建设厅关于发布《湖北省建设项目总投资组成及其他费用定额》的通知
(鄂建[2006]26号)
各市、州、直管市、林区建委(建设局),各有关建设、勘查设计、咨询单位,省建设工程造价管理总站:
为了合理确定和有效控制建设项目总投资,规范建设项目投资估算和概算的编制和管理,根据国家有关规定,结合我省建设项目实际情况,我厅组织编制了《湖北省建设项目总投资组成及其他费用定额》(以下简称“本定额”),现予以发布,并将实施的有关规定通知如下:
1 / 1。

工程建设其他费用定额

工程建设其他费用定额

工程建设其他费用定额工程建设其他费用是指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(递延资产)。

一、固定资产其他费用(一)建设管理费是指建设单位从项目筹建开始直至工程竣工验收合格或交付使用为止发生的项目建设管理费用。

费用内容包括:1、建设单位管理费【依据】:财政部《关于印发<基本建设财务管理规定>的通知》(财建〔2002〕394号)【定义】:建设单位管理费是指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。

包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。

【适用范围】:国有建设单位和使用财政性资金的非国有建设单位。

其他建设单位可参照执行。

【计算方法】:建设单位管理费总额控制数费率表单位:万元算例工程总概算费率(%)工程总概算建设单位管理费1000以下 1.510001000×1.5%=151001-5000 1.2500015+(5000-1000)×1.2%=63 5001-10000 1.01000063+(10000-5000)×1%=113注:①工程总概算=建筑工程费+安装工程费+设备购置费②改扩建项目的建设管理费率按新建项目的60%计算2、工程监理费【依据】:国家发展改革委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知(发改价格[2007]670号)【定义】:委托工程监理单位对工程实施监理工作所需费用。

【适用范围】:工程计算项目设计阶段监理、施工与保修阶段监理。

【计算方法】:施工监理服务收费基价表单位:万元序号计费额收费基价计算式0-500Y=33/1000x150016.5500-1000Y=27.2/1000x+2.9 2100030.11000-3000Y=24/1000x+6.1 3300078.13000-5000Y=21.35/1000x+14.05 45000120.85000-8000Y=60.2/3000x+61.4/3 58000181.08000-10000Y=18.8/1000x+30.6 610000218.6注:①施工监理服务收费=施工监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数×(1±浮动幅度值)②计费额:工程概算中的建筑安装工程费、设备购置费和联合试运转费之和。

《湖北省建筑安装工程费用定额》(2013版)

《湖北省建筑安装工程费用定额》(2013版)

目录第一部分建筑安装工程费用项目组成第二部分一般性规定及说明第三部分费率标准第四部分工程量清单计价第五部分定额计价第六部分湖北省建设工程人工、材料、机械价格管理办法第七部分湖北省建设工程定额人工单价动态管理办法文件汇编第一部分建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费和税金组成。

分部分项工程费、措施项目费、其他项目费包含人工费、材料(含工程设备,下同)费、施工机具使用费、企业管理费和利润。

具体划分见建筑安装工程费用项目组成表。

一、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。

分部分项工程是指按现行国家计量规范对各专业工程划分的项目,是分部工程和分项工程的总称。

如房屋建筑与装饰工程划分的土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、钢筋及钢筋混凝土工程等。

(一)人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:1. 计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。

2. 奖金:是指对超额劳动和增收节支支付的劳动报酬。

如节约奖、劳动竞赛奖等。

3. 津贴、补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。

如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。

4. 加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。

5. 特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。

(二)材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。

内容包括:1. 材料原价:是指材料的出厂价或商家供应价格。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程建设其他费用定额工程建设其他费用是指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(递延资产)。

一、固定资产其他费用(一)建设管理费是指建设单位从项目筹建开始直至工程竣工验收合格或交付使用为止发生的项目建设管理费用。

费用内容包括:1、建设单位管理费【依据】:财政部《关于印发<基本建设财务管理规定>的通知》(财建〔2002〕394号)【定义】:建设单位管理费是指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。

包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。

【适用范围】:国有建设单位和使用财政性资金的非国有建设单位。

其他建设单位可参照执行。

【计算方法】:建设单位管理费总额控制数费率表单位:万元工程总概算费率(%) 算例工程总概算建设单位管理费1000以下 1.5 1000 1000×1.5%=151001-5000 1.2 5000 15+(5000-1000)×1.2%=635001-10000 1 10000 63+(10000-5000)×1%=113注:①工程总概算=建筑工程费+安装工程费+设备购置费②改扩建项目的建设管理费率按新建项目的60%计算2、工程监理费【依据】:国家发展改革委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知(发改价格[2007]670号)【定义】:委托工程监理单位对工程实施监理工作所需费用。

【适用范围】:工程计算项目设计阶段监理、施工与保修阶段监理。

【计算方法】:施工监理服务收费基价表单位:万元序号计费额收费基价计算式0-500 Y=33/1000x1 500 16.5500-1000 Y=27.2/1000x+2.92 1000 30.11000-3000 Y=24/1000x+6.13 3000 78.13000-5000 Y=21.35/1000x+14.054 5000 120.85000-8000 Y=60.2/3000x+61.4/35 8000 1818000-10000 Y=18.8/1000x+30.66 10000 218.6注:①施工监理服务收费=施工监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数×(1±浮动幅度值)②计费额:工程概算中的建筑安装工程费、设备购置费和联合试运转费之和。

对设备购置费和联合试运转费占工程概算投资额40%以上的工程项目,其建筑安装工程费全部计入计费额,设备购置费和联合试运转费按40%的比例计入计费额。

但其计费额不应小于建筑安装工程费与其相同且设备购置费和联合试运转费等于工程概算投资额40%的工程项目的计费额。

专业调整系数: 建筑、人防、市政公用工程1.0; 农业林业工程0.9。

工程复杂程度调整系数: 一般(Ⅰ级)0.85; 较复杂(Ⅱ级)1.0。

I级:高度<24m的公共建筑和住宅工程,跨度<24m厂房和仓储建筑工程,室外工程及简单的配套用房;II级:24m ≤高度<50m的公共建筑工程,24m≤跨度<36m厂房和仓储建筑工程,高度≥24m的住宅工程。

高程调整系数:海拔高程2001m以下的为1;浮动幅度值:上下20%3、工程质量监督费【依据】:湖北省物价局、财政厅《关于公布降低部分省级行政事业性收费标准的通知》(鄂价费[2001]329号)【定义】: 是指工程质量监督机构依据国家有关规定,对各类建设工程实施质量监督,而向建设单位收取的费用。

【适用范围】:工业、交通和民用、市政公用等工程,以及按规定应进行质量监督的生产单位生产的建筑构件。

【计算方法】:工程建筑安装工程量的2.1‰。

(二)可行性研究费【依据】:湖北省物价局《关于制定估算投资额3000万元以下建设项目前期工作咨询收费标准的通知》(鄂价房服字[2001]107号)国家发展计划委员会《关于印发建设项目前期工作咨询收费暂行规定的通知》(计价格[1999]1283号)【定义】: 是指在建设项目前期工作中,编制和评估项目建议书(或预可行性研究报告)、可行性研究报告所需的费用。

【适用范围】:与建设项目前期工作有关的咨询服务收费。

【计算方法】:项目建议书编制评审费单位:万元序号计费额收费基价计算式1 1000以下 2.5-3.5 Y=1/1000x+2.52 1000-3000 3.5-10 Y=3.25/1000x+0.253 3000-10000 Y=12/7000x+34/7可行性研究报告编制评审费单位:万元序号计费额收费基价计算式1 1000以下 3.4-7 Y=3.6/1000x+3.42 1000-3000 Y=5/1000x+23 3000-10000 17-38 Y=21/7000x+56/7注:①建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。

②建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。

③根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数。

行业调整系数:林业、商业、粮食、建筑0.8工程复杂程度调整系数:0.8-1.2(三)研究试验费【依据】:国家发展计划委员会《关于改进工程建设概预算定额管理工作的若干规定》(计标[85]352号【定义】: 是指为本建设项目提供或验证设计数据、资料进行必要研究试验,按照设计规定在施工过程中必须进行试验所需的费用。

【适用范围】:包括自行或委托其他部门研究试验所需人工费、试验设备及仪器使用费。

【计算方法】: 按实际需要计算。

(四)勘察设计费1、工程勘察费【依据】:国家计委、建设部《关于发布<工程勘察设计收费管理规定>的通知》(计价格〔2002〕10 号)【定义】:是指勘察人根据发包人的委托,收集已有资料、现场踏勘、制订勘察纲要,进行测绘、勘探、取样、试验、测试、检测、监测等勘察作业,以及编制工程勘察文件和岩土工程设计文件等收取的费用。

【适用范围】:建设项目。

【计算方法】:按总概算第一部分费用建筑安装工程费的0.5-0.8%计算。

按建筑物和构筑物占地面积10-20元/m2计算。

2、工程设计费【依据】:国家计委、建设部《关于发布<工程勘察设计收费管理规定>的通知》(计价格〔2002〕10 号)【定义】:是指设计人根据发包人的委托,提供编制建设项目初步设计文件、施工图设计文件、非标准设备设计文件、施工图预算文件、竣工图文件等服务所收取的费用。

【适用范围】:建设项目。

【计算方法】:①公式工程设计收费=(工程设计收费基价×专业调整系数×工程复杂程度调整系数×附加调整系数+其他设计收费) ×(1±浮动幅度值)②工程设计收费基价费工程设计收费基价表单位:万元序号计费额收费基价计算式200 9200-500 Y=11.9/300x+3.2/3500 20.9500-1000 Y=17.9/500x+31000 38.81000-3000 Y=65/2000x+12.6/23000 103.83000-5000 Y=60.1/2000x+27.3/25000 163.95000-8000 Y=85.7/3000x+63.2/38000 249.68000-10000 Y=55.2/2000x+28.810000 304.8③专业调整系数:建筑、市政1.0④工程复杂程度调整系数:一般(Ⅰ级)0.85; 较复杂(Ⅱ级)1.0。

I级:高度<24m的公共建筑工程,简单的设备用房工程;II级:24m≤高度<50m的公共建筑工程,20层及以下居住建筑工程。

⑤附加调整系数:改扩建和技改建设项目为1.1-1.4⑥其他设计收费:编制施工图预算的,按基本设计收费的10%;编制竣工图的,按基本设计收费的8%;⑦浮动幅度值:上下20%初步设计阶段工作量占整个设计阶段的40%,施工图设计占整个设计阶段的60%,施工图预算费为整个设计阶段的10%,概算是初步设计的一部分。

(五)建设工程评价费1、环境影响评价费【依据】:国家计委、国家环境保护总局《关于规范环境影响咨询收费有关问题的通知》(计价格<2002>125号)【定义】: 是指按照《中华人民共和国环境保护法》、《中华人民共和国环境影响评价法》等规定,为全面、详细评价本建设项目对环境可能产生的污染或造成的重大影响所需的费用。

【适用范围】:建设项目编制环境影响报告书(含大纲)、环境影响报告表和评估环境影响报告书(含大纲)、评估环境影响报告表等所需的费用。

【计算方法】:① 公式环境影响评价费=环境影响报告书(表)编制评审费×行业调整系数×敏感度调整系数。

②收费基价环境影响报告表编制评审费单位:万元序号估算投资额收费基价计算式1 3000以下 1.5-2.8 Y=1.3/3000x+1.52 3000-20000 2.8-5.5 Y=2.7/17000x+39.5/17环境影响报告书编制评审费单位:万元序号估算投资额收费基价计算式1 3000以下 5.8-7.5 Y=1.7/3000x+5.82 3000-20000 7.5-18 Y=10.5/17000x+96/17③行业调整系数:林业、畜牧、渔业、农业、市政1.0;建筑0.6④敏感度调整系数:敏感1.2;一般0.82、劳动安全卫生评审费【依据】:①《建设项目(工程)劳动安全卫生监察规定》(中华人民共和国劳动部令1992第3号)②《建设项目(工程)劳动安全卫生预评管理办法》(发改投[2003]1346号)③湖北省物价局湖北省财政厅《关于公布保留行政事业性收费项目、收费标准和转经营服务性收费项目有关问题的通知》(鄂价费字[2002]206号)【定义】:按照劳动部《建设项目(工程)劳动安全卫生监察规定》和《建设项目(工程)劳动安全卫生预评管理办法》的规定,为分析和预测该建设项目存在的职业危险、危害因素的种类和危险、危害程度并提出先进、科学、合理可行的劳动安全卫生技术和管理对策,以及编制建设项目劳动安全卫生预评价大纲和劳动卫生预评价报告书以及为编制上述文件所进行的工程分析和环境现状调查等所需费用。

【适用范围】:新建、改建、扩建的基本建设项目(工程)、技术改造项目(工程)和引进的建设项目(工程)。

【计算方法】:按工程项目总投资的0.02~0.05%收取。
