怎么画项目进度甘特图

合集下载

甘特图的绘制及应用

甘特图的绘制及应用

甘特图的绘制及应用甘特图是一种用于展示计划进度的项目管理工具。

它通过水平条表示每个任务的起始时间、持续时间和完成时间,可以直观地展示出整个项目的时间安排和进度情况,便于团队成员了解项目的进展,并做出调整和决策。

下面将详细介绍甘特图的绘制方法和应用场景。

甘特图的绘制方法一般包括以下几个步骤:1. 定义任务:首先,需要明确项目中所涉及的各个任务,并对其进行编号或命名。

任务可以是一个阶段、一个子项目或一个具体的工作任务。

2. 设定时间:在甘特图中,每个任务需要确定其开始时间和持续时间。

开始时间可以是一个具体日期或相对于项目开始时间的天数。

持续时间可以是具体的时间段或相对于其他任务的天数。

3. 绘制甘特图:使用甘特图绘制工具,如微软项目或在线甘特图绘制工具,将任务及其时间安排绘制在图表中。

每个任务用一个水平条表示,起始位置表示任务的开始时间,持续时间表示条的长度。

可以使用不同颜色或样式区分不同类型的任务或重要程度。

4. 调整任务:根据项目实际情况,可能需要对任务的时间进行调整。

可以通过拖动任务条或修改任务的开始时间和持续时间来调整任务时间安排。

在甘特图中,任务之间可能存在依赖关系,需要确保调整后的时间安排仍满足项目的逻辑顺序。

5. 更新甘特图:一旦任务时间被调整,需要及时更新甘特图,保持图表与实际进展的一致性。

可以使用甘特图软件的自动更新功能,或手动修改图表中的任务时间。

甘特图的应用非常广泛,主要体现在以下几个方面:1. 项目管理:甘特图是项目管理中最常用的工具之一。

通过绘制甘特图,项目团队可以清晰地了解项目的时间安排和进度情况,有助于监控项目进展,及时发现问题,并采取相应的措施。

甘特图也可以用来进行资源分配和任务分配,帮助团队成员理解自己所负责的任务和时间要求。

2. 进度控制:甘特图可以帮助团队成员清楚地了解项目的计划和实际进展差距,以及各个任务的完成情况。

可以通过甘特图进行进度监控,及时发现和解决延期或滞后的任务,确保项目按照计划进行。

excel制作甘特图的方法步骤

excel制作甘特图的方法步骤

excel制作甘特图的方法步骤Excel制作甘特图的方法步骤。

甘特图是一种项目进度管理工具,通过横轴表示时间,纵轴表示任务,用条形图来表示任务的开始时间、持续时间和完成时间,是项目管理中常用的可视化工具。

在Excel中制作甘特图并不困难,下面我将为大家介绍Excel制作甘特图的方法步骤。

第一步,准备数据。

在制作甘特图之前,首先需要准备好任务的相关数据,包括任务名称、开始时间、持续时间等。

在Excel中可以使用表格的形式来组织这些数据,确保每个任务的数据都清晰明了。

第二步,插入条形图。

选中任务名称和持续时间这两列数据,然后在Excel菜单栏中选择“插入”-“条形图”,选择一个适合的条形图样式进行插入。

这样就可以在表格中生成一个条形图,每个条形代表一个任务的持续时间。

第三步,调整条形图样式。

在插入的条形图中,右键点击任务名称或持续时间,选择“格式数据系列”,在弹出的窗口中可以调整条形图的样式,包括颜色、边框等,使其更符合甘特图的视觉效果。

第四步,添加开始时间线。

在Excel中,可以通过插入“插入形状”功能来添加开始时间线。

选择一个直线形状,然后将其放置在条形图上方的适当位置,表示任务的开始时间。

通过调整形状的长度和位置,可以精确地表示任务的开始时间。

第五步,添加完成时间线。

类似地,可以通过插入形状来添加完成时间线。

选择一个直线形状,然后将其放置在条形图上方的适当位置,表示任务的完成时间。

通过调整形状的长度和位置,可以精确地表示任务的完成时间。

第六步,添加数据标签。

在条形图中,可以通过添加数据标签来显示任务的具体信息,包括任务名称、开始时间、持续时间等。

选中条形图,然后在Excel菜单栏中选择“布局”-“数据标签”,选择合适的数据标签样式进行添加。

第七步,调整甘特图样式。

最后,可以根据实际需要对甘特图的样式进行调整,包括字体、颜色、图例等。

通过调整甘特图的样式,可以使其更加清晰、易读。

通过以上步骤,我们就可以在Excel中制作出一个简单清晰的甘特图。

项目进度图甘特图Gantt图全攻略

项目进度图甘特图Gantt图全攻略

甘特图(Gantt chart)是在20世纪初由亨利.甘特发明的,它可以让使用者清晰直观地知道哪些任务在什么时间段完成,哪些是已完成工作量,哪里是未完成工作量。

下面我们就结合一个具体例子来看一下它的制作过程:1.首先准备数据,作为项目前期规划一定会有类似下表样的数据,本例A1至E14单元数据为手工录入注*:本表数据,纯属虚构,如有雷同,不胜荣兴!2. 在G列与H列制作已完工和未完工天数, 其中:G2的公式为:=IF(C$16>=E2,D2,IF(C$16>C2,C$16-C2,0)), 复制从G2到G14H2的公式为:=IF(C$16<=C2,D2,IF(C$16<E2,E2-C$16+1,0)), 复制从H2到H143. 继续加数据,B16到C18为手工输入。

D16、D17、D18分别等于C16、C17、C18。

然后将D16:D18单元格格式由日期改成数值型。

至于为什么需要做这部分数据,后文有述。

目前只需要知道EXCEL的日期数据,从本质上来讲就是一个整数。

4. 开始作图。

首先同时选择B1到C14 和 G1到H14 两个区域。

注意数据区域的选择是,先选中B1到C14,然后按住Ctrl键不放,再选择G1到H1。

5. 然后,单击工具栏上的图表向导,选择“条形图” 中的“堆积条形图”,然后直接点完成。

6. 如果您操作正确的话,出来的图应该是下面这个样子。

在右侧的“图列”上按鼠标右键,选“清除”,同时将图表区拉长拉宽一些,因为这个图可能会有些大。

7. 拖动图表大小差不多是从19行到42行,从A列到P列(行高和列宽为默认),这里顺便提一下图表上的一些元素名称,下文会经常用到。

8. 在图表区上按鼠标右键--> 图表区格式 --> 在"字体"页选字号为9--> 去除自动缩放前的钩选--> 确定9. 绘图区域内,选中蓝色的数据系列 --> 右键 --> 数据系列格式10. 在"图案" 页上--> "边框" 处选择无-->"内部"处,选择无--> 然后,选择 "选项" 页11. 在 "选项" 页面上--> “分类间距处”输入10 -->确定12.选中X轴 --> 鼠标右键 -->选坐标轴格式13. 在"刻度"页上--> 最小值设成40725, 最大值设成40776, 主要刻度单位设成2 --> 选择"数字"页--> 日期处选择短日期(如图)14. 在绘图区上按鼠标右键 --> 绘图区格式--> "区域" 下选一个浅色做绘较区背景 (如图) --> 确定15.选择网格线 --> 鼠标右键 --> 网格线格式 --> 选择灰色25% --> 确定16. 在图表区上按鼠标右键 --> 选择数据源 --> 窗口上的“系列“处点 "添加" 按钮, 添加出"系列4" --> 确定17. 在绘图区选中,系列4的数据系列 --> 鼠标右键 --> 图表类型 --> XY散点图 --> 散点图 --> 完成18. 在绘图区选中系列4 --> 鼠标右键 --> 数据源 --> "X值(X)"处选择C16 --> 确定19. 此刻图表上会生成副X轴, 副Y轴20. 选中副X轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成40725, 最大值设成40776, 主要刻度单位设成2 --> 确定21. 选中副Y轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成0, 最大值设成1 --> 确定22. 以上两步目的是使主副坐标轴刻度一致, 完成后如下图所示23. 选择中系列4--> 鼠标右键--> 数据系列格式--> 误差线Y--> 负偏差--> 自定义 "-"处输入 1 --> 选择数据标志页--> 钩选X值 --> 确定24. 选中刚刚加入的误差线 --> 鼠标右键 --> 误差线格式 --> "图案"页上颜色选红, 粗细选倒数第二粗, 刻度线标志选右侧第二个 --> 确定25. 完成后,效果如下图所示数据标志2011-7-17,没边框,没填充颜色您自己在右键的格式设置里设定一下嘛~~26. 选中绘图区"已完工"系列(紫色那只) --> 鼠标右键 --> 数据系列格式 --> 数据标志 --> 钩选“类别名称”-->确定再次选中,刚加的已完工数据系列的数据标志 --> 鼠标右键 --> 数据标志格式 --> 对齐-->标签位置-->数据标签内-->确定,如果一切顺利的话完成效果,如下图所示:27. 选中主Y轴 --> 鼠标右键 --> 在"图案"页上, 全部选中无(如下图所示位置)--> 在"刻度"页上, 钩选 "分类次序反转" -->确定28. 同理分别选中副Y轴, 副X轴-->鼠标右键 --> 坐标轴格式的“图案”页面上全部选中无 --> 确定-->清除副Y,副X轴显示完成后效果如下图所示29. 最后, 稍稍美化一下数据系列的填充颜色, 在图表选项里,给图表加个标题. 完成效果如下:30. 至此,整个甘特图制作过程结束。

项目进度图甘特图Gantt图全攻略

项目进度图甘特图Gantt图全攻略

甘特图(Gantt chart)是在20世纪初由亨利.甘特发明的,它可以让使用者清晰直观地知道哪些任务在什么时间段完成,哪些是已完成工作量,哪里是未完成工作量。

下面我们就结合一个具体例子来看一下它的制作过程:1.首先准备数据,作为项目前期规划一定会有类似下表样的数据,本例A1至E14单元数据为手工录入注*:本表数据,纯属虚构,如有雷同,不胜荣兴!2. 在G列与H列制作已完工和未完工天数, 其中:G2的公式为:=IF(C$16>=E2,D2,IF(C$16>C2,C$16-C2,0)), 复制从G2到G14H2的公式为:=IF(C$16<=C2,D2,IF(C$16<E2,E2-C$16+1,0)), 复制从H2到H143. 继续加数据,B16到C18为手工输入。

D16、D17、D18分别等于C16、C17、C18。

然后将D16:D18单元格格式由日期改成数值型。

至于为什么需要做这部分数据,后文有述。

目前只需要知道EXCEL的日期数据,从本质上来讲就是一个整数。

4. 开始作图。

首先同时选择B1到C14 和 G1到H14 两个区域。

注意数据区域的选择是,先选中B1到C14,然后按住Ctrl键不放,再选择G1到H1。

5. 然后,单击工具栏上的图表向导,选择“条形图” 中的“堆积条形图”,然后直接点完成。

6. 如果您操作正确的话,出来的图应该是下面这个样子。

在右侧的“图列”上按鼠标右键,选“清除”,同时将图表区拉长拉宽一些,因为这个图可能会有些大。

7. 拖动图表大小差不多是从19行到42行,从A列到P列(行高和列宽为默认),这里顺便提一下图表上的一些元素名称,下文会经常用到。

8. 在图表区上按鼠标右键--> 图表区格式 --> 在"字体"页选字号为9--> 去除自动缩放前的钩选--> 确定9. 绘图区域内,选中蓝色的数据系列 --> 右键 --> 数据系列格式10. 在"图案" 页上--> "边框" 处选择无-->"内部"处,选择无--> 然后,选择 "选项" 页11. 在 "选项" 页面上--> “分类间距处”输入10 -->确定12.选中X轴 --> 鼠标右键 -->选坐标轴格式13. 在"刻度"页上--> 最小值设成40725, 最大值设成40776, 主要刻度单位设成2 --> 选择"数字"页--> 日期处选择短日期(如图)14. 在绘图区上按鼠标右键 --> 绘图区格式--> "区域" 下选一个浅色做绘较区背景 (如图) --> 确定15.选择网格线 --> 鼠标右键 --> 网格线格式 --> 选择灰色25% --> 确定16. 在图表区上按鼠标右键 --> 选择数据源 --> 窗口上的“系列“处点 "添加" 按钮, 添加出"系列4" --> 确定17. 在绘图区选中,系列4的数据系列 --> 鼠标右键 --> 图表类型 --> XY散点图 --> 散点图 --> 完成18. 在绘图区选中系列4 --> 鼠标右键 --> 数据源 --> "X值(X)"处选择C16 --> 确定19. 此刻图表上会生成副X轴, 副Y轴20. 选中副X轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成40725, 最大值设成40776, 主要刻度单位设成2 --> 确定21. 选中副Y轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成0, 最大值设成1 --> 确定22. 以上两步目的是使主副坐标轴刻度一致, 完成后如下图所示23. 选择中系列4--> 鼠标右键--> 数据系列格式--> 误差线Y--> 负偏差--> 自定义 "-"处输入 1 --> 选择数据标志页--> 钩选X值 --> 确定24. 选中刚刚加入的误差线 --> 鼠标右键 --> 误差线格式 --> "图案"页上颜色选红, 粗细选倒数第二粗, 刻度线标志选右侧第二个 --> 确定25. 完成后,效果如下图所示数据标志2011-7-17,没边框,没填充颜色您自己在右键的格式设置里设定一下嘛~~26. 选中绘图区"已完工"系列(紫色那只) --> 鼠标右键 --> 数据系列格式 --> 数据标志 --> 钩选“类别名称”-->确定再次选中,刚加的已完工数据系列的数据标志 --> 鼠标右键 --> 数据标志格式 --> 对齐-->标签位置-->数据标签内-->确定,如果一切顺利的话完成效果,如下图所示:27. 选中主Y轴 --> 鼠标右键 --> 在"图案"页上, 全部选中无(如下图所示位置)--> 在"刻度"页上, 钩选 "分类次序反转" -->确定28. 同理分别选中副Y轴, 副X轴-->鼠标右键 --> 坐标轴格式的“图案”页面上全部选中无 --> 确定-->清除副Y,副X轴显示完成后效果如下图所示29. 最后, 稍稍美化一下数据系列的填充颜色, 在图表选项里,给图表加个标题. 完成效果如下:30. 至此,整个甘特图制作过程结束。

手把手教你学会甘特图

手把手教你学会甘特图

手把手教你,学会甘特图项目进度图,也叫甘特图、横道图,主要用来显示各个项目。

随着时间进展的情况。

如下图所示,整个项目进度看起来是不是非常直观呢?接下来咱们就分享项目进度图的制作。

步骤1插入堆积条形图双击水平轴,根据实际的项目起始日期范围来设置最大值和最小值。

(将起始、结束日期转化为数值)单击“开始日期”系列,设置为无填充。

条形图中的顺序和数据源中的顺序相反,咱们单击垂直轴,设置为逆序类别。

设置逆序类别后,水平轴标签会跑到图表上面了。

单击水平轴标签,设置标签位置为“高”,使其在图表底部显示。

单击“计划天数”系列,设置间隙宽度为70%左右,使柱子看起来不至于太瘦。

关键步骤到了,咱们要添加一个散点图,来制作图表中的今日线。

步骤2右键单击图表→选择数据。

在【选择数据】对话框中单击【添加】按钮,将系列名称命名为“今日线”。

右键单击刚刚添加的数据系列→【更改系列图表类型】。

在【更改图表类型】对话框中选择“散点图”。

接下来为散点图指定数据。

右键单击图表→【选择数据】,在【选择数据源】对话框中单击选中“今日线”系列,再单击【编辑】按钮,x轴系列值选择B7单元格中的今日日期,Y轴设置为5。

因为咱们的数据有4个项目,希望将散点图显示的高一些,所以设置成5。

实际操作时可根据你的实际数据项目再加上1即可。

由于添加的散点图默认在次坐标轴,因此还要设置一下次要横坐标轴的最大、最小值和刚刚咱们设置的主要横坐标轴最大最小值范围相同。

先单击图表右上角的【图表元素】按钮,选中【次要横坐标轴】复选框。

选中次要横坐标轴,设置最大值和最小值。

设置次要横坐标轴标签位置为“无”选中次要纵坐标轴,设置最小值为0,设置最大值为5,这里务必手工输入,不要使用默认值,否则后面咱们添加的误差线就不能显示到底了。

设置次要纵坐标轴标签位置为“无”。

单击选中散点图,依次单击【设计】→【添加图表元素】→【误差线】→【其他误差线选项】选中散点图上的水平误差线,按Delete键删除。

项目进度图-甘特图(Gantt图)全攻略

项目进度图-甘特图(Gantt图)全攻略

欢迎阅读甘特图(Gantt chart)是在20世纪初由亨利.甘特发明的,它可以让使用者清晰直观地知道哪些任务在什么时间段完成,哪些是已完成工作量,哪里是未完成工作量。

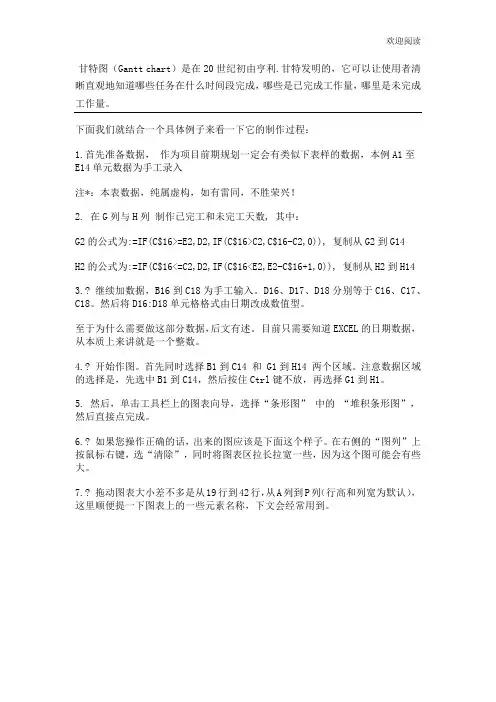

下面我们就结合一个具体例子来看一下它的制作过程:1.首先准备数据,作为项目前期规划一定会有类似下表样的数据,本例A1至E14单元数据为手工录入16. 在图表区上按鼠标右键 --> 选择数据源 --> 窗口上的“系列“处点 "添加" 按钮,? 添加出"系列4" --> 确定17. 在绘图区选中,系列4的数据系列 --> 鼠标右键 --> 图表类型 --> XY散点图 --> 散点图 --> 完成18. 在绘图区选中系列4 --> 鼠标右键 --> 数据源 --> "X值(X)"处选择C16 --> 确定19.? 此刻图表上会生成副X轴, 副Y轴20. 选中副X轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成40725, 最大值设成40776, 主要刻度单位设成2 --> 确定21. 选中副Y轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成0, 最大值设成1 --> 确定22. 以上两步目的是使主副坐标轴刻度一致, 完成后如下图所示23. 选择中系列4--> 鼠标右键--> 数据系列格式--> 误差线Y--> 负偏差--> 自定义 "-"处输入 1 --> 选择数据标志页--> 钩选X值 --> 确定数据标志2011-7-17,没边框?,没填充颜色?? 您自己在右键的格式设置里设定一下嘛~~26.? 选中绘图区"已完工"系列(紫色那只) --> 鼠标右键 --> 数据系列格式27.? 选中主Y轴 --> 鼠标右键 --> 在"图案"页上, 全部选中无(如下图所示位置)--> 在"刻度"页上,? 钩选 "分类次序反转" -->确定28. 同理分别选中副Y轴, 副X轴-->鼠标右键 --> 坐标轴格式的“图案”页面.。

项目进度图-甘特图(Gantt图)全攻略

项目进度图-甘特图(Gantt图)全攻略

甘特图〔Gantt chart〕是在20世纪初由亨利.甘特缔造的,它可以让使用者清晰直不雅地知道哪些任务在什么时间段完成,哪些是已完成工作量,哪里是未完成工作量。

下面我们就结合一个具编制子来看一下它的制作过程:1.首先筹办数据,作为工程前期规划必然会有类似下表样的数据,本例A1至E14单元数据为手工录入注*:本表数据,纯属虚构,如有雷同,不堪荣兴!2. 在G列与H列制作已完工和未完工天数, 此中:G2的公式为:=IF(C$16>=E2,D2,IF(C$16>C2,C$16-C2,0)), 复制从G2到G14H2的公式为:=IF(C$16<=C2,D2,IF(C$16<E2,E2-C$16+1,0)), 复制从H2到H143. 继续加数据,B16到C18为手工输入。

D16、D17、D18别离等于C16、C17、C18。

然后将D16:D18单元格格式由日期改成数值型。

至于为什么需要做这局部数据,后文有述。

目前只需要知道EXCEL的日期数据,从本质上来讲就是一个整数。

4. 开始作图。

首先同时选择B1到C14 和 G1到H14 两个区域。

注意数据区域的选择是,先选中B1到C14,然后按住Ctrl键不放,再选择G1到H1。

5. 然后,单击东西栏上的图表向导,选择“条形图〞中的“堆积条形图〞,然后直接点完成。

6. 如果您操作正确的话,出来的图应该是下面这个样子。

在右侧的“图列〞上按鼠标右键,选“去除〞,同时将图表区拉长拉宽一些,因为这个图可能会有些大。

7. 拖动图表大小差不多是从19行到42行,从A列到P列〔行高和列宽为默认〕,这里趁便提一以下图表上的一些元素名称,下文会经常用到。

8. 在图表区上按鼠标右键--> 图表区格式 --> 在"字体"页选字号为9--> 去除自动缩放前的钩选--> 确定9. 绘图区域内,选中蓝色的数据系列 --> 右键 --> 数据系列格式10. 在"图案" 页上--> "边框" 处选择无-->"内部"处,选择无--> 然后,选择"选项" 页11. 在 "选项" 页面上--> “分类间距处〞输入10 -->确定12.选中X轴 --> 鼠标右键 -->选坐标轴格式13. 在"刻度"页上--> 最小值设成40725, 最大值设成40776, 主要刻度单元设成2 --> 选择"数字"页--> 日期处选择短日期(如图)14. 在绘图区上按鼠标右键 --> 绘图区格式--> "区域" 下选一个淡色做绘较区布景 (如图) --> 确定15.选择网格线 --> 鼠标右键 --> 网格线格式 --> 选择灰色25% --> 确定16. 在图表区上按鼠标右键 --> 选择数据源 --> 窗口上的“系列“处点 "添加" 按钮, 添加出"系列4" --> 确定17. 在绘图区选中,系列4的数据系列 --> 鼠标右键 --> 图表类型 --> XY散点图 --> 散点图 --> 完成18. 在绘图区选中系列4 --> 鼠标右键 --> 数据源 --> "X值(X)"处选择C16 --> 确定19. 此刻图表上会生成副X轴, 副Y轴20. 选中副X轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成40725, 最大值设成40776, 主要刻度单元设成2 --> 确定21. 选中副Y轴 --> 鼠标右键 --> 坐标轴格式--> 在"刻度"页上 -->最小值设成0, 最大值设成1 --> 确定22. 以上两步目的是使主副坐标轴刻度一致, 完成后如以下图所示23. 选择中系列4--> 鼠标右键--> 数据系列格式--> 误差线Y--> 负偏差--> 自定义 "-"处输入 1 --> 选择数据标记页--> 钩选X值 --> 确定24. 选中刚刚参加的误差线 --> 鼠标右键 --> 误差线格式 --> "图案"页上颜色选红, 粗细选倒数第二粗, 刻度线标记选右侧第二个 --> 确定25. 完成后,效果如以下图所示数据标记2021-7-17,没边框?,没填充颜色?您本身在右键的格式设置里设定一下嘛~~26. 选中绘图区"已完工"系列(紫色那只) --> 鼠标右键 --> 数据系列格式--> 数据标记 --> 钩选“类别号称〞-->确定再次选中,刚加的已完工数据系列的数据标记 --> 鼠标右键 --> 数据标记格式--> 对齐-->标签位置-->数据标签内-->确定,如果一切顺利的话完成效果,如以下图所示:27. 选中主Y轴 --> 鼠标右键 --> 在"图案"页上, 全部选中无〔如以下图所示位置〕--> 在"刻度"页上, 钩选 "分类次序反转" -->确定28. 同理别离选中副Y轴, 副X轴-->鼠标右键 --> 坐标轴格式的“图案〞页面上全部选中无 --> 确定-->去除副Y,副X轴显示完成后效果如以下图所示29. 最后, 稍稍美化一下数据系列的填充颜色, 在图表选项里,给图表加个标题. 完成效果如下:30. 至此,整个甘特图制作过程结束。

甘特图excel怎么做进度计划

甘特图excel怎么做进度计划

甘特图excel怎么做进度计划甘特图,又称里程碑进度图,是一种以时间为基准的项目进度计划图表。

通过使用甘特图,您可以清晰地展示项目的各项任务以及它们的起止日期,并可以直观地了解任务间的依赖关系。

在Excel中创建甘特图非常简单,下面我将为您详细介绍。

首先,打开Excel软件,并创建一个新的工作簿。

在新建的工作表中,您可以按照需求自定义标题、行和列的宽度等。

接下来,您需要确定项目的起始日期和截止日期,并在Excel的第一列中设置好时间轴。

请确保时间间隔合适,并尽量减少时间轴的列数,以便更好地展示图表。

在Excel的第一行中,您可以列出项目中的各个任务,每个任务占用一列。

请注意,在Excel的单元格中,只使用文字描述,不要包含任何数字、网址或其他特殊字符。

然后,在每个任务的列中,您可以根据任务的起止日期使用背景填充工具绘制甘特图。

例如,您可以使用不同的填充颜色或图案来表示不同的任务状态,比如进行中、已完成或未开始。

此外,您还可以使用文本工具在甘特图中添加任务名称、任务起止日期等相关信息。

请确保文字清晰可读,并根据需要调整文字字体、大小和样式。

在创建甘特图时,请注意不要在图表中插入任何图像、链接、广告或其他与目标无关的元素。

确保图表简洁明了,只包含必要的信息。

最后,根据需要调整甘特图的大小、样式和布局。

您可以根据实际情况调整行高、列宽,修改图表的颜色和字体样式等,以使甘特图更加美观和易于阅读。

创建完成后,您可以保存并分享这个Excel文件,以便与他人共享您的进度计划。

总结起来,使用Excel创建甘特图是一种简单而有效的方法来展示项目的进度计划。

通过清晰地列出任务和起止日期,并使用背景填充工具绘制甘特图,您可以直观地了解和沟通项目的进展情况。

希望这篇文章能够对您有所帮助!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

怎么画项目进度甘特图
导语:
画甘特图的方式很多,较棘手的就是用Excel画。

或许,本文不会教你如何用Excel画甘特图,毕竟现在专业的甘特图画软件也是挺多的,何必去捣腾Excel呢。

确切是怎么操作的呢?跟着小编一同来看看吧
做项目施工组织时,对施工工期的合理调整是必不可少的一步。

那么,要怎样才能快速又有序的做一个漂亮的工期计划表呢?小编认为用Edraw Project 是一个不错的选择,使用Edraw Project可以快速的安排工期计划,并且之后需要修改时也不用从头一步一步的调整,十分方便。

赶紧学起来吧~
如何用Edraw Project做工期计划表?
1.前期设置。

打开Edraw Project软件,新建进入项目编辑界面。

点击【选项】,对工期计划表进行一些设置,比如:工作日的勾选、日期格式、主次单位、每天的开始及结束时间等。

免费获取甘特图软件:/project/gantt/
2.添加任务。

任务添加后,对任务进行命名及相应设置。

假设第一道工序是平整场地,工期为五天,确定开工时间为9月3日。

则如下图所示:
任务的信息设置除了任务栏可设置,还可以在软件的右侧的面板中进行设置。

3.继续添加任务,安排工期。

若第二道工序为基槽开挖,工期为5天,但需在第一项任务完成后开始,那么可以对任务进行工期设置后,将二者进行一个关系链接,操作如下图:
温馨提示:
可以用以下两种方式给任务之间添加关联:
方法1:在右侧任务进度条那,选中某个任务的进度,长按鼠标左键,拖住不松手,将鼠标移动至需要关联的进度条,松开鼠标,即可完成关联;
方法2:选中两个任务,在开始菜单栏中选择:链接。

若第三项工序为支设模板,工期为4天,开始的时间为工序2的最后一天。

那么我们先把“支设模板”的工期设置为四天,如下图:
然后在甘特图区域,将时间条的开始位置拖到工序2的最后一天即可。

Edraw Project的各项功能均能够满足我们的实际需求。

它不会想其他软件有各种花哨的组件和功能,只需要能够立马解决问题即可。

我想这才是最适合我们的甘特图软件。

获取更多项目管理软件支持与帮助:
https:///download/edrawproject/。
