塔吊基础积水分析及解决方案

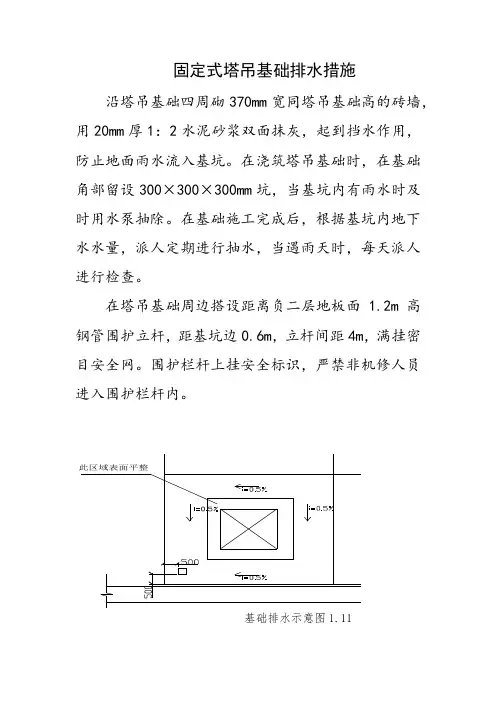

固定式塔吊基础排水措施

固定式塔吊基础排水措施
沿塔吊基础四周砌370mm宽同塔吊基础高的砖墙,用20mm厚1:2水泥砂浆双面抹灰,起到挡水作用,防止地面雨水流入基坑。
在浇筑塔吊基础时,在基础角部留设300×300×300mm坑,当基坑内有雨水时及时用水泵抽除。
在基础施工完成后,根据基坑内地下水水量,派人定期进行抽水,当遇雨天时,每天派人进行检查。
在塔吊基础周边搭设距离负二层地板面 1.2m高钢管围护立杆,距基坑边0.6m,立杆间距4m,满挂密目安全网。
围护栏杆上挂安全标识,严禁非机修人员进入围护栏杆内。
09、塔吊基础防水处理方案

09、塔吊基础防水处理方案永春桃城二期工程7#楼D区、14#、15#、6#楼、精品房ABC楼塔吊基础防水处理方案福建建工集团总公司永春桃城二期7#楼D区、6#、14#、15#楼、精品房ABC楼项目部二○○七年元月施工组织设计(方案)报审表致:泉州市工程建设监理事务所(监理单位)我方已根据施工合同的有关规定完成塔吊基础防水处理方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附件:塔吊基础防水处理方案承包单位(章)项目经理日期 2007年月日监理单位意见:监理单位(签字)日期设计单位意见:设计单位(签字)日期本表由承包单位填报,一式四份,设计单位、监理单位、承包单位、建设单位各一份塔吊基础防水处理方案一、工程概况1、本工程为地下一层,地上十六层、局部六层钢筋混凝土框剪结构,工程地点永春县城。
工程地上分为6#、14#、15#、7#楼D区,精品房ABC楼五部分,建筑面积分别为414.2 m2、20928.18 m2、16816.22 m2、6431.8 m2,904.7 m2,地下室一层,建筑面积8802 m2,总建筑面积54297.1 m2。
建筑总高度为49.95m。
建筑抗震设防类别为丙类,建筑结构安全等级为二级,抗震设防烈度为六度,框架抗震等级为三级。
建筑耐火等级一级,人防抗力等级为乙类单、附建掘开式人防工程,人防建筑面积为7654m2。
设计标高:本建筑室内±0.000m相当于黄海标高120.000m。
2、本工程项目由泉州金荣房地产有限公司开发,厦门市泛华建筑设计有限公司进行施工图纸设计,由福建东辰综合勘察院提供岩土工程勘察报告,由泉州市工程建设监理事务所负责监理,福建建工集团总公司承建施工。
二、施工准备技术准备1)后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。
2)对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。
地下室下沉式塔吊基础超前反坎止水防渗施工工法

地下室下沉式塔吊基础超前反坎止水防渗施工工法1前言塔吊基础设置于基础底板下的方法应用广泛,常规的塔吊基础设置于基础底板下部,与基础底板之间没有采取防水措施。
只是在基础底板上设置横向止水钢板,来防止后期封堵塔吊基础部位渗水。
在塔吊使用的过程中,地下水上涌很容易渗入塔吊基础,甚至不及时抽水时会漫出基础流入地下室,造成塔吊基础常年积水。
即影响塔吊使用安全,也加大了日常排水工作。
地下水位高水压大的甚至影响后期塔吊拆除基础的封堵工作。
再有就是定制塔吊标准节,将标准节直接浇入地下室底板的方法,此方法虽然免除了塔吊基础排水的问题,但是成本增高,标准节废弃,而且是塔吊受力不完整,底板交接处也容易受外力影响而开裂,使后期底板渗水问题更难处理。
针对上述问题,我公司根据现场实际情况,开展了地下室下沉式塔吊基础超前反坎止水防渗施工技术的课题研究,利用BIM技术,在成功进行模型试验的基础上,将该研究成果应用于湖州银行联合商业大厦A楼工程和湖州银行联合商业大厦B楼工程等多个工程中,得到了建设单位和监理单位的认可。
我公司人员根据工程实践中的应用情况,对超前反坎止水结构进一步改进,并提出了具体的施工质量控制标准,完善了反坎、止水钢板、防水卷材、膨胀止水条、钢筋构造等施工工艺、质量控制措施,形成了本工法,以指导企业项目部此类情况施工。
采用本工法施工的地下室底板塔吊基础处反坎止水,止水效果佳,地下室底板与塔吊基础连接层整体,结构合理,可操作性强,塔吊标准节易于拆除,免除了后期地下室底板塔吊基础处渗水的烦恼,推广应用前景广阔。
2工法特点2.0.1本工法能防止地下水渗漏进塔吊基础部位造成积水问题,确保塔吊安全使用,减少塔吊基础排水工作,节能节电。
2.0.2本工法能彻底解决塔吊基础与基础底板交界处开裂,造成地下水上涌封堵困难及底板渗水问题。
保证了结构安全及使用功能。
2.0.3本工法止水反坎设置,底板止水钢板取消,便于后期施工,且防水效果更好。
09、塔吊基础防水处理方案

永春桃城二期工程7#楼D区、14#、15#、6#楼、精品房ABC楼塔吊基础防水处理方案福建建工集团总公司永春桃城二期7#楼D区、6#、14#、15#楼、精品房ABC楼项目部二○○七年元月施工组织设计(方案)报审表本表由承包单位填报,一式四份,设计单位、监理单位、承包单位、建设单位各一份塔吊基础防水处理方案一、工程概况1、本工程为地下一层,地上十六层、局部六层钢筋混凝土框剪结构,工程地点永春县城。
工程地上分为6#、14#、15#、7#楼D区,精品房ABC楼五部分,建筑面积分别为414.2 m2、20928.18 m2、16816.22 m2、6431.8 m2,904.7 m2,地下室一层,建筑面积8802 m2,总建筑面积54297.1 m2。
建筑总高度为49.95m。
建筑抗震设防类别为丙类,建筑结构安全等级为二级,抗震设防烈度为六度,框架抗震等级为三级。
建筑耐火等级一级,人防抗力等级为乙类单、附建掘开式人防工程,人防建筑面积为7654m2。
设计标高:本建筑室内±0.000m相当于黄海标高120.000m。
2、本工程项目由泉州金荣房地产有限公司开发,厦门市泛华建筑设计有限公司进行施工图纸设计,由福建东辰综合勘察院提供岩土工程勘察报告,由泉州市工程建设监理事务所负责监理,福建建工集团总公司承建施工。
二、施工准备技术准备1)后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。
2)对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。
3)应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议。
材料要求1、品种规格1)后浇带砼所用碎石应根据所浇后浇带的钢筋密度确定,一般为5—31.5㎜,含泥量不得大于1.0%,泥块含量不得大于0.5%。
塔吊基础防水

博雅时尚住宅区
地
下
室
内
塔
吊
基
础
防
水
方
案
咸水沽建筑工程有限公司
一、处理方法如下:
因塔吊安装在地下车库内,塔吊要在土方开挖前安装完毕,为了防止塔吊基础与地库底板的施工缝周围发生渗漏水现象,塔吊基础上平面低于基础底板150mm,在塔吊基础上部参照11G101-3图集中94页的超前止水方法施工,与地库防水形成闭合防水结构,防止渗漏;且塔吊基础周围车库底板采用图纸中后浇带施工做法,待塔吊使用结束后浇筑塔吊基础上方地库基础混凝土。
二、塔吊基础施工顺序:
基础放线---土方开挖---浇筑混凝土垫层---砌筑砖胎模---砖胎模抹灰---钢筋绑扎安装---浇筑混凝土---防水卷材施工---浇筑加强层---地库基础浇筑混凝土
三、塔吊基础防水营造做法如下:
1、地库基础
2、150mmh厚防水加强层(加强层混凝土中绑扎Φ10@200钢筋网片)
3、4+3SBS防水层
4、塔吊基础
5、塔吊基础垫层。

浅谈塔吊基础积水问题及处理措施

浅谈塔吊基础积水问题及处理措施摘要:塔吊是建筑工程施工的关键机械设备,它既能减少施工人员劳动强度,又可以提高工作效率。
塔吊安全是项目施工非常重要的问题,而塔吊基础是保持塔吊运行的必要条件,也是确保安全施工的重要保障。
本文对塔吊基础积水不同情况进行分析其积水原因,并对工程中常用的几种处理措施进行对比分析,阐述不同处理措施的适用情况和优缺点。
关键词:塔吊基础、积水、处理措施引言基础决定上层建筑,要确保塔吊使用期间的良好性能,必须保证塔吊基础的牢固,从而满足其受力需求。
塔吊基础积水是诸多施工现场普遍存在的问题,解决塔吊基础积水问题是塔吊安全的重要保障。
因此,研究塔吊基础积水问题及处理措施十分重要,既能保证建筑工程的顺利实施,又能发挥塔吊的经济、高效的特性,确保项目施工进度与质量,对施工安全与质量保证有着十分重大的意义。
1塔吊基础塔吊基础虽然不是项目工程的实体组成部分,但它作为塔吊的重要组成部分,承担着塔吊工作荷载、抗倾覆、自重等作用,实践证明不少塔吊安全事故是由塔吊基础不合规引起的,塔吊基础是影响塔吊整体稳定性的重要因素。
塔吊基础分为天然地基基础、桩基础和组合式基础。
天然地基基础基础结构形式简单,适用于地基条件良好,承载力满足要求的天然地基,塔吊基础的结构尺寸、配筋、受力形式、各工况下受力大小、方向以及塔吊基础作用于天然地基上需要的承载力等数据在塔吊说明书中有明确的说明。
桩基础造价较高,适用于工程地质条件复杂,地基无法满足塔吊承载能力且施工周期较长的情况。
桩基础在塔吊说明书中没有说明,需要单独设计,专业性要求较高。
组合式基础是一种悬空、高承台基础,由桩基、格构式钢柱、承台组成,构造形式复杂,对施工要求较高,适用于周围地质条件复杂,基坑支护形式采用内支撑的施工区域。
合格的塔吊基础是塔吊安装、运行、安全工作的前提,各种塔吊基础各有优劣,需根据项目现场实际情况,选择合适的塔吊基础形式,尽可能满足“安全性、适用性、耐久性、经济性”的要求。
塔吊施工中的常见问题及相应解决办法 (1)

塔吊施工中的常见问题及相应解决办法塔吊施工中的常见问题及相应解决办法:由于我们管理不严,正常的维护跟不上,操作人员的水平不高等原因,也会给建设者带来严重的安全隐患和痛苦。
笔者从事建设工程安全检测工作,针对建设工程中塔吊使用存在的安全通病及可能引起的问题,提出解决办法,希望对建设工程中的安全管理能起点积极的作用。
1、塔吊基础通病:基础积水严重。
引起问题:由于建设工地上的废水腐蚀性较强,积水后对塔吊的基础、地脚螺栓、基础节或十字梁的材质及焊缝侵蚀较强,长期积水,势必影响塔吊的安全。
同时,积水不利于日常对塔吊地脚螺栓、基础节和十字梁连接螺栓预紧力的监控。
正确的做法:塔吊基础应设置排水沟和积水井,同时保证排水畅通或及时抽取。
2、标准节连接螺栓的预紧力通病:标准节连接螺栓松动或预紧力达不到要求。
引起问题:塔吊力的传递主要靠主弦杆来传递的。
而主弦杆力的传递靠高强度连接螺栓的预紧力来实现的。
预紧力达不到要求,力只能由连接螺栓承担,结果是塔吊在使用过程中不仅承担拉力同时还要承受剪力。
而高强度连接螺栓抗剪能力是较差的,这样就可能使连接螺栓断裂,引起倒塔事故。
正确的做法:使用专用的力矩扳手拧紧螺栓,使预紧力达到要求(如M30的螺栓预紧力368kN、预紧力矩1800N•m)。
日常做好检查工作,发现松动及时给予拧紧。
这里需要提醒一下:高强度连接螺栓副使用后拆卸再次使用,一般不超过两次。
且应对螺栓进行保养及检查工作,必要时进行探伤检测,合格后方可使用。
3、销轴的开口销设置通病:开口销的设置不规范主要有:(1)开口销偏小,(2)开口销未开口或开口度不够,(3)用铁丝或电焊条代替开口销,(4)开口销锈蚀严重。
引出问题:由于开口销的强度或替代品的强度达不到要求,开口销在销轴的轴向力作用下,开口销往往会剪断。
未开口或开口度不够的开口销在使用过程中容易掉落,没有开口销的销轴在使用中会自行脱离,这样就会引起折臂的重大事故。
如某佳园工地使用的QTZ80塔吊折臂事故。
塔吊基础及吊装雨季措施

塔吊基础及吊装雨季措施塔吊是一种用于起重、装卸重物的大型机械设备,广泛应用于建筑工程、桥梁工程、港口码头等各个行业。
在使用塔吊进行起重作业时,为了确保安全和顺利进行,必须有稳固的基础和采取相应的措施。
首先,塔吊的基础是塔吊安全稳定运行的重要保证。
塔吊的基础应根据施工场地的地质条件、塔吊的工作要求以及重量等因素来确定。
在一般情况下,塔吊的基础一般可分为两种类型:地基基础和混凝土基础。
地基基础是最常见的一种基础形式,适用于土质较好、无需承受大扭矩和剪切力的情况下。
为了确保地基基础的稳固,需要根据塔吊的重量和工作要求来设计地基的尺寸和深度。
通常情况下,地基的尺寸会比塔吊的底座大一些,以增加承载面积,提高稳定性。
混凝土基础适用于土质较差、需要承受大扭矩和剪切力的情况下。
混凝土基础一般由混凝土桩和承台组成。
混凝土桩通过加固土层的方式增加了基础的稳定性,同时可以承受大的荷载。
承台则承载塔吊的底座和整个塔吊的重量,还可以分散荷载,增加基础的稳定性。
除了基础,塔吊在雨季施工时还需要采取相应的措施以确保施工的安全和顺利进行。
以下为一些常见的雨季施工措施:1.监测天气情况:在进行塔吊起重作业时,需要时刻关注天气预报,及时了解降雨情况。
如果天气预报有大风或暴雨等恶劣天气,应暂停起重作业,确保工人和设备的安全。
2.加强现场排水:在雨季施工时,应加强现场排水,防止积水对施工造成影响。
可以采取设置排水沟、挖掘排水沟、加设排水泵等方式,及时将积水排走。
3.增强固定措施:在雨季施工时,塔吊的稳定性会受到影响,因此需要增强固定措施。
可以采取加固基础、增加反力等方式来提高塔吊的稳定性。
4.防止设备受潮:在雨季施工时,需要采取防潮措施保护塔吊设备。
可以设置防雨罩或者搭建临时遮阳棚来避免设备受潮,确保设备的正常运行。
5.加强安全管理:在雨季施工时,由于施工现场容易湿滑,工人的安全风险相对较高。
因此,需要加强安全培训和安全防护意识,提高工人的安全意识,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、基础顶部仅超过捡底面300mm,地下 室基础筏板厚度为600,筏板浇筑后,塔 吊基础完全低于地下室基础。
二、基础顶部放坡不当(由四周向中间 放坡),且未设置集水坑(排水沟)。
三、砖胎膜底部未设置泄水孔。
正负零层未封闭
四、解决方案
一、有条件的工地,在基础方案 之中尽量考虑塔吊基础顶部高于 建筑物基础顶部。
二、基础放坡应由塔吊地脚螺栓 部位分别向四周按照一定比例进 行坡度设置。
三、基础砼浇筑前,预埋PVC导管 形成积水坑。(或设置排水沟)
四、有提前回填土方的工程需在 基础四周砌筑砖胎膜,在砖胎膜 最底部预留泄水孔洞。
五、地下室封顶后,在地下室顶 部设置塔吊防水装置。(四周为 100mm砖砌体)
六、为防止塔吊基础防水失效, 应在塔吊基础四周与建筑物基础 之间连续设置止水钢板。
项目管理典型案例
塔吊基础积水及解决方案
日常检查中发现,目前部分项目工程存 在塔吊基础积水的情况。
一、现状描述
砖胎膜槽内积水
地下室基础积水
正负零层基础积水
塔吊基础积水在目前公司各在建项 目有一定普遍性。严重的基础积水会导 致基础螺栓锈蚀从而导致塔吊倒塌,或 因防水层失效导致塔吊基础沉陷从而引 发塔吊倾斜、倒塌。
二、隐患发展趋势
严重锈蚀地脚螺栓
基础不均匀沉降导致塔吊倾斜
隐患失控导致塔吊倒塌
SUCCESS
THANK YOU
2019/10/11
三、原因分析
总结塔吊基础积水的原因,主要在于:塔吊基础顶部低于地下室基础底板顶部、塔吊基础未放坡或未设置集 水坑(排水沟)、砖胎膜未设置泄水孔、基础防水措施不得当等。
SUCCES
