塔吊基础施工技术交底精编版
塔吊基础监理安全技术交底模板

一、交底目的为确保塔吊基础施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、交底对象本项目全体参与塔吊基础施工的施工人员、监理人员。
三、交底内容1. 施工前的准备- 对施工人员进行安全技术培训,提高安全意识。
- 对施工现场进行全面检查,确保施工环境安全。
- 核对施工图纸,明确施工要求和安全措施。
2. 塔吊基础施工要求- 塔吊基础施工必须严格按照设计图纸和施工规范进行。
- 基础施工前,需对地质情况进行勘探,确保基础承载力符合要求。
- 基础混凝土强度必须达到设计要求后方可进行塔吊安装。
3. 安全措施- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场设置安全警示标志,确保施工区域安全。
- 塔吊基础施工过程中,加强现场巡查,及时发现并处理安全隐患。
- 施工现场配备必要的应急救援设备,确保一旦发生事故能迅速进行救援。
4. 监理工作要求- 监理人员应严格按照施工图纸和施工规范进行监理工作。
- 监理人员应定期对施工现场进行巡查,及时发现并督促施工单位整改安全隐患。
- 监理人员应加强对施工人员的安全教育,提高施工人员的安全意识。
5. 特殊情况处理- 遇到地质条件复杂、基础承载力不足等情况,应及时向建设单位、设计单位、施工单位报告,并采取相应措施。
- 遇到恶劣天气等特殊情况,应暂停施工,确保施工安全。
四、注意事项1. 施工单位应严格按照本交底内容执行,确保施工安全。
2. 监理人员应加强对施工过程的监督检查,确保施工安全。
3. 施工人员应提高安全意识,严格遵守操作规程,确保自身和他人的安全。
五、附件1. 塔吊基础施工图纸2. 施工规范3. 安全技术措施六、交底时间(填写交底时间)七、交底人(填写交底人姓名及职务)八、接受交底人(填写接受交底人姓名及职务)九、备注本交底内容仅供参考,具体施工过程中,应根据实际情况进行调整。
塔吊基础安全技术交底

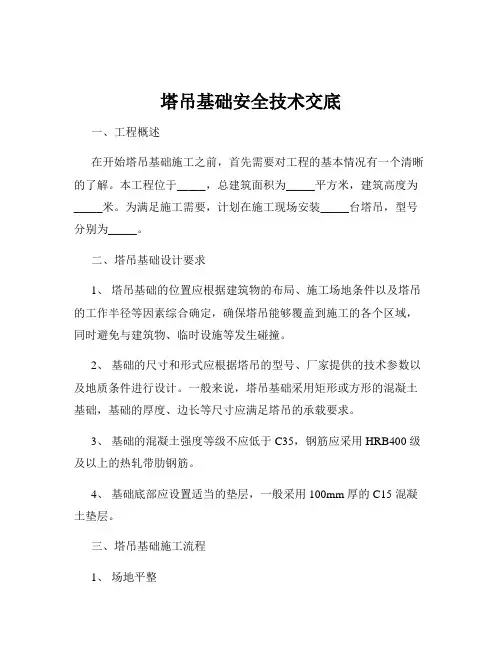

塔吊基础安全技术交底一、工程概述在开始塔吊基础施工之前,首先需要对工程的基本情况有一个清晰的了解。
本工程位于_____,总建筑面积为_____平方米,建筑高度为_____米。
为满足施工需要,计划在施工现场安装_____台塔吊,型号分别为_____。
二、塔吊基础设计要求1、塔吊基础的位置应根据建筑物的布局、施工场地条件以及塔吊的工作半径等因素综合确定,确保塔吊能够覆盖到施工的各个区域,同时避免与建筑物、临时设施等发生碰撞。
2、基础的尺寸和形式应根据塔吊的型号、厂家提供的技术参数以及地质条件进行设计。
一般来说,塔吊基础采用矩形或方形的混凝土基础,基础的厚度、边长等尺寸应满足塔吊的承载要求。
3、基础的混凝土强度等级不应低于 C35,钢筋应采用 HRB400 级及以上的热轧带肋钢筋。
4、基础底部应设置适当的垫层,一般采用 100mm 厚的 C15 混凝土垫层。
三、塔吊基础施工流程1、场地平整在进行塔吊基础施工前,需要对施工场地进行平整,清除表面的杂物、浮土等,确保施工场地平整坚实。
2、定位放线根据塔吊基础的设计图纸,使用全站仪或经纬仪等测量仪器,在施工场地上放出塔吊基础的位置和轮廓线,并设置好控制桩和水准点,以便在施工过程中进行测量和复核。
3、基础开挖按照放出的基础轮廓线进行土方开挖,开挖深度应根据基础设计图纸的要求确定,并预留 200mm 左右的人工清底厚度。
在开挖过程中,应注意控制开挖的坡度和深度,避免超挖和扰动基底土。
4、垫层施工基础开挖完成后,及时进行垫层施工。
垫层混凝土应振捣密实,表面平整,厚度和强度应符合设计要求。
5、钢筋绑扎在垫层混凝土达到一定强度后,开始进行钢筋绑扎。
钢筋的规格、型号、数量和间距应严格按照设计图纸的要求进行施工,钢筋的接头位置和连接方式应符合规范要求。
钢筋绑扎完成后,应进行验收,确保钢筋的布置符合设计要求。
6、模板安装钢筋绑扎验收合格后,安装基础模板。
模板应采用钢模板或木模板,模板的尺寸和形状应与基础的尺寸和形状相符合,模板的拼接应严密,支撑应牢固,以防止在混凝土浇筑过程中发生变形和漏浆。
塔吊基础施工技术交底

①待砖胎膜四周回填土施工完成后进行混凝土浇筑,混凝土采用C40混凝土。
②由于塔吊基座较大,因此混凝土施工时易产生裂缝,塑性裂缝和温差裂缝是最重要的因素,因而在施工过程中要严格控制温度及配合比;混凝土浇筑采用“全面分层、薄层浇筑、循序渐进、一次到顶”的方法,分层浇筑,每层浇注厚度控制在250mm,禁止多浇。一边浇一边振捣,分层振捣密实使砼得水化热尽快散失,并且必须保证上下层混凝土在初凝前结合良好。防止混凝土内部与表面的温度差及混凝土表层与环境差太大,而使混凝土中产生温度应力裂缝。
七、环保及绿色施工措施
7.1四级风以上的天气,不安排土方施工;松散型物料运输与贮存,采用封闭措施。
7.2在施工正常期间,安全及文明施工管理部邀请当地环保部门到现场进行守法宣传,严格执行明令禁止性的文件或政策。
7.3对产生噪音的机械设备进行封闭式管理,减少对周边环境的影响,同时对破碎尽量在白天施工,压缩机采用新购压缩机,施工时低音运转,为工程顺利进展创造有利的外围条件。
5.2严格控制基槽边坡位置,表面平整度,阴阳角顺直,修边坡时,按控制点拉线修整,拉通线检查不得超过2cm,确保边坡观感质量。
5.3地基处理必须符合设计要求及施工规范规定。
5.4技术质检测量人员现场跟班指挥,监督检查发现问题及时纠正。
5.5在基槽开挖将到槽底时,标高不同要随时控制,设明显标志,以免超挖。
6.6施工人员严禁赤脚、穿拖鞋作业。严禁在施工现场打闹、嬉戏,严禁酒后作业。
6.7正确使用安全防护用品,必须佩戴合格的安全帽,系好下颚带,锁紧带扣。
6.8禁止在同一垂直面内上下交叉作业。
6.9施工范围内应设置明显的安全警示标志或围栏,禁止人员通过和停留。
6.10施工人员在作业前,必须先检查好自己的作业场所,周围是否存在不安全行为和物的不安全状态,若存在危险源应立即停止作业,撤离危险区域,及时报告领导,严禁冒险作业。
塔吊基础施工技术交底

7、严禁向基坑内抛掷石块。
8、设专人指挥调度和下料以保证不伤人。
9、密切注意基坑四周土质情况如有土质裂缝及时采取措施防止坍塌事故。
10、砖块运送必须搭设专用滑模,并有专人指挥。
五、应急措施
组织机构及职务
1、应急组织体系
1、施工流程
施工准备→定位放线→挖土→支模→预埋基础节→钢筋绑扎→浇筑砼→养护
2、土方开挖
自然地坪绝对标高为-1.2~-2.2m米,地下车库塔吊基础底相对标高最低为-7.95米。承台尺寸为5600×5600。考虑到支模操作面外放500mm,底层挖土宽度为6600×6600。开挖采用1台1m3的挖机进行开挖。开挖采取二级放坡开挖,临时放坡1:1。挖机挖至基坑距底部30公分后,采用人工开挖,挖至设计标高。土方开挖完后,对塔吊基础四周应采取有效措施进行支护。
2、测量定位的经纬仪、水准仪及卷尺事先校正,保证自身精度。
3、标准节安装后,做好标高观测标记点,定期观测塔吊沉降情况。
4、基础检查验收:
(1)塔吊基础施工和塔吊安装前由项目部工程师组织进行交底工作。施工过程中做到三级验收。及时尽早发现问题及时整改,防患于未然,确保塔吊基础安全。
(2)基础的钢筋绑扎后,应做隐蔽工程验收。隐蔽工程应包括塔基的基础节的预埋。验收合格后方可浇筑混凝土。
(8)砼浇捣过程中,要保证砼保护层厚度及钢筋位置的准确性,不得踩踏钢筋,或者移动预埋件和预留洞的位置,如发生偏差和位移,要及时纠正。
(9)浇捣混凝土时,应派专人看模,经常观察模板、支架、钢筋的情况,当发现变形移位时,应组织劳动力整改。
(10)基础混凝土施工中,在基础顶面应做好沉降及位移观测点,并做好原始记录,塔基安装后定期进行观测并记录。基础沉降量不得大于50mm,倾斜率不得大于0.001。
塔吊基础施工安全技术交底

塔吊基础施工安全技术交底LJA4-2工程名称设备编号5220规格型号QTZ4207生产厂家1、进入施工现场戴好安全帽,遵守安全生产纪律。
2、钢筋切断弯曲配料等工作须在地面进行。
3、钢筋排放整齐,多人运输钢筋移动要起落一致,传送钢筋不得站在一条直线上。
4、使用机具时先要检查其是否完好、索具要牢固。
5、不得将钢筋集中堆放在砖模上,防止滑落倒塌伤人。
6、雷雨天气停止漏天作业,防止钢筋雷击伤人。
7、不准站在砖模上操作。
8、使用打夯机先检查电线绝缘是否良好,接线由电工操作,严禁夯击电线。
9、打夯机应有二人操作,一人负责电线,操作人员戴好胶皮手套。
10、运送石块应搭设专用滑模,或走专用跑道,上下联系好,并派专人看护石块,移动 3 米范围内不得站人。
11、严禁向基坑内抛掷石块。
12、设专人指挥调度和下料以保证不伤人。
13、密切注意基坑四周土质情况如有土质裂缝及时采取措施防止坍塌事故。
14、砖块运送必须搭设专用滑模,并有专人指挥。
15、一切按安全操作规程操作。
交底人:接底人:年月日年月日注:附 1 本表适用于塔吊、物料提升机塔吊安装(拆卸)安全技术交底拆装队伍:LJA4-1工程名称设备编号规格型号QTZ80生产厂家一、基础要求:严格按厂家提供的安装基础图进行施工,基础下的土质要均匀,夯实,且承载能力,钢筋配制绑扎,砼标号要符合规定。
二、安装:1、进入安装现场,必须戴好安全帽,系好帽带。
2、起重机安装架设时应按使用说明书有关规定及注意事项进行。
3、各零部件安装前严格检查,各连接件要清除污物后安装,并无裂缝、锈蚀等不安全因素。
4、安装作业时一切听从指挥,严格执行操作规程及安装顺序。
5、整体安装完毕后,应认真检查各部位,发现问题及时处理,待排除一切故障后进行试运转。
6、安装避雷装置及保护接地装置,必须符合有关标准要求,保护接地电阻不大于 1 欧姆。
7、各安全装置必须灵敏可靠。
8、塔机顶升液压表值应符合规定,如有故障要停止作业,立即排除。
塔吊基础部分安全技术交底模板

一、交底目的为确保塔吊基础施工安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次塔吊基础部分安全技术交底。
二、交底对象全体参与塔吊基础施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工环境分析- 施工现场周围环境应进行详细调查,了解地下管线、高压线等设施的位置,确保施工安全。
- 施工现场应保持道路畅通,便于运输材料及设备。
2. 施工准备- 施工前应进行技术交底,明确施工工艺、安全措施及注意事项。
- 施工人员应熟悉塔吊基础施工图纸及规范要求。
3. 施工工艺- 基础施工前,应检查混凝土基础尺寸、标高及平整度是否符合设计要求。
- 基础模板安装应牢固,防止变形、倾覆。
- 钢筋绑扎应严格按照设计要求进行,确保钢筋位置、间距及保护层厚度符合规范。
- 混凝土浇筑前,应检查模板、钢筋及施工设备,确保施工质量。
4. 安全措施- 施工人员必须佩戴安全帽、安全带等防护用品。
- 高处作业人员应系好安全带,并采取防坠落措施。
- 施工现场应设置安全警示标志,明确警示区域。
- 施工机械应定期检查、维护,确保设备安全运行。
- 电气设备应接地,防止触电事故发生。
5. 应急处置- 发生安全事故时,应立即停止施工,启动应急预案。
- 施工人员应掌握急救知识,及时进行现场急救。
- 施工现场应配备急救箱,确保急救用品齐全。
四、注意事项1. 施工人员应严格遵守操作规程,不得违章作业。
2. 施工过程中,应密切关注施工环境变化,及时调整施工方案。
3. 施工现场应保持整洁,防止杂物堆积。
4. 施工人员应保持通讯畅通,确保信息传递及时。
五、总结塔吊基础施工安全至关重要,全体施工人员应高度重视,严格遵守安全规程,确保施工安全。
施工过程中,如有疑问,应及时向技术负责人咨询,确保施工顺利进行。
六、交底时间[填写交底时间]七、交底人[填写交底人姓名及职务]八、接收人[填写接收人姓名及职务]九、备注1. 本交底内容仅供参考,具体施工方案应根据实际情况进行调整。
(完整版)塔吊基础施工安全技术交底

塔吊基础施工安全技术交底LJA4-8禹城市大禹盛景 B 区 7#、10#住宅 工程名称分部工程 楼 塔吊型号 生产厂家乳山机械厂安全交底:一、基础作法:1、塔吊基槽底部铺设三、七灰土,分层夯实,浇 C 砼垫层。
102、绑扎ф12钢筋基础梁,浇 1米高 C 砼。
303、浇筑砼前,按塔机说明书要求设好预埋螺栓严格控制螺栓位 置和标高。
4、浇筑砼应按配合比严格计量,浇筑完毕后,经养护达到设计 要求方可使用。
5、塔吊砼基础应设排水措施。
二、安全措施:1、基础施工前,先检查基坑支撑是否牢固可靠,应有专人监护。
2、工人进施工现场必须戴安全帽,并系好带,工作狭窄处禁止 多人工作。
3、振捣人员穿绝缘鞋戴绝缘手套。
4、作业前对所有机具认真检查,发现问题及时维修。
5、工人不能在工作中打闹,不准在坑中休息。
交底人: 监督人: 接底人:年月日年月日年月日塔吊基础施工安全技术交底LJA4-8禹城市大禹盛景B区7#、10#住宅工程名称塔吊型号分部工程楼生产厂家乳山机械厂安全交底:1、根据施工现场平面图的规定,复核并准确定出塔机混凝土基础的位置,必须注意检查塔机是否和在建工程的挑檐及脚手架发生矛盾。
2、清理塔机基础施工现场。
3、严格按厂家说明书提供的砼基础图进行施工。
4、槽底要进行钎探。
5、所用钢筋要进行拉力试验,合格后方能使用。
6、钢筋绑扎一定符合要求予埋螺栓的位置一定要定位准确。
7、予埋螺栓不允许焊接。
8、塔吊基础砼的强度,要符合设计要求。
9、砼垫层浇筑完,放入钢筋笼,按图纸尺寸固定好予埋螺栓浇注砼,并振捣密实。
10、砼上表面应高于周围地面100㎜。
上表面的平面度为±2㎜,予埋螺栓位置准确,高度应一致。
11、现场制作砼试块。
12、在砼基础四周修边坡和排水通道,设渗井。
13、按要求设置避雷接地及重复接地,接地电阻小于14予埋螺栓丝头应涂油、防护。
4欧母。
塔吊基础施工技术交底

5.4 钢筋绑扎时不准跳空绑扎,全部满绑。
5.5 砼浇筑时,保证砼供应及时,避免出现断层现场,振动棒振捣到位,保证基础砼振捣密实,在砼振捣时,必须做好地脚螺栓保护工作,严禁振动棒振捣基础钢筋和地脚螺栓,出现地脚螺栓移位时,停止砼浇筑,立即报项目部工程师进行现场调整,调整完成后方可浇筑砼。
8.混凝土施工
(1)塔吊基础采用C40P6、C40P8混凝土一次浇筑完成, 混凝土浇筑过程中,由专业塔吊安装工人现场蹲守,确保在浇筑过程中造成预埋件偏位时,安装工人能够及时调整。
(2)待砼强度达到设计强度的90%(强度由试验室试压同条件养护的试块或现场回弹后通知)以后方可进行塔吊的安装。
(3)施工过程中要严格控制入模温度及混凝土水灰配合比。
4.3防雷接地
塔帽顶端应装避雷针,联接处应清除涂料。接地保护电缆可与任何一根主弦杆的螺栓联接,并清除螺栓、螺母的涂料。与地基紧接的底架绝不能做避雷器用,在远离塔机10米处设置一个避雷针接地装置(如下图)。接地保护避雷器的电阻不超过4Ω。接地装置由专人安装,因接地电阻率视时间和当地条件不同而有很大变化,测定电阻采用高效精密仪器。
本工程塔吊基础选用整体现浇独立基础、基础尺寸(详见下表)、混凝土强度C40p8(1#塔吊)、C40p6(2#~5#塔吊),预埋件位置详见基础平面布置图及基础设计配筋图。
塔吊类型及基础设计尺寸表
塔吊编号
1#
2#
3#
4#
5#
型号
QTZ80 (6013)
QTZ80 (6013)
QTZ80 (6013)
QTZ80 (6013)
(4)混凝土浇筑采用“全面分层、薄层浇筑、循序渐进、一次到顶”的方法,分层浇筑,每层浇注厚度控制在500mm内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
发生离析。浇筑速度控制好,缓慢下落。振捣棒振捣要做到“快插慢拔”,在振捣
过程中振捣棒要上下略有抽动,使上下振动均匀。每点振捣时间一般为20-30秒,但还要视砼表面成水平不再显着下沉、不再出现气泡、表面泛出灰浆为准,振点
间距不得超过400mm。分层浇筑时,振捣棒插入下层不得小于50mm,消除两层
塔吊基础施工技术交底
交底内容:
本交底适用于顺义平各庄限价商品住房4#标项目塔吊基础施工。
一、材料要求
钢筋:C25、C12,混凝土:C15、C35,塔吊预埋件等。
2、主要机具
铁锹、挖土机、钢筋弯曲机、钢筋切断机等
3、施工工艺
工艺流程:测量放线→土方开挖→垫层施工→项目测量员验收→支模→钢筋绑扎→塔吊
预埋件安装、调平、对中、固定→混凝土浇筑→防水层施工
电阻测试。
7、混凝土浇筑
混凝土浇筑采用汽车泵浇筑,混凝土浇筑采用“全面分层、薄层浇筑、循序渐进、
一次到顶”的方法,分层浇筑,每层浇注厚度控制在250mm,禁止多浇。一边浇
一边振捣,分层振捣密实使砼得水化热尽快散失,并且必须保证上下层混凝土在
初凝前结合良好。防止混凝土内部与表面的温度差及混凝土表层与环境差太大,
四、质量标准
1、保证项目:
1.1混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定。
1.2混凝土的配合比、原材料计量、养护等必须符合施工规范的规定。
1.3评定混凝土强度的试块必须按《混凝土强度检验评定标准》(GB-107-87)的规定取样、制作、养护和试验,其强度符合施工规范的规定。
2、允许偏差:
见下表
在钢筋绑扎过程中,塔吊预埋件安装、调平、对中、固定严格按照下图施工,过程中测量员及时校核点位与标高。
防雷接地:塔体防雷采用横截面积不小于16mm2的绝缘铜电缆或横截面积30mm*
3.5mm表面经电镀的金属条与接地体可靠连接,且插入件至少插入地面以下1.5m
不要与建筑物基础的金属加固件连接。接地电阻不大于4Ω,并且定期进行接地
3、垫层施工
塔吊基础下做100mm厚素混凝土垫层,混凝土标号C15。
4、测量放线
待防水保护层施工完毕后,由施工队测量员放塔吊基础轴线与边线,并报项目部进行验收,验收合格后方可进行塔吊基础支模。
5、支模
待测量放线验收合格后,根据塔吊基础边线进行模板支设。
6、钢筋绑扎
钢筋全部采用整料施工,由上下两层双排双向钢筋组成,塔吊基础配筋上下铁HRB400直径25,拉筋HRB400直径12钢筋,其中上铁钢筋末端做90°弯钩,长度15d,下铁钢筋末端做90°弯钩,长度12d,并绑扎牢固。基础截面与配筋见下图:
间接缝。振捣时,禁止振动预埋节和碰撞钢筋,避免造成预埋节位置变动。
砼浇注完毕,成型后立即采用薄膜覆盖,使砼处于湿润状态,防止水分外溢。
8、防水卷材及防水保护层施工
1#、2#、3#塔吊基础在地下车库范围内,因此需在塔吊基础混凝土浇筑养护结束之后,在其上铺设4mm+3mm厚SBS防水卷材和53mm防水保护层。
1、测量放线
塔吊基础施工前,根据基础定位图纸(塔吊基础定位图),将塔吊基础中心线、塔吊基础边线、土方开挖线定于-4.55m(4#塔吊基础)和-15.010m(1#收后,方可进行土方开挖。
2、土方开挖
本工程1#、2#、3#塔吊基础埋于基础底板以下,塔吊基础顶标高同筏板底标高。开挖时先用机械开挖,每边留出1m工作面,开挖过程中注意基坑的防护,机械分别开挖至-4.45m(1#塔吊基础)和-14.910m,后采用人工清100mm到塔吊基础垫层标高。在开挖的过程中,施工队测量员要经常检查,若发现土质问题及时向项目部报告,并经项目处理后,方可进行下道工序,基坑挖完毕后必须上报项目部测量员验收合格后方可进行下到工序。
