工程会议纪要模板范文三篇
第 1 页 共 12 页 工程会议纪要模板范文三篇
篇一:
会议时间:
会议地点:
会议主题:每周一工地例会
参会人员:赵焕强(会议主持人)、伍时佳、王杰鹏、张亚灶、孔繁建、冯文英、赵启安、赵卓炎、伍二、谭洁雄、徐锦发、许欢欢等。
会议内容:
1. 进度方面:
第一项目组:
第二幢:计划本周完成35-55轴线六楼面柱钢筋。
第五幢:计划本周完成天面坡屋顶钢筋工程;完成景观角亭主体施工;完成第五幢墙体砌筑(在材料充足的前提下)。
第4B幢:计划本周完成1-26轴五楼面模板;完成27-40轴六楼面混凝土浇筑。
地下室:计划本周完成地下室第五施工段周边剪力墙浇筑;第一、第二施工段完成顶板钢筋绑扎;第三、第四施工段基本完成顶板模板;计划本周三完成地下室底板浇筑。
第二项目组: 第 2 页 共 12 页 第一幢:计划3月23日完成第三层样板房砌体砌筑、批荡及排水管安装;第四层样板房须在3月20日完成砌体砌筑,砌体材料由伍时佳经理跟进,保障材料及时进场;3月20日前完成第一幢首层、二层场地清理。
第五幢:计划本周完成1-39轴天面混凝土浇筑;完成40-79轴天面模板安装;完成第五层砌体砌筑。
地下室:地下室分四个施工段,第一施工段完成顶板钢筋、基本完成第二段顶板模板和相应区域的剪力墙柱混凝土;第三、四施工段完成剪力墙与柱混凝土浇筑。
2. 赵焕强经理提出,建筑公司现场会议调整为每周一下午15:00开始,要求参会各方准时参加,严禁迟到,不能参加时必须履行请假制度。
3. 针对两项目组上周工程计划均出现不同程度延误,会议要求两项目组必须安排工人加班,严格按照公司进度计划施工,加快工程进度。
4. 因砌体材料紧张,导致材料不能满足现场施工进度要求,会议确定由赵焕强经理与公司高层另行协商解决办法;针对原20分厚外墙砖需定制,会议确定由冯文英跟进,尽快落实材料进场。
5. 会议要求两项目组加强现场钢支顶的合理使用和保管,两项目组可内部调拔钢支顶使用,但必须核对数量并签证,待工程竣工后,公司将统一对项目组钢支顶进行数量清点。
6. 会议要求两项目组在钢材使用方面应对各种规格进行盘点,有计划地购买各种规格的钢材,并尽量按照材料进场先后顺序使用,避免钢材生锈,第 3 页 共 12 页 影响工程质量。
7. 因现场塔吊高度限制,建筑公司计划3月底完成4B幢六楼面,七楼面以上的主体结构待塔吊顶升后再行施工。
8. 会议确定周二下午15:00由公司、项目组、施工班组共同检查施工现场存在的质量、安全问题,检查后组织召开监理例会。
9. 伍时佳经理重申工程质量的重要性,要求两项目组必须严格按照规范、图纸要求施工,保证工程质量。
10. 会议要求两项目组严格执行公司管理制度,严禁出现管理松懈。
11. 冯文英提出两项目组墙材验收申报时,尽量能同步申请、验收。
抄报:赵国周 总经理;陶伟文 副总经理
抄送:建筑公司
集团公司设计部
集团公司工程部
华英城北园第一项目组
华英城北园第二项目组
现场施工管理人员
篇二:
时间: 20xx年x月x日 第 4 页 共 12 页 地点: 项目会议室
天气:小雨转晴
与会人员:见会议签到表
主持人:周更新
周更新: 本周工程进度有些缓慢,本层层高较高,线条较多,是原因之一;各队加工车间的搬运是原因之二,施工队的劳动力不足,施工安排不合理也导致了工程进度缓慢,下周必须加班加点,五栋房子的一层混凝土浇注必须完成。现场文明施工,安全防护,外架有所改善,但仍达不到项目部要求,为迎接公司检查本周五前必须达到项目部要求。
上周完成情况:
41#:模板支设完成80%,底层顶板钢筋帮扎完成。
33#:模板支设完成80%,顶板梁钢筋帮扎完成。
32#:模板支设完成70%,顶板梁钢筋帮扎完成1/2。
30#:模板支设完成80%,顶板梁钢筋帮扎完成。
28#:模板支设完成80%,顶板梁钢筋开始帮扎。
联排别墅:1.基础混凝土浇注完成1/3。
2.土方开挖完成1/2。
3.土方回填完成1/4。
下周计划安排:
41#:一层混凝土浇注完成,二层竖向钢筋完成,模板完成1/2。 33#:第 5 页 共 12 页 一层混凝土浇注完成,二层竖向钢筋完成。
32#:一层混凝土浇注完成,二层竖向钢筋完成。
30#:一层混凝土浇注完成,二层竖向钢筋完成,模板完成1/2。 28#:一层混凝土浇注完成。
联排别墅:1.基础混凝土浇注完成2/3。
2.土方开挖完成1/2。
3.土方回填完成1/3。
刘国佳:本周施工进度未按上周计划完成,施工一队按项目部安排搬运钢筋、木工加工车间工作完成较好,施工二队较差,但都未达到项目部要求,会后要按项目部要求在2天内完成。别墅土方开挖必须完成,争取尽快把河糖处理完成。
席志刚:现场仍然有工人吸烟,安全帽带不系,如再发现将给予经济处罚;现场临边要即使防护,脚手架要超出施工作业面,安全网挂好,架子工在搭架子时要系好安全带;塔吊在调运过程中要听从指挥,严禁违章作业。 卢贵堂:现场材料要及时清理,模板、木方、钢管要码放整齐,拆掉的扣件,螺帽及时清理,禁止乱丢;材料进场,卸车要快;材料计划按规定提前申报。
葛明军:本周质检过程中发现,部分钢筋帮扎不到位,保护层垫块漏放,剪力墙
拉钩未按规范放置;模板平整度不和要求,已发整改单。希望以后严第 6 页 共 12 页 格控制。
赵会东:别墅土方尽快挖完,否则影响河糖处理。
李登超:本周公司将到我项目部检查,各部门作好迎检工作,现场工作要按部就
班进行,不能因为迎检而影响现场正常施工。目前已施工到一层,现场要加强安全管理,不能违章作业,高空作业要系好安全带,作好防护,临边洞口要及时封堵。现场文明施工要改善,材料有些混乱。进度要按计划执行,滞后的要加班赶上来。
施工一队:晚上加班请安排好塔吊指挥。
施工二队:钢筋加工棚须整改,请项目部指导
御城2A项目部
20xx年x月x日
篇三:
时间: 20xx年x月x日
地点: 江宁万达工程现场会议室
参加单位和人员:详见会议签到
3月16日下午2点30分,建设单位陈同洋经理组织召开了南京江宁万达广场工程第一次工程例会,建设单位、施工单位、监理单位参加了会议。会上陈经理介绍了各方负责人,各方分别介绍各自驻现场组织机构人第 7 页 共 12 页 员及分工,对中咨工程建设监理江宁万达工程项目部及总监进行授权,项目监理部代表业主对整个工程进行进度、质量、投资、安全控制,合同、信息管理及协调工程各方的关系。
建设单位介绍了工程开工准备情况,售楼处土建主体工程已完成,两家装修单位进场,东西区土方外运。施工资料未做,需监理配合各施工单位补全。
主包单位介绍了施工准备情况和现场施工情况,需要建设单位解决的问题。建设单位对施工情况提出了意见和要求,总监理工程师介绍了监理规划的主要内容并报建设单位审查。会议商定每周五召开工程例会,并确定各方项目经理、技术负责人、分管安全、质量人员参加会议。监理单位总工程师进行了监理工作交底。
中咨工程建设公司南京江宁万达广场项目监理部
首先感谢业主对我们监理工作的支持、信任。作为监理我们将勤奋工作、忠于职守、尽心尽力为业主服务,做好工程的各项工作。主动与工程参与各方协调好,利用科学的管理手段、先进的技术手段为业主把好关、服好务。同时也希望各参建单位积极努力的工作,严格按照设计图纸及施工规范、有关技术标准进行施工。我们将用合同说话,坚持按标准衡量、公平、公正地处理工程中发生的问题。我们将做好四控制、二管理、一协调工作。事前、事中、事后控制相结合,使工程始终处于受控状态,下面就本工程施工管理工作具体要求进行说明: 第 8 页 共 12 页 一、施工准备阶段:
1、施工单位应于工程开工前将相关的技术文件上报至我监理部进行审核,例如,施工单位的技术质资证明文件、质量保证体系文件、施工组织设计和专项施工方案及技术措施。施工组织设计/方案报审(重要分部/项工程需提前申报施工方案),报审程序应规范,应有编制人、审核人,公司技术负责人批准签字并加盖公章。
2、设计交底、图纸会审制度:施工单位应在施工正式开展前做好各项技术准备工作,包括熟悉图纸、进行工程项目划分和编号、进行必要的技术交底和技术培训,并将图纸会审记录等技术交底材料整理与各方签认,做为施工依据。
3、施工单位必须对建设单位提供的原始坐标点、水准点等测量控制点进行复核,并将复测结果上报我监理部进行审核,批准后方可建立施工测量控制网。
4、对工程采用的主要材料、半成品、成品等均应进行报验,凡涉及工程安全及使用功能的有关材料,并应按各专业工程质量验收规范规定进行复验,经监理工程师认可后,方允许使用,以确保质量。
5、对工程现场使用的施工机械设备,对类型、性能、参数等应与施工现场的实际条件、施工工艺、技术要求等因素相匹配,应从机械设备的选型、主要性能参数指标和使用操作要求等方面进行控制,确保机械设备符合施工生产的实际要求。 第 9 页 共 12 页 6、工程开工申请:
开工前须经审批:施工组织设计/方案、材料设备进场计划、工程总进度计划,以及报验的企业资质(含分包单位,检测等资质)、营业执照、施工许可证、项目部组织机构、相关人员资质与特殊工种上岗证,提交进场材料质保与复试报告等,设计交底,图纸会审等工作。施工方开工必须申请,如具备开工条件,经业主、监理审核批准后,方能开工。
二、施工阶段:
施工阶段现场监理所执行的有关制度:本工程使用江苏省建设厅监制《江苏省建设工程施工阶段监理现场用表》(第四版).并执行建设单位《关于本工程项目管理的相关制度》除开工前准备执行的施工组织设计审查制度,工程开工申请制度,图纸会审交底制度外、施工阶段须执行:
1、工程材料、半成品质量检验
材料、设备进场有专人验收,并向监理提交主要材料生产厂家许可证、
出厂证明、技术合格证或质保书。新型材料有技术鉴定文件,必要时需对重要材料的生产厂家进行考察。材料、成品与半成品,要求分类堆放,并做出明显标识,标明材料、构件名称、规格、进场日期、数量、产地,并应按专业工程各进行相关的试验,确保原材料的质量。
2、现场施工测量
项目开工前应编制测量控制方案,测量人员要持证上岗,仪器精度满足要求,并在校验的有效期内。对施工过程中设置的测量控制点应妥善保
水利工程会议纪要范文(通用3篇)
水利工程会议纪要范文(通用3篇)

水利工程会议纪要范文 篇1
会议首先听取了副局长就20xx年度水利系统争取项目及项目资金到位情况和20xx年拟争取水利项目的工作情况汇报,接着分管股室领导、各股室和中管局负责人就本股室20xx年开展争取水利项目的前期工作情况进行了汇报,最后局长就当前及今后一段时期水利系统20xx年争取水利项目工作进行了具体部署,提出了工作要求。
一、会议指出,经过全局干部职工的共同努力,20xx年度共争取到位各类水利项目资金达4100多万元,占全年任务(4000万元)的103%,在县直单位争取项目资金中排名靠前,各类水利建设项目正按规定有序建设中。当前局分管领导和有关股室、技术人员正在抓紧做好20xx年度拟争取各类水利项目的各项前期工作。
二、会议强调并明确:
1、病险水库除险加固方面。
继续做好20xx年实施的、三座病险水库和20xx年实施的樟涧、台湖两座病险水库除险加固项目资金的再争取工作(项目资金约600万元)。当前做好水库除险加固项目各项前期工作。预计病险水库除险加固项目今年可争取资金760万元左右。
责任股室:水利股责任人:
2、中型灌区方面。
灌区水利血防工程要在20xx年1月底完工。当前着重做好重点中型灌区的项目前期工作,抓紧编制中型灌区项目可研报告并尽快上报。预计一个项目可争取项目资金1600万元。
责任股室:中型水库管理局责任人:
3、水利血防工程方面。
饶北河水利血防工程要抓紧完成工程初步设计工作,力争在年初上报省水利厅。该项目预计可争取项目资金850万元。
责任股室:河道管理站责任人:
4、丰溪河堤方面。 丰溪河堤皂头段已完成的工程初步设计要抓紧上报省水利厅。该项目预计可争取项目资金215万元。
责任股室:河道管理站责任人:
5、农村安全饮水方面。
20xx年县农村饮水安全工程前期实施方案已编制完成,预计可争取中央预算内资金20xx万元,力争解决我县农村饮水不安全人口5万人,
最新项目工程会议纪要 工程项目周例会会议纪要(精选5篇)
第 1 页 共 8 页
最新项目工程会议纪要 工程项目周例会会议纪要(精选5篇)
项目工程会议纪要篇一
会议时间:某某年某月某日星期某(具体时间)
会议地点:
与会人员:
会议主持:
会议缺席:
会议记录:
会议议题:1、二级部门及内勤工作汇报、提报问题及建议;
2、针对销售业务、后勤业务工作的讲评;
3、传达总部方针、政策及要求;
4、本部门工作部署及要求
5、制度培训
会议内容:
一、二级部门及内勤工作汇报、提报问题及建议
纪要内容注意事项:罗列各分部门提出的问题和建议。(工作性汇报内容不用填)
二、针对销售业务、后勤业务工作的讲评
纪要内容注意事项
1、纪要部门领导解决和处理问题的办法。
2、纪要部门领导针对各分部提出的建议、意见的回复。
3、纪要部门领导对本周销售业务工作、后勤业务工作的讲评
三、传达总部方针、政策及要求。
纪要内容注意事项:纪要部门例会传达了哪些总部方针、政策、重要通知和工作要求、或传达全国营销会议精神。
四、本部门工作部署及要求
第 2 页 共 8 页
文档为doc格式
项目工程会议纪要篇二
地点:
参加人员:
本次验收由建设单位组织设计、监理、勘察、施工等单位共同参加,市质监站派员参加,并成立了验收专家组,负责竣工验收相关事宜。
会议先由业主介绍验收组人员名单,并汇报了在工程建设中执行的相关法律、法规和工程建设强制性标准执行情况。
施工单位汇报工程概况,实际施工中碰到问题的处理情况,以及工程技术资料的汇总及评定情况。施工单位对工程的自评结果为“合格”。
设计和勘察单位也做了相应的汇报:主要针对工程前期勘察工作和设计工作,并在前期工作中提出了自己的看法和建议,得到了建设单位的认可。在工程施工中,各主要验收(如基础、主体分部验收、竣工预验收等)均能够按时参加。对工程的评定为“合格”。
工程会议纪要3篇范文
工程会议纪要3篇范文
工程项目开工前在,人员应参加由建设单位主持召开的第一次工地会议,那么,下面是给大家整理收集的工程会议纪要3篇,可供大家阅读参考。
10月16日上午工程部由主管领导张强主持召开班长例会工作以上。会上工程部部长李其利重新梳理了班组岗位职责,对王磊安排部长工作进行分工及新入职工工作做出了安排。并结合部门实际情况和提出下一步工作要求。
一、工程施工主要靠管理。强调安全、质量、合理的精细化管理。
二、部门考核小组每星期按考核要求自检工地质量安全、施工围挡、是否按照路由器施工。发现问题及时指出,并督促改正。
三、办公区、与班组卫生需严格按照管理制度执行,好的好基层工作环境才能提高工作效率;每日考勤严禁代签,不能无故迟到、早退、旷工。
四、部门还需要加强宣传力度,突出一线员工忙碌辛苦,活干了要宣传好。
五、施工人员在工地现场同时兼顾安全员、质检员,合理安排施工,技术部下发施工日期从工地现场具备施工条件后开始计算,不要盲目施工。
最后的指示:年后过一半部门要做好总结,查漏补缺;下半年企业文化建设活动多半,部门要有整体活动思路;工程坏死账及时与计划财务部沟通协调完善手续;大工程的收尾材料竣工要理清,拟建工程资料需备齐;刘新上任在部门承上启下继往开来,工作重新分工功能定位后大家还需拧成一股绳、劲往一处使,再接再厉,支持新任领导班子,共同把各项教育工作做好。
会议时间:xxx年7月29日下午15:00 会议地点:xxx工程部
主持人:xxx
参会人员:xxx
记录人:xxx
会议议题:总结近期组织工作,安排下发展阶段任务
会议内容:
一、高温天气下保障施工人员安全管理
本周气温飙升,气象部门已连续五天发布高温橙色预警,但是,为了保障夏季夏季安全自来水,部室全体职工仍奋战在一线,为了确保身体健康和生命安全,施工采取了“抓两头,歇中间”的避高温措施,适当适当调整夏季高温作业劳动和休息时间,减轻劳动强度,加以控制室外作业时间,避免高温全天作业,配发防暑降温药品,在保证施工作业有效保证人员身心健康的前提下,保障施工进度其要求。
工程会议纪要(通用15篇)
工程会议纪要
工程会议纪要(通用15篇)
在平时的学习、工作或生活中,接触到会议纪要的地方越来越多,会议纪要与会议记录不同,会议记录只是一种客观的纪实材料。那么拟定会议纪要真的很难吗?下面是小编帮大家整理的工程会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。
工程会议纪要1

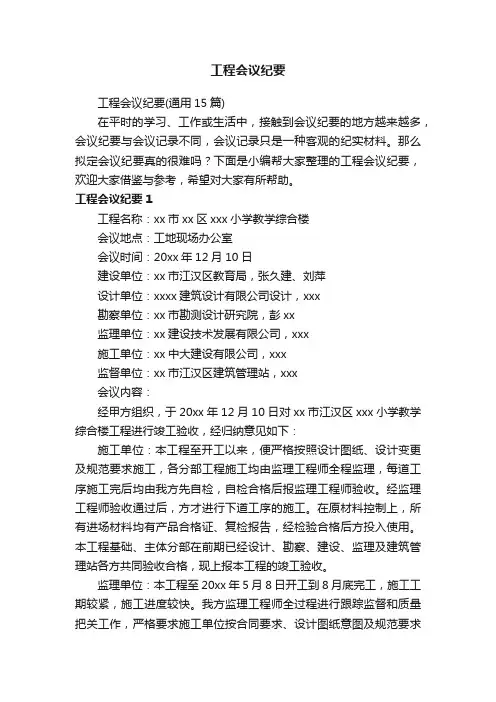

工程名称:xx市xx区xxx小学教学综合楼
会议地点:工地现场办公室
会议时间:20xx年12月10日
建设单位:xx市江汉区教育局,张久建、刘萍
设计单位:xxxx建筑设计有限公司设计,xxx
勘察单位:xx市勘测设计研究院,彭xx
监理单位:xx建设技术发展有限公司,xxx
施工单位:xx中大建设有限公司,xxx
监督单位:xx市江汉区建筑管理站,xxx
会议内容:
经甲方组织,于20xx年12月10日对xx市江汉区xxx小学教学综合楼工程进行竣工验收,经归纳意见如下:
施工单位:本工程至开工以来,便严格按照设计图纸、设计变更及规范要求施工,各分部工程施工均由监理工程师全程监理,每道工序施工完后均由我方先自检,自检合格后报监理工程师验收。经监理工程师验收通过后,方才进行下道工序的施工。在原材料控制上,所有进场材料均有产品合格证、复检报告,经检验合格后方投入使用。本工程基础、主体分部在前期已经设计、勘察、建设、监理及建筑管理站各方共同验收合格,现上报本工程的竣工验收。
监理单位:本工程至20xx年5月8日开工到8月底完工,施工工期较紧,施工进度较快。我方监理工程师全过程进行跟踪监督和质量把关工作,严格要求施工单位按合同要求、设计图纸意图及规范要求施工,工程材料严格执行现场见证取样送检制度,经复检合格后同意使用于本工程。本工程技术资料基本齐全,工程物资文件真实、齐全、有效。各分部分项工程的质量均符合设计及施工规范要求,符合合同约定要求,符合工程建设强制性标准要求,符合国家有关法律、法规,同意竣工验收。
勘查单位:本工程的.地质情况由我单位进行勘察的,基础采用预应力静压管桩桩基及钢筋砼承台基础,根据基础验收及本工程的沉降观测结果满足规范要求,同意本工程的竣工验收。
工程项目会议纪要三篇
工程项目会议纪要三篇
会议记录是用于记录和传达会议条件和商定事项的正式文件。与会议纪要不同,适用于企事业单位、机关、团体。 以下是为大家整理的关于工程项目会议纪要的文章3篇 ,欢迎品鉴!

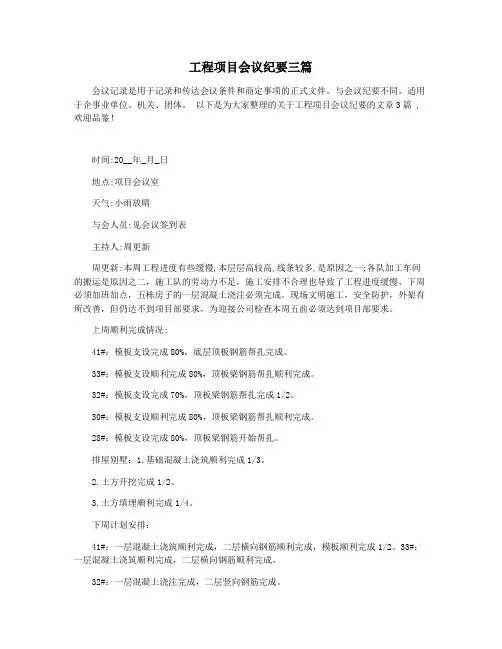

时间:20__年_月_日
地点:项目会议室
天气:小雨放晴
与会人员:见会议签到表
主持人:周更新
周更新:本周工程进度有些缓慢,本层层高较高,线条较多,是原因之一;各队加工车间的搬运是原因之二,施工队的劳动力不足,施工安排不合理也导致了工程进度缓慢,下周必须加班加点,五栋房子的一层混凝土浇注必须完成。现场文明施工,安全防护,外架有所改善,但仍达不到项目部要求,为迎接公司检查本周五前必须达到项目部要求。
上周顺利完成情况:
41#:模板支设完成80%,底层顶板钢筋帮扎完成。
33#:模板支设顺利完成80%,顶板梁钢筋帮扎顺利完成。
32#:模板支设完成70%,顶板梁钢筋帮扎完成1/2。
30#:模板支设顺利完成80%,顶板梁钢筋帮扎顺利完成。
28#:模板支设完成80%,顶板梁钢筋开始帮扎。
排屋别墅:1.基础混凝土浇筑顺利完成1/3。
2.土方开挖完成1/2。
3.土方填埋顺利完成1/4。
下周计划安排:
41#:一层混凝土浇筑顺利完成,二层横向钢筋顺利完成,模板顺利完成1/2。33#:一层混凝土浇筑顺利完成,二层横向钢筋顺利完成。
32#:一层混凝土浇注完成,二层竖向钢筋完成。 30#:一层混凝土浇筑顺利完成,二层横向钢筋顺利完成,模板顺利完成1/2。28#:一层混凝土浇筑顺利完成。
联排别墅:1.基础混凝土浇注完成2/3。
2.土方开凿顺利完成1/2。
3.土方回填完成1/3。
刘国佳:本周施工进度未按上周计划顺利完成,施工一队按项目部精心安排运送钢筋、木工加工车间工作顺利完成较好,施工二队极差,但都未达至项目部建议,会后必须按项目部建议在2天内顺利完成。别墅土方开凿必须顺利完成,谋求尽快把河糖处置顺利完成。
工程会议纪要模板例文三篇
第 1 页 共 4 页 工程会议纪要模板例文三篇
工程会议纪要模板范文三篇

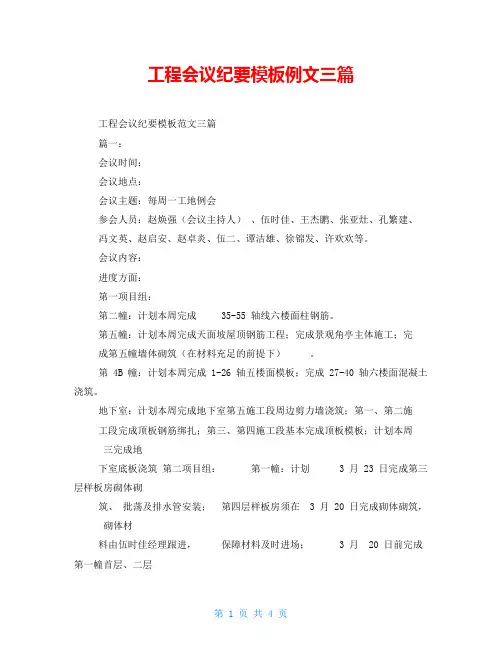

篇一:
会议时间:
会议地点:
会议主题:每周一工地例会
参会人员:赵焕强(会议主持人) 、伍时佳、王杰鹏、张亚灶、孔繁建、
冯文英、赵启安、赵卓炎、伍二、谭洁雄、徐锦发、许欢欢等。
会议内容:
进度方面:
第一项目组:
第二幢:计划本周完成 35-55 轴线六楼面柱钢筋。
第五幢:计划本周完成天面坡屋顶钢筋工程;完成景观角亭主体施工;完
成第五幢墙体砌筑(在材料充足的前提下) 。
第 4B 幢:计划本周完成 1-26 轴五楼面模板;完成 27-40 轴六楼面混凝土
浇筑。
地下室:计划本周完成地下室第五施工段周边剪力墙浇筑;第一、第二施
工段完成顶板钢筋绑扎;第三、第四施工段基本完成顶板模板;计划本周 三完成地
下室底板浇筑 第二项目组: 第一幢:计划 3 月 23 日完成第三层样板房砌体砌
筑、 批荡及排水管安装; 第四层样板房须在 3 月 20 日完成砌体砌筑, 砌体材
料由伍时佳经理跟进, 保障材料及时进场; 3 月 20 日前完成第一幢首层、二层 第 2 页 共 4 页 场地清理。 第五幢:计划本周完成 1-39 轴天面混凝土浇筑;完成 40-79 轴天面
模板 安装;完成第五层砌体砌筑。
地下室:地下室分四个施工段,第一施工段完成顶板钢筋、基本完成第二 段顶板模
板和相应区域的剪力墙柱混凝土;第三、四施工段完成剪力墙与 柱混凝土浇筑。
2. 赵焕强经理提出,建筑公司现场会议调整为每周一下午 15:00
开始, 要求参
会各方准时参加,严禁迟到,不能参加时必须履行请假制度。
3. 针对两项目组上周工程计划均出现不同程度延误,会议要求两项目组 必须安排
工人加班,严格按照公司进度计划施工,加快工程进度。
4. 因砌体材料紧张,导致材料不能满足现场施工进度要求,会议确定由 赵焕强经
理与公司高层另行协商解决办法; 针对原 20 分厚外墙砖需定制, 会议确定由冯
建筑工程会议纪要(6篇)
第 1 页 建筑工程会议纪要(6篇)
建筑工程会议纪要1
组织单位:xxxx建筑工程有限公司
会议时间:xxxx年xx月xx日上午xx:xx
会议地点:公司会议室
参与单位 参与人员
公司、各项目部部门 xxx、xxx、xxx、xxx、xxx、xxx、xx、xxx、xxx、xxx、xxx、xxx、xxx、xxx等。
主持人:xxx
记录人:xxx
xxxx年xx月xx日下午, xxx邀请上述项目工程技术人员,对xx安置房x#栋工程进行了开年后的交底工作。
会议内容
技术负责人xxx发言:
辞旧迎新,xx安置房x#栋工程平安顺当的度过了xxxx年,现迎接新的xxxx年,盼望大家共同努力,再创佳绩!下面交代后续工作的打算:
一、因公司项目增多,现增加一个主施工员(xxx)、材料选购员(xxx),主施工员负责项目上全部的质量、平安及班组之间的协调及协作工作,现场全部的施工员、平安员、各班组必需听从主施工员指挥;材料选购部门由周建安为主,xxx、xxx协作、帮助周建安工作,全部材料选购,如:款待费、烟酒等均由材料部门选购,详细流程详 第 2 页 见流程表。总体负责由xxx负责。
二、施工打算:
(详见附件)
三、加强项目与班组的沟通,对各班组进行摸底调查,做好每天工作量的统计工作;加强过程管理工作,严格执行例会制度,按时参与例会,杜绝无故缺席行为。
四、发扬克己奉公精神,大力提倡奉献精神,项目部人员需按时上下班,如外出有事,需向负责人请假,如遇节假日项目正常施工,项目部不予放假。
施工员xxx发言:
一、 上述施工打算与班组沟通调整后执行;
二、 脚手架部分有松动现象的,进行加固处理;
工程会议记录范文3篇
工程会议记录范文3篇
篇一:
xx年4月18日下午,在“****”会议厅召开第一次监理例会,由项目经理***主持召开。
参加单位:*****集团有限公司
*****工程顾问有限公司
*****建设集团有限公司
(实到参会人员名单附后)
现将会议议定事宜纪要如下:
建设单位:
1、对监理单位的监理范围、职责和权限进行授权和说明,强调开工令、停工令、复工令、工期签证、经济签证、工程款审批确认等须经建设单位确认方为有效。
2、监理单位应每天编制监理日记,按规范要求须监理旁站的施工工序应编制旁站记录。
3、经现场巡视发现道路淤泥未清理,洗车台还未设置,无钢筋加工棚,现场无安全警示标识标牌,施工单位必须把以上问题在十天之内整改到位。
4、施工单位应限期完成施工现场的安全文明施工布置。未按以下时间完成须支付相应违约金:
(1)、4月22日完成现场围墙砌筑;4月23日完成墙体粉刷,否则支付20xx元违约金;(2)4月30日完成钢筋加工棚及警示标识设置;完成洗车台;完成施工现场大门安装;完成七牌二图的设置;完成施工道路硬化,否则支付5000元的违约金。
5、施工单位在每道工序完成后应先自检合格后,方可通知监理单位及建设单位进行验收。
6、当现场混凝土浇捣、钢结构吊装等关健部位和工序施工时,监理单位应安排监理人员进行现场旁站。
7、每周监理例会定为每周四上午,每周监理会议纪要在周六下午前编制完成后发至施工单位及建设单位。
8、施工场地外围卫生必须每日清理。若检查发现污染厂区道路,则每次须支付500元违约金。
监理单位:
1、在施工过程中,施工单位应严格按照设计图纸施工,施工单位在承台浇筑前应报审总施工进度表及施工现场平面布置图。
2、施工单位在下一道工序施工前,须将隐蔽资料及材料检测报告及检验批等资料报验。
3、建设单位提供监理单位现场施工图纸一套。
工程会议纪要范文汇编(精选3篇)
工程会议纪要范文汇编(精选3篇)
工程会议纪要范文汇编 篇1
一 工程名称:滨河景秀二期工程8#住宅楼
二 会议时间: 年 5月24日
三 会议地点:施工单位办公室
四 主持人: 黄平
五 与会人员:(详参会人员详见签到表)
六 会议内容:
(一) 施工单位发言:
项目技术负责人:高正第
质量方面:
1) 二模水平垂直度质量真的太差,要整改!
2) 屋面找坡的炉渣不平整,要整改。
3) 砌体水平缝要平整度,砂浆应该饱满严格控制,放线应控制好位置和尺寸;严禁干砖上墙。
4) 墙体植筋个别强度及深度不够,有漏植现象、植筋资料试验还没做,检测报告及合格证尽快交项目部;
5) 浇筑构造柱前要浇水湿润,避免蜂窝麻面。
6) 消防、水电留洞正确,不能乱开槽乱补洞,用细石砼补洞。 7)
消防等各分包单位新进的材料必须报审后方可用于工程中。 进度方面
下周进度:
1) 砌体各单元全部完成(1、2、3外墙必须完成)。 2) 下周四主体验收; 3) 屋面进度滞后; 4) 地下室砼浇筑进度加快;
5) 构造柱浇注1、2、3单元14层,四、五单元12层完成;
6) 项目部抓紧砼和钢筋扫描工作,须完成1-10层主体验收工作,力争全部验收通过。 7) 女儿墙造柱浇注,找平层、施工消防水电配合好。 8) 地下室后砌体、腻子完成50%、回填全部完成。 9) 外墙保温、铁花栏杆单位进场。 总工期安排
1) XX年3月31日交业主。 2) 土建XX年10月30日验收。 3) 总平XX年12月30日验收。
期间:交叉作业;6月中旬电梯进场;外架7月31日拆除;8月门窗进场;9月中旬总平进场。 安全文明方面:
1) 各班组有未戴安全帽现象,个别员工安全意识差。
2) 预留洞口个别没有封闭,特别是电梯井、临边防护须加强整改和管理。 3) 通道要设置安全防护,施工作业个别未戴安全帽。
4) 用电未按要求设插座、不准私接乱接。
5) 消防灭火器应提前准备,电焊工种应注意天热起火。电焊施工防火,灭火器正确配置,灭火器不能
工程会议纪要(5篇)
第 1 页 工程会议纪要(5篇)
工程会议纪要1
20xx年12月4日上午,路桥区X212院路线路面大修工程竣工验收会议在路桥区大路管路局召开,路桥区交通运输局、路桥区大路管理局、路桥区交通工程质量平安监督站、台州市恒通监理有限公司、浙江鼎鑫路桥养护工程有限公司、中交通力建设股份有限公司等单位相关人员参与会议并成立了竣工验收委员会〔验收委员会名单附详见附件1〕。
与会人员首先对工程现场进行了实地查验,随后听取了建设、施工等单位的汇报,查阅了相关单位供应的资料,并进行了仔细的商量和评议,形成以下全都取看法。
一、工程组织状况
20xx年路桥区X212院路线路面大修工程由中交通力建设股份有限公司负责设计,台州市恒通监理有限公司负责监理,浙江鼎鑫路桥养护工程有限公司负责施工。20xx年8月24日开工至20xx年10月15日完工,合同工期内完成。
二、工程实施完成状况
1. 20xx年路桥区X212院路线路面大修工程〔左幅K7+254~K12+920+右幅K11+594~K12+920〕:实施地点为县道院路线,实施桩号为左幅K7+254~K12+920和右幅K11+594~K12+920段,总长6.992公里。对老路路面进行泡沫沥青冷再生处理作路面基层,加铺5cmAC16沥青砼,因左幅肖岙岭隧道两端K9+300~K10+825、K11+445~K12+920 第 2 页 路段坑槽、沉陷、车辙病害较为严峻,该路段病害严峻处采纳路基注浆加固。
三、工程质量评定状况
验收委员会经实地量测和查阅质量保证材料后,认为工程资料基本齐全,沥青面层外表平整密实、边线顺直,路面排水通畅,工程整体质量较好,到达了路面大中修工程的实施要求,工程质量评定为合格,同意交付使用。
四、存在问题及改良看法
