武钢新建办公楼工程冬雨季施工措施编制:审核:审批:正太集团武钢新建办公楼项目部二零零六年十一月十八日为了做好冬、雨季施工,保证冬、雨季施工质量,加快施工进度,编制详细冬、雨季施工办法。
一、冬季施工(一)钢筋工程在低温条件下,钢筋力学性能要发生变化,屈服点和抗拉强度增强,伸长率和抗冲击韧性减少,脆性增长,即产生冷脆性。
依照冬季气温对钢筋力学性能影响因素,特采用如下办法:1、闪光对焊钢筋(1)与常温下相比,调伸长度增长10%一20%,以利于增大加热范畴,增长热儲备量,减少冷却度,改进接头性能.(2)变压器级数应减少1一2级,保证闪光顺利进行.(3)在闪光过程开始此前,可将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行.热化过程中期速度恰当减慢.(4)预热时接触压力恰当提高,预热间歇时间恰当增长.2、电弧焊(1)在冬季负温施工时,应参照常温下焊接参数,依照经验恰当调节和选取参数.焊接时必要防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。
(2)为防止接头热影响区温度突然增长,进行搭接焊时,第一层焊缝应从中间引弧,再向两边引弧。
以使接头端部钢筋达到一定预热效果。
在后来各层焊缝焊接时,采用分层控温施焊。
层间温度控制在150—350℃之间,以起到缓冷作用。
(二)混凝土工程。
本工程砼工量大,新浇混凝土如果遭冻,由于拌合水冻成冰,水结成冰后体积增长约9%。
同步水泥水化作用也停止进行,在恢复正常养护后,水泥中孔隙率将比正常凝结混凝土明显增长,从而使混凝土各项物力学性能全面下降、遭受过冻害混凝土不但力学强度减少,并且耐久性能严重恶化。
从以上因素考虑,为保证冬期施工期间混凝土强度,保证工期质量,拟采用如下办法:1、采用低温条件下,水化热小、强度增长较其他种类水泥快、且抗冻性好普通硅酸盐水泥。
2、对砼进行试配,将配合比中用水量减少至最小限度,水灰比控制在0.6以内,入模坍落度控制在15±2 CM之间,采用高效减水剂FDN—5。
办公楼设计毕业设计论文

目录摘要 (1)1 总说明 (3)1.1 项目背景 (3)1.2 项目概况 (3)1.3 设计依据 (3)1.4 设计范围及内容 (3)1.5 设计指导思想和主要原则 (3)2总平面设计 (3)2.1 场地概述 (3)2.2 总平面布置 (3)2.3 竖向设计 (4)2.4 交通组织 (4)3 建筑设计 (4)3.1 设计构思 (4)3.2 建筑单体设计 (4)3.3 平面设计 (4)3.4 交通组织设计及物流分析 (5)3.5 立面造型设计 (5)3.6 无障碍设计 (5)3.7 采用的标准图集 (5)4 环境景观与绿化设计 (6)4.1 绿化设计 (6)4.2 景观设计 (6)4.3 综合设计 (6)5 结构设计 (6)5.1 设计依据 (6)5.2 设计荷载 (6)5.3 场地特征及适应性 (7)5.4 工程地质及水文资料 (7)5.5 地基基础设计等级 (7)5.6 主要结构构件资料 (7)5.7 采用的标准图集 (7)6 消防设计 (8)参考文献 (8)办公楼设计专业:土木工程学生:指导老师:摘要本工程为新乡菲宇办公楼设计,该楼为六层,总高20.7米,总建筑面积约为4898.88m2。
本设计依据设计任务书,运用力学钢筋混凝土、结构力学基本原理及土力学和对材料性质的深刻了解,遵守设计规则,保证建筑结构合理,所有材料的质量和强度合格,工艺良好。
本建筑设计分为:建筑设计、结构设计。
建筑设计采取积极措施来增强建筑物的外表强度和坚固性,给人以心理上的安全感。
另外,还要有艺术的美感,要有时代气息。
结构体系是钢筋混凝土框架结构,结构设计是使结构物得到足够的强度、刚度和韧性的过程。
结构体系选择后,进行荷载分析和强度分析,同时考虑与建筑经济学的关系,把材料制做安装所需成本、所用时间,以及结构使用期间的维修联系起来。
关键词:框架;结构设计;内力计算The Office of the XinXiang feiyu’s Office Building Design专业:土木工程学生:指导老师:AbstractThis project is The Design of the Office of the Xinxiang feiyu’s company, There are six storys in the building.The general height is 20.7m and building area is 4898.88 square meters.The design is based on the design requirements, original information, application of mechanics RC, basic principles of structural mechanic, soil mechanics and well knowing material quality, obeying rules of design, ensuring the structures of architecture reasonable, and the quality and intensity of all materials are qualified, and the techniques are the same.This architecture design is divided into three parts: architecture design, structural design.Architecture design will adopt available measures to increase constructions’ surface intensity and firmness. It will also give people safe felling on psychological. On the other hand it should be combined with art and the time at present.Structural design is a process of making construction structures get enough intensity, stiffness and toughness. After structural system is chosen, carrying out the analysis of load and intensity, at mean time taking into account the associated relation with building economics, combining the time and cost of materials fabricating and fixing, and the maintenance of structure during operation and use period.Construction organization schedule: according to scientific subdivision works, continuous construction methods, reasonable arranging construction orders, paying attention to safe measures, and ensure to obtain economic benefit.Keywords : frames; structural design; intevnalforce calculation1总说明1.1项目背景本工程为河南省新乡市办公楼,项目用地南面与东面为城市道路,北面、西面为其他办公用地。
【精品】钢框架结构办公楼楼设计毕业论文设计

(此文档为word格式,下载后您可任意编辑修改!) 毕业设计(论文)题目:钢框架结构办公楼楼设计学生姓名:王系别:土木工程专业班级:土木1103班导师姓名:提交日期:2015.06毕业设计(论文)任务书一、概述设计内容:太原华诚贸易公司兴建办公楼,要求采用钢框架结构。
根据所给建筑功能划分要求,通过调查及搜集有关技术资料,完成建筑设计;正确选择结构方案,完成结构设计;根据场地要求,完成地基基础设计。
并提交出任务书规定的设计文件。
设计目的:通过毕业设计,初步掌握建筑设计、结构设计及地基基础设计的一般原则、步骤和方法,能综合运用已学过的知识,提高综合分析问题、解决问题的能力,以及相应的设计技巧,同时还将培养设计工作中实事求是、严格、准确的科学态度和工作作风。
成果要求:(1)计算书的撰写应完整清晰地说明设计方案、设计依据、设计步骤及过程;计算内容详尽,方法正确,计算分析无误;叙述准确,条理清晰,结构严谨。
(2)图纸内容要符合国家有关制图标准,做到图幅规范,图面整洁,布图紧凑匀称,线条流畅,粗细分明,尺寸标注齐全,注字规范。
(3)英文翻译部分翻译准确,文理通顺。
二、设计原始资料(一)工程概况:建筑物建于太原市南郊,主要功能为办公、会议和小型展览,建筑面积6000~8000m2左右。
结构体系采用钢框架结构,总层数为8~10层,首层4.2米,标准层3.3米。
屋面采用压型钢板保温屋面,外墙采用陶粒混凝土砌块或其他轻质墙体,内墙采用轻质隔墙,屋面坡度5%。
采用筏形基础,基础埋深3.65m,基底位于第①层黄土状粉土,天然地基承载力偏低,不能满足承载力和变形要求,设计要求对地基进行处理,要求处理后的地基承载力特征值不小于180kPa。
(二)功能使用要求:内廊式建筑。
大会议室一个,面积约200m2;接待室一个,设在一层,面积约60m2;小会议室两个,每个面积60m2;办公室共约6000m2,其中大办公室(60m2)20~25间,其余为小办公室(30m2);其它部分包括门厅、走廊、楼梯、卫生间、开水间、配电室等;每层还设有洗手间、楼梯间。
某企业五层办公楼毕业设计与论文

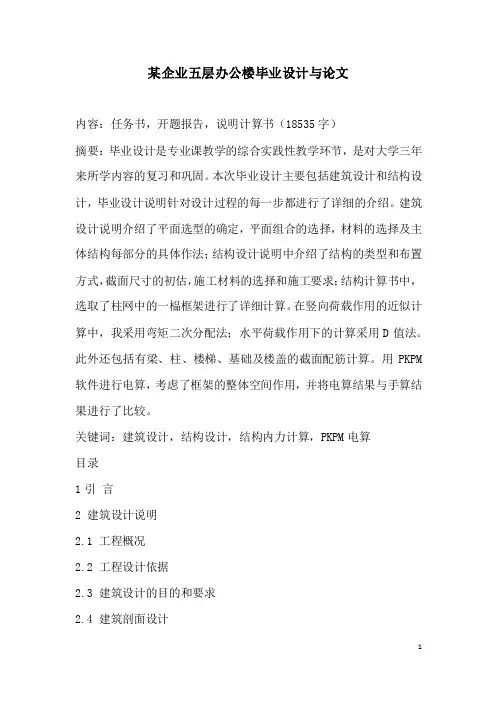

某企业五层办公楼毕业设计与论文内容:任务书,开题报告,说明计算书(18535字)摘要:毕业设计是专业课教学的综合实践性教学环节,是对大学三年来所学内容的复习和巩固。
本次毕业设计主要包括建筑设计和结构设计,毕业设计说明针对设计过程的每一步都进行了详细的介绍。
建筑设计说明介绍了平面选型的确定,平面组合的选择,材料的选择及主体结构每部分的具体作法;结构设计说明中介绍了结构的类型和布置方式,截面尺寸的初估,施工材料的选择和施工要求;结构计算书中,选取了柱网中的一榀框架进行了详细计算。
在竖向荷载作用的近似计算中,我采用弯矩二次分配法;水平荷载作用下的计算采用D值法。
此外还包括有梁、柱、楼梯、基础及楼盖的截面配筋计算。
用PKPM 软件进行电算,考虑了框架的整体空间作用,并将电算结果与手算结果进行了比较。
关键词:建筑设计,结构设计,结构内力计算,PKPM电算目录1引言2 建筑设计说明2.1 工程概况2.2 工程设计依据2.3 建筑设计的目的和要求2.4 建筑剖面设计2.5 建筑体型和立面的设计2.6 构造设计3 结构设计说明3.1 结构体系的选择3.2 构件初估3.3 基本假定与计算简图3.4 荷载计算3.5 内力计算及组合3.6 基础设计3.7 施工材料3.8 施工要求及其他设计说明4 设计计算书4.1 设计原始资料4.2 结构布置及计算简图4.3 荷载计算4.4 荷载计算4.5分层法计算框架内力4.6内力组合4.7截面设计结论致谢2 建筑设计说明2.1工程概况要求设计建筑面积约4500㎡。
建筑设计要求建筑物造型美观、新颖,满足各项使用功能要求,功能组合合理;结构设计要求结构布置合理,构件设计经济合理。
2.2工程设计依据2.2.1 工程设计原始资料(1)全年为西北风,夏季为东南风,基本风压w0=0.35KN/m2(2)相对湿度:最热月平均78%。
(3)年降雨量1876mm,日最大降水强度361mm/日,暴雨降水强度3.31s/100m2,最大积雪深8.9cm。
某公司办公楼建筑结构设计【开题报告+文献综述+毕业论文】

某公司办公楼建筑结构设计【开题报告+文献综述+毕业论文】本科毕业论文开题报告土木工程某公司办公楼建筑结构设计一、本课题国内外研究动态,选题的依据和意义(一)国内研究动态1 建筑设计方面:( 1 ) 总平面布�Z 应合理布局、功能分区明确、节约用地、交通组织顺畅,并应满足当地行政主管部门的有关规定和指标。
( 2 ) 根据使用要求、用地条件、结构选型等情况按建筑模数选择开间和进深,合理确定建筑平面,提高使用面积系数,并宜留有发展余地。
( 3 ) 进行局部设计,如地下室墙身、楼地面、顶棚、屋面、楼面、坡面及楼梯位�Z ,消防要求等进行设计。
各部分都要按照规范要求进行设计。
2 在结构设计方面:( 1 ) 框架结构在竖向荷载作用和水平向荷载作用下内力计算分别采用弯矩分配法和 D 值法。
( 2 ) 框架在各种荷载作用下的内力确定后,必须找出各构件的控制截面及其最不利内力组合。
荷载组合有可变荷载效应控制的组合和永久荷载效应控制的组合。
( 3 ) 主梁按弹性理论计算,次梁和板考虑塑性内力重分布方法计算 3 进行“ 三水准、两阶段” 设计方法进行抗震设计:( 1 ) “ 强柱弱梁” 的设计由于框架柱受轴向压力作用,其延性通常比梁的延性小,一旦框架柱先于框架梁出现塑性铰,就会产生较大的层间位移,甚至形成同层各柱上下端同时出现塑性铰的“ 柱铰结构” ,从而危及结构承受垂直荷载的能力,因此当发生地震作用时应先使梁先破坏。
( 2 ) “ 强剪弱弯” 的设计强剪弱弯是保证构件延性,防止脆性破坏的重要原则,它要求人为加大各承重构件相对于其抗弯能力的抗剪承载力,使这些部位在结构经历罕遇地震的过程中以足够的保证率不出现脆性剪切失效。
对于混凝土框架结构梁应注意抗剪验算和构造,使其满足相关规范要求。
( 3 ) 做好“ 强节点弱构件” 的设计,当建筑许可时,尽可能将柱的截面尺寸做得大些,使柱的线刚度与梁的线刚度的比值尽可能大于 1 ,并控制柱的轴压比满足规范要求,以增加延性。
武钢企业案例分析

六、武钢人形象严格、认真、忠诚、奉献企业精神展望未来,武钢人满怀豪情,将始终不渝地贯彻落实科学发展观,努力构建和谐企业,坚持“品种、质量、环境、效益”并举的方针,进一步加大技术改造和人才开发力度,力争在本世纪前十年,进入世界500强,建成我国汽车板主要生产基地和全球最具竞争力的冷轧硅钢片生产基地、绿色环保型工厂,使武钢成为国际一流有竞争力的现代化钢铁企业集团。
实施过程第一阶段:组织与计划本阶段主要完成了项目的前期准备工作,包括:项目组织架构的成立、项武汉钢铁(集团)公司目章程的制定、需求调研与编写需求报告、制定项目计划、制定项目管理流程及实施标准、对武钢矿业公司现有软硬件、网络设施进行测试、进行项目启动会议等。
其中在知识转移方面,重点进行了项目组核心成员进行项目管理及实施方法的培训。
本阶段影响项目质量的主要工作是:项目组织的成立、项目章程的制定、需求调研及需求报告、制定项目计划、项目管理流程及标准的明确、项目组首次会议及项目启动大会。
第二阶段:上线准备第二阶段从2004年12月29日到2005年3月8日,实际工作日为60天。
本阶段主要完成了项目的上线准备工作,包括:业务及管理流程标准化、制定数据信息的标准化、用户培训、数据准备、业务模拟、系统安装与初始化等。
其中在知识转移方面,我们重点进行用户的培训。
本阶段影响项目质量的主要工作是:业务及管理流程标准化、数据标准化、用户培训、数据准备、业务模拟、系统安装与初始化。
第三阶段:系统试运行第三阶段从2005年3月9日到2005年4月13日,实际工作日为31天。
武汉钢铁(集团)公司本阶段主要完成了项目的系统试运行,包括:系统上线试用、上线支持与维护、上线评估等。
其中在知识转移方面,重点是建立了系统的支持平台,形成知识积累/问题专家库,向系统内的用户提供各种疑难问题的解答与技能培训。
本阶段开始就可以进行第二期财务管理系统模块的实施,包括全面预算管理、资金管理、费用管理、决策支持系统实施。
中国中铁股份有限公司新办公楼装饰总结

中国中铁股份有限公司新办公楼装饰工程施工总结中国中铁股份有限公司新办公楼装饰工程从2009年8月份开工以来,在建设单位、监理单位、设计单位及其它各相关单位的大力支持和配合下,于2010年1月10日完成全部施工任务。
在此,对工程给予支持和帮助的所有单位及领导和有关方面表示衷心的感谢,下面就本工程的施工情况作简要总结。
一、工程概况1、中国中铁股份有限公司新办公楼工程位于五棵松桥东北角,西临西四环路,南临五棵松篮球体育馆,工程由中国中铁股份有限公司建设,中铁建工集团北京装饰工程有限公司施工,中国中元国际工程公司设计,北京铁辰建设工程监理部监理。
2、室内装饰部分A、B、C三栋总建筑面积为43909㎡。
其中:A、B两栋楼一层各有一个大堂,A座的为四季厅及入口大堂,B座的为多功能厅,两个厅凝聚了两栋楼的精髓,会议系统的大面积设置更是体现了中国中铁大企业的形象,集中在A座的二、九层,B座的二层,分为大中小接待室、大中小会议室及大中小视频会议室,其次是领导及员工的办公区区,领导办公区域主要集中在A座的5-8层,员工办公室主要集中在B座的3-9层,餐厅、活动及健身集中在A、B座的一层、展厅、档案室设置在A、B座的二层,整体环境明朗舒适,宁静优雅,各项配套设施齐全,完全符合现代化办公环境的高标准要求。
3、本工程历时近六个月,从2009年7月份进场,对原楼体的整体布局调整、对墙、顶、地面的全面整改及重新划分定位、对给排水、通风、强弱电的重新布置、对原有装饰面层的大面积拆除,到11月份大面积基本达到装饰施工的基本要求,自上而下、围绕重点向简单推进,在各个专业的大力配合及共同努力下,在2010年1月31日顺利完成任务,装饰实际工期大约两个半月时间。
二、领导关怀从项目开工逐步步入正轨到工程结束,总公司各级领导多次亲临现场指导和视察工作,关心各方面进展情况,关心工人衣食住行,并多次送慰问品慰问工人及所有管理人员,并语重心长地说,这是咱自己的办公楼,就像给自己家装修一样,一定要做到“看哪那舒服,用哪哪好用”,所以在整个施工过程中,每个人心理都铭记这句话,把自己的家一定要装好了。
办公楼施工组织设计论文

毕业设计(论文)中文题目:XX办公楼施工组织设计年级: 2014年春专业:土木工程姓名:学号:指导教师:年月日XXX广播电视大学XXX广播电视大学毕业设计(论文)承诺书本人声明:本人所提交的毕业论文《XXXX办公楼施工组织设计》是本人在指导教师指导下独立研究、写作的成果。
论文中所引用的他人无论以何种方式发布的文字、研究成果,均在论文中明确标注;有关教师、同学及其他人员对本论文的写作、修订提出过且为本人在论文中采纳的意见、建议均已在本人致辞中加以说明并深致意。
本人完全意识到本声明的法律结果由本人承担。
本毕业论文《XXXX办公楼施工组织设计》是本人在读期间所完成的学业的组成部分,同意学校将本论文的部分或全部容编入有关书籍、数据库保存,并向有关学术部门和国家相关教育主管部门呈交复印件、电子文档,允许采用复制、印刷等方式将论文文本提供给读者查阅和借阅。
论文作者:_______________________(签字)_______年_______月______日指导教师已阅:___________________(签字)_______年_______月______日XXX广播电视大学毕业设计(论文)成绩评议XXX广播电视大学毕业设计(论文)任务书本任务书下达给: 14 级土木工程专业学生设计(论文)题目:XXXX办公楼施工组织设计一、设计(论述)容通过编制施工组织设计,可以全面考虑拟建工程的具体施工条件、施工方案、技术经济指标。
在人力和物力、时间和空间、技术和组织上,做出一个全面而合理符合好快省安全要求的计划安排,为施工的顺利进行做充分的准备,预防和避免工程事故的发生,为施工单位切实的实施进度计划提供坚实可靠的基础。
根据以往工程实践经验,合理的编制施工组织设计,能准确反应施工现场实际,节约各种资源,在满足建设法规规和建设单位要求的前提下,有效的提高施工企业的经济效益。
二、基本要求1.规论文中的技术指标2.规论文中的语言文字3.论述做到具备论点论据论证三、重点研究的问题对工程的施工进行指导和要求,对其应如何进行施工做了详细的要求,并进行了准确的计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
武钢集团公司新建办公大楼工程设计回顾内容提要:通过对办公楼项目设计的回顾,阐述企业总部办公楼设计的一些科技理念与创新的实践,强调企业文化与建筑创新相融合的整体设计观,体现现代办公楼建筑的企业属性和文脉传承。
关键词:科技;绿色;整体设计观;智能化
中图分类号: tu2 文献标识码: a 文章编号:
1总述
2005年为改善武钢集团公司机关各单位办公条件,总部拟在武昌区新建公司办公大楼。
由我公司与德国hochtief公司联合投标并一举中标。
新建办公大楼于2009年六月正式完工。
该楼总建筑面积约12万平方米,地上30层,地下2层,建筑高度达121.3米的超高层建筑。
大楼外形设计秉承武钢大国企的沉稳大气、严肃庄重、挺拔有力、气势宏伟的气质,力求突破创新,充分体现了武钢这个钢铁巨人所特有气质与风貌。
大楼建成后立即成为武汉市的地标性建筑,也是武钢一座新的标志。
1.2工程概况
武汉钢铁集团是国际一流水平的特大企业,新建办公楼选址在武昌区纺机友谊大道东侧,内环以北,西可望长江,东南可远眺东湖,东距离武钢厂区约8km,规划总用地面积5.83ha。
大楼不仅满足现有工作的需要,同时也为将来发展预留空间,为武钢集团机关提供一个现代化、高科技、高效率的办公环境。
1.2.1本工程为武汉钢铁(集团)公司新建的办公楼。
建设地点位于武汉市武昌区纺机友谊大道东南侧,并紧邻友谊大道。
1.2.2用地范围:拟建场地沿友谊大道方向长272.3m,垂直友谊大道方向最大约250余米,呈不规则四边形。
东南侧临武汉洪山区铁机村,西侧临武汉恒庆房地产开发公司和武汉勃兴物资贮运公司,北侧临友谊大道。
用地平坦。
一期用地范围内只有少数临时建筑,基本无拆迁量。
1.3建设规模和设计范围
1.3.1 建设规模和项目组成
根据工程设计任务书要求,本工程总用地5.83ha,总建筑面积114655m2,其中地上92575m2,地下22050m2。
地上30层,地下2层,建筑总高度121.3m。
1.3.2本工程分期建设。
本工程按用地规划分为二期,本着一次规划分期建设的原则,主要建筑物设置在一期用地内,主要包括大楼本体、广场、停车场等。
二期用地近期作为绿化景观用地或必要的配套,远期可作为发展预留用地。
本次设计为一期工程,包括大楼本体、广场、停车场等。
其它为二期工程。
1.3.3设计范围
本工程设计范围包括主楼的建筑、结构、给水排水、采暖通风与空气调节、建筑电气、热能动力、自动控制等;以及一期用地内
的总平面、道路及室外管网等设计。
不包括室内装修以及玻璃、金属幕墙的设计。
其中地下人防工程由武汉市人防建筑设计研究院承担。
1.4设计指导思想和设计特点
1.4.1总体布局
办公楼主体面临友谊大道,由一个方形的2层裙房及两幢30层矩形塔楼组成,后退道路红线130m,与基地内环行车道围合成楼前的礼仪广场,在入口中轴线上设有巨大钢结构雕塑,体现欧式园林的严谨和钢铁企业的力量,同时也减轻了高层建筑对于城市干道的压迫感。
基地入口中间为人行入口,两侧分别为车行分入口,流线分区明确。
武钢新建办公大楼在室外空间的处理上,汲取中西园林的手法,利用水体,雕塑及空中连廊等元素,并使之成为建筑物有机融入城市景观的过渡载体。
主楼两侧结合绿化布置了太阳能停车场及地下停车库入口。
在入口礼仪广场两侧布置了两处生态停车场,既能满足停车需要同时也为广场增加软质绿化面积。
1.4.2本工程设计的指导思想和设计原则,
国际一流现代气息超前意识创新精神经济合理
武汉市,湖北省会,地处长江和汉水交汇处,是华中地区工业,金融, 商业, 科学与教育的中心。
新办公大楼的现代化建筑风格将向世界展示武汉钢铁集团公司——一个国际一流特大型企业特有的风采。
体现强大、美观、和谐的风貌。
建成后的新办公大楼将成
为武钢乃至武汉市的标志,主体建筑矗立,数里外清晰可见。
矩形双塔的建筑造型严谨对称,玻璃连廊通透大气,将长江之壮丽与东湖之秀美拉进人们视野。
整个建筑群是武钢的企业文化和属性与现代化的国际办公空间的和谐统一。
1.5总指标
1.5.1主要技术经济指标
1) 总用地面积5.83ha(一期)
2) 总建筑面积:地上97575m2,地下22050m2。
3) 用电设备安装总容量12000kw
4) 日用水量1405m3/d
5) 空调计算冷负荷 11391kw,空调计算热负荷 7240kw
6) 总用钢量15540t
7) 总投资46336万元
1.5.2汽车、自行车、停车场(库)799泊位,其中:地上420泊位,地下379泊位
2. 总平面设计
2.1场地概述
武钢集团公司办公楼位于洪山区,东南侧临武汉洪山区铁机村,西侧临武汉恒庆房地产开发公司和武汉勃兴物资贮运公司,北侧临友谊大道。
处于武汉市中心城区密度三区。
场地地形基本平坦,标高在21.3~21.9m之间,场地内地形特征为中间低,四周略高,场地周边呈缓坡状。
2.2总平面布置及交通设计
依据本办公楼的方案设计,此办公楼由裙房和两座塔楼组成。
裙房两层,塔楼30层。
为了获得较好的城市空间效果,在建筑定位时将主楼退红线130m,从而形成一个完整而又尺度宜人且气势磅礴的门前广场。
拟建场地面临友谊大道,场地入口设在友谊大道上,为了保证场地内部交通顺畅,广场完整,同时考虑路形成环状道路,因此在场地靠友谊大道的一边分别设置两个出入口与友谊大道相接,并且在场地内部围绕大楼形成环形通道。
这样,不仅可以满足内部车辆的交通畅通,而且能够保证消防扑救的要求。
地下车库的出入口分别布置于大楼的东西侧,分别与围绕大楼的环形道路相接,使得出入地下车库的车辆可不受地面车辆的任何干扰。
地下车位仅供大楼办公人员或单位停车之用,外来联系业务、来访人员车辆一律在地面停车泊位停车。
大楼的东西两侧拟建三层立体、绿化停车库,可停放420辆小车;地下车库可停车379辆,共计799辆车。
大楼主入口正对城市干道,通过门前广场,大台阶、二层平台及玻璃大厅组成了宏大庄严的入口序列。
大楼的东西两侧均设置出入口,以供办公人员使用。
同时,根据建筑功能要求在大楼的南面设置后勤入口,其入口正对南侧的内部道路。
技术经济指标表
3建筑设计
3.1工程特性
1)名称:武钢集团公司新建办公大楼
2)设计内容:武钢集团公司新建办公大楼
3)建设单位:武汉钢铁(集团)公司
4)建设地点:武汉市武昌区纺机友谊大道东侧,内环以北
5)建筑面积:92575m2(地上)
6)建筑占地面积:5.83ha(一期)
7)合理使用年限:50-100年
8)建筑耐火等级:一级
9)建筑环境污染控制类别:ⅰ类民用建筑工程
10)建筑层数:30层
11)建筑高度:121.30m
12)屋面防水等级:ⅰ级(耐用年限:25年)
13)结构型式:框架-剪力墙结构
14)抗震设防烈度:6度
15)人防等级:6级人防地下室
16)地下停车:390辆
17)地下室防水等级:一级
3.2 建筑平面设计
在平面功能配置上充分满足业主对于办公空间和公共使用空间的需求。
共设二层地下室,地下一层设置各专业设备房和汽车库,
其中地下二层为战时人防地下室,平时作为地下停车库。
