监理工作联系单、 关于做好高温季节和强降雨期间施工安全事宜

监理工作联系单、 关于做好高温季节和强降雨期间施工安全事宜
项目部要严格制定夏季高温降雨季节的值班制度,安排好高温酷暑期间和强降雨期间安全生产值班和调度工作,公布夏季高温季节安全生产值班电话,及时、有效处理各种异常和突发情况,并按规定及时上报并做好妥善处理工作。
项目监理机构:
总/专业监理工程师:
日 期:
2、要切实做好施工现场的卫生防疫工作,工地现场应提供足够的茶水或清凉饮料和急救药品;加强对饮用水、食品的卫生管理,灭蝇防虫,对生活垃圾和污水要及时清运和排除;严格执行食品卫生制度,避免食品变质引发中毒事件;加强对夏季易发疾病的监控,(传染病、食物中毒)、防止工地内流行性疾病发生。
3、施工要密切关注天气变化,在大雨、大风天气期间,认真组织人员对脚手架、塔吊和升降机等起重提升设备进行安全检查,落实加固措施,预防垮塌事故的发生。在大风强暴雨天气期间,要停止施工作业、撤离人员。同时做好起重提升设备设施的防雷电工作。
4、项目部要切实做好防火、防爆等各项工作,杜绝季节性事故的发生。尤其是现场使用的乙炔氧气瓶应做好遮阳防晒、电焊气割作业要做好防火安全措施,预防火灾及爆炸事故发生。
5、项目部不得安排年龄偏大工人进行现场施工,不得安排有眩晕、恐高症、心脏病、高血压、体质较弱的工人登高作业。严禁在施工机械、斜坡等危险区域避阴乘凉。
监理工作联系雨期间施工安全事宜
内容:

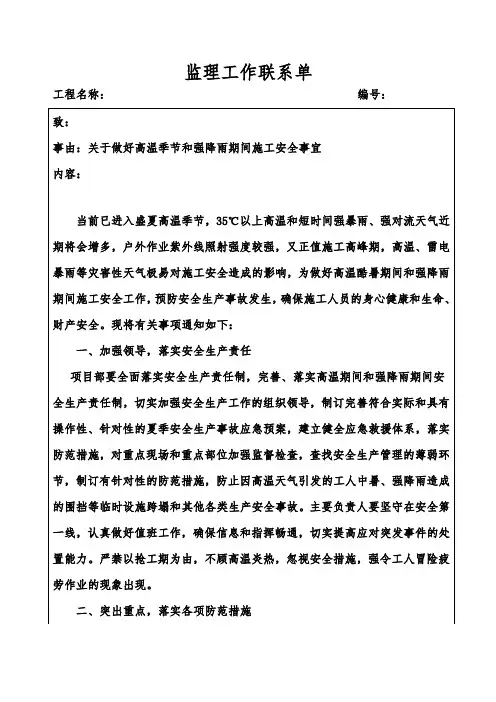

当前已进入盛夏高温季节,35℃以上高温和短时间强暴雨、强对流天气近期将会增多,户外作业紫外线照射强度较强,又正值施工高峰期,高温、雷电暴雨等灾害性天气极易对施工安全造成的影响,为做好高温酷暑期间和强降雨期间施工安全工作,预防安全生产事故发生,确保施工人员的身心健康和生命、财产安全。现将有关事项通知如下:
二、突出重点,落实各项防范措施
项目部要高度重视夏季的安全生产,针对夏季高温、强对流天气的特点制定预防措施,极组织开展夏季施工安全生产隐患排查和自查自纠,重点检查施工现场的塔吊、升降机、脚手架、模板支撑、临边及洞口防护、民工生活临时设施、临时用电设施等情况。

监理通知单

监理通知单
年月日
注:
1、通知单一式三份,建设单位、监理单位、施工单位各一份。
2、主送:歌山建设集团有限公司
抄送:郑州美地置业有限公司
第2页共2页
第3页共3页
料。
现要求后续施工中资料必须与工程实体同步,检验批验收
要持自检原始资料、报验单进行报验(需整理的资料三日内必须
报送监理部)。按照规定及时进行土钉、锚杆抗拔试验等,单位进行违约索赔,由此产 生的一切后果由你单位全部承担。
项目监理机构(盖章): 总/专业监理工程师(签字):
监理通知单
工程名称:美景美地园
致:歌山建设集团有限公司
编号:2019-JLTZ-GS-001
事由:关于工程资料报审事宜
内容:关于你单位施工的美景美地园支护、降水工程,前期
资料与施工不同步问题,监理部已多次告知,至今你单位未按要
求报监理部审查,要求你单位在 2019 年 9 月 6 日之前将下列资
料报送监理部审查。
1、施工组织设计及专项施工方案。
2、深基坑开挖、支护专项方案及专家论证。
3、企业单位、人员资质(包括工程业绩,特殊工种及工程
管理人员技术人员资质)。
4、工程原材料、构配件进场验收资料。
5、工程施工各检验批验收资料。
6、钢筋、水泥、砂石、土钉浆体试块、喷射砼试块等见证
取样资料。
7、编号 2019-GZLXD-GS-003 工作联系单所要求的全部资

监理工作联系单关于现场安全文明施工

监理工作联系单关于现场安全文明施工

监理工程师通知单
工程名称:编号:
致:

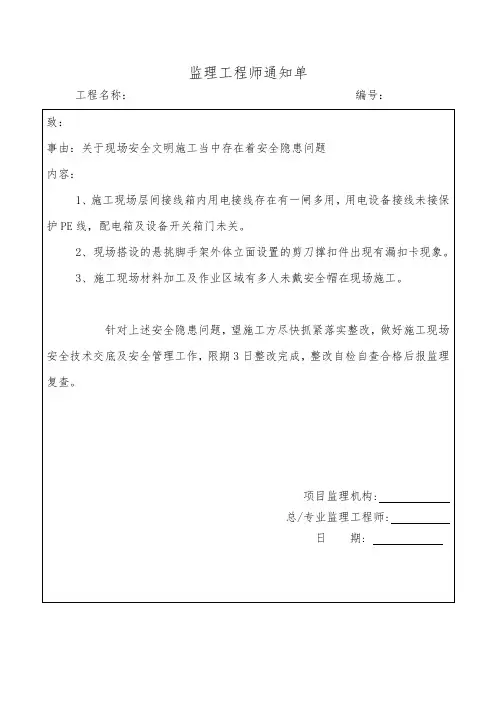

事由:关于现场安全文明施工当中存在着安全隐患问题
内容:
1、施工现场层间接线箱内用电接线存在有一闸多用,用电设备接线未接保护PE线,配电箱及设备开关箱门未关。

2、现场搭设的悬挑脚手架外体立面设置的剪刀撑扣件出现有漏扣卡现象。

3、施工现场材料加工及作业区域有多人未戴安全帽在现场施工。

针对上述安全隐患问题,望施工方尽快抓紧落实整改,做好施工现场安全技术交底及安全管理工作,限期3日整改完成,整改自检自查合格后报监理复查。

项目监理机构:
总/专业监理工程师:
日期:。

环境监理工作方法

环境监理工作方法

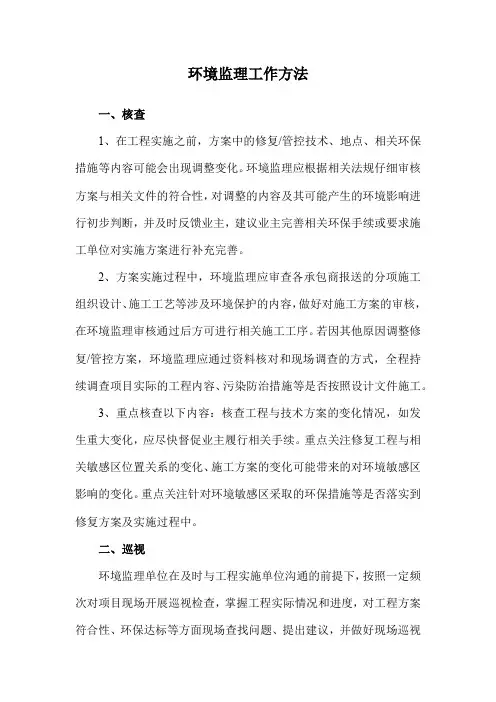

环境监理工作方法一、核查1、在工程实施之前,方案中的修复/管控技术、地点、相关环保措施等内容可能会出现调整变化。

环境监理应根据相关法规仔细审核方案与相关文件的符合性,对调整的内容及其可能产生的环境影响进行初步判断,并及时反馈业主,建议业主完善相关环保手续或要求施工单位对实施方案进行补充完善。

2、方案实施过程中,环境监理应审查各承包商报送的分项施工组织设计、施工工艺等涉及环境保护的内容,做好对施工方案的审核,在环境监理审核通过后方可进行相关施工工序。

若因其他原因调整修复/管控方案,环境监理应通过资料核对和现场调查的方式,全程持续调查项目实际的工程内容、污染防治措施等是否按照设计文件施工。

3、重点核查以下内容:核查工程与技术方案的变化情况,如发生重大变化,应尽快督促业主履行相关手续。

重点关注修复工程与相关敏感区位置关系的变化、施工方案的变化可能带来的对环境敏感区影响的变化。

重点关注针对环境敏感区采取的环保措施等是否落实到修复方案及实施过程中。

二、巡视环境监理单位在及时与工程实施单位沟通的前提下,按照一定频次对项目现场开展巡视检查,掌握工程实际情况和进度,对工程方案符合性、环保达标等方面现场查找问题、提出建议,并做好现场巡视记录。

三、旁站在关键工程开始前到场旁站,重点检查要求的污染防治措施和生态保护措施是否落实到位、环保设备是否按照设计要求进行施工及安装等,在关键工序和环保设备安装结束后方可离开,离开前应检查评估施工可能造成的污染是否控制在既定目标内。

在旁站过程中,环境监理单位应做好定时记录,并将评估结果整理上报建设单位。

四、跟踪检查在巡视和旁站过程中发现的问题,以环境监理联系单建议修复工程实施单位进行整改,在相关环保问题的整改完成后,环境监理应对相应问题的整改情况进行跟踪检查。

五、环境监测为掌握工程实施情况及日常施工造成的环境污染情况,环境监理单位通过便携式环境监测仪器进行简单的现场环境监测,辅助环境监理工作;复杂的环境监测内容可以建议修复工程实施单位另行委托有资质的单位开展。

监理工作联系单(水电资料报审)

监理工作联系单(水电资料报审)
监理工作联系单
工程名称:XXXX 编号:GD220236-043
致:施工单位事由:关于进度滞后相关事宜
内容:
贵司自进5栋施工以来,施工进度严重滞后,严重影响后续工作。经现场检查发现作业人员过少(5栋9~21层。安装桥架、暗敷敷线管和补槽最高峰人员才4人,其他穿线人员4人),遗留工作没人处理,进度跟不上土建抹灰。我司多次要求贵司增加作业人员,保证施工进度,以免影响后续进度。至今未增加人员,进度也未赶上,出现已有施工面,可以进场施工,但贵司人员还没开始进场施工。
鉴于上述问题,我司要求贵司尽快增加人员、增加班组保证施工进度,请贵司积极配合,否则我司将对贵司采取经济处罚措施,由此造成的一切责任将由贵司承担,望贵司引起高度重视。
项目监理机构
总/专业监理工程师
日 期2021年4月11日
抄送:建设单位

管道建设项目环境监理管理办法

管道建设项目环境监理管理办法

管道建设项目环境监理管理办法第一章总则第一条为了保护生态环境,提高资源利用效率,防止和减少管道建设对环境的不利影响,控制施工阶段的环境污染和生态破坏,依据《中华人民共和国环境保护法》、《建设项目环境保护管理条例》等有关规定和要求,制定本办法。

第二条坚持“环保优先、安全第一、质量至上、以人为本”的理念,严格执行环境保护“三同时”制度,实施施工期工程环境监理制度,全面、真实、准确、及时的反映中国石油管道建设项目的环境保护情况,努力创造能源与环境的和谐。

第三条本办法适用于管道建设项目经理部所承建的天然气、原油、成品油等管道建设项目的环境监督管理。

第二章环境监理资质第四条承担环境监理首先应具备石油建设工程甲级监理资质的单位,其资质按国家工程监理行政主管部门的有关规定执行。

第五条承揽管道建设项目工程监理单位应有15人以上具备环境监理工程师资格的人员,具备必要的环境检测的设备仪器。

工程环境监理工程师资格由管道建设项目经理部组织进行培训考核后,由中国石油天然气集团公司安全环保部颁发证书。

第六条具备上述条件的工程监理公司方可参加项目经理部承建项目的招标活动,项目工程监理中标单位同时承担该项目的环境监理工作,并在所承担项目的监理部、监理分部配备不少于一名的专职工程环境监理工程师,每个标段配备不少于一名的兼职工程环境监理工程师,专(兼)职工程环境监理工程师均应具备中国石油天然气集团公司安全环保部认证的任职资格。

第七条国家、地方或行业有环境监理规定的,执行国家、地方或行业的规定。

第八条工程环境监理工程师应同时具备以下条件:(一)取得全国监理注册工程师证书或中国石油天然气集团公司监理工程师职业资格证书,通过中国石油认可的工程环境监理培训机构的培训并考核合格,具有从事相关专业5年以上的工作经验;(二)掌握环境保护和石油工程方面的专业技术知识;(三)三年内在行业内未受过处分;(四)身体健康,能适应野外现场工作。

工程环境监理人员任职资格、注册登记按照集团公司安全环保部的有关规定执行。

环境保护监理工作内容

环境保护监理工作内容

环境保护监理工作内容环境保护部《关于进一步推进建设项目环境监理试点工作的通知》(环办【2012】5号)明确了建设项目环境监理工作内涵和环境监理工作内容。

文件指出:建设项目环境监理除按相关技术规范和规定要求开展外,还应对如下内容予以高度关注。

1.建设项目设计和施工过程中,项目的性质、规模、选址、平面布置、工艺及环保措施是否发生重大变动。

2.主要环保设施与主体工程建设的同步性。

3.环境风险防范与事故应急设施与措施的落实,如事故池。

4.与环保相关的重要隐蔽工程,如防腐防渗工程。

5.项目建成后难以或不可补救的环保措施和设施。

6.项目建设和运行过程中可能产生不可逆转的环境影响的防范措施和要求,如施工作业对野生动植物的保护拾施。

7.项目建设和运行过程中与公众环境权益密切相关、社会关注度高的环保措施和要求,如防护距离内居民搬迁。

8.“以新带老”、落后产能淘汰等环保措施和要求。

围绕以上要求,以下按项目建设各阶段的不同工作内容和侧重点,分别针对环境管理、环境达标监理和环境保护工程和设施监理,进行分别阐述。

一、施工准备阶段环境保护监理工作内容(一)施工准备阶段环境监理1.参加合同阶段的技术条款审核。

2.参加工程设计交底,了解具体功效或标段的环境保护目标。

3.参加承包商施工组织计划的技术审核。

审核施工承包合同和施工单位编报的《工程施工组织计划》。

重点是审核施工承包合同中的环境保护专项条款和对施工污染防治方案的审核。

其中如必要可根据各标段《施工组织设计》编制《环境保护工作重点》并向施工单位进行环境保护工作交底。

(1)审核环境保护管理措施,督促建立环保责任体系。

在施工承包合同中应以专项条款的方式,体现环境保护有关要求,在施工过程中据此加强监督管理、检查、监测,减免对环境的不利影响,同时应检查施工单位在施工准备期所建立和落实的环境保护体系,对施工单位的文明施工素质及施工环境管理水平进行审核或培训。

环境监理单位应督促建设单位协调施工单位建立完整有效的环保责任体系,该体系需明确分工,责任到人,以提高建设单位和施工单位的环保管理能力和环境事故应急响应能力。

监理通知单-监理工作联系单

监理通知单-监理工作联系单

监理工作联系单和监理工程师通知单有何区别?监理工程师联系单是项目监理机构就工程有关事项与工程参建各方进行联络或回复的用表监理工程师通知单是项目监理机构通知承包单位应执行的、除工程暂停以外的其他有关事项的用表。

还有一个区别,那就是签字的问题,监理工作联系单只能由负责人签署,监理通知嘛,就是监理师包括负责人都可以还有就是监理联系单,可以就一些职责内的工作以建议性的语气提出的,但并不一定实现的问题。

监理工程师通知单以影响安全、功能和质量等方面的内容,主要是向施工单位下达的指令,多数都需要回复并且要保存在归档资料里。

监理联系单不需要回,就是工作联系单要是再不整改的话就可以下通知单了1,联系单针对一般问题,可要求总承包回复或者不做要求。

起到告知要求,也是为监理免责的一项工作。

2,通知单针对的事情性质比较严重,比如施工单位违反施工程序,未经报验擅自施工(隐蔽工程等等),存在重大质量问题或者隐患等等,总承包商必须回复。

如果到工程中交通知单仍存在未关闭的,总承包无法进行中交(中交是指项目的中期交工,意味着建设单位完成了工艺运行路线上的所有建设内容,工艺路线全部贯通,可以进行系统试压、水电联运等工作,剩余项目不妨碍试生产的进行,如保温、防腐、地坪修整、绿化等)。

3,作为监理,通知单也不能乱发,一是考虑到关闭问题,二也要真正体现监理工程师的水平。

监理通知单与联系单的用法监理通知单主要是正对施工单位的,属下行文,建设单位留复印件;而联系单可以对建设单位,也可以对施工单位,属于平行文。

一般情况严重的时候才出监理通知,这是要施工单位整改并回复的.一般问题,或者要提醒施工单位注意的可以联系单监理通知单与联系单的区别与用法代表公司对公司在温州的一个项目进行了监理工作的巡视检查,检查中发现监理签发的监理通知单很多,尽管大多已回复封闭,但也有三份通知单未回复,签发时间也较长了,这说明存在的问题至今未整改完成,当然这些问题实际并非影响实体工程的施工,究其性质签发联系单及可,另外,联系单、通知单都未进行分类,质量类的、安全类的、进度类的均归在一起,显得较乱。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
环保问题通知单
环境监理部[ ]警告号
项目名称:合同编号:NO.
致标项目经理:
年月日时,贵部施工单位
由于本通知单所述原因造成环保问题,属违反环保条款作业,现在环境监理工程师已当场提出口头警告。为保证环保措施落实到实处,请立即责成施工单位认真整改,并避免类似情况再次发生。
环境监理部(章):
签署人:
日期:
违规原因:
主受文单位签署意见:
承包单位(章):
项目经理:
日期:
主送:承包方抄送:项目法人工程监理站
环境监理业务联系单
项目名称:合同编号:
致标项目经理部:
事由:
环境文单位签署意见:
承包单位(章):
项目经理:
日期:
主送:承包方抄送:项目法人
