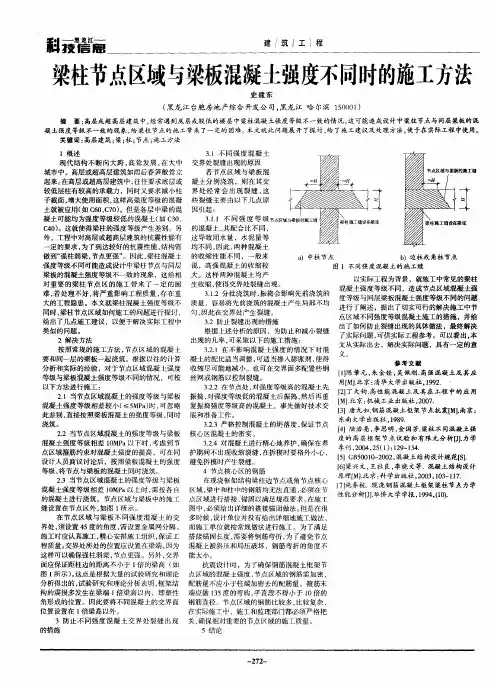

现代结构不 断向大跨 , 高耸 发展 , 大中 交界 处 裂 缝 出 现 的原 因 在 城市中 ,高层或超 高层建筑如雨后春笋般耸立 若节点 区域与梁板 混 起来。 在高层或超高层建筑 中, 往往要求底层或 凝土分别 浇筑 ,则 在其交 较低层柱有较高的承载力 ,同时又要求减小柱 界 处 经 常 会 出 现 裂 缝 , 这 子截面, 增大使用面积 , 这样高强度等级的混凝 些 裂 缝 主要 由 以下 几 点 原 土就被应用( C 0 C 0 。但是各层中梁的混 因引 起 : 如 6 、7 ) 凝土可能均为强度等级较低 的混凝土( C O 如 3、 311不 同 强度 等 级 ^ .. 其配合 比不同 , C 0 。这就使得粱柱的强度等级产生差别。另 的混凝土 , 4) 外 ,工程中对高层或超高层建筑的抗震性能有 这 导 致 用 水 量 ,水 泥 量 等 定 的要求 , 为了到达较好 的抗震性能 , 结构需 均 不 同 , 此 , 种 混 凝 土 因 两 做到“ 强柱弱梁 , 节点更强” 。因此, 梁柱混凝土 的 收 缩 性 能 不 同 ,一 般来 a )中柱 节 点 b )边柱 或 角柱 节点 强度等级不 同可能造成设计中梁柱节点与同层 说 ,高 强 混 凝 土 的 收 缩较 图 l不 同强度 混凝 土 的 施 工缝 梁板的混凝土强度等级不一致的现象 ,这给相 大 。 这 样 两 种 混凝 土 均产 以实际工程为背景 ,就施工中常见的梁柱 对 重 要 的 梁 桂 节 点 区 的施 工 带 来 了 一 定 的 困 生 收缩 , 得 交界 处 裂 缝 出 现 。 使 混凝土强度等级不同 ,造成节点 区域混凝土强 难, 若处理不好 , 将严重影 响工程质量 , 存在 重 31 .. 2分批浇筑时 , 振捣会影响先前 浇筑 的 度等级与同层梁板混凝土强度等级不同的问题 大的工程隐患 。本文就梁柱混凝土强度等级不 质量 ,容易将先前浇筑的混凝土产生局部不均 进行了阐述,提出了切实可行的解决施工中节 同时 , 梁柱节点区域如何施工的问题进行探讨 , 匀 , 因此 在 交界 处 产 生 裂缝 。 点 区域不同强度等级混凝土施 工的措施 ,并给 32 防止 裂 缝 出现 的措 施 . 给出了几点施工建议 ,以便 于解决实际工程 中 出了如何 防止裂缝出现 的具体做法 ,最终解决 类 似 的 问题 。 根 据 上述 分 析 的原 因 ,为 防 止和 减 小 裂 缝 了实际问题 , 可供实际工程参考 。可以看出。 本 2 解 决 方法 出现 的 几率 , 采 取 以下 的施 工措 施 : 可 文从实际 出去 ,解决实际问题 ,具有一定 的意 按 照 常 规 的施 工 方 法 , 点 区域 的混 凝 土 节 3. . 1在 不影 响 混 凝 土 强 度 的情 况 下 对 混 2 义。 要和 同一层 的梁板一起 浇筑 ,根据 以往的计算 凝土的配比适当调整 , 可适当掺人膨胀剂 , 得 使 参 考文 献 分析和实际的经验 ,对于节点区域混凝土强度 收 缩 尽可 能 地 减 小 。也 可 在交 界 面多 配 置 些 钢 [】 1陈肇 元, 朱金铨 , 昊佩 刚. 高强混凝土及其应 等级与梁板混凝土强度等级不同的情况 ,可按 丝网或钢筋以控制裂缝 。 用眦 1 . 北京: 清华大学出版社 ,9 2 l 9. 以下 方 法进 行 施 工 : 322在节点处 , . . 对强度等级高的混凝土先 f]- 23 大钧 . 高性能混凝土及其在 工程 中的应用 2 . 1当节点区域混凝土的强度等级与梁板 振捣 , 对强度等级低的混凝 土后振捣 , 然后再重 『 . 京 : 械 工 业 出版 社 ,o 7 M1 北 机 2 o. 混凝土强度等级相差较小 ( 5 a 时 , <  ̄ MP ) 可忽 略 复振捣强度等级高的混凝 土,事先做好技术交 【】唐 九如. 3 钢筋混凝土框 架节点抗震[ I M. 南京: 此差别 , 直接按照梁板混凝土的强度等级 , 同时 底 和准 备 工作 。 东 南大 学 出版 社 ,9 9 18 . 浇筑。 32 严格控制混凝土 的坍落度 , .3 保证节点 【1陆浩亮, 4 李思明 , 金国芳. 粱柱不 同混凝土强 22当节点区域混凝土的强度等级与梁板 核心区混凝土 的密实。 . 度 的高层框架节 点试 验和有 限元分 析L . 丌 力学 混凝土强度等级相差 IMP O a以下时 , 考虑到节 3. .4对混凝土进行精心地养护 , 2 确保在养 季刊 ,0 4 2 ( )19 14 2 0 ,5 1 :2 ~ 3 . 点区域箍筋约束对混凝土强度的提高 ,可在 同 护期间不出现收缩裂缝 , 在拆模 时要格外小心 , f1G 50 0 20 , 凝 土 结 构设 计 规 范『1 5 B 0 1— 0 2 混 s. 设计人员商议讨论后 ,按照梁板混凝 土的强度 避 免拆 模 时产 生 裂 缝 。 f】 6梁兴文 , 王社 良, 李晓文等. 混凝土结构设计 等级 , 将节点与梁板的混凝土同时浇筑 。 4 节 点 核 心 区 的钢 筋 原理 f 1 京 : 学 出版 社 ,03 13 17 Ⅵ北 J. 科 20 ,0 — 1. 23当节点区域混凝土的强度等级与梁板 . 在 现 浇 框 架结 构 粱 柱 边节 点 或 角 节 点 核心 7 I 施养杭. 现浇钢 筋混凝土框架粱柱节点力学 混凝土强度等级相差 1MP 0 a以上时 , 需按各 自 区域 , 中 和 柱 中 的钢 筋 均无 法 直 通 , 粱 必须 在 节 性 能分析[. J华侨大学学报 ,9 4 (0. ] 19 ,1) 的混凝土进行浇筑。节点区域 与梁板中的施工 点 区域 进 行 搭接 、 固 以满 足 规 范 要求 。 锚 在施 工 缝设置在节点区外, 如图 1 所示。 图中, 必须给出详细的搭接锚 固做法。 但是 在很 在节点 区域与 梁板 不 同强度 混凝土的交 多时候 , 设计单位并没有给 出详细地施工做法 , 界处, 须设置 4 5度的角度, 需设置金属网分 隔。 而 施 工 单位 就 按 常 规做 法 进 行 施 工 。为 了满 足 施工时应认真施工 , 精心安排施工组织 , 保证工 搭接锚固长度 , 需要将钢筋弯折 , 为了避免节点 程质量 。 交界处所处 的位置应设置在梁端 , 因为 混凝土被斜压和局压破坏 ,钢筋弯折的角度不 这样可 以确保强柱弱梁 , 节点更强。另外 , 交界 能 太 小 。 面应保证距柱边的距离不小于 1 的梁高 ( 倍 如 抗震设计时 , 了确保钢筋混凝土框架节 为 图 l 示 )这 点 是 根 据 大量 的试 验研 究 和理 论 点区域 的混凝土强度 , 所 。 节点区域 的钢筋需加 密 , 分析得出的, 试验研究 和理论分析表 明, 框架结 配筋 量 不 应 小 于柱 端 加 密 去 的配 筋 量 。箍 筋 末 构 的震损多发生在粱端 l 倍粱高以内,即塑性 端应做 15 3 度的弯钩 , 平直段不得小于 l 倍 的 O 角形成的位置 。因此要将不同 凝土的交界面 钢筋直径。节点 区域的钢筋 比较多 , 昆 比较复杂 , 位 置设 置在 1 梁 高 以外 。 倍 在实 际施工中,施工和监理部门都必须严格把 3 防 止 不 同强 度 混 凝 土 交 界 处 裂 缝 出现 关 , 确保相对重要的节点区域的施工质量。 的 措施 5结 论
建筑工程质量典型问题的治理措施

2016年甘肃省建筑工程质量典型问题治理措施1.回填土质量问题1.1 室内回填土1.1.1 现象(1)回填土密实度达不到设计要求,造成地面空鼓、开裂及下沉。
(2)灰土回填密实度达不到设计要求,造成室内地面空鼓、开裂及下沉。
1.1.2 原因分析(1)回填土料粒径过大且含有杂质;未分层摊铺或分层厚度过大;没有达到最佳含水率。
(2)灰土体积控制不严,灰土拌合不均匀。
(3)夯实机械选择不当。
1.1.3 治理措施(1)回填土料不得含有草皮、垃圾、有机杂质及粒径大于50mm大块块料,回填前应过筛;(2)回填必须分层进行,分层摊铺厚度为200~250mm,其中,人工夯填层厚不得超过200mm,机械夯填不得超过250mm;(3)摊铺之前,应由试验员对回填土料的含水量进行测定,达到最佳含水率时方可夯实;在含水率较低情况下,应根据气候条件预先均匀洒水湿闷原土,严禁边洒水边施工;(4)通常大面积夯实采用蛙式打夯机,小部位采用振冲夯实机,夯实遍数不少于3遍,夯填方式应一夯压半夯,夯夯相连,交叉进行;(5)每层密实度应由试验员现场环刀取样,通过检测达到设计要求后方可进行上层摊铺;(6)回填土宜优先采用基槽中挖出的土。
对湿陷性等级较高的黄土,应采取换填方式;(7)灰土拌合之前,应复核配比,严格按照设计要求的体积比进行施工,不得随意减少石灰在土中的掺量;(8)灰土拌合尽可能采用机械拌合,若人工拌合时,翻拌次数不得少于3遍,要求均匀一致;(9)拌合用石灰采用生石灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块料。
1.2 室外回填土1.2.1 现象(1)室外回填土局部或大面积下沉,造成散水、室外台阶空鼓、开裂甚至塌陷破坏;(2)室外检查井、管沟湿陷下沉。
1.2.2 原因分析(1)灰土体积比不符合设计要求,施工中操作人员不能按设计的3∶7或2∶8的体积比进行灰土拌合,且灰土拌合不均匀;(2)填料粒径过大及含有杂质;(3)未分层摊铺或分层厚度过厚;(4)碾压方法或机械选择不当;(5)最佳含水率未控制好;(6)砂夹石回填时石材粒径过大,导致碾压不密实;(7)回填部位受雨水和外来水浸泡,导致下沉。
注册监理工程师市政工程试题

2015注册监理工程师市政公用继续教育试题答案1.管道工程的施工工序有测量放线、开挖沟槽、排管、管道安装连接、(A)、沟槽回填等。
A.水压试验或闭水试验B.吹扫或清洗C.焊接或防腐补口2.城市道路的保修期为(B)A.1年B.2年C.3年D.5年3.城市道路桥梁工程主要技术标准规范共有(B)项。
A.6项B.7项C.8项D.9项4.直埋辅设供热管道,其保温层采用最普遍的保温材料是(A)。
A.聚氨酯泡沫塑料B.环氧树脂发泡塑料C.玻璃钢涂料5.给排水构筑物基础定位,其轴线位移的允许偏差是()mm。
A.5B.3C.106.在城市污水处理厂工程中必须做强度和严密性试验的管道工程是()。
A.雨水B.进场污水C.出场净水D.沼气氯气7.小于1000立方米的储气罐与明火、散发火花地点的防火间距为()m。
A.20B.30C.108.现浇钢筋混凝土构筑物的池壁柱和梁顶板的允许偏差是()mm。
A.+8,-5B.+10,-5C.-8,+59.混凝土板应采用洁净、坚硬、符合规定级配、细度模数在()以上的粗、中砂。
A.2B.2.51C.2.5D.3.110.一般地区大树移植时必须按树木胸径的()倍挖掘土球或方形土台装箱。
A.41734B.41798C.4192411.路基施工应按()的原则,避免道路反复开挖。
A.“先地下,后地上”、“先深后浅”B.“先地上,后地下”、“先深后浅”C.“先地下,后地上”、“先浅后深”D.“地下,地上同时”、“深浅同时”12.梁(现浇和预制)的模板,当跨度大于()m时,起拱应符合设计规定,如设计无规定时,起拱高度宜为全跨度的2‰~4‰。
A.3B.3.5C.4D.4.513.球罐进行压力试验时,使用的压力表其精确度等级不应低于()级。
A.1B.1.5C.2.514.水池的满水试验向池内注水,宜分为()次。
A.2B.3C.415.水泥稳定土施工时,要尽可能缩短从加水拌和到碾压终了的延迟时间,此时间应短于水泥的()。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
现浇钢筋混凝土结构梁板与柱混凝土强度等级的合理设计
【摘要】随着我国各方面事业对混凝土应用的深入,充分研究现浇钢筋混凝土结构梁板与柱混凝土强度等级的研究意义深远。
本文首先介绍了现浇钢筋混凝土施工技术要求,探究了节点不同强度等级混凝土的常见施工方法,最后结合实际,提出了控制和消除节点处裂缝的措施。
【关键词】现浇钢筋混凝土;结构梁板;柱混凝土;强度等级;合理设计
一、前言
现浇钢筋混凝土结构梁板的优势十分明显,不仅稳固性好,而且强度高。
在柱混凝土方面,如何进行其与现浇钢筋混凝土结构梁板的合理设计在该方面的实际应用中意义重大。
若要更好地开展该项工作,就要从研究其施工技术要求入手。
二、概述
在现浇钢筋混凝土框架及框架剪力墙结构中,如何确定梁板与柱的混凝土强度等级,是每个工程必须遇到的问题。
在地震区,柱的混凝土强度等级主要由柱的轴压比确定,柱作为竖向承重构件,一般轴力较大,混凝土的强度等级要求较高;而梁板构件仅承受本层的楼面荷载,又是受弯构件,提高混凝土的强度等级,对节约钢材作用不大。
从某一工程实例可知,当板厚100mm,其设计弯矩M=10.1kN.m;当梁断面为300mm*800mm,其设计弯矩M=273.1kN.m。
而这时,梁板混凝土强度等级由C20提高到C35时,钢筋计算面积变化甚微。
可见,混凝土强度等级,如按竖向分层划分,使梁板混凝土的强度等级与柱相同,显然是不经济的,且大面积提高楼板混凝土强度等级,对板的抗收缩也有不利影响。
因此,从技术经济上考虑,将梁板混凝土强度等级和柱混凝土强度等级分开考虑是合理的。
基于上述问题,不少设计单位惯用图1所示的做法来解决。
但这种做法,施工单位屡屡反映,施工和养护均不方便。
每根柱子周围都留有施工缝,形成了薄弱部分,降低了楼板的整体性。
为避免这一缺点,有资料认为可采用构造加强措施。
如在梁柱节点内设置竖向短筋,竖向型钢等,使节点区混凝土随强度等级较低的梁板混凝土一起现浇。
并认为,如不采取构造加强措施,柱子强度等级高于梁板混凝土强度等级不超过一级者(一级为C5)节点区的混凝土可随强度等级较低的梁板混凝土一起现浇;当柱子四周有梁板约束时,柱的混凝土强度等级不高于梁板混凝土强度等级二级者,节点区的混凝土也可随强度等级较低的梁板混凝土一起现浇。
采取构造加强措施时,应防止节点区钢筋过密,特别是当柱断面较小时,会
影响混凝土的浇灌质量。
型钢断面大,不易固定,混凝土的浇灌质量似更难保证。
节点区内混凝土随强度等级较低的梁板混凝土一起浇注,显然是考虑了二向或三向应力状态的混凝土轴向抗压强度的提高因素,但未见理论证明,因此仍有异议。
本文试图通过强度理论对梁柱相交处的节点区混凝土强度进行计算,使节点区的混凝土能随强度等级较低的梁板混凝土一起浇筑,以取消图1的惯用做法。
这种设计方法不仅施工方便,楼板整体性好,也比较经济。
三、现浇钢筋混凝土施工技术要求
1.对商品混凝土站进行详细的交底,所有原材料质量必须符合要求,混凝土到达现场的坍落度要满足现场泵送的要求,出罐温度应满足冬施的要求。
2.混凝土浇筑前的准备:钢筋、模板按设计图纸安装,绑扎、安装要牢靠,模板表面涂上脱模剂,接缝应严密,不得漏浆。
3.混凝土浇筑技术的具体要求是:①在浇筑GT混凝土前,模板及钢筋间的所有杂物必须清理干净;②混凝土的出罐温度不宜低于10℃,混凝土的入模温度不得低于7℃;③无论底板还是外墙,混凝土的浇筑要连续,按施工组织设计方案进行,并避免出现冷缝;④混凝土必须振捣密实,不得漏振、欠振,也不可过振。
振捣时间宜为10s-30s,以混凝土开始泛浆和不冒气泡为准。
振捣时,振动棒快插慢拔,布置要均匀。
在施工缝、预埋件处,加强振捣,以免振捣不实,造成渗水通道;振捣时应尽量不触及模板、钢筋、止水带,以防止其移位、变形;
⑤底板混凝土成型后,等表面收干后必须用木抹子抹压混凝土表面,以防止混凝土表面出现裂缝,抹压共2-3遍,最后一遍要掌握好时间。
底板混凝土表面抹压完毕后,应立即覆盖一层塑料布保水,并在塑料布上面覆盖保温材料进行养护。
4.混凝土养护。
混凝土的养护是保证质量的最重要的措施之一,派专人负责养护工作。
冬期混凝土养护方法如下:底板:混凝土接槎压完毕后,在混凝土的上表面首先覆盖一层塑料薄膜,然后覆盖上1-2层保温草帘,进行蓄热保温养护;墙体:混凝土施工完毕,在模板外表面上挂保温草帘进行覆盖保温养护,防止混凝土早期受冻。
四、节点不同强度等级混凝土的常见施工方法
1.不同等级混凝土邻接面的留设
在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
2.梁柱不同强度等级混凝土分别浇捣的施工
根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
五、控制和消除节点处裂缝
梁柱节点不同混凝土强度等级如果按先柱后梁的次序浇捣,在少数楼层梁柱节点处高低强度等级混凝土交界面附近会出现细微裂缝。
虽然微裂缝在混凝土中是很难避免的,但是应从严要求,分析原因,采取有效措施,尽量控制和消除这类裂缝,进一步提高工程质量。
1.裂缝产生的具体原因是
(一)梁柱节点处,混凝土的强度等级相差太大,(相差两个等级以上)时,不同强度等级的混凝土,其水泥用量、水灰比、用水量都不同,柱子体积大,水泥用量多,产生的水化热高,高低强度等级混凝土的收缩有差异,所以在其交界附近容易产生裂缝。
(二)柱子断面大,刚度大,梁的载面相对较小,受柱子的强大约束,梁混凝土的收缩受限制,也容易产生裂缝。
(三)商品混凝土配合比中,高强度等级混凝土的水泥用量偏多,水灰比、含砂率、坍落度偏大,也会导致高低强度等级混凝土交界附近产生裂缝。
2.防止梁柱节点处裂缝的措施
根据上述原因分析,采取改进的具体措施如下:
(一)要求混凝土搅拌站调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
(二)节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在浇注混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
(三)加强混凝土的养护,特别是梁,除了板面浇水外,还应在板下梁侧浇
水,在满堂承重脚手架未拆除之前,可以用高压水枪对梁进行浇水养护,并推迟梁侧模的拆模时间。
现浇钢筋混凝土框架结构节点处混凝土的浇注,应根据不同的情况采用不同的施工方法。
只要方法正确,措施到位,精心施工,就能使核心区混凝土的浇注满足设计承载力的要求。
六、结束语
通过对现浇钢筋混凝土结构梁板与柱混凝土强度等级的合理设计方面的研究,我们可以发现,在结点不同强度等级混凝土的常见施工方法有很多,这些方法的选择要根据实际情况作出科学合理的分析。
同时,设计与施工人员应该应严格按照相关要求开展相关工作。
参考文献:
[1]张亚英.现浇梁柱节点施工质量控制[J].工业建筑,2010年,第35期:97-99.
[2]GB50204-2002,混凝土结构工程施工质量验收规范[S].2010年.
[3]吴刚.高层建筑混凝土梁柱节点设计及施工[J].浙江建筑,2011年,第23期:31-33.
[4]张强.现浇钢筋混凝土结构梁板与柱混凝土强度等级的研究[J].中国混凝土研究,2012年,第12期:101-102.
