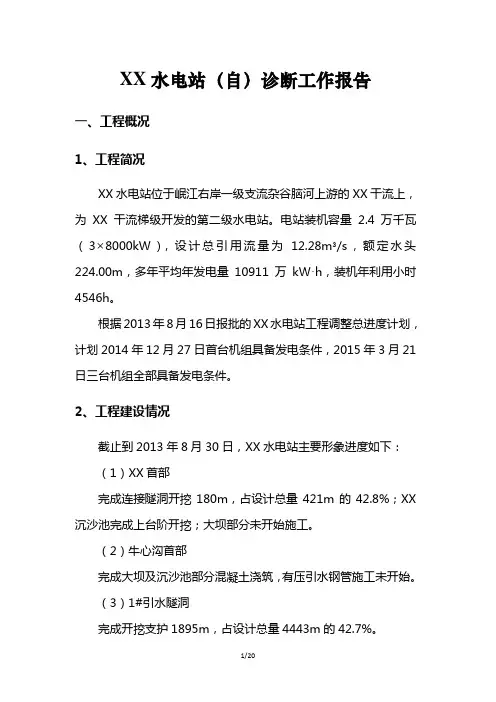

XX水电站(自)诊断工作报告一、工程概况1、工程简况XX水电站位于岷江右岸一级支流杂谷脑河上游的XX干流上,为XX干流梯级开发的第二级水电站。

电站装机容量 2.4万千瓦(3×8000kW),设计总引用流量为12.28m³/s,额定水头224.00m,多年平均年发电量10911万kW·h,装机年利用小时4546h。

根据2013年8月16日报批的XX水电站工程调整总进度计划,计划2014年12月27日首台机组具备发电条件,2015年3月21日三台机组全部具备发电条件。

2、工程建设情况截止到2013年8月30日,XX水电站主要形象进度如下:(1)XX首部完成连接隧洞开挖180m,占设计总量421m的42.8%;XX沉沙池完成上台阶开挖;大坝部分未开始施工。

(2)牛心沟首部完成大坝及沉沙池部分混凝土浇筑,有压引水钢管施工未开始。

(3)1#引水隧洞完成开挖支护1895m,占设计总量4443m的42.7%。

(4)2#引水隧洞完成开挖支护757m,占设计总量1072m的70.6%。

(5)3#引水隧洞完成开挖支护295m,占设计总量1579m的18.7%。

(6)施工支洞5#施工支洞完成175m,占设计总量182m的96.2%;7#施工支洞完成100m,占设计总量126m的79.4%;6#施工支洞完成30m,占设计总量37m的81.1%,其他施工支洞全部完成开挖。

(7)压力管道完成开挖220m,占设计总量450m的58.9%。

(8)调压井上室开挖完成2m,占设计总量88m的2.3%。

(9)厂房盖重混凝土浇筑完成,固结灌浆施工完成,安装间浇筑至EL2381.04m。

二、(自)诊断工作开展情况根据业主下发的《关于成立XX水电站自诊断工作领导小组的通知》要求,我公司高度重视本次自诊断工作,结合XX水电站的实际情况,认真制定了XX水电站自诊断工作方案。

我公司自2013年6月20日至8月30日,对XX水电站进度、安全、质量、综合管理等管理自诊断工作进行了现场检查,按照实事求是的原则查找问题,提出整改措施。

水电站自评报告

水电站自评报告

水电站自评报告1. 引言本报告旨在对水电站进行自我评估和自我反思,以便于发现问题、改善工作,并提高水电站运营效率。

在本次自评过程中,我们将从以下几个方面对水电站进行评估:安全管理、生产效率、环境保护以及社会责任。

2. 安全管理安全管理是水电站最重要的指标之一,对于水电站的运营和工作人员的安全至关重要。

我们将从以下几个方面对水电站的安全管理进行评估:2.1 安全生产责任制水电站建立了完善的安全生产责任制,并明确了各级管理人员的安全生产职责和权限。

同时,制定了应急预案,定期组织演练,确保在突发事故发生时能够及时有效地应对。

2.2 安全培训和教育水电站定期进行安全培训和教育,包括工作人员的安全意识培养和应急处理能力培训,以提高员工的安全防范意识。

2.3 安全设施和装备水电站配备了必要的安全设施和装备,包括消防设施、安全防护设备等,并定期进行维护检查,确保其正常运行和有效性。

3. 生产效率生产效率是衡量水电站运营水平的重要指标。

在本次评估中,我们将从以下几个方面对水电站的生产效率进行评估:3.1 设备维护和更新水电站定期对设备进行维护和检修,并根据需要进行更新升级,以确保设备的正常运行和生产效率的提升。

3.2 生产流程优化水电站对生产流程进行优化和改进,以提高生产效率和减少资源浪费。

3.3 能源利用效率水电站注重提高能源的利用效率,采取了节能措施,并加强能源管理,以减少能源消耗和环境影响。

4. 环境保护作为一个水电站,环境保护是我们的重要责任。

在本次评估中,我们将从以下几个方面对水电站的环境保护措施进行评估:4.1 废水和废气处理水电站建立了废水和废气处理系统,并定期对其进行监测和维护,确保排放达到国家标准。

4.2 生态保护水电站积极参与生态保护,保护周边水域生物多样性,采取合理的生态补偿措施,减少生态影响。

4.3 清洁能源利用水电站鼓励清洁能源的利用,减少对化石燃料的依赖,以降低对环境的污染和破坏。

5. 社会责任作为一家水电站,我们认识到自己对社会负有责任。

水电站自评报告

水电站自评报告

水电站自评报告1. 简介本报告是针对某水电站进行的自评报告,旨在对水电站的运行状况进行全面评估,并提出改进建议。

本报告主要涵盖以下方面:水电站概况、运行效率、安全管理、环境保护等内容。

2. 水电站概况该水电站位于某地,建于2005年,总装机容量为100兆瓦。

水电站主要由大坝、导流闸门、水轮发电机组等组成,是当地的主要能源供应来源。

3. 运行效率3.1 机组运行情况该水电站共有4台水轮发电机组,目前机组的运行效率良好。

为确保机组的稳定运行,水电站建立了科学的运行管理制度,定期对机组进行检修和保养,确保其性能处于最佳状态。

3.2 发电量根据最近一年的数据统计,该水电站的年发电量达8000万千瓦时,较去年同期增长了5%。

这主要归功于近几年来的总体水量较为充沛,使得水电站能够发挥最大的发电能力。

3.3 损失电量尽管发电效率良好,但由于输电线路老化等原因,存在一定的损失电量。

目前,该水电站损失电量为600万千瓦时,占总发电量的7.5%。

为了减少电能的损失,水电站计划对输电线路进行升级改造,提高输电效率。

4. 安全管理水电站安全是保证水电站正常运行的基础。

为了确保水电站的安全性,水电站严格按照国家安全管理标准进行操作,并对员工进行安全教育培训。

此外,水电站还加强与周边社区的沟通,组织定期安全演练,提高应急处理能力。

5. 环境保护作为一家水电站,环境保护是其责任之一。

水电站积极实施清洁能源发展战略,通过水力发电减少了对化石燃料的需求,大大降低了温室气体的排放。

此外,水电站还加强了尾水排放的监管与处理,确保不对周边水环境造成污染。

6. 改进建议尽管该水电站在运行效率、安全管理和环境保护方面取得了一定的成绩,但仍存在一些问题:•输电线路老化问题导致损失电量较高,建议对输电线路进行升级改造,提高输电效率。

•进一步加强安全管理,组织定期演练和培训,提高员工应急处理能力。

•加大环境保护力度,减少尾水排放对水环境的影响。

水电站增效扩容改造施工管理报告

水电站增效扩容改造施工管理报告

XXXXX 水电站增效扩容改造工程土建施工管理报告XX水利水电工程有限公司XXXXX水电站增效扩容改造工程二O—四年九月批准:审核:编写:XX水利水电工程有限公司XXXXX水电站增效扩容改造工程二O—四年九月目录第一章工程概况 (1)1.1 工程简介. (1)1.2 参建单位. (3)第二章施工总布置、总进度和完成的主要工程量 (4)一、施工总布置 (4)四、完成主要工程量 (5)第三章主要施工方法 (7)一、主要施工参照标准 (7)第四章施工质量管理 (9)一、施工组织和质量保证体系 (9)二、现场质量控制情况 (10)三、工程施工质量综述 (10)四、质量事故与质量缺陷 (10)第五章文明施工与安全生产 (11)一、安全体系 (11)二、安全生产责任制 (11)2、安全管理工作职责 (11)3、安全技术管理 (12)第六章结语 (13)附件1:工程施工管理大事记. (14)附件2:施工管理机构及主要工作人员 (15)附件3:质量保证体系机构图. (16)第一章工程概况1.1 工程简介XXX位于福建省中部,戴云山脉西侧;地处北纬25028’ 53〃〜26o09‘ 42〃,东经117028’ 58〃〜118o03‘ 13〃;东邻德化,西靠永安,南连永春、漳平,北与三元、沙县、尤溪接壤;东西最宽57公里, 南北最长75公里,总面积2294平方公里,占福建省总面积的1.89%。

本县地形属山区丘陵地带,境内山峦蜿蜒,高峰竣立,沟涧密布。

地势大致由西南向东北倾斜,主要地貌形态有中山、低山、高丘、低丘、河谷平原和山间盆谷六大类。

山岭、谷地颁有明显的方向性,与境内构造基本一致。

海拔千米以上的山峰有99座,最高山峰是南部屏山乡内的大仙峰,海拔1553米,西部的琴山海拔1212米,中部的高峰山海拔1282米,构成了以中、低山为主体的地貌类型。

东北部较低,最低点为梅山乡的沧州村,海拔仅210 米,县城海拔350 米。

水电站自查报告

水电站自查报告

水电站自查报告报告人:XXX报告时间:XXXX年XX月XX日一、检查目的为落实国家的安全生产方针和对水电站工作的监管,强化水电站自查工作,确保水电站的安全稳定运行,我水电站对于相关设备和工作区域进行自查。

二、自查范围1.电站变电设备和配电系统2.水轮机和水力发电机组3.水泵站和水泵设备4.消防设备和应急救援设备5.其他设备和区域三、自查内容1.电站变电设备和配电系统自查在本次自查中,电站变电设备和配电系统存在以下问题:1)电缆接头未固定牢固,存在松动的现象。

2)线路走向不规范、线头组织松散,容易存在触电风险。

3)电气设备维护未到位,存在漏电,可能会引起火灾。

以上问题应及时处理,进行整改。

2.水轮机和水力发电机组自查在本次自查中,水轮机和水力发电机组存在以下问题:1)水轮机叶片存在部分磨损,机组效率有所下降。

2)水力发电机组输电线路存在老化、松动等问题,存在触电风险。

以上问题应及时处理,进行整改。

3.水泵站和水泵设备自查在本次自查中,水泵站和水泵设备存在以下问题:1)水泵机房内电气设备漏电现象较为严重。

2)水泵安装有些混乱,配件未紧固,可能会引起机组的不稳定运行。

以上问题应及时处理,进行整改。

4.消防设备和应急救援设备自查在本次自查中,消防设备和应急救援设备存放位置不规范,放置在仓库内,不容易被发现,应及时转移。

5.其他设备和区域自查在本次自查中,其他设备和区域未发现存在严重问题,符合生产要求。

四、自查结论在本次自查中,我水电站存在一定安全隐患,问题所在应及时处理,进行整改。

同时,我水电站应对安全生产进行加强,加大对设备的检查力度,确保水电站的安全稳定运行。

报告人:XXXXXXX年XX月XX日。

水电站自查报告

水电站自查报告

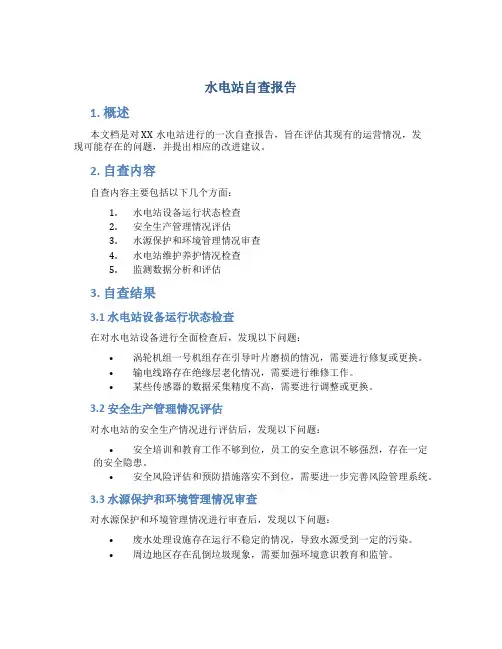

水电站自查报告1. 概述本文档是对XX水电站进行的一次自查报告,旨在评估其现有的运营情况,发现可能存在的问题,并提出相应的改进建议。

2. 自查内容自查内容主要包括以下几个方面:1.水电站设备运行状态检查2.安全生产管理情况评估3.水源保护和环境管理情况审查4.水电站维护养护情况检查5.监测数据分析和评估3. 自查结果3.1 水电站设备运行状态检查在对水电站设备进行全面检查后,发现以下问题:•涡轮机组一号机组存在引导叶片磨损的情况,需要进行修复或更换。

•输电线路存在绝缘层老化情况,需要进行维修工作。

•某些传感器的数据采集精度不高,需要进行调整或更换。

3.2 安全生产管理情况评估对水电站的安全生产情况进行评估后,发现以下问题:•安全培训和教育工作不够到位,员工的安全意识不够强烈,存在一定的安全隐患。

•安全风险评估和预防措施落实不到位,需要进一步完善风险管理系统。

3.3 水源保护和环境管理情况审查对水源保护和环境管理情况进行审查后,发现以下问题:•废水处理设施存在运行不稳定的情况,导致水源受到一定的污染。

•周边地区存在乱倒垃圾现象,需要加强环境意识教育和监管。

3.4 水电站维护养护情况检查对水电站维护养护情况进行检查后,发现以下问题:•部分设备的定期维护养护计划未能按时执行,存在潜在的故障风险。

•维修记录不够详细,难以追踪设备的维护历史。

3.5 监测数据分析和评估对水电站的监测数据进行分析和评估后,发现以下问题:•水位监测数据存在较大的偏差,需要检查传感器的校准情况。

•实际发电量与计划发电量存在一定的差距,需要进一步优化发电调度。

4. 改进建议基于自查结果,我们提出以下改进建议:•针对涡轮机组一号机组的引导叶片磨损问题,建议立即进行修复或更换,以确保正常运行。

•对输电线路进行维修,更换老化的绝缘层,以提高线路的安全性和可靠性。

•对数据采集精度不高的传感器进行调整或更换,以确保监测数据的准确性。

•加强员工的安全培训和教育工作,提高员工的安全意识。

单位扩建自查报告总结

单位扩建自查报告总结

单位扩建自查报告总结
尊敬的领导:
根据单位扩建自查工作的要求,我们进行了全面的自查,并将自查报告总结如下:
1. 自查情况概述:
本次自查旨在检查单位扩建过程中可能存在的问题,确保扩建工程按照规划和要求进行,保证施工质量和安全。

自查过程中,我们依照相关法律法规、规划设计文件和施工验收标准,对扩建工程的各个环节进行了全面检查。

2. 扩建规划设计的合规性:
我们仔细研究了扩建规划设计文件,并与实际扩建情况进行对比,以确保扩建工程按照设计文件进行。

自查中发现,扩建工程的设计与规划要求基本一致,没有严重偏差或违规行为。

3. 施工过程的合规性:
我们对施工过程进行了严格的检查,关注施工过程是否符合建设工程质量管理的要求。

自查中发现,施工方按照相关规范进行施工,施工进度和质量都在合理的范围内,没有发现明显的质量问题或施工违规行为。

4. 安全措施的落实情况:
在自查过程中,我们重点关注了施工过程中的安全措施是否得到有效实施。

自查中发现,施工方有责任人负责安全管理,并制定了相应的安全管理制度,工人们也有意识地遵守了安全规
定,没有发生较大的安全事故。

综上所述,通过本次单位扩建自查工作,我们发现整个扩建工程在规划设计、施工过程和安全措施方面都基本符合要求,没有发现重大问题或违规行为。

我们将继续保持高度的警惕性,加强对扩建工程的质量和安全管理,确保扩建工程顺利完成。

谢谢领导对我们自查工作的关心与支持!
此致,
敬礼。

电力施工自查自纠报告

电力施工自查自纠报告

电力施工自查自纠报告一、前言本报告主要针对我公司最近进行的电力施工项目进行自查自纠,以确保施工过程符合相关法律法规、标准要求,确保施工质量和安全。

通过自查自纠,找出存在的问题、不足和风险,及时进行整改和改进,为项目顺利完成提供保障。

二、项目概况我公司近期承接了一项电力施工项目,涉及线路的架设、设备的安装、接地等工作。

项目地点位于某市的工业园区,项目涉及面积较大,施工任务较重。

本次自查自纠主要针对施工过程中的人员管理、安全防护、施工质量、环境保护等方面展开。

三、自查自纠内容及结果1. 人员管理对施工人员进行了岗前培训,并签订了《安全生产责任书》,明确责任和义务。

但在实际施工中发现,部分施工人员对安全生产规定不够重视,存在违章操作和安全意识淡漠的情况。

针对此问题,我们将加强现场巡查和管理,加强安全教育培训,提高施工人员的安全意识和责任感。

2. 安全防护在施工现场设置了安全警示标志,并配备了必要的安全防护用具。

但在实际施工中发现,部分施工人员未能正确使用安全防护用具,存在安全风险。

针对此问题,我们将加强安全防护用具的配备和更新,加强安全巡查,及时纠正违规行为,确保施工人员的人身安全。

3. 施工质量施工过程中存在了一些质量问题,如焊接接头存在气孔、接地电阻偏大等。

这些问题主要是由于施工人员技术水平不足以及工艺流程不规范所导致。

我们将加强对施工人员的技术培训和考核,规范施工工艺流程,严格按照标准要求进行施工,确保施工质量。

4. 环境保护在施工过程中,我们注意到了施工废水、废弃物的处理不够规范,存在环境污染的风险。

我们将加强对施工废水、废弃物的处理和管理,确保环境保护工作的落实,严格遵守环保法律法规,保护当地环境。

四、整改措施针对以上存在的问题和不足,我们将采取以下整改措施:1. 加强安全教育培训,提高施工人员的安全意识和责任感。

2. 加强现场管理和巡查,确保施工安全。

3. 更新安全防护用具,鼓励施工人员正确使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

普安县当格田一、二级水电站增效扩容改造35kV线路工程施工管理工作报告贵州江河水利电力建设工程有限公司二0一六年十二月普安县当格田一、二级水电站增效扩容改造35kV线路工程施工管理工作报告批准:校核:编制:贵州江河水利电力建设工程有限公司二0一六年十二月目录一、工程概况1、改造前的情况2、工程建设规模及任务3、35kV线路改造工程施工设计情况三、主要施工工艺及完成情况1、施工工艺2、工程实施完成情况三、施工组织及安全管理1、施工组织机构设置及管理体系2、施工安全管理五、施工质量管理1、施工实施阶段的质量控制主要方法和措施2、工程的项目划分3、工程质量评定六、工程结算1、合同价款与实际结算价款2、工程结算价超工程承包价的主要原因七、自检自评结论附件:工程施工管理大事记一、工程概况1、改造前的情况由于当格田一、二级水电站建成运行了40多年,当格田一级水电站改造前总容量为1140kw, 当格田二级水电站改造前总容量为总容量为4440kw,电站设备老化严重,问题多多,存在诸多安全隐患,严重地危及到电站的安全运行。

为了消除安全隐患,必须对当格田二级水电站进行更新改造,并根据实际情况适当扩容,增加电站的经济效益。

特别是当格田二级水电站的35KV联网线路采用LGJ-50导线,电线杆基本上为8~12m的拔稍杆,对地距离低,事故率相对高。

对原35KV线路进行改造是很有必要性的。

2、工程建设规模及任务2012年8月黔西南州水务局,以州水务字【2012】79号文,对《普安县当格田一、二级水电站增效扩容改造工程初步设计报告》进行了批复。

当格田一级水电站本次增效扩容装机为2230KW,多年平均发电量将达到804万kw.h,年平均利用小时3605 h。

当格田二级水电站本次增效扩容装机为4790KW,多年平均发电量将达到1897万kw.h,年平均利用小时3960 h。

电站至铅矿变35kV线路改造工程是当格田一、二级水电站增效扩容改造项目的建设任务之一。

初设阶段选用导线截面为120mm²型号为LGJ-120/20型钢芯铝绞线,进线段地线选配GJ-35型镀锌钢绞线,并按12.8km进行估算投资,估算投资为320万元。

3、35kV线路改造工程施工设计情况⑴线路路径:电站至铅矿35KV变电站35KV线路工程,全长为14.165Km,其中:当格田二级站至铅矿35KV变电站为13.848Km,当格田一级站至当格田二级站至铅矿线路的10#杆T接长度为0.317Km。

全线海拔高程在 1100~1650 米左右。

⑵走向概况:本工程为当格田一、二级水电站增效扩容改造项目的35kV线路改造工程, 35kV线路从当格田二级站的升压站门杆出线后,向东北沿湾河高山走线,经过杨家寨、到一级站旁,折向东向走线经过袁家寨(上湾河)、白坟上、红寨、大麻地、到梁子上的半山口,再向东北走线经过雨谷箐、格黑坪、到老苏河水库,再向偏东南沿012乡道走线经过凸桥边、六马坪、黄泥箐、到达镇医院后面的山坡上,再向北走线进入铅矿35kV变电站的门杆,全线海拔高程在830~1720米之间。

⑶设计气象:基本风速25m/s,最大覆冰厚度10mm(相应风速。

10m/s),最高气温+40℃,最低气温-10℃,平均气温+15℃。

⑷交通条件:本工程线路沿线只有部分乡村公路可利用,汽车运输方便,小运距离0.8Km左右。

⑸地形地质情况:丘陵70%,山地30%,普通土80 %,岩石20%。

三、主要施工工艺及完成情况1、施工工艺⑴线路复测:本工程线路复测由本公司组织技术人员对全线的基础坑位、拉线坑位进行分坑复测定位,以设计的线路平面断位图和杆型图以及其他设计图纸为准则。

⑵基础施工:①杆塔基坑的开挖采用人力开挖方法。

杆塔基坑的误差为+100mm、-50mm,坑底平整,施工符合设计规范要求。

②接地按照设计深度和长度开挖,沟底面平整,并尽量清除沟中的一切可能影响接地体与土壤接触的杂物,遇有大石绕道避开。

⑶填方:①基础回填按设计图纸要求回填土方量,水泥杆接地符合设计和规范要求。

②塔基基坑和拉线坑的填方:属于土坑的用原坑挖出的土回填,清除树根杂草,土中不掺入石块,每填入300mm夯实一次;属于石坑的,按设计要求比例3∶1均匀掺土回填夯实。

回填土防沉层均高出地面300mm-500mm。

⑷接地装置①接地型式:根据施工图纸的要求,本工程接地为四射或八射线水平埋式,接地深度为0.8m,接地体为Φ12圆钢。

接地体的布置选择沿土壤电阻率低的地方走,力求接地电阻达到要求。

②接地体布置:接地体的走向布置图及验收检查情况,详见“基础施工隐蔽工程验收记录表”。

⑸杆塔组合与吊装:①杆塔组合:包括排杆与焊杆,本线路工程使用分段等径水泥杆,排杆施工前对杆段进行外观检查,并做好焊杆施工基面的开挖和杆段的排正垫平,焊接前先清除钢圈焊口上的异物,由持证焊工上岗焊接,焊接中采用先在全周长点焊三、四处,然后在分段交叉进行焊接,地下部份采用仰焊。

水泥杆焊接后的弯曲度≤2‰,钢圈焊接后的焊缝尺寸达到了下表的规定:②横担组装:符合设计和规范要求。

③杆塔的整体起立:本工程施工中采用吊车起吊法,起吊时用,调整时用经纬仪校正。

校正调整后,固定拉线,将杆坑填土夯实。

每填土300mm夯实一次。

施工符合相关规定。

⑹导、地线的展放和紧线①导、地线的展放:查勘了沿线情况,包括所有的交叉跨越情况,先期制定各个交叉跨越地点放线时的具体措施,并分别与有关部门取得联系;公路设有专人看守;检查杆塔并进行校正,缺件补齐;对跨越公路及通讯线路和需停电的电力线路,事先办好停电手续,并在放线前搭好越线架;放线的劳动力组织工作,做了全面安排,对每根线轴看管人、每根导线拖线时领队负责人、每基杆塔的登杆人、各重要交叉跨越处或越线架处的监视人、沿线通讯负责人、沿线检查障碍物的负责人及其它工作岗位,均于事前指定专人负责,并于施工前明确交代了任务。

②安装临时拉线:为保证杆塔受力后不致变形,紧线前对两端耐张杆塔的临时拉线进行了加装与调整,达到了规范要求。

③导线连接:本工程施工中采用液压机进行导、地线的压接,导线压接符合规范,压接点详见“架设施工记录表”。

④导、地线弧垂计算与观测:弧垂观测档的选择:按设计及施工规范要求进行选择。

观测弧垂的温度:取不直接被太阳照射处的实际温度。

弧垂的计算:按实际测量时的温度和档距,依照设计图纸数值用插值法进行计算。

弧垂的观测:采用等长法和异长法进行观测。

导、地线各相弧垂基本一致,达到设计及施工规范要求,以上详见:“导地线架设弛度计算、测量记录表”。

⑤紧线:本工程采用单线法(即一线一紧法),用绞磨机钢绳牵引,施工符合相关规定。

⑥附件安装:跳线安装:即耐张杆塔两面的导线紧好以后,将耐张杆塔两侧的导线加以连接,本工程跳线采用并沟线夹连接。

悬挂线夹的安装:为了使耐张段内各档张力达到相等,以免卡线后发生直线绝缘子串倾斜,在耐张杆紧线工作结束后,均等待不少于15分钟,使各档张力通过滑轮得到平衡,然后进行各直线杆塔卡线工作,耐张段较长的、直线杆塔较多的等待时间相应增加;卡线时将导线从放线滑轮内取出,放入绝缘子串下悬挂的金具内,使挂线滑轮安装尽可能与悬垂线夹高度相同;防震锤安装:本工程导线防震锤采用F—4,F-3型;7、接地电阻测量;接地装置施工结束后,经过一段时间进行接地电阻测量;⑺接地电阻测量接地装置施工结束后,经过一段时间进行接地电阻测量,本工程采用连续晴后5天后方进行测量,并根据设计要求取季节系数1.1,以保证测量数据的可靠性。

接地电阻测量使用ZC—8型接地电阻表。

测量数据详见“接地电阻敷设测量记录表”。

2、工程实施完成情况本工程2015年9月1日开工,2016年6月30日竣工。

实际架设线路全长为14.24Km,其中:当格田二级站至铅矿35KV变电站为14.05Km,当格田一级站至当格田二级站至铅矿线路的9#杆T接长度为0.19Km。

选用导线截面为120mm²型号为LGJ-120/20型钢芯铝绞线,进线段地线选配GJ-35型镀锌钢绞线,实际架设地线全长为2.931Km。

全线杆型选择以采用带拉线的Ф300等径预制混凝土电杆,混凝土杆塔组立共计61基,其中:直线杆24基,转角及耐张杆37基。

对于档距较大的20和53基,杆塔采用110KV线路杆型,根开为5m,采用角钢90×8的导线横担和增加弧垂解决。

四、施工组织及安全管理1、施工组织机构设置及管理体系项目部8月10日进驻现场后,迅速建立了工程施工组织机构,组建了技术、质量、安全、物资等部门,明确了各部门的责任人及岗位职责。

在建立施工处组织机构的同时,我们督促施工队安排专人负责技术、质量及安全工作,建立了完善质量体系、安全体系。

在施工工程中,质量体系、安全体系均能有效的运行,各责任人能认真的履行其职责,保证了整个工程施工的质量、安全。

基础工程施工前,项目部组织相关技术人员编制了《施工组织设计》等技术文件,根据本工程的实际情况,特别是重点、难点进行了认真的分析,并提出了相应的解决办法。

这些文件编制完成后,即报送监理部审批,监理部对进行了认真的审查,并提出了一些有针对性的修改意见。

2、施工安全管理本工程施工中按照电业施工安全法规和标准的要求,结合工程特点,制定和执行安全技术措施,在跨河放线及架线施工作业前认真作好安全措施以防出现人员溺水,在跨公路放线及架线施工作业前按规范要求架设好竹架以防出现交通事故,在跨越10kV 高压电力线路的放线及架线作业前按安规的要求作好停、送电的安全措施以防出现人身触电事故。

实行科学管理和标准化管理,严格执行“安全第一,预防为主”的方针,杜绝了人身伤亡事故及设备事故的发生。

平时认真开展安全生产教育工作,经常性地组织全体施工人员学习安全生产有关制度与知识。

召开全体施工人员大会,学习《施工管理措施》、《施工技术要求及安全注意事项》及有关规范、规程,强调必须始终把安全生产放在第一位,把施工质量做为重点,在保证安全与质量的前提下,才能抢进度。

牢记上杆“三件宝”,把工程保质保量地完成。

五、施工质量管理1、施工实施阶段的质量管理主要方法和措施施工实际阶段的质量控制主要方法是以“单元工程、质量控制为基础,以工序质量控制为手段”的标准化、程序化。

进行“三检”,班组、质检员、技术负责人或项目负责人进行逐级检查签字,对采购的砼等径杆、导线、地线、拉线、悬式绝缘子、镀锌钢件和金具等材料,均具有符合国家或部颁标准的产品合格证。

都坚持有进场手续,要检查原材料的进货单、合格证、检测试验报告。

均具有符合国家或部颁标准的产品合格证(详见“材料合格证”)。

在各单元、分部(分项)工程施工中,项目部严把质量关,根据《电气装置安装工程66kV及以下架空电力线路施工及验收规范》(GB50173-2014)的要求,做好各项工程质量管理工作,严格执行三级自检制度。
