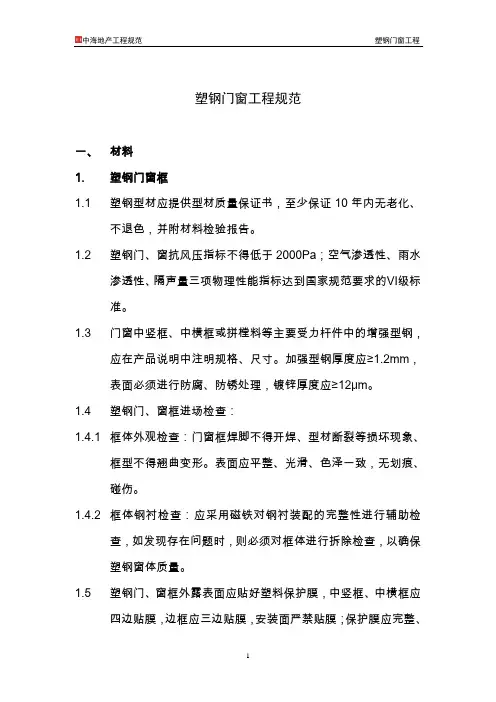

塑钢门窗工程规范一、材料1.塑钢门窗框1.1塑钢型材应提供型材质量保证书,至少保证10年内无老化、不退色,并附材料检验报告。

1.2塑钢门、窗抗风压指标不得低于2000Pa;空气渗透性、雨水渗透性、隔声量三项物理性能指标达到国家规范要求的Ⅵ级标准。

1.3门窗中竖框、中横框或拼樘料等主要受力杆件中的增强型钢,应在产品说明中注明规格、尺寸。

加强型钢厚度应≥1.2mm,表面必须进行防腐、防锈处理,镀锌厚度应≥12μm。

1.4塑钢门、窗框进场检查:1.4.1框体外观检查:门窗框焊脚不得开焊、型材断裂等损坏现象、框型不得翘曲变形。

表面应平整、光滑、色泽一致,无划痕、碰伤。

1.4.2框体钢衬检查:应采用磁铁对钢衬装配的完整性进行辅助检查,如发现存在问题时,则必须对框体进行拆除检查,以确保塑钢窗体质量。

1.5塑钢门、窗框外露表面应贴好塑料保护膜,中竖框、中横框应四边贴膜,边框应三边贴膜,安装面严禁贴膜;保护膜应完整、平顺、无气泡。

1.6进场的门窗框应按照栋号及窗型进行编号,并在每樘上进行标识,以免误装返工。

2.玻璃2.1玻璃进场时,应检查品种、颜色及厚度,确保符合设计要求,且表面无划痕、边角无碰伤。

2.2除满足以上要求外,中空玻璃腔内还不得有结露、及妨碍透视的污迹、夹杂物、密封胶飞溅等现象。

中空玻璃的边缘封胶必须严密,以免导致腔内进水等质量问题。

2.3单层玻璃最小厚度不小于6mm,且对于七层以上的部位,若面积大于1.5㎡的,其厚度不得小于8mm,若在1.5~2㎡的,厚度不得小于10mm,2㎡以上其厚度不得小于12mm;七层以上或安装高度20m以上外窗必须采用安全玻璃。

2.4玻璃进场,玻璃两面应贴保护膜,防止砂浆污染和焊渣损坏玻璃面。

3.密封胶3.1防水密封胶应采用中性硅酮耐候密封胶,密封胶颜色必须经设计师确认后方可使用。

3.2密封胶条应采用三元乙丙胶条。

4.五金及安装配件4.1铰链材质要求采用304不锈钢系列,厚度3mm,如采用摩擦铰链,应采用方槽,槽宽度一般要达到22mm;方槽不锈钢厚度为1.2mm,铰链片宽度19mm,厚度3mm,活动块与链片连接采用二点连接,方槽、活动块和链片应采用进口不锈钢。

塑钢窗工程施工要求

塑钢窗工程施工要求

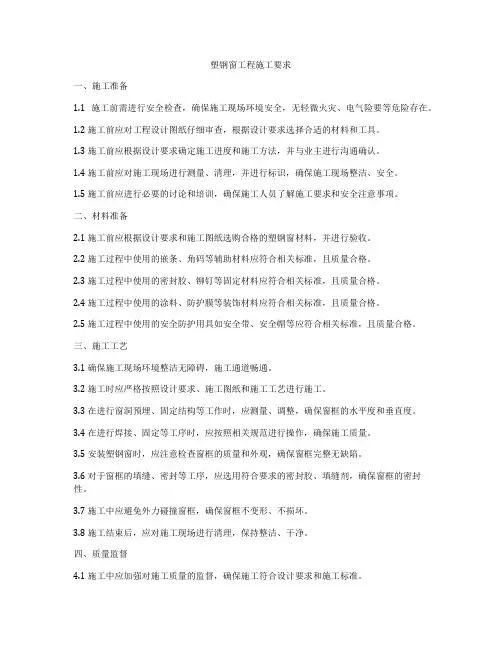

塑钢窗工程施工要求一、施工准备1.1 施工前需进行安全检查,确保施工现场环境安全,无轻微火灾、电气险要等危险存在。

1.2 施工前应对工程设计图纸仔细审查,根据设计要求选择合适的材料和工具。

1.3 施工前应根据设计要求确定施工进度和施工方法,并与业主进行沟通确认。

1.4 施工前应对施工现场进行测量、清理,并进行标识,确保施工现场整洁、安全。

1.5 施工前应进行必要的讨论和培训,确保施工人员了解施工要求和安全注意事项。

二、材料准备2.1 施工前应根据设计要求和施工图纸选购合格的塑钢窗材料,并进行验收。

2.2 施工过程中使用的嵌条、角码等辅助材料应符合相关标准,且质量合格。

2.3 施工过程中使用的密封胶、铆钉等固定材料应符合相关标准,且质量合格。

2.4 施工过程中使用的涂料、防护膜等装饰材料应符合相关标准,且质量合格。

2.5 施工过程中使用的安全防护用具如安全带、安全帽等应符合相关标准,且质量合格。

三、施工工艺3.1 确保施工现场环境整洁无障碍,施工通道畅通。

3.2 施工时应严格按照设计要求、施工图纸和施工工艺进行施工。

3.3 在进行窗洞预埋、固定结构等工作时,应测量、调整,确保窗框的水平度和垂直度。

3.4 在进行焊接、固定等工序时,应按照相关规范进行操作,确保施工质量。

3.5 安装塑钢窗时,应注意检查窗框的质量和外观,确保窗框完整无缺陷。

3.6 对于窗框的填缝、密封等工序,应选用符合要求的密封胶、填缝剂,确保窗框的密封性。

3.7 施工中应避免外力碰撞窗框,确保窗框不变形、不损坏。

3.8 施工结束后,应对施工现场进行清理,保持整洁、干净。

四、质量监督4.1 施工中应加强对施工质量的监督,确保施工符合设计要求和施工标准。

4.2 施工中应保持与业主的沟通,及时解决发现的施工问题。

4.3 对于施工过程中发现的质量问题,应及时进行整改,确保施工质量。

4.4 施工结束后,应对施工质量进行验收,确保施工符合设计要求。

塑钢门窗工程技术要求

塑钢门窗工程技术要求

塑钢门窗工程技术要求一、施工前,承包人必须提供塑钢型材及配件的样板给发包人,并得到发包人的认可确认,由监理公司见证封存后,方可正式安装。

二、承包人按发包人提供设计图施工。

三、塑钢型材、玻璃及配件要求⑴塑钢型材、玻璃及配件用料标准须符合下表《塑钢门窗工程使用材料及配件明细表》、发包人提供的设计图纸。

⑵塑材颜色按《塑钢门窗工程使用材料及配件明细表》及发包人提供的设计图纸,玻璃颜色按建筑图及设计图纸的要求,色差应符合国家标准。

塑钢窗分格必须符合建筑图要求。

塑材、玻璃、密封胶要求选用的品牌要经发包人认可。

四、门窗工程防渗漏、防开裂技术措施1、门窗的进场验收控制要点(1)门窗主材用料厚度、颜色;玻璃厚度、颜色、安全玻璃部位等必须符合设计要求;中空玻璃是否雾化漏气;塑钢推拉门窗采用88系列;塑钢平开门窗采用60系列;(2)拼缝严实、节点防水注胶饱满、五金件与型材必须匹配,五金质量符合设计要求。

塑钢门窗要进行衬钢检查,材料、形状是否符合设计要求。

(3)检查门窗型材、玻璃及五金配件等原材料的合格证、质保书或有效期内的检测报告齐全。

(4) 门窗进场送检进行“五性”检测。

(采光性、水密性、隔声性)3级;气密性6级、保温性7级。

2、门框安装要求(1)门窗框安装前,必须先对洞口进行检查,应保证门窗框同预留洞口间距2-3cm内。

若间距大于3cm,需用C20细石混凝土加镀锌钢网浇筑。

7天后,方可进行门窗框安装。

(2)门窗框的固定件采用热镀锌件,厚度≥1.5mm、宽度≥20mm。

固定点间距:转角处、横竖档均≤180 mm、框边处≤500 mm。

严禁用长脚膨胀螺栓穿透型材固定门窗框。

3、门窗框的塞缝(1)南方地区各项目:南方地区仍采用铝合金门窗,门窗外框塞缝宜采用防水砂浆。

铝合金门窗框安装前,可先用防水砂浆填塞门窗框的“U”型框边,保证填塞密实。

也可根据地区特性,窗框窗台部位采用防水砂浆堵缝,框两侧和顶采用聚胺脂发泡剂堵塞饱满。

塑钢门窗工程施工方案

塑钢门窗工程施工方案

塑钢门窗工程施工方案一、工程概况本项目为XXX小区塑钢门窗工程,位于XXX城市,总建筑面积XXX平方米。

工程内容包括但不限于:塑钢门窗的采购、安装、调试及验收等。

本工程施工方案旨在确保工程质量、安全、进度等方面的要求,为施工单位提供明确的指导。

二、施工准备1. 材料准备:根据设计文件和合同要求,提前采购符合国家标准的塑钢门窗材料,并对材料进行验收,确保材料质量。

2. 人员准备:组织具备相关资质和经验的施工队伍,对施工人员进行技术培训和安全教育,提高施工技能和安全意识。

3. 机械设备准备:根据施工需要,配置相应的机械设备,如切割机、焊接机、钻床等,并确保设备正常运行。

4. 施工图纸及技术文件:熟悉施工图纸和技术文件,了解工程特点及施工要求,确保施工顺利进行。

三、施工流程1. 现场测量:根据设计图纸,对施工部位进行现场测量,确定门窗尺寸和安装位置。

2. 预埋件施工:按照设计要求,埋设预埋件,确保预埋件牢固、位置准确。

3. 门窗安装:按照测量结果,进行门窗的安装,注意调整门窗的水平和垂直度,确保安装牢固。

4. 密封处理:在门窗框与墙体之间填充密封材料,确保密封良好,防止渗水、漏气。

5. 窗帘盒安装:根据设计要求,安装窗帘盒,确保窗帘盒固定牢固、位置准确。

6. 验收:施工完成后,组织相关单位进行验收,确保工程质量符合设计要求。

四、施工要求及质量标准1. 门窗安装应符合设计要求,门窗框与墙体应连接牢固,不得有松动现象。

2. 门窗安装应水平、垂直,直线度、垂直度允许偏差符合国家标准。

3. 密封处理应到位,不得有漏水、漏气现象。

4. 窗帘盒安装应符合设计要求,固定牢固,位置准确。

5. 施工过程中,严格遵循国家有关安全生产的法律、法规,确保施工安全。

6. 施工过程中,加强环境保护,严格执行环保法规,确保施工环保。

五、施工进度及工期安排1. 施工前准备:1天2. 现场测量:3天3. 预埋件施工:5天4. 门窗安装:7天5. 密封处理:3天6. 窗帘盒安装:2天7. 验收:1天总计:22天六、质量保证措施1. 严格材料验收制度,不合格的材料不得用于施工。

中海地产工程规范-木门工程

中海地产工程规范-木门工程

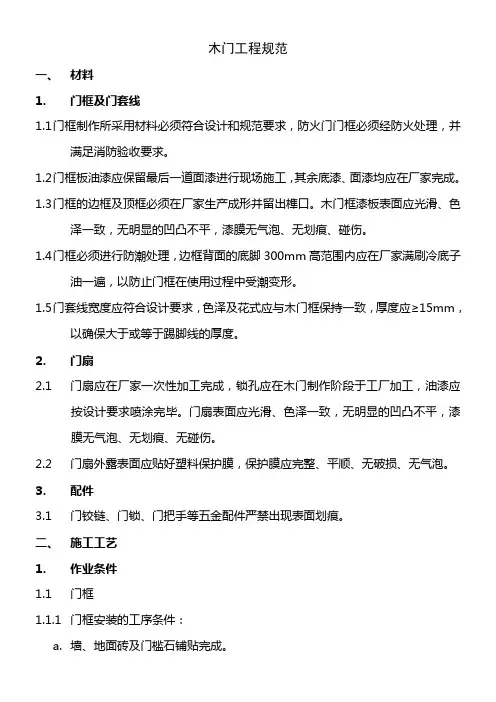

木门工程规范一、材料1.门框及门套线1.1门框制作所采用材料必须符合设计和规范要求,防火门门框必须经防火处理,并满足消防验收要求。

1.2门框板油漆应保留最后一道面漆进行现场施工,其余底漆、面漆均应在厂家完成。

1.3门框的边框及顶框必须在厂家生产成形并留出榫口。

木门框漆板表面应光滑、色泽一致,无明显的凹凸不平,漆膜无气泡、无划痕、碰伤。

1.4门框必须进行防潮处理,边框背面的底脚300mm高范围内应在厂家满刷冷底子油一遍,以防止门框在使用过程中受潮变形。

1.5门套线宽度应符合设计要求,色泽及花式应与木门框保持一致,厚度应≥15mm,以确保大于或等于踢脚线的厚度。

2.门扇2.1门扇应在厂家一次性加工完成,锁孔应在木门制作阶段于工厂加工,油漆应按设计要求喷涂完毕。

门扇表面应光滑、色泽一致,无明显的凹凸不平,漆膜无气泡、无划痕、无碰伤。

2.2门扇外露表面应贴好塑料保护膜,保护膜应完整、平顺、无破损、无气泡。

3.配件3.1门铰链、门锁、门把手等五金配件严禁出现表面划痕。

二、施工工艺1.作业条件1.1门框1.1.1门框安装的工序条件:a.墙、地面砖及门槛石铺贴完成。

b.如室内地面采用木地板装修时,地坪找平完成。

c.室内墙面抹灰、腻子施工完成。

1.1.2土建单位应向木门施工单位完成洞口移交。

移交时,木门施工单位应认真检查以下问题,以便提前要求土建单位进行整改:a.检查1米标高线是否已经提供到位。

b.洞口两侧墙体厚度应一致,偏差不得大于2mm,以免出现门框无法安装或出现大小头的情况。

c.洞口边的门垛宽度必须留出门套线位置,以免造成门套线无法安装。

d.测量门窗洞口尺寸是否符合设计标准,洞口边缘应抹灰收光。

如洞口尺寸偏差较大,应由土建单位安排专人进行剔凿或采用高标号砂浆进行修补,必须确保实际洞口与门框之间缝隙应≥15mm且<20mm。

1.1.3水电安装单位应就水管在门边的预埋情况向户内木门施工单位进行移交,避免木门安装时造成水管破坏。

塑钢窗技术要求及规范

塑钢窗技术要求及规范

勐海浩宇大城一期二标段塑钢门窗安装工程项目管理制度为了使本工程在建设实施过程中,建设、监理和施工等各种单位对本工程进行项目管理和监理工作之间能规范有序,及时有效,协调统一,正常顺利地互动开展推进,相互间支持配合和通力协作,为了确保过程时段工作目标能按时按质且安全文明地圆满完成,直至移交物管,建设单位、监理单位和施工单位等各方共同讨论协商一致,特制定此工程项目管理制度。

一、质量控制目标:1、材料要求:推拉门窗80系列,可视壁厚不低于2.2mm;平开固定门窗60系列,可视壁厚不低于2.5mm。

钢衬可视壁厚不低于1.2mm。

玻璃:单片玻璃大于1.5㎡及立樘高度低于900mm的采用5mm厚钢化玻璃;其余采用5mm厚普通玻璃。

高度配置须满足规范要求。

2、塑料门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求,内衬增强型钢的壁厚及设置应符合国家现行产品标准的质量要求。

3、型钢与型材内腔尺寸一致,增强型钢与型材内腔之间配合间隙每边以±0.5mm 为宜,其长度的确定以不影响端头的焊接为宜。

每根型材仅允许使用一根增强型钢,用于固定每根增强型钢的紧固件应不少于3个,其间距不大于300mm。

4、固定片的位置应距离角中竖框、中横框150-200mm,固定片之间的间距应小于或等于600mm,不得将固定片直接安装在槽框、中横框的挡头处。

5、塑料门窗扇应开关灵活、关闭严密,无倒翘。

推拉门窗必须有防坠落措施。

6、玻璃密封条与玻璃及玻璃槽口的接缝应平整,不得卷边、脱槽。

7、门窗均应有排水,使浸入框内的水及时排除出室外。

塑钢门窗安装的允许偏差见表Ⅱ二、分部分项工程报验程序:1、施工单位对工程采用的塑钢型材、型钢、玻璃、压条、锁紧器、铰链、滑轮、胶条、毛条等材料样品与建设单位、监理单位对材料的品牌、规格、型号、厚度根据施工合同或建设单位签发的书面文件进行检测确定后封样。

(注:样品一式三份,建设单位、监理单位、施工单位各一份)2、材料确定后施工单位组织材料、设备进场,材料到场后施工单位应将材料质量证明文件、自检结果、材料清单填报材料报审表报监理单位。

塑钢门窗工程技术规程

塑钢门窗工程技术规程

塑钢门窗工程技术规程
塑钢门窗工程技术规程是关于塑钢门窗行业的一系列技术要求的规范性文件,主要涵盖塑钢门窗制造、安装、使用、保养等内容。

1. 塑钢门窗原料的选用要求:原料必须选用质量达到国家规定的材料,木框架必须经过防腐处理和干燥处理,厚度低于
2.5mm的板材、薄壁管和夹层板都不能使用。

2. 塑钢门窗制造工艺要求:框架、型材、扇门必须采用内扣搭接,塞缝为半滚形圆缝,内壁表面要光滑;切割宽度不超过4mm,要求表边精细,安装螺丝时应防止脱粘。

3. 塑钢门窗安装要求:安装时必须确保门窗垂直与地面,加根棱角垫圈或螺丝膨胀螺母,极丝外壁张力必须不超过1000N,且保证门窗密封、防水和防风效果。

4. 使用、维护要求:塑钢门窗要定期检查,发现问题及时采取维修措施;塑钢门窗及其锁具经常进行润滑保养,及时补及螺丝;塑钢材料表面必须定期清洗,并及时重新漆刷。

最新房建工程建设单位对门窗工程技术参数及要求

最新房建工程建设单位对门窗工程技术参数及要求

建设单位对门窗工程技术参数及要求一、塑钢门窗1、塑钢推拉窗均采用88系列,塑钢推拉门、平开门、平开窗为60系列,型材应符合现行的国家标准《门窗框用硬聚氨乙烯型材》(GBT 8814-2004标准B类),其中塑钢窗、车库出楼梯间塑钢门颜色为深灰色,阳台推拉门颜色为白色,防盗网颜色为不锈钢亮银色;门窗密封条均采用三元乙丙密封条,密封材料采用硅酮耐侯密封胶,应符合《塑料门窗密封条》(GB12002)有关规定。

塑钢门窗为镀锌钢衬,门钢衬厚度≧2.0mm,窗钢衬厚度≧1.5mm,塑钢门应自带门锁。

塑钢推拉门窗应设置防脱轨装置和限位器;下应设置泄水孔(必须用专用模具冲压成孔),保证槽内积水顺畅排出。

门窗包含锁具、滑轮等五金配件,窗包含纱扇。

门窗配件应符合国家现行标准。

2、窗采用5+12+5中空玻璃(凸窗采用Low-E中空玻璃),阳台推拉门、车库楼梯间出地面门连窗、住宅一层地下车库出地面门连窗采用单层安全钢化玻璃。

门窗玻璃的选用应符合《建筑玻璃应用技术规程》,(JG113-2009及《建筑安全玻璃管理规定》发改试行(2003)2116号规定),所有单块面积大于1.5㎡的门窗玻璃及玻璃底边离最终装修面小于500高的落地窗、门均应选用安全钢化玻璃。

3、门、窗的外观,形状尺寸,装配质量、力学性能应符合国家现行标准的有关规定,住宅外窗气密性等级不低于6级,抗风压性能不低于3级,水密性能不低于3级,隔声性能不低于3级。

4、洞口尺寸:具体的规格、数量由成交供应商现场实测实量的尺寸为准,具备施工条件后,分批进场施工。

二、储藏室铁门、机房铁门、楼梯间出屋面铁门1、储藏室铁门、机房(非防火门)铁门、楼梯间出屋面铁门采用1.0mm的优质冷轧钢板,门边框为50*50*4的角钢,门扇的边框为40*40*3的角钢,门扇的腹撑为30*30*3的角钢。

2、储藏室铁门选用普通型,配锁,外开启;门油漆为除锈,防锈漆二遍,喷涂浅蓝色调和漆两遍。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

塑钢门窗工程规范一、材料1.塑钢门窗框1.1塑钢型材应提供型材质量保证书,至少保证10年内无老化、不退色,并附材料检验报告。

1.2塑钢门、窗抗风压指标不得低于2000Pa;空气渗透性、雨水渗透性、隔声量三项物理性能指标达到国家规范要求的Ⅵ级标准。

1.3门窗中竖框、中横框或拼樘料等主要受力杆件中的增强型钢,应在产品说明中注明规格、尺寸。

加强型钢厚度应≥1.2mm,表面必须进行防腐、防锈处理,镀锌厚度应≥12μm。

1.4塑钢门、窗框进场检查:1.4.1框体外观检查:门窗框焊脚不得开焊、型材断裂等损坏现象、框型不得翘曲变形。

表面应平整、光滑、色泽一致,无划痕、碰伤。

1.4.2框体钢衬检查:应采用磁铁对钢衬装配的完整性进行辅助检查,如发现存在问题时,则必须对框体进行拆除检查,以确保塑钢窗体质量。

1.5塑钢门、窗框外露表面应贴好塑料保护膜,中竖框、中横框应四边贴膜,边框应三边贴膜,安装面严禁贴膜;保护膜应完整、平顺、无气泡。

1.6进场的门窗框应按照栋号及窗型进行编号,并在每樘上进行标识,以免误装返工。

2.玻璃2.1玻璃进场时,应检查品种、颜色及厚度,确保符合设计要求,且表面无划痕、边角无碰伤。

2.2除满足以上要求外,中空玻璃腔内还不得有结露、及妨碍透视的污迹、夹杂物、密封胶飞溅等现象。

中空玻璃的边缘封胶必须严密,以免导致腔内进水等质量问题。

2.3单层玻璃最小厚度不小于6mm,且对于七层以上的部位,若面积大于1.5㎡的,其厚度不得小于8mm,若在1.5~2㎡的,厚度不得小于10mm,2㎡以上其厚度不得小于12mm;七层以上或安装高度20m以上外窗必须采用安全玻璃。

2.4玻璃进场,玻璃两面应贴保护膜,防止砂浆污染和焊渣损坏玻璃面。

3.密封胶3.1防水密封胶应采用中性硅酮耐候密封胶,密封胶颜色必须经设计师确认后方可使用。

3.2密封胶条应采用三元乙丙胶条。

4.五金及安装配件4.1铰链材质要求采用304不锈钢系列,厚度3mm,如采用摩擦铰链,应采用方槽,槽宽度一般要达到22mm;方槽不锈钢厚度为1.2mm,铰链片宽度19mm,厚度3mm,活动块与链片连接采用二点连接,方槽、活动块和链片应采用进口不锈钢。

4.2推拉门滑轮轴承应采用国标轴承,必须保证承重和使用寿命的要求。

4.3门窗安装固定、五金安装均应采用不锈钢螺钉、水泥钉和射钉。

4.4门窗框与墙体连接固定铁件应采用镀锌固定片,厚度应≥2mm,建议采用单边固定片,以利于门窗防水。

二、施工工艺1.作业条件1.1塑钢门、窗框安装1.1.1塑钢门窗工程应随外墙抹灰进度自上而下进行框体安装,内外墙大面积抹灰应完成,门窗洞口边缘预留出100mm不抹灰,待门窗框安装完毕后抹灰收口。

1.1.2土建单位应向门窗施工单位提供室内粗装修完成面1米标高线、门窗位垂直基准线(即窗中线或边线),如外墙抹灰滞后时,还需提供外墙完成面灰饼。

1.1.3外墙贴砖的项目,应提前进行外墙排砖放线,门窗框安装基准线应结合排砖放线综合考虑。

1.1.4门窗洞口移交时,门窗施工单位应认真检查以下问题,以便提前要求土建单位进行整改:a.检查标高及垂直线是否已经提供到位。

b.测量门窗洞口尺寸是否符合设计标准。

洞口尺寸与门窗框每侧的缝隙应≥10mm且≤30mm,如发现缝隙<10mm的应安排专人进行剔凿,如缝隙>30mm且≤50mm的应采用聚合物防水砂浆分层抹灰的方式对洞口进行修补,如果缝隙>50mm,则应采用细石混凝土浇灌嵌补。

1.1.5垂直运输:a.塑钢门、窗框应提前采用人货电梯,运至待安装洞口边待用。

b.如阳台门框尺寸超出人货电梯运输能力,则应采用塔吊调运至楼顶,再在外架拆除后采用葫芦吊二次下运的方式进行搬运。

1.1.6提前检查塑钢门窗框料,如粘贴的保护膜缺损者应补粘后再施工安装;如发生缺棱掉角、表面磨损严重的等质量缺陷不得安装,应及时回厂返修。

1.2门、窗框边打胶密封门窗框边打胶应在门、窗框安装完成、框边抹灰收口及外墙装饰面完成后方可施工。

1.3五金、玻璃安装五金、玻璃应在土建湿作业完毕后进行安装,以免安装过早增加成品保护的难度;如为精装修工程,应在室内装修前安装完毕。

2.操作工艺2.1门窗框应根据水平标高采用木楔临时固定,垂直方向应与上层窗框吊垂直通线确保框体上下对齐,并采用对角线测量法卡方。

2.2门窗框四周均设固定片与墙体固定连接:2.2.1门窗框固定片与框体的窗角及中竖框、中横框应距离150~180mm,当采用双边固定片时中间点距离不得≥500mm;采用单边固定片时中间点距离不得≥300mm,且单边固定片应在框的内外两侧交错布置。

2.2.2框体与混凝土墙固定应采用射钉或塑料膨胀管及自攻螺钉,与砖墙固定应采用塑料膨胀管及自攻螺钉或水泥钉固定,并不得固定在砖缝处。

2.2.3固定片不得安装在框体的转角及中梃与框交汇处。

2.3门窗框塞缝应采用发泡剂塞缝:2.3.1门窗框边打发泡胶填缝前,应将窗框临时固定的木楔全部拆除,并应清理杂质及浮灰,确保干燥后方可施打。

发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙中,与框边齐平,严禁切割,防止发泡剂外膜破损。

2.3.2由于承受自重过大的要求,阳台门及宽度较大的窗,底缝必须采用干硬性聚合物防水砂浆塞缝。

2.4门窗框边室外一侧塞缝处,应涂刷聚合物防水涂料两道,两道中间宜铺无纺布一层,宽度应达到50mm。

聚合物防水涂料及无纺布与框实现5~8mm搭接,同时应保证无纺布不露出。

2.5门窗框边外墙土建收口处理2.5.1外墙为涂料饰面时,抹灰收口应确保砂浆表面压框高度5mm,且与框侧面留有7mm宽、5~7mm深的防水打胶凹槽,建议可采用直径6mm的圆钢直接压入成型即可。

2.5.2外墙为面砖饰面时,饰面面砖应与框边预留10mm缝隙,采用聚合物防水砂浆填嵌密实,表面压光,并应确保压框高度5mm,且与框侧面形成7mm宽、5~7mm深的防水打胶凹槽。

2.6门窗框边密封胶打胶,应在土建抹灰以及涂料或贴砖完工并剥离框体外侧保护膜后进行,打胶宽度8~10mm,嵌入打胶槽内,表面形成密实的圆弧,平直圆润、无裂纹。

如保护膜不影响打胶时,应尽可能保留保护膜,以延长框体的保护时间。

2.7玻璃安装2.7.1安装玻璃时,玻璃不得与型材直接接触,应在玻璃四边设玻璃垫块,其数量宜每400mm设一个,且每边不少于2 个;垫块应用聚氯乙烯胶在玻璃槽内粘牢。

2.7.2安装玻璃压条时,要先安装短压条,后安装长压条,并用橡皮锤将压条敲紧。

压条装配后应牢固,转角部位对接处的间隙0.3~1mm,任何一边都必须使用整根压条,不得断开。

2.8完成门窗扇及玻璃安装后,需对所有门窗进行淋水试验: 2.8.1在门窗外侧加带蓬头的水管,距离外墙0.3~0.5m,对准窗边外缘均匀冲淋,水管的冲淋压力为0.2Mpa。

2.8.2淋水时间约24小时后,如发现窗周边有渗漏现象,要求做好记录,再进行原因分析及整改。

3.成品保护3.1门窗框进场后应入库存放,下边应垫起、垫平,立式堆放,倾角不小于75°,码放整齐,以免造成框体翘曲变形。

3.2门窗框保护膜应检查完整无损后方可允许安装,安装后应再次检查保护膜,破损部位应补好,至门窗边湿作业全部完成后方可清除。

保护膜清除时要轻撕、且不可用铲刀铲,防止将其表面划伤,影响美观。

3.3严禁在安装好的框上安放脚手架、跳板及悬挂重物;施工中经常出入的洞口,应采用木框等硬防护措施来保护门窗框扇。

4.注意事项4.1如门窗洞口为砖墙结构时,应先将凹凸不平的洞口采用高标号聚合物水泥砂浆修补抹平。

4.2如同一樘窗采用多组框体进行现场拼装组合时,应注意拼装质量,拼接时必须打胶,拼缝部位注胶应饱满,接缝平整,且拼樘框料的顶部必须打胶封闭,拼樘框扇应做到不劈楞、不窜角。

4.3塞缝及打胶时,必须将与发泡剂、砂浆及硅酮密封胶接触部位的框体保护膜彻底清除,确保发泡剂、砂浆及密封胶直接与框体结合紧密。

4.4门窗框边进行外墙抹灰收口、外墙饰面铺贴以及框边打胶时,均不得封堵框体泄水孔。

4.5摩擦铰链安装时,铰链的联结件应穿过PVC腔壁,直接固定至增强衬钢上,确保铰链安装稳定、牢固。

4.6门窗构件在运输、堆放、吊装过程中有可能造成变形损坏,施工单位应对易损坏和丢失的构件、配件、玻璃、密封材料、胶垫等备有一定的更换储备数量,以免临时下料影响工期。

三、塑钢门窗质量标准序号 检查项目 质量标准1门窗槽口宽度、高度允许偏差 ≤1500mm 1.5mm >1500mm2mm2门窗对角线允许偏差 ≤1500mm3mm >1500mm4mm3 同层平面高差允许偏差 ±2.5mm4 门窗框的水平度允许偏差 2mm5 双层门窗内外框间距允许偏差4mm6 推拉门窗扇与框接搭量 间隙均匀,允许偏差1.5mm7 平开门窗扇开启要求 关闭严密、间隙均匀、开关灵活8 门窗框体、玻璃 无划痕、碰伤9 密封胶打胶 胶缝顺直、转角接头无顿挫感四、管理措施1.样板先行1.1施工样板应在样板楼层提前进行安装,安装后应进一步检验门窗开启与室、内外安装管道之间的位置关系,如有冲突应及时由设计师进行设计调整。

1.2同时,通过施工样板,一方面检验门窗单位的安装质量,特别是检查门窗塞缝和防水的质量;另一方面,进一步复核门窗安装与土建施工间的工序配合及控制。

最终形成书面的塑钢门窗安装工程的施工技术要求,由项目主管工程师组织监理及施工单位共同签字确认。

2.施工管理措施2.1门窗施工过程中,对于洞口塞缝、门窗打胶等关键工序, 必须经项目主管工程师批准动工后,方可在允许施工的栋号和楼层进行施工,以利于施工过程中的质量监控。

2.2门窗塞缝打发泡剂、防水及门窗打胶等工序施工完毕后,必须通知项目主管工程师检查验收作好隐蔽记录。

2.3硅酮密封胶使用前,其颜色必须经设计师批准并定样,施工时严格对板使用,严禁由项目部或施工单位自行决定。

2.4门窗安装完毕后至入伙前,如遇台风或暴雨天气,项目主管工程师应组织监理及土建、门窗施工单位对门窗渗漏情况进行逐樘的地毯式检查,发现问题立即整改。

五、参考资料《建筑工程施工质量验收统一标准》GB 50300-2001《建筑装饰装修工程质量验收规范》GB 50210-2001《门、窗框用硬聚氯乙烯(PVC)型材》GB/T 8814-2004《PVC塑料门》(JG/T 3017-94)《PVC塑料窗》(JG/T 3018-94)《塑料门窗安装及验收规程》(JGJ 103-96)铝合金(塑钢)门窗洞口移交表工程项目: 编号:移交部位 期 区 栋 层~ 层 其他检查项目 检查内容 备注 水平标高线 □已具备 □未具备或遗漏窗边线 □已具备 □未具备或遗漏门窗安装进出位线(外墙抹灰会后无需此项)□已具备 □未具备或遗漏洞口尺寸 □符合尺寸要求 □不符合尺寸要求轻质砌块墙体洞口 □已预埋水泥砖 □未预埋或数量不足防雷接地线 □已具备 □未具备或遗漏质量问题记录土建施工单位负责人 监理工程师门窗施工单位负责人 项目主管工程师整改后复查结果土建施工单位负责人 监理工程师门窗施工单位负责人 项目主管工程师说明:1.外门窗施工必须在移交完毕的楼层进行安装施工,同一栋号每次移交不得超过3个楼层。
