挡墙拆除专项方案
混凝土挡墙拆除施工技术方案

混凝土挡墙拆除施工技术方案
介绍
混凝土挡墙的拆除需要仔细规划和正确的技术指导,以确保施工安全和高效性。
在这个技术方案中,我们将介绍拆除混凝土挡墙的关键步骤和注意事项。
步骤
1. 施工前的准备工作:
在开始拆除混凝土挡墙之前,需要进行以下准备工作:
- 清理和清除挡墙周围的杂物和垃圾
- 确定拆除区域和卸料区域
- 准备必要的工具和设备,如挖掘机、破碎锤、钢筋切割机等
2. 拆除挡墙的外部层:
- 用锤子敲打挡墙外侧,以松动表面层
- 利用破碎锤或挖掘机将表面层破碎
- 将破碎的混凝土清理到卸料区
3. 切割混凝土挡墙:
- 使用钢筋切割机将挡墙切割为所需大小的块
- 将切割好的混凝土清理到卸料区
4. 拆除挡墙的内部层:
- 重复步骤2和步骤3,直到挡墙被完全拆除
- 确保被拆除的所有混凝土都被清理到卸料区
5. 清理和整理:
- 清理拆除区域和卸料区域的残留物
- 将生产的混凝土垃圾运往指定的垃圾处理场所
注意事项
- 进行拆除工程前,需要对现场进行详细的勘测和评估
- 拆除工程需要由有经验、资质齐全的工程师或施工人员进行- 工作中需根据所在国家和地区的相关法规进行操作
- 工作过程中,应保持现场的整洁和安全
- 如遇到意外情况,应立即停止施工并寻求帮助
结论
以上是混凝土挡墙拆除的施工技术方案,希望在实际施工中能够帮助到您。
在拆除过程中,请务必注意安全和环保问题,确保施工的顺利进行。
挡墙拆除施工方案

挡墙拆除施工方案一、施工前的准备工作在进行挡墙拆除施工之前,必须进行详细的准备工作。
以下是挡墙拆除施工前的准备事项:1.现场勘测:对挡墙的位置、尺寸、结构状况等进行勘测,并进行记录。
2.制定施工计划:根据勘测结果,制定具体的施工方案,包括拆除顺序、拆除工具、人员配备等。
3.安全措施:确保施工现场的安全,设置围挡和警示标志,准备个人防护用具。
4.移除附属设施:如有需要,先移除与挡墙附属设施有关的物品,如管线、电线等。
5.调查和评估:了解挡墙材料的特性和结构,评估拆除对建筑结构可能产生的影响。
二、拆除工序挡墙拆除一般包括以下几个工序:1.确定拆除顺序:根据施工计划,确定拆除挡墙的顺序。
一般情况下,应从顶部开始拆除,逐层进行。
2.清理工作面:在拆除之前,应将工作面周围的杂物清理干净,确保施工区域的安全。
3.拆除挡墙:采用合适的工具和设备,对挡墙进行拆除。
在拆除过程中,要注意避免对周围结构和设备造成损坏。
4.处理挡墙废料:将拆除后的挡墙废料进行分类,如砖块、混凝土等,配合工地的废料处理计划进行处理。
5.清理施工现场:拆除工作完成后,清理施工现场,确保周围环境整洁。
三、安全注意事项在进行挡墙拆除施工时,需要严格遵守以下安全注意事项:1.佩戴个人防护用具:施工人员必须佩戴好安全帽、防护手套、防护眼镜等个人防护用具,以保证施工安全。
2.设置安全警示标志:对施工现场进行围挡,并设置明显的安全警示标志,以提醒他人注意施工区域的危险。
3.合理使用施工工具:在拆除挡墙过程中,要正确选择和使用拆除工具,确保施工的高效和安全。
4.确保周围环境安全:在拆除挡墙时,要注意周围环境的安全,避免影响到其他建筑结构和设备。
5.合理分工和配备人员:根据拆除工作的复杂程度和施工计划,合理分配人员和配备工具,确保施工的顺利进行。
四、施工质量控制为确保挡墙拆除施工的质量,以下是一些施工质量控制方面的注意事项:1.施工过程记录:在施工过程中,要记录拆除过程中的重要问题和事故,并及时进行整改。
【施工方案】挡土墙拆除施工方案

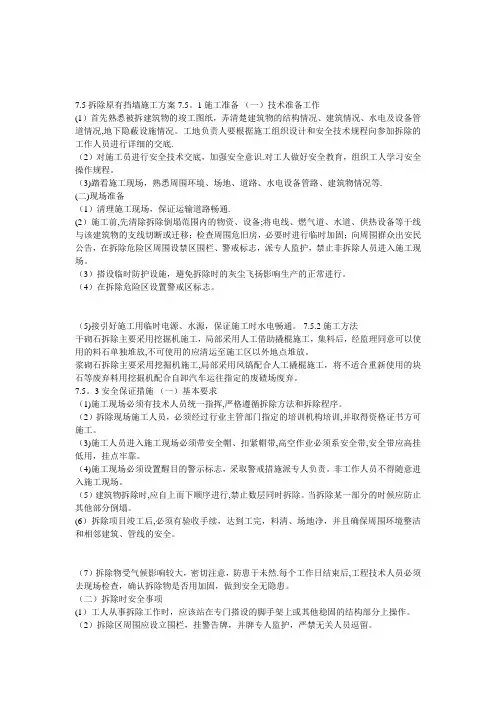

7.5拆除原有挡墙施工方案 7.5。
1施工准备(一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底.(2)对施工员进行安全技术交底,加强安全意识.对工人做好安全教育,组织工人学习安全操作规程。
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等.(二)现场准备(1)清理施工现场,保证运输道路畅通.(2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。
(3)搭设临时防护设施,避免拆除时的灰尘飞扬影响生产的正常进行。
(4)在拆除危险区设置警戒区标志。
(5)接引好施工用临时电源、水源,保证施工时水电畅通。
7.5.2施工方法干砌石拆除主要采用挖掘机施工,局部采用人工借助撬棍施工,集料后,经监理同意可以使用的料石单独堆放,不可使用的应清运至施工区以外地点堆放。
浆砌石拆除主要采用挖掘机施工,局部采用风镐配合人工撬棍施工,将不适合重新使用的块石等废弃料用挖掘机配合自卸汽车运往指定的废碴场废弃。
7.5。
3安全保证措施(一)基本要求(1)施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。
(2)拆除现场施工人员,必须经过行业主管部门指定的培训机构培训,并取得资格证书方可施工。
(3)施工人员进入施工现场必须带安全帽、扣紧帽带,高空作业必须系安全带,安全带应高挂低用,挂点牢靠。
(4)施工现场必须设置醒目的警示标志,采取警戒措施派专人负责。
非工作人员不得随意进入施工现场。
(5)建筑物拆除时,应自上而下顺序进行,禁止数层同时拆除。
当拆除某一部分的时候应防止其他部分倒塌。
挡土墙拆除方案

引言:挡土墙作为一种重要的土木工程结构,通常用于控制土方的坡度和防止土方塌方。
由于需要进行土地开发或对土地进行重新规划,常常需要拆除现有的挡土墙。
本文将介绍挡土墙拆除方案(二),包括拆除前的准备工作、拆除方法和注意事项。
概述:挡土墙拆除是一项复杂的工程,需要进行细致的计划和操作。
在进行拆除之前,需要全面评估挡土墙的结构和状况,以确定拆除的可行性和拆除方法。
本文将从挡土墙拆除前的准备工作、拆除方法和注意事项三个方面详细阐述。
正文内容:一、挡土墙拆除前的准备工作:1.土壤测试:在进行挡土墙拆除之前,应对土壤进行测试,包括土壤的密度、质地和含水量等指标。
这些测试结果能够提供拆除方案的决策依据,以及确定需要采取的土壤处理措施。
2.结构评估:对挡土墙的结构进行全面评估,包括墙体的稳定性、固定系统的完整性以及墙体与周边结构的相互作用等。
根据评估结果,确定拆除的可行性,以及是否需要采取加固措施保证工程安全。
3.碰撞风险评估:挡土墙周边是否存在其他结构,如建筑物或管线等,需要对碰撞风险进行评估。
在拆除过程中,应采取措施避免对周边结构造成损害。
4.准备人力资源:根据挡土墙的规模和复杂性,确定所需的人力资源。
包括工程师、技术人员和劳动力等,他们需要具备相关的专业知识和操作技能。
5.拆除许可申请:根据当地规定,了解挡土墙拆除需要的许可程序和申请材料。
在开始拆除之前,确保所有必要的许可文件已获得。
二、挡土墙的拆除方法:1.机械拆除:对于较大规模的挡土墙,常常使用机械设备进行拆除。
常用的机械设备包括挖掘机、破碎机和推土机等。
机械拆除速度快,但在操作时需注意控制挡土墙坍塌的风险。
2.手工拆除:对于小规模的挡土墙,可以采用手工拆除的方法。
手工拆除需要操作人员具备一定的技术和经验,手工拆除比较耗时,但在狭小空间或较复杂环境中更灵活。
3.爆破拆除:对于特殊情况下的挡土墙,如存在混凝土结构或岩石,可以考虑使用爆破拆除的方法。
爆破拆除需要严格遵守爆破安全规定,确保周边结构不受到损害。
挡土墙拆除施工方案

挡土墙拆除施工方案挡土墙拆除施工方案一、施工内容:挡土墙拆除施工主要包括以下工作:1. 确定拆除范围:根据设计要求和现场实际情况,确定挡土墙的拆除范围。
2. 拆除挡土墙:采用机械或手工拆除挡土墙,包括拆除挡土墙的土方、混凝土结构等。
3. 清理现场:清理拆除挡土墙后的土方和碎石,保持施工现场的整洁。
二、施工方法:1. 准备工作:组织施工人员,配备必要的施工机械和工具。
检查施工机械和工具的工作状态,确保安全可靠。
2. 拆除挡土墙:采用挖掘机等大型机械拆除挡土墙的土方。
根据挡土墙的高度和长度,采用分段拆除的方式进行,以确保拆除过程的安全。
对于较小的挡土墙,可以采用手工拆除的方式,如铲子、斧头等工具进行。
3. 土方的处理:对于拆除的土方,按照规定的要求进行分类处理,如填埋、封闭、回填或其他方式。
4. 结构的处理:对于拆除的混凝土结构,可以采用机械破碎的方式进行处理,将其破碎成合适的尺寸,并按照要求进行分类处理。
5. 清理现场:清理拆除挡土墙后的土方和碎石,保持施工现场的整洁。
对于无法清理的障碍物,需采取其他措施予以处理。
6. 安全措施:在施工过程中,应严格遵守相关的安全规定和标准。
使用机械时,必须确保运转平稳,操作人员要具备相关的操作经验,并戴好安全帽和防护措施。
三、施工要点:1. 施工前要对挡土墙进行充分的了解和分析,包括挡土墙的构造、厚度、高度等信息,以便确定合适的拆除方法和工艺。
2. 拆除挡土墙时,应控制挡土墙的下沉或倾斜,以免影响周边设施和建筑物的安全。
3. 施工现场应设置明显的警示标志,确保人员和设备的安全。
4. 施工过程中,要严格按照设计要求和规范进行操作,确保施工质量和安全。
四、施工预算:拆除挡土墙的施工预算主要包括人工费、机械费、材料费、运输费等。
根据拆除范围和挡土墙的工程量,可以具体计算得出。
同时还应考虑其他费用,如安全费用、环境保护费等。
以上是关于挡土墙拆除施工方案的相关内容,施工过程中应严格遵守相关的规定和标准,确保施工的安全和质量。
挡土墙拆除工程施工方案

挡土墙拆除工程施工方案挡土墙拆除工程施工方案一、工程概述本工程旨在拆除一座原有的挡土墙,位于市区某十字路口附近。
该挡土墙长约20米,高约5米,采用钢筋混凝土结构。
由于年代久远、维护不当等原因,挡土墙存在不同程度的损坏,需要进行拆除。
拆除工程将在市区交通高峰期以外的时间进行,以减小对交通的影响。
二、施工步骤1、施工准备在施工前,我们将进行充分的准备工作,包括现场勘查、施工图纸审核、工程量计算、工程预算、施工组织设计等。
同时,我们将与相关部门沟通协调,确保施工许可证的获取。
2、施工布置根据现场实际情况,我们将合理布置施工场地,确保施工顺利进行。
在施工区域内,设置施工标志和安全警示,确保施工安全。
3、拆除作业拆除作业是本工程的核心环节,我们将采用静态爆破与机械拆除相结合的方法,按照从上到下的顺序进行拆除。
同时,我们将对拆除产生的粉尘和噪音进行控制,以减小对周边环境的影响。
4、清理与运输拆除完成后,我们将对现场进行清理,将拆除物运往指定地点进行处理。
在清理过程中,我们将遵循环保要求,确保不污染环境。
5、后期处理工程结束后,我们将进行验收、结算等后期处理工作,并提交验收报告和结算报告。
同时,我们将对拆除过程中遇到的问题进行总结,为今后的拆除工程提供经验。
三、注意事项1、安全施工:施工过程中,我们将始终坚持安全第一的原则,确保施工人员和周边行人的安全。
2、环境保护:我们将采取有效措施,确保拆除过程中不产生严重的环境污染。
3、施工噪音:为减小施工对周边居民的影响,我们将严格控制施工噪音,避免在夜间施工。
4、交通疏导:在施工期间,我们将设置明显的交通标志和安全警示,确保交通畅通。
5、应急预案:为应对可能出现的突发情况,我们将制定应急预案,并准备好相应的应急物资和设备。
四、难点分析本工程的难点主要在于如何有效地控制粉尘和噪音,以及如何确保拆除过程中的安全。
我们将采取以下措施来解决这些问题:1、粉尘控制:在拆除过程中,我们将使用水喷淋装置对粉尘进行抑制,同时在施工现场设置雾炮车进行降尘。
挡墙拆除方案

挡墙拆除方案摘要:本文将介绍挡墙拆除的方案。
首先,要进行充分的调研和评估,确定拆除挡墙的必要性和可实施性。
其次,需要制定详细的拆除计划并采取必要的安全措施。
最后,进行挡墙的拆除工作,并对拆除后的场地进行清理和整理。
引言挡墙是指在建筑物或园林景观中用于隔离、分隔或围合的墙体结构。
有时,由于需求的变化或者其他原因,挡墙需要进行拆除。
在进行挡墙拆除工作之前,我们需要有一个具体的方案和计划,以确保拆除工作的顺利进行。
一、调研和评估在拆除挡墙之前,我们需要进行充分的调研和评估,以确定拆除的必要性和可行性。
首先,我们需要了解挡墙的结构和材料。
这包括墙体的厚度、高度、长度以及使用的材料,如砖、混凝土或其他材料。
其次,要考虑到挡墙的位置和周围的环境,例如是否有建筑物或道路靠近挡墙。
最重要的是,要判断拆除挡墙是否会造成安全隐患或者影响周边环境的稳定性。
只有在评估了这些因素之后,我们才能决定是否进行挡墙的拆除。
二、制定拆除计划在确定拆除挡墙的必要性之后,我们需要制定一个详细的拆除计划。
这个计划应该包括以下几个方面:1. 安全措施:在进行挡墙拆除之前,需要确保周围的工作区域是安全的。
这包括清理工作区域,移除周围的物体,确保没有人员靠近拆除区域,并佩戴必要的安全装备,如安全帽、手套和护目镜。
2. 工具和设备:根据挡墙的材料和结构,选择适当的工具和设备进行拆除。
例如,使用锤子和凿子拆除砖墙,使用挖掘机拆除混凝土墙。
3. 拆除顺序:确定拆除的顺序,以确保拆除工作的连贯性和高效性。
通常情况下,应该从顶部或者底部开始拆除,并逐渐向另一侧扩展。
4. 废弃物处理:拆除后会产生大量的废弃物,需要制定废弃物处理方案。
可以选择将废弃物分类并送往合适的处理站点,以减少环境污染。
三、安全施工挡墙拆除工作是一项高风险的工作,需要采取必要的安全措施。
以下是一些常见的安全措施:1. 穿戴必要的安全装备:在进行挡墙拆除工作时,操作人员应穿戴合适的安全装备,如安全帽、手套和护目镜。
公路挡土墙拆除方案

公路挡土墙拆除方案1. 引言公路挡土墙是为了保护公路沿线的土壤和道路安全而建造的一种结构物。
然而,在一些特定情况下,挡土墙可能需要拆除,例如挡土墙老化、需要改建公路或者挡土墙需要移除以便进行其他工程。
本文档将介绍公路挡土墙拆除方案,包括前期准备工作、拆除方法和安全措施。
2. 前期准备工作在进行公路挡土墙拆除之前,需要进行准备工作以确保拆除过程的顺利进行。
下面是一些需要注意的事项:2.1 研究施工图纸在拆除挡土墙之前,需要详细研究施工图纸,了解挡土墙的结构和材料。
这有助于确定拆除过程中是否需要采取特殊措施,例如使用特殊工具或设备。
2.2 定义拆除范围确定需要拆除的挡土墙的范围,包括长度和高度。
根据拆除范围确定所需的人力和材料,以及拆除所需的时间。
2.3 联系相关部门在进行挡土墙拆除之前,需要联系相关部门,例如交通管理部门和环境保护部门,获得必要的许可和指导。
确保拆除过程符合相关的法规和程序。
2.4 安排人力和材料根据拆除范围确定所需的人力和材料,并进行合理安排。
确保拥有足够的劳动力和适当的工具设备,以便顺利进行拆除工作。
3. 拆除方法公路挡土墙的拆除过程需要谨慎进行,以确保不会对周围环境和建筑物造成损害。
下面是几种常见的拆除方法:3.1 手工拆除适用于小面积挡土墙的拆除。
使用工具,例如镐、锤子和撬棍,逐一拆除挡土墙的单元块。
这种方法相对较慢且劳动密集,但可以精确控制拆除进度,减少风险。
3.2 机械拆除适用于大面积挡土墙的拆除。
使用挖掘机等机械设备,通过挖掘和撞击挡土墙来实现快速拆除。
在进行机械拆除时,需要注意周围环境的安全,并采取必要的措施防止噪音和灰尘污染。
3.3 爆破拆除适用于大型挡土墙的拆除。
通过使用爆破物品来迅速破坏挡土墙的结构,实现拆除的目的。
爆破拆除需要严格遵守安全标准和程序,以确保拆除过程中不会造成意外事故。
4. 安全措施在进行公路挡土墙的拆除过程中,安全是至关重要的。
以下是一些常见的安全措施:4.1 佩戴个人防护装备所有参与拆除工作的人员都应佩戴个人防护装备,包括安全帽、安全鞋、手套和护目镜。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临近既有线挡墙局部拆除方案
一、编制依据⑴昆明铁路局营业线施工管理办法新建棚洞工程施工设计图纸及相关技术要求。
⑵国家现行铁路施工规范、规则和技术要求。
⑶现场数据采集。
二、编制原则⑴积极响应和遵守合同约定的工期、质量、安全、环境保护、文明施工等的规定及铁路建设工程施工合同、施工合同协议条款内容。
⑵突出重点项目和关键工序。
本方案以段新建棚洞施工为重点,整个工程统筹组织,超前计划,合理安排工序衔接,确保各节点工期及总工期。
⑶质量合格、安全无事故,遵守国家安全质量相关法律法规,执行GB/T19001标准。
确保质量第一,保证行车和施工人员人身安全。
⑷坚持专业化作业与综合管理相结合。
充分发挥专业人员和专用设备的优势,采用先进的施工技术,综合管理,合理调配,运用网络技术,科学安排各项施工程序,组织连续、均衡、
紧凑有序地施工,确保工期目标实现。
⑸以采用成熟的施工技术、先进的施工机械、完善的施工工艺为原则,积极采用新技术、新工艺、新材料以确保工程质量。
⑹重视环保,珍惜土地,严格执行GB/T24001-1996环境管理体系,施工过程中采取有效措施保护生态环境,控制环境污染,节约利用土地资源,做好水土保持。
⑺有效保护铁路沿线地下管线和既有构筑物,减少扰民、做好公共交通配合,切实维护建设单位及地方群众的利益,创建文明标准工地。
⑻执行
GB/T28001-2001职业健康安全管理体系,关心职工生活,维护职业健康安全。
- 2 -
三、工程概况 1、工程简介 2、现场测量孔桩中心位于挡墙坡脚。
孔桩尺寸1.5米*1.5米,孔桩一半嵌入既有挡墙内。
2.运营线情况既有线是电气化单线,以货运为主,允许行车速度为60km/h,影响段内线路为无缝线
路,钢轨为P60,轨枕为混凝土枕。
四、主要施工工序施工准备→测量放线→搭设施工平台→埋设位移观测桩→人工凿除挡墙→位移测量观测→施做混凝土锁口→安装临时横撑→人工凿除下一环 1、施工准备(1).人员培训组织本工程为临近既有线的施工,施工负责人和驻站及现场防护人员必须经过昆明铁路局的既有线施工安全培训,并经考试合格取得相关合格证书。
根据本工程实际工作内容和工作量,合理确定施工队伍和劳力,所有施工人员必须经过项目部安全培训并经安全考试合格后方可持证上岗。
(2).物资设备准备在施工前,落实现场施工机械、施工现场用电、搭设施工平台的材料、施工现场用具,确定材料供应方式,保证本工程进展的需要。
同时根据雨季的施工要求,提前完成防洪物资和设备的配置。
(3).施工技术准备根据本工程具体情况,在施工前要针对邻近既有线施工的各关键
控制环节进行施工工艺和操作规程交底,确保施工中列车运行安全和人身安全。
挡墙拆除前前由技术部门负责提前对桩位置进行定位放线,根据现场地形情况,合理布设路基、线路和墙体的位移沉降观测桩位,并做好记录。
(4).现场调查经过现场实际调查,在挖孔桩平面位置正好位于有既有水沟,挡墙拆除施工前应对水沟进行改移,做好抽水准备,避免既有隧道水灌入孔桩内。
(5).其它准备根据设计资料及现场调查资料,明确施工影响范围、做好技术交底,确保施工安全。
五、主要工序施工方案a.改移既有水沟排水设施。
b.做好抽水准备工作。
C.靠挡墙侧挖孔桩施工工艺流程图
施工准备测量放线 - 4 -
搭设临时施工平台埋设沉降位移观测桩
人工凿除既有挡墙进行沉降和位移观测数据分析,符合要求进行锁口护壁施工
施加临时支撑进行沉降、位移观测,数据分析进行下一环挡墙凿除、测量放线 1依据设计图纸,确定桩位轴线、进行测量放样并在既有挡墙上用
墨线弹出人工凿除的轮廓线,以利在施工过程中及时进行桩基中心的检查和复核。
2、搭设临时施工平台考虑到施工过程中便于施工操作和安全,在临近既有挡墙搭设施
工作业平台,施工作业平台靠近线路侧距离线路中心距离要保证3米以上,以保证铁路限界。
具体搭设形式见附图 3、埋设沉降位移观测桩在既有挡墙拆除以前要在线路、挡墙上设置沉降观测桩,并采集原始数据。
4、人工凿除挡墙按照事先画好的凿除范围,人工用钢钎进行凿除既有挡墙,凿除挡墙时有专人做好观察记录,在凿除的过程中一定要观测既有挡墙的砌筑质量,根据实际的砌筑质量和观测数据确定一次的拆除高度,凿除的高度最高不大于1米。
挡墙拆除后,拆除的挡墙应该当天进行钢筋混凝土支护封闭,如未拆除的墙体不稳固或墙体后有松散物,应及时将松散面用20厘米厚混凝土回填加固,必要时适当掺加速凝剂。
5、进行沉降和位移观测人工凿除完毕以后,进行沉降和位移观测,根据测量数据分析当前的沉降和位移情况,根据数据确认安全后方可进行混凝土锁口施工。
6、进行锁口施工
挡墙沉降和位移数据稳定以后,方可进行锁口施工,锁口的结构尺寸、混凝土标号和钢筋配筋采用K49工点施工图中的1.5米*1.5 - 6 -
米孔桩锁口的施工图进行施工 7、施加临时支撑在施做挖孔桩锁口时,要在靠近线路一侧每50厘米高度施加一道临时支撑,临时支撑采用150mm*150mm和1.5*2.0米方木,以防止既有挡墙发生位移和坍塌。
8、进行沉降和位移观测每次在进行下一节挡墙拆除前都要进行沉降和位移观测,通过测量数据分析,安全方可进行下一环的拆除,否则立即停止施工,讨论加固方案。
9、进行下一节挡墙施工通过分析测量数据,测量数据合格以后方可进行下一节挡墙拆除。
六、人、料、机侵限预案 1、既有线路旁施工有可能造成人、机、料侵限事件的发生,影响到列车的正常运行,人、料、机侵限的突发事件,应立即通报安全防护人员,
安全防护人员应根据事态的情况,立即向列车发出慢行或停车信号。
2、施工负责人应立即组织现场人员将侵限的机械或材料及时排除,若不能及时排除造成列车停车的或者行车事故,应及时向领导小组报告。
公安、安全环保部门及时赶到现场,做好安全保卫工作。
对外联络组与设备管理单位联系。
3、领导小组启动相应的应急预案,疏散人员,禁止外来人员进入现场,组织救护人员进入现场排除险情,并及时的向有关上级部门报告
突发事件的情况。
4、险情排除后,保证列车的正常运行,领导小组将组织善后处理工作,并对事故进行分析写出书面分析报告,查明原因,追究责任人的责任。
5、在挡墙拆除的过程中,操作人员要系好安全带,防止操作过程中高空坠落事件。
- 8 -。
