路基施工方法及施工工艺
路基施工方法及施工工艺一、路基填方(一)路基土方填筑施工土方路堤填筑采用全幅路面分段、水平、分层填筑法。
施工流程如下:1、清理与掘除施工清理与掘除施工,采取人机配合作业,施工机械有挖掘机、推土机、自卸汽车、压实机械,必要时配备吊车作业,作业内容如下:清理场地:通过现场测量放线,清除施工范围内的拆迁残留物、树木、灌木、垃圾、有机物残渣、树根及原地面以下100~300mm内的草皮和表土,并在指定地点堆放。
掘除:在施工范围内对于原有结构物的地下部分,按设计图纸进行拆除,需超出处理部分按监理工程师指令进行。
所有拆除工作在开工之前完成。
回填处理:除取土场外,树根、障碍物及建筑物移去之后的坑穴,用监理工程师批准的材料分层回填至周围标高。
场地清理、拆除及回填压实后,重测地面标高,并将填挖断面土方调配图提交监理工程师审核,取得监理工程师认可后进入下一道工序施工。
2、普通地基处理施工1)水塘路段挖淤泥及排水施工施工前沿公路用地两侧筑围堰,先排干堰内水,再在围堰内挖纵、横向排水沟,沟底保持不小于0.5%的坡度并接通出水口,沟深保证能及时排除地面水。
在水塘比较深时,配备污水泵抽水。
地表疏干后,用机械挖除淤泥。
按设计要求回填,平地机整平,压路机压实,填筑至设计高度,使之成为稳定土加固层,基底处理完毕,及时进行路基填筑施工。
2)耕地填前夯实施工采用推土机清除施工范围内的有机土、种植土,平整后按规定要求压实。
在深耕地段,将松土翻挖,土块打碎。
然后回填、整平、压实。
3)地基挖台阶处理施工自然地面横坡或纵坡陡于1:5时,将原地面挖成台阶,保证填土土体稳定,台阶宽度满足摊铺和压实设备操作的需要且不小于1m,每级台阶高度按压实机具一层压实厚度的整数倍设置,台阶顶作成2%-4%的内倾斜坡。
3、修筑路基填筑试验路段施工前选择不少于50m全幅路基长,填土高度不小于1m的路段,并对基底、填料进行试验,得到监理工程师的认可后填筑试验路段,通过试验确定机械最佳组合方式、碾压遍数、碾压速度、松铺厚度、填料最佳含水量等技术参数。
4、土方填筑采用“三阶段、四区段、八流程”的施工工艺组织施工。
三阶段:准备阶段、施工阶段、整修阶段;四区段:填筑区段、整平区段、压实区段、检测区段;八流程:施工测量、地基处理、分层填土、摊铺整平、洒水晾晒、碾压密实、检测签证、路基整修。
5、填料的运输与摊铺在路基范围内有大片低洼积水地段时,先作土埂排除积水,将杂草、淤泥以及不适宜的材料清除出路堤填筑范围以外,并晾晒湿土,将此地面翻松至300mm深(如此地面密实度达到要求可不翻松),经处理后再进行压实,压实度经工程师认可,并符合设计要求。
填土路基填方作业分段、分层、平行摊铺,分层压实,每层松铺厚度根据压实设备、压实方法及试验路段试验参数确定,但最大松铺厚度不超过30cm;每层填料摊铺的宽度比设计宽度每侧加宽50cm,以保证路基边坡的压实密度;不同土质的填料分层填筑,尽量减少层数,每种填料总层厚不小于0.5m;土方路堤填筑至路床顶面最后一层的压实层厚度不小于100mm。
在路基各层次填筑过程中运土和整平机具行驶路线均匀分布。
用透水性不良或不透水的土填筑路堤时,压实时的含水量控制在最佳含水量的±2%范围内。
用透水性较小的土填筑路堤下层时,其顶部做成4%的双向横坡;如用以填筑上层时,不覆盖在用透水性较好的土所填筑的下层边坡上。
任何靠压实设备无法压碎的硬质材料,予以清除或破碎,使其最大尺寸不超过压实层厚度的2/3,并使粒径均匀分布,达到要求的压实度。
填土路堤分段施工时,其交接处不在同一时间填筑则先填段按1:1坡度分层留台阶;如两段同时施工时,分层相互交叠衔接,搭接长度不小于2m。
6、路基碾压含水量调整:对每层摊铺土方进行含水量检测,如不符合标准时,采用洒水车洒水或翻拌晾晒,直到含水量符合要求。
填土路基的压实:以重型击实试验法求得的最大干密度作为压实标准。
含水量符合要求后,对摊铺土层再次整平,使每层厚度均匀一致,之后及时碾压,先用静载压路机进行预压,然后用振动压路机由弱振逐渐至强振碾压,使密实度达到要求的标准。
碾压时,前后两次轮迹重叠二分之一轮宽(三轮者指后轮)。
结构物附近或压路机压不到的地方,采取有效的夯具予以夯实并达到规定压实度。
在填挖方交界处挖成台阶的地方,压路机纵向压不到,采用横向压,并注意安全,或用小型打夯机夯实。
7、路基整修路基及其它土石方工程基本完工后,对其外形进行整修,使其与设计相符合;尺寸误差满足规定要求,且具有良好的外观。
按设计图纸要求检查路基中心位置、宽度、纵坡、横坡及相应的标高等,并恢复各种标桩。
路基表面采用平地机或推土机刮平,铲下的土不足以填平凹陷时,采用与表层土相同的土填平压实。
填补凹陷时,不采用薄层补足的办法,而将下层土翻松,连同增补的土一起碾压成型。
边坡按填土路基超填(两侧)的宽度进行修整,不刷坡。
8、质量控制土方路基按《公路工程国内招标文件范本》中技术规范“土方路基质量检查项目203-1表”所列项目及有关规范规定控制。
土质路堤的压实度符合下表规定:路基填料最小CBR值和最大粒径要求符合下表规定:对路基填料CBR值不同的土分类堆放和填筑。
路基填筑时采用核子密度仪检测密度时与灌砂法做对比试验(最小对比点数在40组以上)以取得对比修正值,以便在现场测定时进行校正,核子密度仪在正式使用前,连同对比试验有关数据,报监理工程师批准,另外定期进行充电、校核和标识,并将结果上报监理工程师。
9、外观鉴定路基表面平整密实,曲线圆滑,边线顺直。
边坡坡面平顺稳定,边沟整齐,沟底无阻水或积水现象。
10、路基土方填筑工艺框图路基土方填筑施工工艺框图(二)路基石方填筑施工1、填筑路基填石施工时,逐层水平填筑,分层厚度不大于300mm,石块最大粒径不超过压实厚度的2/3,大面向下,小面向上,摆放平稳,紧密靠拢,所有缝隙填以小石块或石屑;其边坡在填筑的同时用硬质石料码砌,厚度不小于1m,当路堤高度大于6m时,石料码砌厚度不小于2m。
在路床顶面以下500mm的范围内铺填有适当级配的砂石料,最大粒径不超过100mm。
所有填石路堤材料在料场进行破碎使填料颗粒符合要求。
2、碾压填石路堤使用重型或振动压路机分层压实。
压实时继续用小石块或石屑填缝,直到压实层顶面稳定、无下沉、石块紧密、表面平整为止。
施工中压实度由压实遍数控制。
压实遍数由现场试验确定,并经工程师检验批准。
3、路基土石混填施工土石混合料不采用倾填法施工,填筑时采用分层填筑,分层松铺厚度控制在300~400mm(经试验后确定)。
当土石混合填料中石料含量小于70%时,将土、石混合分层铺填,但避免尺寸较大的石块集中,并整平压实;当石料含量大于70%时,先铺大块石料,且大面向下,放置平稳,再铺小块石料、石碴或石屑找平,然后碾压。
在路床顶面以下500mm的范围内,填以有适当级配的土石混合料,最大粒径不超过100mm。
4、石方填筑施工工艺框图路基石方填筑施工工艺(三)过湿土石灰处治施工1、材料选择土料有机质含量不大,而且不是表面耕植土,过筛粒径不大于15mm;石灰用块灰,使用前一两天消解过筛,粒径不大于5 mm,确保不夹有未熟化的生石灰块。
2、施工要求施工前,清除积水、淤泥;灰土按设计要求的比例拌和均匀,颜色一致;含水量适中。
分层铺设夯实,厚度不超过300mm,压实遍数不小于4遍。
上下两层灰土接缝相互错开最少500mm,并作成台阶形式。
当日填的灰土当日压实。
灰土完成后,及时进行上部施工,避免日晒雨淋。
施工过程中,若遇雨时将松软灰土除去,并补填夯实。
3、质量检查用环刀取样的方法逐层检验,注意不同土料的灰土最大干密度不同。
(四)填砂路基填筑施工在清理的基底上分层填筑符合要求的砂砾,砂砾保持洁净,不均匀系数大于10,含泥量小于5%,最大粒径不大于5cm,质地坚硬。
填筑砂砾前,在路基两侧填筑宽度约2米的包边土,形状“U”型,以免砂料流失。
随着砂料填筑增高增加包边土的高度。
分层铺设厚度不超过20 cm,并逐层压实至设计规定的压实度。
采用碾压法施工,控制最佳含水量在8%~12%之间。
铺设砂砾层时宽出路基坡脚0.5~1.0 m,且无明显的粗细料离析现象。
两侧边部以片石护砌,以免砂料流失。
压实度检测可用环刀取样法或CBR检验。
(五)台背、锥体填筑施工台背、锥体填筑施工在隐蔽工程验收合格后、而且在结构物强度达75%以上后分层回填压实。
填料选用砂类土或渗水性土或设计图纸指定的填料。
当采用非透水性土时,在土中增加外掺剂如石灰、水泥等,填料的最大粒径不超过50 mm。
台背填土顺路线方向的高度及长度,顶部为距翼墙尾端不小于台高加2m;底部距基础内缘不小于2m;涵洞填土长度每侧不小于2倍孔径长度。
台背与锥体填土同时进行。
结构物处的填土分层填筑,每层松铺厚度不超过150mm,结构物处的压实度要求从填方基底或涵洞顶部至路床顶面均为96%。
在回填压实施工中,对称回填压实,并保持结构物完好无损。
压路机达不到的地方,使用小型机动夯或监理工程师同意的其它方法压实。
填土过程中,防止水的浸害。
回填结束后,顶部及时封闭。
二、路基挖方(一)挖土方施工土质路堑施工:采用推土机推土,从最高处自上而下逐层纵向进行。
双壁路堑挖方从两侧边坡顶部开始,先挖边后挖心,以保证设计坡率及边坡大面积平顺,开挖时,工作面做成微小的横坡,以利排水,堑坡面预留0.3m厚整修层,人工整修坡面至设计位置。
路基挖土方施工工艺框图(二)挖石方施工1、施工方法根据石方开挖高度,浅挖段采用人工风钻钻孔,内燃空压机供风,小炮爆破或深孔爆破,纵向分段,竖向分层,逐层施工,装载机、挖掘机挖装,自卸汽车运弃。
深挖段采用深孔爆破,用潜孔钻机钻孔,人工装药起爆。
严格按钻爆设计布孔并控制用药量,避免边坡破坏及失稳。
所有爆破均作爆破设计,并通过试验修改爆破参数,据以施工。
堑坡面采用光面爆破。
2、石方爆破工艺1)施工准备爆破前,进行现场调查,判别土石类别,进行爆破设计,制定安全措施,与当地有关部门联系,确定火工品供应、安全防范及爆破时间等。
2)爆破设计根据现场地形测量、地质调查及水文情况等进行爆破设计,确定爆破梯段高度、钻孔布置、临空面设置及施工段落长度,从而确定有关参数、网路布置及起爆顺序,形成实施性施工方案,报批后进行试验性爆破,修改爆破参数,具体施工中,根据地质变化情况及时修正爆破设计。
3)爆破施工工艺流程组建专业爆破组→现场调查→爆破设计→爆破设计审批→爆破区放样→清理现场→布孔→钻孔→炮孔检查→安全警戒→装药→爆破区人员撤离→起爆→瞎炮处理(边坡清理)→解除警戒→装运弃碴→整修边坡→清底。
4)作业平台根据爆破设计的炮孔布置范围,清除炮孔附近地表土层,形成钻爆用的平台,以便钻孔。
路基工程的施工方法、方案
第一节道路基层1、施工准备①施工测量根据设计图纸与勘测设计单位交接桩,已做好导线点、水准点的复核与加密,并对施工范围内的控制网点进行必要保护。
②地形、地质调查核实施工前结合工程实际情况,进一步查明和校对地质,同时参照平面及地质地形图对地上建筑物、树木,地下管线进行实地考察。
③土工实验和填料选择开工前,对场区内所有土样进行全面系统地物理性能指标试验,为填筑压实施工提供正确的依据,同时根据试验结果选定合格填料,确定土源,并报监理工程师批准。
填料发生变化时和填筑地段发生变化时,及时对填料进行试验,并通过现场填筑确定施工参数,进行施工。
2、路基基底处理根据现场地面实际条件及土质情况按施工规范及设计要求进行基底处理施工,路基填筑前应根据实际情况做好排水设施。
①清表后的垃圾土必须彻底清理干净。
②非适用材料进行挖除,并换填夯实,达到规范要求。
③作好临时排水设施,然后根据原地面情况进行平整。
3、路基填筑路基填筑以机械化作业为主,人工配合。
配置足够的装载机、自卸车装运,推土机整平,压路机压实。
为保证施工质量,加快施工进度,提高施工效率,采用“三阶段、四区段、八流程、三条线、一片网”的作业程序组织施工。
三阶段:准备阶段〜施工阶段〜施工验收阶段四区段:填筑区〜平整区〜碾压区〜检验区八流程:施工准备〜基底处理〜分层填筑〜摊铺整平〜洒水或晾晒〜机械碾压〜检验鉴定〜路面整修。
三条线:在每次填筑压实合格的路基上均要用石灰洒出中线及两条边线。
一片网:按每车的运量及填筑层厚用石灰线布成网格。
在施工中始终坚持“三线四度”。
三线即中线、两侧边线,且在三线上每隔20m插一小红旗,明确中线、边线的控制点;四度即:厚度、压实度、拱度、平整度。
控制路基分层厚度以确保每层层底的压实度;控制住压实度以确保路基的质量及竣工后沉降不超标,控制拱度以确保雨水及时排出;控制平整度以确保路基碾压均匀及下雨时路基上不积水。
施工时尽量先安排高填方填筑,以保证其有一个自然沉降的时间。
路基工程施工工艺及方法
路基工程施工工艺及方法在填筑试验中,需要对填料的含水量进行控制,以保证压实效果和稳定性。
通过试验确定最佳的含水量控制范围,并在施工过程中进行严格的控制和监测。
三、路基施工一)填筑施工1.填筑前的准备工作在填筑前,需要进行路基基床的整平和碾压,确保基床平整、坚实,以保证填料的压实效果和稳定性。
2.填筑过程中的控制在填筑过程中,需要对填料的厚度、含水量、压实遍数等进行严格的控制和监测,以保证填料的压实效果和稳定性。
3.填筑后的整理填筑完成后,需要进行摊铺平整和横坡控制,确保路基的平整度和排水性能。
二)边坡施工在边坡施工中,需要根据设计要求进行边坡的开挖和支护,以及边坡的修整和加固,确保边坡的稳定性和安全性。
三)排水系统施工在排水系统施工中,需要根据设计要求进行截水沟、天沟等排水设施的开挖和修建,以保证路基的排水性能和稳定性。
四)路基验收在路基施工完成后,需要进行路基验收,检查路基的平整度、横坡、纵坡、压实效果、排水性能等指标是否符合设计要求和规范要求。
只有通过验收后,才能进行下一步的施工工作。
在填料碾压前,需要进行含水量检测,确保在最佳含水量范围内,即±2%。
如果填料含水量较低,需要采取洒水措施;如果含水量较高,可以使用铧犁等机械进行翻晒,对于局部含水量较大的地方,可以采用换填处理。
在压实方法试验中,选择相同厚度的填筑层进行碾压工艺性试验,绘制曲线图,结合不同压路机的效果试验,选择合理的碾压工艺与机械。
碾压时需要先进行静压,然后振压,最后进行静压光面。
振动碾压采用重型或超重型振动压路机,速度不大于5km/h,遍数根据试验确定。
静压光面选用振动或三轮压路机。
直线段由两侧向中间碾压,平曲线段由内侧向外侧碾压。
在质量检测中,需要及时进行中线、标高、宽度、压实厚度、压实度及力学指标检测。
压实标准采用地基系数K30、动态变形模量Evd、压实系数K、孔隙率n等指标控制。
通过填筑试验,考核灌砂法、核子密度仪及K30平板荷载仪等检测的相互关系,并得出灌砂法和核子密度仪之间的相关系数、检测方法和标准,为大面积施工提供一种快速有效的检测手段,以便更加有效地做好质量控制。

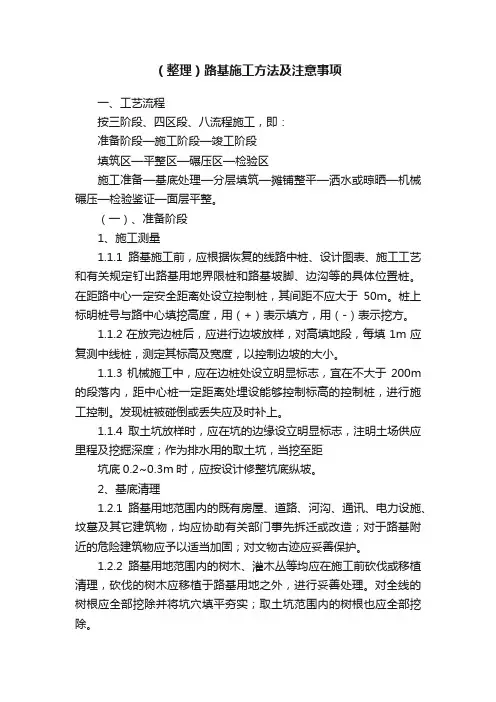

(整理)路基施工方法及注意事项
(整理)路基施工方法及注意事项一、工艺流程按三阶段、四区段、八流程施工,即:准备阶段—施工阶段—竣工阶段填筑区—平整区—碾压区—检验区施工准备—基底处理—分层填筑—摊铺整平—洒水或晾晒—机械碾压—检验鉴证—面层平整。
(一)、准备阶段1、施工测量1.1.1路基施工前,应根据恢复的线路中桩、设计图表、施工工艺和有关规定钉出路基用地界限桩和路基坡脚、边沟等的具体位置桩。
在距路中心一定安全距离处设立控制桩,其间距不应大于50m。
桩上标明桩号与路中心填挖高度,用(+)表示填方,用(-)表示挖方。
1.1.2在放完边桩后,应进行边坡放样,对高填地段,每填1m应复测中线桩,测定其标高及宽度,以控制边坡的大小。
1.1.3机械施工中,应在边桩处设立明显标志,宜在不大于200m 的段落内,距中心桩一定距离处埋设能够控制标高的控制桩,进行施工控制。
发现桩被碰倒或丢失应及时补上。
1.1.4取土坑放样时,应在坑的边缘设立明显标志,注明土场供应里程及挖掘深度;作为排水用的取土坑,当挖至距坑底0.2~0.3m时,应按设计修整坑底纵坡。
2、基底清理1.2.1路基用地范围内的既有房屋、道路、河沟、通讯、电力设施、坟墓及其它建筑物,均应协助有关部门事先拆迁或改造;对于路基附近的危险建筑物应予以适当加固;对文物古迹应妥善保护。
1.2.2路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移植于路基用地之外,进行妥善处理。
对全线的树根应全部挖除并将坑穴填平夯实;取土坑范围内的树根也应全部挖除。
1.2.3在填方和借方地段的原地面应进行表面清理,清理深度应根据种植土厚度决定,清理出的种植土应集中堆放在弃土场。
填方地段在清理完地表面后,应整平压实到规定要求,方可进行填方作业。
(二)、施工阶段1、在基底清理完成并报监理工程师检测后,方可进行路基填筑。
2.1.1打方格在路基填筑前,应用白灰打出方格,路基两边打小方格,采用小车倒料,以控制路基边缘填筑厚度;路基中心采用大车倒料,保证施工的进度。
道路工程施工技术方法及工艺
道路工程施工技术方法及工艺一、路基施工1、填方路基1)一般填方边坡坡率采用1:1.5~1.75。
最高填方高度约为4.64m,填方路基的坡脚外设置1m 宽碎落台,外接排水沟。
现状坡面较陡时不宜放坡,采用挡土墙支护的形式进行路基填方。
2)填方路基应优先选用切坡所得质地良好的砂质黏性土或级配较好的砾类土、砂类土等粗粒土或作为填料,填料最大粒径小于150mm。
3)地面横坡缓于1:5 时,在清除地表草皮、腐植土后,可直接在天然地面上填筑路堤;地面横坡缓于1:5~1:2.5 时,原地面应挖台阶,台阶宽度不应小于2m。
当基岩面上的覆盖层较薄时,宜先清除覆盖层再挖台阶,当覆盖层较厚且稳定时,可予保留。
4)地面横坡陡于1:2.5 地段的陡坡路堤,必须检算路堤整体沿基底及基底下软弱层滑动的稳定性,当抗滑稳定系数小于规范要求的规定值时,应采取改善基底条件或设置支挡结构物等防滑措施。
)当地下水影响路堤稳定时,应采取拦截引排地下水5.或在路堤底部填筑渗水性好的材料等措施。
6)路基填土高度小于路面和路床总厚度时,应将地基表层土进行超挖并分层回填压实,其处理深度不应小于重型汽车荷载作用的工作区深度。
2、挖方路基1)现状山体皆为人工开挖修建深葵路遗留的边坡,坡度较陡,坡面裸露。
开挖后经少许植被恢复,有次生乔灌木,目前部分边坡已放坡,部分路段边坡较为裸露。
2)本次改造工程为避免深挖高填,减少对现有山体自然环境的破坏,已将线位向南偏移,避免开挖北侧现状山体,道路北侧新开挖边坡按照1:0.7 的坡率放坡,道路南侧采用1:1.5 的坡率放坡,放坡后采用相关工法进行支护;本次设计除了对新开挖边坡治理外,沿线针对《广东省深圳市大鹏新区深葵公路核龙线K20+200~K24+900 段两侧边坡地质灾害危险性评估报告(2014 年7 月)》指出的欠稳定边坡进行治理。
3、路基填挖交界处理1)半填半挖路基中填方区可采用冲击碾压或强夯等进行增强补压,以消除路基填挖间的差异变形。
路基工程施工方法
路基工程施工方法1、一、路基挖方施工方法1.1、土方路基开挖施工1、施工工艺流程图:路基土方开挖流程图2、开挖方法(1)开挖方式根据路堑的宽度、长度以及土质等因素确定,较短的路堑采用横挖法,较长路堑采用纵挖法;对深度不超过3m的挖方一次性挖到设计标高,对深度超过3m的挖方分层开挖。
对于土方量较大的路段,则采取将以上两种方法混合进行施工。
(2)根据所要开挖路段的横断面,准确放出开挖坡口线,用挖掘机(或装载机铲运本桩利用挖方)开挖,可利用的土方由自卸汽车运至填方地段,不可用的土方运到弃土场。
(3)对于硬土土质,挖掘机施工困难时,用推土机配松土器松土后用推土机堆积,最后用装载机装车外运。
(4)在进行边坡开挖时,人工配合边开挖边刷坡。
1.2、石方路基开挖施工1、石方路基开挖施工工艺流程:石方路堑施工工艺流程图2、石方路基开挖方法对于石质破碎和较软的地段采用挖掘机开挖,石质较硬的地段采用控制爆破方法进行施工。
靠近边坡坡面采用预裂爆破或光面爆破方法。
路床顶宜使用密集小型排炮施工,炮眼底标高宜低于设计标高10~15cm,装药时宜在孔底留5~10cm空眼,装药量按松动爆破计算。
控制爆破施工采用多台阶、小孔距、浅孔松动控制爆破方案,其特点:“眼较浅、密打眼、少药量、强覆盖、间隔微差”,在爆破中做到“松而不散,散而不滚、碎而不飞”。
根据地形、地质条件采用能保证边坡稳定的预裂爆破和多排浅孔微差爆破:路堑边坡采用光面爆破,路堑中部采用深孔微差松动控制爆破。
(1)控制爆破施工方法通常采用小台阶法即浅孔台阶松动爆破法,是自上而下逐步形成台阶进行。
松动控制爆破的开挖方法,每级台阶高2.5m,台阶宽2.2m(沿线路方向)。
(2)光面爆破施工光面爆破就是控制爆破作用的范围和方向,施工时沿开挖线轮廓布置间距较小的平行炮孔,在这些光面炮孔中进行药量减少的不耦合装药,然后同时起爆这些炮孔,爆破时沿这些炮孔的中心联结线破裂成平整的光面,达到增加岩壁的稳固性,减少爆破的振动作用,进而达到控制岩体开挖轮廓的效果。
道路工程施工工艺描述
道路工程施工工艺描述道路工程施工包括路基施工、路面施工和边坡施工等多个环节,每个环节都有其独特的工艺要求和施工技术。
接下来,我将从路基施工、路面施工和边坡施工三个方面详细介绍道路工程施工工艺。
一、路基施工工艺1.路基平整和压实。
在进行路基施工前,施工单位首先要对基础土进行整理和排水处理,确保路基平整。
然后采用压实机械对路基进行压实,以提高路基的承载能力和稳定性。
2.路基边坡处理。
路基施工中,还需要对路基边坡进行处理,防止因坡度过大而导致边坡坍塌。
施工单位可以采用边坡加固工艺,如设置挡土墙、植被覆盖等方式来加固边坡。
3.路基材料选择。
在路基施工中,施工单位需要选用合适的路基材料,如砂石料、碎石、粉煤灰等。
选择合适的路基材料对路基的稳定性和耐久性是非常重要的。
4.路基验收。
在完成路基施工后,施工单位需要进行路基验收,检查路基平整度、均匀度等指标是否符合要求。
只有通过验收,才能进行下一步的路面施工。
二、路面施工工艺1.路面铺装。
路面铺装是道路工程中最关键的环节之一。
在进行路面铺装前,施工单位需要对路面进行清理和沥青底层处理。
然后将沥青混凝土料通过摊铺机进行均匀铺设,再进行压实。
2.路面养护。
在路面铺装完成后,施工单位需要对路面进行养护,以提高路面的抗压和耐磨性。
养护措施包括对路面进行喷涂、冷卷等处理,确保路面的质量。
3.路面标线。
路面标线是道路交通安全的重要组成部分。
在完成路面铺装后,施工单位需要对路面进行标线施工,包括车行道分隔线、停车线等,以提高道路的通行安全性。
4.路面检测。
在完成路面施工后,施工单位需要对路面进行检测,检查路面平整度、均匀度等指标是否符合要求。
只有通过检测,才能保证路面的质量。
三、边坡施工工艺1.边坡开挖。
在进行道路工程施工时,由于地形的原因,可能需要对边坡进行开挖。
施工单位需要根据工程要求和地质条件合理选择开挖方法,确保施工安全。
2.边坡加固。
在进行边坡施工时,有时需要对边坡进行加固处理,以防止边坡坍塌。
路基施工工艺流程及施工要点
路基施工工艺流程及施工要点路基施工工艺流程及施工要点路基是道路工程中的重要组成部分,是整个道路的基础。
路基施工工艺流程及施工要点的正确执行,对于道路工程的质量和寿命具有决定性的影响。
本文将详细介绍路基施工工艺流程及施工要点。
一、工艺流程1. 基础准备:在进行路基施工之前,需要对工作面进行清理,清除杂质和障碍物。
同时,还需要对地基进行检查和测试,以确保地基质量合格。
2. 路基压实:路基压实是为了提高路基的承载力和稳定性。
压实可以采用机械压实和人工压实两种方法。
机械压实主要通过振动轮、压路机等设备进行,而人工压实则是通过人工利用压路工具进行。
3. 过水工程:在需要经过水域的路段,需要进行过水工程。
过水工程包括架设暗挖涵洞、加固河床等工作,以保证水流的通畅和路基的稳定。
4. 边坡施工:边坡的施工是为了保障道路的安全和稳定。
在进行边坡施工时,需要根据地质情况选择合适的边坡类型,并进行坡度和坡高的合理设计。
5. 排水工程:排水工程的目的是确保道路在降雨后能够迅速排水,防止道路受损。
排水工程包括设置排水沟、排水管道等措施,以确保道路畅通无阻。
二、施工要点1. 细心的测量:在进行路基施工之前,需要进行精确的测量,确定地面高度和坡度。
只有精确的测量数据,才能保证路基施工的准确性和质量。
2. 牢固的基础:路基施工的基础是地基,地基质量的好坏直接影响到路基的稳定性。
因此,在进行路基施工之前,要对地基进行仔细的检查,确保地基质量合格。
3. 合理的压实: 在路基施工过程中,要根据地质和设计要求,选择合适的压实设备和方法进行压实。
同时,还要注意压实的次数和压实的力度,以保证路基的承载力和稳定性。
4. 边坡的设计:边坡在路基施工中起到了重要的作用,对于边坡的设计要合理,考虑到地质条件和施工方便性,不仅要满足安全和稳定性的要求,还要注意边坡的美观性。
5. 防水工程:在进行路基施工时,要考虑排水系统的设置,确保道路在降雨后能够迅速排水。
路基路面工程施工工艺
路基路面工程施工工艺一、工程概况路基路面工程是指对道路路基和路面进行施工、养护和维修的工程。
它是保障道路安全、舒适、便捷通行的重要部分,对于提高城市交通能力,改善交通环境具有重要意义。
路基路面工程的施工工艺涉及到设备使用、施工方法、质量控制等诸多方面,需要严格执行相关标准和规范,以确保工程质量和安全。
二、施工前准备1. 配置施工设备:对于路基路面工程的施工,需要准备大型机械设备,如挖掘机、压路机、摊铺机等。
在施工前需要对这些机械设备进行检查和维护,确保其正常运转。
2. 人员培训:施工前需要进行相关人员的培训,包括机械操作人员、施工班组成员等。
他们需要了解施工工艺和安全操作规程,确保工程施工的顺利进行。
3. 环境调查:施工前需要对施工环境进行调查,了解地质、气候等环境因素对施工的影响,以制定相应的施工方案和安全预防措施。
三、路基施工工艺1. 土方开挖:路基施工的第一步是进行土方开挖,根据设计要求和地质情况,采取相应的开挖方法。
在开挖土方时,需要注意保护施工现场周围的环境和设施,避免对周围环境造成破坏。
2. 压实土方:在土方开挖完成后,需要对土方进行压实,以提高路基的承载能力。
对于压实土方的工艺,根据地基土的类型和路基设计要求选用不同的压实设备,保证土方的承载能力。
四、路面施工工艺1. 基层处理:在进行路面施工前,需要对路面基层进行处理,包括修补、清扫等。
基层处理的目的是为了保证路面的平整和平整度,提高路面的使用寿命。
2. 沥青铺设:对于沥青混凝土路面工程,首先需要对路面进行沥青铺设。
沥青铺设的工艺包括热拌沥青混凝土和冷拌沥青混凝土两种方式,根据不同的路面工程要求选用不同的施工工艺。
3. 平整压实:沥青铺设完成后,需要对路面进行平整和压实,以保证路面的平整度和坚实度。
平整和压实的工艺需要采用专用的压路机和振动碾压机进行操作,以确保路面的平整度和坚实度。
4. 表层处理:对于混凝土路面工程,需要进行表层处理,包括刨平、清洗等工艺。
路基工程的施工工艺和注意事项
路基工程的施工工艺和注意事项路基工程是公路工程的重要组成部分,它是公路工程中的基础工程,直接影响着公路的使用寿命和安全性。
因此,在进行路基工程施工时,要严格按照规范要求操作,确保施工质量和安全。
一、路基工程施工工艺1. 确定路基中心线和路堤高度。
根据设计图纸确定路基中心线,并测量出路堤高度,确定路堤的交界线。
2. 开展土方开挖工作。
确定好路基的宽度和挖土深度后,采用机械或人工进行土方开挖,将路基的测点标出。
3. 进行填方作业。
将挖出的土方进行整理,并根据挖土量的多少进行填方作业。
填方作业时要注意土方均匀分布,避免出现大面积的土方堆积,以免影响路基的稳定性。
4. 进行路基压实作业。
填方完成后,要进行路基的压实作业。
压实可以采用机械或人工操作,根据实际需要确定压实次数和方法。
重要的是要确保路基的稳定性和承载力。
5. 进行路基验收。
路基施工完工后,需进行验收。
验收内容包括路基的线形、标高、厚度和压实质量等。
验收通过后,方可进行下一步的施工工作。
6. 进行路堤边坡处理。
路堤边坡处理是为了防止边坡坍塌,影响路基的稳定。
边坡处理包括边坡石护面、边坡植被等。
二、路基工程施工注意事项1. 施工前必须做好充分的准备工作,包括进行现场调研、制定详细的施工方案,并保证施工材料的质量。
2. 施工现场应设立明确的安全警示标志,保证工人的安全。
同时,要配备专业的安全人员,做好安全监控工作。
3. 充分利用机械设备,在保证质量的同时提高施工效率。
避免人工操作过多,引起疲劳和误操作。
4. 在填方作业过程中,要注重土方的均匀分布,避免因土方堆积不均而引起的路基不稳定问题。
5. 在路基压实过程中,要掌握良好的压实方法,确保路基的密实度。
同时,要注意避免过度压实,造成路基过度沉降。
6. 在路基验收过程中,要认真检查施工质量,包括路基的线形、标高、厚度和压实质量等,确保施工符合设计要求。
7. 路堤边坡处理时,要采用合适的方法和材料,确保边坡的稳定性。
路基工程施工工艺
路基工程施工工艺一、引言路基工程施工是指在公路、铁路等交通建设中,对地面进行切削、填筑、夯实和压实等一系列施工工艺的过程。
路基工程的施工质量直接影响着道路的使用寿命和安全性。
因此,科学、合理、高效的施工工艺对于确保路基工程质量至关重要。
本文将对常用的路基工程施工工艺进行介绍。
二、压实工艺1. 碎石夯实工艺:将碎石均匀铺设在路基上,通过机械夯实设备对碎石进行振动夯实,使其达到一定的密实度。
通常采用的设备有压路机、振动压路机等。
2. 土壤夯实工艺:将土壤铺设在路基上,通过辊压机、振动压路机等设备对土壤进行夯实。
夯实工艺可以提高土壤的密实度,增加路基的强度和稳定性。
3. 动力夯实工艺:采用动力细土或动力粗土进行夯实,通过夯击设备施加冲击力,使土壤颗粒重新排列并填满空隙。
动力夯实工艺适用于粉土、黏土等土壤。
三、切削工艺1. 机械切削:利用挖掘机、推土机等机械设备对路基进行切削。
机械切削可以快速、高效地处理地表不平整或者需要深度切削的路段。
2. 爆破切削:对于需要切削较硬的岩石或者悬崖峭壁等地形,可以采用爆破技术进行切削。
通过引爆炸药,使岩石或崖壁破碎,便于后续的路基填筑工作。
四、填筑工艺1. 填土工艺:将挖掘或切削出来的土方均匀地填充到路基的缺口中。
填土时要注意控制填筑的层数和厚度,避免出现不均匀沉降或坍塌现象。
2. 砾石填筑工艺:在填土层之上铺设一层砾石,使填土层与路面之间形成过渡层,增加路基的稳定性和排水性能。
3. 人工填浆工艺:对于某些软弱地基,可以使用人工填浆技术进行加固。
通常将浆液通过注浆管注入地基中,填充空隙并提高地基的强度。
五、边坡工艺1. 边坡切削:对于边坡过高、过陡的情况,可以采用边坡切削工艺进行调整。
通过机械设备对边坡进行切削,使其坡度和坡高符合设计要求。
2. 边坡防护:为了防止边坡发生滑坡、决坡等情况,可以采用边坡防护工艺。
常用的防护措施包括人工草皮、垂直排水井、锚杆等。
六、排水工艺1. 排水沟设施:在路基两侧或中央设置排水沟,利用地势高低或者挖掘排水沟来保持路面的排水畅通。
