外墙面砖
外墙装饰面砖施工流程

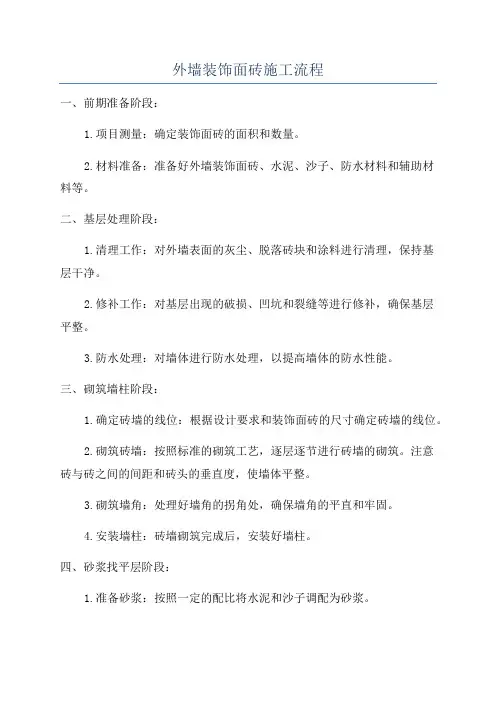

外墙装饰面砖施工流程一、前期准备阶段:1.项目测量:确定装饰面砖的面积和数量。
2.材料准备:准备好外墙装饰面砖、水泥、沙子、防水材料和辅助材料等。
二、基层处理阶段:1.清理工作:对外墙表面的灰尘、脱落砖块和涂料进行清理,保持基层干净。
2.修补工作:对基层出现的破损、凹坑和裂缝等进行修补,确保基层平整。
3.防水处理:对墙体进行防水处理,以提高墙体的防水性能。
三、砌筑墙柱阶段:1.确定砖墙的线位:根据设计要求和装饰面砖的尺寸确定砖墙的线位。
2.砌筑砖墙:按照标准的砌筑工艺,逐层逐节进行砖墙的砌筑。
注意砖与砖之间的间距和砖头的垂直度,使墙体平整。
3.砌筑墙角:处理好墙角的拐角处,确保墙角的平直和牢固。
4.安装墙柱:砖墙砌筑完成后,安装好墙柱。
四、砂浆找平层阶段:1.准备砂浆:按照一定的配比将水泥和沙子调配为砂浆。
2.涂抹砂浆:将调好的砂浆均匀地涂抹在整个墙体表面上,使墙体充分平整,并与砖墙接触紧密。
五、砖砌施工阶段:1.前期准备:将装饰面砖浸泡在水中,使其充分吸湿。
2.涂抹砂浆:在墙体表面均匀地涂抹一层薄薄的砂浆,作为砖与墙体之间的粘合剂。
3.砖砌:将吸水后的装饰面砖按照设计要求逐块砌到墙体上。
注意砖与砖之间的间距和砖头的垂直度,保持砖墙的平整和饱满。
4.修正砖墙:在砖砌完成后,用木槌、水平仪等工具对墙面进行调整,保证墙面垂直、平整。
5.砖缝处理:对砖与砖之间的缝隙进行清理和修补,使砖缝整齐、平滑。
六、水泥抹面层阶段:1.准备水泥砂浆:将水泥和沙子按照一定的比例调配成砂浆。
2.涂抹砂浆:将调好的水泥砂浆均匀地涂抹在整个砖墙表面上。
3.抹平墙面:用抹刀将涂抹的砂浆进行抹平,使墙面平整、光滑。
七、封面处理阶段:1.喷涂防水层:对已抹平的墙面喷涂一层防水涂料,提高墙体的防水性能。
2.涂刷饰面涂料:选择合适的饰面涂料进行涂刷,增加墙体的装饰效果。
八、清理和验收阶段:1.清理工作:清理施工现场的材料和垃圾,保持周围环境的整洁。
外墙外保温施工方案(面砖)

外墙外保温施工方案(面砖)外墙外保温施工是建筑中不可或缺的环节,能有效提高建筑物的节能性能,提高居住舒适度。
面砖作为外墙装饰材料的一种,不仅美观大方,还具有保温隔热的功能。
本文将介绍外墙外保温施工中使用面砖的方案。
材料准备在进行外墙外保温施工时,首先需要准备好面砖、保温材料、胶水、墙体处理剂、辅助材料等。
面砖的选择应考虑美观性、保温性能和耐久性,通常采用瓷砖或仿石砖等。
施工步骤1. 墙体处理在进行面砖施工前,需要对墙体进行处理,确保墙面平整、干燥,没有起砂、掉灰等情况。
可使用墙体处理剂进行处理,提高墙面的附着力。
2. 铺贴保温材料在墙体处理完毕后,铺贴保温材料。
常用的保温材料有挤塑板、聚苯板等,选择合适的厚度进行铺贴,提高外墙的保温性能。
3. 铺贴面砖将面砖切割成合适尺寸,使用胶水将面砖贴在保温材料上,注意保持砖与砖之间的间隙均匀一致,确保施工完成后墙面整齐美观。
待胶水干燥后,可进行后续的处理。
4. 后续处理面砖施工完成后,根据需要进行美观处理,如打砂、涂料等,进一步提升外墙的视觉效果。
同时,对施工质量进行检查,确保施工质量达标。
施工注意事项1.施工前需认真检查材料质量,确保材料符合要求。
2.在施工过程中,要注意保持墙面清洁,避免杂物进入影响施工效果。
3.施工时应注意安全,佩戴好相关劳动保护用品,避免意外伤害发生。
结语外墙外保温施工是一项细致的工作,采用面砖作为保温装饰材料,不仅提高了建筑外墙的美观度,还能有效改善建筑的保温性能。
在施工过程中,需要严格按照要求进行操作,确保施工质量,为建筑提供更好的保护和装饰效果。
外墙面砖施工方法

外墙面砖施工方法1.施工准备(1)材料准备1)水泥:采用XX公司503 厂生产的“建筑牌”32.5 水泥,水泥出厂后应具有合格证,并经复试合格后使用。
2)砂:刮糙用中粗砂,粘贴用中砂,使用前过筛。
3)面砖:选用100 mm×100mm 白色釉面砖,其表面应光洁,质地坚固;品种、规格、尺寸、色泽等必须符合现行国家标准的规定。
面砖吸水率不得大于10%,无缺楞掉角,暗痕及裂纹者,否则不得使用。
(2)机具准备:孔径5mm 筛子、手推车、大铁桶、小水桶、铁锹、木抹子、铁抹子、刮尺、灰斗、扫帚、錾子、锤子、擦布、小灰铲、切割机、角磨机、勾缝溜子、钢片开刀托线板、线锤等。
(3)作业条件准备:1)砌体施工完毕,主体结构经相关部门验收符合要求。
2)脚手架完整、无松扣、无变形、竹笆及安全网均符合安全要求及相关规定。
3)按面砖的尺寸、色泽进行选砖,分类存放。
4)把墙面基层清理干净,堵塞好螺栓孔,铺好砌体部分钢丝网并向混凝土墙延伸200mm ,固定牢固绷紧。
2.施工工艺(1)工艺流程吊通线(找方)→堵塞混凝土墙螺栓孔→加气混凝土面铺钉钢丝网→贴灰饼→刮糙→弹线分格排砖→镶贴面砖→铝合金窗外框安装→墙面砖勾缝、擦缝(2)施工要点1)吊通线:沿建筑物每个阴阳角用15kg 大线锤吊通线,量出各楼层墙面距垂线的尺寸,经统计后,根据16 层以下部分进行找平、找方、确定抹灰厚度,对个别超标部分进行修整。
2)混凝土墙面螺栓孔堵塞:螺栓孔均为竹管,采用泡沫塑料条填充,250 厚填充深度3)加气混凝土墙面铺钉钢丝网:为防止砌体与混凝土墙面交界处出现收缩裂缝,在砌体上满铺25×25×0.75 钢丝网;钢丝网向混凝土墙延伸200mm 宽,用电锤在混凝土墙面打,孔(Ф6)然后用Ф8 钢筋钉牢,间距不得大于200mm,砌体上直接用铁钉钉牢固(Ф4 @300 干硬性防水水泥砂浆填塞。
3׃1,用30mm,外墙内外侧各留140厚填充深度为200,190为×300),要注意铺平整绷紧,不得有挠起现象。
外墙面面砖施工方案

外墙面面砖施工方案一、前期准备工作1.确定施工图纸:根据建筑设计图纸或者现场测量结果,确定外墙面面砖的施工位置、尺寸和数量,并制作施工图纸。
2.采购材料:根据施工图纸确定所需的面砖、砂浆、水泥、水和其他辅助材料的种类和数量,并进行采购。
3.搭建施工脚手架:在施工现场搭建稳固的脚手架,以便施工人员进行安全施工。
4.准备施工工具:准备好使用面砖施工所需的工具,包括砖刀、水平仪、量具、批刀等。
二、施工步骤1.墙面清洁和涂灰:首先对待施工的墙面进行清洁,将墙面上的尘土和污渍清理干净。
然后使用抹灰工具将墙面上的不平整部分进行抹灰,保证墙面平整度。
2.墙面定位和标线:使用水平仪和量具进行墙面定位和标线,确定施工的水平线和垂直线。
这样可以确保施工后的面砖整体平整且垂直。
3.砂浆配比和制作:根据面砖的种类和墙面的要求,制作合适的砂浆。
一般来说,采用水泥、砂子和水的混合物制作砂浆。
砂浆的配比要根据材料的比例进行调整,以确保砂浆的粘结性和强度。
4.面砖粘贴:将调制好的砂浆均匀地涂抹在墙面上,然后将面砖粘贴在墙面上。
对于大块面砖,可以先将墙面划分成小块,分段粘贴,以保证施工的效率和质量。
5.面砖铺贴:在粘贴面砖前,先抹上适量的砂浆,并用砂轮将砂浆整平。
然后将砂轮刮平,使其与周围的面砖平齐。
铺贴完成后,用批刀清理面砖之间的缝隙,并在缝隙里填上砂浆,使整个墙面看起来平整无缝。
6.面砖磨砖:待砂浆完全干燥后,使用砂轮对面砖进行磨砖处理,使面砖表面光滑整齐。
磨砖后,用扫帚清理墙面和周围环境的粉末和垃圾。
7.防水处理:为了增加外墙面的防水性能,可以在面砖表面涂抹一层防水涂料或混凝土保护剂。
这样可以有效地避免面砖与外界潮湿环境的接触,延长面砖的使用寿命。
8.后期装饰:根据设计要求,可以在面砖表面进行后期装饰,如喷涂特殊颜料、粘贴装饰贴纸等。
这样可以增加墙面的美观度和装饰效果。
三、安全注意事项1.施工人员必须佩戴好安全帽、防护眼镜、口罩和手套等个人防护用品,以确保施工过程中的安全。
外墙面砖施工方案三篇

外墙面砖施工方案三篇篇一:外墙面砖施工方案一、编制依据2.1总体概况本工程为XXXX家园7#楼,位于XX家园住宅小区北侧,平面程“工”字型,东西方向长32.3m,南北长36.1m,为住宅用房,由XX东方畅想建筑设计研究公司设计。
该工程总建筑面积约24116.0平方米,(地上建筑面积21336.0平方米、地下建筑面积2780.0平方米)。
地上塔式住宅24层,建筑高度为66.0米。
主体结构为剪力墙结构,地上各层全部为商品房,各层层高为2700mm,地上5~24层为标准层。
外墙墙面装修以面砖为主,阳台以及部分装饰墙以高级涂料为辅。
外墙面砖共约120XXm2。
2.2外墙面砖种类及使用部位3.1技术准备3.1.1熟悉图纸、设计变更、规范规程,进行技术交底。
3.1.2设计排砖方案,解决阴、阳角、滴水、窗框、窗台坡度、出外墙部位、基层厚度等各节点部位的施工方法。
3.1.3所用主要施工材料,如外墙面砖、建筑胶、水泥、胶粘剂的合格证、厂家质量检验报告、生产厂家资质证明等资料的收集、报验。
3.2材料准备3.2.1水泥:32.5号普通硅酸盐水泥。
应有出厂证明或复试单。
3.2.2砂子:中砂,用前过筛。
3.2.3面砖:面砖的表面应洁净、方正,质地坚固,其品种、规格、尺寸、色泽应均匀一致,必须符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
其性能指标均应符合现行国家标准的规定。
3.2.4面砖胶粘剂、钩缝剂等。
3.3主要机具吊篮、磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。
3.4作业准备3.4.1吊篮:本工程采用外挂吊篮施工。
3.4.2预留孔洞及排水管等应处理完毕,外墙、阳台铝合金门窗附框已经安装完毕,并用1∶3水泥砂浆进行收口。
外墙面砖施工技术交底

THANKS FOR WATCHING
感谢您的观看
外墙面砖的垂直度允许偏差为3mm/2m。 外墙面砖的接缝宽度允许偏差为±1mm。
04
外墙面砖施工安全与环 保措施
安全措施
安全教育培训
安全防护设备
所有参与外墙面砖施工的人员必须接受安 全教育培训,确保了解并遵守安全操作规 程。
பைடு நூலகம்
提供并确保所有施工人员正确使用安全帽 、安全带、防滑鞋等个人防护设备。
现场安全检查
修补缺陷
对基层上的裂缝、孔洞等缺陷进行修补,保证基 层质量。
浇水湿润
在抹灰前,用水将基层充分湿润,确保抹灰层与 基层的粘结力。
抹灰
抹底灰
在湿润的基层上涂抹底灰,底灰 应平整、光滑,无空鼓、裂纹等 缺陷。
抹面灰
在底灰干燥后,涂抹面灰,面灰 应细腻、无砂眼、裂纹等现象。
弹线定位
01
根据设计要求,在墙面上弹出水 平线和垂直线,确定面砖的排列 位置。
外墙面砖施工技术交 底
目录
• 外墙面砖施工准备 • 外墙面砖施工工艺 • 外墙面砖施工质量控制 • 外墙面砖施工安全与环保措施 • 外墙面砖施工常见问题及处理方法
01
外墙面砖施工准备
材料准备
瓷砖
选择质量合格、色泽均匀、尺 寸一致的瓷砖,并按照设计要
求确定规格和数量。
粘结剂
选用与瓷砖相匹配的粘结剂, 确保粘结强度和耐久性。
技术准备
熟悉图纸
确定施工顺序和工艺流程
仔细阅读施工图纸,了解外墙面砖的 铺贴要求和具体做法。
根据施工方案,明确各道工序的施工 顺序和工艺流程,确保施工质量。
制定施工方案
根据图纸要求和现场实际情况,制定 合理的施工方案。
外墙面砖修复技术标准

外墙面砖修复技术标准
1. 材料选择,选择与原砖相匹配的材料,包括砖块、砂浆等。
确保新砖与原砖的颜色、质地和尺寸相匹配,以保持外墙的整体美观性和一致性。
2. 表面处理,在进行修复前,需要清理原有的砖墙表面,确保表面平整、干净,以便新砖的粘贴和固定。
3. 砌筑工艺,在进行砌筑时,需要遵循砌筑的标准工艺,包括砖块的粘贴、砂浆的填充、砖缝的处理等。
确保砖块的水平、垂直和整齐,砂浆填充均匀,砖缝处理密实。
4. 固定方式,修复外墙面砖时,需要采用合适的固定方式,确保新砖牢固地粘贴在原有墙面上,不易脱落或松动。
5. 防水防潮,在修复外墙面砖时,需要注意防水防潮的措施,确保修复后的墙面具有良好的防水性能,避免雨水渗透或潮气侵入导致砖面脱落或开裂。
总的来说,外墙面砖修复技术标准包括材料选择、表面处理、
砌筑工艺、固定方式和防水防潮等方面的规范,旨在确保修复后的外墙面砖具有良好的外观效果和使用性能。
同时,根据不同地区的气候和环境条件,修复标准可能会有所调整,以适应当地的实际情况。
外墙面砖工程施工工艺及要求

外墙面砖工程施工工艺及要求一、施工前准备工作:1.组织施工:施工前需要组织专业施工队伍,分工明确,负责不同的施工任务。
确保施工人员具备相关的证书,熟悉施工工艺和要求。
2.材料准备:准备好所需的外墙面砖材料,包括砖块、黏结剂、基层处理材料等。
要选择质量好、符合要求的材料,并确保材料的充足性。
3.现场查勘:在施工前对施工现场进行查勘,确认结构稳定性、基层材料的平整度、垂直度等,以确保施工质量。
4.基层处理:对基层进行清理,清除表面的灰尘和污物。
如有需要,对基层进行修补,确保基层的平整度和垂直度。
二、施工工艺1.砖铺贴:先将砖铺到墙面上,根据设计要求和实际情况确定砖的铺贴方式,可以是整块铺贴或者切割后再铺贴。
在铺贴前,要先将砖放在水中浸泡一段时间,以提高其黏结和附着力。
2.粘结剂施工:在墙面上涂抹黏结剂,将砖块粘贴在墙面上。
注意黏结剂的涂抹均匀性和厚度,确保粘结可靠。
3.砖缝处理:在砖的铺贴完毕后,进行砖缝的处理。
可以选择使用砂浆、填缝剂等材料填充砖缝,确保砖缝的密实性和美观性。
4.防水处理:对外墙面砖进行防水处理,防止雨水渗透墙体,影响墙体的稳定性和使用寿命。
可以选择使用防水涂料、防水膜等方法进行防水处理。
5.装饰处理:根据设计要求和实际情况,进行外墙面砖的装饰处理。
可以选择进行表面涂料、贴花砖等装饰,以提高外墙面砖的美观性。
三、工艺要求1.材料质量:施工过程中要严格按照规范要求选材,确保材料的质量符合标准。
砖块要均匀饱满,无空鼓、裂纹等缺陷;黏结剂要具有良好的黏结性和防水性能。
2.基层处理:基层要平整、牢固,无明显的凹凸不平。
必要时可进行抹灰、填平等处理,确保墙面表面的光滑度和垂直度。
3.施工工艺:在施工过程中要严格按照工艺要求操作。
砖铺贴要整齐、平直、缝隙均匀;黏结剂要涂抹均匀、厚度均一;砖缝处理要填充饱满,缝隙整齐。
4.防水要求:外墙面砖施工后要进行防水处理,防止雨水渗透墙体。
防水层要涂抹均匀、厚度适宜,确保防水效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1编制依据----------------------------------------------------------1 2工程概况----------------------------------------------------------1 3施工安排 ------------------------------------------------------3 4施工准备 --------------------------------------------------------3 5操作工艺 --------------------------------------------------------4 6质量标准 ------------------------------------------------------8 7成品保护 ------------------------------------------------------9 8应注意的质量问题-------------------------------------------------10 9质量记录 -----------------------------------------------------10一、编制说明1.1编制依据:1.1.1本工程施工组织设计;1.1.2参照马房及马配房施工图纸;1.1.3施工规范、规程、标准、图集:1.1.4 天津市人民政府有关建筑工程管理、市政管理、环境保护等法规及规定;1.1.5 ISO9002质量管理体系、ISO14000环境管理体系。
OSHMS18000职业安全健康管理体系标准,我单位质量、环境及职业安全健康管理手册、程序文件及其支持性文件。
1.2编制原则1.2.1 满足设计及规范验收要求;1.2.2 满足业主对工程质量、工期要求及安全生产、文明施工要求的原则;1.2.3 充分利用施工机械设备,积极创造施工条件,做到连续生产,文明施工;1.2.4 编制科学、合理的施工方案,采用先进的施工工艺,详细的技术交底,确保该分项工程的进度和质量。
二、工程概况1.工程总体概况2.本工程施工特点、难点2.1 本工程施工时间紧,工程量大;外墙造型复杂,施工工艺繁琐。
2.2 为确保外墙饰面工程质量,外墙基层保温质量应满足要求;2.3 施工操作的外脚手架随外饰面进度提前搭设完成,各项材料提前落实厂家,落实加工进场,及时组织复检复试;2.4 各工种施工人员配备充足,确保每段工作面连续均衡的施工。
三、施工安排3.1 进度和工期计划安排3.1.1 根据施工组织设计,本工程马房1、2、3外墙300X150mm米黄色面砖施工由2010年6月15日开始,2010年7月10日完成,施工总日历天为26天;马配房外墙300X150米黄色面砖施工由2010年7月20日开始,2010年8月5日完成,施工总日历天16天;马配房、马房外墙50X50mm马赛克施工由2010年8月9日开始,2010年8月28日完成,施工总日历天为20天。
四、施工准备4.1 材料要求:4.1.1 水泥:325号矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用;4.1.2 白水泥:325号白水泥;正规厂家生产,合格证及检测报告齐全;4.1.3 砂子:粗砂或中砂,用前过筛;4.1.4 面砖:规格300×150mm,厚度≥5mm,面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%;4.1.5 马赛克规格为50×50mm,厚度≥5mm,其质量要求同 4.1.4条;4.1.6 建筑108胶,粘贴砂浆中用胶掺量按水泥用量的1.5%-2%掺加,建筑胶应为正规厂家生产,并提供出厂合格证明或复试单;4.1.7 石材线条及玻璃纤维强化水泥饰面线均为成品材料,正规厂家生产,应提供出厂合格证或材料复试报告。
4.2 主要机具:4.2.1 磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。
4.3 作业条件:4.3.1 外架子采用双排脚手架,应提前支搭和安设好,其横竖杆及拉杆等应离开墙面和门窗口角150~200mm。
架子的步高和支搭要符合施工要求和安全操作规程。
4.3.2 预留孔洞及排水管等应提前安装处理完毕,门窗框要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。
4.3.3 墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。
4.3.4 按面砖的尺寸、颜色进行选砖,并分类存放备用。
4.3.5 大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。
样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。
五、操作工艺5.1工艺流程→→→→→→→→5.2 基层为保温墙面时的操作方法5.2.1 基层处理:外墙基层为保温层及聚合物抗裂砂浆层,全数检查聚合物抗裂砂浆层表面平整度及大面垂直度,对超出规范要求的,要进行处理,处理方式为墙面垂直平整度≥5mm时,用同保温层聚合物砂浆找补,并留出拉毛面;5.2.2 吊垂直、套方、找规矩、贴灰饼:在建筑物四大角和门窗口边用经纬仪打垂直线找直;或从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。
横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。
每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。
5.2.3 弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。
5.2.4 排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。
非整砖行应排在次要部位,如窗间墙或阴角处等。
但亦要注意一致和对称。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
5.2.5 浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
5.2.6 镶贴面砖:镶贴应自上而下进行。
本工程采取措施后,可分段进行。
在每一分段或分块内的面砖,均为自下而上镶贴。
从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖。
在面砖外皮上口拉水平通线,作为镶贴的标准。
5.2.7 在面砖背面直采用1∶3∶0.015(水泥掺量的重量比)水泥胶砂浆镶贴,砂浆厚度为10~15mm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。
此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用。
5.2.8 面砖擦缝:面砖横竖缝为干挤缝,采用325#白水泥进行擦缝处理,用布或棉丝蘸稀盐酸擦洗干净。
5.3 夏期镶贴室外饰面板、饰面砖,应有防止暴晒的可靠措施。
5.4 立面镶贴施工图与石材腰线:见附图15.5玻璃纤维强化水泥饰面线安装节点图:六、质量标准:6.1 保证项目:6.1.1 饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。
6.1.2 饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。
6.2 基本项目:6.2.1 表面平整、洁净,颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。
6.2.2 接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖的使用部位适宜。
6.2.3 套割:用整砖套割吻合,边缘整齐;墙裙、贴脸等突出墙面的厚度一致。
6.2.4 流水坡向正确,滴水线顺直。
6.3 允许偏差项目,见表9-29室外贴面砖允许偏差表9-29七、成品保护7.1 要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。
7.2 认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏面砖。
7.3 油漆粉刷不得将油浆喷滴在已完的饰面砖上,如果面砖上部为外涂料或水刷石墙面,宜先做外涂料或水刷石,然后贴面砖,以免污染墙面。
若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。
7.4 各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。
7.5 拆架子时注意不要碰撞墙面。
7.6 装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。
八、应注意的质量问题8.1 空鼓、脱落:8.1.1 基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,面砖勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。
8.1.2 砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。
应在贴面砖砂浆中加适量108胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。
8.2 墙面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真。
应加强对基层打底工作的检查,合格后方可进行下道工序。
8.3 分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当等造成。
8.4 墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加20%水刷洗,然后用自来水冲净。
同时应加强成品保护。
九、质量记录本工艺标准应具备以下质量记录:9.1 面砖等材料的出厂合格证。
9.2 本分项工程质量验评表。
9.3 室外面砖的拉拔试验报告单等。
