鱼塘施工方案(1)

合集下载

鱼塘土方回填施工方案

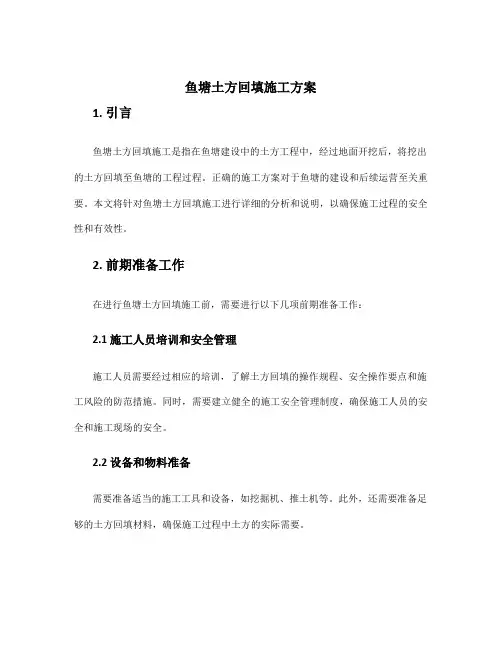

鱼塘土方回填施工方案

鱼塘土方回填施工方案1. 引言鱼塘土方回填施工是指在鱼塘建设中的土方工程中,经过地面开挖后,将挖出的土方回填至鱼塘的工程过程。

正确的施工方案对于鱼塘的建设和后续运营至关重要。

本文将针对鱼塘土方回填施工进行详细的分析和说明,以确保施工过程的安全性和有效性。

2. 前期准备工作在进行鱼塘土方回填施工前,需要进行以下几项前期准备工作:2.1 施工人员培训和安全管理施工人员需要经过相应的培训,了解土方回填的操作规程、安全操作要点和施工风险的防范措施。

同时,需要建立健全的施工安全管理制度,确保施工人员的安全和施工现场的安全。

2.2 设备和物料准备需要准备适当的施工工具和设备,如挖掘机、推土机等。

此外,还需要准备足够的土方回填材料,确保施工过程中土方的实际需要。

2.3 施工现场勘察和示意图制定在施工前,需要进行现场勘察,了解施工地点的实际情况。

根据勘察结果,制定施工现场的布局示意图,并标明土方回填的具体位置和方式。

3. 施工步骤鱼塘土方回填施工的步骤如下:3.1 清理施工现场在开始施工前,需要清理施工现场,清除可能影响施工的杂物和障碍物。

确保施工现场的整洁和安全。

3.2 土方开挖使用挖掘机等施工设备按照设计要求进行土方开挖。

确保开挖深度和开挖平整度满足设计要求,并注意避免对现有水域或其他建筑物造成破坏。

3.3 土方堆放将挖出来的土方进行适当的堆放,保持堆放的平整和稳固。

根据设计要求,确保土方堆放的高度和坡度符合规范要求。

3.4 特殊处理根据实际情况,对土方进行特殊处理,如破碎、筛分等。

特殊处理的目的是优化土方的填充效果和鱼塘的建设效果。

3.5 土方回填将经过处理的土方进行逐层回填,保证回填的土方紧密填实。

在回填过程中,可以采取机械碾压等手段,提高土方的密实度。

3.6 环境保护在施工过程中,需要注意保护周边环境,避免施工活动对环境造成污染或破坏。

特别是对于邻近水体等敏感区域,需要采取有效的防护措施。

4. 施工注意事项在鱼塘土方回填施工中,需要注意以下几点:4.1 安全第一施工过程中,要始终将安全放在首位。

鱼塘土方开挖施工方案

鱼塘土方开挖施工方案

鱼塘土方开挖施工方案1. 引言鱼塘土方开挖是鱼塘建设工程中非常重要的一步。

正确的土方开挖施工方案能保证鱼塘的正常运营和鱼类的健康生长。

本文将介绍鱼塘土方开挖的施工方案,包括施工前的准备工作、开挖过程中的注意事项以及善后处理工作。

2. 施工前准备工作2.1 确定开挖区域根据鱼塘规划图和设计要求,确定开挖的位置和范围。

考虑到鱼塘的深度和宽度,确保留足够的空间用于鱼类的生长。

2.2 清理施工区域在开挖前,需要对施工区域进行彻底清理。

清除所有的杂草、石头、树根等障碍物,保证施工区域的平整。

2.3 准备施工设备和工具准备好适用于土方开挖的施工设备和工具,包括挖掘机、推土机、铲车等。

确保设备和工具处于良好的工作状态,并由专业人员进行操作。

3. 土方开挖施工过程3.1 标定挖掘范围根据设计要求,使用挖掘机等设备进行标定,确定鱼塘的尺寸和形状。

在标定过程中,确保保持斜坡和曲面的正确度和平滑度。

3.2 开始挖掘根据标定的范围,使用挖掘机进行土方开挖。

在开挖过程中,应注意以下事项:- 控制挖掘深度:根据设计要求,合理控制挖掘深度,确保鱼塘的深度符合鱼类生长的要求。

- 出土处理:将挖掘出的土方垦平,并根据需要进行处理。

可以利用剩余土方进行填埋、建造围堤或其他用途。

3.3 协调施工进度在土方开挖过程中,需要与其他施工工序进行良好的协调。

确保施工进度的顺利进行,避免出现施工冲突和延误。

4. 施工完成后的善后处理工作4.1 清理施工现场完成土方开挖后,及时清理施工现场。

清除所有施工过程中产生的垃圾、废土、残渣等,保持施工现场的整洁。

4.2 验收工程质量进行鱼塘土方开挖工程的验收,确保施工质量符合设计要求和相关标准。

对土方开挖的深度、斜坡、平整度等进行测量和评估。

4.3 做好记录和档案归档记录鱼塘土方开挖的施工过程和相关数据,并将其归档保存。

这些记录和档案对于日后的维护、改造和扩建工作具有重要的参考价值。

5. 总结本文介绍了鱼塘土方开挖的施工方案,包括施工前的准备工作、开挖过程中的注意事项以及善后处理工作。

鱼塘施工工程(3篇)

鱼塘施工工程(3篇)

第1篇一、施工准备1. 施工图纸:根据设计要求,准备好鱼塘施工图纸,包括鱼塘尺寸、形状、深度、排水设施等。

2. 施工队伍:组织一支具备相关专业技能的施工队伍,包括施工队长、工程师、技术员、施工员等。

3. 施工材料:准备施工所需的各种材料,如混凝土、钢筋、水泥、石子、沙子等。

4. 施工设备:配备必要的施工设备,如挖掘机、装载机、混凝土搅拌机、运输车等。

5. 施工场地:对施工现场进行清理,确保施工顺利进行。

二、施工工艺1. 地基处理:根据地质情况,对鱼塘地基进行处理,确保地基稳定。

可采用夯实、压实、垫层等方法。

2. 鱼塘挖掘:根据设计要求,使用挖掘机进行鱼塘挖掘,确保鱼塘尺寸、形状、深度符合设计要求。

3. 鱼塘混凝土浇筑:在鱼塘底部和侧壁浇筑混凝土,增强鱼塘的稳定性和耐久性。

混凝土浇筑前,需对鱼塘进行清理,确保无杂物。

4. 鱼塘排水设施:设置鱼塘排水设施,包括排水口、排水沟等,确保鱼塘内水质稳定。

5. 鱼塘绿化:对鱼塘周边进行绿化,美化环境,提高鱼塘景观效果。

三、质量控制1. 材料质量:严格控制施工材料的质量,确保材料符合设计要求和国家标准。

2. 施工工艺:严格按照施工工艺进行施工,确保工程质量。

3. 工程验收:在工程完成后,组织相关部门进行工程验收,确保工程质量达到预期目标。

四、施工管理1. 施工进度:制定合理的施工进度计划,确保工程按时完成。

2. 施工安全:加强施工现场安全管理,确保施工人员安全。

3. 施工协调:协调施工过程中各部门、各环节之间的工作,确保施工顺利进行。

4. 施工成本控制:合理控制施工成本,提高经济效益。

总之,鱼塘施工工程是一项复杂而重要的水利工程。

通过严格的施工准备、精湛的施工工艺、严格的质量控制和有效的施工管理,可以确保鱼塘工程顺利进行,为渔业养殖提供良好的基础设施。

第2篇随着我国农业现代化进程的不断推进,鱼塘养殖已成为我国农业产业的重要组成部分。

为了提高鱼塘养殖的效益,满足市场需求,近年来,鱼塘施工工程在我国各地得到了广泛开展。

鱼塘护坡施工方案

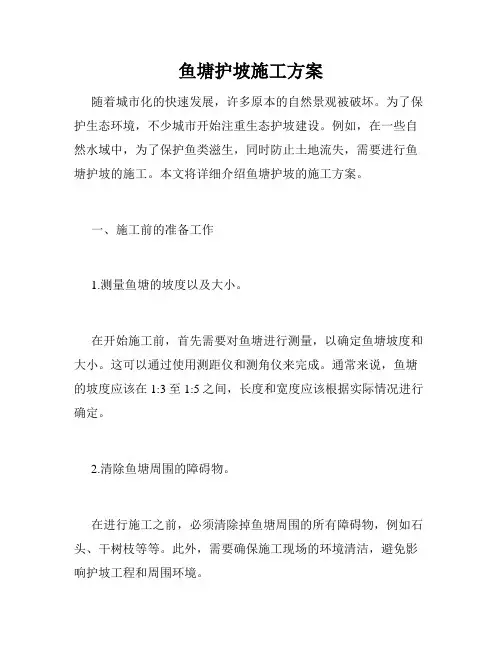

鱼塘护坡施工方案

鱼塘护坡施工方案随着城市化的快速发展,许多原本的自然景观被破坏。

为了保护生态环境,不少城市开始注重生态护坡建设。

例如,在一些自然水域中,为了保护鱼类滋生,同时防止土地流失,需要进行鱼塘护坡的施工。

本文将详细介绍鱼塘护坡的施工方案。

一、施工前的准备工作1.测量鱼塘的坡度以及大小。

在开始施工前,首先需要对鱼塘进行测量,以确定鱼塘坡度和大小。

这可以通过使用测距仪和测角仪来完成。

通常来说,鱼塘的坡度应该在1:3至1:5之间,长度和宽度应该根据实际情况进行确定。

2.清除鱼塘周围的障碍物。

在进行施工之前,必须清除掉鱼塘周围的所有障碍物,例如石头、干树枝等等。

此外,需要确保施工现场的环境清洁,避免影响护坡工程和周围环境。

3.选用正确的护坡材料。

为了确保鱼塘的护坡效果,选择合适的护坡材料非常重要。

通常护坡材料可以分为两种:天然材料和人造材料。

对于常见的鱼塘护坡来说,人造材料更为常见,如树木枝丫、吸水纤维土等等。

二、施工方案1.悬挂网格在鱼塘底部先铺设水生植物,用稻草等材料将其覆盖,然后悬挂网格裂缝装置于坡道上,将网格的高度设置在8-10厘米左右。

这种方式可以控制土壤的流失,同时为悬挂钢筋网、缠绕水草和植被做好准备。

2.钢筋网缠绕在悬挂网格之上,需要缠绕钢筋网。

我们可以将钢筋网完全铺在网格上,然后锚点固定在鱼塘底部,防止滑动。

注意,要确保钢筋之间的距离不要太远,以防止地面流失。

此外,可以给钢筋网加固以提高强度。

3.石笼护坡为了增强支撑和结构稳定性,为钢筋网加入石笼材料是非常必要的。

石笼是一种可重复使用的护坡材料,由钢丝编织而成,可以将石头装入内部。

在加入石头后,包好四周固定,使之形成一个完整的坡防时效。

4.人工绿化当石笼完成安装后,就可以开始进行人工绿化了。

人工绿化是鱼塘护坡的重要部分,可以通过种植花草和树木等方式来增强鱼塘的环保成分。

此外,还可以使用吸水纤维土来加强水生植物的生长。

三、施工后的维护工作在鱼塘护坡完成后,需要进行定期的维护工作。

鱼塘清淤回填施工方案

鱼塘清淤回填施工方案

鱼塘清淤回填施工方案鱼塘清淤回填是指对鱼塘进行淤泥清理和填补工作,以保持鱼塘的水质清洁和生态环境的良好。

下面是一份700字的鱼塘清淤回填施工方案。

一、施工准备1.了解清淤鱼塘的具体情况,包括鱼塘的面积、淤泥的厚度、底部状况等。

2.准备清淤回填所需的工具和设备,包括挖掘机、运输车辆、淤泥清理机械等。

3.组织施工人员,确保施工队伍的数量和素质。

二、清淤工作1.使用挖掘机对鱼塘进行清淤作业。

根据淤泥的厚度和面积,确定清淤的深度和范围。

2.清理过程中要注意防止淤泥外溢对周边环境造成污染,可设置沉淀池和围挡来收集和阻挡淤泥。

3.清理完成后,对鱼塘底部进行检查,确保没有残留的淤泥和其他杂物。

三、淤泥处理1.对清理出的淤泥进行分类,将可回收的杂质和生活垃圾分别处理。

2.将不可回收的淤泥进行干燥或堆肥处理,以便减少对环境的影响。

四、回填工作1.选择适宜的材料用于回填,主要包括黏土、沙子和石子等。

2.按照回填计划,将材料平均分布在鱼塘底部,确保均匀和稳固。

3.回填材料的厚度要根据鱼塘的需要进行调整,一般应保证在5-10厘米左右。

五、施工安全1.施工期间要严格落实安全生产措施,遵守相关规定,做好施工现场的警示标志。

2.做好施工人员的安全培训,提高安全意识,减少安全事故的发生。

3.配备必要的安全设施,如安全帽、防滑鞋等,确保施工人员的人身安全。

六、追踪监测1.完成回填后,对鱼塘进行追踪监测,观察水质变化和生态环境恢复情况。

2.如有异常情况出现,及时采取措施进行调整和修复。

七、总结与评价1.对整个施工过程进行总结和评价,总结经验教训,改进工作方法。

2.回访鱼塘使用者,了解他们对施工效果的评价和意见,并做好后续服务。

以上是一份700字的鱼塘清淤回填施工方案,希望对您有所帮助。

鱼塘清淤回填施工技术方案(精选、)

鱼塘清淤回填施工技术方案(精选、)

安东路延伸段工程鱼塘清淤回填施工技术方案一、工程概况安东路延伸段(后湖村至潘径村段)工程位于晋江市东石镇,是东石镇快速交通网络规划中的主干道之一。

本项目起点位于晋江东石镇兴东路、仁和路交叉的平面口,路线经过东石港务局、西寨后、至埔上村,经埔上村晋江盐场、郭岑村、一居、二居、三居、四居、五居、至终点潘径村(市域12号路),路线全长6.016km,设中桥1座,涵洞11座。

本项目按照二级公路(兼城市主干道),路基宽度50m,双向六车道,设计时速40km/h。

安东路延伸段(后湖村至潘径村段)工程地处晋江场至潘径村的平原地带,属亚热带海洋性季风气候,雨季较长,降水充沛,特别是春夏季节,暖和湿润多雨。

由于雨量较大,不能进行路基填土施工,而路基填砂不受雨季影响,能保证工期和工程质量,且项目沿线有丰富的海砂资料,如果利用海砂填筑路基,可减少对良田的使用,为当地居民节约土地资源。

为此,施工单位考虑用砂填筑路基工程。

经现场勘测,本工程施工区内鱼塘较多,详见后附“安东公路延伸段道路水(鱼)塘调查表”,鱼塘淤泥深度约1-3米,水深约0.5-1.8米。

为保证工程质量,按照设计图纸要求,对鱼塘内的水全部排干,进行清淤、开挖置换。

二、施工准备1、技术准备(1)根据工程地质勘察报告,了解和掌握作业区域内的水文、地质情况。

(2)认真审阅图纸,进行图纸会审,了解和掌握图纸和设计文件对鱼塘换填的技术要求。

(3)结合现场情况,编制鱼塘清淤换填的作业指导书,并向施工人员进行了详细的施工技术交底。

(4)进行测量放样的交底、复测及检查工作。

测量人员根据设计图纸进行放线,打桩标识鱼塘桩号、及高程等。

(5)选择好鱼塘淤泥土方开挖弃料存放场地。

2、材料料准备因为本地区盛产海砂,故采用海砂作为鱼塘换填的材料,换填材料不含植物残体、垃圾等杂质,最大粒径小于15cm,含泥量小于5%。

换填料应提前运至现场储备,便于清淤后及时回填。

3、项目部人员本工程项目部参加的人员如下:施工负责人:李久明技术负责人:郭丰春质量负责人:王继元试验负责人:崔丽英测量负责人:邢景昌材料负责人:刘明星机械负责人:孙建坤安全负责人:刘志勇4.机械设备机械设备准备: ZL50装载机2台、1m3反铲2台、水泵4台、发电机一台、自卸汽车4台,推土机1台,振动压路机1台。

鱼塘施工方案

鱼塘施工方案

鱼塘施工方案1. 引言鱼塘是养殖水产的重要基础设施,其良好的施工方案是保证水产养殖成功的关键之一。

本文将针对鱼塘的施工方案进行详细介绍,包括选址、构造和维护等方面,以帮助读者了解鱼塘施工的基本要点。

2. 选址选址是鱼塘施工的第一步,正确的选址能够提供良好的生态环境和便利的水源供给。

在选择鱼塘的位置时,应考虑以下因素:•水质:选择水质清洁、富含氧气的地点,避免选择有污染源的地区;•水源:选择靠近可靠的水源,便于提供养殖鱼类所需的水量;•土壤:选择土壤肥沃、排水良好的地块,以便增加养殖水产的产量;•周边环境:避免选址在交通便利的地区和有噪音、污染的工业区附近。

3. 构造鱼塘的构造是指将选址后的地块进行整理和改造,以形成适宜养殖的鱼塘结构。

下面是常见的鱼塘构造要点:3.1 沟渠和堤坝在鱼塘选址周围修建沟渠和堤坝,以防止降雨水流入鱼塘,同时也有利于塘边的排水。

沟渠和堤坝的施工要点包括:•沟渠和堤坝的高度和宽度要符合设计要求,确保有效防止雨水流入鱼塘;•堤坝的坡度要适中,以防止土壤侧滑;•沟渠和堤坝的表面要平整,并要保持良好的排水状况。

3.2 池塘池塘是鱼塘的核心部分,主要用于养殖鱼类和水生植物。

池塘的施工要点包括:•池塘的深度要根据养殖鱼类的需要进行设计,一般深度不宜过深,以便养殖者更好地观察和管理鱼群;•池塘的面积要根据养殖鱼类的数量和重量来确定,避免过度饱和;•池塘底部可以铺设一层细沙或粉状底土,以增加养殖水产的埋藏量。

4. 维护鱼塘施工完成后,定期维护至关重要,这将有助于保持良好的水质和良好的鱼类生长环境。

下面是一些常见的鱼塘维护要点:•水质检测:定期检测鱼塘水质,并根据检测结果采取相应的措施,如增氧、调节pH、清理杂质等;•饲料管理:根据鱼类的需求,合理投喂适量的饲料,避免过度投喂造成污染和浪费;•病虫害防治:定期检查鱼类的健康状况,如发现异常情况及时采取预防和控制措施;•清理废弃物:定期清理鱼塘内的废弃物,以保持水质的清洁和稳定。

鱼塘清淤固化工程施工方案

鱼塘清淤固化工程施工方案

鱼塘清淤固化工程施工方案一、项目背景和目标项目背景鱼塘是养殖水产的重要环节,长期养殖会导致鱼塘底部淤泥增多,严重影响养殖效果。

因此,进行鱼塘清淤固化工程是非常必要的。

项目目标本项目的目标是通过清淤固化工程,彻底清除鱼塘底部的淤泥,提高鱼塘的生态环境,保证养殖水产的健康成长。

二、施工范围和内容施工范围本项目的施工范围包括:1.鱼塘底部的淤泥清理;2.鱼塘底部的固化处理;3.鱼塘周边环境的整理和修复。

施工内容1.淤泥清理:–使用挖掘机等大型机械将淤泥进行挖掘,并装载到运输车中;–运输车将淤泥运送至指定区域进行处理。

2.固化处理:–对鱼塘的底部进行平整处理,确保均匀平整;–使用适当的固化剂进行撒布,确保固化效果。

3.环境整理和修复:–清理和修剪鱼塘周围的杂草;–对杂乱的石块和垃圾进行清理;–铺设鱼塘周围的通行道路。

三、施工流程和方法施工流程1.前期准备工作:–组织施工人员;–采购所需设备和材料;–制定施工计划。

2.淤泥清理:–针对鱼塘的大小和淤泥的厚度,确定适当的挖掘机型号;–确定挖掘机施工的起始点和终点,进行连贯的挖掘作业;–将挖掘机挖掘出的淤泥装载到运输车中,并将运输车送往处理区域。

3.固化处理:–在淤泥被清理干净后,对鱼塘底部进行平整处理,确保均匀平整;–使用适当的固化剂进行撒布,确保固化效果。

4.环境整理和修复:–清理和修剪鱼塘周围的杂草,并进行合理的处理;–清理鱼塘周围的杂乱石块和垃圾,保持周边环境的整洁;–铺设鱼塘周围的通行道路,方便施工人员和养殖者的日常活动。

施工方法1.挖掘机清理淤泥时,应根据鱼塘的实际情况选择适当型号的挖掘机,并确保操作人员能熟练操作;2.在进行固化处理时,应按照鱼塘的面积和形状进行固化剂的撒布,确保每个区域均匀受力,固化效果更佳;3.清理环境时,应注意不影响鱼塘的正常运营,避免对养殖水产造成不必要的干扰。

四、施工安全与管理措施为保障施工安全和管理工作的顺利进行,应采取以下措施:1.制定安全管理制度和施工规范,明确施工人员的责任和义务;2.检查施工现场的安全措施是否到位,确保施工人员的人身安全;3.确保施工设备的正常运行,避免设备故障造成的安全事故;4.强化施工现场的交通管理,防止施工现场交通事故的发生;5.针对施工人员进行安全教育和培训,提高施工人员的安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、编制依据 (2)
二、工程概况 (2)
三、施工布置 (2)
1 任务划分 (2)
2 材料准备 (2)
3 机械准备 (2)
4 人员准备 (3)
5 施工工期 (3)
四、施工工艺 (3)
1 施工工序 (3)
2 施工准备 (3)
3 施工步骤 (3)
五、质量保证措施 (5)
六、安全保证措施 (5)
七、环境保证措施 (6)
八、文明施工管理 (7)
鱼塘处理施工方案
一、编制依据
本方案是依据《新建铁路兰州至乌鲁木齐第二双线(甘青段)平安车站设计施工图》、《新建铁路兰州至乌鲁木齐第二双线(甘青段)路基通用参考图》及有关施工的技术标准、规范和现场实际情况并结合我们的施工条件而编制。

二、工程概况
四工区承建的兰新二线三标平安车站路基段位于青海省海东地区平安县石家营村,紧邻兰西高速、109国道和湟水河。

线路起讫桩号DK163+827~DK165+450,主线长度1623m。

其中有鱼塘5个,其中前3个鱼塘集中在一处,起讫里程为DK164+844.75~DK165+109,后2个鱼塘紧邻,起讫里程为DK163+950~DK164+094。

三、施工布置
1. 任务划分
鱼塘处理施工由四工区第六架子队负责。

2. 材料准备
根据设计和有关施工规范要求选定回填渗水土,并按设计和有关规范对回填所需的渗水土取样进行检验,经检验合格的渗水土由项目部材料管理人员根据工程进展需要,分期送往施工现场。

3.机械准备
为保证及时开工以及现场实际情况,开工前所有机械必须到位。

包括污水泵两台,发电机一台,挖掘机3台,推土机一台,压路机一
台,自卸汽车16辆。

4.人员准备
为保证工期及质量,确定了24小时轮班工作制,即保证发电机和污水泵必须有两人分班值守,其它每台机械必须两个司机保证机械能够24小时正常工作。

5.施工工期
根据本段的实际情况,DK164+844.75~DK165+109段鱼塘的施工工期定为2010年9月8日~2010年9月20日,DK163+950~DK164+094段鱼塘的施工工期定为2010年10月19日~2010年10月25日。

四、施工工艺
1.施工工序
排水—测量放线—清淤—围堰施工—回填—平整—压实
2.施工准备
根据相关技术标准、规范以及现场实际情况,为确保处理工作的顺利进行,采取了以下措施:
2.1核查地质资料,结合设计参数,选择合适的施工机械和施工方法。

2.2为满足回填效率,选择合格料场,备好充足料源。

2.3测量放线,定出控制边线线、并标识。

3.施工步骤
3.1排水
经现场实地核查,鱼塘为西高东低,在鱼塘东侧挖出汇水井,两
台污水泵集中抽水,选用发电机为污水泵提供电力;同时因鱼塘距离湟水河仅50m,在汇水井处开挖一条连通湟水河的沟渠加速排水。

3.2清淤
鱼塘中积水排除后,塘底淤泥显现,拍照留下影像资料报监理工程师,待确认后进行清淤。

清淤过程中,为加快施工速度,选取3处工作面同时施工,在鱼塘西边岸、中间部位、东边岸同时开挖清淤,开挖要求必须达到持力层(卵砾石层)。

在开挖过程中,采取边清淤边使用山皮石在鱼塘纵向中线部位修路,然后挖掘机在临时便道上逐步推进。

在挖到预定深度实测深度,并拍照留下影像资料,上报监理工程师。

待监理工程师确认开挖深度满足要求后,方可进行下一道工序。

DK164+844.75~DK165+109段鱼塘开挖深度预计为3米,挖方为15600m3;DK163+950~DK164+095段鱼塘开挖深度预计为2米,挖方为13200m3。

3.3围堰施工
清淤结束后,为防止边线外淤泥垮塌,按照要求采取围堰防护措施。

沿清淤外边界线,采用分层法进行围堰的施工。

首先是将开挖深度等分为三层,均采用砂袋修筑。

底层码放砂袋宽度为2米,中层为1米,最上层为0.5米。

3.4回填
清淤及围堰工作结束后,对鱼塘进行回填。

回填前先用挖掘机将清淤时所铺路清走,然后再沿鱼塘由西向东填料。

在填料过程中采取
分层压实法,即先在鱼塘地层均匀填50cm厚渗水土进行压实,然后每填30cm进行一次压实直至设计标高。

五、质量保证措施
1.清淤过程中,必须保证挖至卵石层,淤泥完全清走。

2.围堰修筑过程中,砂袋必须码放规则,保证围堰的稳定性。

3.回填前,必须把清淤过程中所铺路完全清除,保证回填的整体性。

4.对填料进行严格的试验,确保料源的合格。

六、安全保证措施
1.建立健全安全生产规章制度和安全生产责任制度,贯彻管生产必须管安全的原则,牢固树立安全第一的观念,把安全生产责任落实到人。

使安全生产有章可循,有法可依,形成制度。

2.经常组织学习有关安全生产法规和安全生产操作规程,抓好安全教育,增强安全意识。

3.特殊工种人员必须持证上岗,做到管理人员不违章指挥,作业人员不违章操作,工地所用配电闸箱,均须安装漏电保护装置,以确保安全。

4.施工机械、设备等在进行作业时,严格按照机械技术操作规程进行作业。

5.施工区域设专人疏导交通,确保行人及车辆安全。

6.施工现场必须实行“三相五线制”,并实行一机一闸一保护。

7.围堰修筑过程中必须对相邻鱼塘采取安全防护措施,保证人
员的人身安全。

七、环境保护措施
1.防止水源污染措施
1.1禁止将有毒有害废弃物作土方回填。

1.2在排水过程中,禁止将水乱排乱放,必须将水经指定渠道排到指定地点。

2.防止运输遗撒、泄漏措施
2.1施工现场采用机动车装载淤泥、渣土等容易散落、飞扬、流漏物料作业时,按照当地政府的规定,向环境卫生管理机关办理运输车辆准运证件,并签订防止车辆运输泄漏、遗撒责任书。

运输车辆严格按照公安交通管理机关和环境卫生管理机关批准的线路、时间、装卸地点运输和装卸。

2.2在城市道路和公路上行驶的车辆保持车辆整洁,装载均衡平稳,捆扎牢固,密封、覆盖,不得沿途泄漏、遗撒,严禁超载。

3.现场保洁与清理
3.1施工现场设立垃圾站,及时集中分拣、回收、清运垃圾。

垃圾运出施工现场按照批准线路和时间到指定的消纳场所倾倒,严禁乱倒乱卸。

3.2各类设备和材料妥善存放、并及时将废料、垃圾及不再需要的的临时设施清运出现场。

3.3施工中的废水、泥等应指定地点排放,并定时及时清理,施工现场内的废料、垃圾应及时清运。

八、文明施工管理
1施工便道平整畅通,雨天不泥泞,晴天不扬尘。

2.进场设备及辅助材料在每天完工后集中存放,并设专人看管。

3.作业现场保持清洁整齐,安全防护设施完善,建筑垃圾不乱堆、
乱放、乱甩,做到工完料净,垃圾日产日清。

4.施工现场要设2人小组的专职保洁人员,负责施工现场的保洁工作。
