井筒煤柱回收安全技术措施正式版
11031采煤工作面回收安全技术措施

采煤工作面回收安全技术措施
一、概况
采煤工作面位于东井皮带巷的东侧,走向长37米,倾斜长55米,走向长度剩余15米时,停产回收,为保证回收期间的安全,特制定如下安全措施。
二、回收方式
采用拔柱器回收。
三、回收安全技术措施
1、工作面回收前采面内浮煤(渣)、杂物必须清理干净,采高不得底于1.8米,漏顶、漏帮、舍帮未挡严的要重新打严,严禁有空帮空顶现象。
2、工作面回收前,工作面溜子设备全部拆除运走,清理好退路,确保退路畅通。
3、回收前,班组长必须对回收地点安全情况进行全面检查,确认无危险后,方可安排人员进入工作地点。
4、回收时必须加强顶板管理,严禁空顶作业,确保安全出口畅通。
5、回收时,每班要指定一名有经验的老工人现场观山,保证回收工作安全,如遇到险情要及时撤出人员。
6、加强瓦斯管理,保证正常通风,严禁无风、微风和瓦斯超限作业,停风和瓦斯超限时,必须停止作业,切断电源,撤出所有人员。
7、采面回收要坚持自下而上(即从机头到机尾逐棚回收),严禁乱回,必须采用先柱后梁的回收顺序。
8、回收前要先在л型钢梁之前套棚,机头机尾套对棚,接顶背实,并在钢梁下打好点杆,点杆要站在实地上保证迎山有力。
9、回收时队长要佩带瓦斯便携仪,跟班验收员每班要及时对瓦斯和有害气体进行检查。
10、回收结束后机头机尾要支设木垛,接顶背实,严防人员进入盲巷,外口打上密闭,防止漏风。
11、安全监察部在采面回收期间,每班要安排专人现场跟班,负责当班安全工作,确保安全回收。
12﹑本措施与该采面作业规程一并执行。
煤柱回收安全技术措施简易版

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem ObjectAnd Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编订:XXXXXXXX20XX年XX月XX日煤柱回收安全技术措施简易版煤柱回收安全技术措施简易版温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
文档下载完成后可以直接编辑,请根据自己的需求进行套用。
煤柱回收是水平开采的收尾工作,是复杂而又危险的作业,为确保煤矿安全稳定、健康、持续发展,确保资源的高效回收,我矿计划于20xx年03月28日开始,对1501工作面煤柱回收和设备、物资的回撤,力争 20xx年8月31日前完成煤柱回收工作。
为确保矿井煤柱回收和设备、物资的回撤期间安全,特编制措施如下:一、作业概述作业量:回收1501工作面煤柱,走向300米,倾向30米,回收煤约1.9万吨;并回撤1501工作面及K5运输巷内的设备、物资。
回收时间:自20xx年03月28日起至08月31日。
二、人员安排1、成立煤柱回收领导小组:组长:徐安猛(矿长)副组长:李华林(安全副矿长)徐安体(机电副矿长)孔维富(技术负责人)组员:王定能(机电副矿长)、徐安思(安全员)、蒋宗勤(瓦检员)、李泽富(瓦检员)、李科章(记录员)、肖良学(绞车司机)、王定旺(绞车司机)、代荣全(爆破工)、肖循美(爆破工)、蒋宗仿(电钳工)等。
2、作业分工:早班:带班领导:徐安体作业人员:徐安思、蒋宗勤、蒋宗仿、代荣全、肖良学及采煤一队作业人员。
中班:带班领导:李华林作业人员:李泽富、王定能、王定旺、李珂章、肖循美及采煤二队作业人员。

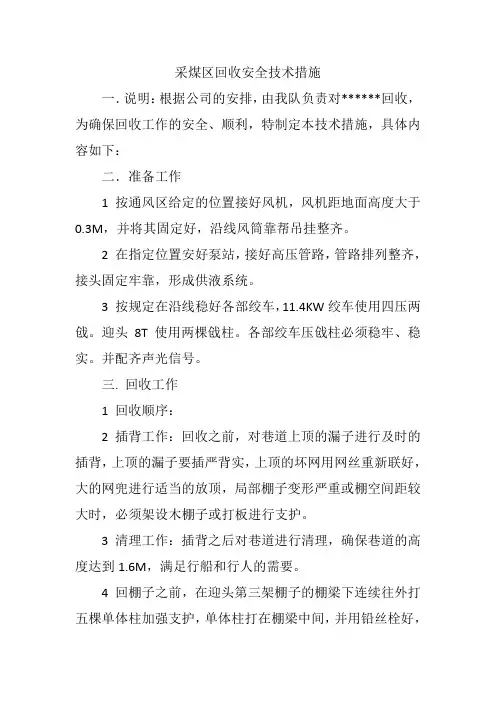

采煤区回收安全技术措施

采煤区回收安全技术措施一.说明:根据公司的安排,由我队负责对******回收,为确保回收工作的安全、顺利,特制定本技术措施,具体内容如下:二.准备工作1 按通风区给定的位置接好风机,风机距地面高度大于0.3M,并将其固定好,沿线风筒靠帮吊挂整齐。
2 在指定位置安好泵站,接好高压管路,管路排列整齐,接头固定牢靠,形成供液系统。
3 按规定在沿线稳好各部绞车,11.4KW绞车使用四压两戗。
迎头8T使用两棵戗柱。
各部绞车压戗柱必须稳牢、稳实。
并配齐声光信号。
三. 回收工作1 回收顺序:2 插背工作:回收之前,对巷道上顶的漏子进行及时的插背,上顶的漏子要插严背实,上顶的坏网用网丝重新联好,大的网兜进行适当的放顶,局部棚子变形严重或棚空间距较大时,必须架设木棚子或打板进行支护。
3 清理工作:插背之后对巷道进行清理,确保巷道的高度达到1.6M,满足行船和行人的需要。
4 回棚子之前,在迎头第三架棚子的棚梁下连续往外打五棵单体柱加强支护,单体柱打在棚梁中间,并用铅丝栓好,栓牢。
5 回撤金属支架时,先松解一帮的卡缆螺丝,用绞车将棚腿抽出,之后再将另一帮的棚梁和棚腿抽出。
如卡缆螺丝松解不动时,可采用整体拉的方式进行,即用绞车将整架棚子拉倒,再将卡缆螺丝松解,将棚梁和棚腿分别运出。
6 回撤台棚前,先在每对插梁下打两棵单体柱加强支护,如每对插梁间的空隙大于300MM,可在每对插梁间沿插梁方向打板进行支护,一板两柱。
台棚的两端锁口处打板加强支护,一板两柱。
7 回撤顺向台棚时,先将里口的台棚脸松解、回掉。
再将外口的台棚脸松解回掉。
将台棚每对插梁下的单体柱按由里向外的顺序逐排回撤掉,待插梁落地后,用绞车将插梁抽出。
8 回撤横向台棚时,先在台棚的锁口棚的棚空和两端的锁口处打板加强支护,一板两柱。
然后开始松解台棚一帮的台棚脸,两帮的台棚脸送解完后,按由里向外的顺序,将每队插梁下的单体柱进行放液,使插梁落地,插梁落地后,及时在原位补打3.0M板支护,一板三柱。
煤矿回收设备安全技术措施正式样本

文件编号:TP-AR-L1151In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________煤矿回收设备安全技术措施正式样本煤矿回收设备安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
1、凡参加本次施工人员,必须认真学习本措施,做到人人熟悉措施,人人掌握措施,考试合格后,方可上岗作业,确保措施在现场实施。
2、拆装必须严格按标准进行施工,加强支护质量和顶板动态观测。
3、特殊工种必须持证上岗,否则严禁作业。
4、所有运输区域声光、信号齐全灵敏,阻车设施、防跑车装置须牢固可靠。
5、司机、电工、道工、把钩工、班长等须执行好现场交接班签字制度,所有设备、设施都安全可靠后方可组织施工。
6、严禁违章作业,违章指挥;严禁超载提运。
7、全体施工人员认真学习措施,熟悉图纸。
8、施工须有专人指挥,其它人员听从指挥,服从命令。
9、参加施工人员,严格遵守各工种的操作规程,《煤矿安全规程》和施工措施,按章作业,杜绝违章现象。
10、工作人员、上岗人员必须做到先检查后工作,先排除隐患后开工,做到隐患不排除不生产,不安全不生产。
11、值班人员安排工作时间同时交待安全,跟班人员和班长对当班安全生产负责,做好现场指挥和监督。
煤矿回收设备安全技术措施

编号:AQ-JS-05822( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑煤矿回收设备安全技术措施Safety technical measures of coal mine recovery equipment煤矿回收设备安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
1、凡参加本次施工人员,必须认真学习本措施,做到人人熟悉措施,人人掌握措施,考试合格后,方可上岗作业,确保措施在现场实施。
2、拆装必须严格按标准进行施工,加强支护质量和顶板动态观测。
3、特殊工种必须持证上岗,否则严禁作业。
4、所有运输区域声光、信号齐全灵敏,阻车设施、防跑车装置须牢固可靠。
5、司机、电工、道工、把钩工、班长等须执行好现场交接班签字制度,所有设备、设施都安全可靠后方可组织施工。
6、严禁违章作业,违章指挥;严禁超载提运。
7、全体施工人员认真学习措施,熟悉图纸。
8、施工须有专人指挥,其它人员听从指挥,服从命令。
9、参加施工人员,严格遵守各工种的操作规程,《煤矿安全规程》和施工措施,按章作业,杜绝违章现象。
10、工作人员、上岗人员必须做到先检查后工作,先排除隐患后开工,做到隐患不排除不生产,不安全不生产。
11、值班人员安排工作时间同时交待安全,跟班人员和班长对当班安全生产负责,做好现场指挥和监督。
12、当班科长是当班的安全生产第一责任者,队(班)长是本班组的安全生产第一责任者。
13、工作中出现事故,按照“四不放过”原则,坚持一事故一分析,做到小事故不过班,大事故不过天,分清责任,接受教训,订出措施,杜绝同类事故的发生。
14、各类司机必须由取得合格证的人员持证上岗操作,无证不得操作。
煤矿回收安全技术措施实用版

可按资料类型定义编号In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX 年XX 月XX 日为了对+578 水平 43#综采工作面火区管理 及下一步 43#煤层工作面的布置,现对+578 水 平 43#煤层原综采工作面的设备(部份)进行回 收统。
为确保回收期间的安全特制定以下安全 技术措施。
一、建立组织机构、责任明确到人(一)组织机构建立1、组 长: 众兴公司一煤矿生产矿长 解少林2、副组长: 众兴公司一煤矿技术负责 人吴永程提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、精密,并 有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以 对文件进行定制修改,请根据实际需要调整使用。
XXXXXX20XX 年 XX 月 XXXXXX1/1 XXXXXX文件名 编制人版次批准 日期 审核3、成员:王书苗、杨付彬、邵光明、罗德金、马震、依布拉音、李新利、黄泽辉、高泽华(二)明确分工、落实责任、确保措施实施1、组长负责组织人员制定措施、人员的组织,材料的调配及资金等相关工作的安排;2、副组长协助组长的工作,主要负责制定相关技术措施及相关图纸,为指挥部提供技术上的准备;3、成员负责当班的劳动组织、隐患排查及处理;二、工作面设备概况:该工作面目前所配套设备:液压支架、转载机、先后溜子、破碎机、采煤机(皮带机已撤出),考虑到撤出综采支架安全性,综采支架不撤出。
只撤出采煤机、先后溜子、转载机、破碎机这五台设备三、启封工作面的时间安排具体时间待定计划 4 天时间每天 3 个班次 8 小时工作制四、工作面设备回撤前的准备工作:1、组织施工人员学习本措施;2、认真组织人员对回收运输及工作地点隐患排查整改,达到回收条件;3、准备齐全工具材料;进风顺槽备 20 块道木, 2.5 米单体支柱 20 根、吊葫芦 4 个等应急物料,;4、利用 45#综采工作面的液压泵站对43# 煤层工作面的单体注液,高压管路必须铺设到43#煤层进风巷(150 米摆布,)保持高压供液系统畅通;5、在转载机机头、破碎机,前溜子机头各打一排锚索,锚索间距 2m,打锚索深度不低于6m。
某煤矿综采面回收安全技术措施

改进措施提出
针对不足之处,提出相应的改进措施和解决方案。
对未来工作的建议与展望
01
完善安全管理制度
进一步完善安全管理制度,加强 安全培训和监督,提高员工的安 全意识和技能。
02
优化工作流程
03
引入先进技术
通过对回收工作的分析和总结, 优化工作流程和操作规程,提高 工作效率和安全性。
积极引入先进的综采技术和设备 ,提高综采面的回收率和安全性 。
保障安全生产
回收工作前进行安全技术措施的制定和实施,能 够降低安全风险,保障工人的生命安全。
促进可持续发展
综采面回收符合国家资源循环利用和可持续发展 的战略要求,有利于矿井的长远发展。
回收工作的流程
设备撤离
按照方案撤离工作面的设备和 材料,确保撤离过程安全有序 。
运输与装车
将拆下的设备和材料运输至指 定地点并进行装车。
03
综采面回收作业安全技术措施
ቤተ መጻሕፍቲ ባይዱ 作业前的安全准备
制定回收作业计划
设备检查与维护
根据综采面的实际情况,制定详细的回收 作业计划,明确作业目标、步骤和安全注 意事项。
对回收作业所需的设备进行全面检查和维 护,确保设备处于良好工作状态,防止因 设备故障导致的安全事故。
安全培训与交底
现场环境评估
对参与回收作业的人员进行安全培训和交 底,使其了解作业流程、安全风险及应对 措施,提高安全意识。
准备工作
包括清理工作面、检查设备完 好情况、制定回收方案等。
支架拆除
对工作面的支架进行拆除和回 收。
现场清理
对工作面进行清理,确保现场 整洁。
回收工作的注意事项
安全第一
始终把安全放在第一 位,严格遵守安全规 程,确保工人生命安 全。
井下设备、材料回收安全技术措施

井下设备、材料回收安全技术措施井下设备、材料回收安全技术措施井下设备、材料回收安全技术措施根据万通源二铺煤业有限公司的工作安排,需要对安太堡煤业有限公司井下设备、材料进行回收。
为确保设备回收期间的工作安全,特编制以下安全技术措施,施工单位严格执行本措施。
一、设备、材料回收前的准备工作1、施工人员,必须是经过岗位安全技术培训,特种作业人员持特种作业操作证上岗,按章作业,杜绝“三违”。
2、施工前准备好所需的工器具、材料等,发现矿车有坏轮、死轮、掉耳、窜销等现象时必须提前检修好;对于销子、三环、锚链等必须检查其完好性、安全性,严禁使用非标准件;备足起吊工具:如手拉葫芦、滑轮等。
3、施工前工作现场及运输路线的巷道条件要符合设备、材料回撤要求,支护良好,高度、宽度不够要及时卧底、扩帮维护,顶板破碎的地段必须加强支护,并清理作业地段的浮煤、杂物、设备等,确保作业环境安全和退路通畅。
4、在运输沿线停车点或摘挂钩地点安设卡轨式阻车器,以备停车时使用,坚持使用阻车安全设施,并使用合格品,发现损坏必须及时修复或更换。
5、运输沿线所需绞车必须提前稳设好,用地锚固定,必要时加打压柱、戗柱接顶,并拴铁丝防倒。
6、井下各部运输绞车存在电源断开、开关按钮受潮启动不灵,各部绞车牵引绳缠绕混乱,其中两部绞车钢丝绳老化,操作及转动部位锈蚀,需对运输绞车进行接线供电、更换钢丝绳、对运输绞车进行维修调试、整理至合格后方可操作。
二、运输路线的确定根据设备布置及现场条件,确定运输路线如下(运输系统图附后):(1)运输路线一(单体液压支柱、π钢梁、乳化液泵站):4201工作面→102运输大巷→305盘区运输巷→101运输斜巷→副井→地面(2)运输路线二(主运输巷强力皮带、皮带连接杆、H架、40kW绞车、25kW绞车、11.4kW绞车、10、16、35、50、70、90mm?;电缆线):102运输大巷→305盘区运输巷→101运输斜巷→副井→地面三、提升绞车的规定回收设备的绞车全部采用地锚配合压柱和戗柱固定,见到实底,根据《煤矿安全规程》选钢丝绳直径,安全系数大于6.5倍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.井筒煤柱回收安全技术措施正式版井筒煤柱回收安全技术措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
为尽量减少投资损失和煤炭资源损失,按照矿井整合的批复和煤炭行业关井等相关规定、要求,计划于XX年XX月XX 日始,对井筒煤柱组织开拓、回收和井下设备、物资的回撤,力争 XX年XX月XX日前完成矿井关闭工作。
为确保矿井煤柱回收期间安全,特编制措施如下:一、安全技术措施(一)工作面通风由于煤柱回收主副风井联络巷、石门上山较多,为减少漏风、跑风,以确保工作面风量正常供给,在各联络巷分别安设风门、板障等控风设施,通过部分石门上山连接,回风直接进入总回风巷,利用主、副井进风,左翼回风巷作为回风,通过石门回风上山回风直接进入总回,工作面回采顺序按照由下至上顺序进行推采。
(二)工作面供电主副井井筒煤柱开拓期间,将中央泵房变电所大型设备全部回撤升井,通过在第一联络巷以上15米位置安设移动式变电站,通过各石门上山、联络巷作为回收煤柱供电。
(三)提升运输主副井井筒煤柱回收,分别在主井两侧安设一部溜子,主井皮带尾安设转载溜子,通过溜子直接上主井皮带,副斜井作为辅助提升运输;(四)采煤方法和回采工艺采煤方法和回采工艺的选择:1、采煤方法采用单一煤层倾斜长壁式采煤方法2、循环进尺循环进尺1.0m,日进2个循环。
3、回采工艺采用放炮落煤、人工装煤、机械运煤、人工支回柱的回采工艺。
落、装、运煤方式1、落装运煤方式及概述采用人工打眼,爆破落煤、人工攉煤,溜子皮带运输。
2、煤破说明〈1〉采用MSZ-1.5型手持式电煤钻人工打眼。
〈2〉采用2#煤矿许用安全炸药和毫秒延期电雷管爆破,MFB-100型防爆式电容晶体管发爆器引爆。
〈3〉依据实际情况和煤层硬度,如果采高低于1.5m,则炮眼采用对眼布置,眼距0.90m,装药量为顶眼300g,底眼525g;如果采高大于或等于1.5m,则炮眼采用三花眼布置,眼距0.9m,装药量为顶眼300g,腰眼450g,底眼525g。
特殊情况下,如卧底挑顶等,装药量可适当增减。
〈4〉采用正向装药结构,串联起爆,炮眼封泥长度不低于0.5m。
顶板管理1、顶板特性(1)该煤层属Ⅱ-Ⅲ级中等稳定类顶板。
(2)顶板下沉量:日常10毫m,最大(来压时)20毫m。
(3)支柱载荷:日常12MPa,最大(来压时)24MPa 。
2、顶板管理方法(1)顶板管理方法:采用3-4排支柱控顶,人工回柱放顶,全部垮落法管理顶板。
(2)支护材料选型支柱型号规格DZ14-30/100 DZ16-30/100 DZ18-30/100DZ20-30/100 DZ22-30/100 DZ25-25/100顶梁型号规格1.0m长B型铰接顶梁特殊支架材料规格:选用优质落叶松打设木垛木垛料规格:1200mm×150mm×150mm(3)支柱工作阻力确定:初撑力≥12MPa,初工作阻力12MPa,最大工作阻力30MPa,选用平均工作阻力24MPa。
(4)基本支架:排距1.0m,柱距0.8m。
采用齐梁齐柱正悬臂布置方式,支柱要垂直顶底板,达到足够的初撑力,顶梁要平直,接顶要严实。
临时支柱要求:在顶板条件允许的情况下,在顶梁下帖煤壁挖柱窝打上临时支柱(可隔一挂一顶梁);如果顶板压力大、比较破碎,在攉煤前应棚棚挂梁子,所挂顶梁下距溜子沿(靠煤壁侧)不大于400mm处挖柱窝打上临时柱子,要求支柱支设有力。
(5)特殊支架及要求①木垛正常推采时,工作面溜子头、溜子尾及皮带巷溜子尾处各架设一个木垛,要求四面见线,接顶有力,架设正规,不得架设在浮煤、浮矸上。
顶板完整的地段,如果沿工作面倾斜方向超过10m,老塘悬顶超过2m不落的,要增加木垛加强支护,木垛间距(中-中)8m。
②戗柱③密集(或丛柱)④机窝(运输机)维护使用调角定位铰接顶梁(或工资钢梁3.6m)与单体液压支柱配合,在生产溜子头、溜尾上方沿垂直工作面方向各架设四棚大棚,柱距0.8m。
溜子头四棚每根顶梁下都打成对柱加强支护,溜尾四棚支护密度与工作面内一样。
但溜子头超前硐内的支护密度与工作面内一样。
⑤充填带(材料、尺寸及充填方法)(6)控顶距和放顶步距:最大控顶距4.2m,最小控顶距3.2m,放顶步距1.0m。
3、初次来压和周期来压时加强支护措施:根据我矿工作面推采时,对初次来压和周期来压情况观测,为了搞好来压期间的顶板管理,特制订以下措施:〈1〉初次来压期间,为防止推倒支柱,工作面增加一排支柱加强支护,增加的支柱全部打设在切顶线排的顶梁下,打成戗柱形式,且初撑力要达到要求。
另外,工作面增设木垛支护,木垛料选用优质落叶松,木垛间距(中一中)8-10m,规格1.2m×1.2m,要求接顶有力,架设正规,待初次放顶结束后,进入正常推采阶段,工作面增加的支柱撤出工作面作为备用支柱使用,增加的木垛进行撤除。
对于顶板完整的地段,如果沿工作面倾斜方向超过10m,老塘悬顶超过2m不落的,要增加木垛加强支护,木垛间距(中-中)8m。
〈2初次来压过后,周期来压期间,要保证戗柱支设正规有力。
4、回柱放顶方法:〈1〉采用人工回柱放顶,可借用拔柱器辅助回料,正规循环作业时,采用见四回一。
〈2〉回料前正规支柱应支设完毕,且迎山有劲。
〈3〉工作面分段回料,每一小段由下而上,由老塘向煤壁逐棵逐排回柱。
〈4〉回柱时两人协调操作,一人观察顶板,一人回柱。
〈5〉回柱时,先打实水平销,人在顶梁下,用手把卸液,待乳化液卸出后迅速将柱子拉出,然后退下水平销,将梁子拉出。
〈6〉回出的柱子及时支设在切顶排顶梁下,打成戗柱形式。
5、上中下安全出口支护要求:两巷(三巷)出口超前加强支护不小于20m(靠近煤壁10m内双排柱,10m外单排柱),均采用金属铰接顶梁配合单体液压支柱进行支护,用半圆木接顶,柱距1.0m,人行道宽度不小于0.8m。
两巷(三巷)超前切顶线至煤壁的支护,采用对柱支护。
6、坑代用品使用管理要求:〈1〉由验收员,全面负责支柱、顶梁等坑代用品的日常管理工作。
〈2〉每班工作结束后,验收员要清点支柱、顶梁数目,发现遗失及时组织人员寻找。
〈3〉验收员要全面掌握柱梁的使用和损坏情况,并记录在日报表上,以备核查。
〈4〉工作面回出的柱子全部支设在新切顶排的顶梁下,梁子立放,损坏的柱梁要及时运出工作面,集中存放以便上井维修。
〈5〉各种坑代用品必须分类码放整齐,挂牌管理,不得占据人行道。
7、技术安全组织措施防水措施:由于本工作面仰采,必须严防采空区积水渗入工作面。
(1)开拓左翼回风巷时要坚持有疑必探,先探后掘,不探不掘的原则。
(2)随时观察工作面的出水情况,在工作面涌水量骤然增大时及时分析出水原因,及时采取必要措施。
(3)工作面生产过程中要备足排水设备和管路,并加强对排水设备的维修和保养。
(4)加强工作面的水害分析预报。
防火措施(1)加强工作面通风系统管理,减少采空区漏风,各种挡风设施必须设置齐全并及时调整。
(2)工作面尽可能减少丢顶、底煤现象,浮煤要回收清理干净。
(3)井下必须使用不延燃皮带和不延燃电缆。
(4)加强井下放炮管理,严格执行《煤矿安全规程》中有关放炮的规定,杜绝不正确的爆破作业所形成的爆破火焰。
(5)井下胶带输送机要安装烟雾报警装置和洒水装置。
(6)加强电缆设备和油脂的管理,杜绝失爆现象的发生。
(7)严防电缆击穿及其它电火花引燃煤尘、坑木、油脂等可燃性物质。
(8)变电所(移动变电站)、运输巷胶带输送机机头等易发生火灾事故的场所要备足防火用沙和必要的消防器材。
预防瓦斯爆炸的措施(1)搞好采区内各用风地点的风量分配工作,完善通风系统及设施。
(2)及时、安全地处理瓦斯积聚。
(3)加强通风管理。
(4)加强瓦斯检查和通风管理,工作面无风、微风严禁作业,杜绝空班漏检。
(5)坚持“一炮三检”制度,正常使用瓦斯断电仪。
(6)井下供电符合要求,杜绝电器失爆现象。
预防冒顶事故的措施(1)坚持正规循环作业,工作面不得超宽采煤,最大最小控顶距严格按作业规程执行。
(2)严格执行敲帮问顶制度。
(3)严格支护质量管理,工作面支护质量必须符合质量标准化的要求。
(4)加强支护材料管理,支柱损坏要及时上井维修,不得带病工作,修复的支柱要严格进行试压,不合格的支柱不得下井。
(5)严禁空顶作业,放炮后及时挂梁,破碎顶板处要掏梁窝,提前挂梁,梁梁接顶严实。
(6)采面放炮要用用毫秒雷管多段放炮,合理布置炮眼,严格控制装药量,放炮崩倒的支柱必须及时重新支设正规,否则不得继续工作。
(7)加强采场支护质量与顶板动态监测管理工作,监测数据要准确,反馈的问题要及时整改。
(8)加强工作面三巷安全出口的支护,端头支护要符合规程要求,支护密度不得低于工作面里的支护密度。
(9)三巷超前支护范围不得低于20m,支架正规,接顶严实。
过旧巷措施由于所过旧巷多数都在工作面上方、下方等,特采取以下措施过巷(1)为保证过巷安全,过巷前适当调采溜子头或溜子尾,使工作面与巷道形成一定夹角,实现斜交过巷(或跳面过巷)。
(2)在过巷期间,过巷段左右工作面增加一排支柱加强支护,增加的支柱全部打设在切顶线排的顶梁下,打成戗柱形式。
(3)过旧巷期间,攉煤前必须逢梁必挂,临时支护逢梁打柱,必要时可先打临时柱子,顶梁要全部铰接,并用木料接实顶板,严禁空顶作业。
(5)过巷期间放炮时,应放小炮或松动炮,以减轻对顶板的震动,发现因放炮崩倒的支柱应及时扶起。
(6)边采边支护,减少空顶时间和空顶面积。
(7)在巷道两侧各架设一个木垛,木垛间距大于8m时,在木垛之间再增加一个木垛,要求架设正规,接顶有力,巷道两侧5m范围内支护均采用对柱支护。
当工作面推采到各联络巷前,另报过巷措施举例:过第三联络巷措施(1)为保证过巷安全,过巷前适当调采溜子头(或溜子尾),使工作面与巷道形成一定夹角,实现斜交过巷。
这样在工作面内影响范围小,避免了整个工作面同时进入空巷,破碎顶板面积增大造成顶板不易控制而发生事故。
(2)在过巷期间,工作面增加一排支柱加强支护,增加的支柱全部打设在切顶线排的顶梁下,打成戗柱形式,另外在巷道的两侧增设木垛支护顶板,木垛间距大于8m时,在木垛之间再增加一个木垛,要求架设正规,接顶有力。
