旋挖钻孔灌注桩技术交底新版

2)、混凝土浇筑前,清孔后孔底沉渣厚度不得大于5cm。
3)、成孔后,孔径不得小于设计桩径,桩身垂直度偏差不得大于1%。
技术负责人
交底人
接受人
工程名称
盘县盘北经济开发区安置点2017年易地扶贫搬迁工程
分部工程
基础工程
分项工程名称
旋挖成孔灌注桩工程
交底日期
年月日
交底内容:
4)、钢筋笼直径允许偏差为10mm,安放后,顶面高程允许误差为±50mm。钢筋笼在吊放入孔时,不得碰撞孔壁,灌注混凝土时,要采取措施固定其位置。
分部工程
基础工程
分项工程名称
旋挖成孔灌注桩工程
交底日期
年月日
交底内容:
钻,同时填写报验单,经监理工程师对钻机的对中、平台水平、钻杆垂直度检查验收同意后,方可开始钻孔。钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重。正式钻孔前,钻机要先进行运转试验,检查钻机的稳定和机况,确保后面成施工连续进行。
7、混凝土浇筑
清孔结束后,立即浇筑混凝土。导管内径300mm,丝扣连接,丝扣间采用密封胶圈密封,导管首次使用前必须进行水密性或气密性检测,检测压力0.6~1.0Mpa。提前向监理工程师进行施工混凝土申请,混凝土坍落度为180~220mm,混凝土初凝时间根据运距和浇筑能力确定。
浇筑时计算初灌量,加工好漏斗,漏斗底口要设置10*10cm铁篦子,防止大粒径石块进入导管造成堵管形成断桩事故,为保证首罐混凝土有一定的冲击能量,导管下沉渣挤出,并能把导管下口埋入混凝土,深度不小于1m,漏斗下口另需设置放料闸口。混凝土浇初灌前安放垫板作隔水栓,当混凝土装满漏斗后,打开放料闸口混凝土即下入到孔底,排开泥浆,混凝土浇筑连续进行,随混凝土浇灌随拆管,拆管前必须对混凝土顶面高度进行测量,避免导管拔出造成断桩。拆除导管
当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行检查,确认满足设计要求后,立即填写终孔检查证,并经驻地监理工程师认可,方可进行孔底清理和灌注水下混凝土的准备工作。
6、钢筋施工及声测管埋设
在钢筋加工场地集中制作,现场绑扎,加工尺寸严格按设计图纸及规范要求,钢筋笼的主筋采用机械螺纹连接,质量符合设计及规范要求,接头位置相互错开,主筋与箍筋采用绑扎,施工中接照以下规定加工钢筋笼:先制作钢筋的加强箍,加强箍先根据设计长度下料并在特制平右上弯制而成,加强箍制做完成后,在加强箍上准确的放样出钢筋每一根主筋的确切位置并做出标记。加工时先将主筋点焊于加强箍的外侧所标示的主筋位置,确保主筋位置正确,间距一致。最后施
分部工程
基础工程
分项工程名称
旋挖成孔灌注桩工程
交底日期
年月日
交底内容:
工钢筋笼的箍筋,施工前先在主筋上分出箍筋间距,然后将箍筋缠绕于钢筋笼骨架上。加工成型的钢筋笼需垫放在坚实平整的地面上,防止变形粘泥污染。每个成品钢筋笼须经监理工程师验收,合格后方可使用。
根据现场桩的实际直径,声测管不应少于3个。声测管牢固绑扎(或焊接)在钢筋笼内侧。声测管底部应伸至桩的底部。检测管宜选用镀锌钢管或铁管,管内径宜为50~55mm;管的下端应封闭、上端应加盖;声测馆底端应平桩底,管顶端宜高出现地面20~30cm。检测管之间应相互平行,且平直。
3、定位放线
依据设计图纸计算各桩位坐标,并确定每个桩孔与相邻控制点的位置关系,经复核无误后在场内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后可进行下一步施工,同时做好引桩工作。
4、埋设护筒
护筒采用钢板卷制,护筒直径大于设计桩径200mm,护筒长度为2~4m,为防止护筒下沉需在护筒两侧焊接担铁,担铁采用10mm钢板,建议挖孔直径比护筒大0.4m左右,挖孔深度以
9)、导管使用前做水密承压和接头抗压实验,严禁用压气试压,进行水密试验的水压不小于孔内水深的1.3倍的压力,也不小于导管壁和焊缝承受混凝土时最大内压力的1.3倍。
9、注意事项
1)、桩定位及预防桩偏心的问题。严格核对图纸进行放样,在放样完成后必须复核桩的点位。
2)根据现场实际情况,确定旋挖机的开行路线。
技术交底
工程名称
盘县盘北经济开发区安置点2017年易地扶贫搬迁工程
分部工程
基础工程
分项工程名称
旋挖成孔灌注桩工程
交底日期
年月日
交底内容:
1、施工工序:
施工准备→定位放线→护筒埋设→钻机就位校正→钻孔、掏渣→清孔→成孔检查→下放钢筋笼及声测管埋设→灌注混凝土→成桩养护。
2、施工准备
在临近既有线旋挖钻桩基施工前要先调查钻孔桩施工范围内地上、地下管线和构筑物,及时与有关单位协商,经同意后方可进行管线改移或加固处理,施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。
工钢筋笼的箍筋,施工前先在主筋上分出箍筋间距,然后将箍筋缠绕于钢筋笼骨架上。加工成型的钢筋笼需垫放在坚实平整的地面上,防止变形粘泥污染。每个成品钢筋笼须经监理工程师验收,合格后方可使用。
根据现场桩的实际直径,声测管不应少于3个。声测管牢固绑扎(或焊接)在钢筋笼内侧。
技术负责人
交底人
接受人
工程名称
盘县盘北经济开发区安置点2017年易地扶贫搬迁工程
3)孔口护筒应合理埋设,埋设深度要合理,不发生孔壁坍塌及地表水堆积。
4)根据地勘资料中对中风化、强风化的判定,并现场“取渣判定”是否进入中风化。
5)水下混凝土浇筑时,导管口的距离与混凝土面的归定:第一次浇筑的混凝土要覆盖住管口。
6)混凝土标高应严格控制。桩顶浮浆的高度一般为50-80cm,规范要求50cm表
挖尽上部杂填土,进入下部原状土0.2~0.3为宜,同时其深度不得小于1.5m深,坑底应平整。护筒埋设时,通过预先引放的纵、横方向的4个护筒桩点进行调整就位,护筒中心与桩位重合,其偏差不得大于20mm,并应严格控制护筒的垂直度,倾斜度不大于1%。护筒应高出地面50cm。护筒调整到位并固定稳后,周边用黏土均匀回填并分层夯实,并将护筒架设牢固,以保证在钻孔过程中护筒稳定不下落以及周边不跑浆。
的中途停息时间不超过15分钟,以免中途停顿造成断桩事故。在整个浇筑过程中,导管在混凝土中埋深2~6米,利用导管内外混凝土的压力差使混凝土的浇筑面逐渐上升,上升速度不低于2m/h,直至高于设计标高0.5m。
8、施工监测及质量控制
1)、灌注桩成孔后应逐孔检查,包括孔位偏差,孔深,孔径,孔的垂直度,孔底沉渣厚度的主要指标。
5、钻机就位
钻机安放前,先将桩孔周边垫平,使地面平整,确保钻机安放到位后的底座和顶端平稳,在钻进中不应产生位移或沉陷。钻机就位时应确保钻杆中心和桩位中心在同一铅垂线上,其对中
误差不得大于10mm,钻机就位后,测量钻机平台或护筒标高来控制钻孔深度,避免超钻或少
技术负程名称
盘县盘北经济开发区安置点2017年易地扶贫搬迁工程
面以下由人工破除。
7)针对孔壁垮塌:先用低标号混凝土回填至稳定区域,待混凝土有一定强度后,
二次成孔并钻径。
8)桩基子分部应单独验收。为避免桩基缺陷,应严格进行过程控制。
技术负责人
交底人
接受人
交底内容:
参加单位
及人员
钻孔作业应分班连续进行,填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。应经常对钻孔及钻机对位进行检测,不符合要求时,应及时改正。应经常注意地层变化,在地层变化处应捞取样渣保存。钻机操作人员应根据扭矩的变化,及时通知现场管理人员并上报监理单位、建设单位、地勘单位是否进入了中风化岩层。
钻孔过程中应观察主机所在地面和支脚支承地面处的变化情况,发现沉降现象及时停机处理。因故停机时间较长时,应将套管口保险钩挂牢。
5)、钢筋笼下放完毕,经检查无误则立即浇注混凝土,间隔时间不超过4小时,以防止泥浆沉淀和塌孔。
6)、混凝土必须连续灌注,严禁有夹层和断桩,每孔实际混凝土用量严禁小于计算体积。
7)、桩孔深度应不小于设计深度,桩顶浮浆及松散的混凝土应凿除干净。
8)、混凝土坍落度应为180~220mm,具有良好的和易性;混凝土浇筑时,导管不得横向移动,导管提升速度与混凝土的上升速度相适应,始终保持导管在混凝土中的插入深度不小于2米,也不能使混凝土溢出漏斗。
合集下载

(完整版)旋挖钻孔灌注桩技术交底

(完整版)旋挖钻孔灌注桩技术交底
5、钢筋施工
在钢筋加工场地集中制作,现场绑扎,加工尺寸严格按设计图纸及规范要求,钢筋笼的主筋采用双面搭接焊,质量符合设计及规范要求,接头位置相互错开,主筋与箍筋采用点焊,施工中接照以下规定加工钢筋笼:先制作钢筋的加强箍,加强箍先根据设计长度下料并在特制平台上弯制而成,加强箍制做完成后,在加强箍上准确的放样出钢筋每一根主筋的确切位置并做出标记。加工时先将主筋点焊于加强箍的外侧所标示的主筋位置,确保主筋位置正确,间距一致。最后施工钢筋笼的箍筋,施工前先在主筋上分出箍筋间距,然后将箍筋缠绕于钢筋笼骨架上。加工成型的钢筋笼需垫放在坚实平整的地面上,防止变形粘泥污染。每个成品钢筋笼须经监理工程师验收,合格后方可使用。
6、混凝土浇筑
二次清孔结束后,立即浇筑混凝土。导管内径300mm,丝扣连接,丝扣间采用密封胶圈密封,导管首次使用前必须进行水密性或气密性检测,检测压力0.6~1.0Mpa。提前向监理工程师进行施工混凝土申请,混凝土坍落度为180~220mm,混凝土初凝时间根据运距和浇筑能力确定。
浇筑时计算初灌量,加工好漏斗,漏斗底口要设置10*10cm铁篦子,防止大粒径石块进入导管造成堵管形成断桩事故,为保证首罐混凝土有一定的冲击能量,导管下沉渣挤出,并能把导管下口埋入混凝土,深度不小于1m,漏斗下口另需设置放料闸口。混凝土浇初灌前安放垫板作隔水栓,当混凝土装满漏斗后,打开放料闸口混凝土即下入到孔底,排开泥浆,混凝土浇筑连续进行,随混凝土浇灌随拆管,拆管前必须对混凝土顶面高度进行测量,避免导管拔出造成断桩。拆除导管的中途停息时间不超过15分钟,以免中途停顿造成断桩事故。在整个浇筑过程中,导管在混凝土中埋深1~3米,利用导管内外混凝土的压力差使混凝土的浇筑面逐渐上升,上升速度不低于2m/h,直至高于设计标高1m。
7、施工监测及质量控制

旋挖钻孔灌注桩安全技术交底

旋挖钻孔灌注桩安全技术交底

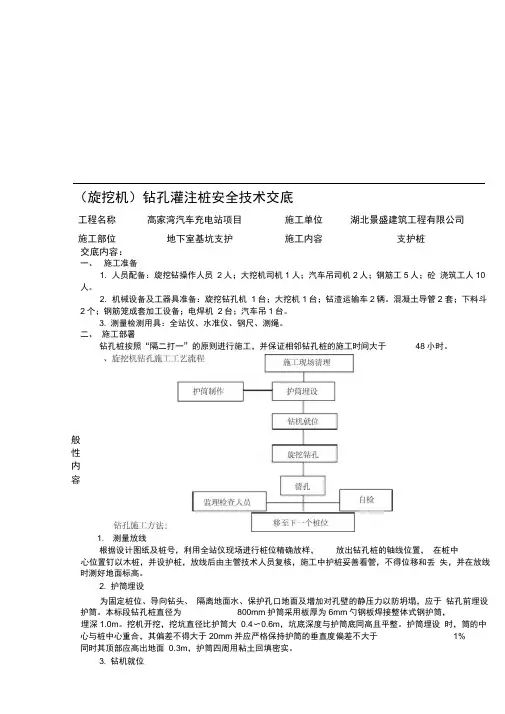

(旋挖机)钻孔灌注桩安全技术交底工程名称 高家湾汽车充电站项目施工部位 地下室基坑支护施工单位 湖北景盛建筑工程有限公司施工内容支护桩交底内容:一、 施工准备1. 人员配备:旋挖钻操作人员 2人;大挖机司机1人;汽车吊司机2人;钢筋工5人;砼 浇筑工人10人。

2. 机械设备及工器具准备:旋挖钻孔机 1台;大挖机1台;钻渣运输车2辆。

混凝土导管2 套;下料斗2个;钢筋笼成套加工设备;电焊机 2台;汽车吊1台。

3. 测量检测用具:全站仪、水准仪、钢尺、测绳。

二、 施工部署钻孔桩按照“隔二打一”的原则进行施工,并保证相邻钻孔桩的施工时间大于 48小时。

1. 测量放线根据设计图纸及桩号,利用全站仪现场进行桩位精确放样, 放出钻孔桩的轴线位置, 在桩中心位置钉以木桩,并设护桩,放线后由主管技术人员复核,施工中护桩妥善看管,不得位移和丢 失,并在放线时测好地面标高。

2. 护筒埋设为固定桩位、导向钻头、 隔离地面水、保护孔口地面及增加对孔壁的静压力以防坍塌,应于 钻孔前埋设护筒。

本标段钻孔桩直径为 800mm 护筒采用板厚为6mm 勺钢板焊接整体式钢护筒,埋深1.0m 。

挖机开挖,挖坑直径比护筒大 0.4〜0.6m ,坑底深度与护筒底同高且平整。

护筒埋设 时,筒的中心与桩中心重合,其偏差不得大于20mm 并应严格保持护筒的垂直度偏差不大于 1% 同时其顶部应高出地面 0.3m ,护筒四周用粘土回填密实。

3. 钻机就位般 性 内 容钻孔机就位时,必须保持平稳,不发生倾斜、位移。

根据测量所放桩孔中心,将钻机中心对准桩孔中心,并保证钻杆中心同桩孔中心在同一铅垂线上。

为准确控制钻孔深度,要在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。

钻机就位误差:水平高差不超过3mm中心偏差不大于15mm4. 钻机就位及钻孔(1)钻机进场后,对钻机的桅杆垂直度进行校合,符合要求后方可使用。

(2)钻机就位后,钻机底座要保持平稳,不得产生位移和沉陷。

旋挖灌注桩技术交底

旋挖灌注桩技术交底

1、施工范围:商铺桩共计547 根桩;桩径φ800mm,设计有效桩长32m;2、地层情况:主要为粉土、粉质粘土;3、施工工艺:成孔混凝土灌注桩;4、主要施工材料:(1)混凝土:C40 高强度商品砼、抗渗等级P10;(2)钢筋:HRB400E8、HRB400E16(甲供);(3)注浆管:33.7*3.2 普通钢管(甲供,俗称DN25 管)、注浆管接头:42.4*3.2mm 普通钢管(俗称DN32 管);(4)水泥:普通硅酸盐水泥,强度42.5;1、地上、地下障碍物都处理完毕,达到“三通一平”。

施工用临时设施准备就绪。

2 、对场地标高进行测量,请监理对场地现状标高见证、签字确认。

3、根据场地标高推算出成孔深度,提前根据成孔深度计划护筒、混凝土浇筑导管等辅材设备。

4、根据施工顺序及部署提前对道路进行铺垫硬化。

1(1)桩位定位:进行,成孔前对桩位进行定位后用白灰或木桩进行点位标记,护筒埋设后在对护筒中心进行二次定位,桩位偏差允许范围50mm。

(2)垂直度:≤1%100 ,成孔前检查机器校准气泡是否对中,并从机械90 °垂直方位进行观测。

(3)沉渣厚度:≤本项目灌注桩为摩擦桩,规范要求沉渣厚度≤100mm ,本项目设计要求沉渣厚度50mm(以设计为准50mm)。

(4)护筒埋设:孔口护筒埋设长度根据现场实际情况调整,《建筑桩基技术规范》(JGJ 94-2008)第83 页,粉土砂土层护筒预埋深度不小于1.5m。

(5)泥浆使用与指标:泥浆采用氢氧化钠或膨润土进行配置泥浆,泥浆性能指标控制在1.05~ 1.25 ,根据现场成孔情况调整配比,原则最大比重不得大于1.25;本项目泥浆循环使用,循环方式采用泥浆泵抽,不得任意挖沟,每台旋挖机械必须配备两台泥浆泵,一台从泥浆池抽至孔口成孔时用于护壁,一台在混凝土浇筑时对翻出来的泥浆抽排回泥浆池。

(6)混凝土浇筑:混凝土浇筑前对孔深进行测量,并计划好导管长度,导管下放长度控制距离孔底25~40cm混凝土浇筑过程中,下导管时,导管埋设深度控制在2~6 米;和混凝土充盈系数设计要求 1.1,业主技术要求充盈系数1.268;结合技术要求及业主要求,本项目充盈系数资料数据为1.26~1.3 混凝土超灌高度为0.5 ;(7)桩顶标高:商铺桩±0.00 绝对标高=4.2m;场地绝对标高为2.887~3.277m,平均标高3.067m ,本区域桩顶标高如下图:-3.0m -3.1m - 1.0m (8)后注浆:水灰比0.45~0.65 ,桩端注浆压力为1.2~4Mpa ,单桩注浆量桩径800mm 的不小于为1.6 ,桩端以上12m 处注浆量不小于0.48 桩灌注48 可进行后注浆2(1)长度:钢筋笼每节长度12m ,有效笼长32m ,锚固段560mm;(2)保护层:保护层厚度55mm ,钢筋笼理论外径690mm;(3)配筋:螺旋筋8@100(加密区上部4m)、8@200(非加密区);主筋416(底部至以上 12m)、816(底部 12m 以上),均匀布置;(4)注浆管:φ33.7*3.2mm,注浆管为4 根(2 根桩端压浆导管,2 根桩侧压浆导管),桩侧注浆管长度为底部 12 米以上,桩端注浆管长度至孔底,底部用钢板焊接封堵,并打梅花眼。

旋挖钻孔灌注桩技术交底最新版

旋挖钻孔灌注桩技术交底最新版

旋挖钻孔灌注桩技术交底最新版1. 引言旋挖钻孔灌注桩是一种常用于土木工程中的基础施工技术。

该技术通过使用旋挖钻机进行钻孔,然后在钻孔中灌注混凝土,形成混凝土桩,用于增强地基的承载能力。

本文将对旋挖钻孔灌注桩技术的基本原理、施工方法、注意事项等方面进行详细介绍,以帮助读者更好地了解和应用该技术。

2. 旋挖钻孔灌注桩的基本原理旋挖钻孔灌注桩技术主要包括钻孔和灌注两个步骤。

钻孔阶段通过旋挖钻机在地下进行钻孔作业,根据设计要求控制钻孔的直径、深度和位置。

灌注阶段则是将混凝土灌入钻孔中,并通过喷水洗净钻孔壁,以确保钻孔中的混凝土能够充分填充,并与周围土壤形成一体化。

3. 旋挖钻孔灌注桩的施工方法(1)准备工作:施工前需要进行现场勘察,确定钻孔的位置和深度,并将现场清理干净。

同时,需要检查和调整旋挖钻机的工作状态,确保其能够正常工作。

(2)钻孔作业:根据设计要求,使用旋挖钻机进行钻孔作业。

钻孔时应注意控制钻孔的直径和角度,以及钻孔的深度。

(3)灌注混凝土:钻孔完成后,开始进行灌注混凝土。

在灌注过程中,需要控制混凝土的配比和流动性,确保混凝土能够充分灌入钻孔,并填满孔内的空隙。

(4)洗孔作业:在灌注完成后,进行洗孔作业。

通过喷水洗净钻孔壁,去除其中的泥土和杂物,以确保钻孔中的混凝土能够与周围土壤有效连接。

4. 旋挖钻孔灌注桩的注意事项(1)施工过程中必须严格按照设计要求进行,特别是在控制钻孔的位置、尺寸和角度时,需准确无误。

(2)混凝土的配比应符合相关标准,流动性良好,以确保混凝土可以充分灌入钻孔中,并与周围土壤形成一体化。

(3)洗孔作业时,需要注意控制洗孔水压和流量,以免对混凝土产生冲击或破坏。

(4)施工现场应保持整洁,工程设备和安全防护措施必须到位。

5. 结论旋挖钻孔灌注桩技术是一种常用的基础施工技术,通过钻孔和灌注混凝土,能够有效地增强地基的承载能力。

在施工过程中,需要严格按照设计要求进行操作,并注意混凝土配比、洗孔作业等细节。

旋挖钻钻孔灌注桩施工程安全技术交底

旋挖钻钻孔灌注桩施工程安全技术交底

旋挖钻钻孔灌注桩施工工程安全技术交底一、引言旋挖钻孔灌注桩是一种常用的地下工程施工方法,在建筑、桥梁、码头等工程中广泛应用。

然而,由于施工现场的复杂性和高风险性,必须严格遵守安全操作规程,以确保工人的安全和工程的顺利进行。

本文将对旋挖钻孔灌注桩施工工程的安全技术进行交底和说明。

二、施工现场安全措施1.施工现场整体规划:在开始施工之前,需进行全面的施工现场规划,包括标志设置、道路铺设、安全警示标识等,确保施工现场的秩序和安全。

2.施工人员培训:施工人员必须接受相关的安全培训,了解并熟练掌握旋挖钻孔灌注桩的施工工艺、安全操作规程和急救知识。

3.施工现场的设置:根据实际情况合理设置安全防护设施,如防护网、警示标识、安全通道等。

同时,保持施工现场的整洁和干燥,防止滑倒和其他意外事故的发生。

4.施工设备的维护:定期检查和维护施工设备,确保其正常运营和安全使用。

必要时,及时更换损坏的部件和设备,防止意外事故的发生。

三、钻孔设备安全操作1.钻孔设备的设置和固定:在使用钻孔设备之前,需对其进行稳定的设置和固定,以确保操作的稳定性和安全性。

2.钻孔设备的维护:定期检查钻孔设备的润滑系统、冷却系统和电气系统等,确保设备的正常运行。

同时,注意设备的使用寿命和更换部件的周期,以保证施工的安全和质量。

3.钻孔过程中的操作规程:操作人员必须严格依照操作规程进行钻孔操作,切勿擅自调整设备参数或使用不合适的工具。

操作人员要保持警觉,及时发现和排除设备故障,确保施工过程中的安全和质量。

四、灌注桩施工安全技术1.灌注桩施工前的准备工作:在进行灌注桩施工之前,需按照设计要求进行预先准备工作,包括灌注料的准备、配比和搅拌设备的调试等。

同时,要确保现场的安全和整洁,避免出现混凝土泄漏或坍塌等安全事故。

2.灌注桩施工过程中的操作规程:灌注桩施工时,操作人员必须严格按照施工图纸和操作规程进行操作,确保灌注桩的质量和稳定性。

操作人员要小心操作设备,保持施工区域的整洁和有序。

(完整版)旋挖钻孔灌注桩工程安全技术交底

(完整版)旋挖钻孔灌注桩工程安全技术交底
25、检修前必须先切断电源,严禁带电检修,非检修人员一律不允许启动或转动机械。
26、检修场地严禁吸烟,以防油烟起火
27、各台旋挖钻机必须要有专人负责维修,保养,当有人在维修设备时,必须在醒目位置悬挂“禁止合闸”设备检修的标识
28、作业过程中,严禁嘻戏打闹,下班时退场必须有序进行,严禁排挤,踩踏等不良行为
15、作业过程中,如发现孔内水位突然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等现象时,应立即停止施工,马上拆除护筒并回填钻孔,重新埋设护筒后再钻,以免出现坍孔
16、当钻机出现卡钻时,严禁强提强扭,使钻杆或钢丝绳超负荷或疲劳断裂,造成物体打击
17、应经常检查转向装置的灵活性,及时修理或更换失灵的转向装置,选用适当粘度和相对密实度的泥浆,并适当掏渣,以免出现梅花孔,从而影响我项目部的安全质量
14、各作业人员必须应遵守我项目部的安全规章制度,做到不伤害自己、不伤害他人,不被他人伤害
15、各施工班组现场应设防火负责人,负责本班组所在区域的防火作业,并经常检查,督促班组人员做好防火工作
16、施工区域内不准赤脚、赤膊、不准穿拖鞋、高跟鞋,高处作业不准穿破底鞋和带钉易滑鞋
17、严禁擅自损坏、拆除、移动安全防护装置、警示牌,安全标识
20、工程桩孔因有较厚的松散易塌土层,清孔后不能立即终孔,而在孔内下入钢筋笼,安装好灌浆导管后施行二次清孔作业,以使砼灌注前孔底沉渣厚度符合要求,保证砼成桩质量
21、当需要爬上桅杆作业时,必须洗好安全带,不得携带工具攀爬,当必须携带工具时应放在工具袋里面,避免打击桅杆下面的作业人员
22、各种用电设备和现场照明线路必须由专业持证电工架设,采用TN-S系统三相五线制,必须配备过载和漏电保护装置
8、各类焊接用气瓶明显的色标和防震圈,不准在露天爆晒,乙炔和氧气瓶距离必须大于5米;乙炔气瓶在使用时必须装回火防止器;皮管应用夹头紧固

旋挖钻孔灌注桩技术交底 -

旋挖钻孔灌注桩技术交底 -旋挖钻孔灌注桩技术交底一、引言旋挖钻孔灌注桩是一种常用的地基处理方法,它能够在土层中形成较强的桩身,并提供了良好的承载力和抗侧力。

本文档旨在详细介绍旋挖钻孔灌注桩的技术原理、施工步骤、注意事项等,以便确保工程质量和施工安全。

二、技术原理1. 桩孔布置在设计阶段,根据工程需求和土壤情况,确定桩基间距、孔径和孔深等参数。

在实施阶段,根据设计要求在地面上布置桩位,并进行标示。

2. 钻孔施工使用旋挖钻孔机进行钻孔施工,根据设计的桩孔参数,精确控制钻孔机的钻孔深度和孔径。

在钻孔过程中,要进行连续记录,并及时处理遇到的问题。

3. 清孔处理钻孔完毕后,使用套管或者喷水等方法进行清孔处理,将钻孔剩余物料清除干净,保证桩底和孔壁的干净。

4. 片桩的制作根据设计要求,在桩孔内安装钢筋笼,确保其位置准确,并严格按照图纸要求加固。

在加固钢筋笼的过程中,要注意钢筋笼的绑扎和连接。

5. 灌注混凝土灌注混凝土时,要注意混凝土的质量控制,确保水泥浆体和骨料的比例准确,搅拌均匀。

在灌注过程中,要逐层灌注,并使用振捣器进行振捣,以确保混凝土的质量和强度。

6. 后期处理桩体浇筑完毕后,进行后期处理,包括桩顶的整平和养护。

养护时间根据混凝土的强度等因素进行调整,并保持施工区域的清洁。

三、注意事项1. 施工前要对施工区域的周围环境进行检查,确保没有地下管线和其他障碍物。

2. 施工人员要接受必要的安全教育和培训,掌握施工操作的流程和注意事项。

3. 施工现场要设置合理的警示标志和防护措施,确保施工人员的安全。

4. 桩孔钻进过程中,要注意监测孔壁的稳定性,及时采取补强措施。

5. 钻孔施工和桩身灌注期间,要进行记录和检查,确保施工质量。

四、附件本文档所涉及的附件如下:1. 旋挖钻孔灌注桩施工图纸2. 施工记录表格3. 施工安全操作规程五、法律名词及注释1. 土壤工程:土壤力学是研究土体在作用力下的变形和破坏规律的一门学科。

灌注桩基础施工技术交底(旋挖钻)

灌注桩根底施工技术钻孔灌注桩:1、钻孔前的预备:1)、施工场地为砂地时,平坦场地、去除杂物、夯打密实以防产生不均匀的沉降,钻机底座应置于坚实的填土上而不宜直接安放在未经处理的松软的土地或砂层上。

2)、测量预备:测量人员准确测放桩位中心,依据施工要求埋设十字护桩。

并测原地面标高,依据桩底标高计算应从原地面钻进的深度,做好记录。

2、护筒预备:1)、护筒内径应比桩径稍大:当护筒深度在2-6 米范围时,旋挖钻护筒内径比桩径宜大10-15 厘米。

2)、护筒顶端的高度:承受旋挖钻机钻孔时,护筒每节的长度为1.5—2.0 米,用8mm—16mm 的钢板加工成型,总长度应满足比地下水高出2 米,依据施工现场阅历,一般为1.5—2.5 米,由人工埋设护筒再由旋挖钻机协作完成较好。

3)、护筒的埋置深度:砂类土应将护筒四周0.5-1.0 米范围的挖除,夯填黏质土至护筒底0.5 米以下。

4)、护筒接头处要求内部无突出物,能耐拉、压,不漏水;灌注桩完成后,钢护筒应准时撤除。

3、护筒的埋设:护筒的埋设工作是钻孔灌注桩施工的开端,护筒平面的位置于垂直度准确与否,护筒四周和护筒底脚是否严密,不透水,对成孔、成桩的质量都有重大的影响。

1)、埋设时,护筒中心轴线应对正测量标定的桩位中心,其偏差不得大于5 厘米,并应严格保持护筒的竖直位置。

2)、在旱地或岸滩埋设护筒时:在砂类土〔粉砂、细、中砂〕砂砾等河床挖埋护筒时,先在桩位处挖出比护筒外径大80-100 厘米的圆坑。

然后在坑底填筑50 厘米左右厚的黏土,分层夯实,以备安设护筒。

护筒埋设深度在砂类土中不小于1.5 米。

护筒设置:⑴护筒内径宜比桩径大100~150mm。

⑵护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,竖直线倾斜不大于1%,干处可实测定位。

⑶砂地可承受挖坑埋设法,护筒底部和四周所填粘质土必需分层夯实。

⑷护筒高度宜高出地面0.3m 或水面1.0~2.0m。

技术交底——旋挖钻孔灌注桩

SG—006技术交底工程名称监理单位交底部位旋挖钻孔灌注桩交底日期交底人签字接受人签字交底内容:一、旋挖钻孔灌注桩设计概况1、基础桩:本项目地上、地下室区域基础均采用旋挖钻孔灌注桩基础,建筑结构安全等级为一级,地基基础设计等级为乙级。

设计桩径φ800mm、φ1000mm、φ1200mm、φ1400mm、φ1500mm、φ1600mm,设计桩端持力层为中风化泥岩,天然单轴抗压强度frk=4.92Mpa。

地上部分桩长不小于12m,地下室部分桩长不小于7m。

正负零绝对标高为518.6m,地下室抗水板顶绝对标高512.95米。

承台及地梁高0.4~0.8米,垫层厚0.1米。

地上区域承台顶标高为517.6米,地梁顶标高517.8m;地下室区域承台顶标高同底板标高为512.95m。

基础旋挖桩共计155根,具体位置详见附件《桩基础坐标定位、编号图》(编号为G*#)。

2、支护桩:本项目按一级基坑进行设计,采取旋挖桩支护型式分段分区域支护。

其中BC、CD、HA段:基坑长度107.7m,深度6.55m,采用旋挖桩支护,桩长13m,桩径φ1.2m,桩间距2.0m,桩顶设置冠梁。

DE、EF、FG、GH段:基坑长度175.1m,深度6.55m,采用旋挖桩支护,桩长13.5m,桩径φ1.2m,桩间距2.0m,桩顶设置冠梁。

冠梁顶标高为516.8米,高度为0.8m,宽度为1.2m,桩间采用挂网喷砼支护。

支护桩旋挖桩共计144根,具体位置详见附件《支护桩坐标定位、编号图》(编号为Z*#)。

二、施工进度安排及工期要求1、首先进行基础桩试桩施工,桩身施工周期2天。

试桩桩号分别为:G24#、G37#、G40#。

2、其次进行A区地上部分基础桩施工,桩身施工周期7天,桩号为G1#~G48#,G63#~G66#。

3、再次进行支护桩施工,桩身施工周期20天,桩号为Z1#~Z144#。

4、然后进行C区地上部分基础桩施工,桩身施工周期2天,桩号为G120#、G121#、G135#、G136#、G141#、G142#、G150#~G153#。

旋挖钻孔灌注桩工程质量技术交底

旋挖钻孔灌注桩工程质量技术交底一、工程概述本工程为旋挖钻孔灌注桩施工工程,旨在为项目提供良好的基础支撑。

二、施工工艺1. 钻孔1.钻孔前需要进行现场勘测和定位,确定孔径和深度,根据设计要求进行设备调试。

2.钻孔时需保持垂直度和水平度,调整孔径和深度时需进行反复测量,确保满足设计要求。

3.钻孔结束后需清理孔底,准备灌注工作。

2. 灌注1.灌注前需要进行试块试验,确定材料配比和拌和工艺,灌注时需按照要求进行拌合、搅拌和浇灌。

2.灌注过程中需对坍落度、含气量、掺杂物等进行严格控制,确保灌注桩质量符合设计要求。

3.灌注完毕后需进行表面养护,防止外部环境对灌注桩产生影响。

三、施工要求1.施工队伍需具有一定的技术水平和工程经验,施工前需进行技术培训和资质审查。

2.施工过程中需保持工地环境卫生和安全,避免影响周边居民。

3.施工前需对设备、工具和材料进行检查,确保施工质量和安全性。

4.施工过程中需定期进行检测和汇报工作进展,及时解决工程过程中出现的问题。

四、质量控制1.施工前需制定详细的施工方案和质量控制计划,随时进行调整和跟踪。

2.施工过程中需进行先进性能检测和质量监督,确保灌注桩质量符合设计要求。

3.施工结束后需进行验收和评估,及时处理质量问题和存在的隐患。

五、安全措施1.施工前需制定详细的安全生产方案和应急预案,遇到危急情况需及时采取紧急措施。

2.施工现场需设置明显的安全标志和警示牌,配备专职安全管理人员对现场进行管理和监控。

3.施工过程中需进行安全教育和培训,提高施工人员的安全意识和技能水平。

六、现场管理1.施工现场需设置办公区和临时设施,及时清理垃圾和杂物,维护工地环境整洁。

2.施工现场需设置设备维修和保养区域,对设备进行定期检查和维护,保证设备的正常运转。

3.施工项目经理应对工程进度进行有效的管理和调度,推动工程进度和质量的同时,控制项目成本。

七、本工程是一项复杂的施工工程,需要各方面的配合和协调,才能确保工程的顺利进行和质量的优异。
