小学第一学期四年级数学教学工作计划及教学进度表
小学第一学期四年级数学教学工作计划及
教学进度表
一、班级情况分析
从上学期的期末质量检测来看,学生对四基知识掌握得还不够,在计算方面,学生的差别比较大,多数学生对于口算,能做到脱口而出,但由于部分学生对于乘除知识掌握不好,直接影响了口算的速度和计算的正确性,学生在这方面表现出来的差距非常之大。
应用题掌握得还不够,只有部分学生能认真分析题意,正确列式,解决实际问题能力有待于提高。
这对本学期的教学带来了一定的困难。
二、教学目标
1.认识计数单位“十万”“百万”“千万”“亿”“十亿”“百亿”“千亿”,认识自然数,掌握十进制计数法,会根据数级读、写亿以内和亿以上的数,会根据要求用“四舍五入”法求一个数的近似数。
体会和感受大数在日常生活中的应用,进一步培养数感。
2.会笔算三位数乘两位数的乘法、除数是两位数的除法,会进行相应的乘、除法估算和验算。
3.会口算两位数乘一位数(积在100以内)和几百几十乘一位数,整十数除整十数、整十数除几百几十数。
4.认识直线、射线和线段,知道它们的区别;认识常见的
几种角,会比较角的大小,会用量角器量出角的度数,能按指定度数画角。
5.认识垂线、平行线,会用直尺、三角板画垂线和平行线;掌握平行四边形和梯形的特征。
6.结合生活情境和探索活动学习图形的有关知识,发展空间观念。
7.了解不同形式的条形统计图,学会简单的数据分析,进一步体会统计在现实生活中的作用。
8.经历从实际生活中发现问题、提出问题、解决问题的过程,体会数学在日常生活中的作用,初步形成综合运用数学知识解决问题的能力。
9.初步了解运筹的思想,培养从生活中发现数学问题的意识,初步形成观察、分析及推理的能力。
10.体会学习数学的乐趣,提高学习数学的兴趣,建立学好数学的信心。
11.养成认真作业、书写整洁的良好习惯。
三、教学的重难点
重点:大数的认识,三位数乘两位数,除数是两位数的除法,角的度量,以及平行四边形和梯形的认识。
难点:
1、亿以内数的读法及写法,培养学生的数感。
2、使学生掌握乘法的估算方法。
3、使学生理解垂直与平行的概念,会用直尺、三角尺画垂线和平行线。
4、让学生认识两种复式条形统计图,能根据统计图提出并回答简单的问题,能发现信息并进行简单的数据分析。
5、使学生通过简单的事例,初步体会运筹思想和对策论方法在解决实际问题中的应用。
四、主要教具、学具
本册教材是第二学段的开始,第一学段教学时用过的一些教具和学具有的仍可继续使用,如小棒、方木块、钉子板等。
第二学段的教学需要一些新教具和学具。
如:1.多位数计数器2.多级数位顺序表3.计算器4.算盘5.用硬纸条做的角和平行四边形6.量角器、三角板、直尺
五、教学方法及措施
教学中主要采用讲授法、讨论法、实际操作法、演示法、练习法、比较法、分析法、综合法。
1、从学生已有的知识和经验出发,通过实物教具、学具引导学生在理解的基础上掌握概念、法则、知识之间的联系规律和解答方法。
2、在教学中,充分发挥学生的主体性作用,在学好基础知识的前提下,鼓励学生提出不同的问题,大胆质疑,努力创新。
3、在教学中充分发挥教师的主导作用,垂视学习过程,重视思维能力的培养,增强学生将知识融会贯通的能力及综合素质的
提高。
4、认真钻研教材,了解学生提高课堂效率,调动学生学习积极性培养学生对数学的热爱。
5、在教学中,加强理论与实际的联系,充分利用农远资源与班班通相结合,丰富课堂教学资源,实现直观教学,帮助学生理解教学内容,从而提高实际运用知识的能力。
6、对于重点、难点内容和关键部分,要放在突出的位置,使学生切实周围,也可以采取适当分散、多举事例等办法。
7、对于一些容易混淆的概念和法则,可采用对比的方法进行辨析。
8、培养学生良好的学习习惯和终身学习的愿望。
9、注重培养优等生,转化后进生工作方法。
对学有余力的学生鼓励他们积极参加扩展练习,课堂上准备一些不同层次的练习激发学习数学的兴趣,发挥他们的潜力。

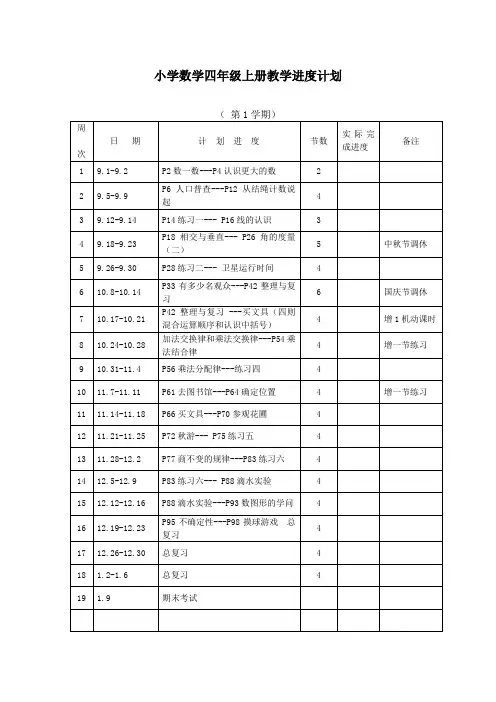

最新人教版四年级数学上册教学进度表
小学数学四年级上册教学进度计划
后序
亲爱的朋友,你好!非常荣幸和你相遇,很乐意为您服务。
希望我的文档能够帮助到你,促进我们共同进步。
孔子曰,三人行必有我师焉,术业有专攻,尺有所长,寸有所短,希望你能提出你的宝贵意见,促进我们共同成长,共同进步。
每一个都花费了我大量心血,其目的是在于给您提供一份参考,哪怕只对您有一点点的帮助,也是我最大的欣慰。
如果您觉得有改进之处,请您留言,后期一定会优化。
常言道:人生就是一场修行,生活只是一个状态,学习只是一个习惯,只要你我保持积极向上、乐观好学、求实奋进的状态,相信你我不久的将来一定会取得更大的进步。
最后祝:您生活愉快,事业节节高。
四年级上册数学教学进度表
四年级上册数学教学进度表四年级上册数学进度表第1周(8.26-8.30)教学内容安排:亿以内数的认识(认识、读法)、亿以内数的写法、数的产生。
常规教育:6课时。
第2周(9.2-9.6)教学内容安排:十进制计数法。
常规教育:5课时。
第3周(9.9-9.13)教学内容安排:亿以上的数的认识。
常规教育:5课时。
第4周(9.16-9.20)教学内容安排:计算工具的认识、用计算器计算。
常规教育:1课时。
第5周(9.23-9.27)教学内容安排:口算乘法三位数乘两位数笔算。
常规教育:5课时。
第6周(9.30-10.4)教学内容安排:行程问题、变的变化规律。
常规教育:5课时。
第7周(10.7-10.11)教学内容安排:垂直与平行平行四边形与梯形。
常规教育:5课时。
第8周(10.14-10.18)教学内容安排:口算除法。
常规教育:5课时。
第9周(10.21-10.25)教学内容安排:三位数乘两位数估算。
常规教育:5课时。
第10周(10.28-11.1)教学内容安排:商一位数(用整十数除、除数接近整十数)。
常规教育:5课时。
第11周(11.4-11.8)教学内容安排:除数不接近整十数、商是两位数。
常规教育:5课时。
第12周(11.11-11.15)教学内容安排:统计。
常规教育:5课时。
第13周(11.18-11.22)教学内容安排:角的度量。
常规教育:5课时。
第14周(11.25-11.29)教学内容安排:商的变化规律、整理和复。
常规教育:5课时。
第15周(12.2-12.6)教学内容安排:口算乘法三位数乘两位数笔算。
常规教育:5课时。
第16周(12.9-12.13)教学内容安排:行程问题、变的变化规律。
常规教育:5课时。
第17周(12.16-12.20)教学内容安排:垂直与平行平行四边形与梯形。
常规教育:5课时。
第18周(12.23-12.27)教学内容安排:口算除法。
常规教育:4课时。
第19周(12.30-1.3)教学内容安排:三位数乘两位数估算。
四年级上册数学教学进度表(人教版)
四年级上册数学教学进度表(人教版)第一单元:整数与小数知识点- 整数:正整数、负整数、零- 整数与负整数的比较- 小数:小数的概念、小数点的位置和读法- 小数的大小比较- 数轴上的小数研究目标- 理解整数的概念,能够辨别正整数、负整数和零- 掌握整数与负整数的比较方法- 理解小数的概念,知道小数点的位置和读法- 掌握小数的大小比较方法- 在数轴上表示小数教学内容1. 整数的认识,正整数、负整数和零的辨别2. 整数的比较练3. 小数的认识,小数点的位置和读法4. 小数的大小比较练5. 数轴上的小数的表示方法教学活动- 分组讨论整数的正负和零的概念- 小组比赛进行整数的大小比较练- 设计小数读数游戏,培养学生对小数的理解和读法- 在课堂上使用数轴让学生体验小数的表示方法教学资源- 教材:人教版数学四年级上册- 教具:数轴、小数的卡片---第二单元:分数知识点- 分数的概念,分子和分母的意义- 真分数和假分数的区分- 分数的大小比较- 分数的加法和减法- 分数和整数的关系研究目标- 理解分数的概念,能够辨别分子和分母- 区分真分数和假分数- 掌握分数的大小比较方法- 熟练进行分数的加法和减法运算- 理解分数与整数的关系教学内容1. 分数的认识,分子和分母的解释2. 真分数和假分数的区分练3. 分数的大小比较练4. 分数的加法和减法练5. 分数与整数的联系解释教学活动- 使用分数的饼图进行分子和分母的解释- 设计真分数和假分数的判断题,进行小组竞赛- 分组讨论分数的大小比较方法- 分数的加法和减法游戏练- 在实际情境中探索分数和整数的关系教学资源- 教材:人教版数学四年级上册- 教具:分数的饼图、分数的卡片---第三单元:时间和社交知识点- 时间的概念,年、月、日的理解- 时间的读法和表示方法- 日常生活中的时间问题- 社交活动中的时间安排研究目标- 理解时间的年、月、日的概念- 掌握时间的读法和表示方法- 能够解决日常生活中的时间问题- 理解社交活动中的时间安排教学内容1. 时间的年、月、日的概念讲解2. 时间的读法和表示方法练3. 解决日常生活中的时间问题4. 社交活动中的时间安排案例分析教学活动- 制作时间的卡片,让学生进行读法和表示方法练- 分组探讨日常生活中的时间问题,并提出解决方案- 分组分析社交活动中的时间安排案例,讨论最佳方案教学资源- 教材:人教版数学四年级上册- 教具:时间的卡片---以上为本教学进度表的部分内容,详细内容请参考教材内容和教学资源。
部编版四年级数学上册教学进度表
部编版四年级数学上册教学进度表教学简介本教学进度表适用于部编版四年级数学上册教材,旨在帮助教师合理安排教学内容和时间,确保教学进展顺利。
教学目标- 掌握四则运算的基本概念和计算方法。
- 理解数的大小比较和数的分类。
- 认识各种图形的特征及其性质。
- 进一步培养学生的逻辑思维和解决问题的能力。
教学进度安排第一单元:认识整百数- 教学内容:整百数的概念、练计算整百数的方法。
- 学时:2节课- 教学重点:掌握整百数的特点和计算方法。
第二单元:加法和减法运算- 教学内容:加法和减法运算的概念、运算规则及应用。
- 学时:3节课- 教学重点:通过实际生活问题的解决,培养学生的运算思维。
第三单元:数的大小比较- 教学内容:数的大小比较的概念和方法。
- 学时:2节课- 教学重点:培养学生比较数大小的能力。
第四单元:认识三位数- 教学内容:三位数的概念和表示方法。
- 学时:2节课- 教学重点:理解三位数中各位数的意义和表示方法。
第五单元:认识图形- 教学内容:常见图形的特征和性质。
- 学时:3节课- 教学重点:学会观察、认识和描述各种图形的特点。
教学活动- 每个单元结束后进行单元测试,检查学生对该单元内容的掌握程度。
- 结合实际生活中的问题进行小组讨论和解决。
教学评价- 通过课堂练、作业和单元测试评价学生的研究情况。
- 针对学生的研究情况进行及时的反馈和指导。
教学资源- 部编版四年级数学上册教材- 教辅资料:题集、练册等教学进度表可能根据实际教学情况进行调整,教师可以根据学生的学习情况合理安排时间和教学内容。
对于掌握较快的学生,可以适当增加一些拓展内容,对于掌握较慢的学生,可以增加一些巩固练习。
希望本教学进度表对教师的教学工作有所帮助!。
四年级上册数学教学计划及进度表
千里之行,始于足下。
四年级上册数学教学计划及进度表数学教学计划及进度表教学目标:通过四年级上册数学的学习,培养学生良好的数学思维和解决问题的能力,提高他们的数学素养和应用能力。
教学内容:数的认识、整数、计数、加法、减法、乘法、除法、倍数和约数、分数和小数、面积和体积的初步认识。
教学方法:通过教师讲解、课堂练习、小组合作学习、实际操作等多种教学方法,引导学生主动参与,培养他们的实际动手能力。
教学进度表:第一周:数的认识活动1:认识数的概念、数量和记数方法,用手指、图形和物体等进行数的认识。
活动2:认识位数的概念和用途,学习用位数表示不同大小的数字。
活动3:认识正数和负数的概念,通过游戏和实例进行讲解。
第二周:整数活动1:认识整数的概念和特点,学习整数的比较和排序。
活动2:学习整数的加法和减法,通过实例和练习进行巩固。
活动3:了解整数的乘法和除法,学习整数的运算规律和解题技巧。
第三周:计数第1页/共3页锲而不舍,金石可镂。
活动1:学习进一、退一、进十和退十的计数方法,通过实物和图表进行练习。
活动2:学习正整数的乘法口诀表,通过记忆和口算进行练习。
活动3:学习正整数的乘法口诀表,通过记忆和口算进行练习。
第四周:加法活动1:学习两位数和三位数的加法,通过实例和练习进行巩固。
活动2:学习带有括号的加法运算,通过游戏和实例进行讲解。
活动3:学习带有进位的加法运算,通过实际操作和练习进行巩固。
第五周:减法活动1:学习两位数和三位数的减法,通过实例和练习进行巩固。
活动2:学习带有括号的减法运算,通过游戏和实例进行讲解。
活动3:学习带有借位的减法运算,通过实际操作和练习进行巩固。
第六周:乘法活动1:学习两位数和三位数的乘法,通过实例和练习进行巩固。
活动2:学习带有括号的乘法运算,通过游戏和实例进行讲解。
活动3:学习带有进位的乘法运算,通过实际操作和练习进行巩固。
第七周:除法活动1:学习两位数和三位数的除法,通过实例和练习进行巩固。
四年级数学上册教学计划及教学进度表
千里之行,始于足下。
四年级数学上册教学计划及教学进度表教学计划及教学进度表(数学上册)教学单位:四年级数学上册教学目标:1. 继续培养学生的数学思维和逻辑推理能力;2. 帮助学生建立正确的数学概念和数学运算方法;3. 培养学生解决实际问题的能力;4. 培养学生的团队合作意识。
教学内容及教学进度表:第一单元:认识整数教学内容:1. 整数的概念及表示方法;2. 整数在数轴上的表示和比较;3. 整数的加法和减法;4. 整数的乘法和除法。
教学进度:第一课:整数的概念及表示方法(2课时)第二课:整数在数轴上的表示和比较(2课时)第三课:整数的加法和减法(3课时)第四课:整数的乘法和除法(3课时)第二单元:认识分数第1页/共3页锲而不舍,金石可镂。
教学内容:1. 分数的概念及表示方法;2. 分数的相等和约分;3. 分数的加法和减法;4. 分数的乘法和除法。
教学进度:第一课:分数的概念及表示方法(2课时)第二课:分数的相等和约分(2课时)第三课:分数的加法和减法(3课时)第四课:分数的乘法和除法(3课时)第三单元:认识小数教学内容:1. 小数的概念及表示方法;2. 小数的比较和排序;3. 小数的加法和减法;4. 小数的乘法和除法。
教学进度:第一课:小数的概念及表示方法(2课时)第二课:小数的比较和排序(2课时)第三课:小数的加法和减法(3课时)第四课:小数的乘法和除法(3课时)第四单元:认识计算教学内容:千里之行,始于足下。
1. 加减法运算法则的应用;2. 乘除法运算法则的应用;3. 运算顺序的灵活运用;4. 解决实际问题的应用。
教学进度:第一课:加减法运算法则的应用(2课时)第二课:乘除法运算法则的应用(2课时)第三课:运算顺序的灵活运用(3课时)第四课:解决实际问题的应用(3课时)教学评价:1. 组织小组活动,培养学生的团队合作意识;2. 布置课后作业,加强学生对知识点的巩固和提高;3. 通过考试和小测验,了解学生的学习情况;4. 定期和家长进行沟通,及时解决学生的问题。
小学第一学期四年级数学教学工作计划及教学进度表
小学第一学期四年级数学教学工作计划及教学进度表《小学第一学期四年级数学教学工作计划及教学进度表》这是优秀的教学计划文章,希望可以对您的学习工作中带来帮助!1、小学第一学期四年级数学教学工作计划及教学进度表一、班级情况分析从上学期的期末质量检测来看,学生对四基知识掌握得还不够,在计算方面,学生的差别比较大,多数学生对于口算,能做到脱口而出,但由于部分学生对于乘除知识掌握不好,直接影响了口算的速度和计算的正确性,学生在这方面表现出来的差距非常之大。
应用题掌握得还不够,只有部分学生能认真分析题意,正确列式,解决实际问题能力有待于提高。
这对本学期的教学带来了一定的困难。
二、教学目标1.认识计数单位“十万”“百万”“千万”“亿”“十亿”“百亿”“千亿”,认识自然数,掌握十进制计数法,会根据数级读、写亿以内和亿以上的数,会根据要求用“四舍五入”法求一个数的近似数。
体会和感受大数在日常生活中的应用,进一步培养数感。
2.会笔算三位数乘两位数的乘法、除数是两位数的除法,会进行相应的乘、除法估算和验算。
3.会口算两位数乘一位数(积在100以内)和几百几十乘一位数,整十数除整十数、整十数除几百几十数。
4.认识直线、射线和线段,知道它们的区别;认识常见的几种角,会比较角的大小,会用量角器量出角的度数,能按指定度数画角。
5.认识垂线、平行线,会用直尺、三角板画垂线和平行线;掌握平行四边形和梯形的特征。
6.结合生活情境和探索活动学习图形的有关知识,发展空间观念。
7.了解不同形式的条形统计图,学会简单的数据分析,进一步体会统计在现实生活中的作用。
8.经历从实际生活中发现问题、提出问题、解决问题的过程,体会数学在日常生活中的作用,初步形成综合运用数学知识解决问题的能力。
9.初步了解运筹的思想,培养从生活中发现数学问题的意识,初步形成观察、分析及推理的能力。
10.体会学习数学的乐趣,提高学习数学的兴趣,建立学好数学的信心。
11.养成认真作业、书写整洁的`良好习惯。
小学数学四年级上册教学进度表
9
17-21
5
2、解简易方程(3)机动(2)
5
10
24-28
5
3、稍复杂的方程(2)机动(3)
5
11
31-4
5
期中测查
11
12
9-11
3
4、找规律()整理复习()
3
5-8日休息
(古尔邦节)
13
14-18
5
五、多边形的面积1.平行四边形面积的计算(2)2、三角形的面积计算(2)机动(1)
5
14
21-25
28-2
5
5
12
16
5-9
5
5
17
12-16
5
18
19-23
5
19
26-30
5
1
20
4-6
3
1-3休息(元旦)
21
9-13
5
制定:审定:
31-4
5
期中质量测查
11
12
9-11
3
笔算除法(2)整理和复习(1)
3
5-8日休息(古尔邦节)
13
14-18
5
六、统计()
5
14
21-25
5
六、统计()七数学广角()
5
15
28-2
5
八、总复习()
5
12
16
5-9
5
总复习
5
17
12-16
5
期末复习
18
19-23
5
期末复习
19
26-30
5
期末复习
1
20
5
3、梯形面积的计算(1)4、组合图形面积的计算(1)机动(3)
四年级数学上册教学进度表
教学中要注意创设情境,让学生在具体生动的生活情境中学习数学,重视知识迁移,引导学生自主探索,合作交流,把学习计算与解决问题的过程相结合,加强估算能力的培养,倡导算法的多样化。
2
通过检测,认真进行卷面分析、讲评,查漏补缺。
2、线的认识
1
通过在看一看、认一认、说一说、画一画的活动中,从实际情境中抽象出直线、线段与射线,并加以区分和概括。
3平移与平行
1
通过动手操作活动,认识平行的含义。
4相交与垂直
1
借助实际情境和操作活动,认识垂直,画垂线,解决生活中的一些简单问题。
第四周
9、14至
第二周
8、31
至
9、4
1、近似数
1
通过观察、比较、分类,体会近似数产生过程,学习求一个数的近似数。
2、从结绳记数说起
1
通过观察、比较、分类,体会近似数产生过程,学习求一个数的近似数。
3、练习一
2
精讲精练。
1、第一单元检测及讲评
1
通过检测,认真进行卷面分析、讲评,查漏补缺。
第三周
9、7至
9、11
1、第一单元检测及讲评
十一放假
周次
起止日期
教学内容
课时数
具体措施
备注
第
八周
10、12至
10、16
2、探索与发现(一)
1
通过有趣的探索活动,巩固计算器的使用方法。
3、乘法结合律与交换律
1
通过探索活动,发现乘法交换律,并用字母表示。
1、乘法结合律与交换律
1
通过探索活动,发现乘法结合律,并用字母表示。
2、乘法分配律
2021-2022第一学期四年级数学教学进度表
5
15
12. 6-12.10
第七单元:认识条形统计图(1);认识条形统计图(2); 认识条形统计图(3);整理和复习(2课时);
5
16
12.13-12.17
第八单元:沏茶问题;烙饼问题;赛马问题;整理和复习(2课时);
5
17
12. 20-12. 24
第六单元:口算除法;练习十二;除数是整十数的笔算除法; 练习十三(2课时);
5
12
11. 15-11. 19
用“四舍”法求商;用“五入”法求商;练习十四(2课时); 灵活试商;
5
13
11. 22-11. 26
练习十五(2课时);商是两位数的除法(1);商是两位数 的除法(2);练习十六;
5
14
11. 29-12. 3
6
4
9. 22-9. 24
计算工具的认识(2);练习四;整理和复习(2课时);
3
5
9. 26-9. 30
第二单元:认识公顷;认识平方千米;练习六(3课时);
5
6
10. 8-10. 9
第三单元:认识线段、直线、射线;角和角的度量;
2
7
10.11-10.15
角的分类;画角;整理和复习;第四单元:三位数乘两位数 的笔算方法;因数中间或末尾有0的乘法;
总复习;
5
18
12. 27-12. 31
总复习
5
19
1. 3-1. 7
期末测试
5
2021-2022学第一学期
小学数学教学进度
年级:四年级 科目: 数学教师:
