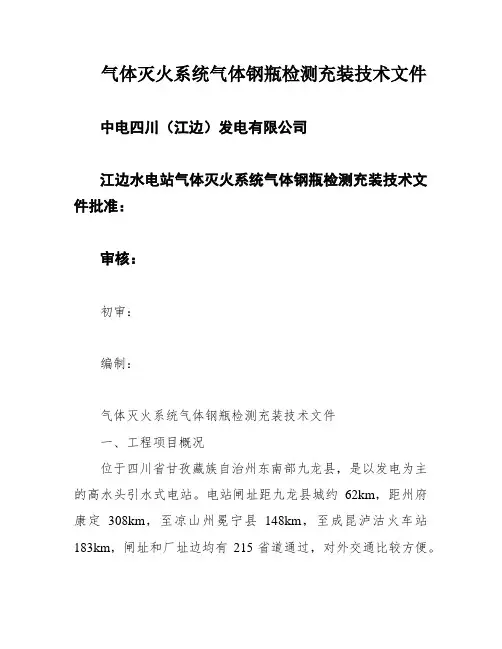

气体灭火系统气体钢瓶检测充装技术文件中电四川(江边)发电有限公司江边水电站气体灭火系统气体钢瓶检测充装技术文件批准:审核:初审:编制:气体灭火系统气体钢瓶检测充装技术文件一、工程项目概况位于四川省甘孜藏族自治州东南部九龙县,是以发电为主的高水头引水式电站。

电站闸址距九龙县城约62km,距州府康定308km,至凉山州冕宁县148km,至成昆泸沽火车站183km,闸址和厂址边均有215省道通过,对外交通比较方便。

配套特种消防气体灭火系统,分别安装于地下厂房中央控制室、继电保护室、营地中央控制室共3套IG541钢瓶灭火系统;四号主变室、营地电气库房、弱电机房、档案室共配置5套七氟炳烷预制灭火系统。

消防钢瓶设备于2011年安装至今,未进行过气体钢瓶检测。

依据XXX颁发的《气瓶检测监察规程》中第69条规定,盛装一般性气体的气瓶,每三年检验一次。

(IG541气瓶、二氧化碳气瓶、七氟丙烷气瓶)消防中常用三大气体钢瓶属于其中。

为防止气瓶出现不安全事件,需要对特种消防钢瓶进行检测。

二、效劳范围地下厂房、营地区域气体灭火系统消防气瓶及启动瓶检测充装三、技术标准本次检测招标必须符合以下标准规范的规定,未尽事宜按国家及行业现行的有关规范、规定、标准执行。

1.《中华人民共和国安全生产法》(国家主席令[2002]第70号);2.《气瓶安全技术监察规程》TSG R0006-20143.《特种设备安全监察条例》(国务院令第373号(行政法规))4.《危险化学品安全办理条例》(国务院令第645号)-20135.《特种设备安全技术规范》TSG R0004-20096.《特种设备安全法》;7.《气瓶充装许可规则》8.《特种设备检验检测机构办理划定》9.《特种设备检验检测机构质量管理体系要求》10.消防用无缝钢瓶检测相干标准及划定;四、效劳内容1.本规范书提出该气体灭火系统气体钢瓶检测充装项目方面的技术要求。

本检测项目外观检查,音响检查,内部检查,瓶口螺纹,重量与容积测定,水压试验,瓶阀检验,气密性试验。

xxxx-02-七氟丙烷(无管网式)气体灭火装置专用技术规范

xxxx-02-七氟丙烷(无管网式)气体灭火装置专用技术规范

2011年版)国家电网公司物资采购标准(辅助设备设施卷消防系统册)七氟丙烷(无管网式)气体灭火装置专用技术规范书(编号:XXXX-02)国家电网公司二O——年五月目录1技术规范要求11.1主要技术参数11.2系统组成12项目需求部分22供货范围22.1设备配置及其技术参数设计22.2供货需求一览表32.3必备的备品备件、专用工具和仪器仪表32.4图纸资料提交单位42.5工程概况42.6可选技术参数表42.7项目单位技术差异表42.8培训及到货需求52.9招标人提出的其他资料53投标人响应部分63.1投标人技术偏差表63.2产品部件列表63.3推荐的备品备件、专用工具和仪器仪表供货表63.4销售及运行业绩表63.5用户使用情况证明或有关合同证明材料73.6本投标产品其他有关资料及说明71技术规范要求1.1主要技术参数投标人应认真逐项填写技术参数表(见表1)中投标人保证值,不能空格,也不能以“响应”两字代替,不允许改动招标人要求值。

如有差异,请填写表10:投标人技术偏差表。

表1技术参数表注:如不能满足要求,将被视为实质性不符合招标文件要求。

1.2系统组成七氟丙烷无管网气体灭火系统由以下部件组成:灭火剂瓶组(含瓶阀和钢瓶)、钢瓶固定支架、高压排放管、(氮气启动装置)气体管道、低泄高阻阀、压力开关、释放喷头、自动报警灭火控制系统(就地控制部分)等部分组成。

七氟丙烷无管网灭火装置及其控制设备应能在供电行业特定条件下以令人满意的方式安装,操作简便,安全可靠,确保系统正确,稳定地运行。

七氟丙烷灭火系统具有与火灾自动报警系统联动、自动和手动启动的功能,包括对需联动的开口封闭装置、通风机和防火阀等设备的操作与控制,可实现高速,高效,全淹没灭火。

自动控制装置应在接到两个独立的火灾信号后才能启动。

1.2.1气瓶及其组件药剂瓶容器阀采用自紧式设计,随着充装压力的增大,容器阀的密封性能就越好,最大程度地保证药剂不泄漏。

气瓶规格:70L,90L,120L,可根据实际工程需要选择。

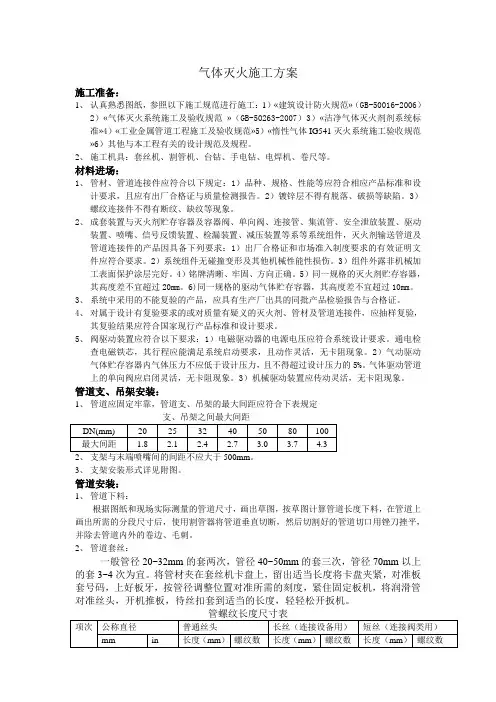

气体灭火系统施工方案

气体灭火系统施工方案

气体灭火施工方案施工准备:1、认真熟悉图纸,参照以下施工规范进行施工:1)«建筑设计防火规范»(GB-50016-2006)2)«气体灭火系统施工及验收规范»(GB-50263-2007)3)«洁净气体灭火剂剂系统标准»4)«工业金属管道工程施工及验收规范»5)«惰性气体IG541灭火系统施工验收规范»6)其他与本工程有关的设计规范及规程。

2、施工机具:套丝机、割管机、台钻、手电钻、电焊机、卷尺等。

材料进场:1、管材、管道连接件应符合以下规定:1)品种、规格、性能等应符合相应产品标准和设计要求,且应有出厂合格证与质量检测报告。

2)镀锌层不得有脱落、破损等缺陷。

3)螺纹连接件不得有断纹、缺纹等现象。

2、成套装置与灭火剂贮存容器及容器阀、单向阀、连接管、集流管、安全泄放装置、驱动装置、喷嘴、信号反馈装置、检漏装置、减压装置等系等系统组件,灭火剂输送管道及管道连接件的产品因具备下列要求:1)出厂合格证和市场准入制度要求的有效证明文件应符合要求。

2)系统组件无碰撞变形及其他机械性能性损伤。

3)组件外露非机械加工表面保护涂层完好。

4)铭牌清晰、牢固、方向正确。

5)同一规格的灭火剂贮存容器,其高度差不宜超过20mm。

6)同一规格的驱动气体贮存容器,其高度差不宜超过10mm。

3、系统中采用的不能复验的产品,应具有生产厂出具的同批产品检验报告与合格证。

4、对属于设计有复验要求的或对质量有疑义的灭火剂、管材及管道连接件,应抽样复验,其复验结果应符合国家现行产品标准和设计要求。

5、阀驱动装置应符合以下要求:1)电磁驱动器的电源电压应符合系统设计要求。

通电检查电磁铁芯,其行程应能满足系统启动要求,且动作灵活,无卡阻现象。

2)气动驱动气体贮存容器内气体压力不应低于设计压力,且不得超过设计压力的5%。

气体驱动管道上的单向阀应启闭灵活,无卡阻现象。

七氟丙烷气体充装实施方案

七氟丙烷气体充装实施方案

七氟丙烷气体充装实施方案七氟丙烷,又称HFC-227ea,是一种无色、无味的气体,在常温常压下为气态。

由于其具有良好的灭火性能、电绝缘性能和化学稳定性,七氟丙烷被广泛应用于灭火系统中,特别适用于保护机房、计算机房、资料室等重要设施。

实施七氟丙烷气体充装方案的目的是确保灭火系统在发生火灾时能够迅速、有效地释放七氟丙烷,对火灾进行灭火。

下面将详细介绍七氟丙烷气体充装的实施方案。

需要进行七氟丙烷气体的储存与充装。

储存设备一般采用钢瓶或钢瓶组,其容量根据灭火系统的需求而定。

在充装前,需要确保储存设备完好无损,并进行泄漏测试以确保密封性。

同时,需要对储存设备进行定期检测和维护,以确保其安全可靠性。

进行七氟丙烷气体的充装操作。

在充装前,需要确保充装设备和管道系统的清洁,以避免杂质污染七氟丙烷。

充装操作应由经过培训和持有相关操作证书的专业人员进行,确保操作规范、安全可靠。

在充装过程中,需要注意防止七氟丙烷泄漏,必要时可以采用泄漏检测装置进行监测。

充装完成后,应对系统进行漏检,确保充装的七氟丙烷气体没有泄漏。

接下来,是对充装后的灭火系统进行测试和调试。

测试过程中,需要确保系统各个部件的正常运行,如喷头、阀门、探测器等。

同时,还需要进行灭火系统的演练,以验证系统的可靠性和操作人员的应急反应能力。

在测试和调试过程中,需要严格按照相关标准和规范进行操作,确保系统能够在火灾发生时正常工作。

是对充装后的七氟丙烷灭火系统进行定期维护和检测。

定期维护包括清洁、更换零部件、检测系统的压力和泄漏情况等。

检测工作由具备相应资质的检测机构进行,以确保系统的安全性和可靠性。

同时,还需要定期对操作人员进行培训和考核,提高其对灭火系统的操作和维护能力。

七氟丙烷气体充装实施方案是确保灭火系统能够正常工作的关键环节。

通过对储存、充装、测试和维护等步骤的规范操作,可以保证七氟丙烷气体的充装质量和系统的可靠性。

同时,还需要加强对操作人员的培训和考核,提高其应急反应能力和操作技能。

气体灭火系统技术要求

气体灭火系统技术要求

气体灭火系统技术要求1、定义32、系统执行标准32.1、系统设计及施工标准32.2、产品生产检测标准33、系统基本技术条件43.1、系统构成及设备要求43.2、压力容器要求44、设备运行的环境条件55、系统框架要求55.1、控制子系统要求55.2、管网七氟丙烷灭火系统框架要求66、系统功能需求及技术指标76.1、系统操作方式及灭火过程76.2、系统功能87、系统可靠性和维护性107.1、系统的抗干扰能力107.2、系统提供必要技术手册108、管网子系统主要部件技术指标118.1、气体灭火剂提供要求118.2、灭火剂贮存钢瓶要求118.3、容器阀及其组件要求118.4、电磁启动器要求128.5、压力开关(气体释放反馈装置)12 8.6、喷嘴128.7、安全阀128.8、气体输送管道(技术要求)138.9、标志138.10、自动泄压装置139、责任范围139.1、供货范围139.2、设备及材料149.3、测试耗材1410、施工图深化设计1411、测试1410.1、出厂前测试1410.2、现场测试1510.3、检验151、定义七氟丙烷:一种无色的无气味气体状态的卤素碳,并且叫做HFC-227、HFC-227ea、FE-227或者FM-200,它的化学式是C3HF7,结构式是F3CCHFCF3。

防护区:满足全淹没灭火系统要求的有限封闭空间。

全淹没灭火系统:在规定的时间内,向防护区喷放设计规定用量的灭火剂,并使其均匀地充满整个防护区的灭火系统。

管网灭火系统:按一定的应用条件进行设计计算,将灭火剂从储存装置经由干管支管输送至喷放组件实施喷放的灭火系统。

组合分配系统:用一套气体灭火剂储存装置通过管网的选择分配,保护两个或两个以上防护区的灭火系统。

灭火浓度:在101KPa大气压和规定的温度条件下,扑灭某种火灾所需气体灭火剂在空气中的最小体积百分比。

泄压口:灭火剂喷放时,防止防护区内压超过允许压强,泄放压力的开口。

2×660MW机组气体灭火系统钢瓶检测充装技术规范

2×660MW机组气体灭火系统钢瓶检测充装技术规范

2×660MW机组气体灭火系统钢瓶检测充装技术规范
一.IG541气体概述
我公司IG541气体保护区域为主厂房和集控楼热工、电气设备间,共16个保护区,采用有管网形式连接,两个钢瓶间集中存储钢瓶,钢瓶储存压力为15.0Mpa。

1.灭火系统可采取自动控制、电气手动控制、机械应急手动控制三种控制方式。

可以在报警控制器上进行选择“自动”“手动”控制方式。

2.原产品供货单位:四川威特龙消防安全集团股份有限公司
3.原施工单位:四川威特龙消防安全集团股份有限公司
4.交付使用时间:2015年8月。

5.IG541钢瓶数量:216瓶,七氟丙烷3瓶。

6.IG541钢瓶规格:HMP90/15-WTL,七氟丙烷3瓶。

7.保护区数量:16个
8.启动钢瓶数量:32瓶,其中12L的14个,40L的18个;七氟丙烷启动瓶2瓶。

9.启动装置规格:YPD6/80。

10.系统组件介绍
10.1气体钢瓶:钢瓶为无缝气瓶,容器阀采用黄铜。

容器阀有气动和机械手动两种打开方式。

10.2启动钢瓶:钢瓶采用无缝气瓶,容器阀采用黄铜。

容器阀有电动启动和手动应急两种启动方式。

10.3单向阀:阀体采用不锈钢制作,耐腐蚀,密封严密,可靠性高。

10.4安全阀:阀体采用不锈钢制作,耐腐蚀,密封严密,可靠性高。

10.5选择阀:可靠性高,并具有气动和机械手动两种打开方式。

二、本次充检必须遵循最新版本的以下技术规范(包括但不限于此):
1. 《惰性气体IG-541灭火系统技术规程》
1。

消防气灭钢瓶安装作业安全技术交底

消防气灭钢瓶安装作业安全技术交底

安全技术交底表AZ-033表AQ-C11-I2.3作业条件:2.3.1预留孔、铜、槽、眼,稳栽各种支、吊、卡架及预埋铁件等,应及时配合土建工程进度预留、预埋。

2.3.2干管安装:位于各层(段)的顶层干管,在各层(段)结构封顶后安装;位于楼板下的干管,应在结构进入上一层后进行;位于吊顶内的干管,最好在吊顶前安装完。

2.3.3立管安装:应在抹好地面后进行,如需在抹地面前安装时,必须保证水平线和地表面标高准确。

2.3.4支管安装:必须在抹完墙面后进行安装。

墙面不做抹灰时,支管应在刮腻子后再进行安装。

2.3.5卤代烷气体钢瓶、起动装置箱应在室内墙面、墙裙做完后稳装固定。

2.3.6管道及设备支架应在装修前就位、稳装。

2.3.7其它设备器具应在做完内装修,试压、试验后进行安装。

3操作工艺3.13.1 工艺流程:安装准备一预留孔、洞、预埋铁件一管材、管件、设备及附件清点检查一支、吊架制作、安装一管道预制一管道安装一设备支架安装一集合管及配管件、选择阀安装一单项及系统试压一管道冲洗一设备、气瓶稳固安装一一设备、气瓶稳固安装一装配设备附件及压力开关一管道刷油一喷嘴安装一调试3.2安装准备:1.1.11认真熟悉图纸,领会设计意图,确定施工方案。

1.1.2复核预留、预埋的位置、尺寸、标高。

1.1.3根据设计图纸画出管路分部的位置、管径、异变径、预留口的坐标、标高、坡向及支、吊架、卡件的位置草图,并将测量的尺寸做好记录;并注意并列交叉排列管道的最小间隔尺寸。

1.1.4按照草图,进行管道预制工,加工后核对尺寸,编号,码放整齐。

按照要求安装支、吊、卡、架。

1.1.5将预制管道及附件运至安装地点,按编号就位,清扫管膛。

3.3预留孔、洞及预埋铁件:、3.3.1在钢筋混凝土楼板、梁、墙上预留孔、洞时,应设专业人员按照设计图纸将管道及设备的位置、坐标、标高尺寸测量准确。

3.3.2配合土建放线定位,定标高、尺寸。

同时令同有关部门解决施工相互矛盾的问题。

气体灭火定期检验标准及相关说明

气体灭火定期检验标准及相关说明

气体灭火定期检验标准及相关说明气体灭火系统(常见有七氟丙烷、IG541及高压二氧化碳灭火系统)其瓶组由阀门、钢瓶、压力表、虹吸管等组成。

阀门和钢瓶都长期处于高压状态下,造成阀门及钢瓶处于疲劳状态,而且阀门内部构造采用尼龙或聚四氟乙烯材料进行密封,都属于易损件,长期疲劳容易损坏,造成密封不严,发生泄漏。

气体灭火系统其灭火剂储存容器(即钢瓶)均为高压容器应进行相应气瓶定期检验及评定标准才可使用。

因此气体灭火瓶组必须进行定期检测。

定期检测依据1.GB50263-2007《气体灭火系统施工及验收规范》;2.GB50016-2006《建筑设计防火规范》;3.GB50370-2005《气体灭火系统设计规范》;4.GB50263-2007《气体灭火系统施工及验收规范》;5.GB13075-1999《钢质焊接气瓶定期检验与评定》;6.GB13004-1999《钢质无缝气瓶定期检验与评定》;7.《气瓶安全监察规程》根据以上标准,一旦气体灭火瓶组超过质保期壹年就必须进行相关检测,以确保瓶组及灭火安全。

附录一定期检测规定节选附表一气体灭火系统维护检查记附录二气体灭火系统维护保养工作流程附录三气体灭火系统维护保养工艺流程(框图)附录一一、依据«中华人民共和国消防法»规定:第二章“火灾预防”中的第十六条中的第(二)条款中规定:按照国家标准、行业标准配置消防设施、器材,设置消防安全标志,并定期组织检验、维修,确保完好有效;第(三)条款中规定:对建筑消防设施每年至少进行一次全面检测,确保完好有效,检测记录应当完整准确,存档备查。

二、依据GB50263-2007《气体灭火系统施工及验收规范》规定:8.0.2 气体灭火系统应由经过专门培训,并经考试合格的专人负责定期检查和维护。

8.0.3 应按检查类别规定对气体灭火系统进行检查,8.0.6.2 高压二氧化碳灭火系统、七氟丙烷管网灭火系统及IG541灭火系统等系统的检查内容及要求应符合下列规定:1)灭火剂储存容器及容器阀、单向阀、连接管、集流管、安全泄放装置、选择阀、阀驱动装置、喷嘴、信号反馈装置、检漏装置、减压装置等全部系统组件应无碰撞变形及其他机械性损伤,表面应无锈蚀,保护涂层应完好,铭牌和保护对象标志牌应清晰,手动操作装置的防护罩、铅封和安全标志应完整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

气体灭火系统气体钢瓶检测
充装技术文件
-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
中电四川(江边)发电有限公司江边水电站气体灭火系统气体钢瓶检测充装技术文件
批准:
审核:
初审:
编制:
气体灭火系统气体钢瓶检测充装技术文件
一、工程项目概况
位于四川省甘孜藏族自治州东南部九龙县,是以发电为主的高水头引水式电站。

电站闸址距九龙县城约62km,距州府康定308km,至凉山州冕宁县
148km,至成昆泸沽火车站183km,闸址和厂址边均有215 省道通过,对外交通比较方便。

配套特种消防气体灭火系统,分别安装于地下厂房中央控制室、继电保护室、营地中央控制室共3套IG541钢瓶灭火系统;四号主变室、营地电气库房、弱电机房、档案室共配置5套七氟炳烷预制灭火系统。

消防钢瓶设备于2011年安装至今,未进行过气体钢瓶检测。

依据国家质技监局颁发的《气瓶检测监察规程》中第69条规定,盛装一般性气体的气瓶,每三年检验一次。

(IG541气瓶、二氧化碳气瓶、七氟丙烷气瓶)消防中常用三大气体钢瓶属于其中。

为防止气瓶出现不安全事件,需要对特种消防钢瓶进行检测。

二、服务范围
地下厂房、营地区域气体灭火系统消防气瓶及启动瓶检测充装
三、技术标准
本次检测招标必须符合以下标准规范的规定,未尽事宜按国家及行业现行的有关规范、规定、标准执行。

1.《中华人民共和国安全生产法》(国家主席令[2002]第70号);
2.《气瓶安全技术监察规程》TSG R0006-2014
3.《特种设备安全监察条例》(国务院令第373号(行政法规))
4.《危险化学品安全管理条例》(国务院令第645号)-2013
5.《特种设备安全技术规范》TSG R0004-2009
6.《特种设备安全法》;
7.《气瓶充装许可规则》
8.《特种设备检验检测机构管理规定》
9.《特种设备检验检测机构质量管理体系要求》
10.消防用无缝钢瓶检测相关标准及规定;
四、服务内容
1.本规范书提出该气体灭火系统气体钢瓶检测充装项目方面的技术要求。

本检测项目外观检查,音响检查,内部检查,瓶口螺纹,重量与容积测定,水压试验,瓶阀检验,气密性试验。

检测前,应挨个登记气瓶制造标志和检验标志,登记内容包括国别,制造厂名称代号,出厂编号,年月,公称工作压力,水压试验压力,实际容积,实际重量,上次检验日期。

2.在本规范书中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,供方应提供满足本规范书和所列标准要求的高质量产品及其相应服务。

对国家有关安全、环保等强制性标准,必须满足其要求。

3.如果供方方没有以书面形式对本技术规范书的条文提出异议,投标方应提供完全满足本技术规范书要求的施工技术标准。

4.供方方须执行本规范书所列标准,有矛盾时,按较高标准执行。

5.供方方须在报名后第三个工作日联系招标方索取钢瓶技术参数,及时对投标文件进行补充。

6.供方方按国家有关法律、法规及政府规范性文件,国家和部颁标准、规范,电力行业标准、规范、地方性文件进行了检测,并出具符合国家国家质技监局颁发的《气瓶检测监察规程》中规定正规报告
7.供方提供“三证”以外,必须具有《安全生产许可证》、并且取得公安部认定《国家强制性产品认证书》、《气瓶充装许可证》、等,提供3年内至少有实施过与本招标检测相类似业绩,并提供三个以上。

8.本投标文件所使用的标准如与所执行的标准发生矛盾时,按较高标准执行。

9.在今后合同谈判及合同执行过程中的一切文件、信函等必须使用中文,如果提供的文件中使用另一种文字,则需有中文译本,在这种情况下,解释以中文为准。

10.气瓶装车、卸车、运输、登记、将检测完毕的钢瓶装车运输至现场;
11.无缝钢瓶瓶体厚度;
12.气瓶水压和气压试验;
13.气密性试验;
14.气瓶爆破安全系数;
15.瓶体金属材料的屈服强度和抗拉强度;
16.瓶头阀维修、密封件更换、安全泄压装置测试;
17.钢瓶除锈补漆;
18.气体充装。

19.未尽事宜,由双方进行协商确认。

五、服务项目
检测项目包括外观检查,音响检查,内部检查,瓶口螺纹,重量与容积测定,水压试验,瓶阀检验,气密性试验。

检测前,应挨个登记气瓶制造标志和检验标志,登记内容包括国别,制造厂名称代号,出厂编号,年月,公称工作压力,水压试验压力,实际容积,实际重量,上次检验日期。

1.外观检查:
应挨个对气瓶进行目测检查,检查其外表面是否存在凹陷,凹坑,鼓包,,磕伤,划伤,裂纹,夹层,皱褶,腐蚀,热损伤等缺陷。

瓶体存在裂纹,鼓包,结疤,皱折或夹层等缺陷的,按报废处理。

2.音响检查:
外观检查合格的钢瓶,应逐个进行音响检查。

用木锤或重约250克的小铜锤轻击瓶体,如发出的音响清脆有力,余韵轻而长且有韵律感,则此项检验合格。

3.瓶口螺纹检查:
用目测或低倍放大镜逐个检查螺纹有无裂纹,变形,腐蚀或其它机械损伤。

瓶口螺纹不得有裂纹性缺陷,对高压气瓶允许有不超过两牙的缺口。

瓶口螺纹的轻度腐蚀,磨损或其它损伤可用符合GB/T10878规定的丝锥修复,修复后可用符合GB/8336量规检验,检验结果不合格时该气瓶应报废。

4.内部检查:
应用内窥镜或电压不超过24V,具有足够亮度的安全灯逐个对气瓶进行内部检查。

内表面有裂纹,结疤,皱折,夹层或凹坑的气瓶应报废。

5.重量与容积测定:
气瓶必须逐个进行重量与容积检查。

气瓶现重量与制造标志重量的差值大于5%时,应测定瓶壁最小壁厚,最小壁厚小于设计壁厚的90%时,气瓶报废。

6.水压试验:
气瓶必须逐个进行水压试验,水压试验的装置,方法,和安全措施应符合
GB/T9251的要求。

气瓶在试验压力下的保压时间,不少于两分钟。

水压试验时,瓶体出现渗漏,明显变形或保压期间压力有回降现象的气瓶应报废。

7.内部干燥:
气瓶经水压试验合格后,采用内加温或外加温方法进行内部一般干燥。

干燥的温度控制在70-80度,干燥时间不得少于20分钟。

8.瓶阀检验与装配:
阀体与其它部件不得有严重变形,螺纹不得有严重损失,有这些情况的,必须更换瓶头阀。

更换瓶阀或密封材料时,必须根据盛装介质的性质选用合适的瓶阀或材料。

在装配瓶阀之前,必须对瓶阀进行气密性试验。

9.气密性试验:
气瓶水压试验合格后,,必须逐个进行气密性试验。

试验装置和方法应符合GB/T12137的要求,试验压力应等于气瓶公称工作压力。

盛装高纯或混合气体的气瓶,应用浸水法进行气密性试验。

气瓶浸水保压时间不少于两分钟,保压期间不得有渗漏或压力回降现象。

气瓶气密性试验时,对在试验压力下瓶体渗漏的气瓶应报废。

10.检验后的工作:
定期检验合格的气瓶应按《气瓶安全监察规程》的规定打上或压印检验标志,喷涂检验色标,出具检验合格证。

11.充气:
对合格的气瓶,充装合格的混合气体。

按流程先充装液态二氧化碳,在充装氩气,在充装氮气,称重合格后,保压24小时,压力在绿区范围内。

六、服务时间
消防气体钢瓶检测期限从合同签订之日起20天内完成并出具报告。

七、报告出具及其它事项
1.需方提供特殊消防钢瓶原始资料参数。

2.一次性提供,所有需检测的消防气体钢瓶所对应规格型号的临时替用钢瓶,临时替换出现场的所有需检瓶并运走检测,检测完成后再运到现场恢复安装。

3.供方中标后自行将钢瓶拉运至投标方检测机构,严格按照技术规范要求及国家相关标准、规定进行气瓶检测工作。

4.供方出具国家质监部门颁发认可质量保证程序书及公安消防部门认可的检
测资质文件及报告,并盖检测部门公章。

5.一次性将检测完毕的钢瓶运至现场,并按照原系统结构方式安装到位并调试正常,经需方验收合格。
