电力埋管工程施工方案
电力埋管工程测量施工方案

电力埋管工程测量施工方案一、前言随着城市化进程的加快,城市的基础设施建设也呈现出快速发展的态势。
作为城市基础设施建设中的重要一环,电力埋管工程扮演了不可或缺的角色。
电力埋管工程的测量施工是电力埋管工程中的一个重要环节,它直接影响着电力设施的安全稳定运行。
因此,对电力埋管工程测量施工进行科学规划和有效管理,对于确保电力设施的可靠运行具有极其重要的意义。
本文围绕电力埋管工程测量施工展开讨论,从测量设备的选择、施工过程中的质量控制和安全管理三个方面,提出科学有效的测量施工方案。
二、测量设备的选择在电力埋管工程的测量施工中,选择合适的测量设备是保证测量质量的前提。
由于电力埋管工程的复杂性和工作环境的特殊性,因此在选用测量设备时需要考虑以下因素:1.精度要求。
电力埋管工程的精度要求通常比较高,因此需要选择精度较高的测量设备。
例如,平面控制测量需要使用高精度的全站仪,而立柱测量则需要使用高精度的水准仪。
2.工作环境。
由于电力埋管工程通常涉及到室外工作和复杂地形,因此测量设备需要具有较强的适应性和抗干扰能力。
3.工作效率。
在电力埋管工程中,施工周期通常比较紧张,因此需要选择具有较高工作效率的测量设备,以提高施工速度和效率。
根据以上要求,可以选择全站仪、水准仪和GPS等高精度测量设备,并确保设备的正常运转和维护。
三、施工过程中的质量控制电力埋管工程的测量施工过程中,质量控制是确保工程施工质量的重要环节。
因此,在施工过程中需要严格按照相关标准和规范进行测量施工,确保施工质量。
质量控制主要包括以下几个方面:1.施工前的准备工作。
在实际施工前,需要进行施工前的检查和准备工作,包括测量设备和仪器的检查、施工人员的培训等工作。
只有这样才能确保施工前的准备工作得到充分的保障。
2.施工过程中的监控。
在实际施工过程中,需要对施工过程进行全程监控,确保施工过程中的质量。
例如,在进行标志点的布设时,需要进行实时监控,确保标志点的精度和准确性。
电力埋管安装工程施工方案

本工程为电力埋管安装工程,主要包括电缆沟开挖、电缆敷设、电缆保护、电缆接头、电缆接地等施工内容。
工程地点位于XX市XX区,工程总长度约为XX公里。
工程工期为XX个月。
二、施工准备1.施工图纸及技术资料:认真审查施工图纸,熟悉工程结构、施工要求、施工工艺及质量标准。
2.人员组织:成立电力埋管安装工程领导小组,明确各岗位职责,组织施工人员进行技术培训。
3.施工材料:根据施工图纸要求,准备电缆、电缆保护管、电缆接头、接地材料等。
4.施工机具:准备挖掘机、推土机、电缆敷设车、电缆牵引机、电缆接头机、接地电阻测试仪等施工机具。
5.施工环境:确保施工现场安全、整洁,符合施工要求。
三、施工工艺1.电缆沟开挖(1)按照施工图纸要求,确定电缆沟走向、深度、宽度。
(2)使用挖掘机、推土机等机械进行开挖,确保沟底平整。
(3)根据施工要求,预留足够的安全距离,防止电缆损伤。
2.电缆敷设(1)按照施工图纸要求,确定电缆敷设顺序、间距。
(2)使用电缆敷设车将电缆运至施工现场。
(3)采用电缆牵引机将电缆敷设至指定位置。
3.电缆保护(1)将电缆保护管敷设于电缆沟内,确保电缆不受外界损伤。
(2)在电缆保护管两端安装电缆接头,保证电缆连接牢固。
4.电缆接头(1)按照施工图纸要求,确定电缆接头位置。
(2)使用电缆接头机进行电缆接头,确保接头质量。
5.电缆接地(1)根据施工图纸要求,确定电缆接地位置。
(2)使用接地电阻测试仪检测接地电阻,确保接地质量。
四、质量控制1.严格按照施工图纸和规范要求进行施工,确保工程质量。
2.对施工过程中的关键工序进行检验,如电缆敷设、电缆接头、电缆接地等。
3.对施工材料、施工机具进行检查,确保符合要求。
4.对施工人员进行技术培训,提高施工技能。
五、安全措施1.施工现场设置安全警示标志,确保施工人员安全。
2.施工过程中,严格执行安全操作规程,防止事故发生。
3.施工人员佩戴安全帽、安全带等防护用品。
4.加强施工现场的消防管理,确保消防安全。
直埋管道施工方案

直埋管道施工方案一、引言直埋管道施工是指将管道直接埋入地下,而不需要进行地下隧道或管廊的施工。
直埋管道施工具有工期短、成本低、维护方便等优点,被广泛应用于城市给水、排水、燃气、电力等领域。
本文将针对直埋管道施工的准备工作、施工过程、施工技术等方面进行详细介绍。
二、准备工作1. 方案设计在开始直埋管道施工前,需根据工程需求进行方案设计。
方案设计主要包括管道材质的选择、管道敷设路径的确定、施工过程中的预防措施等。
设计方案需要通过专业工程师的审查和确认,确保方案的合理性和可行性。
2. 施工准备施工前需要进行相关准备工作,包括场地的清理和平整、施工人员的培训和装备准备等。
同时,需要准备好施工所需的机械设备和工具,确保施工过程的顺利运行。
三、施工过程1. 管道敷设根据设计方案确定的管道敷设路径和坡度,施工人员进行土方开挖和回填,并保证管道的水平度和纵向坡度符合要求。
在敷设过程中,需注意管道安全和施工现场的环境保护。
2. 管道连接管道敷设完成后,进行管道连接工作。
连接方式可以根据管道材质的不同而异,常见的连接方式有承插式连接、热熔连接等。
连接时需确保连接处的严密性,避免发生泄漏。
3. 防护措施直埋管道施工中,需要对管道进行一定的防护措施,以确保管道的安全和使用寿命。
常见的防护措施包括添加防腐层、施加保护层、安装管道标志等。
此外,还需要加强对施工现场的监控,确保施工质量和安全。
四、施工技术1. 施工机械的选择和使用直埋管道施工中,常用的施工机械有挖掘机、铺管机、压重机等。
不同的施工机械适用于不同的施工环境和管道规格。
在选择和使用施工机械时,需考虑施工效率、施工质量和施工安全等因素。
2. 土方开挖和回填技术土方开挖和回填是直埋管道施工过程中的关键环节。
在土方开挖过程中,需掌握合理的开挖深度和开挖方式,确保管道的埋深和位置符合要求。
在回填过程中,需选用合适的回填材料,并应用适当的回填方法,以确保地面的稳定和管道的安全。
地埋电力管道穿线施工方案

地埋电力管道穿线施工方案1. 引言地埋电力管道穿线是电力工程中常见的施工任务之一,其主要目的是将电缆或电线从地面引入到地下管道中,提供安全且可靠的电力供应。
为了确保施工质量和施工进度,必须制定详细的穿线施工方案。
本文将介绍一种针对地埋电力管道的穿线施工方案。
2. 施工准备在开始穿线施工之前,需要进行充分的准备工作,包括以下几个方面:2.1 环境调查在穿线施工前,需要对施工区域进行环境调查。
主要包括以下内容:•存在的地下管道的位置和类型•地下设施的布局和规格•地下水位和地质条件2.2 材料准备根据实际情况,准备以下材料和设备:•电缆或电线•电缆导管•弯头、法兰等配件•手动工具和电动工具2.3 准备施工人员确定施工人员的数量和职责,确保有足够数量的专业人员参与施工工作。
同时,确保施工人员具备相关的培训和证书。
3. 穿线方案设计根据实际情况,制定穿线方案设计,确保施工的安全性和有效性。
以下是一些常用的穿线方案设计:3.1 直接穿越如果地埋电力管道的管径较大,可以直接穿越管道。
具体步骤如下:1.在管道上方标记穿线点,并准确测量穿线点的位置。
2.在穿线点上方挖掘出一定深度的穿越坑。
3.使用手动或电动工具进行穿越,在穿线坑中安装导线架,保证穿线过程中的导线的安全。
4.完成穿线后,填充穿线坑,确保管道不受损坏。
3.2 绕过穿越如果需要穿越的地埋电力管道较多,或者管道内有其他线路,可以选择绕过穿越。
具体步骤如下:1.在每一个穿线点上方标记绕过点,并准确测量绕过点的位置。
2.根据绕过点的位置,确定绕过管道的路线,避开管道和其他线路。
3.挖掘出绕过管道的路线,确保管道和其他线路不受损坏。
4.在绕过路线上安装导线架,并进行穿线。
5.完成穿线后,填充绕过路线,确保管道和其他线路的完整性。
4. 施工注意事项在进行地埋电力管道穿线施工时,需要注意以下事项:•施工过程中确保安全,穿戴好安全装备。
•操作工具和设备时要谨慎,防止损坏管道和线路。
电线埋地工程施工方案

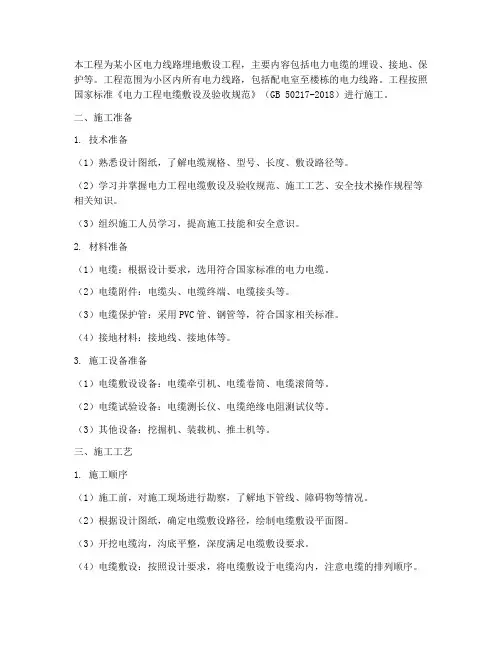

本工程为某小区电力线路埋地敷设工程,主要内容包括电力电缆的埋设、接地、保护等。
工程范围为小区内所有电力线路,包括配电室至楼栋的电力线路。
工程按照国家标准《电力工程电缆敷设及验收规范》(GB 50217-2018)进行施工。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解电缆规格、型号、长度、敷设路径等。
(2)学习并掌握电力工程电缆敷设及验收规范、施工工艺、安全技术操作规程等相关知识。
(3)组织施工人员学习,提高施工技能和安全意识。
2. 材料准备(1)电缆:根据设计要求,选用符合国家标准的电力电缆。
(2)电缆附件:电缆头、电缆终端、电缆接头等。
(3)电缆保护管:采用PVC管、钢管等,符合国家相关标准。
(4)接地材料:接地线、接地体等。
3. 施工设备准备(1)电缆敷设设备:电缆牵引机、电缆卷筒、电缆滚筒等。
(2)电缆试验设备:电缆测长仪、电缆绝缘电阻测试仪等。
(3)其他设备:挖掘机、装载机、推土机等。
三、施工工艺1. 施工顺序(1)施工前,对施工现场进行勘察,了解地下管线、障碍物等情况。
(2)根据设计图纸,确定电缆敷设路径,绘制电缆敷设平面图。
(3)开挖电缆沟,沟底平整,深度满足电缆敷设要求。
(4)电缆敷设:按照设计要求,将电缆敷设于电缆沟内,注意电缆的排列顺序。
(5)电缆保护:将电缆敷设于保护管内,防止电缆受损。
(6)接地:按照设计要求,安装接地线、接地体,确保接地良好。
(7)电缆试验:对敷设完成的电缆进行绝缘电阻、耐压等试验,确保电缆质量。
(8)验收:按照国家标准,对电缆敷设工程进行验收。
2. 施工要点(1)电缆敷设前,对电缆进行外观检查,确保电缆无损伤。
(2)电缆敷设时,注意电缆的排列顺序,避免交叉、重叠。
(3)电缆敷设后,检查电缆保护管的安装质量,确保电缆不受外界损害。
(4)接地施工时,确保接地电阻符合设计要求。
四、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
电力埋管施工方案

电力埋管施工方案1. 概述电力埋管施工是指将电力线路的线缆埋设在地下的管道中,以保护电线,提高电力线路的安全性和可靠性。
本文档将介绍电力埋管施工的一般步骤和注意事项。
2. 施工步骤2.1. 踏勘和设计在进行电力埋管施工前,需要进行现场踏勘和设计。
踏勘过程中需要考察地下情况,包括土质情况、地下水位等,以确定埋管的深度和路线。
设计阶段需要考虑电力线路的容量和负荷,选择合适的电缆规格和埋管材料。
2.2. 准备工作在施工前,需要做好准备工作。
包括申请施工许可证、准备施工设备和工具,清理施工现场等。
2.3. 开挖沟槽根据设计要求,在施工现场开挖沟槽。
沟槽的宽度和深度需要根据埋管的规格和要求进行调整,通常应略大于埋管的外形尺寸。
2.4. 安装电缆和埋管将电缆线缆放入埋管中,然后将埋管放入挖好的沟槽中。
在放置过程中要注意线缆的弯曲半径和张力,避免对线缆造成损伤。
2.5. 填充和夯实土方在埋管和电缆安装完毕后,需要将填充土方填入沟槽中,夯实土方以提供良好的支撑和保护电缆。
填充土方应逐层夯实,避免空隙和不均匀压实。
2.6. 完成施工填充土方后,进行施工验收,检查埋管和电缆的安装质量,确保符合设计要求。
随后进行清理、回填和恢复施工现场。
3. 注意事项3.1. 安全注意事项•在施工过程中必须严格遵守安全操作规程,佩戴好相应的防护用品。
•避免施工现场打扰附近的其他设施和居民。
•施工过程中要注意周围的电线和管道,避免损坏其他线缆和管道。
3.2. 质量控制•在进行电缆和埋管安装时,严格把控弯曲半径和张力,在电缆安装过程中避免任何形式的损伤。
•填充土方要逐层夯实,确保填充土方的稳定性和均匀性。
3.3. 后续维护•进行电力埋管施工后,需要定期检查电力线路的运行情况,确保线路的正常运行。
•定期巡检和维护埋管,保持埋管的完整性。
4. 结论电力埋管施工是保护和提升电力线路的重要措施之一。
通过合理的踏勘和设计、准备工作、沟槽开挖、电缆和埋管安装以及填充土方和夯实,可以确保电力线路的安全可靠。
电力管道施工组织设计方案

电力管道施工组织设计方案一、前言电力管道的施工组织设计方案是保证电力工程施工质量的重要组成部分。
本文将从电力管道的基本概念、施工特点、施工流程以及安全技术措施等多个方面展开,详细阐述电力管道施工组织设计方案。
二、电力管道基本概念电力管道是实现电力输送的一种手段。
它主要由输电线路组成,也可以包括互感器、保护装置等辅助设备。
电力管道可以分为架空电力管道和地下电力管道两种。
架空电力管道通常是由输电线路和杆塔组成。
杆塔的高度和位置要充分考虑地形、线路长度和电压等因素。
同时,杆塔的选材和结构设计也要充分考虑地震、风压、温度等自然环境因素。
地下电力管道主要是将电力线路埋入地下,其中涉及的地下管线施工、埋深、保护等方面问题,需要充分考虑地形、土质、地下水位等因素。
三、电力管道施工特点电力管道施工的特点是复杂多样的,需要充分考虑成本、安全、质量等多个方面因素。
1、地形因素:电力管道施工需要考虑地形因素,因为地形对于电力管道的施工搭设、杆塔选址和土石方工程等方面都有很大的影响。
2、环境因素:在电力管道施工中,环境因素也是需要考虑的,比如土壤、气候等因素都会影响工程的进度和质量。
3、工艺因素:电力管道施工关键环节一般都经过多道工序,需要充分考虑工艺路线、施工方案等因素。
4、安全因素:电力管道属于高危工程,因此需要格外重视工程安全。
施工组织设计方案需要明确安全防范措施,确保施工过程中不发生安全事故。
四、电力管道施工流程电力管道施工流程一般分为勘察、设计、材料采购、施工等阶段。
1、勘察:电力管道施工前需要进行勘察,包括线路走向、杆塔选址、土壤、地形等因素的勘察。
2、设计:根据勘察结果,需要进行施工方案的设计,包括施工图设计、施工工艺设计等方面。
3、材料采购:施工前需要采购必要的材料,包括钢管、杆塔、导线等设备。
4、施工:电力管道施工分为地下电力管道施工和架空电力管道施工两种。
需要根据实际施工情况,采用合适的施工方案。
五、安全技术措施电力管道施工是属于高危建筑的重点工程,因此在施工过程中需要注意安全技术措施。
电力管道工程施工方案

电力管道工程施工方案项目说明本电力管道工程位于某省某市,全长5公里,设计流量为XXX,设置X个泵站,预计投资XX万元,拟于20xx年XX月开始施工,预计施工周期为12个月。
工程条件地形和地质条件本工程地形起伏较大,三峡岩溶冲积层为主。
地质条件复杂,其中地层多变、断层发育、地质构造复杂,因此难度较大。
气候条件本地区气候特点为四季分明,夏季炎热,冬季较为寒冷,同时受台风影响较大,容易出现暴雨等恶劣天气。
环保要求本项目的施工按照当地环保要求进行,不得出现任何污染现象。
施工方案技术方案本工程的施工采用在地面铺设的方式,主要施工工序包括光缆回填、管道铺设、连接节点处理、保护套管设置等。
具体施工方案详见附图。
工期计划本工程计划施工周期为12个月,按照每个施工节点制定详细的工期计划,严格控制施工进度,确保完成时间节点。
质量控制本工程质量控制严格按照相关标准进行,从材料采购到各个施工环节均进行详细质量检验,确保工程质量。
安全控制本工程安全控制做到“预防为主,安全第一”,在施工中对于特殊场合、特殊工序做好风险分析和应急预案,确保施工安全。
施工组织本工程施工组织由总包单位负责,施工期间,工程部门实行“总指挥负总责,各部门各负其责”的工作原则,对工程质量、进度、安全的控制分别指派专人负责,确保各项工作有序推进。
施工费用估算本工程总投资约为XX万元,工程施工期间费用约XX万元,其中人工费用、施工材料费用、租用设备费用等详见附表。
以上为本工程的施工方案,施工过程中还需要根据实际情况及时做出调整,确保工程顺利完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电力埋管工程施工方案lx工程概述济南市小清河综合治理工程一期北岸及跨河桥梁工程第X标段电力埋管工程,桩号为L2+346-L4+907,全长2561m,5}外有电力支沟394m,直线井27座,终端井8座,三通井12座,四通井2座。
滨河北路电力埋管工程中敷设12根①iSOB低摩维纶水泥管和9根①150玻璃钢电缆管,电力支沟中只敷设12根①:L50B低摩维纶水泥管。
根据现场实际悄况将济南市小清河综合治理工程一期北岸及跨河桥梁工程第X 标段电力埋管工程作为一个单位工程。
2、编制依和原则2.1编制依®(1)济南鲁源电力设计咨询院有限公司设计的《小清河北路电缆沟工程(二期) 带状图》《小清河北路电缆沟工程(二期)第二卷第三册电缆埋管变更土建部分》和、《小清河综合治理滨河北路(二期)第三卷第一册电缆沟及工井电气部分》。
(2)现场调查资料:工程区域自然环境及地质条件。
(3)现行施工规范及标准图集。
(4)山东省地方法规。
地方风俗习惯及市政建设有关技术规定及标准。
2.2编制原则(D确保满足济南市小清河综合治理工程一期北岸及跨河桥梁工程X标段对本单位工程施工工期、质量、安全、环保等方面所作的要求。
(2)充分考虑本工程的特点和施工环境,利用我公司已有的施工经验。
(3)以施工总计划、主要工程项U及关键工序的施工方法和技术措施作为本施工方案重点。
3、施工准备及工期安排3.1技术准备熟悉设计图纸,了解设计精神,编制施工图预算。
根据工程任务和有关部门的要求,编制详细的进度计划并将计划层层进行落实,随时将生产进度悄况上报。
3.2现场准备(1)积极协调沿线有关单位并与供电、供水单位联系解决用水用电问题。
(2)根据本合同段的工程特点及实地勘察,为了便于施工现场的管理和衔接。
(3)对沿线障碍物进行了调査,做好开工前的拆迁工作,调查好地下管线状况, 为施丄创造&好条件。
3.3工期安排可施工段在2009年8月底前完成,剩余路段在制约因素解决后和路基施工同步进行。
4、电力埋管工程的主要施工方案及技术措施4.1施工工艺如下测量放线回填基槽开挖垫层浇筑管材敷设浇筑包封碇井室施工4.2基本施工方法4.2.1测量放线(1)在开工之前对测绘单位提供的控制桩点进行复测,对中线控制桩和水准点的复査和增设,并在沿线布设三角控制网和拓程控制点,对重要的控制桩和水准基点用混凝上加固保护,并引出保护桩。
(2)在施工工程中,定期复测控制桩和管线轴线,确保轴线正确。
(3)根据设计给定的规划桩,用全站仪测量电力埋管中心线,放线时以检查井作为位置控制点,在曲线段首先计算出曲线要素,在确定管线位置,检査井位置造好栓桩记录。
(4)控制好电力埋管及井室的基础位置、尺寸及基底标高,严格按照设计要求控制各个部位尺寸及纵横坡度。
⑸测量工程中注意的问题①测量控制点桩的埋设必须保证稳定、可靠。
②测量控制点包括:测绘单位交给的线路控制桩、水准点,施工单位线路复测加密控制点、水准点等。
③测量控制点的埋设点必须远离施工现场,不能受到施工的干扰及自然灾害破坏,并且要有保护措施。
④在进行施工测量前,必须对测量控制点进行检査。
⑤必须对测量控制点作定期和经常性检査,发现问题及时纠正,避免给工程施工造成不&影响。
4.2.2基槽开挖根据现场实际悄况,采用明挖开槽施工,采用挖掘机机械开挖和人工配合的方式。
电力沟槽主线位于南水北调箱涵左侧回填范H内,根南水北调箱涵回填处理方案,从箱涵底部起先填1.2m级配碎石,然后用8%灰土填至箱涵顶,槽底无需再进行地基处理。
对于部分伸出路外的电力支沟,根现场实际悄况进行地基处理。
基槽开挖时挖掘机按1: 0.33的坡比进行开挖。
机械开挖至距设计标高 20cm,剩余部分采用人工集中挖除并进行找平。
开挖过程中严禁超挖,若出现超挖,用C15混凝土垫层找平。
基槽开挖的底宽度要满足施丄作业面的要求,基槽开挖的底宽度在混凝上垫层两边各加20cm的工作面。
开挖过程中以经纬仪控制轴线,以水准仪控制高程, 轴线偏移量和高差控制在规范允许的范H内。
4.2.3垫层浇注(1)模板制作模板匸艺流程:模板制作模板安装模板拆除垫层用度为10cm,模板采用便宜、方便的木模板,根据现场需要加工,加工完后运到现场使用。
支模严格按图纸和规范进行。
在浇、掘捣及拆除过程中,模板的安装应遵循以下原则:①模板安装必须按设计图纸放样。
②模板安装时,必须经常保持足够的临时固定设施,以防倾覆。
③支架必须支撑在坚实的地方,并有足够的支撑面积;斜撑应防止滑动。
对于含水量大的地段,须注意防水。
④模板必须支撑牢固,并且在浇筑及振捣过程中派专人检査,如有变形,及时修复。
⑤模板与栓的接触面板,以及各块模板接缝处,必须平整严密。
⑥模板面板应涂脱模剂,但应避免W污染而影响磴的质量。
(2)垫层fe浇注模板验收合格后,进行1^^施工。
混凝土采用商品混凝土,标号满足设计要求,在现场做塌落度实验,并制作试块进行检验,及时将实验报告及结果上报监理公司。
混凝土由磴搅拌运输车运至施工现场,人工将混凝土通过溜槽送至槽底, 并进行摊铺找平,用水准仪控制®程,人工摊铺好后,顶标高应比设计高程高出2cm,然后采用平板振动器进行振实,四周用振捣棒进行振捣。
振捣过程中防止漏振、欠振。
栓浇注完毕中凝后方可进行穿管敷设。
4.2.4电缆穿管的敷设(1)垫层浇筑完毕且中凝后先支设模板用于浇筑包封碇,管节敷设。
模板支设采用和垫层模板相同的工艺流程。
(2)管节敷设前应进行现场检查,以确定管子的型号、承口内、外径、质量等因素能否满足施丄设汁要求,如管节有缺陷,应进行修补或更换,经监理认可后方可使用。
(3)经检验合格的管节提前运至沟边,人工利用溜槽将管节下至沟内,用经纬仪、水准仪控制管节的中心轴线及高程,经核对无误后进行管节敷设。
(4)一层管节敷设完毕后及时进行加固。
电缆管的敷设应注意以下问题:①电缆与热力管道、煤气管道平行敷设净距离应大于2米,交义处净距大于1 米。
②直埋敷设的电缆,严禁位于地下管道的正上方或正下方。
③电缆从地下引出地坪2米高的一段要加以一定机械强度的护管保护。
④电缆穿管的纵向排水坡度不宜小于0.2%。
4.2.5包封栓浇筑模板合格且管材敷设完成后进行fe施工。
混凝土采用商品混凝土,标号满足设计要求,在现场做塌落度实验,并制作试块进行检验,及时将实验报告及结果上报监理公司。
混凝上山栓搅拌运输车运至施工现场,人工将混凝上通过溜槽送至槽底,并进行摊铺找平,用水准仪控制高程,人工摊铺好后,顶标高应比设计高程高出2cm,然后采用平板振动器进行振实,四周用细振捣棒进行振捣。
振捣过程中防止漏振、欠掘。
1^^浇注完毕中凝后方可进行下一层管材敷设,依次类推,直至管件全部按设计要求敷设完毕。
一次浇筑最多包封两层管材。
4.2.6井室施工按照井室结构4.2.7管沟回填在隐蔽工程验收合格后,方可进行回填。
回填所需灰土现场拌合。
沟槽回填之询,先将槽内扰动土壤及垃圾杂物彻底清理干净,然后两侧同时分层进行,并采用蛙式打夯机进行夯实。
回填时每层的虚铺厚度不得大于25cm。
5、匸程质量保证措施5.1质量管理体系及组织机构图我项U部将合理组织,严格管理,精心施工,力争工程质量一次验收合格率100%;优&率90%以上,争创国家优质工程。
(1)利用开工询的时间,组织工程技术人员和有关专家对工程的环境条件作详细调査,充分掌握沿线的第一手资料,对本标段的地理、地质状况、水电、道路分布情况作出一个全面的估价和分析,对工程所需地方材料的供应、机械设备、人员进场作详尽的计划和必要的落实,从而确保一旦开工,可迅速投入现场进行施工(2)项U管理系统建立一个有多年实践经验的管理人员和技术人员组成的项U 管理系统,实施对整个项U的管理和控制。
5.2具体实施的措施质量保证措施(1)强化职工的质量意识首先,要提高领导的质量意识,正确处理质量、进度和效益关系。
其次,通过组织学习等多种方式,提高职工的质量意:识。
在开工前,组织职工学习招标文件、施工规范和质量标准,有针对性地对一些急性的要素和可能出现的薄弱环节加强认识。
在施工中存在质量问题时,及时召开质量分析会,通过讨论方式求得解决问题的合理办法。
(2)在施工前,根据具体悄况,对质量中可能发生的问题,进行预测预控,提询采取防范措施,做到防患于未然。
(3)材料和半成品质a管理对进场的材料,半成品严把质量关,不合格材料坚决不进场,已进场的要立即清理出场外,特别针对管材,玻璃钢管要求每节6 米,低摩维纶水泥管每节3米,每3米设置一个管卡。
<4)有关的质量监测手段中心试验室配置主要的各种检测仪器和工具,工地现场亦配置相应的检测工具(如混凝土坍落筒等)。
施工过程中,及时检测有关技术指标,如混凝土的强度,及时制备试件报中心试验室检测。
有关的检测仪器(如经纬仪、水准仪等)使用前或使用一段时间后要进行校正或标定,以保证检测数ffi的可靠性。
(5)施工过程中质量控制每一分部分项工程施工前,技术人员就施工技术和质量要求对施工人员进行作业指导和技术交底,保证施工严格按设计文件和施丄规范的要求进行,一旦出现质量问题,立即采取补救措施。
施工中做好各项技术、质量记录,健全质量管理基础工作,以提高质量管理水平。
每道工序完工后,在监理工程师组织下进行全面检验,对不合格处及时加以整改。
6、安全体系保证措施目标:安全生产无事故。
6.1管理制度(1)建立健全安全保证体系,完善安全岗位责任制。
工地设专职安全员,各施工班组长为兼职安全员,实行安全承包,责任到人,开展各项安全活动。
(2)施工中本着“预防为主"的原则,对安全隐患进行预测预控,将安全隐患消灭在萌芽之中,做到防患于未然。
(3)加强安全管理和教育,开工前组织有关人员学习安全操作规程,并进行安全作业的考试,合格后进入现场施丄。
(4)严格按操作规程操作,操作人员持证上岗。
严禁违规、违章操作,有关人员必须穿戴好劳保用品。
(5)做好工人安全教育,贯彻各项安全管理制度,开展不定期的安全检查,对查出的事故隐患限期整改,对违章指挥人员及操作者作出处理。
(6)项U部与施工队签订安全生产合同,施工过程中严格按合同规定执行。
作好安全交底工作。
(7)定期召开安全分析会,找出安全隐患因素,制定对策和措施,并予以落实和实施。
6.2施工现场(1)工地现场设立醒U的安全标志。
(2)职工进入施工现场,必须统一着装,戴安全帽。
(3)各种施工机械要完好,不准"带病"运转,不准超负荷使用,机械设备的危险部位,要有安全防护装置,并定期检修。
(4)坑槽施工,要按规定放坡,并经常检查边壁土质稳定情况,发现有裂缝,疏松或支撑走动,要随时采取加固措施。
(5)加强防火宣传和管理,配备消防器材,对易发生火灾的地方,设立醒U的严禁烟火标识牌。
