超前地质预报技术交底

合集下载

TSP超前地质预报实施要求-技术交底资料

TSP超前地质预报实施要求-技术交底资料

超前地质预报现场实行规定一、TSP203隧道地质超前预报1、TSP203隧道地质超前预报布孔规定1)爆破孔24个:孔距1.5米,孔深1.5米;孔高(距地面)1-1.2米;倾角:向下10°-20°;孔径:38mm(不不不小于38mm)2)两个传感器孔:孔深2.0m(不不小于2.0m);倾角:向上5°-10°;距地面高度:1-1.2 m;孔径:45-50 mm(不不不小于45 mm,不不小于50 mm)最终一种爆炸孔距传感器孔距离:17-20 m3)所需材料:起爆器一种(内装好干电池);乳化炸药:3kg-4kg;瞬发电雷管30发;卷尺一把(5m钢卷尺和皮尺各一把)4)注意事项:●应采用瞬发电雷管和防水乳化炸药作震源之用;●必须满足TSP操作旳隧道开挖距离,接受器孔和炮孔应在同一平面上(图);●激发时炮孔中灌水,保证足够旳激发能量在岩层传播以及减少震源带来旳干扰;●假如围岩较软,打孔后轻易塌孔,需做好护孔工作,如使用PVC管支护;●爆炸孔尽量不在电缆线一侧;●爆炸孔布在隧道旳左右侧均可;●最终一种爆破孔尽量靠近掌子面。

●爆破孔、传感器孔,布孔示意图如下:2、现场配合1)施工单位提前2-3天报计划,即告知第三方预报单位;第一次预报施工断面需进洞深55米以上,每次预报长度为100m 左右,两次预报反复搭接长度为10m 左右。

2)假如要做TSP203地质超前预报,则需在每次报计划开始,同步进行打孔,检测单位抵达现场即可开始预报工作。

3)现场需要1名跟班技术员,2名炮工和2名杂工配合第三方进行预报工作。

4)在进行超前地质预报工作时,应停止掌子面及其附近旳施工作业。

二、地质雷达隧道地质超前预报本次采用旳地质雷达为意大利生产旳RIS-K2型,天线使用中心频率为200MHz 和80MHz 旳两种低频屏蔽天线。

有效探测距离在完整灰岩地段不小于20m ,在岩溶发育地段根据雷达波形鉴定。

技术交底—超前地质预报√

技术交底—超前地质预报√

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

超前地质预报交底

超前地质预报交底

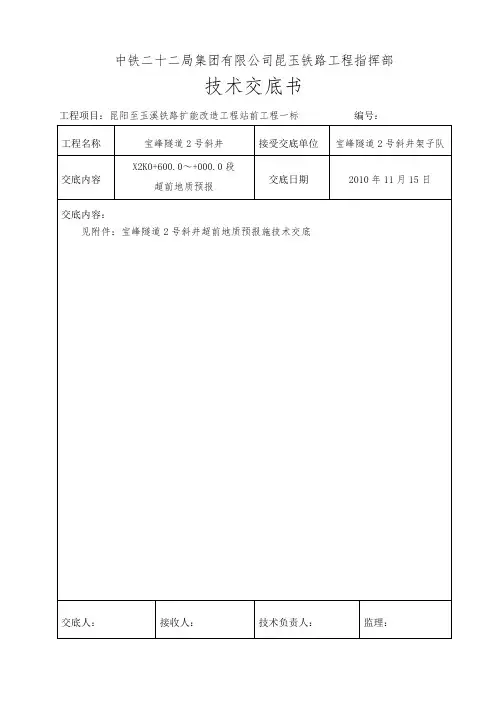

中铁二十二局集团有限公司昆玉铁路工程指挥部技术交底书工程项目:昆阳至玉溪铁路扩能改造工程站前工程一标编号:工程名称宝峰隧道2号斜井接受交底单位宝峰隧道2号斜井架子队交底内容X2K0+600.0~+000.0段超前地质预报交底日期2010年11月15日交底内容:见附件:宝峰隧道2号斜井超前地质预报施技术交底交底人:接收人:技术负责人:监理:宝峰隧道2号斜井超前地质预报施工技术交底一、编制依据1)《铁路隧道超前地质预报技术指南》铁建设[2008]105号2)《铁路隧道工程施工技术指南》TZ204-20083)《铁路隧道工程质量验收标准》TB10417-2003二、工程地质概况2号斜井斜井辅助坑道洞身地层岩性为粉质粘土和板岩夹砂岩。

受宝峰隧道进口段温水营平移断层影响,节理发育,岩体破碎,全风化带厚度超过40m,岩层稳定性差,斜井V级围岩占75%。

预计涌水量为5510m3/d,存在涌水、突泥的危害。

三、设计要求施工中逐段核实围岩级别并取水化验,开展超前地质预报,采用地震波、地质雷达等综合物探手段,掌握掌子面前方的地质条件,防止涌水、突泥等突发事件,确保施工安全。

全段实施超前钻孔,每循环设一孔φ89水平探孔,每孔长30m,每循环之间搭接5m,并于掌子面设不少于10孔5m长的加深炮眼,确保掌子面前方有2~3m的稳定岩面。

斜井施工时,应根据超前地质预报情况,必要时(预测有涌水、突泥危险时)采取堵水措施。

施工前制定和处理涌、突水的相关预案;并与斜井底设置水仓,斜井施工时应配置足够的抽水设备,同时根据地下水情况,于洞内合适位置设置检修洞室,下设储水仓,以接力抽水。

四、实施超前地质预报目的1.进一步查清斜井辅助坑道开挖工作面前方的工程地质与水文地质条件,指导工程施工的顺利进行;2.降低地质灾害发生的机率和危害程度;3.为优化工程设计提供地质依据;4.为编制竣工文件提供地质资料。

五、地质预报的分级管理与方法选择1.地质灾害分级根据地质灾害对斜井辅助坑道施工安全的危害程度,地质灾害分为以下四级,其影响因素见下表。

超前地质预报技术交底书

超前地质预报技术交底书

技术交底书单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:
签收单位:
技术交底书
单位:中铁十一局集团成昆铁路米攀段项目经理部编号:
编制:复核:日期:签收单位:。

超前地质预报技术交底

超前地质预报技术交底

超前地质预报技术交底并服照片。

4.1.4素描图、记录必须在现场进行,素描一律“写实”,不做任何换算。

素描图式、比例、用语应统一。

4.1.5素描原始记录、图表须在当天整理或绘制,如发现错误,及时在现场核正。

4.1.6施工一定距离后,隧道地质素描图,应分段完善、总结,并做出相应的隧道纵断面图、表。

4.2超前水平钻孔超前地质钻探法合用与各种地质条件下的隧道超前地质预报,在富水软弱断层破碎带、富水岩溶发育区、煤层瓦斯发育区、重大物探异常区等地质段必须采用,并与物探资料分析比较,必要时修正物探结果。

一般地段采用冲击钻,运用冲击钻的响声、钻速及其变化、岩粉卡钻情况、钻杆震动情况、冲洗液颜色及流量来判断前方较短距离内的岩性、岩石强度、岩体完整强度、岩溶、暗河及地下水发育情况等地质情况,为提高预报的准确性,与地质素描配套使用。

复杂地质地段采用回转取芯钻。

4.2.1本交底段预报级别为BZ类,规定采用φ89超前钻孔4孔+每循环15孔加深炮眼。

超前探测30m,每循环搭接5m,探孔孔位布置图见图1。

图1隧道超前探孔横断面布置示意意图图2 A-A纵断面图4.2.2钻探过程中应现场做好钻探记录,涉及钻孔位置、开孔时间、终孔时间、孔深、钻进压力、钻进速度随孔深变化情况、冲洗液颜色和流量变化、涌砂、空洞、震动、卡钻位置、突进里程、冲击器声音的变化等。

4.2.3钻探过程中应及时鉴定岩芯、岩粉,鉴定岩石名称,对断层带、岩溶填充物、煤层、代表性岩土等拍摄照片备查,并选择有代表性岩芯整理保存。

4.2.4量测钻孔内水压时,须安装孔口管,并街上高压止水阀、连接件和压力表,压力表读书稳定一段时间后方可量测水压。

4.2.5终孔后钻探记录应经验孔人员、地质人员核查签字后,才可作为使用资料。

4.2.6钻探作业流程,见钻探作业流程图:交底人:复核人:接受人:日期:日期:日期:。

快速学习超前地质预报和技术交底大全

快速学习超前地质预报和技术交底大全

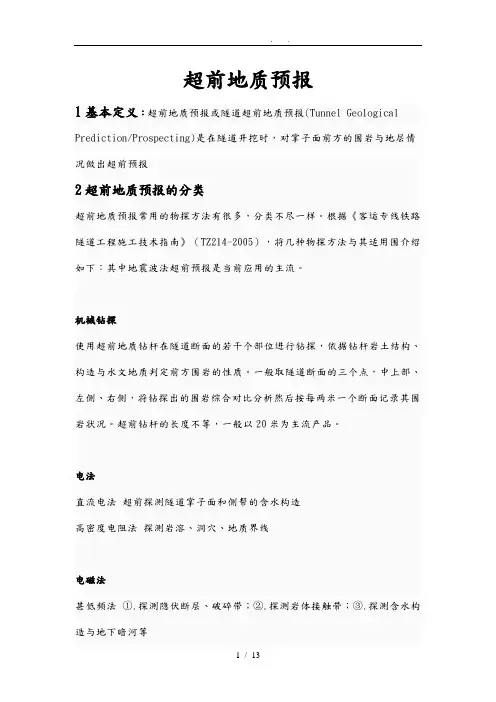

超前地质预报1基本定义:超前地质预报或隧道超前地质预报(Tunnel Geological Prediction/Prospecting)是在隧道开挖时,对掌子面前方的围岩与地层情况做出超前预报2超前地质预报的分类超前地质预报常用的物探方法有很多,分类不尽一样。

根据《客运专线铁路隧道工程施工技术指南》(TZ214-2005),将几种物探方法与其适用围介绍如下:其中地震波法超前预报是当前应用的主流。

机械钻探使用超前地质钻杆在隧道断面的若干个部位进行钻探,依据钻杆岩土结构、构造与水文地质判定前方围岩的性质。

一般取隧道断面的三个点,中上部、左侧、右侧,将钻探出的围岩综合对比分析然后按每两米一个断面记录其围岩状况。

超前钻杆的长度不等,一般以20米为主流产品。

电法直流电法超前探测隧道掌子面和侧帮的含水构造高密度电阻法探测岩溶、洞穴、地质界线电磁法甚低频法①.探测隐伏断层、破碎带;②.探测岩体接触带;③.探测含水构造与地下暗河等地质雷达①.探测隐伏断层、破碎带;②.探测地下岩溶、洞穴;③.探测地层划分地震波法和声波法折射波法①.划分隧道围岩级别;②.测定岩体的纵波值反射波法①.划分地层界线;②.探测隐伏断层、破碎带;③.探测地下洞穴;④.测定含水层分布散射波法①.划分地层界线;②.探测隐伏断层、破碎带;③.探测地下洞穴;④.测定含水层分布;⑤确定围岩速度红外线法红外探水①.探测局部地温异常现象;②.判断地下脉状流、脉状含水带、隐伏含水体等所在的位置3简单介绍地震法超前预报地震法是当前隧道中长期超前预报的主流方法。

它包括:HSP、TSP、TGP、TRT、TST、负视速度等各种方法。

TSP隧道地质超前预报:其工作原理是利用在隧道围岩以排列方式激发弹性波,弹性波在向三维空间传播的过程中,遇到声阻抗界面,即地质岩性变化的界面、构造破碎带、岩溶和岩溶发育带等,会产生弹性波的反射现象,这种反射波被布置在隧道围岩的检波装置接收下来,输入到仪器中进行信号的放大、数字采集和处理,实现拾取掌子面前方岩体中的反射波信息,达到预报的目的。

超前地质预报技术交底

超前地质预报技术交底
加深炮孔探测应符合下列要求:
①孔深应较爆破孔(或循环进尺)深3m以上;
②孔径宜与爆破孔相同;
③孔数、孔位应根据开挖断面大小和地质复杂程度确定;
④加深炮孔探测严禁在爆破残眼中实施;
⑤揭示异常情况的钻孔资料应作为技术资料保存。
2.3、超前地质预报的主要内容
超前地质预报由超前地质预报小组来完成,超前地质预报工作内容主要包括:
②、超前水平勘探
利用钻机钻孔并加长钻杆,钻孔深8-10米,通过观测记录钻速,冲洗液及岩屑,岩粉的变化,进行分析判断,预报短距离的地质灾害问题。
③、超前地质预报组织
在隧道施工中成立专门的超前地质预报小组,主要由总工、现场工程技术人员组成,负责调查、统筹安排各种施工方法,组织资料分析和预报,报告指挥部及监理工程师,针对出现的问题采取必要的施工措施。
(3)地质预报主要项目汇总于下表。
地质预报主要项目表
项目
预报主要内容
主要方法/仪器
重点预报地段
常规预报
围岩类别
岩性特征,节理,裂隙发育特征和岩体结构特征
地质素描法,
断层破碎带
瓦斯量
瓦斯量大小、,环境水文地质特征
钻探孔/瓦斯检测仪
洞顶、开挖面前
异常预报
断层
位置,规模,破碎程度,充填情况,含水情况
钻探孔,地质素描法,
断层地段
突水突泥
位置,规模,泥流成份性质
钻探孔,地质素描法,物探法/台车,测流计
岩溶发育带,向斜核部
交底人:
复核人:
接受人:3、超前地质预Fra bibliotek信息的处理(1)地质预报由专业地质工程师负责,其它施工、质检人员予以配合,进行资料收集、统计、分析和编制信息预报成果,由主管技术人员予以复核。

12超前地质预报及地质素描技术交底

12超前地质预报及地质素描技术交底

超前地质预报及地质素描技术交底1、适用范围本技术交底适用于荆垭隧道左右隧道超前地质预报及地质素描作业。

2、作业准备2.1 内业技术准备技术交底编制后,在施工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

2.2 外业技术准备施工作业层中所涉及的各种外部技术收集。

修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。

3、技术要求本隧道超前地质预报为不良地质和地层岩性的预测预报,采用超前钻孔和地质素描相结合的方式进行预报。

主要包括地层岩性预测预报,特别是对软弱夹层、破碎地层、煤气层及特殊岩土的预测预报;地质构造预测预报,特别是对断层、节理密集带、褶皱轴等影响岩体完整性的构造发育情况的预测预报;不良地质预测预报,特别是对岩溶管道及富水断层、富水褶皱轴、富水地层中的裂隙水等发育情况的预测预报。

3.1 超前钻孔3.1.1 断层、节理密集带或其他破碎富水地层每循环只钻一个孔;煤层瓦斯预报超前钻孔或富水岩溶发育区每循环钻孔5~6个。

3.1.2 采用连续钻孔探测,每循环钻孔深度50m,前后两循环钻孔搭接长度不得小于5m。

富水岩溶发育区钻孔探测终孔于隧道开挖轮廓线以外不得小于5m。

3.1.3 钻孔孔径为φ89mm。

衬砌断面中线2号探孔1、3、4号探孔5、6号探孔正洞超前探孔布置示意图3.2 地质素描3.2.1 主要描述工作面立面围岩状况,应使用同一表格,并同一编号。

3.2.2 洞身地质素描是对隧道拱顶、左右边墙进行的地质素描,直观反映隧道周围地层的岩性及不良地质的发育规模、在空间上对隧道的影响程度等,通过隧道地质素描图形式表示。

3.2.3 地质素描随隧道开挖及时进行,对地层岩性变化点、构造部位、岩溶发育带附近等复杂、重点地段每开挖循环进行一次地质素描,其他一般地段不超过10m及地质特殊变化地段进行一次地质素描。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程技术交底书
7)触发/引爆测试
8)向炮孔内装药
爆破要求:使用瞬发电雷管,炸药量应大于200m探测距离要求,一般50g左右,最多不大于450g;应保证炸药与炮孔严密耦合,炸药装入后灌水封闭,遵守《爆破安全规程》的规定。

接收器与孔壁的耦合必须紧密。

9)起爆、采集、记录、处理数据。

四、超前钻探法(根据设计图及任务单要求施作)
1、超前地质钻探设计
超前地质钻探是利用钻机在隧道开挖工作面进行钻探获取地质信息的一种超前地质预报方法。

为查明地质是否与设计相符、确保安全,采用φ76超前探孔进行验证。

2、超前地质钻探技术要求
1)孔数及钻孔部位:超前水平钻孔每个断面为6个孔。

部位如下示意图:
2)孔深:连续钻探每循环孔深不小于30米,并且前后两循环钻孔搭接不小于5米。

3)孔径:钻孔直径为φ76。

3、超前地质钻探工作要求
1)实施超前地质钻探的人员应经技术培训和考核,经考核合格后方可上岗。

2)钻探前地质技术人员应进行技术、质量交底。

3)超前钻探过程中应在现场做好钻探记录,包括钻孔位置、开孔时间、终孔时间、孔深、钻进压力、钻进速度随钻孔深度变化情况、冲洗液颜色和流量变化、涌砂、空洞、振动、卡钻位置、突进里程、冲击器声音的变化等。

4)加强钻进设备的维修与保养,使钻机处于良好状态;强化协调和管理,各方面应积极配合,减少和缩短施钻时间。

4、钻孔质量保证措施
1)采用系统的钻探程序
中铁十二局成贵铁路CGZQSG-11标段二项目部
交底签收表。
