关于再次催促项目施工进度的联系函

合集下载

关于再次催促项目施工进度的联系函

关于再次催促项目施工进度的联系函

关于再次催促*******项目施工进度的联系函(一)深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。

,我司两次致函贵司项目部催促开工事宜,5月4日,我司致函贵司,要求务必在6月底之前完成***楼钢结构厂房封顶的保底目标。

截至7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。

9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。

在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。

9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。

现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。

近日,我司收到市规土委下发《建设用地开工竣工管理办法(试行)》。

文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为5月31日,延期3个月折算约合83万。

合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。

按总施工合同专用条款合同第1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司4到5月项目经理由***变更为***经理。

在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

加快施工进度。

***基地二期项目施工日报一、今天施工内容1.**结构管道夹层支模架搭设完成 60%;2.** 15 轴和 A 轴承台凿毛完;3.**结构二层板面水电开始安装;4.** 1-3 轴承台四周材料清理完;5.宿舍楼四层砌筑完成 5%、五层开始砌筑;6.力学楼钢构连系杆开始吊装;7.****共同沟侧墙和顶板支模完成;8.**楼 8-16 轴五层梁板钢筋绑扎完成 75%。

工程的施工催告函(3篇)

工程的施工催告函(3篇)

第1篇主题:关于[工程名称]项目施工进度的催告函尊敬的[施工单位名称]负责人:您好!我司(以下简称“我方”)作为[工程名称]项目的业主单位,特就本项目施工进度事宜向您发出正式的催告函。

现将有关事项通知如下:一、项目背景[工程名称]项目于[开工日期]正式开工,合同工期为[合同工期]。

根据合同约定,本项目应于[竣工日期]前完成全部施工任务。

然而,截至目前,我方尚未收到关于项目进度达到合同约定节点的时间表。

二、施工进度现状经过我方现场实地考察及与施工单位的沟通,发现以下问题:1. 施工现场材料堆放混乱,未能按照施工计划有序进行;2. 部分施工队伍人员不足,影响施工进度;3. 施工现场存在安全隐患,未能及时整改;4. 部分施工设备老化,影响施工效率。

鉴于上述问题,我方认为项目施工进度已严重滞后,为确保项目按期完工,特向贵单位发出此函。

三、催告事项1. 请贵单位在接到本函后3个工作日内,向我方提交一份详细的施工进度计划,包括各分部分项工程的完成时间节点、施工队伍安排、材料供应计划等;2. 请贵单位针对施工现场存在的问题,制定整改措施,并确保在接到本函后2个工作日内完成整改;3. 请贵单位加强施工现场管理,确保施工质量、安全及环保要求得到满足;4. 请贵单位在接到本函后,每月向我方报送一次项目施工进度报告,包括已完成工程量、剩余工程量、存在问题及解决措施等。

四、责任追究若贵单位未能按照本函要求及时整改,导致项目施工进度继续滞后,我方将保留采取以下措施的权利:1. 要求贵单位支付违约金;2. 要求贵单位承担项目延期造成的损失;3. 采取法律手段维护我方合法权益。

五、联系方式为确保本函的及时传达与处理,请贵单位指定专人负责接收、处理本函事宜。

联系人:[联系人姓名],联系电话:[联系电话],电子邮箱:[电子邮箱]。

敬请贵单位高度重视,积极配合,共同确保[工程名称]项目按期完工。

感谢贵单位对我方工作的支持与配合!特此函告![业主单位名称][发文日期]第2篇主题:关于[工程项目名称]施工进度催告尊敬的[施工方名称]:您好!我方代表[甲方名称],就[工程项目名称]的施工进度事宜,特此致函,以提醒并催促贵方按照合同约定的时间节点完成施工任务。

关于再次催促项目施工进度的联系函

关于再次催促项目施工进度的联系函

关于再次催促*******项目施工进度的联系函深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。

2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6月底之前完成***楼钢结构厂房封顶的保底目标。

截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。

2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。

在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。

2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。

现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。

近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。

文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。

合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。

按总施工合同专用条款合同第 1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。

在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

工程进度催促函(范文三篇)

工程进度催促函(范文三篇)

工程进度催促函(三篇)(一)****公司我公司和贵公司于****年**月签订《**合同》,约定:工期从** 年**月**日至**年**月**日,计**天。

但至今贵公司应该交工而未交工,已严重违约影响我公司装修人员后期施工。

根据合同规定:贵公司未按约定及时交工,按每日总工程造价的1‰赔偿误工损失,直至工程款项扣完为止。

**年**月**日,贵公司和施工队***共同向我公司书面保证,****年** 月**日具备基本验收,但根据贵公司目前的工程进度不具备验收条件,已再次违约。

希望贵公司加快施工,在****年**月**日必须交工验收。

否则我公司将依据双方合同和保证书追究贵公司法律责任。

现我公司致函给贵公司,望贵公司在收到本函壹周内速与我公司联系。

否则我公司认为贵公司拒绝履行合同,由此产生的一切后果由贵公司承担。

特此函告**有限公司年月日(二)****公司:我公司于****年**月**日与你单位签订合同,确定你单位为码头吊机的修复施工单位。

按合同约定,合同签订后60天内必须完成制造、安装、调试、取证工作并交付我方使用。

目前约定工期已经过去40天,设备制造工作却还未完成。

码头吊机的损坏停工已经对我公司造成巨大的经济损失,目前迫切需要该吊机恢复正常工作,以期减小因停工造成的损失。

故此,我公司严重关切工程进度,请加快工期,务必如期交付使用。

本着双方长期友好合作的原则,请你单位本项目负责人在收到本函后3个工作日内联系我公司,并出具修复工程的计划及完成进度说明,以期双方顺利履约,在约定工期内完成合同内容。

顺颂商祺!****公司年月日(三)****有限公司:根据现场土建工程施工进度情况,商贸城一层已于****年**月**日完全具备暖通工程施工条件,但贵司在进场施工后相关的资质申报、工程安装报验、报批等资料手续仍未完善,为避免在后期工程安装过程中造成不必要的停工整改和总包单位、监理单位给予的处罚,请贵司尽快完善相关报审、报验手续。

(完整word版)关于再次催促项目施工进度的联系函

(完整word版)关于再次催促项目施工进度的联系函

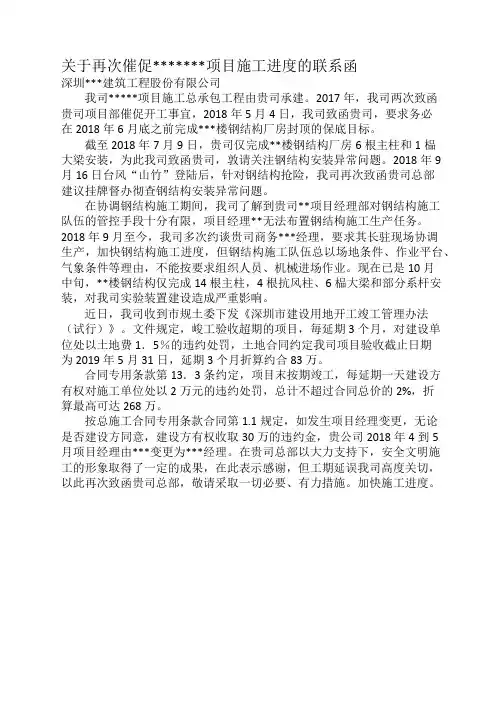

关于再次催促*******项目施工进度的联系函深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。

2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6月底之前完成***楼钢结构厂房封顶的保底目标。

截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。

2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。

在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。

2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。

现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。

近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。

文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。

合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。

按总施工合同专用条款合同第1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。

在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

工程进度催告函

工程进度催告函

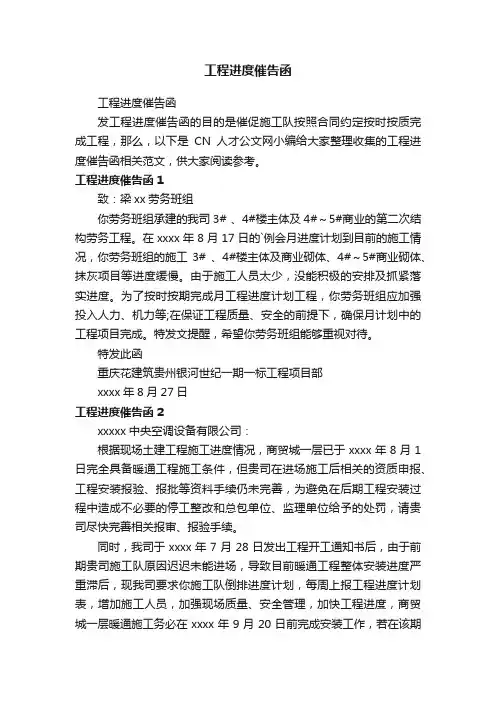

工程进度催告函工程进度催告函发工程进度催告函的目的是催促施工队按照合同约定按时按质完成工程,那么,以下是CN人才公文网小编给大家整理收集的工程进度催告函相关范文,供大家阅读参考。

工程进度催告函1致:梁xx劳务班组你劳务班组承建的我司3# 、4#楼主体及4#~5#商业的第二次结构劳务工程。

在xxxx年8月17日的`例会月进度计划到目前的施工情况,你劳务班组的施工3# 、4#楼主体及商业砌体、4#~5#商业砌体、抹灰项目等进度缓慢。

由于施工人员太少,没能积极的安排及抓紧落实进度。

为了按时按期完成月工程进度计划工程,你劳务班组应加强投入人力、机力等;在保证工程质量、安全的前提下,确保月计划中的工程项目完成。

特发文提醒,希望你劳务班组能够重视对待。

特发此函重庆花建筑贵州银河世纪一期一标工程项目部xxxx年8月27日工程进度催告函2xxxxx中央空调设备有限公司:根据现场土建工程施工进度情况,商贸城一层已于xxxx年8月1日完全具备暖通工程施工条件,但贵司在进场施工后相关的资质申报、工程安装报验、报批等资料手续仍未完善,为避免在后期工程安装过程中造成不必要的停工整改和总包单位、监理单位给予的处罚,请贵司尽快完善相关报审、报验手续。

同时,我司于xxxx年7月28日发出工程开工通知书后,由于前期贵司施工队原因迟迟未能进场,导致目前暖通工程整体安装进度严重滞后,现我司要求你施工队倒排进度计划,每周上报工程进度计划表,增加施工人员,加强现场质量、安全管理,加快工程进度,商贸城一层暖通施工务必在xxxx年9月20日前完成安装工作,若在该期限内未能完成作业每延误一天给予壹万元经济处罚,该罚金将从合同总价中直接扣除,我司将每日、每周对施工进行实时跟踪督促检查,确保工程按时完成。

由于贵司在xxxx年8月13日风管材料进场后未进行报验,擅自将安装材料进场,在此明确施工规范:一、现场所有材料、配件进场须向监理、建设单位报验,在验收合格的情况下方可进场制作、安装。

工期催促函范本

工期催促函范本
由于贵司在xxxx年8月13日风管材料进场后未进行报验,擅自将安装材料进场,在此明确施工规范:一、现场所有材料、配件进场须向监理、建设单位报验,在验收合格的情况下方可进场制作、安装。并且该批次实际采购的风管板材与双方签订合同时约定的样品材料不一致,导致该批次材料清理出场的事件,我司重申:在暖通工程中所使用的任何批次材料必须满足国家规范要求,风管材料必须与双方约定的样品材质相符,如若进场材料与样品不一致或不满足国家规范要求的,我司将责令清退出场,因此造成的一切损失均由你单位全部承担,且我司保留追究其经济责任的权利,望贵司能信守承诺、诚信共赢。
特此函告
签字(盖章):
年月日
相关文章:
1.
施工进度催促函
2.
进度催促函
3.
工期催促函
4.
合同催促函
5.
履约催促函
6.
合同催促接催促函
9.
债务追偿催促函怎么写
10.
项目进度催促函
同时,我司于xxxx年7月28日发出工程开工通知
书后,由于前期贵司施工队原因迟迟未能进场,导致目前暖通工程整体安装进度严重滞后,现我司要求你施工队倒排进度计划,每周上报工程进度计划表,增加施工人员,加强现场质量、安全管理,加快工程进度,商贸城一层暖通施工务必在xxxx年9月20日前完成安装工作,若在该期限内未能完成作业每延误一天给予壹万元经济处罚,该罚金将从合同总价中直接扣除,我司将每日、每周对施工进行实时跟踪督促检查,确保工程按时完成。
工期催促函范本
工期催促函范本【一】
致:******有限公司
抄送:*******有限公司
你司承建的我司**********工程,在****年**月**日发给你司的施工进度催告函至目前施工情况,你公司的施工进度跟以前一样缓慢,施工人员太少,没能积极的安排及抓紧落实施工进度,为了按时按期完成工程,再次发文提醒,希望你司能够重视对待。否则,我司将依据双方签订的合同

关于再次催促项目施工进度的联系函

关于再次催促项目施工进度的联系函

关于再次催促*******项目施工进度的联系函深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。

2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6月底之前完成***楼钢结构厂房封顶的保底目标。

截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。

2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。

在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。

2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。

现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。

近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。

文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。

合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。

按总施工合同专用条款合同第1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。

在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

关于再次催促*******项目施工进度的联系函
深圳***建筑工程股份有限公司
我司*****项目施工总承包工程由贵司承建。

2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6月底之前完成***楼钢结构厂房封顶的保底目标。

截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。

2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。

在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。

2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。

现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。

近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。

文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。

合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。

按总施工合同专用条款合同第1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。

在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

加快施工进度。

***基地二期项目施工日报
一、今天施工内容
1.**结构管道夹层支模架搭设完成 60%;
2.** 15 轴和 A 轴承台凿毛完;
3.**结构二层板面水电开始安装;
4.** 1-3 轴承台四周材料清理完;
5.宿舍楼四层砌筑完成 5%、五层开始砌筑;
6.力学楼钢构连系杆开始吊装;
7.****共同沟侧墙和顶板支模完成;
8.**楼 8-16 轴五层梁板钢筋绑扎完成 75%。

二、明天工作计划
1.**结构管道夹层支模架搭设完成 60%;
2.**结构二层板面水电安装完 40%;
3.** 1-3 轴基础承台四周回填完和钢筋绑扎完 50%;
4.宿舍楼四层砌筑完成 10%、五层开始砌筑完成 10%;
5.力学楼钢构连系杆吊装完成 10%;
6.****共同沟梁板钢筋绑扎完成;
7.**楼五层 8-16 轴梁板钢筋绑扎完成。

相关文档
最新文档
