防风专项应急预案
防大风应急预案

防大风应急预案在我们的学习、工作或生活中,有时会面对自然灾害、重特大事故、环境公害及人为破坏等突发事件,为了控制事故的发展,往往需要预先编制好应急预案。
应急预案要怎么编制呢?以下是店铺收集整理的防大风应急预案(精选5篇),欢迎阅读,希望大家能够喜欢。
防大风应急预案1夏季到来,雷雨大风天气比较频繁,对于加油站这种重大危险作业,雷雨大风有可能引起致命的事故,后果很严重。
雷雨季节加油站安全生产工作要做到:一、加强领导,落实责任加强组织领导,层层落实责任。
站长要坚守岗位,认真负责,确保加油站安全,同时要保证组织到位、人员到位、措施到位。
做到召之即来,来之能战,战之能胜。
二、开展隐患排查,做好预案及时进行安全大排查,对出现的问题,采取切实措施,迅速排除隐患,同时加强防汛、防雷防静电、防大风预案的组织演练,做到面对险情,能够保持镇定、不慌张。
三、加强安全教育,严格操作规程加强安全教育,让所有员工充分认识到雷雨季节工作安全的重要性。
做好现场安全管理,对进入站内的加油车辆要严格管理,加油作业时必须熄火加油,尽可能做到车内乘客下车在站外等候,摩托车、拖拉机必须推出站外启动。
四、作业监护到位,对周边环境有效监控加油站卸油作业时要做到卸油员、司机等相关人员的全程现场监护。
在遇有强雷雨大风天气或附近有危险作业时,应暂停作业。
加油站内划定禁止使用非防爆通信设备(如手机)区域,外来与站内业务无关的车辆及行人禁止穿越加油站。
对站外周边环境要进行实时监控,防止外围不安全因素影响站内安全。
五、做好值班安排,及时沟通信息为保证防汛、防雷防静电、防大风信息及时传递,落实24小时值班制度,每一轮值班均有值班管理人员带班,要求值班人员坚守岗位,不擅自离岗。
做到密切监视水情、雨情、灾情及天气形势,一旦发生灾情,第一时间上报。
防大风应急预案2为使在大风雨雪恶厉天气下安全工作,确保教育教学安全顺利进行。
加强楼层、校内道路在大风雨雪天气下的安全使用,做好事故应急准备工作,一旦发生事故能够迅速出动,安全有效的进行扑救,力争将事故消灭在最初阶段,最大限度的减少事故损失,保护师生人身安全和财产安全,特制定大风雨雪天气事故应急预案。

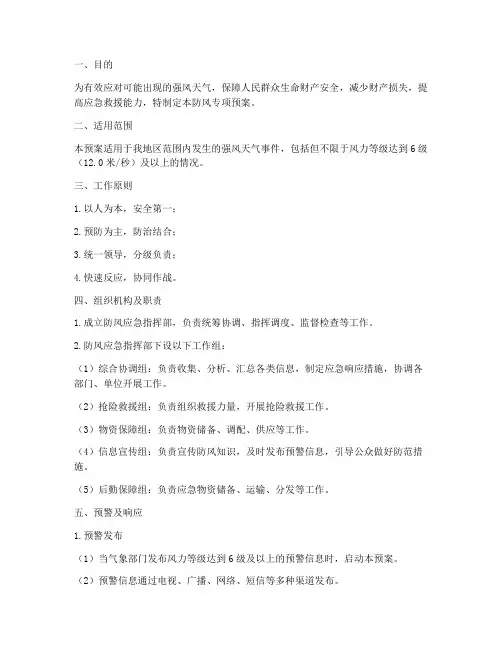

防风专项预案

为有效应对可能出现的强风天气,保障人民群众生命财产安全,减少财产损失,提高应急救援能力,特制定本防风专项预案。
二、适用范围本预案适用于我地区范围内发生的强风天气事件,包括但不限于风力等级达到6级(12.0米/秒)及以上的情况。
三、工作原则1.以人为本,安全第一;2.预防为主,防治结合;3.统一领导,分级负责;4.快速反应,协同作战。
四、组织机构及职责1.成立防风应急指挥部,负责统筹协调、指挥调度、监督检查等工作。
2.防风应急指挥部下设以下工作组:(1)综合协调组:负责收集、分析、汇总各类信息,制定应急响应措施,协调各部门、单位开展工作。
(2)抢险救援组:负责组织救援力量,开展抢险救援工作。
(3)物资保障组:负责物资储备、调配、供应等工作。
(4)信息宣传组:负责宣传防风知识,及时发布预警信息,引导公众做好防范措施。
(5)后勤保障组:负责应急物资储备、运输、分发等工作。
五、预警及响应1.预警发布(1)当气象部门发布风力等级达到6级及以上的预警信息时,启动本预案。
(2)预警信息通过电视、广播、网络、短信等多种渠道发布。
(1)启动应急响应后,各相关部门、单位按照预案要求,迅速行动,落实各项防范措施。
(2)抢险救援组立即组织救援力量,对可能发生险情的区域进行排查,确保人民群众生命财产安全。
(3)物资保障组及时调配应急物资,确保救援工作顺利进行。
(4)信息宣传组加强防风知识宣传,引导公众做好防范措施。
六、应急处置1.人员疏散(1)对可能受到强风影响的区域,及时组织人员疏散,确保人民群众生命安全。
(2)对重点区域、重点设施进行严密监控,发现险情立即采取应急处置措施。
2.抢险救援(1)对发生险情的区域,立即组织救援力量进行抢险救援。
(2)对受灾群众进行救助,确保其基本生活得到保障。
3.灾后重建(1)对受灾区域进行评估,制定灾后重建计划。
(2)组织开展灾后重建工作,尽快恢复生产、生活秩序。
七、后期处置1.应急响应结束后,各相关部门、单位总结经验教训,完善应急预案。
防风防震专项应急预案

一、总则1.1 编制目的为提高应对突发风灾和地震灾害的能力,保障人民群众生命财产安全,维护社会稳定,特制定本预案。
1.2 编制依据依据《中华人民共和国突发事件应对法》、《中华人民共和国防震减灾法》和《广东省防汛防旱防风防冻应急预案》等相关法律法规,结合本地区实际情况,制定本预案。
1.3 适用范围本预案适用于本地区范围内发生的突发风灾和地震灾害的应急处置工作。
二、组织机构及职责2.1 组织机构成立防风防震应急指挥部,负责组织、协调、指挥防风防震应急处置工作。
2.2 指挥部职责(1)全面负责防风防震应急处置工作的组织、协调和指挥;(2)制定和调整防风防震应急处置工作方案;(3)统筹调配应急资源,确保应急处置工作顺利开展;(4)及时向上级报告应急处置工作情况。
2.3 分工职责(1)办公室:负责指挥部日常工作,协调各部门工作,收集、整理、上报相关信息;(2)应急救援组:负责组织救援力量,开展救援行动;(3)信息宣传组:负责信息收集、整理、发布和宣传报道;(4)后勤保障组:负责应急物资、设备、车辆等保障工作;(5)卫生防疫组:负责受灾地区卫生防疫工作;(6)社会稳定组:负责维护社会稳定,协助救援工作。
三、应急处置措施3.1 防风应急处置措施(1)密切关注气象部门发布的台风预警信息,及时启动应急预案;(2)加强防御设施建设,加固危旧房屋,确保人民群众生命财产安全;(3)做好防洪排涝工作,确保排水畅通;(4)加强对易受风灾影响区域的巡查,及时消除安全隐患;(5)组织应急救援队伍,做好抢险救援准备。
3.2 地震应急处置措施(1)密切关注地震监测部门发布的地震预警信息,及时启动应急预案;(2)组织应急救援队伍,做好抢险救援准备;(3)加强对震区周边地区的巡查,及时疏散群众,确保人民群众生命安全;(4)开展震后救援工作,救助被困群众,保障受灾群众基本生活;(5)加强震后卫生防疫工作,防止疫情发生。
四、应急保障4.1 人力资源保障(1)组建应急救援队伍,提高救援能力;(2)加强应急培训,提高应急处置能力。
防讯防风应急预案

一、指导思想为确保人民群众生命财产安全,减少因汛期和台风天气带来的损失,根据我国相关法律法规和上级部门的要求,结合本地区实际情况,特制定本防讯防风应急预案。
二、适用范围本预案适用于本地区范围内因汛期和台风天气可能引发的各类突发公共事件。
三、组织机构及职责1. 成立防讯防风应急指挥部,负责本地区防讯防风工作的统一领导和指挥。
2. 指挥部下设办公室,负责日常工作的协调、调度和监督。
3. 各相关部门按照职责分工,做好防讯防风工作。
四、预警及响应1. 预警(1)密切关注气象部门发布的汛期和台风预警信息。
(2)根据预警信息,及时向各级政府和相关部门通报。
2. 响应(1)启动应急预案,启动应急响应机制。
(2)根据应急响应级别,采取相应的应急措施。
(3)加强应急物资储备,确保应急物资充足。
(4)做好人员疏散、转移工作,确保人民群众生命安全。
五、应急处置1. 防汛(1)加强河道、水库、堤坝的巡查和维护,确保安全。
(2)加强城市排水设施的管理,确保排水畅通。
(3)对低洼地带、易涝区域进行重点监控,及时进行排水和抢险。
2. 防风(1)加强对树木、广告牌等易倒伏物体的巡查,及时加固或拆除。
(2)做好户外广告、霓虹灯等设施的防风措施。
(3)加强电力、通讯设施的巡查和维护,确保正常运行。
六、应急保障1. 人力资源保障(1)加强应急队伍建设,提高应急队伍的应急处置能力。
(2)做好应急人员的培训和演练。
2. 物资保障(1)做好应急物资储备,确保应急物资充足。
(2)建立健全应急物资调拨机制。
3. 资金保障(1)加大财政投入,确保防讯防风工作资金需求。
(2)鼓励社会力量参与防讯防风工作,拓宽资金来源。
七、总结与评估1. 事件结束后,应急指挥部组织相关部门进行总结评估。
2. 总结评估内容包括:应急预案执行情况、应急响应效果、存在问题及改进措施等。
3. 根据总结评估结果,修订和完善应急预案。
八、附则1. 本预案自发布之日起实施。
2. 本预案由应急指挥部负责解释。
防风应急预案

防风应急预案引言概述:防风应急预案是指在遭受强风天气的情况下,为了保护人民的生命财产安全,采取一系列的防护措施和应急措施的计划和方案。
本文将详细介绍防风应急预案的五个部分,包括预案制定、风力监测、人员疏散、物资储备和紧急救援。
一、预案制定:1.1 确定预案编制的责任部门和人员。
由地方政府相关部门负责制定和更新防风应急预案,明确责任人员和职责。
1.2 分析风险和灾害情况。
根据历史数据、气象预报和风险评估,评估可能遭受到的风险和灾害情况,制定相应的应对措施。
1.3 制定详细的预案内容。
明确应急组织机构、指挥体系、预警信号、疏散路线等,确保预案内容详细、科学、可操作。
二、风力监测:2.1 建立风力监测系统。
在易受风灾影响的地区,建立风力监测站点,实时监测风力的变化情况。
2.2 预警信号发布。
根据风力监测结果,及时发布预警信号,通知公众和相关部门做好防护和应对准备。
2.3 与气象部门合作。
加强与气象部门的合作,及时获取最新的气象数据和预报信息,为防风应急预案的制定和实施提供科学依据。
三、人员疏散:3.1 制定疏散计划。
根据不同地区和人口密度,制定详细的疏散计划,包括疏散路线、避难点等。
3.2 加强宣传教育。
通过媒体、社区宣传等方式,向公众普及防风知识和应急措施,提高公众的防风意识和自我保护能力。
3.3 组织疏散演练。
定期组织疏散演练,检验疏散计划的可行性和有效性,提高应急响应能力。
四、物资储备:4.1 建立物资储备体系。
根据防风应急预案的要求,建立物资储备体系,包括食品、水、医疗用品、应急救援设备等。
4.2 定期检查和更新物资。
定期检查储备物资的质量和数量,确保物资的有效性和及时性。
4.3 加强与供应商的合作。
与供应商建立合作关系,确保在紧急情况下能够及时获取所需物资。
五、紧急救援:5.1 建立救援队伍。
组建专业的救援队伍,包括医疗救援队、消防救援队等,提供紧急救援和抢险服务。
5.2 加强救援能力建设。
防风措施应急预案

一、总则1.1 编制目的为保障人民群众生命财产安全,减轻或避免因强风天气造成的损失,提高应对强风天气的能力,特制定本预案。
1.2 编制依据《中华人民共和国突发事件应对法》、《中华人民共和国气象法》、《气象灾害防御条例》等相关法律法规。
1.3 适用范围本预案适用于我市行政区域内因强风天气可能引发的各类突发事件。
二、组织体系及职责2.1 组织体系成立市防风应急指挥部,负责统筹协调全市防风应急工作。
指挥部下设办公室,负责日常工作。
2.2 职责分工2.2.1 市防风应急指挥部负责组织、指挥、协调全市防风应急工作,制定防风应急响应措施,调度应急物资和人员。
2.2.2 市防风应急指挥部办公室负责贯彻落实指挥部决策,组织协调各部门、各单位开展防风应急工作,汇总信息,发布预警。
2.2.3 相关部门按照职责分工,负责本部门、本行业的防风应急工作,落实防风应急措施。
三、预警及响应3.1 预警3.1.1 气象部门负责发布强风天气预警信息。
3.1.2 各级政府及相关部门根据预警信息,及时采取防范措施。
3.2 响应3.2.1 根据强风天气等级,启动相应级别的应急响应。
3.2.2 各级政府及相关部门按照应急响应要求,落实各项防范措施。
四、应急处置4.1 人员疏散4.1.1 气象部门发布红色预警时,各级政府及相关部门立即启动人员疏散预案。
4.1.2 对危险区域内的居民、学生、游客等进行疏散,确保人员安全。
4.2 险情排查4.2.1 各级政府及相关部门对重点区域、重点设施进行险情排查。
4.2.2 发现险情及时上报,并采取有效措施消除险情。
4.3 应急救援4.3.1 气象、公安、消防、卫生等部门密切配合,开展应急救援工作。
4.3.2 对受伤人员及时救治,确保生命安全。
4.4 信息发布4.4.1 各级政府及相关部门及时发布防风应急信息,引导公众正确应对。
4.4.2 加强与媒体沟通,及时发布权威信息。
五、后期处置5.1 调查评估5.1.1 对防风应急工作进行总结评估,查找不足,完善预案。
防风应急预案

防风应急预案一、背景介绍。
防风应急预案是为了应对突发风灾事件,保障人民生命财产安全,减少灾害损失而制定的一项紧急预案。
在台风、飓风等强风天气来临时,预案将发挥重要作用。
二、应急预案内容。
1. 预警阶段:当气象部门发布风灾预警时,相关单位应立即启动应急预案,通知各部门做好防风准备工作,包括固定物品、封闭门窗、备足食品和水等。
2. 应急响应:一旦风灾来袭,各单位应根据预案要求,立即启动应急响应措施。
包括疏散人员、关闭危险区域、停止户外作业等。
3. 救援工作:在风灾过后,各单位应组织人员进行救援工作,包括清理残骸、修复损坏设施、救助受灾群众等。
4. 信息发布:各级政府部门应及时发布风灾情况和救援进展,提醒市民注意防范措施,避免次生灾害的发生。
5. 评估总结:风灾过后,各单位应对应急预案的执行情况进行评估总结,发现问题及时改进,完善预案。
三、应急预案执行机构。
1. 指挥部,由相关政府部门负责成立,负责指挥协调防风应急预案的执行工作。
2. 各级政府部门,负责组织实施应急预案,保障人民生命财产安全。
3. 相关单位,包括气象部门、消防部门、医疗救援单位等,负责协助执行应急预案。
四、应急预案宣传。
政府部门应定期开展防风应急预案的宣传教育活动,提高市民的防风意识和自救互救能力。
五、应急预案的完善。
根据实际情况,各级政府部门应不断完善防风应急预案,提高其实用性和可操作性。
六、结语。
防风应急预案是保障人民生命财产安全的重要措施,各级政府部门和相关单位应严格执行预案要求,确保在突发风灾事件中能够迅速有效地开展救援和救助工作,最大限度地减少灾害损失。
防风应急预案

防风应急预案
一、背景。
防风应急预案是为了应对突发风灾而制定的应急措施,旨在保障人民生命财产安全,减少风灾对社会生产生活的影响,提高应对风灾的能力和水平。
二、风灾预警。
1. 收到气象部门发布的风灾预警后,立即启动应急预案,通知相关部门和人员做好准备工作。
2. 对可能受到风灾影响的地区进行排查和预警,提前做好疏散和转移准备。
三、人员疏散。
1. 在风灾来临前,对易受风灾影响的地区进行人员疏散,确保人员安全。
2. 对老幼妇孺等特殊人群进行特别关注和照顾,确保他们的安全。
四、物资准备。
1. 提前储备食品、饮用水、医疗物资等生活必需品,确保风灾期间的基本生活需求。
2. 做好防护措施,确保建筑物、设施和设备的安全。
五、应急救援。
1. 风灾来临后,立即启动救援行动,对受灾地区进行救援和抢险。
2. 组织人员进行紧急修复和抢救,恢复受灾地区的基本生产生活秩序。
六、宣传教育。
1. 加强风灾防范知识的宣传教育,提高公众对风灾的认识和防范意识。
2. 向公众发布风灾预警信息,指导公众做好应对措施。
七、评估总结。
1. 风灾过后,对应急预案的执行情况进行评估和总结,及时发现问题并改进预案。
2. 经验总结,不断提高应对风灾的能力和水平。
以上就是防风应急预案的内容,希望能够在风灾来临时,有效地保障人民生命财产安全,减少灾害损失。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.总则1.1编制目的为预防或减少潜在安全事故,有效避免各类事故给项目带来损失,使项目在面对可能出现的自然灾害等重特大事故的紧急情况,能迅速反应、快速采取有效控制措施;妥善处理,正确救护,有效控制事态发展,防止事故扩大;努力减少人员伤亡、财产损失和环境破坏,将事故损失降到最低;尽快消除事故影响,确保各项工作能正常有序开展,现根据本工程部各施工项目特点针对大风、沙尘暴到来时的应急措施编制本应急预案1.2适用范围本预案适用于新建喀纳斯湖路小学、中学工程项目范围内可能出现的触电伤害事故的预防与应急处理;1.3编制依据《中华人民共和国安全生产法》《中华人民共和国建筑法》《中华人民共和国消防法》《中华人民共和国职业病防治法》《建设工程安全生产管理条例》《特种设备安全监察条例》(国务院令第373 号)《生产安全事故报告和调查处理条例》《职业健康安全管理体系规范》GB/T28001-2011国家、行业、地方有关安全生产的法规和强制性条文、标准《生产经营单位安全生产事故应急预案编制导则》GB/T 29639-20131.4事故类型和危害程度分析在大风、沙尘暴到来时,最大限度地控制局面,保证国家财产和职工生命安全,防止衍生事故,迅速有序地开展事故的应急抢救工作,将事故损失减少到最低限度。
编制防风专项应急预案的目的是尽最大努力把衍生事故的受伤者从死亡线上抢救出来,把事故的人员伤亡减少到最小程度。
2.应急处置基本原则按照“安全第一,以人为本;预防为主,常备不懈;资源共享,应急迅速”的基本方针,利用现场资源自救、互救;切实加强施工人员的安全防护,最大限度地减少大风、沙尘暴伤害事故造成的人员伤亡和危害。
3.组织机构及职责3.1组织机构(1)现场应急指挥部组长:黄卫东副组长:张德、张新生组员:王晓亮、吴志勇、赵俊杰、龚高远、卡曼尔孜什、龚潮文、于新华、陈江琴3.2应急小组及职责(附件二)3.2.1疏散小组组长:王晓亮成员:龚潮文、陈江琴将在作业危险区域内的人员全部疏散到安全地带;对已撤离人员、受伤人员情况及时逐级通报应急控制中心组长;登记已疏散人员名单及外出人员名单。
3.2.2警戒小组组长:吴志勇成员:现场保卫人员配合保卫部门负责施工现场以内的安全警戒,阻止无关人员进入施工现场,避免无谓伤亡和其他财产丢失;对不服从命令及鲁莽进入者一经发现立即劝阻,不听从者交公安机关处理;方式:事故现场区域10米以外设立一道安全境界线,派专人执勤;期限:从人员到位到事故抢救、排除隐患及上报主管负责人现场勘察完毕。
3.2.3现场抢救小组组长:赵俊杰成员:于新华、龚高远伤者及时送至救护车;集合方式:电话、手机联系(项目经理);集合地点:现场办公室。
3.2.4善后小组组长:张德成员:赵俊杰、吴志勇、龚潮文、于新华公司工会主席负责领导组织事故的善后事故处理工作;项目部(公司)工会主席负责组织事故的具体善后处理工作;妥善安排伤员送往医院救治,将伤残程度降低到最低限度;通知伤员家属,做好沟通与安排(吃、住、交通)工作;救治医院应首选乌鲁木齐市工伤定点医院,医院名单详见附件五。
3.2.5事故调查小组组长:黄卫东成员:张德、赵俊杰、张新生项目部保卫负责人、现场保卫负责人、施工员负责做好现场的保护工作;项目部经理、生产经理及项目经理、专职安全员,配合公司及上级主管部门的事故调查工作,做好事故的取证工作。
4响应分级按安全事故灾难的可控性、严重程度和影响范围,应急响应级别原则上分为Ⅰ、Ⅱ、Ⅲ级。
当达到本预案应急响应条件时,事故单位应启动本预案,并根据事故等级及时上报4.1Ⅰ级应急响应:造成3人以上死亡(含失踪)、10人以上重伤的事故。
需要启动Ⅰ级应急响应的其他事故。
4.2Ⅱ级应急响应造成3人以下死亡(含失踪)、3-10人重伤事故。
发生与安全生产有关的,造成恶劣社会影响的事件;需要启动Ⅱ级应急响应的其他安全事故。
4.3发生Ⅲ级(3人以下重伤、其他安全事故)应急响应的安全事故,由事故单位按其制订的应急预案启动。
4.4响应程序(附件一)应急领导小组接到事故报警后,初步判断险情和响应等级,确定是否启动应急预案。
立即向公司安全监督部报告。
通知应急领导小组成员单位做好应急准备。
事故现场负责人利用现场资源组织抢险救援行动,并请求当地政府、业主、医疗救护,消防机构等应急支援。
公司领导及相关人员在第一时间赶赴现场,调动公司内部资源,组织、指挥、协调抢险救援方案和行动。
配合各级政府采取的警戒、治安、救援、消防、环保、交通管制、人员疏散等应急措施。
随时向总公司报告事态发展情况。
做好相关人员的思想工作,保持队伍稳定。
做好应急恢复工作。
当需要扩大应急时,由项目部应急指挥组总指挥决定,向公司或地方政府部门请求支援。
5预防措施5.1管理人员、现场施工人员的防风、防沙尘意识要强,对风沙伤害事故要做到提前预防、处置,居住板房要求固定牢固,经常检查。
专人负责收集天气信息,在大风天气到来之时,要做到提前预防,将各门窗关好,防止沙尘侵入。
5.2所有正在使用的电焊机、钢筋加工机械、发电机的电机及大型机械吊装过程中要有防风、防沙尘措施。
5.3职工食堂米、面、油、菜、饮用水要有防尘措施,确保卫生干净。
5.4购置足够数量为加固临时帐篷、加固脚手架、高大建筑物所使用的绳子、铁丝等工具及材料。
5.5购置足够数量的应急救援器材:强光灯、手电、喊话筒、对讲机;5.6平时对讲机电池、手机电池、强光灯电池都要有备用电池,预防突发性事件来时备用。
5.7要熟知各施工队所属区域的工程状态,相互通迅联系方式。
5.8各级应急响应领导小组应组织准备必要的脚手架管、扣件、8号铁丝等用于抗风的加固器材、急救药品等。
5.9项目部救援小组负责人赵俊杰应掌握工程所在地医疗机构的地址、行车路线、联络电话和联系人。
5.10项目施工经理张德与业主相关部门部门取得联系,每天了解天气变化的趋势。
6应急处置办法6.1 报告:从业主相关部门获得可能有灾害性大风的信息后,施工经理张德应报告项目部应急响应领导小组。
6.2 响应6.2.1项目部应急响应领导小组接到可能有灾害性大风的信息后,应组织相关人员对现场的起重、提升设备、脚手架、临时用电线路进行检查,需要时应采取加锁、支撑、紧固等措施。
6.2.2大风来临前,项目应急响应领导小组应下令停止高处作业,需要时,还应组织可能遭受影响区域的人员撤离,并派人看守。
一旦遇到大风沙尘天气,要立即停止室外施工作业,特别是吊装作业、高空脚手架作业、焊接作业等。
4.2.3在临时板房居住的人员要立即向指挥部求援,并安全撤离,首先要保证人身安全,预防板房倒塌伤人事故。
6.2.4依据现有的用电制度,及时与施工现场进行沟通,针对有可能发生危险的区域和部位,及时停止供电。
6.2.5提前加固电源线路,特别是过路线路的加固。
6.2.6如遇有大风刮断电源线路时,要及时通知电工,并设立警戒区域,有明显的标识,专人负责监护。
6.2.7在大风天气、沙尘天气环境下,通迅信号不好,此时要学会利用对讲机、喊话筒进行喊话。
6.2.8 夜间突遇特强沙尘天气时,要以强光灯、手电为主要信号工具,以辨别方向。
6.2.9发生突发性沙尘暴时,被困人员疏散,寻求救授,要服从所在单位统一领导。
6.2.10如驾车出行或步行出行时,遇上大风、沙尘等恶劣环境条件,要及时与项目部领导小组取得联系,并与所在施工区域负责人取得联系,明确现场施工人员是否安全撤离,以便安全、准确、及时采取相应的救援措施。
6.2.11灾害性大风发生后,通讯组应根据受灾情况,确定与当地医疗机构、消防部门和相关抢险单位取得联系。
报告人应沉着、冷静地讲清受灾单位、工程所在的具体位置、联系电话,报告后立即派人到路口迎接相关人员和救护、消防、抢险车辆。
6.2.12疏导组接到报告后,应立即到现场组织警戒、维持秩序,保证疏通抢险通道、安全出口的畅通,把人员疏散、引导到安全地带。
6.2.13救护组接到报告后,应立即赶赴现场,根据受伤人员的实际伤情,采取必要的包扎、止血、人工呼吸等对应抢救措施。
6.2.14在遇到6级以上大风时,所有起重机械必须停止作业。
6.2.15当大型起重机械吊起重物时,突遇大风、大雾等恶劣天气时,首先,起重司机及指挥人员要保持镇定,不要惊慌失措,不要逆风强打方向,缓慢随风转动,尽量靠近固定物,缓慢下降,直至落下,如不能落下,要用倒链加固在固定物上。
6.2.16塔吊在工作完毕后,应按照操作规程把吊钩升到最高,打开抱闸,使塔吊处于自由回转状态,如果周围有障碍物时,需要顺风停车,然后分别从起重臂、平衡臂各拉一根钢丝绳进行固定,并随时观察变化。
6.2.17流动式塔吊(如履带吊)遇到大风时,应顺风停车,如遇到正在吊物时应及时落下,如有大风预警时应先把塔身放倒。
6.2.18流动式起重机械(汽车吊)遇到大风、大雾等恶劣天气时,应立即停止作业,遇到阵风时,起重司机及指挥人员应保持镇定,迅速把重物放在合理的地方,并及时收车。
6.3 信息传递事故现场第一发现人员→事故应急小组→应急领导小组→应急机构(各应急组)→应急小组人员→项目部有关部门。
6.4处置措施施工现场突发事故发生后,由现场应急领导小组根据事故情况开展应急工作的指挥与协调,通知有关各应急救援组赶赴事故现场进行事故抢险救护工作。
(1)召集、调动应急力量各抢险救护组接到应急领导小组指令后,立即响应,派遣事故抢险人员、物资设备等迅速在指定位置聚集,并听从现场总指挥的安排。
现场总指挥部按本预案确立的基本原则、专家建议,迅速组织应急力量进行应急抢救,并且要与各应急救援组保持通信畅通。
当现场现有应急救援力量和资源不能满足抢救行动要求时,及时向本地区街道(地区)办事处和上级主管单位报告请求支援。
(2)现场处置事故发生时,必须保护现场,对危险地区周边进行警戒封闭,按本预案营救、急救伤员和保护财产。
如若发生特殊险情时,应急指挥中心在充分考虑专家和有关方面意见的基础上,依法及时采取应急处置措施。
(3)医疗卫生救助事故发生时,及时赶赴现场开展医疗救治等应急工作。
6.5应急心理辅导6.5.1在事故发生时,现场管理人员要不停的高声喊话,快速向安全区域集中人员,避免施工人员在慌乱中乱窜乱跑,劝其集中后能平静的等待救援;6.5.2在事故稳定后,对现场人员往外疏散时,管理人员要先对被疏散人员进行心理上的安慰,向被困者说明救援工作马上开始,要求其安静下来等待救援,避免其在慌乱中大喊大叫或用力挣扎,造成体力的消耗或加重自己的伤势;6.5.3应对受伤者进行心理安慰,使其心情平静,便于救援者采取合理和有效的措施进行救援。
6.5.4对在事故中造成身体致残人员做好心理抚慰工作,使其树立生活的信心和勇气,以便其有良好的心态接受医生的治疗;6.5.5对有亲友在项目伤亡的人员,要调动其工作,由公司安排在其它项目工作或劝其休息一段时间,避免其在同一项目上工作有心理阴影,从而情绪低落引发意外事故。
