电力土建工程施工所有关键环节(1)

合集下载

电力建设土建工程_施工、试验及验收标准表式__第1部分__施工(1)

电力建设土建工程_施工、试验及验收标准表式__第1部分__施工(1)
填写要求:
1.“编号”:按现场资料管理要求确定。 ,
2.“表号”:与中国电力建设企业协会“施工记录表”的表号一致。
3.头部分。
工程名称:应填写工程名称全称,要与合同(或招标)文件中的工程名称一致。
施工许可证:应填写当地建设行政主管部门批准发给的施工许可证(开工证)的编号。
建设单位、设计单位、监理单位、施工单位:应与合同签章上的单位名称一致,应填写全称。
电土施表3-17人工挖孔桩施工记录…………………………………………………………………62
电土施表3-18 钻孔施工记录表……………………………………………………………………63
电土施表3-19 钻孔灌注桩清孔记录表………………………………………………………………64
电土施表3-20 钻孔灌注桩成孔施工旁站监理记录表………………………………………………65
专业监理工程师根据实际检查、检验情况确认内容的真实性并签字。
表的填写要求:
(1)表头部分必须打印;
(2)施工检查、检验内容部分手写;
(3)签字栏必须手写。
四、抄件的处理
钢筋、水泥等质量证明的复印件经签署“原件存放处” “签名”“日期” [钢筋质量证明复印件还需标明“(炉)批号”及“进货数量”]等五个要素并加盖单位公章后,视为合格抄件,满足归档要求。以 上五个要素统一采用如下方式签署:在复印件的相对空白处加盖红色方章,手写签署。
电力建设土建工程
施工、试验及验收标准表式
第1部分 施工
关于印发《电力建设土建工程施工、
试验及验收标准表式》的通知
火电建标〔2013〕1号
各会员单位:
为了规范和统一电力建设土建工程施工、试验及验收等项目文件的编制,电力行业火电建设标准化技术委员会依据《电力建设施工技术规范第1部分:土建结构工程》(DL 5190.1—2012)、《电力建设施工技术规范第9部分:水工结构工程》(DL5190.9—2012)、《建筑工程检测试验技术管理规范》(JGJ 190—2010)、《房屋建筑和市政基础设施工程质量检测技术管理规范》(GB 50618—2011)、《电力建设施工质量验收及评价规程第1部分:土建工程》(DL/T5210.1—2012)等和国家现行相关标准的规定,组织编制了《电力建设土建工程施工、试验及验收标准表式》,现印发给你们,请遵照执行。

电力工程施工程序

电力工程施工程序

电力工程施工程序一、概述电力工程是指建设、改建、扩建、维修和维护电力设备、设施及供电线路的工程。

为了确保电力工程施工的顺利进行,保障施工人员的安全,提高工程质量,保证工程顺利完成,需要制定相应的施工程序。

二、前期准备阶段1.确定施工方案:根据工程设计图纸和施工要求,确定施工方案,包括工程范围、工程内容、施工方法、施工顺序等。

2.组建施工队伍:选择具有相应资质和经验的施工人员组建施工队伍,确保施工人员具备相关技能与能力。

3.准备施工设备:根据施工计划,准备相应的施工设备和工具,确保施工过程中设备和工具的可靠性和适用性。

4.编制施工计划:根据工程要求和施工方案,制定详细的施工计划,包括施工进度、人员安排、材料采购等。

5.进行安全评估:对施工现场进行安全评估,确定施工过程中可能存在的安全风险,并采取相应措施加以控制。

6.办理相关手续:根据施工需要,办理相关许可证、审批手续和相关文件,确保施工合法合规。

三、施工准备阶段1.组织施工人员进行安全培训:在施工前,组织施工人员进行安全培训,培养施工人员的安全意识和规范操作技能。

2.现场布置:根据施工计划,对施工现场进行布置,确保施工进度和安全。

3.检查施工设备和材料:在施工前,对施工设备和材料进行检查,确保设备和材料完好无损。

4.开展施工前检测:在施工前,对施工现场进行检测,确保施工环境符合施工要求。

5.确定施工区域:在施工现场确定施工区域,做好施工标识,确保施工区域清晰可见。

6.通知相关方:通知相关部门和单位,告知施工时间、施工范围和施工要求,避免影响其他单位和居民生活和工作。

四、施工阶段1.进行施工调度:根据施工计划,合理安排施工人员的工作和时间,确保施工进度。

2.实施施工作业:按照施工方案和施工要求,开展相应的施工作业,确保施工质量。

3.加强安全监管:加强安全管理,检查施工现场,排除安全隐患,确保施工过程中的安全。

4.保护环境:在施工现场设立相应的防护措施,保护环境,避免施工造成环境污染。

配电室土建的施工流程和注意事项

配电室土建的施工流程和注意事项

配电室土建的施工流程和注意事项下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!配电室土建的施工流程和注意事项1. 引言配电室作为电力系统中的重要组成部分,其土建施工质量直接关系到电力系统的安全稳定运行。

土建关键施工技术工艺重点难点分析和解决方案

土建关键施工技术工艺重点难点分析和解决方案

土建关键施工技术工艺重点难点分析和解决方案一、地基处理工艺和关键技术地基处理是土建工程的关键环节,其施工技术和工艺对工程的质量和安全具有重要影响。

对于地基处理的难点和解决方案,可以从以下几个方面进行分析:1.地基处理的重点和难点:地基处理的重点是加固地基,以提高地基的承载能力和稳定性。

地基处理的难点主要包括以下几个方面:地质情况的复杂性、地基处理的效果判断、施工技术的难度等。

2.地基处理的解决方案:(1)对地基进行勘察和测试,了解地质情况,包括地层结构、土质特征等,以确定地基处理的方法和方案。

(2)采取合理的地基处理技术,如预压法、回填法等,对地基进行加固,提高地基的承载能力和稳定性。

(3)加强对地基处理效果的监测和评估,通过多种手段,如测量、测试等,对地基处理的效果进行判断,以保证地基处理的质量。

(4)加强施工技术的培训和管理,提高施工人员的技术水平和管理能力,以保证地基处理的施工质量和安全。

二、结构施工的工艺和关键技术结构施工是土建工程中的关键环节之一,它直接关系着建筑物的安全和使用寿命。

在结构施工中,存在一些重点和难点问题,需要采取相应的解决方案。

1.结构施工的重点和难点:结构施工的重点是保证结构的稳定性和安全性,施工过程中需要考虑结构材料的选择、施工工艺的合理性等。

结构施工的难点主要包括结构的拼装和调整、施工过程的控制等。

2.结构施工的解决方案:(1)选用合适的结构材料,确保材料的质量和强度,以及施工过程中材料的稳定性。

(2)采用先进的施工技术和工艺,如预应力技术、模板支撑系统等,提高结构施工的效率和质量。

(3)加强施工过程的监控和控制,通过现场检查、测试等手段,对施工过程进行实时监测,及时发现和解决问题。

(4)合理安排施工队伍和施工进度,对施工人员进行培训和管理,确保施工进度和质量的控制。

三、装饰施工的工艺和关键技术装饰施工是土建工程最后的一道工序,它关系到建筑物的美观和实用性。

在装饰施工中,存在一些重点和难点问题,需要采取相应的解决方案。

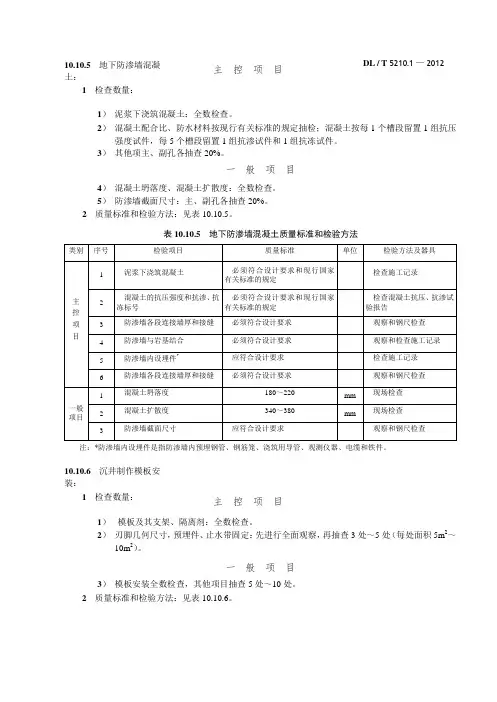

DL/T5210.1-2012电力建设施工质量验收及评定规程第1部分:土建工程(1)-3

DL/T5210.1-2012电力建设施工质量验收及评定规程第1部分:土建工程(1)-3
10
相邻模板表 面高低差
外模
≤2
mm
2m靠尺和楔形塞尺检查
内模
≤2
mm
11
止水带位移
纵向
≤50
mm
钢尺检查
横向
≤15
mm
钢尺检查
12
预埋件位移
短边长不大于
200mm
≤5
mm
钢尺检查
短边长大于
200mm
≤10
mm
钢尺检查
表10.10.6沉井制作模板安装质量标准和检验方法续表10.10.6
类别
序号
检验项目
340~380
mm
现场检查
3
防渗墙截面尺寸
应符合设计要求
观察和钢尺检查
注:*防渗墙内设埋件是指防渗墙内预埋钢管、钢筋笼、浇筑用导管、观测仪器、电缆和铁件。
10.10.6沉井制作模板安装:
1检查数量:
主控项目
1)模板及其支架、隔离剂:全数检查。
2)刃脚几何尺寸,预埋件、止水带固定:先进行全面观察,再抽查3处~5处(每处面积5m2~
6
焊接(机械连接)接头的 力学性能
应按规定抽取接头试件作力学 性能检验,其质量应符合本部分附 录C的规定
检查产品合格证、接头力 学性能试验报告
一 般 项 目
1
接头位置
宜设在受力较小处。
(1)同一纵向受力钢筋不宜设置
2个或2个以上接头。
(2)接头末端至钢筋弯起点距离 不应小于钢筋直径的10倍
观察和钢尺检查
外露长度
−5~+20
mm
钢尺检查
10.10.8沉井混凝土施工:
1检查数量:
主控项目
1)表10.10.8第1项~第3项:混凝土取样与试件留置应符合现行有关标准规定。

电气工程施工关键工序控制与管理措施

电气工程施工关键工序控制与管理措施

电气工程施工关键工序控制与管理措施摘要:随着社会的发展和经济的发展,对机电工程的电气施工质量提出了更高的要求。

电气设备的安装是一个比较特殊的项目。

文章对电力建设中的重点工艺进行了分析讨论,并提出了相应的解决方案关键词:机电工程;施工质量;电力建设;解决方案引言:随着社会的发展和经济的发展,对机电工程的电气施工质量提出了更高的要求,电气工程的电气施工质量直接影响到工程建设的效益,同时也影响着电力的安全运行。

在电气工程的电气施工中,提高产品的质量是提高生产效率的关键,所以必须采用相应的技术、管理手段,提高电力施工的质量。

1.电气安装工程项目建设中电气系统施工的关键工序管控要点1.1管控预埋线管以及孔洞施工的要点在电力设备的安装中,尽管对预埋线和开孔的施工技术要求不高,但其前期工作的作用却很大。

在进行电力安装之前,一定要做好准备,保证所有的设备和材料都准备妥当,保证工程的设计与要求相符,然后再进行下一步的准备工作。

在进行结构施工时,还必须对底板和结构的施工进行质量控制,确保墙体和底板结构可以承受各种类型的电器,在电气安装之前的预埋、线盒、线槽、墙上预留孔洞等均要按照施工设计图纸严格进行,同时管道线路材质也必须选择符合工程需要的。

在电力线路上使用的镀锌线路,要正确选用和连接,并保证电缆箱和对应的支撑节点之间的连接要有充分的规范,以保证电力系统在使用过程中的安全。

1.2配电箱安装作业管理要点在安装配电箱的时候,首先要保证空气断路器和相应的漏电保护装置处于正常的状态,根据我们的工作经验,一些制造商的空气断路器和配电箱的漏电开关出现了质量问题,如果使用不当,就会导致有关的保护元件的型号和运行电流限制与正常的产品有很大的出入。

1.3电缆埋设过程中的管控要点在进行电缆埋设前,要确定电缆的材质和型号是否符合设计要求,同时还要保证电缆的表面绝缘性能和外观结构不受影响,按照设计方案中的电压值和电缆的尺寸和类型进行相应的接线,然后进行电缆的整体接线、位置清洁和放电工作,在安装完毕之后,要对仪器的测量范围和接线模式的正误进行检查,并按照设定的过流继电器进行检测,在进行电缆埋设的时候,一定要按照自上而下的顺序做好相应的布置。

土建工程施工质量控制要点及控制措施分析

土建工程施工质量控制要点及控制措施分析土建工程施工质量控制是确保工程施工质量达到设计要求,具备良好功能和可靠性的关键环节。

下面将介绍土建工程施工质量控制的要点及控制措施。

1. 施工前期准备:施工前的准备工作是保证施工质量的基础,包括项目的审批手续、项目的技术准备和施工组织的准备等。

在此阶段,需要进行合理的施工方案编制和施工计划安排,明确施工目标和分工,保证施工过程的有序进行。

2. 材料和设备的质量控制:材料和设备的质量对工程的稳定性和耐久性起着重要的作用。

在施工过程中,需要对施工材料和设备的选用进行严格把关,确保其符合相关标准和规范,避免使用劣质材料和设备对工程质量造成负面影响。

3. 施工工艺和工序控制:施工工艺和工序控制是确保土建工程施工质量的重要手段。

在施工过程中,需要严格按照设计图纸执行施工工序,确保每一道工序的质量达到设计要求。

需要严格掌控施工的时间节点,避免误工和浪费。

4. 施工现场管理:施工现场管理是土建工程施工质量控制的重要环节。

在施工现场,需要严格执行安全管理制度,保障施工人员的安全。

还需要对施工现场进行整理和清理,确保施工现场干净整洁,有利于工程施工质量的提高。

5. 进行质量检测和验收:质量检测和验收是土建工程施工质量控制的重要手段之一。

在施工过程中,需要进行质量检测和验收,对施工过程中的关键环节进行检测和评估,确保施工质量符合设计要求。

及时处理和整改存在的问题,确保施工质量的稳定。

土建工程施工质量控制的要点包括施工前期准备、材料和设备的质量控制、施工工艺和工序控制、施工现场管理以及质量检测和验收等。

在控制措施上,需要强调对施工过程中的关键环节进行质量控制,严格按照设计要求进行施工,及时处理和整改存在的问题。

只有这样,才能确保土建工程施工质量达到设计要求,提高工程的可靠性和耐久性。

电力工程土建施工方案

电力工程土建施工方案一.项目概况本项目为某电力工程土建施工项目,位于XX地区,主要包括变电站、输电线路、配电室等设施的建设。

工程总投资约XX亿元,占地面积XX万平方米,总建筑面积XX平方米。

项目分为两个阶段实施,第一阶段为变电站及输电线路建设,第二阶段为配电室及配套设施建设。

项目预计于XX年XX月竣工投运。

二.编制依据1.国家及地方相关法律法规、规范标准;2.电力工程设计文件、施工图纸及技术说明书;3.施工合同、招标文件及投标文件;4.现场踏勘、调研及与相关单位沟通协商的结果;5.施工经验及类似工程案例。

三.施工组织设计1.施工管理机构设置成立项目经理部,负责本项目的施工管理。

项目经理部下设工程技术部、安全质量部、物资采购部、财务部、综合部等部门,具体负责施工过程中的技术、安全、质量、物资、财务及综合协调等工作。

2.施工队伍配置根据工程特点和施工需求,配置以下专业施工队伍:(1)土建施工队伍:负责变电站、配电室等建筑物的土建施工;(2)电气施工队伍:负责输电线路、配电室等设施的电气设备安装及调试;(3)装饰施工队伍:负责建筑物内外装修;(4)钢结构施工队伍:负责钢结构工程的建设;(5)绿化施工队伍:负责厂区内绿化工程;(6)其他辅助施工队伍:负责施工过程中的临时设施建设、拆除及后勤保障等。

3.施工进度计划根据工程总量、施工条件和施工队伍配置,制定如下施工进度计划:(1)第一阶段:变电站及输电线路建设,预计工期XX个月;(2)第二阶段:配电室及配套设施建设,预计工期XX个月;(3)总工期:预计XX个月。

4.施工质量控制(1)严格执行国家及地方相关法律法规、规范标准;(2)对施工过程中的关键环节、重点部位进行质量控制,实行质量预控、过程控制、验收控制;(3)建立健全质量管理体系,对施工人员进行质量培训,提高施工质量意识;(4)采用先进、合理的施工工艺和施工方法,确保工程质量。

四.施工工艺1.土建工程:采用现浇混凝土、砌体、钢结构等工艺;2.电气工程:采用电缆敷设、设备安装、调试等工艺;3.装饰工程:采用内外墙涂料、石材、瓷砖等工艺;4.绿化工程:采用乔木、灌木、地被植物等绿化工艺。

电力工程(土建)施工图设计说明

电力工程(土建)施工图设计说明1设计依据1.1设计合同我院与业主单位签订的设计合同。

1.2相关规范、标准1.2.1《城市工程管线综合规划规范》(GB50289-2016)1. 2.2《城市电力规划规范》(GB/T50293-2014)1.1. 3《城市电力电缆线路设计技术规定》(DL/T5221-2016)1.2. 4《电力工程电缆设计规范》(GB50217-2016)1.3. 5低压配电没计规范》(GB50054-2011)1.4. 6国标图集《35KV及以下电缆敷设》(94D101-5)1.5. 7国标图集《电力电缆井设计与安装》(07SD101-8)1.6. 8国标图集《地沟及盖板》02J3311.2.9《电气装置安装工程接地装置施工及验收规范》(GB50169-2016)1.2.10《电气装置安装工程电缆线路施工及验收规范》(GB50168-2016)1.3工程设计资料1.3.1 《丰都峡南溪2号路、3号路建设工程总承包(EPC)》施工图设计文件132业主提供的1:500地形图1.3.3 业主提供的其他相关资料2工程概况及设计范围1.1工程概况本工程共计1条路,位于丰都县峡南溪区域:拟建4号路总里程308.341m,路幅宽度14m,双向两车道,为城市支路,设计速度20KmΛu 2.2设计范围本次设计范围主要为4号路范围内电力(土建)设计。

电力采用电力排管敷设。

3电力土建工程2.1电力新建根据前期方案,本次设计采用电力排管形式,单侧布置于道路右侧人行道下,电力排管中心距路绿石2.7m。

电力排管规模:12孔,间隔150〜20Om处设置12孔排管过街,具体布置位置详见《电力管线标准横断面图》。

2.2电力排管(1)电力排管采用高压电力电缆管(PVC-C电力护套管材),规格为Φ169X8,采用弹性密封橡胶圈承插式连接,管材应符合《埋地式高压电力电缆用氯化聚氯乙烯(PVC-C)套管》(QB/T2479-2005)的要求,并使用配套管枕。

电力工程土建工程施工

电力工程土建工程施工一、土建工程施工的组织管理1. 施工前的准备工作在进行土建工程施工前,需要做好施工方案设计、施工图纸编制、办理施工许可证等准备工作。

同时,还需要确定施工过程中可能遇到的风险和施工安全措施,确保施工过程的安全性和有效性。

2. 施工现场管理在施工现场,需要配备专业的项目管理团队,有效组织施工人员和设备,确保施工进度和质量。

同时,要加强施工现场的安全管理,制定安全生产规章制度,落实安全技术措施,保障施工过程中的安全。

3. 施工质量管理在土建工程施工过程中,要严格按照施工图纸和相关规范要求进行施工,确保施工质量。

同时,要加强施工过程的质量监控和检验工作,及时发现和修正质量问题,确保土建工程施工的质量达到要求。

4. 施工进度管理在土建工程施工中,要制定合理的施工计划,确保施工进度的顺利推进。

同时要加强施工进度的监控和管理,协调各个施工环节,及时调整施工计划,确保施工进度的稳定和高效。

二、土建工程施工的关键技术1. 土方开挖技术土方开挖是土建工程施工的第一步,对于土方开挖的技术要求高。

在土方开挖过程中,要根据不同地质条件和土方性质选择合适的开挖方法和设备,确保土方开挖的顺利进行。

2. 基础施工技术基础施工是土建工程施工的重要环节,对电力设施的稳定性和安全性具有重要影响。

在基础施工过程中,要选择合适的基础类型和施工方法,确保基础施工质量和效果。

3. 结构施工技术结构施工是土建工程施工的关键环节,对电力设施的使用寿命和安全性具有重要意义。

在结构施工过程中,要按照设计要求和规范要求进行施工,确保结构施工质量和稳定性。

三、土建工程施工中的质量和安全控制1. 质量控制在土建工程施工中,质量是第一位的重要因素。

因此,在施工前,需要进行物料和设备的检查,对施工人员进行培训,加强现场管理,严格执行施工方案和施工图纸,确保质量符合要求。

2. 安全控制在土建工程施工过程中,安全是最重要的考虑因素之一。

为了保障施工人员的生命安全和施工设备的安全,需要建立健全的安全管理体系,加强现场安全教育和培训,强化安全制度和规定的执行,确保施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电力土建工程施工的关键环节分析
一、管道施工各道施工工序:
1、管道沟槽开挖:
主要检查沟槽开挖深度、宽度、坡度、沟槽直顺度及土质情况,核对基坑尺寸、高程、基底承载力是否满足设计要求。

2、管道接地安装:
检查接地扁铁及接地桩型号规格、材质、数量、埋置深度、连接长度、焊接工艺质量、安装位置是否满足设计要求。

3、管道垫层浇筑:
主要检查垫层厚度、砼质量、平整度,确保垫层平整坚实。

4、管道安装施工:
主要检查管道安装直顺度、连接是否牢固、数量规格、垫块安装情况。

5、管道包封浇筑:
⑴、混凝土浇筑:
①、工作井底板及压顶混凝土必须采用搅拌机进行拌和或采用商品砼,搅拌机拌和施工应控制好原材料质量及材料级配;
②、浇筑时必须进行充分振捣,确保砼强度;
③、浇筑完成后应及时养护。

⑵、模板安装施工:
①、模板表面应平整、光洁,破旧的模板及时更换;
②、模板安装后应检查直顺度、支撑加固、严密性等是否满足要求;
6、管道回填:
主要检查回填土方密实度及平整度。

总结:管道施工主控项目(关键环节)为:沟槽开挖、管道接地安装、管道安装、管道包封
一般项目为:垫层、垫块、管道回填
二、工作井及箱变、环网柜基础施工各道施工工序:
1、基坑开挖:
主要检查基坑开挖深度、宽度、坡度及土质情况,核对基坑尺寸、高程、基底承载力是否满足设计要求。

2、垫层浇筑:
主要检查垫层厚度、砼质量、平整度,确保垫层平整坚实。

3、底板、压顶施工:
⑴、钢筋绑扎安装:
①、检查钢筋材质、规格、尺寸、间距是否符合设计要求。

③、检查钢筋绑扎或焊接质量,钢筋锚固长度及搭接长度应符合规范要求,预埋件、预留孔等应及时配合安装。

④、在钢筋与模板之间垫好垫块,间距不大于0.5m,确保钢筋保护层厚度符合设计图纸要求。

⑵、模板安装施工:
①、模板表面应平整、光洁,破旧的模板及时更换;
②、模板安装后应检查直顺度、支撑加固、严密性等是否满足要求;
⑶、混凝土浇筑:
①、工作井底板及压顶混凝土必须采用搅拌机进行拌和或采用商品砼,搅拌机拌和施工应控制好原材料质量及材料级配;
②、浇筑时必须进行充分振捣,确保砼强度;
③、浇筑完成后应及时养护。

4、墙身砌筑:
基础砖墙砌筑应控制好砖块、水泥、砂子等材料质量及砂浆拌和质量,砖墙砌筑应横平竖直,灰缝饱满。

砖墙砌筑后应及时对内外墙进行粉刷。

5、预埋铁件及槽钢安装:
检查预埋铁件及槽钢型号规格、数量、安装位置是否符合设计要求。

6、接地安装:
⑴、检查接地扁铁及接地桩型号规格、数量、安装位置是否满足设计要求,敷设前扁铁需调直,煨弯不得过死,直线段上不应有明显弯曲
⑵、检查接地扁铁焊接工艺质量是否满足要求:
①、镀锌扁铁连接时,焊接长度应不小于其宽度的2倍,并采用三面施焊;
②、镀锌圆钢连接或圆钢与扁铁连接时,焊接长度应为其直径的6倍并应双面施焊;
③、镀锌扁铁和圆钢与镀锌钢管或角钢连接时,为了连接可靠,除应在其接触部位两侧进行焊接外,还应增加圆钢搭接件;
④、焊接部位应作防腐处理。

⑶、检查埋置深度、接地电阻等是否满足设计要求:
①、电力管道接地扁铁应埋置于管道垫层内;
②、工作井、箱变及环网柜基础接地扁铁埋置深度为80cm,接地桩打入土体深度为2.5m;
③、工作井、箱变及环网柜基础接地电阻应小于4Ω。

7、工作井盖板安装:
①、检查盖板预制加工质量(砼强度、槽钢、尺寸等);
②、检查盖板安装平整度、缝宽等是否满足设计要求。

8、箱变及环网柜基础操作平台施工:
检查操作平台砼质量、厚度、宽度、平整度是否满足设计要求。

9、箱变及环网柜基础槽钢支架、散热网安装:
①、检查槽钢支架尺寸是否与设备外框尺寸一致;
②、检查槽钢支架焊接质量(同扁铁);
③、检查槽钢支架安装平整度;
④、检查散热网规格尺寸是否符合规范要求。

10、箱变及环网柜基础不锈钢围栏安装:
检查不锈钢围栏材质、高度、宽度是否符合设计要求,安装是否牢固
11、基坑土方回填:
主要检查回填土方密实度及平整度。

总结:工作井及箱变、环网柜基础施工主控项目(关键环节)为:基坑开挖、基础底板及压顶、接地、内外墙粉刷、喇叭口及管套、盖板预制安装、操作平台、槽钢支架及散热网。

一般项目为:垫层、墙身砌体、预埋件、不锈钢围栏、土方回填。

三、配电房基础施工各道施工工序:
1、设备基础沟槽开挖:
主要检查沟槽开挖深度、宽度、坡度、沟槽直顺度及土质情况,核对基坑尺寸、高程、基底承载力是否满足设计要求。

2、基础垫层浇筑:
主要检查垫层厚度、砼质量、平整度,确保垫层平整坚实。

3、基础墙身砌筑:
基础砖墙砌筑应控制好砖块、水泥、砂子等材料质量及砂浆拌和质量,砖墙砌筑应横平竖直,灰缝饱满。

砖墙砌筑后应及时对内外墙进行粉刷。

4、基础圈梁浇筑:
主要检查钢筋绑扎、安装,模板安装、混凝土浇筑施工工艺及质
量,施工要求与上述箱变或环网柜基础压顶相同
5、基础槽钢、支架安装:
主要检查槽钢尺寸、平整度、支架焊接工艺质量等,施工要求与
上述箱变或环网柜槽钢、支架相同
6、基础接地施工:
主要检查接地扁铁焊接工艺质量、安装位置、室内锚固点、接地桩埋深、与基础槽钢、支架及配电房接地体连接是否可靠,施工要求与上述箱变或环网柜基础接地相同。

7、预埋件安装:
主要检查预埋件安装位置、规格、尺寸是否符合设计要求
8、基础回填:
主要检查回填土方、碎石或轻质砼密实度、厚度及平整度。

9、配电房地面施工:
检查地面混凝土浇筑厚度、强度、平整度、防静电地板安装是否平整、牢固。

总结:配电房基础施工主控项目(关键环节)为:沟槽开挖、基础圈梁、接地、槽钢及支架安装、配电房地面施工。

一般项目为:垫层、墙身砌体、预埋件、基础回填。

许祖俊、付赵军、龚贤春2017年12月3日精品文档word文档可以编辑!谢谢下载!。
