驳岸片石挡墙工程一、碎石垫层施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。

2、材料要求碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。

软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。

碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。

3、摊铺下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。

运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。

对摊铺时发生的粗细料集中情况应及时处理。

摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按1.2-1.3之间的松铺系数试压。

摊铺时要严格控制高程和平整度,初压后必须立即检查并找补。

碾压前断绝交通,保持摊铺清洁和施工安全。

平整度不大于+-15mm。

二、混凝土基础垫层施工本工程挡墙基础采用C20商品混凝土进行浇筑,由供货商采用混凝土泵车,送至施工现场。

为保证混凝土的坍落度,运送的时间不宜超过30~40分钟,混凝土的供应必须保证能够连续工作。

1、浇筑混凝土前,应先检查碎石垫层是否平整。

对于模板的缝隙和孔洞要予先堵严。

2、在浇筑时,混凝土采用斜面分层浇筑的方法,每层厚25~30cm,分层用插入式振捣器振捣密实,防止漏振,每层应在水泥初凝时间内浇筑完毕。

3、混凝土应连接浇筑,浇接施工缝处混凝土前要将浮石凿掉,用水冲洗干净并保持湿润,水平施工缝先铺20~35mm厚与混凝土强度等级相同、去掉石子的水泥砂浆后,再继续浇筑混凝土。

4、混凝土浇筑完12小时后,应加以覆盖和浇水,普通混凝土浇水后养护不少于7天,浇水次数以保证混凝土处于足够的湿润状态。

(建筑工程管理)驳岸施工组织设计

(建筑工程管理)驳岸施工组织设计

第一章工程概况一、编制目的本施工组织设计编制的目的是为芦席汇历史界区保护整治工程一标段护岸工程在施工阶段提供较为完整的技术指导,结合工程实际情况并在此基础上进行深化和适当调整,指导工程施工、管理,控制工程质量,保障安全施工,组织文明生产,确保本工程施工能在优质、安全的前提下如期完成。

二、编制依据1、招标文件和设计文件、招标答疑记录及现场调查情况2、施工图3、图纸会审纪要4、砌体工程施工及验收规范5、其他有关现行的施工技术规范及公司的ISO质量体系文件三、工程概况由嘉兴市月河资产经营管理有限公司开发改建的芦席汇沿河北侧护岸位于嘉兴市内环城河,嘉兴市建国路东侧,秀洲路的西侧。

保持嘉兴市芦席汇原汁原味的历史风貌,重现嘉兴市悠久的历史文化,而改建该段护岸。

该段原护岸为嘉兴市混凝土防洪墙,防洪墙顶厚度为60cm,底宽100 cm顶高为黄海3.20m。

现改建为旧条石护岸,即拆除该段混凝土防洪墙至黄海标高0.50m,利用原防洪墙基础,用旧条石新做护岸,设计护岸顶高为黄海2.30m,护岸采用一顺一丁的砌筑方法,砌缝宽1cm,旧条石设计长度0.8 m~ 1.20m之间,高度根据采购的旧条石的高度定,要求厚度大于0.10m,压顶采用长0.8 m~ 1.20m之间,厚0.10m,宽0.30~0.35m的旧条石,砌缝宽1cm。

经现场踏勘,可直接进入施工。

由于原京杭大运河为本工程提供便利的水上交通,因此考虑本工程的所有材料均从水上运输主,陆上运输为辅的方法。

由于河道边有部分树木和一只配电房,施工时注意做好保护工作。

四、气候条件情况根据嘉兴地区水文资料,雨量多集中在3~6月及8~9月。

本工程施工期间正处于6月~8月高温、雨季,之间,对混泥土砂浆施工影响较大因此必须做好养护,防署、雨工作。

第二章、施工部署针对本工程的工程施工特点,本着有利于施工组织管理的原则,将组建项目经理负责制的施工管理体系,实行项目法进行全过程管理,严格履行合同。

河道驳岸施工组织设计

河道驳岸施工组织设计

河道驳岸施工组织设计1. 引言本文档旨在为河道驳岸施工组织设计提供一份详细的计划和指导。

驳岸施工是为了加固河道岸边的土壤而进行的一系列工程。

本文档将涵盖施工组织设计的各个方面,包括项目背景、施工范围、施工流程、人员安排、安全措施等。

2. 项目背景2.1 地理位置驳岸施工项目位于某某河流的一段河道,该河道跨越了某某城市的市区。

由于河道岸边土壤松软且易被冲刷,为了确保河道的安全稳定,驳岸施工成为必要的措施。

2.2 目标驳岸施工的目标是加固河道岸边土壤,提高河道的抗冲刷能力,并确保河道的安全稳定。

同时,施工过程中也要充分考虑环境保护和生态恢复。

3. 施工范围本次驳岸施工的范围是指河道的岸边土壤加固工程,包括以下几个方面:•挖掘与回填:对河道岸边土壤进行挖掘和回填,以加固土壤的稳定性。

•驳岸模具安装:安装驳岸模具,为施工提供工作平台。

•石块铺设:在驳岸模具上铺设石块,用于加固和保护岸边土壤。

•植被恢复:施工完成后,进行植被恢复工作,保护生态环境。

4. 施工流程4.1 前期准备阶段在施工正式开始之前,需要进行一系列的前期准备工作,包括:•编制施工方案:根据项目要求和实际情况,制定详细的施工方案,包括施工计划、人员组织、材料采购等。

•确定施工周期:根据项目的规模和难度,确定施工的时间周期,合理安排各个工序的时间。

•确定施工队伍:根据工程需求,确定施工队伍的人数和专业分工,确保施工的效率和质量。

4.2 施工阶段施工阶段是整个驳岸施工的关键阶段,需要按照施工方案进行有序的操作,包括:1.挖掘与回填:–根据设计要求,确定挖掘的深度和宽度。

–使用挖掘机进行土壤的挖掘,注意挖掘的平整和坡度的控制。

–将挖掘出的土壤进行堆放,等待后续回填。

2.驳岸模具安装:–根据设计要求和施工方案,安装驳岸模具。

–检查驳岸模具的平整度和稳定性,确保施工安全。

3.石块铺设:–在驳岸模具上铺设石块,注意石块的选用和铺设的整齐度。

–使用专用设备进行石块的压实,提高石块的稳定性。

驳岸施工组织设计

驳岸施工组织设计

施工组织设计第一章编制说明1.1编制依据:A.施工图设计文件B.技术交底,招标文件,招标答疑C.我公司经济、技术条件D.现场踏勘情况等1.2公司承诺该工程是··········投资兴建的,承建该工程对于我公司来说,不仅责任重大,而且对我公司在··········的进一步发展、不断提高信誉和社会知名度也极为重要。

因此,选派精兵强将、组织精干高效的管理班子、以一流的队伍进行施工,确保安全、质量、进度、文明施工达到一流的水平,为业主提供满意的工程和服务是我们进行该工程施工的指导思想。

我公司郑重承诺:该工程的施工,我公司将把此项工程列入我公司今年承建工程中的重点工程,精心组织。

在该工程的施工过程中,全体施工人员将遵循“以质量为根本,以用户为上帝”的质量方针,以“一流的质量、一流的工期、一流的服务、一流的团结协作”作为行为准则,公司将以最优秀的管理人员和最精悍的施工队伍进行项目的管理和施工,以计算机的项目管理软件为管理手段,实行网络计划动态控制,搞好与业主和监理方的服务和协作,以自己的行动和真诚,优质、高速、安全地确保合同目标的实现,并确保该工程按时按质完成。

2. 1建设项目及规模本工程位于···················;······························。

驳岸施工方案(3篇)

驳岸施工方案(3篇)

第1篇一、工程概况1. 工程名称:某河道驳岸工程2. 工程地点:某市某区某河道3. 工程规模:全长约1000米,单侧宽度约5米,总占地面积约5000平方米。

4. 工程内容:河道驳岸加固、绿化、美化等。

二、施工组织设计1. 施工单位:某建设集团有限公司2. 施工项目负责人:某工程师3. 施工队伍:工程技术人员、施工人员、管理人员等。

4. 施工进度:计划工期为3个月。

三、施工方案1. 施工准备(1)组织施工人员学习施工图纸、技术规范、质量标准等相关资料,确保施工人员熟悉工程内容和施工工艺。

(2)对施工人员进行技术交底,明确施工工艺、质量要求、安全措施等。

(3)组织材料、设备、工具的采购和进场,确保施工所需材料、设备、工具齐全。

(4)施工现场的布置,包括临时设施、材料堆场、施工便道等。

2. 施工工艺(1)河道清理对河道进行清理,清除河道内的杂草、杂物、污泥等,确保河道底部平整。

(2)基础处理对河道底部进行平整,清除河道底部软土层,换填砂石料,确保基础坚实。

(3)砼结构施工采用C20砼进行河道驳岸的砼结构施工,按照设计要求进行浇筑、振捣、养护等工序。

(4)防水层施工在砼结构施工完成后,进行防水层施工,采用SBS改性沥青防水卷材,按照施工规范进行施工。

(5)排水系统施工在驳岸内侧设置排水沟,采用M7.5砂浆砌筑,确保排水系统畅通。

(6)绿化、美化施工对驳岸进行绿化、美化,包括种植树木、草坪、设置座椅等。

3. 质量控制(1)原材料质量控制:严格按照设计要求和规范进行材料采购,确保原材料质量符合要求。

(2)施工过程质量控制:加强施工过程中的监督检查,确保施工质量。

(3)成品保护:在施工过程中,对已完成工程部位进行保护,防止损坏。

4. 安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。

(2)加强施工现场安全管理,确保施工人员遵守安全操作规程。

(3)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

河道驳岸施工组织设计

河道驳岸施工组织设计

河道驳岸施工组织设计一、工程概述本次河道驳岸施工项目位于具体地点,旨在改善河道的防洪能力,美化周边环境,并保障河岸的稳定性。

河道全长X米,驳岸设计长度为X米,施工范围包括驳岸基础、墙体、压顶等部分。

二、施工准备1、技术准备熟悉施工图纸和相关技术规范,组织技术交底。

进行现场测量,确定施工控制点和水准点。

2、材料准备采购符合要求的石料、水泥、砂、钢筋等材料,并进行质量检验。

确保材料的储存和堆放符合规定,防止受潮、变质。

3、机械设备准备调配挖掘机、装载机、搅拌机、起重机等施工设备,并进行调试和维护。

4、施工场地准备清理施工现场的障碍物和杂物,平整场地。

搭建临时设施,如工棚、仓库等。

三、施工工艺流程1、测量放线根据设计图纸和现场控制点,放出驳岸的中心线和边线。

设置标高控制点,确定驳岸的高程。

2、基础开挖采用挖掘机进行基础开挖,按照设计要求控制开挖深度和坡度。

对基底进行平整和夯实,如遇软弱地基,采取换填等处理措施。

3、基础浇筑安装基础模板,保证模板的牢固和尺寸准确。

浇筑混凝土基础,振捣密实,确保混凝土质量。

4、墙体砌筑选用合格的石料,按照设计要求进行砌筑。

保证墙体的垂直度和平整度,灰缝饱满均匀。

5、压顶施工安装压顶模板,浇筑混凝土压顶。

对压顶表面进行抹平、压光处理。

6、勾缝处理待墙体砌筑完成一定高度后,进行勾缝。

勾缝采用专用的勾缝材料,保证勾缝牢固、美观。

四、施工质量控制1、原材料质量控制对进入施工现场的原材料进行严格检验,不合格材料严禁使用。

定期对原材料进行抽检,确保质量稳定。

2、施工过程质量控制加强对各施工工序的检查和验收,上道工序不合格不得进入下道工序。

严格控制施工测量精度,确保驳岸的位置和尺寸符合设计要求。

3、质量检验标准驳岸的基础尺寸、高程应符合设计要求,偏差在允许范围内。

墙体砌筑的石料规格、强度应符合要求,灰缝宽度、饱满度应符合规范。

压顶的混凝土强度、尺寸应符合设计,表面平整光滑。

五、安全文明施工措施1、安全施工措施建立健全安全管理制度,落实安全生产责任制。

驳岸工程施工设计方案

驳岸工程施工设计方案

一、项目背景随着城市化进程的加快,城市河道驳岸工程在防洪、排涝、景观等方面发挥着越来越重要的作用。

本工程旨在对某河道驳岸进行修复和改造,以提升河道景观品质,改善周边环境,保障河道行洪安全。

二、工程概况1. 工程名称:某河道驳岸工程2. 工程地点:某市某河道3. 工程规模:全长约1000米4. 工程内容:驳岸修复、景观绿化、排水设施改造等三、设计方案1. 驳岸结构设计(1)采用重力式挡墙结构,以提高驳岸的稳定性和安全性。

(2)挡墙厚度根据地质条件、水位、荷载等因素进行计算,确保挡墙结构满足规范要求。

(3)挡墙底部设置排水孔,便于排除地下水位,防止冻胀破坏。

2. 驳岸材料选择(1)选用天然石材,以体现河道自然风貌。

(2)石材表面进行抛光处理,提高美观度和耐久性。

3. 景观绿化设计(1)驳岸两侧设置绿化带,种植乔、灌木相结合的植物,形成层次丰富的景观效果。

(2)绿化带内设置座椅、花坛等休闲设施,供市民休息、观赏。

4. 排水设施改造(1)对原有排水设施进行改造,提高排水能力。

(2)在驳岸底部设置排水沟,与原有排水系统相连接,确保排水畅通。

5. 施工工艺(1)施工前进行场地平整,确保基础稳定。

(2)采用分段施工,分段验收,确保工程质量。

(3)施工过程中严格控制施工进度,确保工程按时完成。

四、施工组织与管理1. 施工组织(1)成立项目经理部,负责整个工程的施工组织与管理。

(2)设立工程技术组、质量检测组、安全监督组等,确保工程质量、安全和进度。

2. 管理措施(1)严格执行国家有关法律法规,确保工程质量。

(2)加强施工现场管理,确保施工安全。

(3)加强沟通协调,确保各工序顺利进行。

五、工程效益1. 提升河道景观品质,改善周边环境。

2. 保障河道行洪安全,提高防洪能力。

3. 为市民提供休闲娱乐场所,提高生活质量。

4. 促进地方经济发展,提升城市形象。

本设计方案旨在为某河道驳岸工程提供参考,具体施工过程中可根据实际情况进行调整。

驳岸工程施工组织方案

驳岸工程施工组织方案

驳岸工程施工组织方案一、施工单位本工程的施工单位为某某建筑工程有限公司,拟由该公司负责驳岸工程的施工组织,安排专业技术人员和施工人员。

二、施工项目概况本项目位于某某河流河岸,河岸因长期水流冲击,岩石侵蚀,土地开发等原因导致河岸崩塌,为确保河岸安全,保护周边环境,经测算和设计,拟进行驳岸工程。

三、工程内容1. 本工程包括驳岸结构的设计和施工。

主要包括河岸整体设计方案,河岸防护墙的设计和施工,梯田整治工程等。

2. 施工内容包括挖土、石方回填、钢筋混凝土施工、河岸护坡等。

四、施工组织1. 项目经理负责本工程的整体管理和协调工作,监督施工过程中的质量、安全和进度。

2. 设计负责人负责根据设计方案进行现场施工指导和监理工作,确保施工质量。

3. 材料员负责材料的采购和使用,遵循合同规定,控制材料的用量和质量。

4. 施工班组长负责施工队伍的管理和指挥,确保施工安全和质量。

五、施工方案1. 施工前期准备(1) 调查与勘察:对河岸现状进行详细调查和勘察,确定施工方式和施工方案。

(2) 材料准备:根据设计方案采购必要的材料,确保材料质量和供应。

(3) 施工队伍安排:根据工程需求,安排施工队伍和专业技术人员。

2. 施工工艺(1) 挖土:根据设计要求,进行挖土作业,清理河岸原有结构和植被。

(2) 支护工程:对挖土后的河岸进行支护,采用钢筋混凝土结构或其他适宜的支护结构。

(3) 回填:将清理后的土方堆放到支护结构内,进行回填作业。

(4) 河岸整治:对整体河岸进行整治,包括护坡、护岸等工程。

(5) 养护维修:对施工完成后的工程进行养护和维修,确保工程的长期安全和稳定。

3. 施工技术要点(1) 施工过程中要尊重自然环境,保护周边环境和植被。

(2) 对挖土和支护工程要进行严格的质量控制,确保工程结构的稳定和安全。

(3) 施工过程中要严格遵守施工安全规程,做好施工安全的预防措施。

六、质量与安全管理1. 质量管理(1) 严格按照设计要求进行施工,确保施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

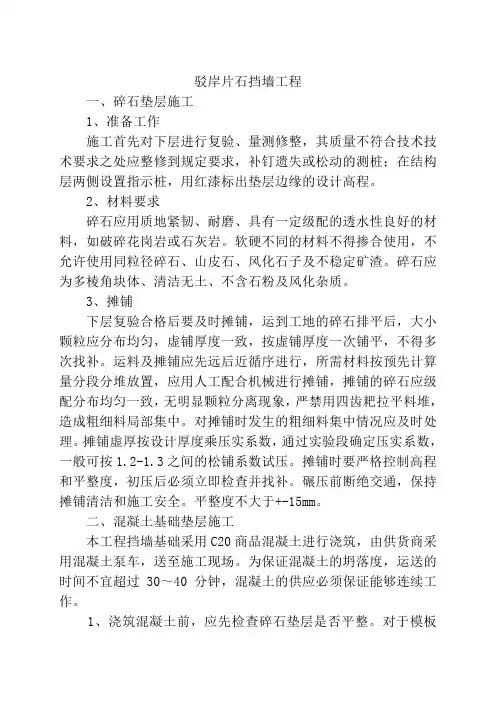

驳岸片石挡墙工程
一、碎石垫层施工
1、准备工作
施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。

2、材料要求
碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。

软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。

碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。

3、摊铺
下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。

运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。

对摊铺时发生的粗细料集中情况应及时处理。

摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按1.2-1.3之间的松铺系数试压。

摊铺时要严格控制高程和平整度,初压后必须
立即检查并找补。

碾压前断绝交通,保持摊铺清洁和施工安全。

平整度不大于+-15mm。

二、混凝土基础垫层施工
本工程挡墙基础采用C20商品混凝土进行浇筑,由供货商采用混凝土泵车,送至施工现场。

为保证混凝土的坍落度,运送的时间不宜超过30~40分钟,混凝土的供应必须保证能够连续工作。

、浇筑混凝土前,应先检查碎石垫层是否平整。

对于模板1..
的缝隙和孔洞要予先堵严。

2、在浇筑时,混凝土采用斜面分层浇筑的方法,每层厚25~30cm,分层用插入式振捣器振捣密实,防止漏振,每层应在水泥初凝时间内浇筑完毕。

3、混凝土应连接浇筑,浇接施工缝处混凝土前要将浮石凿掉,用水冲洗干净并保持湿润,水平施工缝先铺20~35mm 厚与混凝土强度等级相同、去掉石子的水泥砂浆后,再继续浇筑混凝土。

4、混凝土浇筑完12小时后,应加以覆盖和浇水,普通混凝土浇水后养护不少于7天,浇水次数以保证混凝土处于足够的湿润状态。

三、墙身浆砌片石施工
1、材料要求:
1)石料
应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行。

片石一般是用爆破或楔劈法开采的石块,卵形和薄片者不得采用。

用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。

2)水泥
水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试。

其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。

根据国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定,当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。

不同品种的水泥不得混合使用。

.
.
3)砂
(1)砂采用长江砂。

砂的质量标准应符合砂浆拌和相应的
质量标准。

(2)砂的最大粒径:用于砌筑片石时的砂,最大粒径不宜
超过5mm。

(3)砂的含泥量:因本工程砌筑砂浆强度等级为M10,因此砂的含泥量应不大于3%。

4)水
砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用。

砂浆按设计规定,片石挡土墙砌筑采用强度等级为M10的水泥砂浆砌筑、勾缝、抹面时砂浆的配合比应通过试验后确定,砂浆必须有良好的和易性,圆锥体沉入度50mm-70mm,气温较高时可适当增大。

2、砂浆拌制
1)砂浆采用机械搅拌,投料顺序应先倒砂、水泥,最后加水。

搅拌时间宜为3-5min,不得少于90s。

砂浆稠度应控制在50mm-70mm。

2)砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3-4h内使用完毕,气温超过30℃时,宜在2-3h内使用完毕。

发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。

3)为改善水泥砂将的和易性,可掺入无机塑化剂或以皂化松香为主要成份的微沫剂等有机塑化剂,其掺量可通过试验确定。

4)砂浆试块:每工作台班需制作立方体试块2组(6块),如砂浆配合比变化时,应相应制作试块。

3、片石墙身砌筑
1)放线:基础施工完进行墙身测量放样,用全站仪找出挡
土墙的控制线,并根据基础测量放样控制点测定出墙身内外边线,.
.
以及各伸缩沉降缝的位置,检查每端的衔接是否顺直。

2)基础转角和交接处应同时砌筑,对不能同时砌筑而又必
须留置的临时间断处,应留成斜槎。

3)基础砌筑时,石块间较大的空隙应先填塞砂浆,后用碎
石块嵌塞,不得采用先摆碎石块,后塞砂浆或干填碎石块方法。

4)基础灰缝厚度20mm~30mm,砂浆应饱满,石块间不得有
相互接触现象。

5)砌筑前应将石料表面泥垢清扫干净,并用水湿润。

砌筑
时必须两面立杆挂线或样板挂线,外面线应顺直整齐、逐层收坡,内面线可大致适顺以保证砌体各部尺寸符合设计要求,浆砌石底面应卧浆铺砌,立缝填浆补实,不得有空隙和立缝贯通现象。

砌筑工作中断时,可将砌好的石层孔隙用砂浆填满,再砌时表面要仔细清扫干净、洒水湿润。

工作段的分段位置宜在伸缩缝和沉降缝处,各段水平缝应一致。

6)当基础完成后立即回填,以小型机械进行分层夯实,并
以表层稍留向外斜坡,以免积水渗入浸泡基底。

4、墙体砌筑规定及要求
一般规定:
1)为了控制好墙身内外侧的坡度,在砌筑前,首先用松木板钉好坡度架,其坡度按各段设计图纸进行控制。

坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。

2)砌筑顺序以分层进行为原则。

底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。

分层砌筑时,应先角石,后边石或面石,最后才填腹石。

3)因挡土墙较长,砌体除分层外,还要按图纸设计要求分段砌筑。

分段砌筑时,分段位置应设在变形缝或伸缩缝处,各段水平砌缝应一致。

相邻砌筑高差不宜超过1.2m。

缝板安装应位置准确、牢固,缝板材料应符合设计规定。

.
.
4)相邻挡土墙设计高差较大时应先砌筑高墙段。

挡土墙每天连续砌筑高度不宜超过1.2m。

砌筑中墙体不得移位变形。

5)砌筑挡土墙应保证砌体宽(厚)度符合设计要求,砌筑中应经常校正挂线位置。

6)砌石底面应卧浆铺砌,立缝填浆捣实,不得有空缝和贯通立缝。

砌筑中断时,应将砌筑好的石层空隙用砂浆填满。

再砌筑时石层表面应清扫干净,洒水湿润。

工作缝应留斜茬。

7)挡土墙外露面应留深10mm~20mm的勾缝槽,按设计要求
勾缝。

8)片石分层砌筑以2-3层石块组成一工作层,每工作层的
水平缝大致平齐,竖缝应错开,不能贯通。

9)外圈定位行列和转角石选择形状方正、尺寸相对较大的
片石,并长短相间地与里层砌块立交接成一体,上下层石
块也应交错排列,避免竖缝重合,砌缝宽度一般不应大于4cm。

10)较大的砌块应使用于下层,石块宽面朝下,石块之间均要有砂浆隔开,不得直接接触,竖缝较宽时可在砂浆中塞以碎石块,但不得在砌块下面用小石子支垫。

11)砌体中的石块应大小搭配、相互错叠、咬接密实并备有各种小石块,作挤浆填缝之用,挤浆时可用小锤将小石子敲入缝中。

12)预埋泄水管应位置准确。

泄水孔每隔2米设一个,渗水处适当加密,上下排泄水孔应交错设置。

13)泄水孔向外横坡为3%,最底层泄水管距地面高度为30cm。

进水口填级配碎石反滤层进行处理。

砌筑要求:
1)宜2-3层石块组成一工作层,每工作层的水平缝应大致
找平。

立缝应相互错开,不得贯通;应选择大尺寸的片石砌筑砌体下部;转角外边缘处应用较大及较方正的片石长短交替与内层.
.
砌块咬砌。

2)墙体外圈定位行列与转角石应先选择表面较平、尺寸较大的石块,浆砌时,长短相间并与里层石块咬紧,上下层竖缝错开,缝宽不大于4cm,分层砌筑应将大块石料用于下层,每处石块形状及尺寸应合适。

竖缝较宽者可塞以小石子,但不能在石下用高于砂浆层的小石支垫。

排列时,应将石块交错,坐实挤紧,尖锐凸出部分应敲除。

3)砌筑处露面应选择有平面的石块。

使砌体表面整齐,不得使用小石块镶垫。

4)砌体中的石块应大小搭配、相互错叠、咬接牢固,较大及较方正的片石应宽面朝下,石块之间应用砂浆填灌密实,不得干砌。

5)勾缝:勾缝具有防止有害气体和风、雨等侵蚀砌体内部,延长构筑物使用年限及装饰外形美观等作用。

本分项工程挡土墙勾缝采用凹缝进行施工。

勾缝宜采用1:1.5-1:2的水泥砂浆,并应嵌入砌缝内约2cm。

勾缝前,应先清理缝槽,用水冲洗湿润,再在缝内抹适量水泥净浆。

勾缝应保持砌后自然缝,不应有瞎缝、丢缝、裂纹和粘结不牢等现象。

成活的灰缝水平缝与竖直缝应深浅一致、交圈对口、密实光滑,搭接处平整,阳角方正,阴角处不能上下直通,不能有丢缝、瞎缝现象。

灰缝应整齐、拐角圆滑、宽度
一致、不出毛刺,不得空鼓、脱落。

.。
