水池施工方案 (3)

合集下载

园林水池工程施工方案

园林水池工程施工方案

一、工程概况本工程为某园林景观项目中的水池工程,位于园林中心区域,占地面积约100平方米,设计水深1.5米,水池形状为不规则椭圆形。

水池周边设环形步道,并配套有喷泉、照明、排水等设施。

工程总造价约50万元,预计施工工期为60天。

二、施工准备1. 施工组织设计(1)成立项目施工领导小组,负责工程的组织、协调和监督工作。

(2)明确各施工班组职责,确保施工进度和质量。

(3)制定施工进度计划,合理安排施工顺序。

2. 施工材料及设备(1)材料:混凝土、水泥、砂石、钢筋、防水材料、装饰材料等。

(2)设备:搅拌机、振捣器、切割机、吊车、泵车、洒水车等。

3. 施工人员(1)施工人员应具备相关资质和经验,确保施工质量。

(2)对施工人员进行安全教育和技能培训。

三、施工工艺及流程1. 施工工艺(1)测量放线:根据设计图纸,对水池位置进行测量放线。

(2)土方开挖:按照设计深度进行土方开挖,确保开挖质量。

(3)基础处理:对基础进行夯实、找平,确保基础稳定。

(4)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范。

(5)混凝土浇筑:采用泵车进行混凝土浇筑,确保浇筑质量。

(6)防水施工:对水池进行防水处理,确保水池不渗漏。

(7)装饰施工:对水池周边进行装饰,包括喷泉、照明、排水等设施。

2. 施工流程(1)测量放线(2)土方开挖(3)基础处理(4)钢筋绑扎(5)混凝土浇筑(6)防水施工(7)装饰施工四、施工质量控制1. 施工过程中,严格按照国家相关规范和标准进行施工。

2. 对施工材料进行严格检验,确保材料质量符合要求。

3. 加强施工过程中的质量监控,对关键工序进行检验。

4. 对施工过程中出现的问题及时进行处理,确保工程质量。

五、施工安全措施1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工过程中,严格遵守操作规程,防止安全事故发生。

4. 加强施工现场的消防、用电管理等,确保施工安全。

清水池施工方案

清水池施工方案

清水池施工方案清水池施工方案一、工程概述清水池是指供应清洁、无污染的水源,用于生活、工业、农业等方面的需要。

本工程旨在建设一座符合标准的清水池,以满足周边居民和工厂的用水需求。

二、工程内容1. 清水池的设计与选址根据周边用水需求和地理条件,选址在地势较高、地质稳定、水源充足的地方。

设计采用占地约2000平方米,容量为5000立方米的清水池,并留有扩容空间。

2. 施工工艺清水池的施工采用以下工艺:(1)地面开挖:根据设计要求,进行地面开挖,保持坡度合适,确保水流顺畅。

(2)加固处理:根据地质情况,进行清水池底部和边坡的加固处理,以确保池体的稳定性。

(3)池壁施工:采用钢筋混凝土结构,按照设计要求进行施工,保证池壁的牢固性和耐久性。

(4)防水处理:在池壁和底部进行防水处理,以防止地下水渗漏。

(5)污水处理:设置污水处理系统,对排入清水池的污水进行预处理和净化,以保证水质清洁。

(6)设备安装:安装供水设备、泵站等必要设备,并进行调试和试运行。

3. 环境保护(1)施工过程中,严格控制噪音和扬尘污染,采取必要的防护措施,确保施工现场的环境整洁。

(2)施工结束后,进行地面的修复和绿化,还原施工前的自然环境。

4. 安全防护(1)施工期间,设置警示标志,并进行培训,提高工人的安全意识。

(2)配备必要的安全设施,如护栏、防滑设施等。

(3)定期检查施工现场的安全情况,及时消除潜在的安全隐患。

三、工程进度安排1. 前期准备:包括选址、设计、方案审核等,预计耗时1个月。

2. 施工准备:包括施工图纸的制定,材料的采购和运输等,预计耗时2个月。

3. 开挖土方:根据设计要求进行地面开挖,预计耗时1个月。

4. 结构施工:包括加固处理、池壁施工等,预计耗时3个月。

5. 防水处理及设备安装:包括防水处理、污水处理系统的安装,设备的调试等,预计耗时2个月。

6. 环境保护和安全防护:包括地面修复、绿化、安全设施的设置等,预计耗时1个月。

修建水池工程施工方案

修建水池工程施工方案

修建水池工程施工方案一、项目概况1.项目名称:XXX水池工程2.项目地点:XX省XX市XX县3.项目内容:新建水池4.项目负责单位:XX建设公司5.项目施工单位:XX施工队二、工程概述本项目为新建水池工程,总建筑面积XXX平方米,总投资XXX万元,主要包括水池本体、管道、设备等。

三、工程设计1.水池设计水池采用XX设计标准,总容积XXX立方米,采用XX材料,具有XX特点。

水池内设置XX泳道,XX喷头,XX滑道等设施,满足各类游泳需求。

2.管道设计水池周边设置进水管道、排水管道、循环水管道等,保证水质循环和供排水畅通。

3.设备设计水池内配备XX设备,包括XX设备、XX设备等,保证水质及安全运行。

四、施工前的准备1.方案审核本施工方案需经相关部门及业主单位审核通过,方可施工。

2.施工图纸根据设计方案,进行施工图纸的编制,确保施工的准确性。

3.材料采购根据工程设计要求,采购水池建筑材料、设备设施等,确保施工进度。

五、施工流程1.场地准备对水池施工场地进行整理,确保施工区域的平整,清理周边障碍物,为后续施工做好准备。

2.基础施工进行水池基础的打桩、浇筑等工序,确保水池地基牢固稳定。

3.主体结构施工按照设计要求,进行水池主体结构的搭建,包括泳池墙体、池底、泳池顶部等。

4.管道安装按照设计要求,进行水池周边管道的安装,确保管道质量和安全性。

5.设备安装对水池内设备进行安装调试,确保设备正常运行。

6.装修装饰对水池周边进行装修装饰工作,包括地面铺装、围栏安装、喷水装置安装等。

7.调试运行对水池进行系统调试,确保各项设备和管道运行正常,水质清澈。

8.验收交付完成水池工程后,进行相关部门的验收工作,确保水池达到设计要求,交付使用。

六、施工安全1.工地安全施工现场设立安全警示标志,严禁非施工人员闲逛或越过栏杆。

2.安全教育对施工人员进行安全培训,提高安全意识,确保施工过程中不发生安全事故。

3.施工设备确保施工设备齐全完好,施工前进行设备检查,严禁使用缺陷设备。

水池专项施工方案

水池专项施工方案

水池专项施工方案1. 背景介绍为了满足某项目的水源需求,需要建设一个水池。

本文档将详细介绍水池的专项施工方案,包括施工目标、施工步骤、施工时间安排以及施工风险管理等内容。

2. 施工目标水池的建设旨在提供持续稳定的水源,满足项目的用水需求,并确保水质达到相关标准。

同时,要尽量减少对环境的影响,确保施工安全可靠。

3. 施工步骤3.1 地质勘测和规划设计首先进行地质勘测,确定适宜的建设地点和地下水资源情况。

根据勘测结果,进行水池的规划设计,包括容量计算、结构设计和设备选择等。

3.2 施工前准备工作在正式施工前,需要进行一系列准备工作,包括采购施工材料和设备、组织施工人员、制定施工方案和安全措施等。

3.3 水池地基处理和基础施工根据设计要求,对水池的地基进行处理,确保地基的稳定和承载力满足要求。

然后进行基础施工,包括地基回填、基础浇筑和初期养护等。

3.4 结构施工和设备安装在基础施工完成后,进行水池结构的施工,包括墙体建设、底板施工和顶板施工等。

同时进行设备的安装,包括进水管道、出水管道、水泵和阀门等。

3.5 水池内部涂料涂装为了保护水池内部面层和提高水质,需要进行内部涂料的涂装。

在施工过程中,需要注意涂料的质量和施工工序,确保涂层的均匀和附着力。

3.6 环境保护工作在施工过程中,要注意环境的保护,确保施工期间不对周边环境造成污染。

采取相应的措施,包括施工区域围栏设置、施工垃圾处理和施工废水处理等。

3.7 安全管理在整个施工过程中,要加强安全管理,确保施工人员的人身安全和工程质量的可靠性。

设置防护措施,进行安全教育培训,加强现场巡查和安全监管。

4. 施工时间安排根据施工步骤和工期要求,制定具体的施工时间安排。

对每个施工阶段进行时间预估,并设置合理的工期,确保施工进度的顺利推进。

5. 施工风险管理针对施工过程中可能出现的各种风险和问题,制定相应的应急预案和风险管理措施。

加强施工现场的监测和检查,及时处理潜在的风险和问题,确保施工的安全可靠。

水池专项施工方案

水池专项施工方案

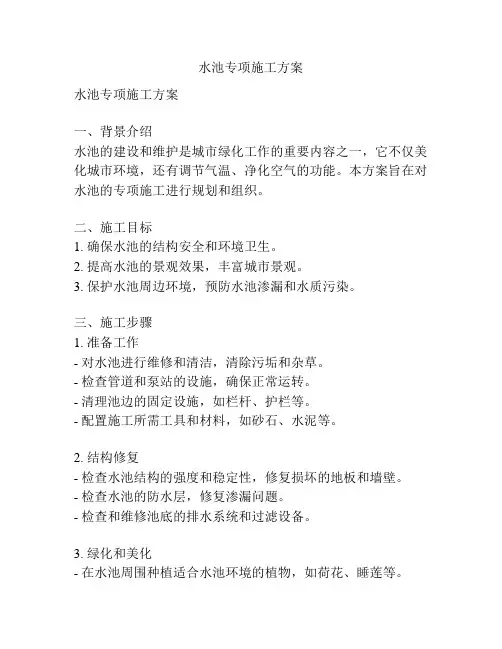

水池专项施工方案水池专项施工方案一、背景介绍水池的建设和维护是城市绿化工作的重要内容之一,它不仅美化城市环境,还有调节气温、净化空气的功能。

本方案旨在对水池的专项施工进行规划和组织。

二、施工目标1. 确保水池的结构安全和环境卫生。

2. 提高水池的景观效果,丰富城市景观。

3. 保护水池周边环境,预防水池渗漏和水质污染。

三、施工步骤1. 准备工作- 对水池进行维修和清洁,清除污垢和杂草。

- 检查管道和泵站的设施,确保正常运转。

- 清理池边的固定设施,如栏杆、护栏等。

- 配置施工所需工具和材料,如砂石、水泥等。

2. 结构修复- 检查水池结构的强度和稳定性,修复损坏的地板和墙壁。

- 检查水池的防水层,修复渗漏问题。

- 检查和维修池底的排水系统和过滤设备。

3. 绿化和美化- 在水池周围种植适合水池环境的植物,如荷花、睡莲等。

- 在水池边设置花坛或石景,增加景观效果。

- 在水池周围铺设防滑的石板,方便市民观赏和休憩。

4. 水质管理- 定期检测水质,调节水的PH值和浑浊度。

- 定期更换和清理过滤设备,确保水的清澈和干净。

- 添加适量的水质调节剂或清洁剂,保持水的卫生和透明度。

5. 安全措施- 设置明确的警示牌和安全标示,提醒市民注意安全。

- 设置合适的围栏和栏杆,防止意外坠入水池。

- 定期检查水池周边设施的稳定性,及时维修和更换。

四、施工周期和费用1. 施工周期:预计为30天,具体根据实际情况而定。

2. 施工费用:预算为100000元,其中材料费约为50000元,人工费约为50000元。

五、风险控制措施1. 施工过程中,严格遵守安全操作规程,确保工人的人身安全。

2. 检查和维修设施时,使用专业的工具和设备,防止造成二次损坏。

3. 施工前后,对水池进行全面检查和测试,确保各项设施的正常运转和安全性。

六、总结通过本方案的实施,可以保证水池的结构安全和环境卫生,提高水池的景观效果,丰富城市景观。

同时,通过水质管理和安全措施的落实,可以预防水池渗漏和水质污染。

水池施工方案

水池施工方案

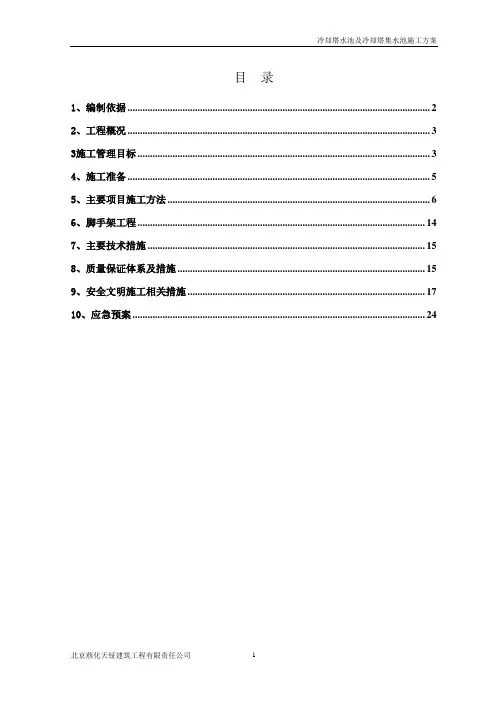

目录1、编制依据 (2)2、工程概况 (3)3施工管理目标 (3)4、施工准备 (5)5、主要项目施工方法 (6)6、脚手架工程 (14)7、主要技术措施 (15)8、质量保证体系及措施 (15)9、安全文明施工相关措施 (17)10、应急预案 (24)1、编制依据1、施工图纸:循环水场冷却塔水池Z-91401~Z-91405(191000-9141-30-DLT-001~191000-9145-30-DLT-001)2、地勘报告。

3、主要规范、规程2、工程概况冷却塔水池及冷却塔集水池抗震设防烈度为7度,钢筋混凝土结构设计采用抗震等级为四级,±0.000相当于绝对标高1324.30。

冷却塔水池及冷却塔集水池设置100mm厚C15素混凝土垫层,冷却塔水池底板厚度为500mm,冷却塔集水池底板厚度为600mm,冷却塔水池池壁厚度为300mm,冷却塔集水池池壁厚度为450mm,其中冷却塔水池无顶板。

底板及池体混凝土强度等级为C30(膨胀加强带混凝土强度等级为C35),采用补偿收缩混凝土,抗渗等级P8,底板及池壁-1.1m冰冻线以上抗冻等级为F150,钢筋保护层厚度:底板及梁为40mm,池壁及顶板为30mm。

本工程冷却塔水池及冷却塔集水池混凝土方量约 t(C30补偿收缩抗渗抗冻混凝土 t,C35补偿收缩抗渗抗冻混凝土 t,C15普通混凝土 t),钢筋量为 t(C12钢筋 t,C16钢筋 t,B22钢筋 t,A10钢筋 t,A8钢筋 t,C18钢筋 t,C22钢筋t,C20钢筋 t,C14钢筋 t)。

3施工管理目标严格履行工程合同,确保按期保质实现目标。

3.1施工组织各专业管理工长已经过培训考试并持有建设部颁发的上岗证,参与本专业多年,经验丰富,并且具备其它的专业基础知识,能与其它工种密切配合,相互创造条件。

测量员、试验员、质量检查员、资料员、安全员、预算员、材料员全部持建设部颁发的上岗证上岗。

水池施工方案

水池施工方案

水池施工方案水池施工方案(一)一、工程概况(1)工业水池、消防水池、生活水池,建筑面积分别是209m2、96m2、15m2,水池分别为800m3、300m3和(2为3.65埋深在(1(2二步施工800m3池施工。

第四步施工现浇顶板及水池进行灌水试验、验收。

第五步施工池内导流墙及池外壁保温墙。

第六步施工池壁内外抹灰。

第七步施工池顶复土及周边回填夯实。

(3)施工组织:设水池施工专班,固定清基、回填打夯工人18人,砼工25人,泥工15人(包括砌砖、抹灰工),钢筋工10人,木工班20人,安装电焊工5人,即六个班组:土方班、砼工班、泥工班、钢筋班、木工班、安装班。

(4)机械设备:1m3反铲1台、推土机1台、电动打夯机5台、机动翻斗车3台、5T自卸车4辆、电动葫芦2台、砼搅拌机、砼输送泵、拦灰机统一调配。

(5)施工进度:5天,回填=22天)。

12B=式中B1b1每侧工作面宽b2可变数(设临时排水或需设挡土板宽度)边坡坡度按硬塑粘性土类,放坡系数为1:0.75计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。

再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。

3、验槽根据图纸要求,不同土质情况有不同的地基处理,在开挖基坑时,及时会同设计、监理方确认土质情况,并对基础形式作业决定。

基坑底高程的允许偏差为±20mm。

4、施工排水56300mm7两层砼的浇灌间隙时间,在浇灌前要浇水湿润,先铺10cm水泥砂浆(同强度等纺的砼,除去石子)再倒入砼。

8、钢筋绑扎施工按施工图纸施工,严格控制保护层厚度,钢筋遇到孔洞时应尽量绕开,不得截断,如必须截断时,应与孔洞加固环钢筋焊接锚固,钢筋搭接接头应相互错开,搭长按图纸要求施工,同截面处钢筋接头数量应不大于总数量的25%。

消防水池施工方案 (3)

消防水池施工方案 (3)

精心整理一、工程结构概况本工程消防水池300m3,钢筋混凝土结构。

消防水池采用C30砼,抗渗等级不低于S6,水池底板厚度均为300、池壁厚度均为250,顶板厚度为200。

垫层为100厚C15素砼。

基础垫层埋深在-4.6米处,吸水坑处垫层埋深在-5.2米处。

建议增加建筑及结构做法:1.1抹灰:1)水池外壁、内壁和顶板顶面,用1:2防水砂浆抹面,厚20mm,水池顶板底面、支柱和导流墙等表面,可用1:2水泥砂浆抹面,厚15mm。

232.—1:2二、(1)工作。

(2)→斜托下部处。

第四步施工现浇顶板及水池进行灌水试验、验收。

第五步施工池内导流墙及池外壁保温墙。

第六步施工池壁内外抹灰。

第七步施工池顶复土及周边回填夯实。

三、????具体施工方法1、????施工测量:按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。

2、????基坑开挖:B=B1式中BB1b1b23、监理方确认土质情况,并对基础形式作业决定。

基坑底高程的允许偏差为±20mm。

4、????施工排水施工排水采用明沟排水,设排水井用清水泵抽水,排至场地排水系统,排水沟终止使用后用砂石将排水沟、井填实。

5、????基础垫层待验槽完毕,及时安排木工支模、复测垫层标高,注意留置入水坑部位尺寸,浇筑砼整板垫层。

待砼强度达到75%时,清理杂物抽干积水进行垫层周边分层回填工作。

6、????水池底、壁、顶施工先清扫垫层,弹出按图纸上的轴线、壁厚、柱位置,然后绑扎钢筋,预埋、焊接壁上套管。

在保证质量前提下,现把水池分成三次浇筑:第一次在底板与池壁斜托上部宽通长、上露顶、砼7、工缝,(同8、9、支水池、池壁、顶模板,应先立内模,绑扎钢筋完毕,再立外模,为了使模板有足够的强度,刚度和稳定性,内外模用拉结止水螺栓,钢管紧固,内模里圈用花蓝螺栓、螺丝拉条拉紧。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水池施工方案一、施工工艺流程场地清理→测量定位、放线→基坑、排水沟开挖→预制桩桩头处理→混凝土垫层→底板及折高部分砼浇筑→池壁及进水堰清水池顶板折高部分浇筑(沉淀池底板)→池壁及柱子浇筑→池体附属建筑物施工→进出水管安装→满水试验→四周回填土→作散水坡及栏杆。

二、施工测量本项目工艺结构复杂,尤其是几何尺寸和进水、出水、池底标高误差要求特别严格,必须控制在误差要求之内,力争误差为零,以保证工艺设备的正常安装和运行。

为此,我们配备多名专业测量工程师和先进的测量仪器,采用科学合理的测量方法,建立高精度测量控制网络,确保其平面位置和标高控制在精度范围内。

根据我单位设立的测控网将坐标点用经纬仪放出四个角的坐标,放出结构轴线,形成控制网。

标高测量采用往返水准测量法进行测量,上部结构轴线及垂直度控制采用天顶法测量。

施工控制桩的测量精度按国家标准TJ-26-78《工程测量规范》(试行)中二级导线测量和二等水准测量的各项规定办理。

各项工作的平面、高程定位测量必须引用两处以上的施工控制桩,并应闭合,以免错误,其测量精度应符合国家TJ-26-78《工程测量规范》(试行)中三级导线测量和三等水准测量的各项规定.1、平面施工测量根据测绘部门建立的平面测控网及施工平面图,用全站仪放出沉淀池平面图上的坐标点,根据这两个点侧放出该池的另外两个角点并放出沉淀池的中线,根据此中线进行放线。

2、高程测量根据建立的高程控制网将高程引测至工程周边的控制点上,将此基准点作为日后施工时标高的测量依据,此临时基准点应不宜受到施工环境的影响,不影响通视,且不会发生沉降为设置原则。

控制网点的布设要避开施工道路及厂区工艺管线。

对控制网点每二到三个月请测绘局测绘人员进行校核,发现偏差,及时调整。

以防止由于标桩沉降而引起的误差。

三、基槽开挖本单体土方开挖深度在四米左右,且基坑底标高处在淤泥质粘土层,基坑开挖后的边坡稳定成为重中之重,考虑到淤泥质粘土中使用轻型井效果不明显,钢板桩无法形成封闭的情况下采用大开挖,按1:1.5 放坡形成自然坡,开挖断面,详见附图。

施工排水:开挖过程中主要采用明渠排水,在坡顶筑土防止地表明水进入沟槽。

在坡脚位置设置30CM 宽的明沟进行排水。

每隔30 米设轩一集水坑,用潜水泵将水排出基坑外,确保基坑内不积水。

四、垫层施工1、碎石、混凝土垫层施工基坑开挖完毕,经监理工程师验收合格后,进行碎石、底板垫层施工。

底板垫层混凝土采用商品混凝土。

施工前由实验室确定其配比。

垫层采用普通硅酸盐水泥。

五、钢筋施工1、钢筋配置和绑扎:钢筋采用在现场钢筋加工厂集中制作。

钢材进场前,我方需配合业主及监理工程师进行检验,索要质保书,分批进行外观检查,并进行物理性能检验,必要时对其进行化学成份分析,合格后方可使用该批钢材。

钢筋连接,超过φ10 的钢筋采用闪光对焊,超长部分铺以绑扎接头,其他墙板中较小钢筋均用绑孔接头,钢筋接头位置及绑扎搭接长度应满足设计和规范要求。

钢材下料和制作:认真熟悉施工图纸,做好钢筋翻样工作,计算好下料长度,下料长度必须满足图纸设计及有关规范,钢筋采用集中堆放,集中下料,以提高工效。

配制好的钢筋按规格、型号分类堆放整齐,并做好标识,堆放钢筋时,下面垫枕木。

钢筋绑孔:钢筋绑扎前,先复核垫层、插筋位置等是否准确,钢筋接头位置应错开,同一截面的钢筋接头不能超过设计要求。

预留、预埋管(件)处,要严格按图纸设计和规范要求设加强筋。

2 钢筋绑扎质量要求钢筋绑扎允许偏差值符合下表。

合格率控制在90%以上。

钢筋位置允许偏差允许偏差(mm)项目项次±10 受力钢筋的间距1 ±5 受力钢筋的排距214 钢筋弯起点位置3 4 箍筋、横向钢筋间距焊接预埋件5 受力钢筋的保护层6 绑扎骨架焊接骨架中心线位置水平高差基础柱、梁板、墙3 、马镫筋的设置:底板马镫筋设置按1m2 间距设置。

φ16钢筋,通长设置10004 、钢筋保护层要求底板下层为40mm,池壁及池底板上层30mm,池顶板20mm。

地面以上结构梁及柱为30mm,板为20mm。

5 、底板钢筋施工1)按施工图将钢筋放在混凝土垫层上,用石笔划出钢筋的设计位置。

2)按顺序抬运,先下层钢筋入模,调整好钢筋位置进行绑扎,检查位置、间距、根数符合要求后点焊成型。

3)按设计、规范要求和保护层厚度,制作水泥垫块,并且强度不小于规定。

用水泥垫块将钢筋垫好,其纵横向间距不大于1m。

4)上层钢筋入模前先用Ф16 钢筋制作马凳,马凳按1m 的距离放置,马凳、脚放在垫块上,马凳顶面高程即为上层钢筋最下面钢筋的底面高。

5)在绑扎底层筋同时,加固支撑池壁竖向钢筋的钢管支架也应同步进行。

待底层筋绑扎完成后,安放池壁的竖筋,通过钢管支架固定竖向筋。

6)马凳筋就位后绑扎顶层钢筋网片与池壁竖向筋连接固定,在绑扎顶层筋时,一定注意平行池壁的水平向的钢筋7)按施工图将壁板竖向钢筋,放在混凝土垫层上,用紧靠竖向筋。

油漆划线,在施工区内设满堂支架固定钢筋。

8)按池壁施工图,将钢筋对号入模定位。

各竖向筋下部同底板上下层筋连接绑扎定位。

底板以上60cm 高池壁钢筋用水平筋绑扎成型,每相距lm 左右同竖筋点焊连接构成一立体骨架。

9)检查整理池壁钢筋,钢筋符合设计要求做好原始记录,经监理工程师检查验收。

10)用垫块将竖向筋垫牢。

绑扎固定伸缩缝钢筋。

6 、壁板钢筋安装:1)清理钢筋上的污物。

2)整理、调整钢筋间距位置。

3)进行池壁横向筋的绑扎工作。

4)池壁采用绑扎搭接,以便于施工,搭接长度按设计图纸及规范要求施工,并在钢筋搭接处,在中心和两端用铁丝扎牢。

5)为控制池壁间距,在两片钢筋网间加Ф16 间距1 米的联系筋,成梅花状绑扎牢固,间距搭接位置、搭接长度、锚固长度,均符合设计和规范要求。

剪力墙时先绑扎竖钢筋,后绑扎横向钢筋,竖向钢筋每隔两根点焊连接,每点焊连接钢筋不少于两点。

墙、板两层钢筋间位置的用马凳控制,间距1000mm 左右。

绑扎完后需经监理工程师进行验收,合格后方可浇筑混凝土。

7 钢筋保护垫块:提前准备制作混凝土保护垫块,该垫块强度等级与相应部位设计强度要求一致,砂浆垫块必须按规定养护,平板采用同标号的砂浆垫块。

六、模板施工1 支模系统用料1)施工中垫层、底板、池壁、顶板等模板采用木模板,厚18mm,幅面0.9*1.8、1.22*2.44 两种。

对于特殊部位的模板,采用现场加工制作的木模板,以确保其几何尺寸满足设计要求。

栓固定。

2 模板支设施工1)模板由现场木工加工厂统一配模、制作,现场拼装施工。

2)模板施工分四次支设:底板及折高部分模板→池壁、墙体、顶板及折高部分模板→沉淀池侧墙模板→其它模板3)池壁模板采用一次到顶而分层预留操作窗口的施工方法。

分层留置的窗口,其层高及水平净距不宜超过1.5 米, 窗口模板应事先做好连接装置。

3 底板模板施工在支立底模板的同时,支立池壁模板和中心预留孔洞模板。

中心预留洞模板的支设,中心预留洞模板采用木模,根据设计尺寸加固完毕后,直接安装,并加设三道龙骨,并用短管斜撑加固。

底部利用焊有止水片的“U”型筋托位,避免下沉。

4 池壁模板支设池壁模板采用模板拼装,并用M12 穿心螺栓连成整体。

将穿心螺栓按位置及标高焊在池壁竖向筋上,如在两竖向筋之间可通过焊一短水平筋来固定穿心螺栓,以防止模板下沉。

在底板顶层筋与吊模模板间加垫块,保证保护层符合设计质量要求。

在池壁外侧支立钢管支架,安装模板,通过穿心螺栓将内外模连成一体,利用钢管支架调整模板就位并加固。

模板结构要保证结构物的设计几何尺寸不变形。

模板与混凝土的接触面应涂脱模剂作为隔离剂。

模板安装好后,复测轴线位置和高程,应满足设计要求。

严格控制钢筋保护层厚度,垫块厚度一定要符合要求,每平方米不少于1 块,垫块要绑牢在钢筋上,保证混凝土浇筑时不会脱落。

模板的拆除依照有关规范或监理要求进行。

拆模时先松开螺栓,拆去部分上层支架钢管后,再卸去模卡,轻轻将模板分块拆下,不要把混凝土表面或边角拆坏。

最后拆下层的支架,钢管分次拆除以保安全。

(1)支模前的准备工作A 安装预埋套管,采用套管防水法设止水环,按设计、规范和监理工程师的要求安装,套管两端设胶板或粘塑料泡膜,以防漏浆。

B 安预留洞木模板,模板两端订海绵密贴,以防漏浆。

其位置应符合设计要求。

C 池壁采用木模板,用中40*60 的方木作水平杆和直立杆。

(2)模板施工施工过程中要必须保证模板的几何尺寸,保持稳定不变不位移。

支撑系统应牢固,下层要放在坚实的地基或方木上;直立铁管要垂直,下部要立在坚实的地基或方木上;钢管的接头及水平和垂直的联接,管接端要平直密接,每接点不少于两个扣件,以防滑移;联接螺栓要上紧,架立管要横平竖直,保证整体稳定。

池壁在底板以上50cm 处设置一道水平施工缝,在顶板以上50cm 处设置一水平施工缝。

将池壁模板处理干净,空隙处夹垫海绵垫条,以保证与上层模板间的紧密性,防止漏浆现象的发生。

池壁模板安装一侧模板后,再分层安装另一侧模板,以便调整模板间距及控制支立的准确性。

内壁支立的同时,利用对拉螺栓连接固定,保证模板的整体性,在止水片与模板间夹垫成品垫块,确保保护层厚度符合设计要求。

对拉螺栓的制作必须严格控制双止水片的间距,以保证池壁变化的均匀性。

模板的横向支撑与斜撑与钢管框架相结合,在安装模板的同时,钢管框架也随之架立。

模板架立好后宜设缆风绳,以免将模板吹倒。

模板下端要留出污口,将模内污物清除后再堵上。

检查模板几何尺寸轴线位置,钢筋保护层厚度符合设计施工和监理工程师的要求。

模板在预埋钢筋位置钻孔,预埋筋伸出,将孔堵好防止漏浆。

5 支模质量要求模板支设必须具有足够的强度、刚度和稳定性。

模板的接缝不大于2MM。

模板的实测允许偏差见下表。

其合格率严格控制在95%以上。

6 模板体系技术措施(1)模板拼缝采用107 建筑胶密封处理。

(2)柱、墙模板安装前必须在其根部加设限位钢筋,以保证其位置的正确。

(3)安装模板应严格按配模图进行,对号入座,定点使用。

(4)拆模按支模倒顺序进行,强调保护板面,严禁使用撬棍强行砸撬。

(5)模板应及时清理、维修。

(6)模板支设完毕,在混凝土浇灌前,应认真进行检查。

7 质量保证措施及注意事项在模板工程施工过程中,施工人员需按施工质量控制程序图严格把关。

模板需进行设计计算,满足施工过程中刚度、强度和稳定性要求,能可靠地承受所浇筑混凝土重量、侧压力及施工荷载。

(1)模板施工严格按木工翻样的施工图纸进行拼装、就位和设支撑,模板安装就位后,由技术员、质量员按平面尺寸、断面尺寸标高、垂直度进行复核验收;(2)模板支撑体系的施工较为复杂,施工不当将可能引起质量安全事故的发生,因此必须按方案要求进行施工,确保模板施工质量及现场施工安全;(3)浇筑混凝土时专门派人负责检查模板,发现异常情况及时加以处理;七、混凝土施工本单体主要采用C30 S6 抗渗防水混凝土。
