蓄水池施工方案(完整版)
蓄水池专项施工方案

主要施工方法和技术措施施工流程轴线及基槽放线→土方开挖→验槽→砼垫层→测量放线→底板钢筋模板安装→底板砼浇筑→墙壁及顶梁板模板、钢筋安装→墙壁及顶梁板砼浇捣、养护→水池内抹灰→水池试水→回填土施工→交工验收。
一、施工测量(1)工程施工测量将根据业主提供的坐标点和高程控制点,结合水池总平面图和施工平面布置图,建立适合本工程和检测的平面控制网和高程控制网。
(2)各种控制点的设计、选点、造标与埋设均应符合工程测量规范(GB50026-93)及业主要求。
(3)现场的平面控制采用全站仪、红外线测距仪和精密经纬仪进行闭合施测,高程控制采用水准仪,垂直度控制:模板工程采用一般经纬仪,施工期间各控制点应加以妥善保护,定期进行检查,防止遭到损坏。
(4)所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用。
二、蓄水池土方开挖及回填本工程蓄水池挖方工程量较大,面积为3000平方米。
(1)操作工艺工艺流程:→→水池大开挖时四周均采用放坡,坡度为1:1.15,土方开挖采用机械开挖,人工配合清除基底预留土层,由于池坑土方量较大,建设的单体项目较多,施工现场预留材料堆放、带来其他项目施工不便,产生土方外运,人工机械台班都必须使用,这样才能考虑大局施工进度。
施工方式:采用机械开挖人工配合作业施工,采用反铲挖掘机挖土自卸汽车外运,运至厂方指定的堆土场。
回填土:采用机械碾压分层回填,局部采用人工夯填。
土方开挖施工进场施工机械:反铲挖掘机(JCB-240) 二台;装载机二台运输自卸车六台;开挖前必须查明地下设施情况,严格按照要求办理土方开挖审批手续后,方进行土方开挖。
开挖方式采取反铲机机械开挖为主,机械油锤辅助进行土方开挖。
进场施工机械详见施工机械配置表。
在挖至设计基底高程以上20 厘米时,改为人工清理,先开挖出来的土方应在划定堆放范围内,后开挖出来运至堆放区从小到大,由近到远堆放。
回填土:基坑底清理→取土运土→检验土质→分层铺土、耙平→碾压密实→检验密实度→修整找平验收。
蓄水池专项施工方案

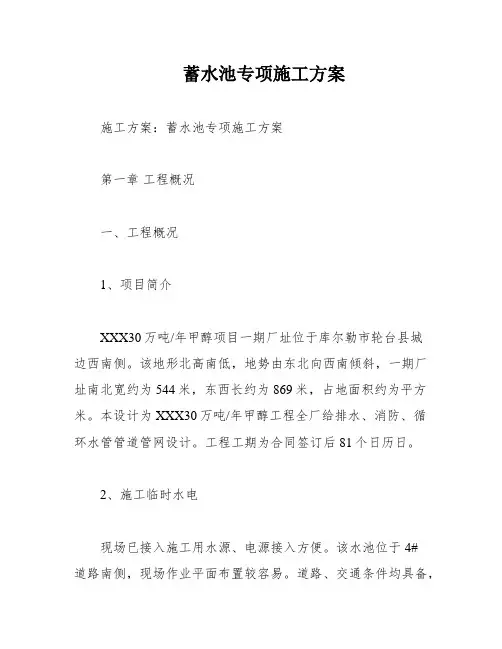

蓄水池专项施工方案施工方案:蓄水池专项施工方案第一章工程概况一、工程概况1、项目简介XXX30万吨/年甲醇项目一期厂址位于库尔勒市轮台县城边西南侧。
该地形北高南低,地势由东北向西南倾斜,一期厂址南北宽约为544米,东西长约为869米,占地面积约为平方米。
本设计为XXX30万吨/年甲醇工程全厂给排水、消防、循环水管管道管网设计。
工程工期为合同签订后81个日历日。
2、施工临时水电现场已接入施工用水源、电源接入方便。
该水池位于4#道路南侧,现场作业平面布置较容易。
道路、交通条件均具备,但需要协调工作,以保证水池的顺利施工,同时不得影响一线二线的其他生产和作业活动。
二、地质勘察1、场地工程地质条件1)拟建场地地貌单元属于冲洪积平原上游地带,场地地形较为平坦。
2、场地土构成1)根据勘察报告内容:勘探深度30米范围内,场地土的构成主要为杂填土和圆砾。
第一层杂填土层以粉土为主,夹大量建筑垃圾和生活垃圾,局部含较多小卵石,层厚度在0.3至0.8米范围内,土质松散、干燥。
第二层圆砾层为黄褐色,埋深0.3-0.8米,颗粒磨圆度中等,呈亚圆形-圆形,颗粒间以中粗砂充填,夹有粉土、砾岩为主,硬度高。
勘察报告说明未揭穿该层,最大可见厚度为29.5米,密实干燥或稍显饱和。
第二章编制依据一、编制依据1、施工合同及组成合同的相关文件。
2、《建筑施工手册》缩印本第四版。
3、国家现行的有关施工质量验收规范、标准(见下表)。
序号编号规范名称1 GB-2001 建筑工程施工质量验收统一标准2 GB/T-2001 建设工程文件归档整理规范3 GB/T-2001 建设工程项目管理规范4 GB-93 工程测量规范5 GB-2002 建筑地基基础工程施工质量验收规范6 GB-2002 混凝土结构工程施工质量验收规范7 GB-2001 建筑装饰装修工程质量验收规范8 GB-2002 地下防水工程质量验收规范9 GBJ107-87 混凝土强度检验评定标准10 59-99 建筑施工安全检查标准11 146-2004 建筑施工现场环境与卫生标准4、其他文件序号类别1 企业质量、环境、职业健康安全管理手册施工方案在建筑工程中,质量、环境、职业健康安全管理手册是非常重要的文件。
蓄水池施工方案

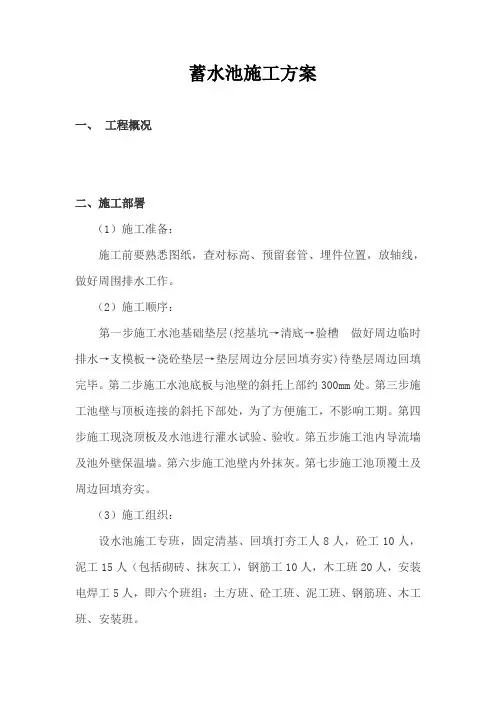

蓄水池施工方案一、工程概况二、施工部署(1)施工准备:施工前要熟悉图纸,查对标高、预留套管、埋件位置,放轴线,做好周围排水工作。
(2)施工顺序:第一步施工水池基础垫层(挖基坑→清底→验槽做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)待垫层周边回填完毕。
第二步施工水池底板与池壁的斜托上部约300mm处。
第三步施工池壁与顶板连接的斜托下部处,为了方便施工,不影响工期。
第四步施工现浇顶板及水池进行灌水试验、验收。
第五步施工池内导流墙及池外壁保温墙。
第六步施工池壁内外抹灰。
第七步施工池顶覆土及周边回填夯实。
(3)施工组织:设水池施工专班,固定清基、回填打夯工人8人,砼工10人,泥工15人(包括砌砖、抹灰工),钢筋工10人,木工班20人,安装电焊工5人,即六个班组:土方班、砼工班、泥工班、钢筋班、木工班、安装班。
(4)机械设备:1m3反铲1台、电动打夯机5台、机动翻斗车3台、5T自卸车4辆、电动葫芦2台、砼搅拌机、砼输送泵统一调配。
(5)施工进度:三个水池总工为天,用流水线穿插施工方法施工,分别为(挖基坑=天,基础垫层=天,回填=天,钢筋绑扎=天,底壁顶浇砼=天,试水=天,砌体=天,抹灰=天,复土=天)。
三、具体施工方法1、施工测量:按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,用龙门钢管定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。
2、基坑开挖:基坑底部的开挖宽度可按下式计算:B=B1+2b1+b2式中B基坑底部开挖长或宽B1垫层宽度或长度b1每侧工作面宽b2可变数(设临时排水或需设挡土板宽度)边坡坡度按硬塑粘性土类,放坡系数为1:0.75计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。
再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。
蓄水池专项施工方案

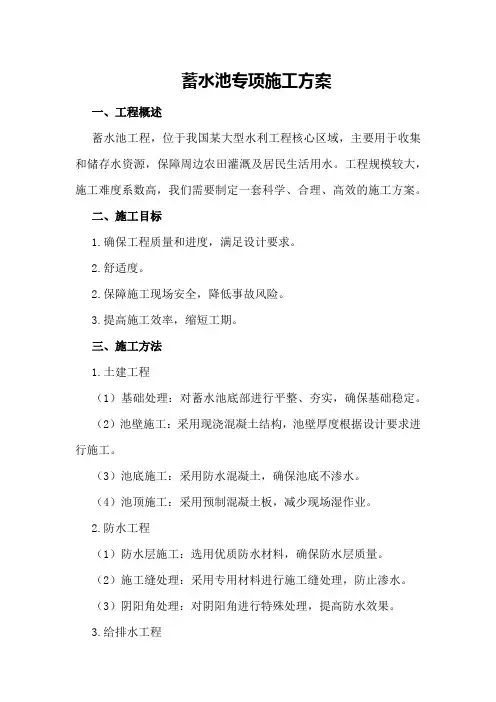

蓄水池专项施工方案一、工程概述蓄水池工程,位于我国某大型水利工程核心区域,主要用于收集和储存水资源,保障周边农田灌溉及居民生活用水。
工程规模较大,施工难度系数高,我们需要制定一套科学、合理、高效的施工方案。
二、施工目标1.确保工程质量和进度,满足设计要求。
2.舒适度。
2.保障施工现场安全,降低事故风险。
3.提高施工效率,缩短工期。
三、施工方法1.土建工程(1)基础处理:对蓄水池底部进行平整、夯实,确保基础稳定。
(2)池壁施工:采用现浇混凝土结构,池壁厚度根据设计要求进行施工。
(3)池底施工:采用防水混凝土,确保池底不渗水。
(4)池顶施工:采用预制混凝土板,减少现场湿作业。
2.防水工程(1)防水层施工:选用优质防水材料,确保防水层质量。
(2)施工缝处理:采用专用材料进行施工缝处理,防止渗水。
(3)阴阳角处理:对阴阳角进行特殊处理,提高防水效果。
3.给排水工程(1)给水管道安装:选用优质给水管材,按照设计要求进行安装。
(2)排水管道安装:选用优质排水管材,按照设计要求进行安装。
(3)检查井施工:按照设计要求进行检查井施工,确保排水畅通。
4.电气工程(1)电缆敷设:按照设计要求进行电缆敷设,确保电缆安全可靠。
(2)配电箱安装:按照设计要求进行配电箱安装,确保供电稳定。
(3)照明施工:按照设计要求进行照明施工,确保施工现场亮度。
四、施工安排1.施工进度安排(1)土建工程:预计用时60天,包括基础处理、池壁施工、池底施工和池顶施工。
(2)防水工程:预计用时30天,包括防水层施工、施工缝处理和阴阳角处理。
(3)给排水工程:预计用时20天,包括给水管道安装、排水管道安装和检查井施工。
(4)电气工程:预计用时15天,包括电缆敷设、配电箱安装和照明施工。
2.施工人员安排(1)土建工程:安排30名施工人员,包括泥瓦工、钢筋工、模板工等。
(2)防水工程:安排10名施工人员,包括防水工、油漆工等。
(3)给排水工程:安排8名施工人员,包括管道工、电工等。
蓄水池施工专项方案

蓄水池施工专项方案一、项目概述本项目是为了解决当地水资源短缺的问题,通过新建蓄水池来储存雨水和河水,以供农田灌溉和生活用水。
本方案旨在依据当地实际情况,科学合理地规划和设计蓄水池,确保施工质量和效益。
二、项目选址与设计1.选址:根据地质勘探和地形地貌分析,选定位于山脚下的空地作为蓄水池的建设地点。
该地点地势较低,地表水资源丰富,符合蓄水池建设的要求。
2.设计:依据水源地的流量和需要储存的水量,设计蓄水池的容量以及池壁高度和斜度。
同时考虑蓄水池的防渗漏措施,选用优质的防渗材料,确保蓄水池的密封性。
三、施工计划1.前期准备:清理并平整工地,清除地面上的杂草和石块,为施工打下基础。
同时组织相关人员进行安全培训,确保施工过程中的安全。
2.基础工程:根据设计要求进行基坑开挖和土方开挖。
清理基坑内杂物,并确保基坑边坡的稳定。
在基坑内加固砂石垫层,并按照设计施工池底混凝土。
3.池壁建设:按照设计要求施工池壁,使用优质钢筋和混凝土进行加固。
池壁建设包括原始池壁施工、喷涂防渗层、挡土墙、护坡等。
4.防渗层施工:根据设计要求,选用高性能防水涂料进行喷涂,确保蓄水池的密封性和防渗效果。
5.技术设备安装:根据设计要求,安装蚂蟥门、出水闸门等相关技术设备,确保蓄水池的正常运行。
6.收尾工作:完成蓄水池的主体工程后,进行相关收尾工作,清理施工现场,并做好施工记录和资料整理。
四、质量控制1.施工监督:设立专门的监理团队对施工过程进行全程监督,确保施工质量和安全。
2.材料选择:选用符合国家标准的优质防渗材料,并通过抽样检测,确保材料质量。
3.工艺控制:严格按照设计要求和施工方案进行施工,落实每个环节的质量控制措施。
4.水质检测:在蓄水池建设完毕后,定期对水质进行检测,确保储存的水质符合相关标准。
五、安全防护措施1.周边警示标志:在施工现场周边设置警示标志,提醒过往行人和车辆注意安全。
2.安全生产宣传教育:组织相关人员进行安全生产宣传教育,增强施工人员的安全意识。
(完整版)钢筋混凝土蓄水池施工方案67053

蓄水池施工方案1.编制依据1.1《施工质量检验及评定标准》土建工程篇1.2《建设施工及验收技术规范》1.3《建设安全工作规程》 DL5009.1-20021.4《建设安全健康与环境管理工作规定》1.5《混凝土结构工程施工质量验收规范》 GB50204-20021.6《矩形钢筋混凝土蓄水池》 05S8042.工程概况本工程为钢筋混凝土蓄水池。
3.施工应具备的条件3.1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。
3.2对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。
3.3钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。
3.4施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。
4.施工主要机具及材料4.机具需用量序号名称单位台数量备注1 2 3 4 5 钢筋调直机钢筋弯钩机钢筋切断机振捣器12141台台台电焊机台5.施工方法及步骤5.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填5.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土5.3土方开挖:5.3.1现场放坡系数为 1:0.75。
5.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
5.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
5.3.4开挖基坑挖至设计标高人工考古式淸槽。
储水池施工方案(3篇)

第1篇一、项目概述本项目为某地区新建储水池工程,位于XX市XX区XX街道,占地面积约为500平方米,设计容量为1000立方米。
储水池主要用于收集和储存雨水,为周边居民生活用水提供保障。
本工程包括储水池主体结构、进出水管路、配套设施等建设内容。
二、施工组织与管理1. 施工组织机构为确保工程顺利进行,成立以下施工组织机构:(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责施工图纸的审核、施工方案编制、施工技术指导等工作。
(3)质量保证部:负责工程质量检查、验收和整改工作。
(4)安全环保部:负责施工现场的安全、环保和文明施工工作。
(5)物资供应部:负责工程所需物资的采购、供应和管理工作。
2. 施工进度计划根据工程实际情况,制定以下施工进度计划:(1)施工准备阶段:1个月(2)基础施工阶段:2个月(3)主体结构施工阶段:3个月(4)配套设施施工阶段:1个月(5)竣工验收阶段:1个月三、施工方案1. 基础施工(1)施工方法:采用天然地基基础,先进行土方开挖,然后进行地基加固处理。
(2)施工步骤:1)测量放线:根据设计图纸进行测量放线,确保基础位置准确。
2)土方开挖:采用挖掘机进行土方开挖,确保开挖深度符合设计要求。
3)地基加固:采用水泥搅拌桩进行地基加固,提高地基承载力。
4)垫层施工:铺设C15混凝土垫层,厚度为100mm。
2. 主体结构施工(1)施工方法:采用现浇钢筋混凝土结构,分为池壁、池底和池顶。
(2)施工步骤:1)模板制作与安装:根据设计图纸制作模板,并进行安装。
2)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。
3)混凝土浇筑:采用混凝土搅拌车运输混凝土,使用插入式振捣器进行振捣。
4)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。
3. 进出水管路施工(1)施工方法:采用PVC管材,进行埋地敷设。
(2)施工步骤:1)测量放线:根据设计图纸进行测量放线,确定管道走向。
蓄水池工程施工方案

蓄水池工程施工方案2.2.1 施工顺序2.2.2土方工程2.2.2.1 土方开挖进场后首先进行土方工程的施工,考虑施工的紧迫性进场后进行土方开挖,1.采用一台1立方米反铲挖掘机挖土,8t自卸车运到堆土区堆放,余土堆于弃土区。
2.土方开挖坡比:a.土方开挖坡比采用坡比1:2;b.土方开挖预留工作面宽度为1m,按土方开挖图预留。
3.旱地施工所有主体建筑物的基础开挖在旱地进行施工。
4.雨季施工在雨季施工中,保证基础工程质量和安全施工的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。
5、土方工程施工工艺6、预防开挖注意事项(1)土方开挖前应认真学习和审查图纸,查勘施工现场,平整施工场地及清除地面和地上障碍物。
(2)土方开挖应遵循自上而下分层开挖原则,严禁逆向、逆坡开挖或先挖坡脚等的危险作业施工。
(3)全面做好施工场地排水降水工作。
场地规划、平整,保证施工场地排水通畅不积水,场地周围设置必要的截水沟、排水沟,地下水控制工作应持续到基础工程施工完毕,直至回填后才能停止。
(4)基坑开挖时,操作人员之间要保持在2.5m以上安全距离。
多台机械开挖,挖土机械之间应保证在10m以上安全距离。
(5)机械多台同时开挖时,应验算边坡的稳定,根据规定和验算结果确定挖土机械离边坡的安全距离,以防造成坍方、翻机事故。
(6)机械操作时,严禁在机械下方和在机械回旋半径内站人。
(7)斜坡地段挖方宜从上而下,分层分段依次进行,要根据工程地质和土坡高度,结合当地同类土体的稳定坡度值先确定土坡的开挖坡度,并随时做成一定的坡势以利泄水。
在斜坡上方弃土时,应保证挖方边坡的稳定,弃土堆应连续设置,其顶面应向外倾斜,以防止坡水流入挖方场地。
(8)运土道路的坡度,转弯半径要符合有关安全规定。
2.2.2.2 土方开挖质量控制措施1)土方明挖从上至下分段依次进行,严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中保护边坡稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1. 编制说明及编制依据1.1 编制说明1.1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1.2内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1.3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.2 编制依据1.2.1 施工合同(HYJ2T-002)及组成合同的相关文件。
1.2.2《建筑施工手册》缩印本第四版。
1.2.3 天津水泥工业设计研究院设计的施工图(见下表)。
1.2.4 国家现行的有关施工质量验收规范、标准(见下表)。
1.2.5其它其它文件2. 工程概况2.1 现场施工条件与环境2.1.1 工程与周围建筑物的关联本工程位于一线蓄水池的北侧,两者相邻轴线间距3.5m.西侧为厂区主马路,东侧为压缩空气站,北侧为煤及页岩原料区,周围施工空间充足。
2.1.2施工临时水电现场施工用水源、电源接入方便。
2.2 工程概况2.2.1 建筑概况平面为方形,水池内空尺寸25m×25m×4m,内设5×5个支柱,支柱跨度边柱为4100外,其余均为4200,水池地下部分2 m,地上部分2m,占地面积约700M2。
水池内壁用1:2防水砂浆抺面20厚,其他表面用1:1水泥砂浆抺面15厚。
池盖沿4轴线向两侧对称找1%坡。
2.2.2 结构概况地基承载力180Kp;钢筋砼结构储水池,砼抗渗等级S8,垫层砼C10,其余C25;钢筋保护层池底、池壁及柱为45,池盖为30。
2.2.3 水系统概况水池阀门开关、均接入中控室控制;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁控制;所有阀门均设置在地面上(或设置具备浮球式控制自动抽水泵操作井);电磁流量计从原蓄水池拆移安装。
2.3施工条件本水池位于一线原蓄水池的右侧,占地处为砼场坪,有栏杆等附属构件,在基坑开挖前应先进行砼地坪破除,栏杆拆除等工作。
总的来说现场作业平面比较容易布置。
道路、交通条件均具备,存在的问题是协调工作要做好,保证水池的顺利施工的同时不得影响一线二线的其他生产和作业活动。
2.4 主要工程量一览表2.5 施工中需重点控制的内容2.5.1 地基验收地基验收应及时进行。
请总包单位组织地勘单位现场代表、业主现场代表及监理单位现场代表跟踪地基持力层到位情况,以便及时组织地基验槽。
避免地基暴露时间过长,使其受雨水、大气等因素的扰动,从而出现反复清理基底的情况。
2.5.2 抗渗砼配比控制本蓄水池砼设计为S8级C25抗渗砼,在施工过程中配备专人管理砼配比计量,严格按施工配比施工,确保蓄水池的抗渗性能。
3. 施工部署3.1 项目管理目标3.1.1 工期目标本项目根据招标文件要求,工期为60天(日历天)。
3.1.2 质量目标3.1.2.1 工程质量满足设计、规范规定性能、安全和可靠性等方面的要求。
3.1.2.2各单位工程质量目标为合格。
3.1.3 安全文明生产目标严格按JGJ59-2011规范要求组织施工;现场施工整洁文明。
3.1.4 环境保护目标环境保护要求的各项污梁指标控制规定范围内。
3.1.5服务目标建造顾客(总包单位、业主、监理、设计、)满意工程,争创顾客满意度100%。
3.2 项目管理机构介绍3.2.1 项目管理机构组建说明为确保优质、高速、安全、低耗地完成本工程建设任务,我公司将选派精干的管理人员和作业队伍进驻现场,负责承包任务的实施。
现场设置项目部,项目部设立“三部一室一站”,即:工程部、供应部、经营财务部、综合办公室和质量安全站,其职责分别是:指挥职能、组织职能、监督职能、计划职能、控制职能、协调职能,其组织机构关系详见《项目组织机构图》。
项目主要管理人员详见《项目主要管理人员一览表》。
3.2.2 项目管理组织机构图项目组织机构图3.2.3 主要项目管理人员一览表管理人员一览表3.2.4项目部主要成员及各职责3.2.4.1项目经理项目经理受企业法人委托,代表企业全面负责履行总承包合同负责施工所需人、财、物的组织管理与控制,负责施工现场的施工组织和协调管理。
对质量、工期、安全、文明施工及成本目标进行控制。
3.2.4.2 安全经理安全经理作为履行安全生产监督检查职能的负责人,对项目安全生产工作进行监督检查,督促落实,负有监督、督促责任,协助项目经理全面负责施工现场的安全工作,保证安全目标的实现。
负责项目安全管理规章制度的建立并不断完善规章制度。
负责对项目部除项目经理以外的管理人员、技术人员的安全业绩评估。
负责对职工及各级作业人员进入工地前安全教育,负责组织安全宣传工作。
负责组织施工现场每周一次的定期安全生产检查,班组的安全活动,专项安全技术负责交底的落实情况,发现施工生产中的安全隐患,组织制定措施,及时整改。
对上级及安委会提出的安全生产管理方面的问题,要定人、定时间、定措施整改。
负责组织施工方案中安全的评估预测,安全措施的审定。
主持安全防护设施和设备的内部验收,发现不正常情况及时采取措施,严格控制不合标准要求的防护设备、设施投入使用。
对重大安全隐患及时采取有效措施(包括处罚、开除、至到停工等),针对安全中存在的隐患问题及整改纠正指令并建综合整改行动,保证所有隐患及时得到消除。
发生事故,启动救援预案,做好现场保护与抢救工作,立即上报双方项目经理及业主安全负责人,并组织主持事故的调查,于24小时内将事故书面报告交给业主负责人,认真做到“四不放过”原则,处理事故。
及时上报安全事故,对现场人员表现回顾,事故通报、安全培训情况,安全奖惩情况,隐患整改情况进行总结。
3.2.4.3施工经理协助项目经理管理现场的施工,主管施工现场的日常工作,对施工直接负责。
根据工程的要求,负责材料设备和工具的计划、采购、供应的管理工作。
3.2.4.4项目总工主管工程施工技术、安全技术、质量策划与控制、质量记录,负责组织有关人员学习施工图纸和组织图纸会审,各项施工组织设计和施工方案的编制和交底;组织管理四新技术应用的培训、测量、计量和试验检验、微机、工程的技术复核、隐蔽验收、质量计划、质量预控、质量检验与评定,施工技术档案等工作。
组织管理进度计划的编制和落实,组织编制材料和机具设备使用计划,落实安全措施,确保安全生产的管理。
3.3 施工准备3.3.1 入场准备因我单位承建了二线扩建工程的部分土建工程,项目人员、机具等入场准备工作已就绪,现场具备开工条件随时可组织开工。
3.3.2 技术准备1)组织图纸学习和会审,尽可能把设计图纸上的疑问解决在施工之前。
2)修订和编制施工组织设计、施工方案及作业指导书等,报业主和监理审批认可。
主要施工方案及作业指导书编制计划见下表。
编制施工方案及作业指导书一览表3)建立测量控制网。
3.3.3 现场准备根据现场的条件和业主的要求进行现场平面、空间的分配和动态化管理。
3.3.4 机具准备拟投入本工程主要施工机械设备见下表主要施工机具、设备一览表3.3.5 物质准备主要材料,先落实货源,再按计划采购供应,陆续进场。
主要周转材料需用量计划见下表。
周转材料需用量计划3.3.6 施工力量准备根据本工程的特点计划投入本工程的施工作业班组如下及任务划分如下:。
(1)木工班:承担放线、支模、加固、预埋螺栓加固、预留孔洞设置、拆模、清理、校正、堆放整齐等。
(2)钢筋班:承担钢筋加工、制作与绑扎,并负责钢筋半成品的运输、堆放及成品保护。
(3)砼工班:承担本砼的浇筑、振捣、养护等施工任务。
(4)瓦工班:承担砌筑、抹灰、成品保护等施工任务。
(5)架子班:承担室内外脚手架搭设与拆除。
(6)管工班:负责水系统的安装与调试。
劳动力计划见下表:劳动力计划表3.4 施工进度计划详见附图1:都江堰拉法基水泥有限公司二线蓄水池施工进度计划图4. 施工平面布置4.1 施工平面布置方案说明根据二线扩建项目(在建)的平面布置情况,我单位将利用原料调配库区的砼搅拌站、钢筋加工场、木工加工场等作为本工程的临时设施。
钢筋加工好后运至现场安装,春的运输采用砼地泵一台由搅拌站输送至浇筑点。
因此在水池施工现场只布置周材堆场及半成品堆场等,有利于现场平面管理。
4.2 施工平面布置4.2.1现场施工用电由原料调配库配电箱接入,或由业主指定电源点接入,设置配电房及配电箱,施工用电从配电箱接出引至各用电处,保证全场有足够的电力。
4.2.3 施工用水由业主指定水源点接入,并装表计量,然后通至各用水点,以供生产和消防之用。
4.3 主要生产施布置4.3.1钢筋加工棚利用原料调配库区钢筋加工棚。
4.3.2木工加工厂利用原料调配库区木工棚。
4.3.3材料堆场材料堆场布置在水池周围,布置原则是保证施工作业面和施工取用方便。
4.4 施工临时用水、电本程临时用水、临时用电量均较小,由业主指定点接入或原料调配库区接入。
4.6临时设施用地一览表临时用地表5. 主要施工方法和技术措施5.1施工测量5.1.1工程施工测量将根据业主提供的坐标点和高程控制点,结合总平面图和施工平面布置图,建立适合本工程和检测的平面控制网和高程控制网。
5.1.2各种控制点的设计、选点、造标与埋设均应符合工程测量规范(GB50026-93)及业主要求。
工程开工前由测绘工程师编制详细测量方案。
5.1.3现场的平面控制采用全站仪、红外线测距仪和精密经纬仪进行闭合施测,高程控制采用水准仪,垂直度控制:滑模工程采用激光准直仪,其它工程采用一般经纬仪,沉降观测采用精密水准仪,根据初定、精测和复测的程序进行。
施工期间各控制点应加以妥善保护,定期进行检查,防止遭到损坏。
5.1.4沉降观测:沉降观测点的布置严格按设计及规范要求,所有沉降观测点埋设完后,应及时将观测点保护好,以免在施工中观测点损坏而影响观测的准确性。
第一次沉降观测在观测点安设稳固后及时进行;在主体结构施工期间,每施工一层楼观测一次;主体结构验收以后,砌内外填充墙时,每三层做一次;竣工后,第一年测四次,第二年测二次,第三年测一次,直至稳定为止。
5.1.5 所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用。
5.2钢筋工程5.2.1 钢筋进场须具备材质证书等质保文件,钢材进厂后,应先进行外观检查,防止有锈蚀、裂纹等,然后进行见证取样送检,检查合格后,填报材料报验单,监理工作师认可后方可投入使用。
5.2.2 钢筋下料、制作:钢筋在钢筋车间集中制作,按单位、分部、分项工程编好钢筋下料表,车间制作人员按下料表上的数据尺寸将钢筋加工成半成品,分类编号并直接挂牌标识,运至现场绑扎,如不能及时绑扎的钢筋应有良好的防雨措施,以免锈蚀。
