幕墙岩棉、防水透气膜施工质量措施(图)

合集下载

防水透气膜方案

防水透气膜方案

防水透气膜方案引言概述:防水透气膜在建造和工程领域中起着重要作用。

它能够有效防止水分渗透,并保持空气流通。

本文将介绍五种常见的防水透气膜方案,包括屋面防水透气膜、地下室防水透气膜、隧道防水透气膜、墙体防水透气膜和地面防水透气膜。

一、屋面防水透气膜1.1 选择合适的材料:屋面防水透气膜应选用高质量的聚合物材料,如聚氨酯或者聚酯。

这些材料具有良好的防水性能,并能够保持空气流通。

1.2 安装透气层:在屋面防水膜下方安装透气层,可以有效防止水分渗透,并保持空气流通。

透气层应选用合适的材料,如玻璃纤维或者聚酯纤维。

1.3 定期维护:屋面防水透气膜需要定期检查和维护,以确保其防水和透气性能。

定期清洁和修补屋面防水透气膜,可以延长其使用寿命。

二、地下室防水透气膜2.1 选择适当的材料:地下室防水透气膜应选用具有良好防水性能的聚合物材料,如聚氨酯或者聚酯。

这些材料能够有效防止地下水的渗透,并保持空气流通。

2.2 加强结构:在地下室防水透气膜上方加强结构,如钢筋混凝土板,可以提高其抗压能力和耐久性。

2.3 排水系统:在地下室防水透气膜下方设置排水系统,可以有效排除地下水,防止积水对防水透气膜的损坏。

三、隧道防水透气膜3.1 选择耐高温材料:隧道防水透气膜应选用耐高温材料,如聚四氟乙烯或者聚酯。

这些材料能够在高温环境下保持防水性能,并保持空气流通。

3.2 加强防火性能:隧道防水透气膜应具有良好的防火性能,以提高隧道的安全性。

可以在防水透气膜上方加装防火层,如耐火砖或者防火涂料。

3.3 防止渗漏:隧道防水透气膜应具有良好的密封性能,以防止水分渗漏。

可以在防水透气膜上方加装密封层,如聚氨酯密封胶或者硅酮密封胶。

四、墙体防水透气膜4.1 选择适当的材料:墙体防水透气膜应选用具有良好防水性能的聚合物材料,如聚氨酯或者聚酯。

这些材料能够有效防止水分渗透,并保持空气流通。

4.2 加强保温效果:墙体防水透气膜可以与保温材料结合使用,提高墙体的保温效果。

防水透气膜用于一般幕墙项目的施工说明

防水透气膜用于一般幕墙项目的施工说明
4.1 基本做法 .....................................................................................3 4.2 细部处理 .....................................................................................3 5 成品保护 ..............................................................................................7
特 卫 强 ®( Tyvek®) 防 水 透 汽 膜
用于一般幕墙项目的施工说明
杜邦中国集团有限公司
1
目录
1 总则......................................................................................................1 2 一般规定 ..............................................................................................1 3 材料准备 ..............................................................................................1 4 施工方法 ..............................................................................................3

幕墙岩棉、防水透气膜施工质量措施(图)讲课教案

幕墙岩棉、防水透气膜施工质量措施(图)讲课教案

幕墙岩棉、防水透气膜施工质量措施目录一、幕墙施工工艺流程 (2)二、岩棉、防水透气膜施工要点 (2)三、岩棉、防水透气膜质量要求 (5)四、建立质量管理体系 (11)五、质量保证措施 (12)“百年大计,质量第一”是人们对建设工程质量重要性的高度概括。

工程质量是建设效益得以实现的基本保证。

质量控制是确保工程质量的一种有效方法,是幕墙施工项目管理的核心,是决定幕墙工程成败的关键。

质量控制是实现施工项目三大控制目标──质量、投资、进度的重点。

为了确保本项目施工质量达到国家验收规范及相关标准规范的合格标准,并配合主体结构获得国家优质工程,本公司将对整个施工项目实行全面质量管理。

幕墙工程范围包括:站房外立面门窗、石材幕墙、陶板幕墙、玻璃幕墙、铝板幕墙和电梯玻璃幕墙外围护等幕墙系统的安装、验收及保修等全部工作内容。

一、幕墙施工工艺流程1、陶板幕墙工艺流程测量放线→竖龙骨杆件安装→横梁安装、校正、固定→层间防火封堵、保温岩棉、防水透气膜安装→隐蔽工程验收→面板安装→注密封胶→清洁、收尾→验收2、玻璃幕墙工艺流程测量放线→骨架安装→检验合格→层间防火封堵安装→玻璃安装→注胶→清洗→验收3、铝板幕墙工艺流程放线→预埋件纠偏、补埋→连接件定位、安装→钢竖龙骨安装→横龙骨定位安装→层间防火封堵、保温岩棉、防水透气膜安装→铝板安装→清洗验收。

4、石材幕墙工艺流程测量放线→竖龙骨杆件安装→横梁安装、校正、固定→层间防火封堵、保温岩棉、防水透气膜安装→隐蔽工程验收→面板安装→注密封胶→清洁、收尾→验收二、岩棉、防水透气膜施工要点1、施工准备(1)基层墙体应符合《混凝土结构工程施工质量验收规范》(GB 50204-2002)和《砌体工程施工质量验收规范》(GB 50203-2002)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构验收的确认。

如基层墙体偏差过大,则应抹砂浆找平。

(2)房屋各大角的控制钢垂线安装完毕,钢垂线应用经纬仪检验合格。

幕墙工程质量保证措施

幕墙工程质量保证措施
8
为保证幕墙框体与墙体的可靠连接,在砌筑墙体过程中按要求的位置留置“T” 形预埋件,该预埋铁件做防腐处理。如在施工过程中防腐层损坏,重新对其进行防腐处理。
9பைடு நூலகம்
幕墙工程使用的硅酮结构密封胶,选用法定检测机构检测合格的产品,在使用前,必须对选用的铝合金型材、玻璃、双面胶带、硅酮耐候密封胶、塑料泡沫棒等与硅酮结构密封胶接触的材料做相容性试验和粘结剥离性试验,试验合格后才能进行打胶。
幕墙工程质量保证措施

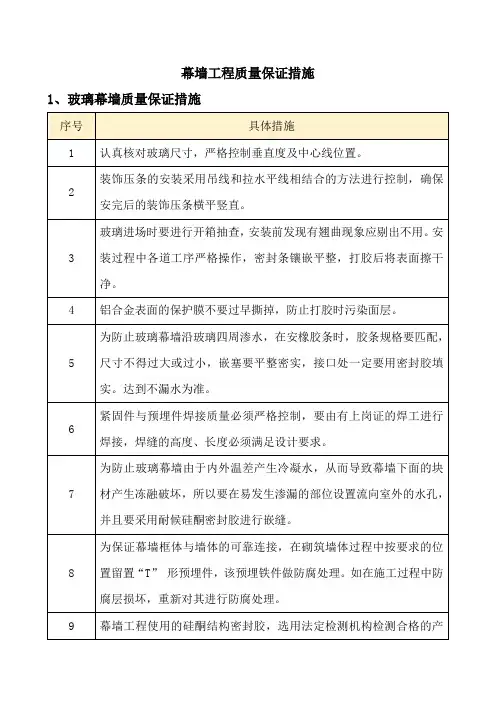

1、玻璃幕墙质量保证措施
序号
具体措施
1
认真核对玻璃尺寸,严格控制垂直度及中心线位置。
2
装饰压条的安装采用吊线和拉水平线相结合的方法进行控制,确保安完后的装饰压条横平竖直。
3
玻璃进场时要进行开箱抽查,安装前发现有翘曲现象应剔出不用。安装过程中各道工序严格操作,密封条镶嵌平整,打胶后将表面擦干净。
10
幕墙工程使用各种预埋件,必须经技术负责人计算后确定,以保证其具有承载力。同时为了保证幕墙与主体结构连接牢固、可靠,幕墙与主体结构连接的预埋件在主体施工时,按设计要求的数量,位置和方法进行埋设。
11
如在施工过程中预埋件遗漏或偏离设计位置时,可采用后置埋件进行补救,但必须做现场拉拨试验。
12
为防止腐蚀,竖向龙骨与主体结构之间连接用的紧固件表面必须做镀锌处理,紧固件与埋件固定时采用不锈钢或镀锌螺栓。
2、石材幕墙质量保证措施
序号
具体措施
1
施工时应对石材进行试拼和认真挑选。
2
施工前认真按照图纸尺寸,核对结构施工的实际尺寸,在分段分块弹线过程中,应做到弹线细、拉线要直并经常进行吊线校正检查。
3
在施工外窗套口的周边、立面凹凸变化的节点、不同材料交接处、伸缩缝、披水坡度和窗台以及挑檐与墙面等交接处时,应经常检查打胶、嵌缝情况。

保证外墙防水质量施工措施

保证外墙防水质量施工措施

保证外墙防水质量施工措施1.施工前准备在施工外墙防水前,要对墙面进行检测,确保墙面平整、结实。

如果存在不平整的情况,需要先进行墙面的处理和修补。

同时,在施工前要正确地选取合适的施工材料,以确保其可耐久使用,并且适合目标使用环境。

2.防水层材料的选择2.1 防水卷材在选择防水卷材时,要注意材质的稳定性、粘合剂的均匀性以及其自身的牢度。

同时,应选择适合该地区气候条件的材料,考虑到温度、湿度等气象条件,通常建议使用SBS合成材料。

2.2 涂料材料涂料材料施工时,要注意材料是否完整,刷涂时有无漏刷、断刷现象。

要求涂刷均匀、完整,无空鼓、裂缝、滞顿现象。

3.防水层施工方法3.1 基层处理和确定防水层位置在墙体表面刮涂防水层前,应该先进行基础工作处理,例如清洗、扫除、吹扫、刮平等工作。

根据设计要求,正确涂刷防水层。

3.2 防水卷材施工在施工防水卷材时,需要按照大面积一次铺贴的方法进行,间隔大约10-20cm左右进行焊接。

在焊接过程中,要严格控制焊温、焊压以及焊缝质量,同时要求按照防水卷材厂家规范进行安装。

3.3 涂料材料施工涂料施工时,需要先按照均匀涂刷原则,在进行第一道防水层刷涂时,要求 for 双重保证涂刷质量,先进行均匀涂刷和彻底确定涂刷质量,再进行第二道涂刷。

4.验收在对施工完成后的防水材料进行验收时,要认真观察和检查涂层的密实性、涂料胶黏性以及防水卷材的重叠长度以及焊缝处的密封性等问题。

对合格的防水施工材料进行质量验收,以达到可持续耐久的效果。

5.施工质量控制在防水施工过程中,要对每个环节的质量进行检查和把控,避免出现一项环节工作不严谨、没有质量保障,导致整体质量的问题。

要在施工人员之间进行合理分工和分工的承担,避免一个人的操作失误,导致全面失败,减小施工风险和质量问题。

6. 总结外墙防水层施工引起的质量问题不仅会影响建筑物外墙的效果和使用效果,还有一个安全隐患。

在防水层施工中,严格按照工艺流程和材料安装规范进行安装,充分做好施工准备,保证施工质量,避免出现质量问题,使我们的建筑物能够耐久和有效使用。

幕墙施工的质量保证措施

幕墙施工的质量保证措施

幕墙施工的质量保证措施全面质量控制是确保幕墙质量的重要手段,建立质量制度,成立本工程项目专门的质量管理机构,以本专业项目经理为工程质量第一责任者,对工程的质量方针和质量目标的制定和实施负责,明确各环节的质量管理职能使其能对全过程质量职能进合理分配,尤其确保施工成本、材料质量、质量检验、安全生产、施工进等各职能的协调与管理并严厉执行有关的质量检验规范。

(一)、施工准备阶段的质量管理:1、工程开工前,在业主的主持下,在质监站、设计院、监理公司等单位参与下,进行幕墙设计图纸评审会签。

工程技术负责人将会审记录、施工概况、施工方案、技术措施和关键事项向施工要员进行全面技术交底。

2、图纸会审通过后,制作幕墙试验单元,经试验论证表明幕墙各项性能达到设计要求后,方可进行材料备料以及各项施工准备工作,试验论证是确保幕墙质量的重要环节。

3、施工前应对施工现场进行全面测量,证明是否与原设计的施工要求条件相一致,发现不符合施工要求的情况应提出修改方案交甲方及设计院审定。

(二)、施工过程中的质量管理:1、做好施工技术交底,严格按照设计图及施工组织设计和相关施工规范进行施工,除建立工程质量管理质保体系外,应认真履行技术交底程序,将设计意图、设计变更、操作规程、施工工艺、技术要求、、技术措施和质量检验向各级施工人员进行详细讲解交底,让作业人员真正心领神会,施工准确无误。

这是保证创优质工程的前提和根本。

2、把半成品与成品保护工作贯穿于施工全过程,对进入施工现场的材料、构配件要合理存放,做好保护措施,避免质量损坏、科学合理安排施工作业程序,以利于施工中半成品与成品的保护与管理,保证工程质量。

3、在施工过程中严格按照质量控制程序施工,做好预检隐蔽记录和各分项工程质量检验和隐蔽工程验收工作,按《幕墙工程技术规范》JG102-96要求做好验收的资料。

(三)、幕墙施工过程中的动态控制:组织建立班组型全面质量管理小组,同时推行全员的“TQC”活动,并将此管理工作.贯穿全过程,各分项工程有明确具体的质量管理工作,目标值,进行严密的动态跟踪,确保工程竣工验收时达到优良标准,争创市优、省优工程国家鲁班奖。

幕墙工程质量保证措施

幕墙工程质量保证措施

幕墙工程质量保证措施一、材料选择:1.按照设计要求和规范选用合格的材料,确保材料的性能满足工程要求;2.检查供货商的资质和产品质量,选择有信誉和经验的供应商;3.对进货的材料进行抽样检验,确保材料质量符合要求。

二、设计阶段:1.优化设计方案和构件连接方式,提高幕墙的性能和可靠性;2.进行风压、水密和气密性能的计算和模拟分析,确保幕墙在不同荷载条件下的安全性能;3.制定幕墙工程质量验收标准,明确验收的内容和标准。

三、施工阶段:1.安全施工:制定完善的施工组织设计和施工方案,保证施工过程中的安全措施得到落实;2.质量控制:加强对施工过程中的关键节点和关键工序的质量控制,如玻璃安装、密封胶施工等;3.施工记录:做好施工记录,包括施工进度、质量验收记录等;4.对施工过程进行现场检查和质量抽检,及时发现和纠正施工中的质量问题;5.配合有关部门进行质量验收,确保幕墙工程质量符合设计和规范要求。

四、验收阶段:1.验收前的准备工作:对幕墙进行全面检查,确保工程质量符合要求;2.验收程序:依据设计规范和质量标准,进行全面、系统的验收;3.验收内容:包括外观质量、构件连接、抗风压性能、水密性能、气密性能等方面的验收;4.验收报告:记录验收的结果和发现的问题,并提出整改建议;5.验收合格后,出具相应的证明文件。

总结:幕墙工程质量保证措施包括材料选择、设计和施工等多方面的控制。

通过合理选择合格材料,优化设计方案和施工方案,加强质量控制和现场检查,配合相关部门进行质量验收等手段,可以保证幕墙工程的质量。

同时,还需要与供应商和承建商建立良好的合作关系,共同努力提升幕墙工程的质量和可靠性。

外墙幕墙施工方法质量保证措施

外墙幕墙施工方法质量保证措施

外墙幕墙施工方法质量保证措施第一节幕墙主要施工方法幕墙安装时必须严格遵循幕墙的安装工艺流程。

即先必须进行预埋件的复核与纠正以及后埋补强工作,等全部预埋件纠正满足要求后进行幕墙连接件的安装,安装一定区域的连接件后即可进行该区域的幕墙骨架(立柱和横梁)的安装,同时保温棉和防火棉的安装,待隐蔽验收合格通过后,再进行玻璃面板的挂装工作,最后安排相邻玻璃面板的接缝处理工作,即塞泡沫条及打密封胶。

一、测量放线首先仔细研究和审查业主提供的结构施工图和土建施工单位提供的结构误差测量记录。

土建施工单位提供其每层基准十字线,交点定位于沿楼层传递的垂直轴线上,以及楼标高基准线。

先测量出结构总标高误差,利用原设计结构垂直轴线沿层传递孔和标高基准点,采用垂直仪、吊铅垂线以及水平仪、经纬仪逐层标出水平基准线,并最终得出结构总的标高误差。

核实结构总体标高,将总的结构标高误差均分到各楼层,重新标定最终每层水平基准线。

复核土建施工单位提供的每层标出的十字基准线,并标出每层的最终十字基准线。

利用十字基准线逐层按结构施工图标注的尺寸测得并标出所有的结构轴线,包括南北向和东西向。

由结构主体各立面的实际位置与标定之最外沿轴线的距离,测得各立面的垂直偏差。

设计部门根据实际的结构误差,向安装部门做出指示,确定幕墙面最外沿离标定之结构最外沿轴线的尺寸。

将现场测量数据,特别是各特殊几何状部位(如尖角部、楼顶部等)的所有顶点坐标,提供给设计部,作为理论计算的核对参考值。

用钢丝组成纵横测量控制网。

纵横钢丝控制线两端均与法兰螺丝网连接,利用预先固定在主体上的法兰螺丝绷紧钢丝线。

钢丝控制网必须调正在同一平面内。

钢丝控制网必须指定专人经常检查,防止其位移,检查结构要作好原始记录。

二、预埋件的安装预埋件水平安置,并且用钢丝绑扎和点焊的方式与结构钢筋可靠固定连接,以免混凝土浇注、振动造成埋件移位。

埋件预埋位置应严格按照幕墙的施工图纸,按轴线分层次地进行预埋。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

幕墙岩棉、防水透气膜施工质量措施目录一、幕墙施工工艺流程 (2)二、岩棉、防水透气膜施工要点 (2)三、岩棉、防水透气膜质量要求 (5)四、建立质量管理体系 (11)五、质量保证措施 (12)“百年大计,质量第一”是人们对建设工程质量重要性的高度概括。

工程质量是建设效益得以实现的基本保证。

质量控制是确保工程质量的一种有效方法,是幕墙施工项目管理的核心,是决定幕墙工程成败的关键。

质量控制是实现施工项目三大控制目标──质量、投资、进度的重点。

为了确保本项目施工质量达到国家验收规范及相关标准规范的合格标准,并配合主体结构获得国家优质工程,本公司将对整个施工项目实行全面质量管理。

幕墙工程范围包括:站房外立面门窗、石材幕墙、陶板幕墙、玻璃幕墙、铝板幕墙和电梯玻璃幕墙外围护等幕墙系统的安装、验收及保修等全部工作内容。

一、幕墙施工工艺流程1、陶板幕墙工艺流程测量放线→竖龙骨杆件安装→横梁安装、校正、固定→层间防火封堵、保温岩棉、防水透气膜安装→隐蔽工程验收→面板安装→注密封胶→清洁、收尾→验收2、玻璃幕墙工艺流程测量放线→骨架安装→检验合格→层间防火封堵安装→玻璃安装→注胶→清洗→验收3、铝板幕墙工艺流程放线→预埋件纠偏、补埋→连接件定位、安装→钢竖龙骨安装→横龙骨定位安装→层间防火封堵、保温岩棉、防水透气膜安装→铝板安装→清洗验收。

4、石材幕墙工艺流程测量放线→竖龙骨杆件安装→横梁安装、校正、固定→层间防火封堵、保温岩棉、防水透气膜安装→隐蔽工程验收→面板安装→注密封胶→清洁、收尾→验收二、岩棉、防水透气膜施工要点1、施工准备(1)基层墙体应符合《混凝土结构工程施工质量验收规范》(GB 50204-2002)和《砌体工程施工质量验收规范》(GB 50203-2002)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构验收的确认。

如基层墙体偏差过大,则应抹砂浆找平。

(2)房屋各大角的控制钢垂线安装完毕,钢垂线应用经纬仪检验合格。

(3)外墙面的栏杆,雨漏管托架,外立面灯具支架等安装完毕,并应考虑到保温系统厚度的影响。

(4)墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。

(5)混凝土梁或墙面的钢筋头和凸起物清除完毕。

(6)主体结构的变形缝应提前做好处理。

(7)根据工程量、施工部位和工期要求制定施工方案,样板先行,通过样板确定定额消耗,由甲方、乙方和材料供应商协商确定材料消耗量,保温施工前施工负责人应熟悉图纸。

(8)组织施工队进行技术培训和交底,进行好安全教育。

(9)根据需要准备一间堆放材料的库房.房的搭建要求:要求防水、防潮、防阳光直晒。

材料采取离地架空堆放。

(10)施工时气温应大于5℃,风力不大于5级。

雨天不得施工,应采取防护措施。

(11)岩棉、防水透气膜材料进场后必须有出厂合格证、检验报告单,进场后进行复试合格进行安装施工。

(12)现场存放的岩棉要有专门的简易库房或者采用彩条布覆盖,防止被雨水淋湿变形.防水透气膜的存放要避免阳光长期照射,存放在专设库房内,要有专门的防火措施,配备灭火器材,设专人看管。

2、岩棉板施工工艺及质量要点(1)墙面应清理干净、清洗油渍、清扫浮灰等。

墙面松动、风化部分应剔除干净。

墙表面凸起物大于10mm时应剔除。

(2)堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用1:3水泥砂浆将其补砌。

(3)吊垂直、弹控制线根据建筑物高度确定放线的方法,多层建筑或中高层建筑,可从顶层用大线坠吊垂直,绷铁丝找规矩,横向水平线可依据楼层标高或施工±0.000向上500mm线为水平基准线进行交圈控制。

根据调垂直的线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线做标志块。

(4)龙骨施工完毕后,在龙骨夹层中铺贴防火岩棉保温层,防火岩棉外保温墙体是由功能分明的墙体结构层、保温层、饰面层三部分组成,作好外保温墙体的主要技术关键是:保温层与结构层的连接方式。

(5)保温层与结构层连接方式:保温层与结构层的连接方式采用8X130尼龙膨胀螺栓岩棉钉方案固定,岩棉安照安装定位线安装完毕后,敲入带圆盘的尼龙套管,压紧岩棉。

每平方米墙面上至少设置3个锚固件,每块岩棉不少于2个尼龙膨胀螺栓岩棉钉,为保证胀栓锚入结构层大于25mm,在钻头上做好标记,保证岩棉厚度不出现负差,岩棉厚度50mm、错缝铺贴2层,要求错缝长度不小岩棉长边尺寸的1/3;施工方法方便,耐火、安全可靠,而且也有较好的耐久性。

(6)岩棉的排板要求:按标准整张幅面(规格:1000X630)进行自下而上沿水平方向铺贴,横向按1/2板长交错铺贴。

从墙体拐角处开始垂直交错连接固定岩棉,保证拐角处顺直且垂直。

阴、阳角处岩棉板块交错互锁。

门窗洞口四角处岩棉不得拼接,应采用整块岩棉切割成形切口与板面垂直,墙面的边角处应用同样的岩棉材料粘贴固岩棉板使用前先设计好铺设方式。

计算尺寸剪裁下料,剪裁边缘直线误差应小于5mm,拼缝不大于2mm,当遇到门窗洞口时,应符合相关图集要求。

岩棉板必须对接和相互挤紧,不能有缝隙,镶嵌用的窄条岩棉板,其宽度不得少于150mm,至少应有一个锚固件穿过,使岩棉板紧贴墙面。

(7)板面锚固及表面处理①锚固:在安装保温板锚固件的安装入结构墙深度不小于25mm。

选用Φ8X130mm 尼龙膨胀螺栓进行锚固,采用电锤在外墙钻孔,孔径为8mm;孔深为120-130mm(含保温板厚度),将塑料膨胀螺栓安装并坚固,使岩棉板与外墙面紧密结合。

锚固点紧固后应低于岩棉板表面1~2mm。

锚固点的布置方式:在岩棉板四角及水平缝中间均设置锚固点。

②锚栓件的安装纵向间距300mm,横向间距400mm,梅花形布置,基层墙体转角处加密至间距200mm,并满足设计及相关标准的要求。

3、系统防水及特殊部位的处理(1)在遇到窗门洞口时,板材长度、宽度按墙体部位现场确定岩棉板的长宽。

(2)防水防潮:每块岩棉板用塑料袋小包装,安装前检查塑料袋是否有破损,如有破损附加好的小塑料袋;在岩棉板施工完的外立面未覆盖防水透气膜之前,用塑料布苫盖好,防止下雨渗漏于岩棉板内侧;岩棉板转角处裸漏岩棉板的部位,使用与面层同等材质的铝箔条粘贴牢固;石材接缝处打硅酮密封胶必须严密。

(3)防止出现热桥。

在结构每层梁上预埋铁件与主龙骨焊接,埋件此处是热桥,在每个边梁的内侧抹15厚硅酸盐水泥砂浆隔断热桥。

(4)防火不燃岩棉铺贴完毕后检查岩棉板的锚固点、平整度及相连板块之间粘接质量,合格后方可进行下道工序工作。

4、防水透气膜施工要点及质量控制措施(1)在施工过程中尽量避免在防水透气膜上穿透和开口,尽量保证防水透气膜的完整性。

如果必须开口或穿透时,穿透和开口处用丁基胶带密封。

(2)防水透气膜无明显阻燃效果,应尽量避免幕墙工程连接件使用焊接,将明火作业(含焊接)工序安排在防水透气膜施工前进行,严禁在防水透气膜附近进行明火作业(含电焊施工)。

(3)本工程使用的防水透气膜,长100米宽1.5米,在铺设防水透气膜时,应自下至上铺设,顺水搭接,上下搭接15cm,左右搭接10cm,将防水透气膜与保温棉用岩棉钉固定,固定间距50cm,固定处的、岩棉钉用丁基胶带密封,密封处面积大小以丁基胶带将钉头完全覆盖为标准。

(4)角码、连接件处理:施工前清理角码上的灰尘及油污,确保角码清洁,以保证角码与防水透气膜的粘结效果。

角码穿过防水透气膜处应尽量保证防水透气膜的完整,防水透气膜曲线泛水将角码一周与防水透气膜完全密封。

密封处与角码粘结不小于2cm。

(5)门、窗洞口处理:将防水透气膜与窗框及门框搭接,应用防水透气膜直线泛水密封,转角处应用防水透气膜曲线泛水密封。

密封处与窗框及门框粘接宽度不小于2cm,转角处粘结宽度不小于10cm。

安装顺序为:门窗框下部→门窗框下部转角→门窗框的侧框→门窗框的上部转角→门窗框的上部→密封。

(6)在屋面施工时,防水透气膜的铺设应沿着屋面的顺水方向,搭接长度为10cm,屋面的高强度铝合金支架穿过防水透气膜时,铝合金支架与防水透气膜交接处,用丁基胶条环绕一圈进行密封。

(7)防水透气膜不宜长期暴露在紫外线下,为避免施工后的破坏,应尽快完成外饰面工程。

三、岩棉、防水透气膜质量要求1、基层处理垂直、平整度在5mm以内。

在固定板前,龙骨安装完毕,所有的水落管、各种线管等预埋件必须按设计图纸和施工验收规范要求安装完毕。

脚手架距墙应在300mm 以上。

2、剪裁岩棉板专用刀、剪等工具,确保板材尺寸精确,裁口整齐。

3、岩棉板要严格控制岩棉板厚度、宽度均匀、挺直,必须保证结合一致,转角部位应咬茬搭接。

4、系统部位的要求①岩棉板的表观密度应符合设计要求。

②岩棉板表面不得长期裸露,为防止岩棉板受潮,每块岩棉板用塑料袋小包装,在墙体的顶部用塑料布苫盖岩棉板,岩棉板安装完后应及时报验,并在外面及时安装防水透气膜和外挂陶板及石材,并及时打好耐候硅酮密封胶,防止下雨时渗水。

③安装岩棉板时,板缝应挤紧,相邻板应齐平,板间缝隙不得大于2mm,板间高差不得大于1.5mm。

④外保温施工的环境温度不低于5℃,5级以上大风天气和下雨天气禁止施工。

⑤质量偏差要求符合相关规定。

5、细部节点做法图1为阴阳角、勒脚岩棉板安装构造,图2为窗口岩棉板安装构造。

图1 阴阳角、勒脚岩棉安装构造图2 窗口岩棉安装构造图3 幕墙防水透气膜阴角构造图4 幕墙防水透气膜阳角构造图5 幕墙防水透气膜变形缝构造图6 幕墙防水透气膜立面构造图7幕墙防水透气膜窗侧节点构造图8 幕墙防水透气膜窗上下节点构造四、建立质量管理体系1、质量保证体系严格按照质量体系文件进行质量管理,做到从资源投入和过程上保证工程质量。

2、健全质量管理组织机构,配备专职的质检员,推行全面质量管理和目标责任管理,从组织措施上保证工程质量真正落到实处。

图4-1 质量保证体系五、质量保证措施1、原材料的进货检验加强原材料的进货检验,把好进货关,所有材料存放及使用均标识、记录清楚,确保不合格材料不投入工程使用,并且有追溯性。

2、质量责任制实行质量责任制,逐级落实到班组,责任到人。

把工程质量和职工的奖金、评先评先等紧密挂钩,奖罚分明,增强工人的责任感。

3、严格施工过程的质量控制1)严格组织技术交底。

2)控制物资采购。

作好供应商的评价和材料进货检验,用于本工程的材料均按规定进行抽检、试验,经检验不合格的材料不准进入现场。

3)实行工序质量监控。

一是监控工序活动的条件,即“人、机、料、法、环”必须符合质量要求;二是监控工序活动效果的质量。

4)加强质量检查,包括质量自检、互检、专业检查、工序交接检查、隐蔽工程验收检查、工程预检等,对关键工序实行旁站监察。
