土石方工程冬季施工方案

合集下载

冬季土方施工方案

冬季土方施工方案

冬季土方施工方案在冬季进行土方施工是一个具有挑战性的任务,寒冷的气温和降雪等因素常常会给施工带来许多困难。

因此,在冬季进行土方施工需要采取一系列有效的方案和措施,以确保施工的顺利进行和质量达标。

本文将探讨冬季土方施工的方案和措施。

施工前准备在冬季进行土方施工前,首先需要对施工现场进行仔细的勘察和评估。

了解地质情况、气候特点以及可能遇到的问题,以制定相应的施工方案。

同时,确保土方施工过程中所需的机械设备和材料充足,并做好保温措施,以防止设备在低温环境下出现故障。

施工方案土方作业安排在冬季进行土方施工时,应合理安排土方作业的时间和进度。

避免在气温过低或降雪较大的时候进行土方施工,以减少施工过程中的问题。

同时,制定详细的土方作业计划,合理分配人力和机械设备,确保施工的高效进行。

土方施工技术对于冬季土方施工,需要采取一些特殊的施工技术。

例如,可以提前进行地面加热或保温处理,以降低土壤的硬度,便于挖掘。

同时,在施工过程中要做好降温和保温措施,确保土方施工的正常进行。

安全保障措施在冬季进行土方施工时,安全问题尤为重要。

施工现场应设置明显的警示标识,确保工人能够及时发现潜在的安全风险。

同时,对施工人员进行专业的培训,提高他们的安全意识,避免发生安全事故。

施工后整理冬季土方施工结束后,需要对施工现场进行及时的整理和清理。

清除施工现场内的杂物和垃圾,保持施工现场的清洁整洁。

同时,对施工过程中产生的废弃物进行合理处理,做到资源的有效利用和环境的保护。

结语冬季土方施工是一个具有挑战性的任务,但只要合理制定施工方案和措施,充分准备,保证安全,就能够顺利完成土方施工工作。

希望通过本文的介绍,能够对冬季土方施工有更深入的了解,并能够在实际工作中取得更好的效果。

2024年冬季土石方施工方案

2024年冬季土石方施工方案

2024年冬季土石方施工方案一、背景介绍随着城市化进程的不断推进,土石方施工在城市基础设施建设中扮演着重要的角色。

土石方施工是指通过挖掘、填筑、运输等工序对土壤和石方进行处理的过程,以达到工程建设的要求。

本文将就2024年冬季土石方施工的具体方案进行详细介绍。

二、施工目标2024年冬季土石方施工的主要目标是按照工程设计要求,完成土石方工程建设,确保工程的质量和进度。

具体施工目标包括:1. 完成土方开挖和石方爆破挖掘工程;2. 完成土方和石方的运输和堆放工作;3. 完成土方和石方的填筑和压实工作;4. 完成土石方工程的质量验收和整理工作。

三、施工方案1. 土石方开挖和爆破挖掘工程根据工程设计要求,确定土方和石方的开挖范围和深度,并制定相应的施工方案。

在冬季施工中需要注意的是,要根据实际情况进行施工调整,合理利用机械设备和人力资源,确保施工进度和质量。

2. 土石方的运输和堆放工作土石方运输和堆放工作是土石方施工的重要环节。

在冬季施工中,由于天气寒冷,需要特别注意土石方的运输和堆放过程中可能出现的结冰和冻结问题。

为此,需要采取相应的措施,如铺设防滑材料、喷洒抗冻剂等,确保土石方的安全运输和堆放。

3. 土石方的填筑和压实工作土石方的填筑和压实工作是确保工程稳定性和质量的关键。

在冬季施工中,由于温度低,需要特别注意土石方填筑的湿度和压实度。

为此,可以采取一些措施,如在土方填筑过程中添加加温剂、使用特殊的压实设备等,以提高填筑和压实效果。

四、施工管理1. 人员配备根据施工的规模和要求,合理配置人力资源。

其中包括工程技术人员、施工人员、安全员等,确保施工安全和质量。

2. 施工计划根据工程设计要求和实际情况,制定详细的施工计划,并严格执行。

在冬季施工中,要特别注意天气变化以及可能发生的雪灾等情况,及时调整施工计划,确保工程的顺利进行。

3. 安全管理在施工过程中,特别是在冬季施工中,要加强对施工现场的安全管理。

包括对土石方开挖过程中可能遇到的危险因素进行预测和预防,并制定相应的应急措施,确保施工人员的安全。

土方工程冬季施工安全要求模版

土方工程冬季施工安全要求模版

2024年春季小学四年级语文教学工作总结在2024年春季学期的语文教学工作中,我充分发扬了“德育为先,以人为本”的教育理念,积极运用多种教学方法和手段,推进学生的综合素养和语文能力的全面提高。

首先,在语文教学中,我注重培养学生的阅读兴趣和阅读能力。

通过选取富有吸引力的教材和故事,激发了学生对阅读的热情。

同时,我注重培养学生的阅读理解能力和批判思维能力,引导学生善于思考和分析文本中的内涵,提高他们的思辨能力。

其次,在语文教学中,我注重培养学生的写作能力。

通过让学生进行诗歌创作、小说写作等活动,激发了学生的创造力和表达能力。

同时,我还注重培养学生的写作技巧和规范意识,提高他们的写作水平。

此外,在语文教学中,我还注重培养学生的口语表达能力和听力能力。

通过课堂的口头表达和听力训练活动,提高学生的口语流利度和听取信息的能力。

总的来说,2024年春季小学四年级语文教学工作中,我注重培养学生的阅读兴趣、写作能力和口语表达能力。

通过多种教学手段和方法,提高学生的语文素养和综合能力。

但同时也要注意,教学过程中适应学生的不同发展水平和兴趣爱好,个别辅导,做好个性化教育工作,为每个学生创造一个良好的学习环境。

第 1 页共 1 页。

土方工程冬季施工措施

土方工程冬季施工措施

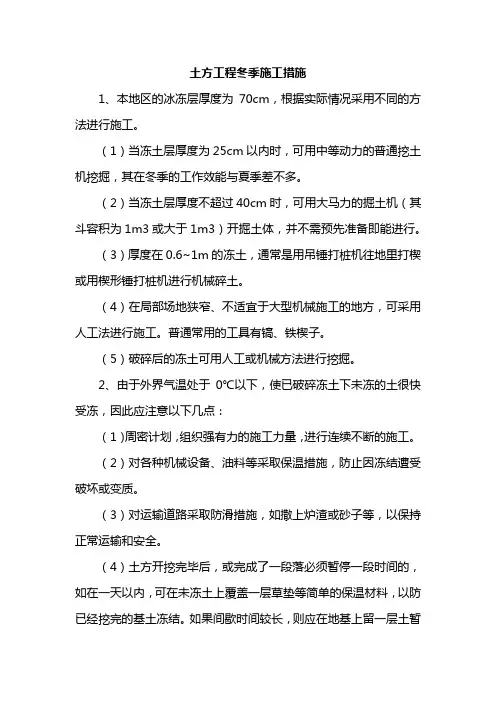

土方工程冬季施工措施1、本地区的冰冻层厚度为70cm,根据实际情况采用不同的方法进行施工。

(1)当冻土层厚度为25cm以内时,可用中等动力的普通挖土机挖掘,其在冬季的工作效能与夏季差不多。

(2)当冻土层厚度不超过40cm时,可用大马力的掘土机(其斗容积为1m3或大于1m3)开掘土体,并不需预先准备即能进行。

(3)厚度在0.6~1m的冻土,通常是用吊锤打桩机往地里打楔或用楔形锤打桩机进行机械碎土。

(4)在局部场地狭窄、不适宜于大型机械施工的地方,可采用人工法进行施工。

普通常用的工具有镐、铁楔子。

(5)破碎后的冻土可用人工或机械方法进行挖掘。

2、由于外界气温处于0℃以下,使已破碎冻土下未冻的土很快受冻,因此应注意以下几点:(1)周密计划,组织强有力的施工力量,进行连续不断的施工。

(2)对各种机械设备、油料等采取保温措施,防止因冻结遭受破坏或变质。

(3)对运输道路采取防滑措施,如撒上炉渣或砂子等,以保持正常运输和安全。

(4)土方开挖完毕后,或完成了一段落必须暂停一段时间的,如在一天以内,可在未冻土上覆盖一层草垫等简单的保温材料,以防已经挖完的基土冻结。

如果间歇时间较长,则应在地基上留一层土暂不挖除,并覆以其他保温材料,待砌基础或埋设管道之前再将基坑(槽)或管沟底部清除干净。

3、回填土(1)由于土冻结后即成为坚硬的土块,在回填过程中不能压实,土解冻后会造成大量的下沉,所以施工及验收规范中用冻土作回填土有以下规定:1)室内的基坑(槽)或管沟不得用含有冻土块的土回填。

2)室外的基坑(槽)或管沟可用含有冻土块的土回填,但冻土块体积不得超过填土总体积的15%,管沟底至管顶50cm范围内不得用含有冻土块的土回填。

3)位于有路面的道路和人行道范围内平整场地的填方,可用含有冻土块的填料填筑,但冻土块的体积不得超过填料体积的30%。

冻土块的粒径不得大于15cm,填铺时应分散开,并逐层压实。

(2)在冬季回填土时,应采取以下措施:1)在冬季挖土中,将不冻土堆在一起加以覆盖,防止冻结,留作回填之用。

土石方工程冬季施工方案

土石方工程冬季施工方案

土石方工程冬季施工方案一、工程概述本土石方工程位于具体地点,工程规模较大,主要包括土方开挖、运输、填方等工作。

由于施工周期跨越冬季,为确保工程质量和进度,特制定本冬季施工方案。

二、冬季施工特点冬季气温较低,土壤冻结,施工条件较为恶劣。

低温会影响施工设备的性能和效率,增加施工难度。

同时,冬季的风雪天气可能导致施工现场交通不便,影响材料运输和人员作业。

三、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,制定详细的冬季施工技术措施。

(2)对施工人员进行冬季施工技术培训,使其了解冬季施工的特点和要求。

2、材料准备(1)提前储备足够的防滑、防冻材料,如草垫、工业盐等。

(2)准备好保温材料,如棉被、塑料薄膜等,用于覆盖土方和施工设备。

3、设备准备(1)对施工机械设备进行全面检查和维护,更换适合冬季使用的润滑油和防冻液。

(2)配备备用的机械设备,以应对突发故障。

四、土方开挖1、在土方开挖前,应清除表面的积雪和冰层。

2、采用机械开挖时,应根据土壤的冻结情况,选择合适的开挖设备和方法。

对于冻结较厚的土层,可先用破碎锤等设备进行破碎,再进行开挖。

3、开挖过程中,应注意保持边坡的稳定性,避免因冻融作用导致边坡坍塌。

4、挖出的土方应及时运走,避免在现场堆积,以免影响施工进度和造成土方冻结。

五、土方运输1、对运输道路进行防滑处理,如撒工业盐、铺设防滑垫等。

2、加强运输车辆的维护和保养,确保车辆在低温条件下正常运行。

3、合理安排运输路线和时间,避免在恶劣天气条件下运输。

六、土方填方1、填方前,应清除基底的冰雪和杂物。

2、对填方材料进行筛选,确保其质量符合要求。

3、分层填方,每层厚度应适当减小,以保证填方质量。

4、填方完成后,应及时进行压实,采用适合冬季施工的压实设备和方法。

七、质量控制1、加强对施工过程的质量监控,定期对土方工程进行检测。

2、重点检查土方的压实度、平整度等指标,确保工程质量符合设计要求。

3、对出现的质量问题,应及时采取措施进行整改。

土石方工程冬季施工方案

土石方工程冬季施工方案

土石方工程冬季施工方案一、冬季施工环境1.1 气候条件:冬季气温低,风力大,降雪量大,气温低,道路结冰雪,道路通行能力降低,工程施工面临着很大的困难。

1.2 地质条件:冬季地质条件设施送冻,土层温度低,土质干燥,土石方工程不易进行。

1.3 自然环境:冬季自然环境恶劣,大雪封山,温度低,施工条件较差。

二、冬季施工安全措施2.1 保护现场施工人员的安全。

由于冬季气温低,降雪量大等气候原因,施工人员要穿着暖和的工装,工作用品齐全,保障施工人员的安全;2.2 保护设备的安全。

冬季需要特别关注设备的使用情况,定期检查、保养,防止设备出现故障;2.3 完善的排水设施。

冬季降水量大,要做好排水设施,防止雨雪天气影响施工进度。

2.4 建立健全的施工保障队伍。

冬季施工要根据气候条件,合理分配施工人员,建立相互监督,互相关心的安全氛围,营造一个良好的工作环境。

三、冬季施工设计方案3.1 预先准备:在冬季到来之前做好充足的准备工作,充分考虑气温、降雪量等气候条件,提前制定相应计划和施工方案,并组织专业队伍进行各项准备工作。

3.2 采用节能技术:冬季采用节能技术进行施工,如使用保温材料,合理安排施工时间等,降低能耗。

3.3 提前制定施工计划:根据气候条件,提前制定冬季施工计划,合理安排施工进度,确保施工质量。

3.4 选用合适的材料:冬季施工应选用适合冷冻条件下使用的材料,如冷拌砂浆、冷弯钢等。

3.5 对施工现场进行保温处理:对施工现场周围进行保温处理,确保施工过程中温度不低于规定温度。

3.6 充分利用自然条件:冬季利用自然条件,如降雪作为施工现场的冷却剂,减少温度。

四、冬季施工管理措施4.1 加强施工现场管理:在冬季施工中,加强施工现场管理,加强安全检查,做好施工现场安全、环境保护。

4.2 加强施工质量管理:进行冬季施工,保证施工质量,达到设计要求,做好验收、检测工作。

四、冬季施工经验总结5.1 冬季施工中的困难:冬季施工受天气、地质等因素制约,困难较大;5.2 冬季施工中的解决方法:冬季施工中采用节能技术、保温处理、选用合适材料等解决方法;5.3 冬季施工中的经验教训:冬季施工中应预先做好准备、合理安排施工计划,加强施工现场管理等。

土石方工程冬季施工方案

土石方工程冬季施工方案随着冬季的来临,土石方工程施工面临着严峻的挑战。

冬季的低温、风雪等恶劣气候条件给土石方工程的施工带来了一定的困难。

如何有效应对冬季施工,确保工程质量和进度?本文将从材料选用、施工工艺、安全措施等方面进行探讨。

材料选用冬季施工中,材料的选择至关重要。

首先是土方材料的选择,应选择易于挖掘和运输的土质,以减小施工难度。

同时要注意土质的含水量,过高的含水量会降低土方的稳定性。

其次是石方材料的选择,应选择质地坚硬、难于破碎的石块,以确保填方的稳定性。

施工工艺1.排水处理:冬季施工中,排水成为一个重要问题。

积水会影响土方的稳定性,甚至导致坍塌事故。

因此,在施工前需做好排水处理,确保施工现场的干燥。

2.加热作业:在冬季施工中,土石方材料往往受到低温的影响,使得挖掘、运输等工作变得困难。

此时可采用加热作业的方式,通过加热设备提高材料的温度,以减少施工难度。

3.覆盖保温:对于填方和挖方的部位,可采取覆盖保温的方式,在原有土石方材料的基础上覆盖一层绝缘材料,以减少材料的散热,保持施工现场的温度。

安全措施1.防滑:冬季道路结冰现象严重,施工现场易发生跌倒、滑倒事故。

因此,施工人员需要穿戴防滑鞋,采取防滑措施,确保施工安全。

2.加强监控:冬季施工现场受气候影响较大,随时可能发生意外情况。

因此需要加强现场监控,随时掌握施工情况,确保施工人员的安全。

在冬季施工中,合理选材、科学施工、加强安全管理是保障工程质量和进度的关键。

希望通过本文的介绍,能够帮助读者更好地理解土石方工程冬季施工方案,提高施工效率,确保工程质量。

土石方工程冬施方案

土石方工程冬施方案一、冬季土石方工程施工特点及存在问题冬季土石方工程施工的特点可以概括为地面结冰、气温下降、道路封冻、土石方料堆冻等,这些特点带来了以下几个问题:1. 施工环境恶劣。

冬季气温较低,雨雪较多,容易造成工地积雪、结冰,影响道路的通行和施工的正常进行。

2. 施工速度慢。

由于低温的影响,土石方料的抗冻性能下降,运输、推土等工程进度放缓。

3. 施工安全隐患。

冰雪天气容易导致工地滑坡、坍塌等安全事故,增加了施工安全风险。

四、冬季土石方工程施工方案为了解决冬季土石方工程施工的问题,确保施工的安全、高效进行,应采取以下施工方案:1. 施工前的准备工作冬季土石方工程施工前,应提前做好施工准备工作,包括:(1)工地整治。

清理工地积雪,对易滑坡、坍塌的区域进行加固处理,确保施工环境安全。

(2)设施准备。

准备好特种车辆、推土机械等冬季作业所需的设备,确保施工设施完备。

2. 施工材料的处理冬季土石方工程施工需要特别关注土石方料的抗冻性能和保温措施,包括:(1)土石方料的保温处理。

对于易冻结的土石方料,可采取覆盖保温、表面增温等方式,保证料场内的土石方料不至于冻结。

(2)运输保温。

在土石方料的运输过程中,可采取覆盖保温、内部加热等方式,确保土石方料在运输过程中不至于冻结。

3. 道路施工的保温措施冬季土石方工程施工中,道路施工的保温措施尤为重要,包括:(1)道路保温。

采取覆盖材料、地热管道等方式对道路进行保温,防止道路结冰,保证施工交通畅通。

(2)设施加热。

在施工中采取加热设备对施工区域进行加热,提高土石方料的温度,保持施工环境温暖。

4. 施工安全措施冬季土石方工程施工中,尤其需要注意施工安全措施,包括:(1)工地防滑。

对施工现场道路、工地进行防滑处理,避免因冰雪天气导致的施工安全事故。

(2)车辆保温。

对施工现场的特种车辆进行保温处理,确保车辆在低温天气下能正常使用。

(3)施工设施加固。

对易滑坡、坍塌的工地区域进行加固处理,提高施工环境的安全性。

土方工程冬季施工方案

土方工程冬季施工方案一、施工条件1. 温度:冬季气温较低,严寒天气对土方施工有一定影响,需根据当地气候情况进行合理的施工安排。

2. 湿度:冬季湿度较低,土壤较为干燥,影响土方施工的润湿和压实效果。

3. 风速:冬季风力较大,易造成扬尘、风化等影响。

4. 天气:冬季降雪、降雨等天气对土地开挖、运土、压实等工作影响较大。

二、施工准备1. 设备准备:冬季施工需准备适合低温环境的设备,包括挖掘机、推土机、压路机、水车、摊铺机等。

2. 人员准备:冬季施工需加强防寒保暖,合理调配施工人员,确保施工安全。

3. 原材料准备:冬季原材料可能受到冻结影响,需提前采取防冻措施,确保施工顺利进行。

4. 施工资源准备:包括水源、电力、燃料等相关资源准备,确保施工供应。

5. 防冻准备:对于已经开挖的土方,需要采取有效的防冻措施,确保土方施工不受低温影响。

三、施工工艺1. 土地开挖:冬季施工需选择合适的时间进行土地开挖,避免降雨、降雪天气的影响。

对于已经开挖的土地,需采取有效措施加以保护,避免土方受到严寒天气的影响。

2. 土方运输:冬季施工中,土方运输需注意路面结冰、积雪等情况,对车辆及时进行除冰、除雪处理,保证土方运输的安全。

3. 土方压实:冬季气温低,土方压实效果可能受到一定影响,需采取措施加强压实工作,确保土方的密实度。

4. 湿陷性土方处理:冬季气温低,土壤湿陷性较大,需对湿陷性土方进行有效处理,避免出现不稳定情况。

5. 扬尘防治:冬季风力较大,易造成扬尘情况,需采取有效的扬尘防治措施,保护周围环境。

6. 现场管理:冬季施工现场管理需加强,确保施工人员的安全和土方工程的顺利进行。

四、安全措施1. 严格执行安全操作规程,加强对施工人员的安全培训,确保施工人员的安全意识和技能水平。

2. 配备必要的安全设施,包括防寒保暖用具、防滑鞋、护目镜、口罩等,确保施工人员的安全。

3. 定期进行安全检查,发现安全隐患及时排除,确保施工现场的安全。

土石方工程冬期施工的规定

土石方工程冬期施工的规定
冬季施工的规定因地区和具体情况而异,下面是一些常见的土石方工程冬季施工规定:
1. 温度限制:通常情况下,土方工程的冬季施工最低气温限制在0℃以上,零下温度下雨、雪天和地面结冰时通常会停工。

2. 温度保护:在低温环境下施工时,需要采取保温措施,如覆盖保温材料或使用加热设备来保持施工区域的温度。

3. 排水措施:冬季施工时雨雪量较大,需要做好排水工作,避免积水对施工的影响。

4. 防冻保护:在土方开挖和填筑过程中,需要采取防冻措施,如加热设备、覆盖保温材料等,防止土壤冻结影响施工质量。

5. 供电和供水:冬季施工需要保证供电和供水设备正常运行,以满足施工需要。

6. 安全措施:冬季施工时需要加强安全管理,特别是在天气恶劣或地面结冰的情况下,要做好防滑和防范措施,确保施工人员和设备的安全。

以上是一些常见的土石方工程冬季施工规定,具体规定还需要根据实际情况及当地法规进行确定。

如果你有具体的项目需求,建议向当地相关部门或施工方咨询和了解更详细的规定。

第 1 页共 1 页。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况:随冬季的到来,季节气候的变化给施工带来一些特定的不安全因素,为确保施工的工程质量及人身、机械、设备安全,防止大雪、大风及低温对工程带来不应有的损失,特制定本措施。

本作业指导书所包含的内容包括主厂房地下设施混凝土工程、美岱召砌筑工程、装修工程、基建办公楼区域室外工程、搅拌站,锅炉热二次风道及钢煤斗喷沙防腐等冬季施工内容;水文气象条件:土右地区属于典型的大陆性半干旱季风气候。

其显著特征为:冬季长而寒冷,少雨雪,多晴少云。

全年光照充足,热量资源较为丰富。

多年平均气温为7.4℃,极端最低气温为-37.4℃。

年最大积雪深度: 16cm土壤冰冻深度: 132cm年平均空气温度: 7.4℃极端最低气温: -37.4℃二.编写依据:1.《电力建设施工质量验收及评定规程》(第一部土建工程DL/T5210.1--2005)2.《电力建设安全工作规程》第1部分:火力发电厂部分DL5009.1-20023.《电力建设施工及验收技术规范》(建筑工程篇SDJ69-87)4.《建筑工程冬期施工规程》(JBJ104-97)5.《混凝土结构工程施工及验收规范》GB50204-20026.《砌体工程施工及验收规范》GB5023-20027. 《华电土右2×600MW工程施工组织总设计》8. 《建筑施工手册》(第二版)中国建筑工业出版社9. 《建筑装饰装修施工质量验收规范》GB50210-2001三.施工准备:当室外连续5d平均气温稳定在5℃以下,则此五天的第一天开始进入冬期施工。

当室外日平均气温连续5天高于5度时,解除冬季施工。

冬季不宜施工的项目或冬季施工增价较高的项目应避开冬季施工。

1.进入冬季施工前组织专人编制冬季施工方案。

编制原则为:确保工程质量、经济合理,使增加的费用为最少。

所需热源和材料有可靠来源并尽量减少能源消耗;确实能缩短工期。

方案确定后,组织有关人员进行技术交底。

2.冬季施工期间,由专人每天发布当日天气预报,由各二级单位安全员负责将当天的天气状况通知各班组、外协队,对大风、雨雪等特殊天气提前一天通知,以便及时采取有效的防护措施,防止寒流突然袭击。

安排专人测量施工期间的室外气温,暖棚内气温,砂浆混凝土的温度并做好记录。

3.施工用的材料、工器具、保温设施及施工机械都应准备齐全。

4.砼搅拌楼的主机及配料仓采用聚苯乙烯泡沫彩钢板封闭保温完成,采暖系统及热水锅炉安装完成并投用。

四、冬季采暖1.生活区、施工现场水管阀门保温:水管应满足覆土1.5m的要求,露出地面的水管应用岩棉管壳或珍珠岩管壳保温。

2.现场安装一台热水锅炉项目部集中采暖,对零星的班组、工具房、警卫室等采用电暖气取暖。

3.生活区安装两台热水锅炉供职工生活区、外协生活区集中采暖。

五、土建专业冬季施工1.土石方工程冬季施工适用范围:全厂土石方工程A、待挖区域的防冻预定冬季施工的土方工程,要做好土的防冻工作,必须在入冬前做好防冻措施,可用挖掘机将表层土翻松整平,厚度宜为150cm,其宽度为开挖时冻结深度的两倍加基坑底边宽之和。

天气特别寒冷的时候,可增加表面覆盖,宜选用木屑、棉被等保温材料。

B、开挖区域冻土的破碎、融解与挖掘冻土的破碎:当冻土层厚度为25cm以内时,可用中等动力的普通挖掘机挖掘,基本无影响;当冻土层厚度不超过40cm时,可用容积为1方的挖掘机挖掘,无须进行准备工作;厚度在0.4~1.0m时可用油锤破碎;冻土的融解:当开挖面积较小,机械不宜进入,且冻土较深时,可采用烘烤法化冻。

根据当地能源情况,采用燃煤化冻。

在冻土上铺300厚煤层,点燃后加铁板覆盖,让它不起火焰燃烧,两天时间可融化冻土60cm~100cm。

如冻土较深可采用分层铺煤烘烤或爆破的方法分层分段进行。

C、冻土破碎或融解后的开挖除常规开挖要求外,冬季冻土开挖应注意以下几点:必须周密计划,组织强有力的施工力量,以便进行连续不断的施工,避免未冻的土冻结;各种管道、机械设备和油料等采取保温措施,防止冻结遭受破坏或变质;运输道路采取防滑措施,如撒上沙子或炉渣,必要时车辆装防滑链;土方开挖完毕,应立即安排施工,防止基础下的基土遭受冻结,如有间歇(1-2)天,应覆盖草袋、草垫等保温;如间歇时间较长,应在地基上预留一层松散土层(20-30cm)不挖除,并用保温材料覆盖,待上部结构施工时,再清除到设计标高;基坑开挖如可能引起邻近建筑物或构筑物的地基或其他地下设施产生冻结破坏,应采取防冻措施。

D、冬季回填施工除常规回填要求外,在入冬以前,应储存砂砾石堆积一处进行严密保温,待冬季需回填时,将内部砂砾石挖出回填。

冬季挖土施工中,可将不冻的粉状土堆在一起加以覆盖,防止冻结,留作回填之用并可考虑将甲坑中所挖土方及时回填至乙坑中迅速夯实。

人工夯填时,每层铺土厚度不得超过20㎝,夯实厚度为10~15㎝。

填方前要清除基底冰雪、冻土层、垃圾、保温材料和杂物等,挖出冻块和淤泥,以保证正常施工。

填土应连续进行,以防地基土或已填的土受冻,大面积填方时,要组织平行流水作业,或采取有效的保温防冻措施。

地下基础及构筑物施工完后,应及时回填,或作好土体保温,防止地基周边和基坑四周的土受冻。

室内坑(槽)和地面以下以及填方边坡表层1m内的回填土料,不得采用冻土块,对一般室外基坑(槽)部位的回填,冻土块含量不得超过总体积的15%,且冻土块的粒径应小于15cm,铺时应均匀分布。

土方回填的压实系数应符合设计要求,必须要求严格控制压实系数实验。

白天回填完毕后如夜间不能继续回填,则应在表面覆虚土防冻,次日予以挖出。

危险因素辨识:挖掘冻土发生大面积塌方。

控制措施:首先用破碎锤将大块冻土破碎,在进行开挖,开挖时下方基坑内严禁站人。

2.混凝土工程冬季施工混凝土浇注后,水化作用的速度在一定温度条件下主要取决于温度,温度越高,强度增长也越快,反之则慢。

当温度降至0℃以下时,水化作用基本停止,温度再降至-2℃~-4,混凝土内的水开始结冰,水结冰后体积增大8%~9%,在混凝土内部产生冰晶应力,使强度很低的水泥石结构内部产生微裂纹,同时减弱了水泥与砂石和钢筋之间的粘结力,从而使混凝土强度降低。

受冻的混凝土在解冻后,其强度虽能继续增长,但已不能达到原设计的强度等级。

经过试验得知,混凝土经过预先养护达到一定强度后再遭冻结,其后期抗压强度损失就会减少。

冬季施工的混凝土应优先选用硅酸盐水泥和普通硅酸盐水泥,水泥标号不得低于325号,硅酸盐水泥配制的混凝土其抗冻临界强度为标准强度的30%,C10以下的混凝土不得低于5Mpa;当外界温度为-15℃以上时,掺加外加剂混凝土抗冻临界强度不低于4MPa;当外界温度为-30℃以上时,掺加外加剂混凝土抗冻临界强度不低于5MPa,为了减少冻害,应将配合比中的用水量降至最低限度。

办法是:控制坍落度,加入引气型减水剂,含气量按3~5%控制。

混凝土浇注后立即做保护性覆盖,在混凝土表面铺一层塑料布再加盖棉毡或棉被的方法进行保温。

模板和保温层,应在混凝土冷却到5℃后方可拆除,当混凝土与外界温差大于20℃时,拆模后的混凝土表面应及时覆盖,使其慢慢冷却。

未完全冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动力荷载的作用。

浇筑完的混凝土在下一层混凝土浇注前,其温度不得低于2℃。

冰雪天气宜采取保护覆盖措施,防止表面结冰瘤。

在砼浇筑前,应清除钢筋上的积雪、冰屑,严寒季节浇筑砼搅拌车应保温,尽量缩短运输距离和装卸次数,灌注要快浇快盖,工作面尽量缩小,以减少热损失。

及时做好保温覆盖,各层互相搭盖严密。

敷设后,要注意防潮和防止透风,对于结构构件的边棱、端部和凸角,要特别加强保温、挡风。

新浇砼与硬化砼的连接处,为避免热量的传导损失,必要时应采取局部加热措施。

在弱冻胀性地基土上浇筑混凝土时,基土应进行保温,以免遭冻。

砼中掺入早强剂、抗冻剂或早强减水剂,使水泥水化放热较早较快,加速砼硬化和降低冻结温度。

混凝土的冬季养护应根据单项实际情况和现有施工条件综合考虑,一般采取混凝土蓄热法、电热毯加热法、暖棚法和添加外加剂法等。

对大体积混凝土在浇筑前要做好热工计算,留好测温孔,混凝土浇筑前保温设施要到位,混凝土浇筑完,按要求进行测温,每昼夜测量不少于4次。

测温孔设在有代表性的结构部位和温度变化、宜冷却部位,测温孔深度10-15cm。

或墙板的厚度的1/2,测温时,应将温度计与外界气温作妥善隔离,可在孔洞四周用保温材料塞住,温度计在测温孔应留置3分钟方可读数。

如发现混凝土温度下降过快或遇寒流袭击,应立即采取补加保温层的方法进行保温处理,必要时采用暖棚法保温措施,用架杆作为支撑系统设置塑料大棚。

当混凝土养护时,夜晚塑料大棚遮盖草包或棉被,白天太阳照射时揭去草包。

温度保持在0。

C以上,达不到要求时,必要时可以设热源。

3.钢筋工程冬季施工在负温条件下,钢筋的力学性能要发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加这种性质称为冷脆性。

钢筋在冷拉后冷脆性增加。

钢筋接头经焊接后热影响区内的韧性将要降低,若焊接工艺掌握不当,将使钢筋的韧性和塑性显著下降,综合性能变劣,如果焊接接头冷却过快或接触冰雪也会使接头产生淬硬组织。

此外钢筋在加工过程种所造成的表面缺陷也会显著增加其冷脆性。

在负温条件下使用的钢筋,施工时应加强检验,在负温下冷控后,应逐根进行外观质量检查,其表面不得有裂纹和颈缩,钢筋在运输和加工过程应防止撞击和刻痕。

钢筋冷拉温度不宜低于-20度,预应力钢筋张拉温度不宜低于-15度,当温度低于-20度时不得对Ⅱ、Ⅲ级钢筋进行冷弯,以免钢筋脆断。

负温下钢筋冷拉的控制应力应较常温提高30MPa。

冬季在负温条件下焊接钢筋,可采用闪光对焊、电弧焊及气压焊等焊接方法,应尽量安排在室内进行。

如必须进行室外焊接,其环境温度不应低于-20℃,同时应有防雪挡风措施。

焊后的接头严禁立即碰到冰雪。

为避免接头热影响区的温度梯度突然加大,进行绑条电弧焊或搭接电弧焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时先从中间向上方运弧,再从下端向中间运弧。

破口焊的加强焊缝,也应分两层控温施焊。

Ⅱ、Ⅲ级钢筋的电弧焊接头进行多层施焊时,采用“回火焊道施焊法”。

焊接电流应略微增大,焊接速度适当放慢。

钢筋负温闪光对焊,宜选用热闪光焊或闪光-预热-闪光焊工艺。

与常温相比应调伸长度增加10~20%;变压器级数应降低1~2级,以保证闪光顺利为准;在闪光过程开始以前,可将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行。

负温自动电渣压力焊的焊接步骤与常温相同。

但焊接需做适当调整。

其中焊接电流的大小、焊接通电时间应根据钢筋直径和环境温度适当调整。

接头药盒的拆除时间宜延长2min左右,接头的渣壳宜延长5min方可打渣。

4.砌筑工程冬季施工砌筑工程冬季施工主要采用掺加外加剂法暖棚法配合施工。
