深基坑土方开挖专项施工方案专家论证内容全面完美模板

深基坑土方开挖专项施工方案专家论证内容全面完美模板
3.施工也许遇见旳地下水处理
根据岩土工程勘察汇报, 基坑地下水位稳定标高基本在-10.4米至-10.7米, 开挖时沿支护桩四面设置排水明沟, 明沟内设置集水坑放置水泵抽水, 电梯坑部位设置集水井。
4.挖土措施
土方开挖应严格实行“分块、退挖、对称、平衡”旳原则。进行挖土分区, 分块对称开挖, 加紧支撑体系形成速度, 减小围护构造变形。每天和土方施工队沟通, 贯彻每天旳出土量, 实际参与作业旳车辆和人数。
四.重要施工技术措施及原则
1.挖土标高控制
第一阶段标高:-3.3米至-6.0米(+0.25至-3.3已经完毕), 开挖深度3.7m。
第二阶段标高:-6.0米至-10.9米, 其中-6.0米至-10.6米机械开挖, -10.6至-10.9米人工清底。
2.通道布设
在基坑西北侧留置主出入口, 通道宽度6.5米, 第一阶段挖土施工时车辆停放在-3.3米处土层装运, 第二阶段挖土施工时车辆停放在-6.0米处土层装运。
现阶段已经完毕二分之一。其中南侧旳角撑已经焊接完毕, 横撑1至横撑3旳格构柱已经开挖露出。本阶段规定土层挖除后将所有格构柱修补完毕、格构柱空隙内土清理洁净, 露出旳支护桩桩间土清掉。
环节二: 横撑1以南30米范围从-6.0米至-10.9米高土方开挖
本阶段开挖相对轻易, 其中角撑下部旳土方采用小挖机掏挖, 其他部位大挖机开挖、装运。挖机开挖至-10.6米后人工开挖至-10.9米。运土车辆停放在-6.0米处装车, 由南向北退挖。
建立以项目经理、副经理(项目总工)、项目书记旳施工管理系统。下设施工技术科、安全质量科、物资设备科、现场调度科, 详细负责施工现场协调指挥、计划安排、安全管理、物资供应、技术质量控制、劳动力调配等。
2.工期安排: 土方施工计划工期为31天, 4月1日至4月31日

深基坑专项施工方案(2015年经专家论证后修改)

深基坑专项施工方案(2015年经专家论证后修改)

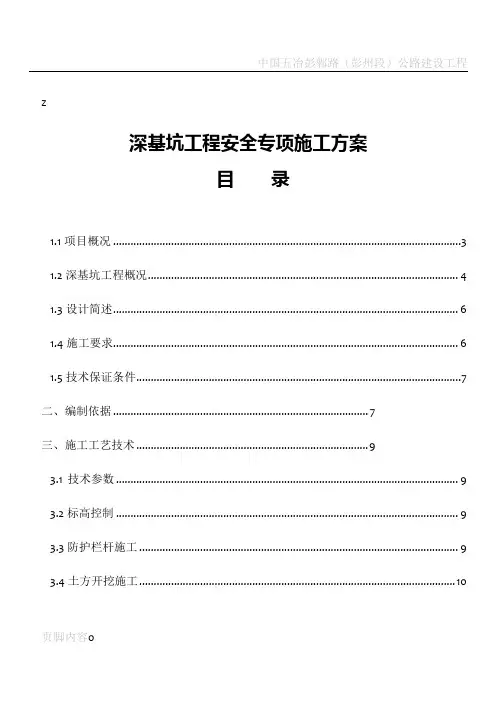

z深基坑工程安全专项施工方案目录1.1项目概况 (3)1.2深基坑工程概况 (4)1.3设计简述 (6)1.4施工要求 (6)1.5技术保证条件 (7)二、编制依据 (7)三、施工工艺技术 (9)3.1技术参数 (9)3.2标高控制 (9)3.3防护栏杆施工 (9)3.4土方开挖施工 (10)页脚内容04.2监测目的任务 (12)4.3监测方案 (12)4.4基坑监测的实施细则 (14)4.5基坑变形监测点布置 (15)4.6使用仪器设备和方法 (15)4.7监测测量仪器及其精度 (16)4.8监测成果的整理和提交 (16)4.9工序管理及记录制度 (17)4.10监测人员组织 (17)4.11监控报警值 (18)4.12报警及抢险预案设计 (18)4.13基坑监测流程 (18)4.14巡视检查 (19)4.15监测管理及信息反馈 (20)4.16其它 (21)五、施工安全保证措施 (21)页脚内容15.1组织保障 (21)5.1.1安全保障小组成员配备 (21)5.2技术措施 (22)5.3应急预案 (24)5.4监测监控 (32)六、雨季施工安排 (35)6.1雨季施工应注意采取的应急措施如下: (35)七、雨季应急措施 (36)7.1、应急组织 (36)7.2、应急准备 (37)7.3应急响应 (40)7.4突发事件应急预案 (41)八、劳动力计划 (44)8.1项目管理人员 (44)8.2特种作业人员 (46)九、方案设计说明 (47)页脚内容2附件 (36)一、工程概况1.1项目概况工程名称:泸州市江阳区旧城及棚户区改造安置房建设二期工程住宅楼及地下室。

项目地址:本工程位于泸州市江阳区龙翔西路南侧,学院路东侧。

计划开工时间:2014年10月20曰,(具体开工时间以监理工程师下达开工令为准)本工程承诺在合同工期780天内完成,并争取提前竣工。

质量要求:达到国家现行施工质量验收规范标准一次性验收合格。

土方开挖、深基坑支护(降水)施工组织设计模板(专家论证版)

土方开挖、深基坑支护(降水)施工组织设计模板(专家论证版)

XX项目土方开挖、基坑支护(降水)施工组织设计项目效果图编制:审核:审批:(三号黑体,居中、加粗)中国建筑第二工程局有限公司(专业分包编制,改为专业分包单位名称)目录一、工程概况 (1)1、工程基本情况 (1)2、现场地质、水文、气象、场地及周边条件 (1)3、工程中突出或有特色的施工内容 (1)4、基坑支护设计 (1)5、基坑降水(排水)设计 (2)6、土方开挖设计 (2)7、土方回填设计 (2)8、基坑监测设计 (2)9、特殊处理设计 (3)二、编制依据 (3)三、施工部署 (3)1、施工管理目标 (3)2、总承包单位的合同施工范围 (4)3、组织机构及人员的分工、职责 (4)4、施工部署的总体原则 (6)5、各施工阶段的流水段划分 (7)6、工程的重点与难点分析及采取措施 (7)7、四新技术推广应用计划。

(7)8、施工组织协调 (7)四、施工总平面布置 (7)1、施工现场总平面设计原则及具体要求 (7)2、施工现场总平面布置 (9)3、各施工阶段总平面布置图 (13)五、施工准备及主要资源配置计划 (13)1、技术准备 (13)2、施工方案编制计划 (14)3、试验工作计划 (15)4、施工前现场准备工作 (15)5、劳动力计划 (16)6、施工机具计划 (16)7、检验试验器具计划 (16)8、材料计划 (17)六、施工进度计划及工期保证措施 (17)1、施工总进度计划 (17)七、施工方法 (17)1、基坑支护 (17)2、基坑降水 (27)3、土方开挖 (28)4、土方回填 (34)八、基坑监测监控 (35)九、绿色施工 (37)1、绿色施工目标 (37)2、绿色施工组织管理 (38)3、绿色施工的一般规定 (39)4、资源节约 (40)5、环境保护 (42)十、主要施工管理措施 (48)1、冬雨季施工措施 (48)2、技术保证措施 (51)3、质量保证措施 (51)4、安全保证措施 (53)5、工期保证措施 (56)6、消防措施 (57)7、降本增效措施 (59)十一、应急预案 (61)1、应急组织机构 (61)2、应急救援职责 (61)3、危险源识别分析 (63)4、应急演练 (66)5、应急处理流程 (66)6、应急处理方法 (66)7、应急救援电话及路线 (70)十二、计算书及附图 (70)1、土方施工机械配置 (70)2、其他计算 (71)3、附图及附表 (71)十三、企业及人员资质 (71)XX项目土方开挖、基坑支护(降水)施工组织设计一、工程概况1、工程基本情况(工程地点、与周边环境的关系、场地标高、基坑支护周长、基坑面积、基坑底标高、开挖深度、基坑等级等;所采用的支护形式、降排水方式等)2、现场地质、水文、气象、场地及周边条件(参考地勘报告)3、工程中突出或有特色的施工内容4、基坑支护设计4.1 自然放坡本工程边坡采用自然放坡,坡度为土1:, 土1:。

深基坑专项施工方案专家论证(终稿)

深基坑专项施工方案专家论证(终稿)

深基坑专项施工方案专家论证(终稿)目录XXX易地技改项目综合楼及客服中心等工程第一章综合站房水泵房深基坑开挖1、工程概况(1)工程名称:XXX易地技改项目综合楼及客服中心等工程(2)工程地址:项目位于位于郴州市华塘镇油山村(3)建设单位:XXX监理单位:XXX施工单元:XXX勘察单元:核产业XXX、XXX质监、安监部门:XXX设计单元:XXX(4)工程简介:工程总建筑面积.75㎡,由综合楼、客服中心、倒班宿舍食堂及综合站房等组成,其中综合楼建筑面积7441.00㎡、客服中心建筑面积5682.5㎡、倒班宿舍及食堂建筑面积7250.00㎡、综合站房建筑面积1230.25㎡、污水处理站建筑面积300㎡,结构形式为框架,楼层为4~6层,建筑物最高檐口27.0m。

2、编制根据规程、规范《建筑基坑工程技术规程》(DB13(J)133-2012);《建筑地基处理设计规范》(GB5007-2002);《建筑地基基础工程施工质量验收规范》(GB -2002);《建筑边坡工程技术规范》(GB-2002)《建筑工程施工安全操纵规程》(DBJ01-62-2002);《建筑基坑工程监测技术规程》(GB-2009);《施工现场临时用电安全技术规范》(46-2005);XXX- 2 -XXX易地技改项目综合楼及客服中心等工程《建筑施工高处作业安全技术规范》(80—91);《建筑施工安全检查标准》(59-2011)三、综合站房水泵房场地地质条件3.1、绝对标高、与相对标高①现场自然面标高±0.00相对于绝对标高246.80m;②基坑垫层底面相对标高-6.80m;③基坑底周边排水沟底面相对标高-7.30米;④基坑开挖深度7.3米(含坑底排水沟500*500)。

3.2、园地地形、地貌场地位于郴州大道北面,拟建的菁华路以东、拟建的凤凰路以西交叉地段,场地基本已平整。

工程三通一平已完成,具备施工条件。

场地周边无建筑物。

场地上无高架线路。

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)(二)土方开挖主要方法:1土方开挖时,需修筑10~15%的坡道,以便挖土及时运输车辆进出。

2采用挖掘机挖土,人工抄平,开挖出的土方由自卸车运出。

3在土方开挖区,制定土方开挖高程控制方格网,根据高程控制点在网点木桩上定出标高,有卷尺或水平仪控制各点的下挖深度。

4挖掘机开挖时,操作人员上岗前必须检查挖掘机情况,发现问题及时修理,严禁带病操作。

在前、后行驶时,必须看清前、后方是否有人或障碍物。

机械在回转时必须看清360回转半径内是否有物料、人等情况。

5基坑边角处机械开挖不到的地方,用人工配合清坡,将松土清至机械作业半径范围内,再用机械运出。

6机械挖土时,留足150~300mm的土层,待验坑槽后人工修平。

7土方超挖部份用与基土相同的土料回填,并分层夯实至要求的密实度,或用碎石土料夯实回填。

(三)土方开挖技术要求:1基坑开挖过程中,坡顶10m范围内不允许堆载。

2机械开挖后,应需预留一定厚度的保护层,用人工修整坡面。

3开挖到坑底设计标高时应预留20cm厚度的保护层,且及时封底,防止坑底在空气中暴露时间过长和泡水。

4做好基坑内外排水设施,尤其在雨季施工时更应该加强基坑内积水抽排,确保基坑安全。

5基坑开挖、换填、施工结构及回填过程中严禁带水作业。

基坑锚杆边坡支护采用逆做法,边开挖边支护,原则上分层开挖高度不超过3m,分段长度不宜超过20m。

6对于现状地表近期堆积大量弃土段先清除地表弃土再进行基坑开挖及支护。

基坑石方开挖施工工艺框图准备工作(四)边坡支护边坡修整、锚杆边坡支护清理自卸车运石碴挖掘机装石碴(炮机)踢打汽车挖装机械检修技术标准学习转移工作面1、施工工艺技术总体施工方法基坑支护为临时安全措施,因工期很紧,在保证安全的情况下,土石方分段分层开挖。

总体施工流程:施工准备→土石方开挖→修坡→脚手架搭设→成孔→放锚杆注浆→编网片筋喷锚→验收→重复以上工序至坑底。

2、基坑支护设计方案1、基坑北面边坡:○a、Ⅰ区(2/01轴-12轴交T轴)基坑高度为约16米左右,先对边坡土石方进行降台,然后放坡处理方案,上部边坡高度为8米,施工坡度为1:1.3、台阶宽度为2-3米,下部边坡高度为约8米,施工坡度为1:1.3、该坡面修好坡好不做锚杆边坡技护。

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)

重庆市XXXXXXX工程深基坑支护专项施工方案编制人:XXX审核人:XX编制单位:重庆XXXXXX有限公司编制日期:二0一六年七月目录第一章、工程概况 (3)一、工程概述 (3)二、水文气象 (3)三、工程地质情况 (4)四、深基坑周边建筑物及地下管网情况 (6)五、施工难点控制 (6)六、施工平面布置 (6)第二章、编制依据 (8)第三章、施工计划 (9)一、施工进度计划 (9)二、材料与准备计划 (9)三、机具准备计划 (9)四、测量仪器及通讯设备计划 (9)第四章、施工工艺技术 (10)一、施工准备 (10)二、基坑土方开挖及支护 (10)三、施工降排水 (15)四、雨季施工措施 (16)第五章、施工安全保证措施 (17)一、组织保障 (17)二、安全技术措施 (19)三、施工应急预案 (21)四、监测监控措施 (30)第六章、劳动力计划 (33)一、劳动力计划 (33)第七章、结算书及相关图纸 (33)一、脚手架结算书 (33)二、相关图纸 (36)第一章工程概况一、工程概述重庆XXXX工程总建筑面积26425.43m2。

XXXXX地下两层连为一体,为两层地下车库层高分别为3.6m与5.4m,地下建筑面积为12086.23 m2;地上分开为XXXXXX,XX一层建筑高度为16.5m,XXXXX工程地上6层,地上建筑高度为14339.2㎡。

该工程基础形式为:独立柱基、条基,局部为孔桩,地下车库围护为剪力墙。

本工程该工程场地位于XXXXXXXX旁。

东临XXX路,基坑开挖线距公路5米,另外紧临基坑边缘上口有一10KV A的砖砌电缆沟。

南临XXXX 路,基坑开挖线距公路5米,另外紧临基坑边缘上口有一10KV A的砖砌电缆沟。

西面为XXXX,该面范围内已用做砖砌围墙,做为XXX,二个月内要进行土方开挖,基坑深度同本工程坑底。

北面紧临XXXX一座土堆集的山坡,最高处约为15米,山坡背后是一条XX河,距工地300米,基坑底标高高于河流常年水面标高。

基坑支护施工方案“专家论证”空表格(1)

基坑支护施工方案“专家论证”空表格(1)

深基坑支护施工方案“专家论证”
会议纪要
共页第页
共页第页深基坑支护施工方案“专家论证”
会议签到表
会议地点:时间:年月日
危险性较大工程专项施工方案
论证审查意见书
(深基坑支护施工方案)
论证专家成员:
二00九年月日
危险性较大工程专项施工方案论证审查意见书
(深基坑支护施工方案)
年月日
共页第页
共页第页
共页第页
共页第页淮北市中医医院病房楼扩建工程
深基坑支护施工方案




中煤第七十一工程处淮北中医院项目部二00九年月日。

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)

深基坑支护安全专项施工方案(专家论证)
一、项目背景
深基坑支护是城市建设中常见的一项重要工程,为确保工程施工过程中的安全性,在进行深基坑支护施工前,专家们特别制定了本专项施工方案,并进行了深入的论证,以确保工程顺利完成并保障施工人员的生命财产安全。

二、施工方案内容
1. 工程目标
本专项施工方案的工程目标是保障深基坑支护工程的安全施工,确保支护结构
的稳定性和施工进度的顺利进行。

2. 施工流程
•开始前的准备工作包括工地勘察、方案设计和材料准备等;
•施工过程中将按照时间节点依次开展钢支撑、箱形支撑等工程;
•结束阶段包括施工情况验收和安全工程检查。

3. 安全措施
在施工过程中,将严格执行以下安全措施: - 指定专人负责安全管理,定期对
施工现场进行安全检查和记录; - 建立完善的安全制度,包括应急预案和紧急撤离
程序等; - 施工人员必须接受相关培训并戴好安全防护装备。

4. 质量保证
本施工方案对所用材料、工程质量等方面提出了严格要求,同时设立质检小组
定期抽检工程进度,确保工程质量稳定。

三、专家论证
本施工方案是由资深专家组成的专家团队,包含结构工程师、安全专家等多个
领域的专业人士,经过多轮讨论和论证,认为该施工方案符合工程要求、安全可靠,能够有效保障工程施工的顺利进行。

四、结语
深基坑支护安全专项施工方案经过专家的认真研究和论证,是确保工程顺利进
行和保障施工人员安全的重要保障措施。

相关人员将严格按照此方案执行,努力实现工程目标,为城市建设贡献力量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

深基坑支护施工方案专家论证后改目录1、编制依据...................................................................... 错误!未定义书签。

2、工程概况...................................................................... 错误!未定义书签。

2.1支护设计概况 ........................................................ 错误!未定义书签。

2.2场区周边环境 ........................................................ 错误!未定义书签。

2.3场地工程地质条件 ................................................ 错误!未定义书签。

2.4场地水文地质条件 ................................................ 错误!未定义书签。

3、工程特点...................................................................... 错误!未定义书签。

3.1支护设计具体介绍 ................................................ 错误!未定义书签。

3.2工程特点及实施难点 ............................................ 错误!未定义书签。

4、施工组织管理.............................................................. 错误!未定义书签。

4.1施工组织部署 ........................................................ 错误!未定义书签。

4.2施工协调管理 ........................................................ 错误!未定义书签。

4.3组织管理体系 ........................................................ 错误!未定义书签。

5、施工平面布置及各项目需用计划 ............................. 错误!未定义书签。

5.1总体布置 ................................................................ 错误!未定义书签。

5.2现场平面布置原则 ................................................ 错误!未定义书签。

5.3现场平面布置管理 ................................................ 错误!未定义书签。

5.4主要材料物质计划 ................................................ 错误!未定义书签。

6、主要施工方法及施工顺序.......................................... 错误!未定义书签。

6.1施工顺序 ................................................................ 错误!未定义书签。

6.2主要施工方法 ........................................................ 错误!未定义书签。

6.2.1微型钢管桩施工 .......................................... 错误!未定义书签。

6.2.2锚杆施工....................................................... 错误!未定义书签。

6.2.3 锚管 .............................................................. 错误!未定义书签。

6.2. 4土钉挂网...................................................... 错误!未定义书签。

6.2. 5喷射砼面板及钢筋网 ................................. 错误!未定义书签。

6.2.6土方开挖施工............................................... 错误!未定义书签。

6.2.7坡顶、坡底排水 ......................................... 错误!未定义书签。

6.2.8上层滞水处理............................................... 错误!未定义书签。

6.3施工注意事项 ........................................................ 错误!未定义书签。

7、施工进度计划及人员安排.......................................... 错误!未定义书签。

7.1工期目标 ................................................................ 错误!未定义书签。

7.2工期保证措施 ........................................................ 错误!未定义书签。

7.3施工人员安排 ........................................................ 错误!未定义书签。

8、质量保证体系及质量保证措施 ................................. 错误!未定义书签。

8.1质量方针和质量目标 ............................................ 错误!未定义书签。

8.2质量管理组织机构、质量体系及质量职责....... 错误!未定义书签。

8.3质量体系主要要素控制 ........................................ 错误!未定义书签。

9、工期保证措施.............................................................. 错误!未定义书签。

10、安全保证措施............................................................ 错误!未定义书签。

10.1安全目标 .............................................................. 错误!未定义书签。

10.2安全保证措施 ...................................................... 错误!未定义书签。

10.3安全技术保证措施 .............................................. 错误!未定义书签。

10.4施工机械安全控制措施 ...................................... 错误!未定义书签。

11、文明施工和环境保护................................................ 错误!未定义书签。

12、基坑监测及应急措施................................................ 错误!未定义书签。

12.1基坑监测 .............................................................. 错误!未定义书签。

12.2应急措施 .............................................................. 错误!未定义书签。

12.3应急措施安排 ...................................................... 错误!未定义书签。

1、编制依据1.1深基坑支护设计书1.2岩土工程勘察报告1.3湖北省深基坑工程技术规定( DB42/159- )1.4建筑基坑支护技术规程( JGJ120-1999)1.5建筑桩基技术规范( JGJ94-94)1.6混凝土结构施工及验收规范( GB50204- )1.7供水水文地质勘察规范( GBJ27-88)1.8建筑地基处理技术规范( JGJ79-91)1.9锚杆喷射砼支护技术规范( GB50086- )2、工程概况2.1支护设计概况1、本基坑重要性等级为二级。

2、本工程主楼设计为10层, 地下室设计为地下一层, 层高4.6M, 其中地下建筑面积约为839平方米。

该地下室正负零设计标高为28.6M, 自然地面为28.1-28.3M。

3、基坑支护体系概况。

本项目基坑南北两侧及东侧要采用复合喷锚支护, 其中对北侧并增设微型钢管桩:基坑东南角已有建筑较近地段, 采用双排桩支护: 基坑西南角邻近已有建筑较近地段, 采用悬臂桩支护:西侧采用水泥土搅拌重力式挡墙墙支护措施。

2.2场区周边环境拟建场地位于监利县交通路, 基坑东边为监利县交通路、基坑北侧坑壁沿宋家湾西路, 拟拆除基坑西南角已有建筑最北端一间。

2.3场地工程地质条件经过勘察查明, 本场地土层主要为杂填土、粉质粘土, 上部为厚度不等的杂填土, 下部为粉质粘土夹粉土。

详见勘探资料。

2.4场地水文地质条件根据勘察资料, 本场地地下水的类型为上部滞水, 上部滞水主要赋存于杂填土与2层粘土层中, 大气降水和地表水渗入是其主要补给来源。

3、工程特点3.1支护设计具体介绍按湖北建艺风工程设计有限公司设计的图纸1: 基坑深度:一、 CD\HJ段, 基底标高为-6.5米, 坑深6.2米:二、西侧( KLAB段) , 基底标高-5.7米, 坑深5.4米:三、基余地段( BC\DEFGH\JK段) , 基底标高-5.7米, 坑深5.4米2: 支护结构介绍一、 BC/DEF段: 坑深5.4米, 采用复合喷锚支护, 水泥土搅拌桩三排, 有效桩长10米, 锚杆四排, 并沿搅拌桩桩排增设向微排增设竖向微型桩( 钢管102*4.0) 。
