路堑边坡防护施工方案

合集下载

(整理)路堑边坡防护

(整理)路堑边坡防护

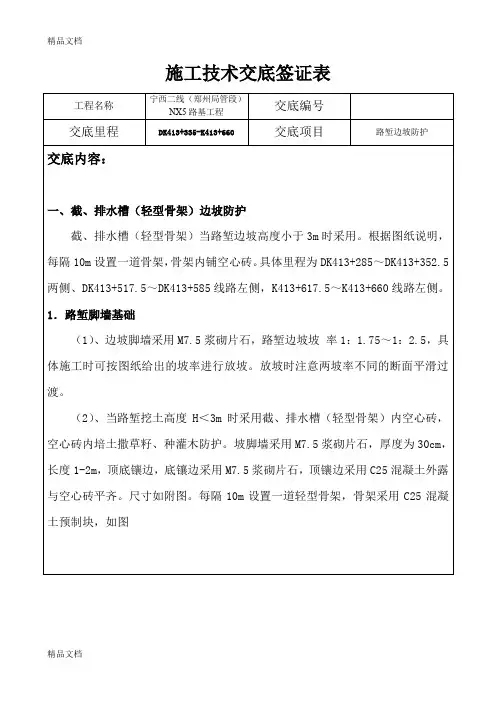

施工技术交底签证表工程名称宁西二线(郑州局管段)NX5路基工程交底编号交底里程DK413+335-K413+660 交底项目路堑边坡防护交底内容:一、截、排水槽(轻型骨架)边坡防护截、排水槽(轻型骨架)当路堑边坡高度小于3m时采用。

根据图纸说明,每隔10m设置一道骨架,骨架内铺空心砖。

具体里程为DK413+285~DK413+352.5两侧、DK413+517.5~DK413+585线路左侧,K413+617.5~K413+660线路左侧。

1.路堑脚墙基础(1)、边坡脚墙采用M7.5浆砌片石,路堑边坡坡率1:1.75~1:2.5,具体施工时可按图纸给出的坡率进行放坡。

放坡时注意两坡率不同的断面平滑过渡。

(2)、当路堑挖土高度H<3m时采用截、排水槽(轻型骨架)内空心砖,空心砖内培土撒草籽、种灌木防护。

坡脚墙采用M7.5浆砌片石,厚度为30cm,长度1-2m,顶底镶边,底镶边采用M7.5浆砌片石,顶镶边采用C25混凝土外露与空心砖平齐。

尺寸如附图。

每隔10m设置一道轻型骨架,骨架采用C25混凝土预制块,如图2、混凝土空心砖(1)、本空心砖采用C15混凝土预制,为正六边形,空心砖内撒草籽,种灌木。

(2)、施工前应整修好坡面,清除浮土,填补凹坑,使坡面大致平整。

(3)、混凝土空心砖自下而上铺设,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物。

(4)、砌筑完成后,在砖的空心部分回填适宜植物生长的黏性土。

最后在黏性土上种植设计规定的或易于成活的植物,注意对植物进行适当保护和灌溉,保证其成活率,达到防护效果。

空心砖植草灌用于路基边坡防护既可提高景观效果,又可防止地表水对路基边坡的直接冲刷。

(5)、空心砖铺设为满铺,从底镶边开始直至铺设到坡顶,若空心砖与顶镶边冲突,适当调整空心砖。

如附图所示。

施工时应先施工脚墙,当脚墙施工完成后方可铺设空心砖。

二、拱形截水骨架护坡拱形截水骨架护坡分为两种形式,一种为M7.5浆砌片石护坡,另一种为C15混凝土护坡,根据图纸要求,M7.5浆砌片石拱形截水骨架铺设的里程为DK413+585~DK413+600左侧、K413+320~K413+415右侧、K413+557~K413+617.5右侧;C15混凝土拱形截水骨架护坡里程为DK413+315~DK413+517.5左侧、DK413+352.5~DK413+600、K413+208.8~K413+320、K413+415~K413+557右侧1、采用M7.5浆砌片石拱形骨架护坡时路基预压完成,沉降稳定后施工,先清除边坡上松土,并按设计坡度削坡,施工坡脚脚墙。

路堑边坡防护工程设计方案

路堑边坡防护工程设计方案

路堑边坡防护工程设计方案一、工程概述本方案针对某公路工程中的路堑边坡进行防护设计,边坡高度大于8m,地质条件复杂,存在一定的安全隐患。

为了确保边坡稳定和行车安全,结合地质、水文、气候等自然条件特点,采用灵活有效的防护方式,加大植被面积,建造生态公路,人文公路。

二、设计依据1. 施工图纸2. 《公路桥涵施工技术规范》(JTJ041-2000)3. 《公路工程质量检验评定标准》(JTG F80/1-2004)4. 地质勘察报告5. 水文地质资料6. 气候条件三、设计原则1. 确保边坡稳定和安全2. 结合环境保护,加大植被面积3. 经济合理,施工方便4. 考虑边坡后的自然地形和地貌四、防护方案1. 坡面防护a. 采用框架方格砌石防护,每10m设置一道框架,框架间距2mb. 框架内填充种植土,种植草皮植物,增加植被面积c. 在边坡坡脚设置排水沟,防止水积滞在边坡内部2. 坡脚防护a. 在边坡坡脚设置矮脚墙,墙高2m,墙体采用片石砌筑b. 矮脚墙后设置锚杆加固,锚杆长度10m,间距2mc. 锚杆后填充碎石,形成缓冲层,减少坡脚压力3. 排水工程a. 在边坡顶部设置排水沟,每隔20m设置一道排水沟b. 排水沟采用M7.5水泥砂浆砌筑,沟底坡度为2%c. 排水沟出口设置急流槽和流水踏步,确保水流畅通4. 植被恢复a. 在边坡表面种植适应性强、生长迅速的草皮植物b. 选择抗旱、抗寒、抗风化的植物种类,提高植被的存活率c. 定期进行绿化养护,确保植被生长良好五、施工组织及进度计划1. 施工组织a. 选配经验丰富、技术业务精湛的工程师及工作人员,全面负责和加强对该项工程的生产指挥和技术管理工作b. 调遣专业性强的作业队伍投入施工,确保工程顺利进行c. 根据施工要求,组织好施工力量,配备相关技术人员和施工班组2. 施工进度计划a. 编制详细的施工进度计划,明确各施工阶段的时间节点b. 合理安排施工顺序,确保施工顺利进行c. 及时调整施工计划,应对施工中可能出现的问题六、质量保证措施1. 严格遵循相关规范和标准,确保施工质量2. 加强施工过程控制,对施工人员进行技术培训和质量教育3. 进行质量验收,对施工过程中的各个环节进行监督检查4. 定期对施工质量进行评估和总结,不断优化施工工艺七、安全文明施工措施1. 制定安全文明施工管理制度,明确安全文明施工要求2. 对施工人员进行安全教育培训,提高安全意识3. 定期进行安全检查,及时发现和整改安全隐患4. 落实环境保护措施,减少施工对环境的影响本设计方案旨在确保路堑边坡的稳定和安全,结合环境保护,提高植被面积,建造生态公路。

公路护坡防护工程施工(3篇)

公路护坡防护工程施工(3篇)

第1篇一、施工准备1. 人员准备:选配经验丰富、技术精湛的工程师及工作人员,全面负责和加强对该项工程的生产指挥和技术管理工作。

调遣专业性强的作业队伍投入施工,确保施工顺利进行。

2. 材料及试验准备:根据施工进度计划,制定材料供应计划。

主要材料包括钢铰线、钢筋、混凝土、水泥、锚具、草皮植物、砌石、水泥砂浆、片石等。

所有材料需经过标准试验审批合格。

3. 施工设备准备:准备必要的施工设备,如挖掘机、装载机、压路机、混凝土搅拌机、喷浆机、钻孔机等。

二、施工方法1. 植物防护:适用于8m以下路堤边坡。

主要方法包括挂三维土工网植草防护、挂网喷播混生植物防护、土工格室植草防护等。

2. 骨架植物防护:适用于边坡高度大于8m的情况。

主要方法包括浆砌片石(或混凝土)骨架植草防护。

3. 工程防护:适用于土质路堑边坡、风化岩石路堑、沿河路堤边坡等。

主要方法包括喷浆防护、砌石框架防护、浆砌片石防护等。

4. 锚杆挂网喷射混凝土(砂浆)防护:适用于岩石边坡。

主要步骤包括锚杆施工、钢筋网铺设、喷射混凝土(砂浆)施工。

5. 浆砌片(卵)石护坡:适用于冻胀变化较大的土质边坡。

主要步骤包括浆砌片石、养护。

三、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求和国家标准。

2. 施工工艺:严格按照施工规范和工艺要求进行施工,确保施工质量。

3. 检测与验收:定期进行检测与验收,确保工程质量符合设计要求。

4. 安全生产:加强施工现场安全管理,确保施工安全。

四、施工注意事项1. 施工过程中,应充分考虑地质、水文、环境等因素,合理选择防护方案。

2. 施工现场应做好排水、防尘、降噪等措施,确保施工环境良好。

3. 施工过程中,应加强与其他施工工种的协调配合,确保施工进度。

4. 施工结束后,应及时进行交工验收,确保工程质量。

总之,公路护坡防护工程施工是确保公路安全、稳定、美观的重要环节。

在施工过程中,要严格按照规范要求,确保施工质量,为我国公路建设事业做出贡献。

边坡防护工程施工方案(完整版)

边坡防护工程施工方案(完整版)

目录一、施工方案与技术措施…………………………………………….( 1)二、质量保证措施 (11)三、施工总进度计划及保证措施 (12)四、施工安全措施 (13)五、文明施工措施 (17)六、机械及人力投入情况 (19)一、施工方案与技术措施一)、编制原则及总体思路1.1.1、编制原则(l)、遵循业主要求,确保实现工期、质量、安全、环境保护、文明施工和造价等各方面的工程目标。

(2)、指导思想是:施工技术先进、施工方案可行、重信誉守合同、施工组织科学、按期安全建成,不留后患。

(3)、质量管理目标:场平均匀稳定、外观平整美观、几何尺寸准确,质量内实外美。

(4)、严格执行施工过程中涉及的相关规范、规程和技术标准。

1.1.2、总体思路(1)、施工前填筑试验能有效地使所选填料达到规定的压实度为止。

试验时记录:压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层填料的松铺厚度、材料的含水量等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据,用以指导路基的施工。

(2)、土石方调配:土石方调配遵循以近就近、合理利用的原则,使拉运工作量最小,工程成本最低。

(3)、土石方采用大型机械化施工,土方及强风化岩石开挖采用挖掘机及推土机自上而下进行开挖,挖掘机、推土机无法实现开挖时采用松动爆破,边坡处根据实际地质及施工条件采用光面爆破。

在施工中严格控制装药量,并加强防护和警戒。

开挖后的土石方由挖掘机或装载机装入自卸汽车运到填方段或弃土场。

(4)、填筑采用分段分层纵填法施工。

自卸汽车运输填料,推土机分层摊铺、分层整平,重型振动压路机分层压实,分层检查验收。

二)、边坡工程1、开挖机械设备选型。

根据开挖区地形地质及施工强度情况,挖装设备宜选择运转灵活、挖装效率高、斗容量适中即容量为1.0m3 的液压挖掘机(反铲),运输设备选择载重吨位15t 左右的自卸汽车,开挖土层较薄地段选用推土机辅助集料。

2、开挖施工顺序。

路面护坡工程施工方案

路面护坡工程施工方案

路面护坡工程施工方案一、工程概况本工程位于XX市XX区,包括X公里长的道路边坡护坡工程。

施工范围内主要包括路基侧坡防护、护坡垃圾清理、草坪铺设等工作。

工程地点:XX市XX区工程范围:X公里道路边坡建设内容:路基侧坡防护、护坡垃圾清理、草坪铺设等二、施工前准备工作1. 资料搜集与分析:收集工程地点的地质、气候、水文等方面的资料,进行综合分析。

2. 设计方案确定:根据地质、气候等情况,确定最佳施工方案。

3. 设备准备:准备所需的施工机械设备,如挖掘机、推土机、压路机等。

4. 材料采购:购买所需的护坡材料,如钢筋笼、护坡网、草坪等。

5. 安全督导:对施工现场进行安全评估,确保施工安全。

6. 施工人员培训:对施工人员进行培训,确保施工技术过关。

7. 施工进度计划:制定详细的施工计划,确保工程按时完工。

三、施工工艺流程1. 地面打底:首先清理路基旁边的垃圾和杂草,进行地面平整。

2. 边坡开挖:使用挖掘机对路基侧坡进行开挖并掏除杂物。

3. 边坡加固:在边坡开挖完成后,进行边坡加固工程,包括设置加固钢筋笼,并进行混凝土浇筑。

4. 护坡网安装:在边坡加固完成后,进行护坡网的安装,形成防护结构。

5. 草皮铺设:在护坡网安装完成后,对边坡进行草皮铺设,美化环境,增强护坡功能。

6. 清理完工:最后对施工现场进行清理,确保施工区域干净整洁。

四、施工注意事项1. 安全施工:施工现场应设置施工警示标志,加强安全管理,确保施工安全。

2. 环境保护:施工过程中要注意环境保护,确保不对周围环境造成影响。

3. 施工质量:严格按照设计要求施工,确保施工质量过关。

4. 施工进度:严格按照施工进度计划进行施工,确保工程按时完工。

5. 经济合理:合理控制施工成本,确保施工经济合理。

以上就是一种路面护坡工程的施工方案,该方案可根据实际情况进行调整。

希望本文对大家有所帮助。

边坡支护施工方案

边坡支护施工方案

边坡支护施工方案边坡支护施工方案(一)目前,我国山区高速马路建设迅猛发展。

在高等级马路的修建中,出现大量的深挖路堑与高填路堤边坡,其防护问题特别突出。

为了满意平安牢靠和经济合理双重目标,对高边坡病害特征的深化分析和对其治理工程方案的慎重选择显得非常重要。

马路边坡沿马路分布的范围广,对自然环境的破坏范围大,假如在防护的同时,能够留意爱护环境和创建环境,采纳适当的绿化防护方法来进行,则会使马路具有平安、舒适、美观、与环境相协调等特点,也将会产生可观的经济效益、社会效益和生态效益。

边坡设计应遵循“平安绿色、水土保持、复原自然、环保之路”的设计原则。

对马路边坡进行防护,必需考虑以下问题:①边坡稳定:爱护路基边坡表面免受雨水冲刷,减缓温差与温度改变的影响,防止和延缓软岩土表面的风化、破裂、剥蚀演化过程,从而爱护路基的整体稳定性。

②环境爱护:使工程对环境的扰乱程度削减到最小,并谋求人工构造物与自然环境相协调。

③综合效应:综合防光,防眩,防烟,诱导司机视线,改善景观等目的进行边坡绿化防护,充分发挥防护工程的综合效益。

1工程防护1.1 抹面与捶面[1]1.1.1适用条件:①对各种易于风化的软岩层(如泥质砂岩、页岩、千枚岩、泥质板岩等)边坡,当岩层风化不甚严峻时;②所防护的边坡,本身必需是稳定的,但其坡面形态、陡度及平顺性不受限制;③所防护的边坡,必需是干燥、无地下水的岩质边坡。

1.1.2构造要求:①抹面厚度一般为5~7cm,捶面厚度为10~15cm,一般为等厚截面。

②抹面与捶面工程的周边与未防护坡面连接处,应严格封闭。

如在其边坡顶部做截水沟,沟底与沟边也要做抹面或捶面防护。

③大面积抹面或捶面时,每隔5~10m应设伸缩缝。

1.2 灌浆与勾缝[1]灌浆适用于石质坚硬、不易风化、岩层内部节理发育,但裂缝宽度较小的岩质路堑边坡。

勾缝适用于石质较坚硬、不易风化、张开节理不甚发育,且节理缝较大较深的岩石路堑边坡上。

1.3水泥土护坡1.3.1适用条件:①适用于粉土、粉砂、粉质粘土、粘土等填方边坡。

路堤及路堑施工安全防护措施

路堤及路堑施工安全防护措施

路堤及路堑施工安全防护措施1.路基施工的安全、防护措施(1)本地段树木、灌木繁盛,清表时严禁放火焚烧,以免引起火灾。

(2)砍伐树木时,伐树周围布置警戒,并注意树木的倒向,以免倾倒伤人,大风、雨雾天禁止进行伐树作业。

(3)拆除建筑物前制定安全可靠的拆除方案,并进行警戒。

拆除必须由上而下,先外后内,严禁数层同时作业及采用掏空、挖切作业。

2.路堑施工的安全、防护措施(1)开工前,确定爆破危险区,非施工人员禁止进入施工场地,并采取有效措施防止人、畜、建筑物和其它公共设施受到危害和损坏。

(2)在危险区的边界设置明显的警示标志,建立警戒线和显示爆破时间的警戒信号,在危险区的入口或附近道路要设置明显标志,并派专人看守,严禁往来人员在爆破时进入危险区。

(3)石方爆破以小型及松动爆破为主,制定详细的技术安全措施报监理工程师审批,经审批后按批准的方案、方法进行大规模爆破。

(4)爆破作业前必须对靠近铁路、公路边用竹子或木头做成的排架进行防护,对附近的电缆、电线进行必要的防护,并经监理工程师认可。

(5)钻爆时,严格控制炮眼深度、方向、装药量及炮泥的堵塞长度。

确保起爆时不发生飞石。

(6)高陡边坡施工时作业人员必须绑系安全带,开挖工作与装运作业相互错开,当所有岩面危石清除干净后,方可恢复交通及施工。

(7)爆破后,先由专业人员进入现场,在确认所有炸药均全部起爆,无瞎爆的情况下,其他人员方可进入现场。

(8)土方开挖时严禁掏洞作业,操作人员保持足够的安全距离。

(9)滑坡地段的开挖从两侧向中部自上而下进行,并加强支护,施工中设专人观察。

(10)机械施工时,机械与边缘保持一定的安全距离,弃碴时在尽头设置车挡,并使机械处于良好的工作状态。

机械间距保持不小于8m。

(11)高边坡的深挖高填作业。

对高路堑施工保持边坡稳定,并经常检查边坡坡面的稳定,机械施工时注意施工顺序。

高填段施工严格按设计边坡填筑,并做好相关的防护措施。

(12)现场安全员持证上岗。

路堑开挖及边坡防护专项施工方案

路堑开挖及边坡防护专项施工方案

路堑开挖及边坡防护专项施工方案1.施工前准备工作1、高边坡施工主要工作是做好土石方开挖与防护工程施工的有机结合和进度协调,坚持“分级开挖,分级防护”的原则,自上而下,开挖一级,防护一级,工序衔接紧凑,严禁一挖到底。

高边坡开挖应贯彻“动态设计、动态施工”的原则,在开挖过程密切注意核对地质情况,发现实际地质情况与设计不符时,或地质有异常变化是,立即上报业主单位、设计单位、监理单位和总承包部相关人员到现场查看并确定是否需要变更。

2、路基施工前,进行测量放线。

对设计单位交出的基桩(导线点、永久水准点)进行复测,将丢失的控制点补齐,将妨碍施工的控制点移至便于使用又不影响施工的地方,并将复测结果上报监理工程师。

经确认无误后,按工程施工图加密导线点及增设临时水准点,对导线点、水准点进行妥善固定保护,施工过程中每三个月复测一次。

每20m设置一组中心桩和一组边桩(高程桩),曲线段加密至5~10m并妥善保护。

3、认真复核图纸,在施工前详细复查深挖路堑地段的工程地质资料,包括土石界线、岩层风化厚度及破碎程度,岩层的构造特征等。

4、设安全防护区:施工现场附近,禁止行人、车辆通过,界定安全防护区,在施工场地两端设施工标志。

根据施工安全操作规范要求,选择安全防护措施。

5、进入施工现场必须按照作业要求正确穿戴个人防护用品,严禁赤脚或穿高跟鞋、硬底鞋、带钉易滑的鞋和拖鞋进入施工现场。

对所有施工人员进行三级技术交底及安全教育。

6、特种设备操作人员及高空作业人员必须持证上岗。

2.本标段路堑边坡概况边坡坡率:一般土质类(含全强风化软质岩)边坡坡率为 1∶1.0~1∶2.0,强风化硬质岩及中风化软质岩路段边坡坡率为 1∶0.75~1.0,弱~微风化硬质岩路段边坡坡率为 1∶0.5~1∶0.75。

边坡分级高度:边坡分级高度原则上为 8-10m,每一级间设置 2m 宽的平台。

碎落台:碎落台宽 1.5m,设内倾横坡3%。

边坡平台:宽度为 2.0m,设内倾横坡3%。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路堑深挖边坡防护施工及注意事项一、路堑防护形式①土质路堑土质挖方路段高度小于3m时,坡面直接植草,边坡高度3<H≤6.0m时,采用三维植被网植草防护,边坡高度H>6m时,一般采用骨架内植草灌防护,骨架内植草灌护坡主要有方格形骨架内草灌护坡,拱形骨架内草灌护坡等形式。

②岩质路堑对于稳定的岩质路堑边坡采用客土喷播进行防护,对于可能出现小规模坍塌和岩质泥化剥落地段,采用钢筋砼人字形骨架+固定锚杆护坡;对于顺向坡,采用钢筋混凝土方格骨架锚杆、钢筋混凝土框架锚杆等进行防护。

二、防护施工方案1、路堑植被护坡路堑植被护坡采用的是机械液压喷播植草。

路堑液压喷播植草的原理就是将草种、肥料、土壤改良剂、土壤稳定剂、种子粘结剂、水分充分混合均匀后,用喷枪均匀地喷射到斜坡或平整好的地面上,并覆盖,待植物种子发芽、生长,三个月便可形成漂亮的草坪。

由于喷浆中含有粘着剂、保水剂、肥料和纤维等成分,因而具有较好的附着力和粘结力,在土表形成半渗透的保湿表层,可大大减少水分的蒸发,为种子发芽和幼苗生长提供水分、养分和遮荫条件,尤其是纤维胶体与土表粘合,使种子的幼苗遇风、降雨、浇水等不会冲失,具有良好的固种保苗作用。

①草籽、树种应选用根系发达茎矮叶茂并适用于当地成活率高的多年草种。

喷播草籽含量每平方米不小于15~20g,批量种子应该进行抽检,抽检项目包括种子净度、种子发芽实验,种子活力测定等。

②喷播植草时大面积的喷播工程应先行试播,以得到合理的种子、肥料、农药、保水剂和营养土等的配合比,将混合料按一定比例加水制成喷投物料,喷投物料应该有一定的稳定性,喷到预订的坡面上切忌浆材沿坡面流动。

③施工完毕后进行的精细的养护管理包括覆盖、浇水、施肥和病虫害防治等,养生期不少于30天。

对漏喷、草籽发芽成活过稀部位要进行补种或喷补,成活率应达到90%。

养生期内,需用透气农膜覆盖,避免雨水冲刷。

工艺流程:主要机具设备表:主要机具设备表质量控制及检验:喷播植草后应及时进行浇水、养护和补植,成活率、覆盖率不应低于设计或下表的要求:2、路堑三维植草灌护坡三维网植草灌护坡是指利用活性植物并结合土工合成材料等工程材料,在坡面构建一个具有自身生长能力的防护系统,通过植物的生长对边坡进行加固的一门新技术。

由于三维网的存在,植物的庞大根系与三维网的网筋连接在一起,形成一个板块结构(相当于边坡表层土壤加筋),从而增加防护层的抗拉强度和抗剪强度,限制在冲蚀情况下引起的“逐渐破坏”(侵蚀作用会对单株植物直接造成破坏,随时间推移,受损面积逐渐增大)现象的扩展,最终限制边坡浅表层滑动和隆起的发生。

适用条件:三维网植草灌护坡适用于边坡高度3m<H≤6m、坡比不陡于1:1的土质或耐冲刷性差得岩石边坡。

工艺流程:清理坡面→铺设三维植被网→固定三维植被网→喷植生混合料→盖无纺布→正常养护①首先平整坡面,然后在距坡顶50cm和坡脚处分别开挖宽20cm,深30cm的沟槽,将土工网铺设于沟内,用U型钢钉固定并填土夯实。

U型钉采用φ8钢筋弯制而成。

②铺设三维植被网:采用从坡顶至坡脚顺铺的方式铺设,网垫保持平整且与坡面紧贴。

③固定三维植网被:相邻网垫纵横向搭接20cm,沿纵向每间隔1m用U型钉固定(搭接部位必须固定),其斜向间距为1m。

④大面积喷射前,首先根据不同的岩土情况进行试喷,待取得成功经验后,再进行大面积施工。

⑤植生混合料分两次喷射,第一层喷射厚度5cm左右,待达到一定强度后,再喷射第二层达到设计厚度10cm。

⑥喷混植草后,在边坡表面覆盖无纺布,以保持坡面水分并减少降雨对种子的冲刷,促使种子成长。

在草苗长至5~6cm揭开无纺布时,应适当露苗锻炼,逐步揭开。

⑦施工完毕后按正常绿化养护方法进行养护工作。

根据土壤肥力、湿度、天气情况,酌情追肥和灌溉,同时注意病虫害的防治。

质量控制要点:①三维网技术参数:纵横向拉断力≥2KN/m,厚度≥14mm,单位面积质量≥350g/m2。

②铺设土工网时应力求平整,不能褶皱。

3、路堑客土喷播植草采用客土喷播植草又叫喷植混凝土,是一种全新的生物边坡防护措施,它的特点是在岩石上能为植物创造生长条件,恢复了因工程施工而破坏的生态系统,制造与自然表土相近的生长基础,培育出稳固边坡和与周边环境和谐的植物,有效恢复生态,并形成可粗放管理的优美植物群落,突破了以往植物防护必须以土质边坡为前提的概念,充分体现了现代环保意识,于环境、自然、工程等各方面来说是一种较为理想的防护手段。

路基边坡的防护型式根据气候、水文、地形、环境保护和美化绿化等方面考虑,为了使运营环境舒适、美观,尽量近于自然环境,现在越来越多的施工项目边坡防护采用客土喷播植草型式。

①采用喷植混凝土防护岩石边坡的机理常用的边坡防护大致可分为工程和植物两种方法。

工程防护方法包括圬工护坡、骨架、挡墙栅栏、锚索、喷混凝土等传统工程防护方式;植物防护方法是在边坡较为稳固的基础上采用植树种草的办法作为防止雨水冲刷,控制表土流失的措施。

随着对环境保护的重视,工程防护与植物防护相结合并尽可能多的使用植物防护已是大势所趋。

岩石边坡一般是稳定的,经过工程加固的边坡其稳定性更有保障,但裸露的岩石不仅影响景观,破坏了环境,而且长时间的裸露会导致风化严重甚至边坡失稳。

喷植混凝土边坡防护技术是针对以往岩石坡而无法绿化的状况而研制开发的,原理是用高次团粒剂使客土形成密实结构,植物纤维在其中起到类似植物根茎的网络作用,造就具有耐降雨冲刷、牢固且透气、与自然表土相近的生长基础。

喷植混凝土主要用于岩石坡面和硬质喷植土地等绿化困难的地带,使其得以恢复自然生态保护环境和景观美化为目的的绿化成为可能。

②施工过程路堑按设计要求分层开挖完成一级边坡后,搭设钢管脚手架作为锚杆钻孔、绿化基材混合物喷射施工平台,脚手架必须搭设牢固,能满足机械设备重量及施工过程中各种施工荷载的要求,脚手架上必须满铺脚手板,并且固定牢固。

锚杆施工工艺:路堑边坡按设计要求清理好后,开始进行锚杆施工作业。

1、定位:孔位允许偏差为±15mm;锚杆孔距误差不超过150mm。

2、钻孔:锚杆采用风枪打眼,锚杆轴线与岩体主体结构面或滑移面成大角度相交,钻孔要符合以下要求:钻孔圆而直,钻孔方向尽量与岩层主要结构面垂直;锚杆孔径要大于杆体直径15mm。

钻孔深度要满足下列要求:锚杆孔深允许偏差为±50mm;钻孔质量和锚杆材料质量是锚杆施工质量的基础,确保每一根锚杆都能发挥支护的作用。

3、清孔:用高压风管将孔内粉尘和杂物吹出。

4、砂浆制备:采用不低于42.5级且具有抵抗水侵蚀的化学稳定性的普通硅酸盐水泥,按施工配合比在拌合站统一拌合锚杆用砂浆。

5、锚杆准备:按设计要求截取杆体,并整直、除锈和除油。

锚杆采用Φ18钢筋。

客土喷播护坡锚杆长度和不含草籽的绿化基材混合物厚度按地质条件不同分2种形式:稳定性良好的软质岩边坡,长锚杆采用3m,短锚杆采用1m,绿化基材混合物厚10cm;稳定性较好的土石混合边坡,长锚杆采用4m,短锚杆采用2m,绿化基材混合料厚8cm。

当边坡可能出现局部不稳定病害时,长锚杆长度应经分析计算后确定。

6、注浆:孔深、孔径验收合格后灌注水泥砂浆,普通水泥砂浆锚杆的施工要求如下:砂浆拌和均匀,随拌随用,一次拌和的砂浆要在初凝前用完。

砂浆质量是确保粘结力和锚固力的核心,必须充分注意,严格控制在初凝前用完,并要遵守以下规定:(1)、注浆开始或中途暂停超过30分钟时,要用水润滑注浆罐及其管路。

(2)、注浆孔口压力控制在0.4~0.6Mpa之间;。

(3)、注浆管要插至距离孔底5~10cm处,随水泥砂浆的注入缓慢匀速拔出,直到注满为止。

7、插锚杆:注浆结束后随即迅速将锚杆体插入,锚杆杆体插入孔内的长度不得短于设计长度的95%。

若孔口无砂浆流出,必须将锚杆体拔出重新注浆。

固定镀锌钢丝网:将钢丝网从坡顶沿坡面顺势铺下,钢丝网应伸出坡顶50cm,若坡顶截水沟未修筑,最好置于坡顶浆砌石底下,在坡底也应有20cm钢丝网埋置于碎落平台填土中。

铺设时网应拉紧,铺平顺后将网挂在锚杆上,用连接件或铁丝锁紧,并根据需要采用不同厚度的混凝土垫块,以使铁丝网与坡面的距离保持3~5cm,网与网之间搭设宽度为15cm。

完成网与锚杆的连接工作后再施工纵、横向钢筋并与锚筋焊接,然后将镀锌钢丝网与纵、横向钢筋框条用φ2.6镀锌铁丝绑牢。

要严格检查钢丝网与锚杆及纵、横向钢筋框条连接的牢固性,确保网面与坡面形成稳固的整体。

喷射有机基材:有机基材是由土壤、水泥、保水材料、有机质和肥料等组成,其中土壤、保水材料及有机质须经过筛选,筛网孔尺寸为18~20mm,准备工作就绪后,利用喷射机将混合均匀的有机基材喷于坡面,喷射的平均厚度为8cm或10cm,满足设计要求,其中钢丝网上要保证有3~5cm的基材。

根据边坡的岩性酌情调整喷射厚度,以保证有机基材能提供草坪生长所需的养分及水分。

喷播草籽:基材喷射完成后,待其自然风干4~12h,才可进行面层的喷播草籽工作。

喷播草籽采用液压喷播技术,将附有促进种子萌发小苗生长的种子附着剂(也称土壤改良剂)、纸浆纤维、肥料、草种等,溶于喷播机内经过机械充分搅拌,形成均匀的混合流质,进而通过高压泵的作用,将混合流质高速均匀射在已经处理好的坡面上。

覆盖养护管理:喷薄后用30g/m的无纺布覆盖好,用U型铁丝钉固定。

覆盖完后,进行养护管理,每天浇水1-2次,每次都要浇透,草坪出苗齐全后撤掉覆盖物,并作好不同阶段的旗肥以及病虫害防治,六个月后植被的覆盖率应达到90%以上。

4、方格形骨架内草灌护坡施工方格形骨架内草灌护坡适用于边坡坡比等于或缓于1:1.0的填方边坡和土质挖方地段边坡防护,边坡草籽采用撒草籽(含少量灌草籽),方格形骨架采用M7.5浆砌片石骨架,骨架应露出地面10cm,每处骨架护坡至少在合适位置设置一道检修踏步。

浆砌片石施工符合下列规定:①浆砌片石中的石料应质地坚硬,不易风化,无裂纹。

片石砌筑前浇水湿润,表面如有泥土、水锈应清理干净。

②砌筑用片石形状不受限制,但中部厚度不得小于15cm,用做镶面的片石宜表面平整、尺寸较大,边缘厚度不得小于15cm。

③砌筑用砂浆标号应满足设计图纸要求,砂浆配合比应经试配确定,施工过程中应严格按照配合比进行准确称量。

砌筑用砂、水泥、片石应经检验合格后方可使用,砂的含泥量不宜大于5%。

④砂浆应随拌随用,应具有适当的流动性和良好的和易性,出现离析、泌水现象时砌筑前应重新拌和,已凝结的砂浆不得使用。

⑤砂浆初凝后,立即进行养生,砂浆终凝前,砌体应覆盖。

⑥浆砌片石护坡每10~15m留一伸缩缝,缝宽20~30㎜,在基底地质有变化处设置沉降缝,施工时可将伸缩缝与沉降缝合并设置。

⑦砌筑时应采用坐浆法砌筑,各砌层应先砌外圈定位砌块并与里层砌块交错连成一体,定位砌缝应满铺砂浆,不得镶嵌小块石。
