金螳螂精装修工程工艺标准要点

合集下载

金螳螂装饰精装修质量通病的研究与防范

金螳螂装饰精装修质量通病的研究与防范

检测工具
整改与复验
使用专业的检测工具和设备,对装修质量 进行全面检测。
对存在的问题进行整改,并对整改结果进 行复验,确保质量达标。
04
CATALOGUE
精装修质量通病的案例分析
案例一:卫生间渗漏问题
总结词
卫生间渗漏是精装修中常见的问题,主要原因是防水层施工质量不达标或使用过程中出现破损。
详细描述
02
精装修质量通病通常是由于施工 工艺、材料质量、施工管理等多 方面因素的综合作用而产生的。
精装修质量通病的分类
按问题性质分类
可分为结构性问题和功能性问题。结构性问题主要包括墙体开裂、地面不平整 等;功能性问题主要包括电气线路故障、给排水管道漏水等。
按问题严重程度分类
可分为轻微问题和严重问题。轻微问题主要包括小范围墙面涂料剥落、小面积 地面瓷砖空鼓等;严重问题主要包括大面积墙体开裂、卫生间渗漏等。
精装修质量通病的成因
01
02
03
04
材料因素
材料质量不符合标准或使用不 合格的材料,是导致精装修质
量通病的重要原因之一。
施工工艺因素
施工工艺不规范或施工方法不 当,可能导致精装修工程出现
各种质量问题。
施工管理因素
施工管理不到位,质量监控不 严格,也是导致精装修质量通
病的原因之一。
设计因素
设计不合理或存在缺陷,也可 能导致精装修工程出现各种质
总结词
精细施工,规范操作
施工交底
向施工人员详细说明施工要求和工艺 标准,确保其明确施工内容。
过程监控
对施工过程进行全程监控,及时发现 并纠正质量问题。
质量验收
按照相关标准和规范进行质量验收, 确保每一道工序合格。

金螳螂装饰工程施工流程

金螳螂装饰工程施工流程

金螳螂装饰工程施工流程一、前期准备1. 项目评估:在进行金螳螂装饰工程之前,首先需要对项目进行全面的评估。

评估的内容包括项目的规模、预算、施工周期、工程风险等方面。

通过评估,确定项目的具体要求和需求,为后续的施工工作做好准备。

2. 设计方案确认:在评估阶段确定了项目的基本信息后,接下来需要确认设计方案。

设计方案是金螳螂装饰工程的重要依据,它包括装修风格、材料选择、施工工艺等方面。

设计方案需要与业主充分沟通,确认其满意度后方可进行下一步工作。

3. 相关手续办理:在确定了设计方案后,需要进行相关的手续办理工作。

包括施工许可证的申领、相关单位的审批等。

只有在相关手续齐全的情况下,金螳螂装饰工程才能正常进行。

二、材料采购1. 设计方案制定:根据确认的设计方案,制定清单,明确金螳螂装饰工程所需的材料和数量,并与供应商进行沟通确认。

2. 材料采购:根据清单的需求,与各个供应商进行谈判,确定材料的价格、质量、供货周期等,然后进行采购。

3. 材料验收:在材料到货后,需要进行严格的验收,确保所有材料的质量符合设计要求,并且无损坏情况,以确保后续施工的顺利进行。

三、施工准备1. 人员调配:根据项目的规模和工期,确定所需的人员数量和工种,并进行人员调配。

2. 施工图纸制作:按照设计方案制定施工图纸,确保在施工过程中的参照依据。

根据项目要求,确定所需的施工设备和工具,并进行准备工作。

4. 安全保障措施:在施工前,需要全面评估施工现场的安全风险,并制定相应的安全保障措施,确保施工过程中的安全。

四、施工过程1. 地面处理:在施工过程中,首先需要对地面进行处理,包括清理、找平、铺设防水层等。

2. 墙面装饰:根据设计方案,进行墙面装饰工作,包括粉刷、贴瓷砖、壁纸等。

3. 顶面装饰:进行顶面吊顶、灯具安装等工作。

4. 门窗安装:根据设计要求,进行门窗的安装工作。

5. 配电水暖:进行配电、水暖等管道的敷设和连接,确保使用功能的正常运行。

金螳螂做工程项目管理

金螳螂做工程项目管理

一、前期阶段在工程项目的前期阶段,金螳螂注重信息跟踪,与客户经理保持常态沟通,实时掌握项目动态。

同时,主动配合客户经理及设计师的谈单签单工作,提供工程项目所需的相关资料,确保项目顺利推进。

二、中标与实施金螳螂在实施工程项目时,充分发挥自身优势,中标重大洁净类工程。

例如,基克纳电子雾化技术装备产业化项目洁净厂房装修工程,金螳螂负责该项目二标段装修工程和三标段装修工程的施工。

在施工过程中,金螳螂严格按照国家标准和客户要求,确保工程质量。

三、专业团队与技术支持金螳螂深知项目管理水平的高低与团队素质密切相关。

因此,公司组建了专业团队,引进了深耕净化市场近10年以上的台湾技术专家、丰富三甲医院净化室施工经验的项目经理、施工员、10年以上净化厂房机电设计施工的高级工程师以及医院工艺流程的资深设计专家等。

此外,金螳螂还积极与多家医疗机构建立合作关系,参与建设了北京大学国际医院、无锡新瑞医院、上海孟超肿瘤医院等近300多个医疗项目,积累了丰富的经验。

四、数字化管理金螳螂充分运用数字化管理手段,提高项目管理效率。

公司自主打造的项目管理指挥系统能够同时服务超1000个在建项目,保障项目全过程的服务、监督和预警。

数字化管理不仅提高了项目管理的透明度,还为项目提供了高效、准确的管理决策。

五、经济效益与社会效益金螳螂在工程项目管理中,注重经济效益与社会效益的统一。

公司主要子公司中有5家实现盈利,占比达83%。

金螳螂的工程项目管理,不仅为客户创造了价值,也为社会提供了优质服务。

总之,金螳螂在工程项目管理方面,凭借丰富的经验、专业的团队、先进的技术和数字化管理手段,为客户提供全方位、高效率的服务。

在未来的发展中,金螳螂将继续秉持“质量第一、客户至上”的原则,为客户提供更加优质的工程项目管理服务。

1、金螳螂施工工艺

1、金螳螂施工工艺

跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转
角处、阴阳角部位的做法是否正确,以及要检查达到设计厚度要求。自检合格后
报请业主进行防水层的整体验收,防水层完工干燥48h后应做24h蓄水试验,不渗
不漏为合格。
金螳螂旗下品牌
四 防水保护
蓄水结束后无渗漏做地面保 护
蓄水时间48小时后检查卫生间阴 阳角、管口无渗漏现象地面需要 用1 :2水泥砂浆找平,找平厚 20mm表面毛化处理。
1 地面与墙、柱面石材结合处,地面 石材加宽10mm左右。
2 最好是先铺地面后安装墙面石材, 或将地面石材伸入墙面。以此来避免出现 朝天缝。
3 地砖与墙体间的空隙需要水泥填密 实。墙砖与地砖之间的搭接缝也要处理密 实,防止明水顺着缝隙进入砖下砂浆层。
金螳螂旗下品牌
五 瓷砖或石材铺贴
墙砖与地砖缝的处理
3 采用纯水泥浆或粘结剂镶贴,擦 缝必须严密、表面平整光滑、深度宽度 一致。 4 应做好地面防水,尤其是地漏及 阴阳角部位。地面坡度根据现场标高而 定,须保持排水通畅。 5 地面材料铺贴后注意养护,养护 期内不得上人和堆放材料。
金螳螂旗下品牌
五 瓷砖或石材铺贴
墙砖与地砖缝的处理
卫生间里墙面石材与地面石材拼角处 呈现朝天缝,影响观感 ,还有渗水漏 水的隐患
卫生间施工注意要点

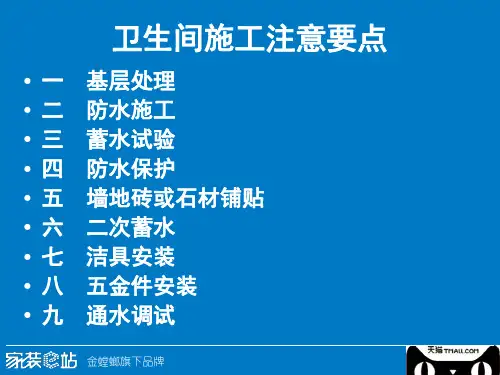

• 一 基层处理 • 二 防水施工 • 三 蓄水试验 • 四 防水保护 • 五 墙地砖或石材铺贴 • 六 二次蓄水 • 七 洁具安装 • 八 五金件安装 • 九 通水调试
金螳螂旗下品牌
一 基层处理
卫生间干区与湿区的止水带
淋浴房防水止水带需按设计图纸要求 于现场弹线,结构楼面预植φ6mm圆钢,间距 不大于300mm,在顶端处焊接φ6mm圆钢连接, 制模浇捣夯实翻边,翻边处地面应预先凿毛, 采用细石砼(瓜子片)浇捣,挡水翻边与墙 体交接处应伸入墙体20mm,并与地面统一作 防水处理。止水带靠淋浴房侧需做止口及倒 坡,与墙面交接处需用云石胶嵌实。

金螳螂木制品工艺节点

金螳螂木制品工艺节点
面阳角采用铝合金条收口,横向 采用5mm工艺槽。
工艺缝结构:
U型工艺缝
V型工艺缝
1、注意工艺缝槽内油漆及连贯跟通;
1、注意工艺缝的连贯跟通;
2、木挂件材质必须为优质多层板或实木; 2、多用于混水漆饰面留缝;
3、潮湿环境木饰面材质必须为优质多层板。 3、潮湿环境木饰面材质必须为优质多层板。
工艺缝的质量问题: 工 艺 槽 油 漆 , 工 艺 缝 错 位
处以(15mm木饰面+15mm木挂件)30mm完成面为例!
此尺寸分割视现场具体情况而 定,尽可能与现场同区域造型 收口及阴阳角收口尺寸统一。
侧 视 面 B
A 主视面
阳角海棠角 1、海棠角处须贴皮油漆; 2、安装止口须在工厂加工好。
阳角一侧留工艺缝 1、留工艺缝一侧尽可能避开主视面; 2、阳角受力点处用加强条或L型角铁加固。
力矩(M) = 力臂(L) * 力(F)
从这个公式我们可以看出,在外力一定的前提下,减小 力矩的办法:一是缩小力臂,反映到木饰面上就是控制阳 角一侧木饰面板幅的大小;二是改变受力点的大小,从而 达到降低木饰面变形的系数,避免阳角开裂!
阳角木饰面受力分析图:
力臂L(板幅)
力矩 = 力臂 * 力
受力点
阳 角 工 艺 小 样
阳角木饰面工艺处理注意事项: 1、尽量避免45°拼角(尤其是现场拼角),尽可能采用海棠
角及侧面留缝工艺; 2、阳角工艺槽尽可能留在人的正常视线范围以外(非主视
面)。
阳角木饰面设计注意事项: 为避免阳角在施工过程中碰坏、开裂、钉眼固定,影
响整体设计效果,在设计时是否可考虑将阳角设计成3*3mm 或5*5mm的海棠角,或阳角包金属条,甚至是设计一小块整 装阳角。

金螳螂工艺

金螳螂工艺

卫生间,阳台厨,房间地砖 湿贴
1 地砖采用湿贴法施工工艺。铺贴前地 面清理干净,浇水湿润后采用1:1水泥沙浆扫 浆,采用1:2.5水泥沙浆找平,留设贴砖高 度控制在12mm-15mm左右。 2 贴砖前应预先弹出分块线,砖缝宜考虑 3mm-5mm,可降低伸缩率
3 采用纯水泥浆或粘结剂镶贴,擦 缝必须严密、表面平整光滑、深度宽度 一致。 4 应做好地面防水,尤其是地漏及 阴阳角部位。地面坡度根据现场标高而 定,须保持排水通畅。 5 地面材料铺贴后注意养护,养护 期内不得上人和堆放材料。
金螳螂旗下品牌
吊顶造型转角加固工艺
CAD示意图:
剖面图
金螳螂旗下品牌
平面图
吊灯底座加固工艺
施工吊顶完成面距离土建面很小的吊顶可以用卡式 龙骨当支撑部分
轻型灯具即小于 3KG的可以加木工 板的方式安装
金螳螂旗下品牌
吊灯底座加固工艺
10、国家强制性规定第6.1.12 条 重型灯具、电扇 及其他重型设备严禁安装在吊顶工程的龙骨上。必 须单独支撑,且需做大于2倍灯具重量的过载试验
双层石膏板吊顶工艺缝处理
2、可用铝合金U形收边 条做法。在第二层石膏 板边采用缝宽度的铝合 金U形收边条固定在石膏 板上,然后再贴绷带, 批腻子、打磨。
金螳螂旗下品牌
金螳螂旗下品牌

五金件安装
地漏安装
地漏与排水管之间不能有孔隙,防止水流进 入地砖砂浆层,明水转为暗水。
金螳螂旗下品牌

五金件安装
三角阀安装
卫生间冷热水管预留丝扣超出装饰石材 完成面,安装三角阀突出,装饰盖无法盖住, 影响装饰美观要求 前期放线与水管布置施工时未考虑到 台盆柜与水头的搭接处理问题,导致后期三 角阀安装不美观,甚至需要使用转换丝接, 增加漏水隐患。

金螳螂样板间精装修工艺流程总结【附经验教训】

金螳螂样板间精装修工艺流程总结【附经验教训】

金螳螂样板间精装修工艺流程总结【附经验教训】来了!样板间精装修工艺流程总结【附经验教训】。

提醒:不要忘记保存转发哦!千万别私藏!!必须的!!保存+收藏01一、前期策划项目“0”阶段根据项目自身的特点进行了较好的前期策划和施工。

勘察现场,参与项目设计,根据业主的要求和现场实际情况对设计内容进行调整二、施工前期项目“0~50”阶段按照公司50、80的要求:对现场安全文明施工、成品保护、放线、管理人员的分工、劳动力的配备、工期的计划、材料的订购、各工序的细部处理经营目标、管理目标等方面作了较为详细的策划,在实施过程中对与既定目标产生的偏差进行及时的纠正和调整,以确保各项项目管理目标的实现。

02施工放线1 、通过业主书面确定,以土建方±1000mm标高线上翻50mm 弹出装饰±1000mm标高线,并以此为依据弹出吊顶标高控制线。

2 、根据装饰施工图纸,在地面上放出隔墙、饰面、吊顶造型等完成面线;在墙面上弹出饰面的分界线;在墙面上喷涂明确饰面名称。

3 、根据机电施工图纸在地面上喷绘出顶面灯具、空调出回风口、检修孔的投影位置及样式。

03吊顶龙骨安装1 、安装前进行预排,并在顶面上弹出预排线及丝杆固定点。

2 、根据弹线,结合轻钢龙骨的专项施工工艺进行精确固定、安装。

04吊顶封板1、封板前,石膏板必须按规定要求弹线施工,从中间向四周固定封板。

2、双层板上下层不对缝,均错缝封板,防止开裂,转角处必须采用“7”字型封石膏板。

05轻钢龙骨隔墙1 、根据放线进行龙骨隔墙施工。

2 、龙骨固定牢固后,封内侧石膏板,然后填充隔音棉。

06基层制作1 、基层细木工板、密度板涂刷防腐剂、防火涂料三遍。

2 、墙面硬包基层板制作、安装,调整平整度、垂直度。

3 、施工现场室外空间有限,所有材料全部在室内规定场地制成半成品,再进行组装、固定。

4、考虑到样板房的成本问题,基层均采用木基层做法,若在大标中,应变更做法,可用轻钢龙骨或钢架等基层做法来处理,以达到消防要求。

金螳螂家油工墙面验收标准

金螳螂家油工墙面验收标准

金螳螂家油工墙面验收标准
1、木制品油漆的底层处理程序,清理基层污垢,用细砂纸打磨,刷底漆一遍,调色腻子,色腻颜色一定要与面层板颜色一致,补钉眼,干后砂纸打磨,用棕刷把灰尘扫去。

刷一遍,干后用细砂纸打磨细微颗粒二至三遍,油漆做法同上,一遍面漆涂刷要用滤网过滤油漆里面的杂质再涂刷面漆以确保表面平整光滑的效果。

2、墙面与顶面乳胶漆工艺,基层墙面清理铲除,满批腻子两至三遍,砂光找补裂迹,砂光平整。

3、石膏板吊顶自攻螺丝应用防锈漆点刷一遍,然后石膏把接缝处及自攻螺丝十字缝胀平用砂纸打磨平整。

4、石膏板的边角接缝口应用牛皮纸贴好,贴牛皮纸时阴阳角必须到位,贴好牛皮纸后用聚酯漆封闭,以防起皮脱落,然后再满批腻子三遍用细砂纸打磨平整。

5、刷乳胶漆结束后应及时把木制品上的乳胶漆清理干净,卫生打扫一次,请业主验收签字。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金螳螂精装修工程工艺标准要点
1. 引言
金螳螂精装修工程是一种高品质、高标准的装修工程,它注重工艺
细节和装修质量。

本文档旨在描述金螳螂精装修工程的工艺标准要点,以及相关的施工要求和注意事项。

2. 墙面处理
2.1 墙体底层处理
•底层墙面应清除杂物、灰尘等,并进行充分的清洗。

•对于墙面横向和纵向的缝隙应进行修复,确保墙面平整。

•需要施工的墙面应用专用粉刷石膏进行打底,打磨平整。

2.2 墙面涂料施工
•使用环保型涂料进行施工,确保对人体无害。

•进行涂料施工前,墙面应进行充分的打磨和处理,确保墙面平整、无污渍和凹凸不平的部分。

•涂料应均匀涂刷,避免刷痕和滴漏出现。

3. 地面处理
3.1 地面底层处理
•地面底层应进行充分的清理,并确保干燥、平整。

•对于不平整的地面,应进行打磨或填充,以确保铺装材料能够平稳铺设。

3.2 地面铺装材料
•选择符合国家标准的地面铺装材料,确保其品质合格。

•地面铺装材料应均匀铺设,避免出现空鼓、开裂、不平整等问题。

•铺装材料应与周围墙面、门窗等部分交接处进行密封处理,防止水、尘等渗透。

4. 木工工艺要点
4.1 木材选择
•选择质量良好、无虫蛀的木材进行制作。

•木材应经过充分的干燥处理,避免变形和开裂。

4.2 木制品制作
•木制品制作应按照设计图纸要求进行,尺寸准确。

•木制品表面应光滑平整,无明显划痕和瑕疵。

•木制品的插接部分应结实可靠,无松动和开裂现象。

5. 灯具安装
5.1 灯具选购
•选择合适的灯具,确保其质量和安全性能符合标准要求。

•灯具的颜色和样式应与整体装修风格协调统一。

5.2 灯具安装
•灯具安装应按照相关规范进行,确保安装牢固和电线连接
可靠。

•灯具的安装位置应符合设计要求,并保证光照均匀、舒适。

6. 水电工程要点
6.1 水电管线布局
•水电管线布局应合理,避免交叉和纠缠,方便维修和维护。

•管线应留有足够的伸缩空间,以防止温度变化导致的管线
变形。

6.2 水电设施安装
•安装水电设施时,应选择优质的产品,并确保其安全可靠。

•水电设施的连接处应采用专用配件,确保无渗漏现象。

7. 室内装饰要点
7.1 室内照明
•室内照明应满足光线均匀、明亮、舒适的要求。

•照明灯具的选用和摆放应考虑到室内布局和功能需求,避免阴影和光线不均匀的问题。

7.2 室内装饰材料
•选择环保、无害的室内装饰材料,以保证室内环境质量。

•室内装饰材料的颜色、纹理等应与整体装修风格协调统一。

8. 总结
金螳螂精装修工程工艺标准要点涵盖了墙面处理、地面处理、木工
工艺、灯具安装、水电工程和室内装饰等方面。

在施工过程中,按照
这些标准要点进行操作和施工,能够保证装修工程的质量和效果符合
预期。

同时,也能为居民创造一个舒适、健康、美观的居住环境。

相关文档
最新文档
