滑坡勘查技术要求
滑坡防治工程现场勘察的主要内容与技术要求

滑坡防治工程现场勘察的主要内容与技术要求一、概述滑坡是地质灾害中常见的一种,对人民生命财产造成了严重威胁。
为了减轻滑坡带来的影响,需要进行滑坡防治工程现场勘察。
本文将介绍滑坡防治工程现场勘察的主要内容与技术要求。
二、主要内容滑坡防治工程现场勘察的主要内容包括但不限于以下几个方面:1.滑坡调查滑坡调查是滑坡防治工程现场勘察的第一步。
调查人员应到达滑坡现场,全面了解滑坡的地理位置、滑体形态、滑体特性等基本信息。
对于已发生的历史滑坡,要详细了解滑坡活动的历史背景和演化过程。
还需要进行地质和地貌调查,以获得滑坡形成的主要原因和环境因素。
2.滑坡稳定性评价滑坡稳定性评价是滑坡防治工程的核心内容之一。
通过现场勘察和实验室试验,评估滑坡体的稳定状态。
需要掌握滑坡体的岩土力学参数、水文地质条件、地震动力学等关键信息。
采用现代工程地质和数值模拟方法,对滑坡体的稳定性进行定量分析。
3.滑坡规模测量滑坡规模测量是判断滑坡灾害严重程度的重要指标之一。
通过测量滑坡的长度、宽度、高度、深度等参数,确定滑坡的规模。
此外,还需要测量滑坡前后的地面沉降、隆升等变形情况,以评估滑坡对周边地区的影响程度。
4.滑坡治理设计滑坡治理设计是滑坡防治工程现场勘察的最终目标。
根据滑坡的特性和稳定性评价结果,确定最适宜的治理措施。
常见的滑坡治理措施包括土工合成材料加固、排水系统建设、坡面植被恢复以及边坡加固等。
治理设计还需要考虑工程的可行性、经济性和环境影响。
三、技术要求滑坡防治工程现场勘察的技术要求如下:1.专业人员滑坡防治工程现场勘察需要由具有丰富经验和专业知识的工程地质、地质灾害和土木工程等相关专业人员组成的团队完成。
他们应具备深入实地调查并分析滑坡问题的能力。
2.综合技术手段滑坡防治工程现场勘察需要综合应用各种技术手段,包括但不限于现场勘测、遥感监测、地质雷达、地下水位监测等。
这些技术手段能够提供滑坡稳定性评价所需的数据和信息。
3.准确测量滑坡现场测量是滑坡防治工程现场勘察中不可或缺的一环。
滑坡钻探技术要求

1钻探1.1钻探孔位布置必须在具体孔位。
1.2滑体地下水位以上的粘性土、粉土、人工填土和不易塌孔的砂土应采用干法钻进;地下水位以下的土层可采用冲洗法钻进;严重缩孔或塌孔时应采用跟管或泥浆护壁;在滑带及其上下5 m以采用单动双管钻进技术为宜,钻孔斜度偏差应控制在2%之内。
1.3钻进的回次及终孔孔径应以保证获得必要的地质资料为原则,根据岩土体性质、钻进方法、钻具长度确定。
终孔孔径技术孔不宜小于110mm,在滑带及其上下5 m,回次进尺不得大于0. 3m,并应及时检查岩芯,确定滑动面位置。
1.4孔深误差及分层精度应符合下列规定:(1)下列情况均需校正孔深:主要裂缝、软夹层、滑带、溶洞、断层、涌水处、漏浆处、换径处、下管前和终孔时。
(2)终孔后按班报表测量孔深,孔深最大允许误差不得大于0.05米。
在允许误差范围内可不修正,超过误差范围要重新丈量孔深并及时修正报表。
(3)钻进深度和岩土分层深度的量测精度,不应低于0.05米。
(4)应严格控制非连续取芯钻进的回次进尺,使分层精度符合要求。
1.5孔斜误差应符合:每钻进50米后、换径后3-5米内、出现孔径斜征兆时、终孔后均应测量孔斜;顶角最大允许弯曲度,每百米孔深内不得超过2度。
1.6钻孔岩芯采取应符合:(1)不允许超管钻进。
重点取芯地段(如破碎带、滑带、软火层、断层等)应限制回次进尺,每回次进尺不允许超过0.3米,并提出专门的取芯和取样要求,跟钻地质员跟班取芯、取样、记录和封装。
(2)松散地层潜水位以上孔段,宜采用干钻;在砂层、卵砾石层、硬脆碎地层和松散地层中以及滑带、重要层位和破碎带等应采用提高岩芯采取率的钻进及取样工艺。
(3)长度超过35厘米残留岩芯,应进行打捞,残留岩芯取出后,可并入上一回次进尺的岩芯中进行计算。
(4)岩芯采取率要求,滑体>75% ,滑床>85% ,滑带>90%。
同时应满足钻孔设计书指定部位取样的要求。
1.7钻孔简易水文地质观测应符合:(1)无冲洗液钻进时,孔中一旦发现水位,应停钻立即进行初见水位和稳定水位的测定。
滑坡钻探技术要求---文本资料

1钻探1.1钻探孔位布置必须在具体孔位。
1.2滑体地下水位以上的粘性土、粉土、人工填土和不易塌孔的砂土应采用干法钻进;地下水位以下的土层可采用冲洗法钻进;严重缩孔或塌孔时应采用跟管或泥浆护壁;在滑带及其上下5 m以采用单动双管钻进技术为宜,钻孔斜度偏差应控制在2%之内。
1.3钻进的回次及终孔孔径应以保证获得必要的地质资料为原则,根据岩土体性质、钻进方法、钻具长度确定。
终孔孔径技术孔不宜小于110mm,在滑带及其上下5 m,回次进尺不得大于0. 3m,并应及时检查岩芯,确定滑动面位置。
1.4孔深误差及分层精度应符合下列规定:(1)下列情况均需校正孔深:主要裂缝、软夹层、滑带、溶洞、断层、涌水处、漏浆处、换径处、下管前和终孔时。
(2)终孔后按班报表测量孔深,孔深最大允许误差不得大于0.05米。
在允许误差范围内可不修正,超过误差范围要重新丈量孔深并及时修正报表。
(3)钻进深度和岩土分层深度的量测精度,不应低于0.05米。
(4)应严格控制非连续取芯钻进的回次进尺,使分层精度符合要求。
1.5孔斜误差应符合:每钻进50米后、换径后3-5米内、出现孔径斜征兆时、终孔后均应测量孔斜;顶角最大允许弯曲度,每百米孔深内不得超过2度。
1.6钻孔岩芯采取应符合:(1)不允许超管钻进。
重点取芯地段(如破碎带、滑带、软火层、断层等)应限制回次进尺,每回次进尺不允许超过0.3米,并提出专门的取芯和取样要求,跟钻地质员跟班取芯、取样、记录和封装。
(2)松散地层潜水位以上孔段,宜采用干钻;在砂层、卵砾石层、硬脆碎地层和松散地层中以及滑带、重要层位和破碎带等应采用提高岩芯采取率的钻进及取样工艺。
(3)长度超过35厘米残留岩芯,应进行打捞,残留岩芯取出后,可并入上一回次进尺的岩芯中进行计算。
(4)岩芯采取率要求,滑体>75% ,滑床>85% ,滑带>90%。
同时应满足钻孔设计书指定部位取样的要求。
1.7钻孔简易水文地质观测应符合:(1)无冲洗液钻进时,孔中一旦发现水位,应停钻立即进行初见水位和稳定水位的测定。
滑坡崩塌泥石流灾害详细调查规范

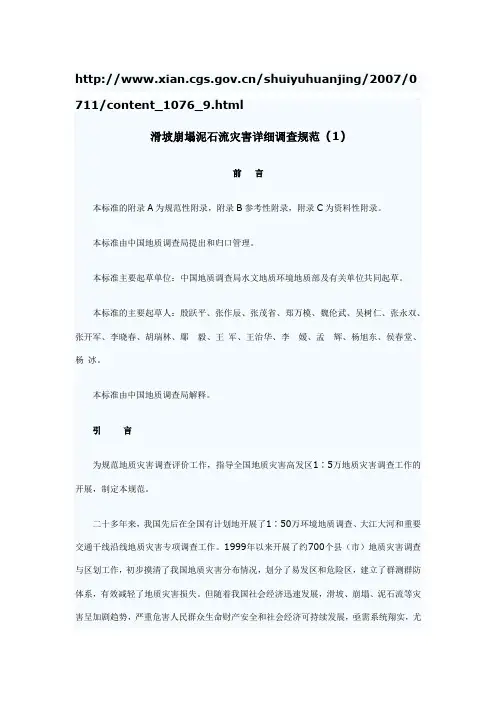

/shuiyuhuanjing/2007/0 711/content_1076_9.html滑坡崩塌泥石流灾害详细调查规范(1)前言本标准的附录A为规范性附录,附录B参考性附录,附录C为资料性附录。
本标准由中国地质调查局提出和归口管理。
本标准主要起草单位:中国地质调查局水文地质环境地质部及有关单位共同起草。
本标准的主要起草人:殷跃平、张作辰、张茂省、郑万模、魏伦武、吴树仁、张永双、张开军、李晓春、胡瑞林、鄢毅、王军、王治华、李媛、孟辉、杨旭东、侯春堂、杨冰。
本标准由中国地质调查局解释。
引言为规范地质灾害调查评价工作,指导全国地质灾害高发区1∶5万地质灾害调查工作的开展,制定本规范。
二十多年来,我国先后在全国有计划地开展了1∶50万环境地质调查、大江大河和重要交通干线沿线地质灾害专项调查工作。
1999年以来开展了约700个县(市)地质灾害调查与区划工作,初步摸清了我国地质灾害分布情况,划分了易发区和危险区,建立了群测群防体系,有效减轻了地质灾害损失。
但随着我国社会经济迅速发展,滑坡、崩塌、泥石流等灾害呈加剧趋势,严重危害人民群众生命财产安全和社会经济可持续发展,亟需系统翔实,尤其是更大比例尺精度更高的调查资料。
根据国务院颁发的《地质灾害防治条例》和国土资源部《全国地质灾害防治规划》,将在全国地质灾害高发区开展地质灾害详细调查,进行环境工程地质条件区划,将围绕人民生命、财产、生存环境和国家重大建设工程、重要矿山、国家级或省级旅游景区开展滑坡、崩塌、泥石流灾害详细调查工作(比例尺:1∶50000),为各级政府制定地质灾害防治规划和实施地质灾害预警工程提供基础依据。
全文共分十四章,包括范围、规范性引用文件、总则、基本规定、调查分级、区域地质环境条件调查、滑坡灾害调查、崩塌灾害调查、泥石流灾害调查、不稳定斜坡灾害调查、基本调查方法、滑坡崩塌泥石流灾害危险性评价基本原则、设计编写和成果报告编制、质量检查与成果验收等内容。
第2讲 滑坡地质灾害勘查

二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
(3)地质环境条件调查
⑦了解社会经济活动,包括:城市、村镇、乡村
、经济开发区、工矿区、自然保护区的经济发展
规模、趋势及其与滑坡灾害的关系
二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
(3)地质环境条件调查
⑧充分收集水文、气象资料。应掌握多年平均降
① 可行性阶段监测目的:
应初步了解滑坡变形特征,评估防治的紧迫性和必要性,论证失稳模
二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
探槽位置
(5)勘探和测试
② 勘探线的布置: 可采用主—辅剖面法,不少
于一条纵、横剖面布置勘探
线
二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
(5)勘探和测试
勘探线应由钻探、井探、槽探及物探等勘探点构成。
纵向勘探线的布置应结合滑坡分区进行,不同滑坡单元
均应有主勘探线控制,在其两侧可布置辅助勘探线。
横向勘探线宜布置在滑坡中部至前缘剪出口之间
二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
(5)勘探和测试
③ 勘探点间距:应根据滑坡结构复杂程度和规模
确定,主勘探线与辅勘探线间距40—100m 。主
勘探线勘探点一般不宜少于3 个,点间距可为
40m~80m 。辅勘探线勘探点间距一般为40m~
少于钻孔总数的1/3
二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
(5)勘探和测试
二、滑坡勘查工作要点
2.滑坡可行性论证阶段勘查
(5)勘探和测试
④ 勘探方法: 应采用钻探、井探或槽探相结合,并用物探沿剖面线进行 探测验证。勘探孔的深度应穿过最下一层滑面,并进入滑 床3m—5m,拟布设抗滑桩或锚索部位的控制性钻孔进入滑 床的深度宜大于滑体厚度的1/2 ,并不小于5m
滑坡防治工程勘查指南与技术要求

滑坡防治工程勘查指南与技术要求一、引言滑坡是地质灾害中常见且危害较大的一种类型,对人民群众的生命财产安全造成严重威胁。
为了保障人民群众的生命财产安全,推进滑坡防治工程的规范化和科学化,制定本《滑坡防治工程勘查指南与技术要求》。
二、勘查内容1. 地质调查(1)对滑坡地区进行地质力学特征调查,包括滑坡地质构造、岩性、岩层倾角等信息。
(2)收集滑坡历史数据,了解滑坡事件的发生频率、规模,分析滑坡的原因及影响因素。
(3)通过地质勘查确定滑坡地区的地下水位、土层特性等信息。
2. 滑坡形态与规模勘查(1)对滑坡的形态进行勘测,包括滑坡的外形轮廓、滑动面的位置、滑坡坡度等。
(2)测量滑坡堆积物的体积,以评估滑坡的规模。
(3)分析滑坡的运动特征,包括速度、方向等。
3. 滑坡活动性勘查(1)观察并记录滑坡区域的地面裂缝、龟裂、滑动痕迹等现象。
(2)测量滑坡区域的地表变形,并评估滑坡的活动性。
(3)通过监测滑坡区域的地下水位和草根等指标,判断滑坡的活动程度。
4. 危险性评价(1)利用地质力学知识和历史数据,评估滑坡的危险程度。
(2)结合滑坡的规模、位置、运动性等因素,评估滑坡可能对周边环境和人民群众的威胁程度。
三、技术要求1. 勘查技术要求(1)使用高精度的地质仪器进行勘查,确保数据的准确性。
(2)采用多方法综合勘查,包括地面观察、测量和监测等技术手段。
(3)对滑坡地质特征和形态进行详细记录,建立滑坡数据库并进行分析。
2. 监测技术要求(1)采用遥感技术对滑坡区域进行定期监测,及时发现滑坡迹象。
(2)利用现代技术手段,如全站仪、位移传感器等,实时监测滑坡的运动特征。
(3)建立健全的滑坡预警系统,及时向相关部门和群众发布预警信息。
3. 防治工程要求(1)根据滑坡的危险程度和影响范围,制定科学合理的防治方案。
(2)结合地质力学特征,选择适当的护坡和支护措施,增强滑坡稳定性。
(3)强化生态治理,加强植被恢复,提高滑坡区域的生态环境稳定性。
滑坡防治工程勘查规范中的勘察方法和技术要求

滑坡防治工程勘查规范中的勘察方法和技术要求滑坡是指土地或岩石在重力作用下发生移动的现象,它经常给人们的生活和财产带来巨大的威胁。
为了准确评估滑坡的危险性和采取有效的防治措施,滑坡防治工程的勘查工作至关重要。
本文将介绍滑坡防治工程勘查规范中的勘察方法和技术要求。
滑坡防治工程的勘查目的是了解滑坡的形态、性质和原因,确定滑坡的活动程度和影响范围,为制定相应的防治方案提供依据。
在勘查过程中,应注意以下几个方面的内容:第一,收集基本资料。
首先,应收集与滑坡相关的历史记录、地质地貌图、降雨数据等基本资料,以便全面了解滑坡的背景情况。
此外,还应收集相关地质调查和地质灾害监测数据,以辅助勘查工作。
第二,采取综合勘查方法。
综合勘查是指采用多种方法和手段对滑坡进行全面、系统的勘查工作。
常用的方法包括现场实地勘查、地质钻探、遥感监测、地下水位监测等。
这些方法可以互相补充,提高勘查结果的准确性和可靠性。
现场实地勘查是滑坡勘查的基础工作。
通过对滑坡地形、地貌、岩土体、植被等进行详细观察,可以初步判断滑坡的性质和原因。
在实地勘查中,需要特别关注滑坡的断层、裂隙、裂缝等地质特征,以及滑坡变形的速率和方向。
地质钻探是进一步了解滑坡的岩土层结构和滑坡体性质的重要手段。
通过钻探孔洞,可以获取岩土样品进行室内试验分析,以确定滑坡体的力学性质和稳定性。
钻探孔洞的位置和深度应根据勘查任务的要求以及滑坡的具体情况进行选择。
遥感监测是利用卫星或航空照片对滑坡进行监测和分析的方法。
通过对不同时间的遥感影像进行比对和分析,可以判断滑坡的活动程度以及滑坡体的变形情况。
此外,还可以通过遥感技术获取滑坡的数字高程模型和三维形态,为防治工作提供可视化的参考。
地下水位监测是了解滑坡发生和演化过程中地下水的变化情况的重要手段。
通过设置地下水位观测点,定期监测地下水位的变化,可以了解地下水对滑坡的影响。
同时,还可以通过水样采集和分析,研究地下水与滑坡之间的相互作用机制。
滑坡防治工程勘查规范

滑坡防治工程勘查规范一、引言滑坡是地质灾害中常见的一种类型,对人类的生命财产安全和社会经济发展带来了巨大的威胁。
为了更好地防范和治理滑坡灾害,进行滑坡防治工程勘查是非常重要的一环。
本文档旨在规范滑坡防治工程勘查活动的实施,确保勘查结果准确可靠,为滑坡防治工程提供科学依据。
二、勘查内容1.滑坡现状调查:包括滑坡的地理位置、规模、形态、活动特征等基本信息的调查与记录。
2.滑坡地质背景调查:了解滑坡地区的地质情况,包括地层、构造、岩性等信息的调查与记录。
3.滑坡原因分析:对滑坡成因进行详细分析,包括区域地质背景、降雨、地震活动等因素的影响。
4.滑坡危险性评估:根据滑坡的规模、活动特征、成因等因素,对滑坡的危险性进行评估,确定滑坡对周围环境和人类活动的威胁程度。
5.滑坡防治方案选择:根据滑坡的特点和危险程度,制定滑坡的防治方案,包括控制措施、治理措施等。
6.滑坡防治效果评估:对已实施的滑坡防治工程进行评估,确定防治效果是否达到预期目标。
三、勘查方法1.野外调查:对滑坡现场进行详细的野外勘查,包括地形地貌勘察、地质构造调查、地层岩性观察等。
2.监测仪器:使用现代勘查技术和仪器设备进行滑坡的监测,在滑坡周边设置监测点,记录滑坡的变形、移动等信息。
3.样品取样:对滑坡地区进行土壤、岩石等样品的取样分析,了解地质材料的性质和特点。
4.资料调查:收集、整理滑坡相关的历史资料、文献资料和相关报告,为滑坡的分析和评估提供依据。
四、勘查报告1.报告结构:勘查报告应包括封面、摘要、引言、勘查内容、勘查方法、结果分析、防治建议、参考资料等部分。
2.报告要求:报告应简明扼要地描述勘察过程、勘察结果和建议,全面准确地反映实际情况,并且使用图片、表格等方式清晰地展示数据和结果。
3.报告审查:勘查报告应进行审查,确保报告内容准确可靠,符合科学规范。
五、勘查人员要求1.专业知识:勘查人员应具备相关的地质、工程等专业知识,了解滑坡的成因和防治方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
滑坡勘查技术要求一、工程地质测绘技术要求㈠工程地质测绘内容工程地质测绘应严格按照《滑坡防治工程勘查规范》(DZ/T0218-2006)和《岩土工程勘察规范》(GB50021-2001(2009年版))的要求执行。
具体测绘内容如下:⒈测绘比例尺为1:500。
⒉地质界线与地质观测点的测绘精度,在图上不应低于3mm;⒊地质点的布置应满足下列要求:⑴地质构造、地层接触线、岩性分层线、标准层位和每个地质体单元应有地质观测点;⑵天然露头和已有的人工露头处应有地质观测点。
⒋工程地质测绘与调查应包括下列内容:⑴地质环境条件调查包括下列内容①通过现场调查与资料收集,确定工作区地貌单元的成因、形态、类型。
具体包括:斜坡形态、类型、结构、坡度以及悬崖、河谷、河漫滩、阶地、沟谷口冲积扇等;微地貌组合特征、相对时代及其演化历史。
②通过收集资料,了解地层层序、地质时代、成因类型,特别是易滑地层的分布与岩性特征和接触关系,以及可能可能形成滑动带的标志性岩层。
现场应调查岩土的年代、成因、性质、厚度和分布;对岩层应鉴定其风化程度,对土层应区分新近沉积土、各种特殊土(在本区应注意红粘土);并通过现场调查,查明岩体结构类型、各种结构面(尤其是软弱结构面)的产状和性质,岩、土接触面和软弱夹层的特性等。
③通过收集资料,了解区域断裂活动性、活动强度和特征,以及地震活动、地震加速度或基本烈度。
通过现场调查,查明新构造活动的形迹,并分析区域新构造运动、现今构造活动及其与地震活动的关系。
④核实调查主要活动断裂规模、性质、方向、活动强度、特征及其地貌地质证据,分析活动断裂与滑坡的关系。
⑤调查各种构造结构、原生结构面和风化卸荷结构面的产状、形态、规模、性质、密度及其相互切割关系,分析各种结构面与边坡几何关系及其对滑坡稳定性的影响。
⑥调查了解工程岩组,包括岩体产状、结构和工程地质性质,并应划分工程岩组类型及其与滑坡的关系,确定软弱夹层和易滑岩组。
⑦了解社会经济活动,包括城市、村镇、乡村、工矿区、自然保护区的经济发展规模、趋势及其与滑坡的关系。
⑧充分收集水文、气象资料,包括多年平均降雨量、最大降雨量、暴雨及降雨季节、勘查区沟谷最大流量、气温等信息。
通过现场调查,调查勘查区内植被发育情况、最高洪水位及其发生时间、淹没范围等。
⑨通过现场调查,查明地下水的类型、补给来源、排泄条件,井泉位置,含水层的岩性特征、埋藏深度、水位变化、污染情况及其与地表水体的关系;⑵滑坡工程地质测绘应包括下列内容①测绘范围应包括滑坡后缘壁至前沿剪出口及两侧缘壁之间的整个滑坡,并外延至滑坡可能影响的一定范围。
当采用排水工程进行滑坡防治时应对滑坡外围拟设置的地面排水沟所在地区进行工程地质测绘。
②当滑坡危及剪出口下部建筑物或可能对对下部河流堵江,应测绘包括危害区的纵向控制性剖面。
③地形地貌测绘包括:宏观地形地貌:包括地面坡度与相对高差、沟谷与平台、鼓丘与洼地、阶地与堆积体、河道变迁及冲淤等;微观地形地貌:包括滑坡后壁的位置、产状、高度及其壁面上擦痕方向;滑坡两侧界线的位置与性状;前沿出露位置、形态、临空面特征及剪出情况;后缘洼地、反坡、台坎、前沿鼓胀、侧缘翻边埂等。
④岩(土)体工程地质结构特征测绘包括:周边地层、滑床岩(土)体结构、滑坡岩体结构与产状或堆积体成因及岩性、软硬岩组合与分布、层间错动、风化与卸荷带、滑带(面)层位及岩性。
⑤滑坡裂缝测绘包括:裂缝的分布、长度、宽度、形状、力学属性及组合形态,并应对建筑物开裂、鼓胀或压缩变形进行测绘,现场作出与滑坡的关系判断。
⑥调查滑坡体上植被类型(草、灌、乔等)及持水特性、马刀树与醉汉林分布部位、池塘与稻田分布及水体特征、坡耕地、果园分布及灌渠。
⑦调查滑坡区人类活动,包括开挖切坡脚或斩腰、道路与车载、民居与给排水、堡坎与晒坝、工程弃渣及堆载、采矿或爆破、人防工程或窑洞。
⑧初步查明地表水入渗情况、产流条件、径流强度、冲刷作用以及地表水的流通情况、灌溉、库水位升降。
㈡工程地质测绘记录要求⒈工程地质测绘分别填记《工程地质测绘记录表》、《地表水体调查表》、《民井调查表》、《泉水调查表》和《裂隙野外观测记录表》。
⒉点号采用D×××统一编号(如D001、D002……)⒊点位在实地根据地形、微地貌和地物标注于工作手图上,编号应与记录表格一致,不得错乱。
⒋记录表中的数据和手图中的界线、点号等应采用0.3mm签字笔及时着墨。
⒌野外及时编制实际材料图(即清图)。
⒍工程地质测绘结束后,应及时对记录表格进行清理,并装订成册。
二、勘查工程技术要求㈠勘查工程施工要求⒈钻探工程施工要求⑴钻孔深度与孔径要求根据现行技术规范规程的规定,结合滑坡治理拟设防治工程情况,初步确定拟设防治工程部位孔深为25m,其余部位15~20m;开孔孔径为146mm,终孔孔径为110mm。
⑵取芯要求严格按照钻探操作规程和技术要求操作,严格控制单回次进尺,单回次进尺一般不得超过1m,在滑动面上、下各3m (以滑动面为中点的共计6m)范围内单回次进尺一般不得超过0.5m,岩芯采芯率应不低于85%。
⑶钻探施工记录①钻探施工时,应及时填记《钻探班报表》,表中除记录钻进时间、孔深、回次进尺、岩芯长度外,重点尚应记录简易水文观测结果,包括:回次水位(包括下钻前、提钻后);钻孔中见地下水时,应准确记录初见水位;记录漏水、涌水、掉块、涌砂的深度并测量漏水量、涌水量,对于产生自流的钻孔应测量水头高度。
②要求每班必须如实记录各工序及生产情况,不得追忆、伪造。
原始记录均用钢笔填写。
要求字迹清楚、整洁,记录员、班长、机长必须签名备查。
③每孔施工结束后2天内原始报表必须整理成册,存档备查。
⑷封孔钻孔验收后,应对钻孔进行封孔处理,封孔时采用粘性土全孔封筑。
⑸岩芯处理钻孔施工结束、编录、样品采集、摄像等工作完成后,就地掩埋。
⒉浅井与探槽施工要求按设计断面和深度开挖,并保证断面平整,揭露地质现象清晰。
㈡勘查工程的编录⒈钻孔地质编录⑴钻孔地质编录是最基本的第一手勘查成果资料,钻孔地质编录必须在现场真实、及时和按钻进回次逐级记录,不得将若干回次合并记录,更不允许事后追忆。
⑵编录时要注意回次进尺和残留岩芯的分配,以免人为画错层位。
⑶在完整或较完整地段,可分层计算岩芯采取率;对于断层、破碎带、裂缝和软弱夹层等,应单独计算。
⑷钻孔地质编录应按统一的表格记录(见《工程钻探野外记录表》)。
其内容一般包括日期、班次、回次孔深(回次编号、起始孔深、回次进尺)、岩芯(长度、采取率、残留)、岩芯编号、分层孔深及分层采取率、地质描述、标志面与岩芯轴心线的夹角、标本取样号码位置和长度、备注等。
⑸岩芯的地质描述岩芯的地质描述应客观、详细,使别人能够根据描述作出判断。
对于只有结论而没有描述的编录,视为不合格。
⑹重视重要地质现象的描述和记录,重视水文地质观测记录和钻进异常记录和取样记录。
⑺一个钻孔编录结束后,应及时采用计算纸绘制钻孔素描柱状图。
⑻钻孔编录结束后,应及时对编录资料进行清理,并装订成册。
⒉浅井编录⑴编录比例尺采用1:50。
⑵浅井采用四壁一底展开法进行编录。
一般情况下第一壁选用正北壁、北西壁、北东壁或正东壁。
⑶编录时基点布置在第一壁的左上角,基线自基点铅垂布设。
⑷选择第一壁后,第一壁不动,从第一壁与第四壁(与第一壁逆时针方向相邻的一壁)交线处断开,将其余三壁同时作逆时针旋转,直至与第一壁构成一平面,则为浅井四壁展开图;在第一壁下方绘制浅井底(实为平面图)。
⑸编录严格按《固体矿产勘查原始地质编录规程》(DD2006-01)的要求执行,并填记《浅井编录记录表》。
⑹浅井编录时,应采用计算纸现场绘制浅井素描图。
⑺浅井编录结束后,应及时对编录资料进行清理,并装订成册。
⒊探槽编录⑴编录比例尺采用1:50。
⑵采用两壁一底展开法进行探槽编录。
东西向或近东西向探槽选择北壁位于槽底上方,南壁位于槽底下方;南北向或近南北向探槽选择东壁位于槽底上方,西壁位于槽底下方。
⑶编录严格按《固体矿产勘查原始地质编录规程》(DD2006-01)的要求执行,并填记《探槽编录记录表》。
⑷探槽编录时,应采用计算纸现场绘制探槽素描图。
⑸探槽编录结束后,应及时对编录资料进行清理,并装订成册。
三、样品的采集、保存、运输、送样及试验项目㈠原状土样的采集、保存、运输、送样及试验项目⒈原状土样在浅井或探槽内由人工采集滑坡体、滑床土体,每组原状样采集3块,每块采集规格为20cm×20cm×20cm。
⒉原状土样主要采集粘性土或粉土。
⒊样品采集好后,可采用木制样盒装样品。
样盒内层可采用塑料薄膜密封,以防止土样水份散失而改变其原始状态。
同时于样盒内放置样品标签,并在样盒外侧贴样品标签。
⒋样品运输途中应尽量防止样品振动,以防止样品损坏。
⒌送样时应填写《送样单》。
⒍原状土样试验项目:常规物理力学试验(剪切试验包括天然与饱和抗剪强度及残余剪强度),同时进行复浸水试验和重复剪切试验。
㈡水样的采集、保存、运输、送样及试验项目⒈水样在民井、泉眼、沟道及水塘内采集。
民井内取样时应在经常取水的民井内采取;泉水取样应在泉口外采取。
⒉采样数量:2500L/件。
⒊盛水容器:采用2.5~5L塑料桶,取样时必须用所取井、泉水清洗塑料桶三次以上。
⒋水样取好后,应封好容器口,填好标签(包括工程名称、取样地点、编号、取样时间等)并贴于盛水容器上。
⒌运送途中防盛水容器封口破损。
⒍水样应及时送实验室,容许存放时间72h。
⒎送样时应填写《送样单》。
⒏水质分析项目:水质全分析㈢岩石样的采集、保存、运输、送样及试验项目⒈岩石样品在钻孔内采集,每件样品长度不小于0.60m。
⒉样品采集后,应采用包装纸对样品进行包裹,必要时可采用蜡封。
⒊运送途中防样品损毁(如折断、破碎等)。
⒋送样时应填写《送样单》。
⒌岩石样试验项目:块体密度、天然抗压与抗剪强度。
㈣扰动土样的采集、保存、运输、送样及试验项目⒈土化学分析样在拟设治理工程部位的浅井或探槽内采集,可装于样袋内。
⒉土化学分析样试验项目:PH值、CO32-、HCO32-、Cl-、SO42-、NO3-、NH4+、Ca2+、Mg2+。
⒊滑带土力学试验样在钻孔内采集,样品应包括整个滑动带的长度。
⒋滑带土试验项目:常规物理指标及抗压、抗剪(快剪、饱和快剪、天然残余剪、饱和残余剪)强度。
⒌送样时应填写《送样单》。
㈤样品记录样品采集后应及时进行登记,填写《取样登记表》。
㈥取样资料的整理样口采集结束并送样后,应及时对《取样登记表》和《送样单》进行清理,并装订成册。
四、施工条件调查施工条件调查内容包括建筑材料(包括建筑用砂石、建筑用石料、钢筋、水泥、商业混凝土等)、施工用水、施工用电、施工道路、施工临设、施工用燃油(汽油、柴油等)、施工占地(临时占地与永久占地)、征地价格、青苗赔偿价格等,并填记施工条件调查记录表。
