脚手架施工组织设计方案.doc
脚手架搭设施工组织设计方案

脚手架搭设施工组织设计方案1. 引言脚手架是建筑施工过程中常用的辅助工具,它为施工人员提供了一个安全、稳定的工作平台。
脚手架搭设施工组织设计方案是指在施工前对脚手架搭设进行组织和规划,确保脚手架的搭设符合安全、高效的要求。
本文将介绍脚手架搭设施工组织设计方案的内容和流程。
2. 脚手架搭设施工组织设计方案的内容2.1 脚手架搭设施工组织设计方案编制的意义脚手架搭设施工组织设计方案是为了对脚手架搭设的全过程进行组织、调度和控制,确保脚手架搭设工作按照预定的要求和进度进行。
编制脚手架搭设施工组织设计方案的目的是:•阐述脚手架搭设的施工过程和方法;•确定人员组织、物资配备和安全措施,保障施工的安全性和高效性;•制定脚手架搭设项目的进度计划和施工任务分工;•优化施工方案,提高脚手架搭设的效率和质量。
2.2 脚手架搭设施工组织设计方案编制的程序脚手架搭设施工组织设计方案的编制程序包括以下几个步骤:1.了解项目需求:了解项目的具体要求和脚手架搭设的技术要求。
2.建立施工组织设计方案编制小组:确定负责编制脚手架搭设施工组织设计方案的专业人员,并建立工作小组。
3.调研和技术研究:对于脚手架搭设的技术要求,进行调研和技术研究,确保方案的可行性和可靠性。
4.方案设计和编制:根据项目需求和技术研究结果,进行施工组织设计方案的设计和编制。
5.方案评审和修改:将编制好的方案提交给相关专业人员进行评审,并根据评审意见进行修改和完善。
6.方案批准和发布:方案通过评审后,由主管部门批准并发布,供施工现场使用。
2.3 脚手架搭设施工组织设计方案的主要内容脚手架搭设施工组织设计方案的主要内容包括以下几个方面:1.脚手架搭设的组织管理和调度:确定脚手架搭设项目的组织结构、人员配备和责任分工,确保施工工作的有序进行。
2.施工安全措施:制定脚手架搭设的安全管理方案,包括安全技术措施、应急预案和施工现场的安全防护措施。
3.脚手架搭设的施工工艺和方法:描述脚手架搭设的施工工艺和方法,并说明所采用的脚手架类型和搭设工艺。
脚手架施工组织设计方案

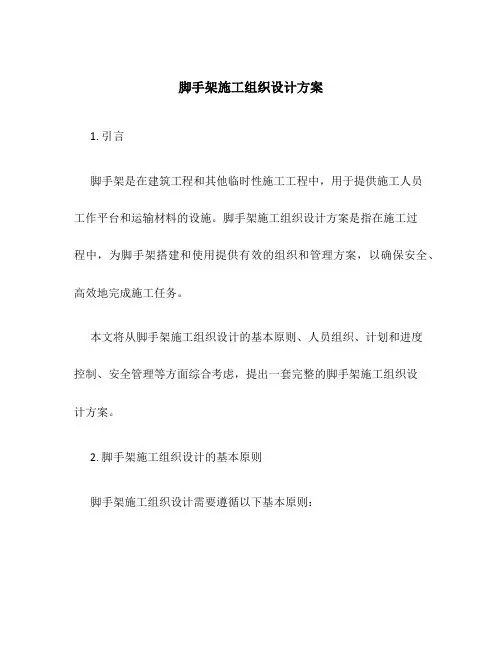

脚手架施工组织设计方案1. 引言脚手架是在建筑工程和其他临时性施工工程中,用于提供施工人员工作平台和运输材料的设施。
脚手架施工组织设计方案是指在施工过程中,为脚手架搭建和使用提供有效的组织和管理方案,以确保安全、高效地完成施工任务。
本文将从脚手架施工组织设计的基本原则、人员组织、计划和进度控制、安全管理等方面综合考虑,提出一套完整的脚手架施工组织设计方案。
2. 脚手架施工组织设计的基本原则脚手架施工组织设计需要遵循以下基本原则:•安全第一:确保施工过程中的安全,包括人员安全和设备安全。
•高效性:合理安排施工过程,提高施工效率。
•经济性:优化资源利用,降低成本。
3. 人员组织脚手架施工涉及多个专业的人员,包括设计人员、施工人员、安全检查人员等。
人员组织需要根据实际情况进行合理布置,确保每个环节都有相应的人员参与和监督。
•设计人员:负责对脚手架的设计和结构计算,确保脚手架满足安全、稳定的要求。
•施工人员:负责脚手架的搭建和拆除,需要熟悉脚手架的搭建方法和安全操作规程。
•安全检查人员:负责对施工现场的安全进行检查和监督,及时发现和解决安全隐患。
4. 计划和进度控制脚手架施工需要进行详细的计划和进度控制,确保施工按照预定计划顺利进行。
以下是一些关键的控制措施:•制定详细的施工计划:包括脚手架搭建和拆除的时间安排、人员组织等。
•严格监督进度执行:及时发现和解决进度延误的问题,避免对整个工程造成影响。
•提前准备材料和设备:确保脚手架施工所需的材料和设备提前准备充分,避免因为缺乏材料而延误施工进度。
5. 安全管理安全管理是脚手架施工组织设计中最重要的环节之一。
以下是一些安全管理的注意事项:•提供安全培训:对参与施工的所有人员进行必要的安全教育和培训,确保他们了解相关的安全规定和操作规程。
•定期巡视和检查:对脚手架的搭建和使用过程进行定期巡视和检查,及时发现和解决安全隐患。
•强化安全意识:通过奖惩制度和安全奖励等方式,提高参与施工人员的安全意识,增强自觉遵守安全规定的能力。
脚手架专项工程施工组织设计方案

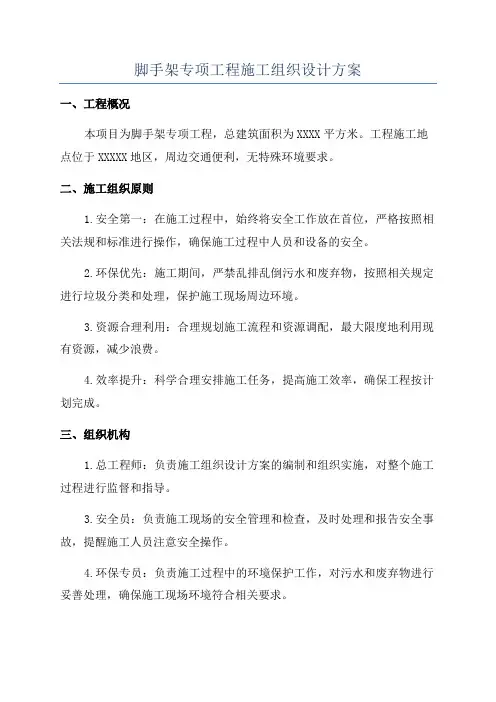

脚手架专项工程施工组织设计方案一、工程概况本项目为脚手架专项工程,总建筑面积为XXXX平方米。
工程施工地点位于XXXXX地区,周边交通便利,无特殊环境要求。
二、施工组织原则1.安全第一:在施工过程中,始终将安全工作放在首位,严格按照相关法规和标准进行操作,确保施工过程中人员和设备的安全。
2.环保优先:施工期间,严禁乱排乱倒污水和废弃物,按照相关规定进行垃圾分类和处理,保护施工现场周边环境。
3.资源合理利用:合理规划施工流程和资源调配,最大限度地利用现有资源,减少浪费。
4.效率提升:科学合理安排施工任务,提高施工效率,确保工程按计划完成。
三、组织机构1.总工程师:负责施工组织设计方案的编制和组织实施,对整个施工过程进行监督和指导。
3.安全员:负责施工现场的安全管理和检查,及时处理和报告安全事故,提醒施工人员注意安全操作。
4.环保专员:负责施工过程中的环境保护工作,对污水和废弃物进行妥善处理,确保施工现场环境符合相关要求。
5.脚手架专项施工组:包括脚手架搭设人员、检修人员、拆除人员等,负责三个阶段的相应工作。
四、施工组织流程1.脚手架搭设阶段(1)制定脚手架搭设方案:根据工程需要,设计脚手架搭设方案,明确脚手架的类型、规格和材料使用等要求。
(2)脚手架搭设准备工作:进行脚手架搭设所需要的材料的采购和准备,组织搭设人员接受相关培训。
(3)脚手架搭设操作:按照搭设方案进行搭设工作,确保脚手架牢固、安全可靠。
2.脚手架使用阶段(1)脚手架检修工作:定期对脚手架进行检修,发现问题及时修复,确保脚手架的稳定和可靠性。
(2)施工过程监测:对施工现场的脚手架使用情况进行监测,随时做好记录,及时处理异常情况。
3.脚手架拆除阶段(1)制定脚手架拆除方案:根据工程进度和安全要求,制定脚手架拆除方案,明确拆除顺序和安全措施。
(2)脚手架拆除操作:按照拆除方案进行操作,确保拆除过程安全、清理彻底。
五、安全措施1.搭设阶段:搭设人员必须经过专业培训合格后方可上岗,使用标准化的脚手架材料,严格按照搭设方案操作,确保脚手架的安全性。
脚手架施工组织设计方案

XXX楼施工方案文件脚手架施工组织设计审批人:编制:XXXX建筑施工劳务有限公司脚手架工程施工组织设计方案一、工程概况本工程为XXXXX楼脚手架工程。
二、总体布署本工程采用双排落地式脚手架搭设,密目网全封闭围护。
公司将派5名以上经过专业培训的架子工负责工程的脚手架搭设与拆除,施工过程中,严格按照《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001标准执行,脚手架配合装修要求进行搭设,脚手架搭设完后,由安全负责人验收合格后方可使用。
三、脚手架搭设脚手架在建筑工程施工中起着特殊的重要作用。
是以保障施工安全、施工质量和施工进度的特种技术措施。
脚手架搭设的强度、刚度、安全性、可靠性、稳定性及整体性要求都相当高,因此,脚手架应严格按安全技术规范的规定进行架设。
(一)材料本工程的防护脚手架、安全通道、安全隔断、均采用钢管和扣件相组合的扣件式钢管脚手架。
按丹东市建管部门对施工现场安全管理通知要求,本工程防护脚手架等的搭设材料,相应对所用材料作出质量、型号及规格的规定和要求。
1、钢管本工程购买和采用力学性能较好的Q235A(3号)钢直缝电焊处理的普通钢管。
其规格:外径d=48mm,壁厚t=2.8mm,长度lmax=6000mm。
若用旧钢管,应仔细检查其锈蚀的程度,外表面的锈蚀深度≤0.5mm。
若锈蚀深度超过0.5mm的锈蚀特别严重的旧钢管,严禁使用。
X楼整体双排防护架钢管表面涂刷橙色的防锈漆。
安全通道、卷扬机吊篮通道口钢管外表面全部涂刷红白相间防锈漆。
卷扬机吊篮通道口、安全通道口剪刀撑处设置红白相间的防锈漆。
钢管不足国标的要求,所以在绑搭的时候应相应缩小其间距。
缩小多少具体根据实际情况和计算书计算。
2、扣件本工程采用可锻铸铁铸造的扣件,可锻铸扣件,当前国家具有该项产品的产品标准,并有国家指定的专门单位对该产品的检测和检验手续,所以产品的质量可以得到保证。
对新购的可锻铸铁铸造的直角扣件、旋转扣件、对接扣件入库前,应对其进行外观质量检查,其表面不应有裂纹、气孔、砂眼等缺陷。
落地式钢管脚手架施工方案(DOC)

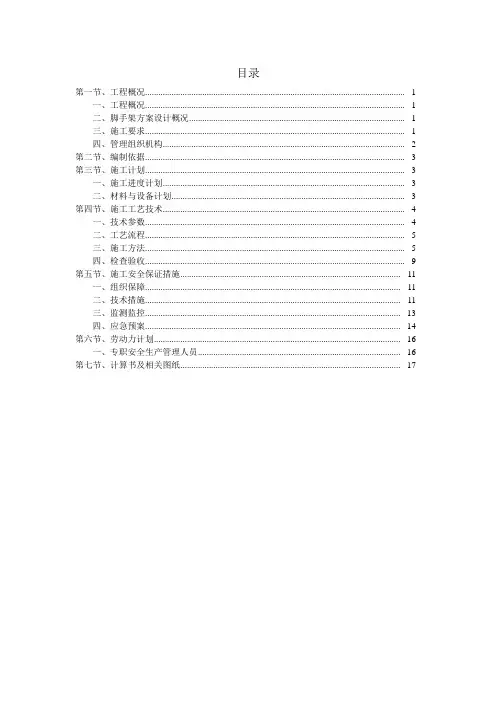

目录第一节、工程概况...................................................................................................................... - 1 -一、工程概况...................................................................................................................... - 1 -二、脚手架方案设计概况.................................................................................................. - 1 -三、施工要求...................................................................................................................... - 1 -四、管理组织机构.............................................................................................................. - 2 - 第二节、编制依据...................................................................................................................... - 3 - 第三节、施工计划...................................................................................................................... - 3 -一、施工进度计划.............................................................................................................. - 3 -二、材料与设备计划.......................................................................................................... - 3 - 第四节、施工工艺技术.............................................................................................................. - 4 -一、技术参数...................................................................................................................... - 4 -二、工艺流程...................................................................................................................... - 5 -三、施工方法...................................................................................................................... - 5 -四、检查验收...................................................................................................................... - 9 - 第五节、施工安全保证措施.................................................................................................... - 11 -一、组织保障.................................................................................................................... - 11 -二、技术措施.................................................................................................................... - 11 -三、监测监控.................................................................................................................... - 13 -四、应急预案.................................................................................................................... - 14 - 第六节、劳动力计划................................................................................................................ - 16 -一、专职安全生产管理人员............................................................................................ - 16 - 第七节、计算书及相关图纸.................................................................................................... - 17 -第一节、工程概况一、工程概况XXX工程由16个单体组成,总建筑面积约35400平方米。
脚手架施工组织设计

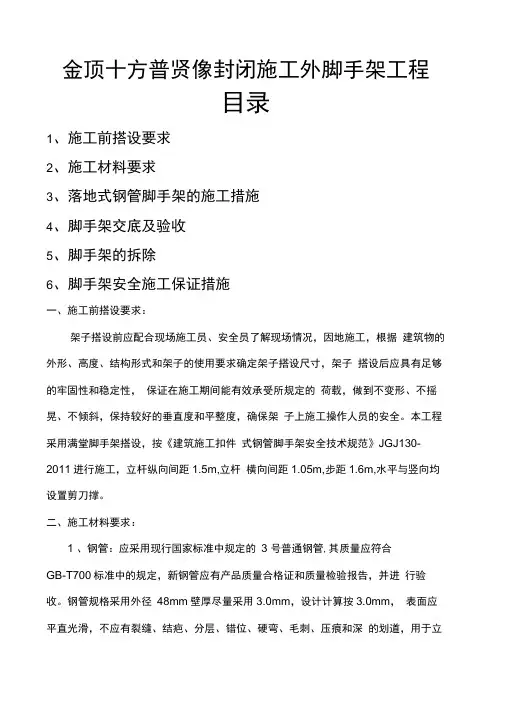

金顶十方普贤像封闭施工外脚手架工程目录1、施工前搭设要求2、施工材料要求3、落地式钢管脚手架的施工措施4、脚手架交底及验收5、脚手架的拆除6、脚手架安全施工保证措施一、施工前搭设要求:架子搭设前应配合现场施工员、安全员了解现场情况,因地施工,根据建筑物的外形、高度、结构形式和架子的使用要求确定架子搭设尺寸,架子搭设后应具有足够的牢固性和稳定性,保证在施工期间能有效承受所规定的荷载,做到不变形、不摇晃、不倾斜,保持较好的垂直度和平整度,确保架子上施工操作人员的安全。
本工程采用满堂脚手架搭设,按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011进行施工,立杆纵向间距1.5m,立杆横向间距1.05m,步距1.6m,水平与竖向均设置剪刀撑。
二、施工材料要求:1 、钢管:应采用现行国家标准中规定的3 号普通钢管,其质量应符合GB-T700标准中的规定,新钢管应有产品质量合格证和质量检验报告,并进行验收。
钢管规格采用外径48mm壁厚尽量采用3.0mm,设计计算按3.0mm,表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,用于立杆、大横杆的钢管长度为4-6m,每根钢管的最大质量不应大于25kg, 以适合人工操作。
所采用的钢管必须规格统2、扣件:应采用可锻铸铁制作的扣件,其材质应符合GB1583标准中的规定,采购的扣件应有生产许可证、测试报告和产品质量合格证,新、旧扣件均应进行防锈处理。
所采用的扣件(直角扣件、对接扣件、旋转扣件等)在螺栓拧力矩达65KN.m时不得发生破坏,应能灵活转动,旋转扣件的两旋转面间隙应小于1mm 扣件夹紧钢管时,开口处的最小距离要不少于5mm 所有扣件、螺栓等零配件必须规格统一。
3、脚手板选用30 X 300X 3000杉木板,不得使用腐烂、虫蛀、断裂或破损的木板。
?4、军用篷布需符合规范标准。
三、落地式钢管外脚手架的施工措施:(一)基本构件施工措施:1、基础设置:外脚手架的立杆搭设在平整硬化后的室外地坪上,每根立杆底部立杆下设截面100 mmX 100 mm木垫板,同时立杆基础应做好排水措施。
脚手架施工组织设计方案
脚手架工程施工方案一、工程概况鸿成服饰广场工程位于郑州市人民路与东太康路交叉口,现有商场之南,地下二层,地上六层。
框架结构,高度为25.95m.二、脚手架方案选择结合本工程结构形式,实际施工特点,建造物四周搭设落地式全高全封闭的扣件式双排钢管脚手架。
此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。
脚手架搭设采用双排单立杆。
立杆离结构外沿0.3m,横距为1m,纵距为1.5m,大横杆布局为1.8m.三、构造要求及技术措施1、地基处理:搭设场地必须平整。
基础上底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空。
并设置排水措施。
2、立杆:全楼脚手架采用双排单立杆,立杆顶端高出结构檐口上皮1.5m。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交织布置,两个相邻立柱接头避免浮现在同步同跨内,并在高度方向错开的距离不小于50cm。
3、大横杆:大横杆至于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧,其长度大于3 跨,不小于6m,同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交织布置,不在同步,同跨内。
相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。
4、小横杆:每一立杆与横杆相交处,都必须设置一根小横杆,并采用直角扣件扣紧,在大横杆上,该杆轴线偏离主节点的距离不大于15cm。
小横杆间距应与立杆柱间距相同,且根据作业层脚手板搭设的需要,可在两立柱之间等间距增设小横杆。
小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆在立柱处相向布置。
5、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮6 月1 日起正式实施。
该规范属于强制性标准,在脚手架的设计计算、搭设与拆除、架体结构等方面提出了许多新的要求。
但在部份施工现场,脚手架搭设不规范的现象仍比较普遍,一是脚手架操作层防护不规范;二是密目网、水平兜网系结不牢固,未按规定设置随层兜网和层间网;三是脚手板设置不规范;四是悬挑架等设置不规范,由此导致了多起职工伤亡事故的发生。
脚手架专项施工组织设计方案(专家论证)
脚手架专项施工组织设计方案(专家论证)一、工程概况本项目为脚手架专项施工组织设计方案,旨在为某高层建筑提供安全、稳定、高效的施工脚手架系统。
工程位于我国某大城市中心区域,占地面积约10000平方米,总建筑面积约80000平方米,建筑高度为300米,共计60层。
工程主体结构为钢筋混凝土框架-核心筒结构,外立面采用玻璃幕墙和石材装饰。
本工程脚手架施工主要包括落地式双排钢管外脚手架的搭设,以及相应的一般规定、技术管理措施等。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目技术团队学习相关法规、标准及施工图纸,掌握工程特点及施工要求。
2. 编制脚手架施工专项方案,并组织专家论证,确保方案的科学性、合理性和可行性。
3. 制定详细的施工进度计划,明确各阶段施工内容、时间节点及人员分工。
4. 对施工人员进行安全技术交底,确保施工过程中严格遵循方案要求。
(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:钢管:约200吨;扣件:约10万个;脚手板:约20000平方米;安全防护网:约10000平方米;水平拉杆、竖直拉杆、剪刀撑等辅助材料:根据实际需求采购。
2. 选择具备相应资质、质量可靠的材料供应商,确保材料质量符合国家标准。
3. 对进场材料进行验收,包括外观检查、尺寸测量、材质检测等,确保合格后方可使用。
4. 建立材料管理制度,合理堆放、标识清晰,防止材料损坏、丢失。
5. 定期对施工设备进行检查、维护,确保设备正常运行。
三、一般规定1. 脚手架施工应严格遵守国家相关法律法规、行业标准及施工图纸的要求,确保施工安全、质量。
2. 脚手架施工前,应编制详细的施工方案,并经专家论证、审批通过后方可实施。
3. 脚手架搭设过程中,应定期进行监督检查,发现问题及时整改,确保脚手架结构安全、稳定。
4. 脚手架施工前,应对施工人员进行安全技术交底,确保施工人员掌握施工要求及安全操作规程。
脚手架专项施工组织设计
脚手架专项施工组织设计一、主要规范、规程建筑施工扣件式钢管脚手架安全技术规范(2002版)JGJ130-2001建筑施工高处作业安全技术规范JGJ80-91建筑施工安全检查标准JGJ59-99二、施工部署安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明现场”、“样板工地”的根本要求。
三、施工准备1.3劳动力配备工种人数任务架子工22 负责架子搭设及拆除测量放线工 2 负责脚手架垂直度控制1.3机具配备名称数量备注架子扳手10把架子工搭设和拆除架子用力矩扳手2把检查架子扣件拧紧力度是否达到要求倒链1把调整架子水平弯曲度四、施工工艺4.1落地式钢管脚手架搭设施工工艺因为此工程整体高度不超过30米,且转角很多,所以脚手架方案拟用全封闭的双排脚手架,内外脚手架间铺设木板或竹排板,外脚手架拉安全网。
4.1.1落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载实验、材料配备→定位设置通长脚手板、钢底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙杆→铺脚手板→扎防护栏杆→扎安全网;4.1.2定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空;双管立柱应采用双管底座,底座下垫枕木,并垂直于墙面设置;4.1.3在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。
当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除;4.1.4双排架宜先立里排立杆,后立外排立杆。
每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。
双排架内、外排两立杆的连线要与墙面垂直。
立杆接长时,宜先立外排,后立内排。
4.2卸料平台卸料平台加工制作完毕经验收合格后方可吊装。
脚手架施工组织设计
一、引言概述
在建筑施工过程中,脚手架施工组织设计是一项重要的工作。
脚手架是建筑施工中的临时设施,承担着支撑、搭设和保护工作人员的重要职责。
良好的脚手架施工组织设计可以确保施工过程的安全性和高效性。
本文将针对脚手架施工组织设计展开详细的讨论,以提供专业的指导和建议。
二、正文内容
1.脚手架施工组织设计的目标与原则:
目标
确保施工人员的安全
提高施工效率
保障脚手架的质量
原则
合理布置脚手架材料和设备
确定合适的施工方案
遵守施工规范和标准
2.脚手架施工组织设计的前期准备工作:
确定设计人员和施工人员的职责分工
进行脚手架的技术交底和施工方案的编制
开展施工前检查和安全培训
3.脚手架施工组织设计的脚手架材料管理:
脚手架材料的采购和供应管理
脚手架材料的分类、储存和保管
脚手架材料的定期检查和维护
4.脚手架施工组织设计的施工过程管理:
施工进度的安排和控制
施工现场的秩序和安全管理
施工过程中的质量控制和检查
5.脚手架施工组织设计的施工风险管理:
风险的识别和评估
风险控制和应急预案的制定
风险的监控和反馈调整
三、总结
脚手架施工组织设计是确保施工过程安全和高效的关键因素之一。
通过合理的组织设计和管理,可以提高施工效率,降低事故风险。
在脚手架施工组织设计过程中,需要充分考虑脚手架材料的管理、施工过程的管理以及风险的管理。
设计人员和施工人员应当紧
密合作,确保施工过程的顺利进行。
同时,定期进行检查和评估,及时调整施工方案和应对风险,以确保脚手架施工的质量和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
脚手架施工组织设计方案脚手架工程施工方案一、工程概况鸿成服饰广场工程位于郑州市人民路与东太康路交叉口,现有商场之南,地下二层,地上六层。
框架结构,高度为25.95m.二、脚手架方案选择结合本工程结构形式,实际施工特点,建筑物四周搭设落地式全高全封闭的扣件式双排钢管脚手架。
此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。
脚手架搭设采用双排单立杆。
立杆离结构外沿0.3m,横距为1m,纵距为1.5m,大横杆布局为1.8m.三、构造要求及技术措施1、地基处理:搭设场地必须平整。
基础上底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空。
并设置排水措施。
2、立杆:全楼脚手架采用双排单立杆,立杆顶端高出结构檐口上皮1.5m。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm。
3、大横杆:大横杆至于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧,其长度大于3跨,不小于6m,同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步,同跨内。
相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。
4、小横杆:每一立杆与横杆相交处,都必须设置一根小横杆,并采用直角扣件扣紧,在大横杆上,该杆轴线偏离主节点的距离不大于15cm。
小横杆间距应与立杆柱间距相同,且根据作业层脚手板搭设的需要,可在两立柱之间等间距增设小横杆。
小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆在立柱处相向布置。
5、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮6月1日起正式实施。
该规范属于强制性标准,在脚手架的设计计算、搭设与拆除、架体结构等方面提出了许多新的要求。
但在部分施工现场,脚手架搭设不规范的现象仍比较普遍,一是脚手架操作层防护不规范;二是密目网、水平兜网系结不牢固,未按规定设置随层兜网和层间网;三是脚手板设置不规范;四是悬挑架等设置不规范,由此导致了多起职工伤亡事故的发生。
3、脚手架材质不符合要求,使用前未进行必要的检验检测;4、脚手架搭设与拆除方案不全面,安全技术交底无针对性。
项目部重视施工现场、忽视安全管理资料的现象比较普遍,应当编制专项安全技术方案的专项施工工程,如脚手架搭设与拆除、基坑支护、模板工程、临时用电、塔机拆装等,不编制施工方案,或者不结合施工现场实际情况,照抄标准、规范,应付检查。
安全技术交底仍停留在“进入施工现场必须戴安全帽”的层次上,缺乏针对性。
工程施工中凭个人经验操作,不可避免地存在事故隐患和违反操作规程、技术规范等问题,甚至引发伤亡事故。
5、安全检查不到位,未能及时发现事故隐患。
在脚手架的搭设与拆除和在脚手架上作业过程中发生的伤亡事故,大都存在违反技术标准和操作规程等问题,但施工现场的项目经理、工长、专职安全员在定期安全检查、平时检查中,均未能及时发现问题,或发现问题后未及时整改和纠正,对事故的发生负有一定责任。
三、在脚手架上发生伤亡事故的预防措施1、加强培训教育,提高安全意识,增强自我保护能力,杜绝违章作业。
安全生产教育培训是实现安全生产的重要基础工作。
企业要完善内部教育培训制度,通过对职工进行三级教育、定期培训,开展班组班前活动,利用黑板报、宣传栏、事故案例剖析等多种形式,加强对一线作业人员,尤其是农民工的培训教育,增强安全意识,掌握安全知识,提高职工搞好安全生产的自觉性、积极性和创造性,使各项安全生产规章制度得以贯彻执行。
脚手架等特殊工种作业人员必须做到持证上岗,并每年接受规定学时的安全培训。
《建筑施工扣件式钢管脚手架安全技术规范》规定,“脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。
上岗人员应定期体检,合格者方可持证上岗“。
《建筑安装工人安全技术操作规程》规定,进入施工现场必须戴安全帽,禁止穿拖鞋或光脚。
在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。
正确使用个人安全防护用品是防止职工因工伤亡事故的第一道防线,是作业人员的“护身符”。
2、严格执行脚手架搭设与拆除的有关规范和要求。
(1)脚手架作业层防护要求脚手板:脚手架作业层应满铺脚手板,板与板之间紧靠,离开墙面1来,由于种种原因,大量的不合格的安全防护用具及构配件流入施工现场,因安全防护用具及构配件不合格而造成的伤亡事故占有很大比例。
因此,施工企业必须从进货的关口把住产品质量关,保证进入施工现场的产品必须是合格产品,同时在使用过程中,要按规定进行检验检测,达不到使用要求的安全防护用具及构配件不得使用。
脚手架上发生的伤亡事故案例分析及预防措施(2)脚手架钢管应采用国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)规定的3号普通钢管,质量符合《碳素结构钢》(GB/T700)中Q235-A级钢的规定。
冲压钢脚手板、连墙件材质应符合《碳素结构钢》(GB/T700)中Q235-A级钢的规定,木脚手板材质应符合《木结构设计规范》(GBJ5)中Ⅱ级材质的规定。
连墙件扣件材质应符合《钢管脚手架扣件》(GB15831)的规定。
旧钢管使用前要对钢管的表面锈蚀深度、弯曲变形程度进行检查。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
4、制定有针对性的、切实可行的脚手架搭设与拆除方案,严格进行安全技术交底。
安全防护方案是规定施工现场如何进行安全防护的文件,所以必须根据施工现场的实际情况,针对现场的施工环境、施工方法及人员配备等情况进行编制,按照标准、规范的规定,确定切实有效的防护措施,并认真落实到工程项目的实际工作中。
脚手架搭设施工方案就包括如下内容:(1)编制依据:主要是《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工安全检查标准实施指南》、工程施工组织设计、施工图纸等。
(2)工程概况及施工条件。
(3)脚手架结构形式选择、基础处理、搭设要求、杆件间距、连墙件设置位置、连接方法,并绘制施工详图及大样图。
(4)落地式外脚手架的搭设高度超过规范规定的要进行设计计算,设计计算的内容包括纵向、横向水平杆等受弯构件的强度和连接扣件的抗滑承载力计算;立杆的稳定性计算;连墙件的强度、稳定性和连接强度的计算;立杆地基承载力计算等。
对50m以下的常用敞开式单、双排脚手架,采用规范规定的构造尺寸,且符合构造规定时,相应杆可不再进行设计计算。
但连墙件、立杆地基承载力等仍应根据实际荷载进行设计计算。
当搭设高度在25-50m时,应从构造上对脚手架整体稳定性进行加强:纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙件强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m 的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上翻流作用的连墙措施等,以确保脚手架的使用安全。
当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架荷载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
多层悬挑的脚手架,必须经设计计算确定。
其内容包括:悬挑梁或悬挑架的选材及搭设方法,悬挑梁的强度、刚度、抗倾覆验算,与建筑结构连接做法及要求,上部脚手架立杆与悬挑梁的连接等。
悬挑架的节点应该采用焊接或螺栓连接,不得采用扣件连接作法。
吊篮脚手架的设计制作应符合JG/T5032-93《高处作业吊篮》及《编制建筑施工脚手架安全技术标准的统一规定》,并经企业技术负责人审核批准。
当使用厂家生产的产品时,应有产品合格证书及安装、使用、维护说明书等有关资料。
其设计计算包括:吊篮及挑梁应进行强度、刚度和稳定性验算,吊篮平台及挑梁结构按概率权限状态法计算,提升机按容许应力法计算。
施工方案中必须对阳台及建筑物转角处等特殊部位的挑梁、吊篮设置予以说明,并绘制施工详图。
附着式升降脚手架的使用具有比较大的危险性。
对生产或经营附着式升降脚手架产品的,要经建设组织鉴定,发放生产和使用证,并经使用本产品的当地安全监督管理部门审查认定。
施工单位自己设计自己使用的,使用前要向当地安全监督机构申报,并经审查认定。
使用附着式升降脚手架必须按规定编制专项施工组织设计,其内容不但要结合施工现场作业条件,还要针对提升工艺进行编制,包括附着式升降脚手架的设计、施工及检查、维护、管理等全部内容。
(5)脚手架搭设方案必须由有资格的人员(施工现场技术负责人)编制,经上一级技术部门、安全部门审核,公司或分公司技术负责人审批后执行。
施工方案应与施工现场搭设的脚手架类型相符,当现场因故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
方案经审定后,必须遵照执行,不得随意变更。
如遇特殊情况,需要变更的,应由编制人出具变更通知单、审批人签发后方可生效(6)严格执行安全技术交底制度。
安全技术交底工作,是施工负责人向作业人员进行职责落实的法律要求,要严肃认真的进行,不能流于形式。
安全技术交底在正式作业前进行,不但口头讲解,同时应有书面文字材料,并履行签字手续,施工负责人、生产班组、现场安全员各留一份。
安全技术交底主要包括两方面的内容:一是在施工方案的基础上进行的,按照施工方案的要求,对施工方案进行细化和补充;二是要将操作者的安全注意事项讲明,保证操作者的人身安全。
交底内容不能过于简单,千篇一律口号化。
应按分部分项工程和针对作业条件的变化具体进行。
5、落实安全生产责任制,强化安全检查安全生产责任制度是建筑企业最基本的安全管理制度。
建立并严格落实安全生产责任制,是搞好安全生产的最有效的措施之一。
安全生产责任制要将企业各级管理人员,各职能机构及其工作人员和各岗位生产工人在安全生产方面应做的工作及应负的责任加以明确规定。
工程项目经理部的管理人员和专职安全员,要根据自身工作特点和职责分工,严格执行定期安全检查制度,并经常进行不定期的、随机的检查,对于发现的问题和事故隐患,要按照“定人、定时间、定措施”的原则进行及时整改,并进行复查,消防事故隐患,防止职工伤亡事故的发生。
脚手架检查、验收应根据技术规范、施工组织设计及变更文件和技术交底文件进行。
在基础完工后及脚手架搭设前、作业层上施加荷载前、每搭设完10-13m高度后、达到设计高度后、遇有六级大风与大雨后、寒冷地区开冻后、停用超过一个月后,均要组织检查与验收。
脚手架使用中,应定期检查下列项目:杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否积水,底座是否松动,立杆是否悬空;扣件螺栓是否松动;立杆的沉降与垂直度的偏差是否符合规范规定;安全防护措施是否符合要求;是否超载。
