隧道施工安全保证措施

合集下载

隧道施工安全保证措施

隧道施工安全保证措施

隧道施工安全保证措施引言隧道施工是建设交通基础设施中的重要环节,然而隧道施工过程中存在着一定的风险和安全隐患。

为确保隧道施工期间的工人安全和施工质量,需要采取一系列安全保证措施来预防和应对可能发生的事故和意外。

1. 施工现场安全管理为确保施工现场的安全,应采取以下措施:•安全通道设置:在施工现场设置安全通道,确保施工人员和工程车辆的安全通行。

•隔离带设置:在施工区域周围设置明确的隔离带,禁止未经许可的人员和车辆进入施工现场。

•安全标识设置:在施工现场设置明显的安全标识,包括禁止吸烟、禁止火种等提示,提醒施工人员注意安全。

•安全巡查:定期进行安全巡查,及时发现和解决施工现场存在的安全问题。

2. 施工人员安全防护为确保施工人员的安全,应采取以下措施:•安全培训:施工前对所有参与施工的人员进行安全培训,包括施工流程、安全操作规程等。

•个人防护装备:要求施工人员佩戴符合标准的安全帽、工作服、安全鞋等个人防护装备,以降低可能的伤害风险。

•安全警示:设置安全警示标语,提醒施工人员注意安全施工,如“高处作业注意安全”、“施工区域禁止通行”等。

3. 施工设备安全使用为确保施工设备的安全使用,应采取以下措施:•设备检修:定期对施工设备进行维护和检修,确保设备的正常运行和使用安全。

•操作规程:制定明确的设备操作规程,要求施工人员按规定操作设备,禁止擅自更改设备配置和操作方式。

•检测监控:安装设备故障监测和报警系统,及时发现设备故障并采取措施进行修复,确保设备安全使用。

4. 隧道支护和防水安全为确保隧道的支护和防水工作的安全进行,应采取以下措施:•设计规范:根据隧道设计要求,制定支护和防水工作的详细操作规范,明确施工步骤和注意事项。

•材料选择:选择符合标准的优质材料,确保支护结构和防水层的质量和可靠性。

•监测检测:采用专业监测设备对隧道的支护结构和防水层进行定期监测和检测,及时发现问题并进行整改。

5. 防火和应急预案为防范火灾等紧急情况,应采取以下措施:•防火措施:施工现场应设立灭火设备,并定期进行维护和检查,确保其正常工作。

隧道工程施工质量保证措施

隧道工程施工质量保证措施

隧道工程施工质量保证措施隧道工程是一项复杂的工程项目,其中施工质量控制显得尤为重要。

如何保证隧道工程施工质量?本文将从设计阶段的施工质量把关、现场检查控制、施工材料质量把控等方面为您详细介绍。

设计阶段施工质量把关在隧道工程设计阶段,关键设计参数的准确度直接决定着施工质量,因此需要对隧道工程设计阶段的施工质量进行把关,主要包括以下措施:1.严格把关设计质量标准隧道工程设计质量标准是保证施工质量的重要保障。

设计单位要严格执行施工标准规范,设计文件必须符合相关标准规范的要求,以确保设计的合理性及可行性。

2.定期检查设计文件隧道工程施工质量的保障需要从设计阶段把控。

设计阶段要对设计文件进行定期检查,以确保设计方案的准确性和可操作性。

定期检查可有效控制工程质量,降低施工质量风险。

3.施工技术措施确认确定好施工技术措施,能够降低施工中问题的发生率。

在施工前,应按照相关规定,对施工过程进行可行性分析,以防施工方案设计不切实际导致施工中出现不必要的问题。

现场检查控制控制现场环境是施工质量保障的重要环节。

只有确保工地环境安全,才能保证施工顺利进行,通过以下措施,降低施工工程质量风险。

1.现场考察和监管现场监管是施工质量的重要保障措施,监管人员应对施工现场进行检查评估,确保施工符合标准规范。

同时,现场检查可以及时发现问题,防止问题的扩大化,降低施工过程中的风险。

2.合理保留样本现场抽样查验是质量检查的关键步骤之一。

抽样后,可保留样本,以备后续检测和解决问题使用。

样本的保留对于解决问题非常重要,可以避免不必要的拆迁、改造、纠纷等问题,确保工程质量。

3.加强施工过程监测加强施工过程监测,能使质量控制更精细化。

在施工过程中,要针对不同的施工工艺和工序进行监测,防范问题的产生和扩大化。

同时,也要及时进行处理,确保问题不扩大。

施工材料质量把控隧道工程施工需要使用多种材料,保证隧道工程质量的同时,也需要对施工材料的质量加以控制,从而降低风险。

隧道施工质量安全保证体系及措施

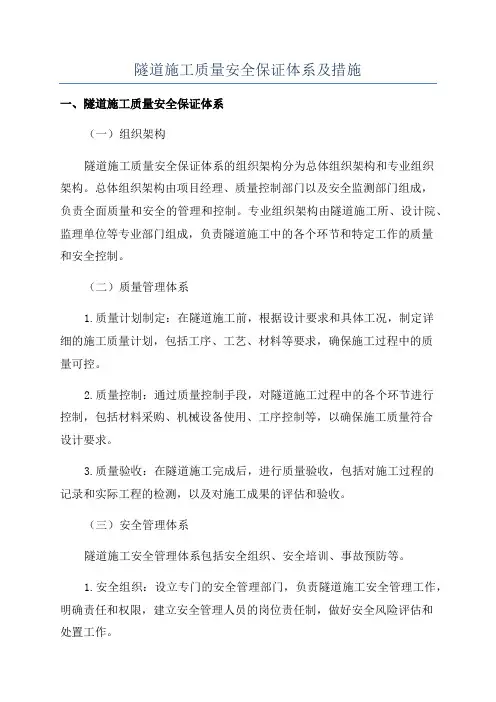

隧道施工质量安全保证体系及措施

隧道施工质量安全保证体系及措施一、隧道施工质量安全保证体系(一)组织架构隧道施工质量安全保证体系的组织架构分为总体组织架构和专业组织架构。

总体组织架构由项目经理、质量控制部门以及安全监测部门组成,负责全面质量和安全的管理和控制。

专业组织架构由隧道施工所、设计院、监理单位等专业部门组成,负责隧道施工中的各个环节和特定工作的质量和安全控制。

(二)质量管理体系1.质量计划制定:在隧道施工前,根据设计要求和具体工况,制定详细的施工质量计划,包括工序、工艺、材料等要求,确保施工过程中的质量可控。

2.质量控制:通过质量控制手段,对隧道施工过程中的各个环节进行控制,包括材料采购、机械设备使用、工序控制等,以确保施工质量符合设计要求。

3.质量验收:在隧道施工完成后,进行质量验收,包括对施工过程的记录和实际工程的检测,以及对施工成果的评估和验收。

(三)安全管理体系隧道施工安全管理体系包括安全组织、安全培训、事故预防等。

1.安全组织:设立专门的安全管理部门,负责隧道施工安全管理工作,明确责任和权限,建立安全管理人员的岗位责任制,做好安全风险评估和处置工作。

2.安全培训:对隧道施工人员进行安全培训,包括施工人员的基本安全知识培训、特殊施工工艺的安全要求培训等,确保施工人员具备相应的安全意识和技能。

3.事故预防:制定详细的工作规程和安全操作规范,加强现场管理和监督,确保施工现场的安全环境,及时排除安全隐患,防止事故的发生。

二、隧道施工质量安全保证措施(一)施工前的准备阶段1.明确施工目标和要求,制定详细的施工方案,包括施工工艺、特殊工况处理等。

2.对施工中可能遇到的风险和隐患进行评估和管控,并制定相应的风险管理措施。

(二)施工过程的控制阶段1.严格执行施工方案,按照规定的施工工艺和质量要求进行施工,确保施工过程中的质量和安全控制。

2.加强施工现场的管理和监督,包括人员的进出管理、设备的使用管理、材料的质量控制等。

3.隧道施工过程中的监测和检测,包括对土层和岩层的监测、隧道支护结构的监测、地下水的监测等。

隧道施工质量控制保证措施

隧道施工质量控制保证措施

隧道施工质量控制保证措施一、设计方面的措施:1.准确测量:在隧道施工前,进行详细、准确的勘测和测量,确保施工方案的科学性和合理性。

包括地质勘察、水文地质勘察、地质勘探和地震勘察等。

2.合理布置横断面:根据隧道所经地质条件和工程要求,合理选择隧道的横断面形状和尺寸,并与地质条件相匹配。

3.合理安排洞室和支护结构:根据隧道设计条件和地质条件,合理安排洞室和支护结构,确保施工过程中的稳定性和安全性。

二、施工管理方面的措施:1.严格遵守施工规范和标准:根据国家标准和施工规程,制定详细的施工方案和施工步骤,确保施工过程中的质量标准和安全要求。

2.严格遵守施工进度:按照施工进度计划和施工要求,组织施工人员进行施工,保证施工进度的准时完成。

3.严格组织管理:在施工过程中,建立健全的施工管理体系,明确责任和任务,加强对施工人员的培训和监督,保证施工质量的稳定。

三、施工技术方面的措施:1.合理选择开挖方法:根据隧道的地质条件和周围环境,选择合适的开挖方法,最大限度地减少对地质环境的破坏。

2.采取合理的支护结构:根据隧道的地质条件和设计要求,选择合适的支护结构,保证施工过程中的稳定性和安全性。

3.采取科学的施工工艺:根据隧道的地质条件,合理安排施工工艺和施工顺序,保证施工平稳、安全和高效。

四、施工材料方面的措施:1.严格选择材料:在施工过程中,严格选择符合国家标准和施工规范的材料,确保施工质量的稳定和可靠。

2.定期检测材料:在施工过程中,定期对使用的材料进行检测和鉴定,确保其质量符合施工要求。

3.严格检验验收:在施工结束后,对隧道施工所使用的材料进行严格的检验和验收,确保施工质量的合格和可靠。

综上所述,隧道施工质量控制保证措施需要在设计、施工管理、施工技术和施工材料等方面综合考虑,掌握科学、合理、可靠的施工方法和技术,严格遵守施工规范和标准,加强施工组织和管理,确保隧道施工质量的稳定和可靠。

隧道暗挖施工安全技术保障措施

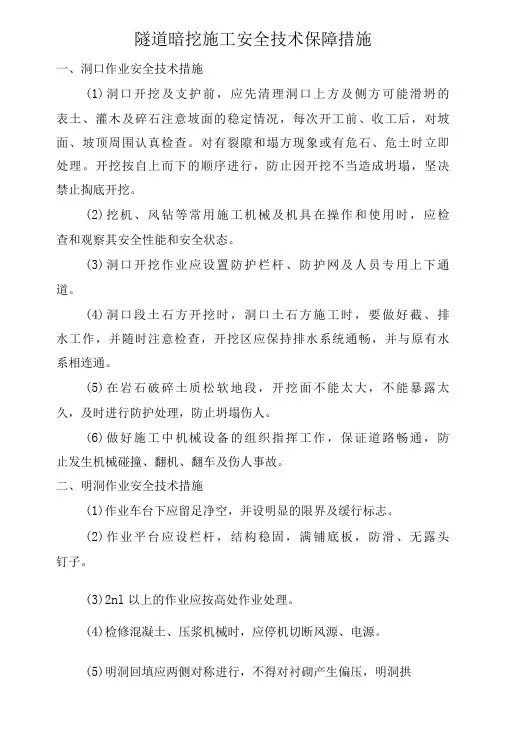

隧道暗挖施工安全技术保障措施

隧道暗挖施工安全技术保障措施一、洞口作业安全技术措施(1)洞口开挖及支护前,应先清理洞口上方及侧方可能滑坍的表土、灌木及碎石注意坡面的稳定情况,每次开工前、收工后,对坡面、坡顶周围认真检查。

对有裂隙和塌方现象或有危石、危土时立即处理。

开挖按自上而下的顺序进行,防止因开挖不当造成坍塌,坚决禁止掏底开挖。

(2)挖机、风钻等常用施工机械及机具在操作和使用时,应检查和观察其安全性能和安全状态。

(3)洞口开挖作业应设置防护栏杆、防护网及人员专用上下通道。

(4)洞口段土石方开挖时,洞口土石方施工时,要做好截、排水工作,并随时注意检查,开挖区应保持排水系统通畅,并与原有水系相连通。

(5)在岩石破碎土质松软地段,开挖面不能太大,不能暴露太久,及时进行防护处理,防止坍塌伤人。

(6)做好施工中机械设备的组织指挥工作,保证道路畅通,防止发生机械碰撞、翻机、翻车及伤人事故。

二、明洞作业安全技术措施(1)作业车台下应留足净空,并设明显的限界及缓行标志。

(2)作业平台应设栏杆,结构稳固,满铺底板,防滑、无露头钉子。

(3)2nl以上的作业应按高处作业处理。

(4)检修混凝土、压浆机械时,应停机切断风源、电源。

(5)明洞回填应两侧对称进行,不得对衬砌产生偏压,明洞拱背回填应对称分层夯实,每层厚度不得大于0.3m,其两侧回填的土面高差不大于0.5%回填至拱顶齐平后应立即分层满铺填筑至设计高度。

脚手架安全技术措施(1)脚手架搭设①脚手架搭设前,已按脚手架的设计及使用标准,编制施工组织设计或作业指导书。

②脚手架都按照国家颁布的有关安全技术规范及规定进行设计、施工;严格履行方案的设计审批、验收程序;使用过程中,加强维护和管理。

不准随意修改和变动其结构。

③脚手架都采用扣件式钢管脚手架,其设计施工都符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的规定,编写设计计算书,对脚手架结构的承载力、刚度和稳定性等进行计算,并按规定审批。

④脚手架搭设人员都是按照《特种作业人员安全技术考核管理规则》(GB5036)考核合格的架子工,施工前都对现场搭设人员进行技术、安全交底,对没有参加交底的人员不得上架作业。

隧道施工安全措施

隧道施工安全措施

隧道施工安全措施
隧道施工安全措施:
1. 施工前的准备工作:
- 完善的施工计划和方案,确保施工安全。

- 确定施工队伍和责任分工。

- 安排施工人员参加必要的培训和安全知识教育。

2. 现场安全措施:
- 设置施工现场标识,明确施工区域并禁止非施工人员进入。

- 安装防护网、安全围栏等设施,确保工地周边安全。

- 定期检查和维护施工机械设备,确保其安全运行。

- 高处作业时,施工人员必须佩戴安全带,并使用安全绳保护。

3. 通风与防火安全:
- 使用通风设备保证施工现场空气流通,防止有害气体积聚。

- 配备消防器材,做好火灾应急预案,加强火灾防控工作。

4. 施工材料安全:
- 严格按照规定储存和使用危险化学品,保证材料安全。

- 合理安排施工材料的搬运和储存,避免堆放不当导致安全
事故。

5. 安全防护意识:
- 加强施工人员的安全教育,提高安全意识和防范能力。

- 强制佩戴安全帽、安全鞋等个人防护装备,并定期检查和
更换。

6. 定期安全检查:
- 定期进行施工现场安全检查,及时发现和解决安全隐患。

- 配备专人负责施工安全管理,确保安全措施的执行。

7. 与相关部门的合作:
- 与相关管理部门积极合作,共同保障施工安全。

- 及时向相关部门报告施工进展和安全情况,接受监督和指导。

以上是隧道施工中常见的安全措施,通过严格执行这些措施,可以确保施工过程中的安全,并最大程度地预防事故的发生。

隧道工程的质量保证措施有哪些

隧道工程的质量保证措施有哪些

隧道工程的质量保证措施有哪些隧道工程是一项复杂且具有高风险性的建设项目,其质量的优劣直接关系到工程的安全、使用寿命以及经济效益。

为了确保隧道工程的质量,需要采取一系列全面、系统且有效的保证措施。

一、前期规划与设计阶段在隧道工程的前期规划与设计阶段,必须进行充分的地质勘察和调研工作。

详细了解隧道沿线的地质条件、水文情况、周边环境等因素,为设计提供准确的基础数据。

设计方案应充分考虑施工的可行性和安全性,遵循相关的规范和标准,同时结合工程的实际需求和特点。

选用经验丰富、专业水平高的设计团队,运用先进的设计理念和技术手段,进行多方案的比选和优化。

确保隧道的结构设计合理,支护参数准确,排水系统完善,通风照明系统能够满足运营要求。

二、施工准备阶段(一)人员与技术准备组建高素质的施工团队,包括项目经理、技术负责人、施工人员等,确保他们具备丰富的隧道施工经验和专业技能。

对施工人员进行技术培训和交底,使其熟悉施工工艺、质量标准和安全要求。

(二)材料与设备准备严格把控材料的质量,选择符合标准和设计要求的原材料,如钢材、水泥、砂石等。

对材料进行检验和试验,确保其性能稳定可靠。

同时,配备先进、适用的施工设备,并对设备进行调试和维护,保证其在施工过程中正常运行。

(三)施工方案制定根据工程的特点和要求,制定详细、科学的施工方案,包括施工顺序、施工方法、质量控制要点等。

施工方案应经过专家论证和审批,确保其合理性和可行性。

三、施工过程中的质量控制措施(一)开挖与支护隧道开挖应遵循“短进尺、弱爆破、强支护、勤量测”的原则。

根据地质条件选择合适的开挖方法,如钻爆法、掘进机法等,控制开挖轮廓的精度,减少超挖和欠挖。

及时进行支护,确保围岩的稳定性。

支护结构的施工应严格按照设计要求进行,保证锚杆、锚索的长度和间距,喷射混凝土的厚度和强度等。

(二)防水与排水隧道的防水排水是保证工程质量的关键环节。

在施工中,应确保防水层的铺设质量,采用合格的防水材料,保证接缝的密封性。

隧道施工安全保证措施

隧道施工安全保证措施

隧道施工安全保证措施1 开挖及钻孔施工向广大员工贯彻“不坍才有进度”的指导思想,切勿片面追求进度而忽视质量,而造成因防坍措施不到位而造成坍方,给工程造成损失。

在洞口段、断层浅埋破碎带及其它Ⅳ、Ⅴ级围岩地段,施工前必须制定详细的切实可行的施工方案和作业指导书。

做好超前地质预报工作,采用TSP、超前钻孔、地质雷达等地质预报仪器对开挖面前方的地质情况作出详细的预报。

每个开挖工班配一名工程师跟班,确保各种措施、技术交底的落实,保证标准化作业。

开挖过程中,配备有经验的地质工程师,24小时轮流值班,及时发现地质变化,监控指导现场施工。

根据设计图纸的要求做好超前导管注浆加固围岩或起到注浆堵水的作用。

不良地质隧道施工,严格遵循“先治水,短开挖、弱爆破、强支护、勤量测、早封闭”的施工原则保证不坍方。

施钻人员到达工作面后,应首先检查工作面是否处于安全状态。

支护、拱顶是否稳定,如有松动危石应清除并加以支护。

操作人员必须互相配合,并保持必要的安全操作距离。

机械凿岩时,必须采用湿式凿岩。

站在碴堆上作业时,应该注意碴堆的稳定性,防止滑坍伤人。

司钻工钻孔前,对风钻和工具作如下检查,不符合要求的应立即修理或更换:机身、螺栓、卡套、弹簧和支架是否正常完好。

管路是否良好,连接是否牢固。

钻杆是否弯曲、带伤,防止作业时断钎伤人。

湿式凿岩的供水装置是否良好。

用带支架的风钻钻孔时,应将支架安置稳妥。

在钻孔台架上打眼时,先检查平台架及斜撑是否稳定,平台上是否铺满板,外侧的防护栏杆是否牢固,防止高处坠落。

严禁在残眼中继续钻孔。

严禁在打眼的同时装药。

不得在工作面折卸、修理风钻。

手持风钻打眼,开孔时应用较短的钻杆,其长度不超过0.8—1米,因长钻杆开孔容易扭曲折断伤人。

钻头未入岩壁前,风门不宜开大。

操作时要做到:一条线:退钎子与凿岩机一条线;靠边站:司钻工要在风钻的左侧方,严禁骑着气腿操作风钻;推风要适宜;气腿给凿岩机推力大了易卡钻;钻眼时先开水后开风,停钻时先关风后关水。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道施工安全保证措施
一、钻孔安全保证措施
1、钻眼前,首先检查工作面是否处于安全状态,灯光照明是否良好,支护、顶板及两帮是否牢固,有无松动的岩石,如有松动的岩石及时支护或清除;检查加固操作平台,确保钻眼平台不变形不垮塌。

2、凿岩机钻眼时,采用湿式或带有捕尘器的凿岩机。

3、风钻钻眼前,对设备工具作下列检查,不合格的立即修理或更换:机身、螺栓、卡套、弹簧、支架是否完好;管路是否良好,连接是否牢固;钻杆有无不直、带伤以及钎孔是否有堵塞孔现象。

4、使用支架的风钻钻眼时,确保将支架安置稳妥。

站在碴堆上钻眼时,注意石碴的稳定,防止操作中滑塌伤人。

5、严禁在残眼中继续钻眼;严禁在工作面拆卸修理钻孔工具。

6、进洞施工人员必须戴安全帽、防护手套、穿工作服;电工和电钻工穿绝缘鞋和戴绝缘手套。

二、爆破施工安全保证措施
1、洞内爆破作业做到统一指挥信号,人员撤离到安全距离外,不受有害气体冲击。

其安全距离为:掘进坑道内不少于200m;相邻的平行坑道内不少于100m。

2、隧道施工放炮,由取得“安全技术合格证”的爆破工担任,严格防护距离和爆破警戒。

放炮后10分钟才准许人员进入工作面,经找顶清除危石、锚喷支护后方能继续施工。

3、每日放炮时间及次数根据施工条件明确规定,装药离放炮时
间不应过久。

爆破前爆破人员严格检查爆破网络,确保一次起爆。

4、遇到下列情况严禁装药爆破:照明不足;工作面岩石破碎尚未支护;发现可能有大量岩溶、岩爆及高压水涌出地段。

5、爆破后必须经过通风排烟,且其相距时间不少于15分钟,并经过以下各项检查和妥善处理后,其它工作人员才准进入工作面。

有无瞎炮及可疑现象,有瞎炮必须由原爆破人员按规定处理;有无残余炸药或雷管;顶板两帮有无松动石块;支护有无损坏与变形。

6、装炮时严禁火种,严禁明火点炮,严禁装药与打眼同时进行。

7、两端工作面接近贯通时,加强两端的联系与统一指挥。

当两端工作面距离余留八倍循环进尺时,停止一端作业,并将人员机具撤走,在安全距离处设立警告标志。

8、抓好现场管理,搞好文明施工,经常保持现场管线整齐。

灯明、路平、无积水,对易燃、易爆等危险品按规定保存和堆放,并注明标志,严格发放制度。

切实作好防洪、防火、防中毒、防淹亡等工作。

杜绝重大伤亡,减少一般性事故。

三、装碴与运输安全保证措施
1、运输车辆严禁人、料混装。

2、机械装碴时,坑道断面尺寸必须满足装碴机械安全运转,并符合下列要求:装碴不准高于车厢;装碴机与运碴车之间不准有人;为确保运碴车就位良好和安全进出,派专人指挥。

3、运输车辆限制速度执行如下规定见表1
运输车辆限制速度规定表表1
4、洞口、平交道口和狭窄的施工场地,设置“缓行”标志,必要时安排人员指挥交通。

5、车辆行使遵守下列规定:严禁超车;同向行驶车辆保持20米的距离,洞内能见度较差时,加大距离;车辆启动前必须了望与鸣笛;驾驶室不得搭载其它人员;车辆不得带故障运行。

6、车辆在洞内行驶时,施工人员必须遵守下列规定:不准与车辆机械抢道;不准扒车、追车和强行搭车。

7、洞内倒车与转向,必须开灯,鸣笛并派专人指挥。

四、临时支护安全保证措施
遵照公路隧道施工安全规则及相应的规范,为确保安全,还应采取以下措施:
1、施工期间现场负责人会同有关人员对各部位支护定期检查。

在不良地段,每班指定专人检查,当发现支护变形或损坏时,立即修整加固。

2、严禁将支撑放在虚碴或软弱的岩石上,软弱围岩地段底面加设垫板或垫梁,并加木楔塞紧。

3、洞内水平坑道与辅助坑道连接处,加强支护或及早进行永久衬砌。

4、对开挖后自稳程度很差的围岩或喷射混凝土尚未达到一定强
度即趋失稳的围岩或喷锚后变形量超过设计允许值以及发生突变的围岩,采取及时加强临时支护措施。

5、对洞内拱顶和地表布置的测点定期观测,发现洞内和地表位移值等于或大于允许位移值,以及地面或洞内出现裂缝时,必须立即通知作业人员撤离现场,待制订处理措施后再施工。

6、对喷锚地段的危石及时处理完毕,脚手架、防护栏杆、照明设施确保符合安全要求。

7、喷射机械定机、定人、定岗,认真执行安全操作规程,坚持交接班,并作好记录。

8、针对长大管棚施工特点和要求,参照有关安全规则制定安全规章制度。

9、加强对围岩进行动态监控量测,实行信息化管理,科学组织施工。

10、拆卸钻杆时,要统一指挥,明确联络信号,扳钳卡钻方向应正确,防止管钳及扳手打伤人。

11、钢管内注浆时,操作人员应戴口罩、眼镜和胶手套。

12、要有良好的照明条件。

五、洞内通风与防尘安全保证措施
1、隧道施工的通风设专人管理。

2、通风机运转时,严禁人员在风管的进出口附近停留。

3、通风机停止运转时,任何人不准靠近通风软管行走和在软管旁边停留,不准将任何物品防在通风管或管口上。

4、风管与掌子面距离不得大于50m。

5、喷射混凝土采用湿喷,严禁在隧道中使用干式凿岩机。

六、洞内防火与防水安全保证措施
1、施工区域设置有效而足够的消防器材,放在易取的位置并且设立明显标志。

各种器材做到定期检查补充和更换,不得挪用。

2、洞内严禁明火作业与取暖。

3、在雨季前进行防洪及洞顶地表水检查,防止洪水灌入洞内。

4、对地表水丰富和地质条件复杂的地层,在施工时制定妥善的防排水措施,备足排水设备。

七、洞内电气设备安全保证措施
1、洞内电气设备的操作,必须符合下列规定:非专职电工不得操作电气设备;手持式电气设备的操作手柄和工作中接触的部位,设有良好的绝缘。

使用前进行绝缘检查。

2、电器(气)设备外露和传动部分,必须加装遮拦或防护罩。

3、36V以上的供电设备和由于绝缘损坏可能带有危险电压的设备的金属外壳、构架等,必须有接地保护。

4、直接向洞内供电的馈线上,严禁设自动重合闸,手动合闸时必须与洞内值班人员联系。

相关文档
最新文档
