某电气仪表安装工程项目施工组织设计方案

电气仪表安装工程施工组织设计(方案)
批准:
审核:
编制:
一、编制依据
1.根据设计图及总体规划图(图暂不全)
2.根据国家有关建筑电气安装施工及验收规范
二、编制内容
编制本方案是为了切实按照设计提供的图纸,按照国家现行的建筑安装,石油化工企业等的电气装置的有关规程、规范安装施工。

三、适用范围
本施工方案适用某项目本标段内所有电气装置、自控仪表安装、配
管、调试及运行。

四、工程概况
本工程电气施工包括变配电、照明、动力、防雷接地、设备接地、
自控仪表的安装配管、电缆敷设、桥架安装等内容,针对某项目本标段的
实际情况,对于大型污水处理工程,电气施工的重点应该是做好与土建结构、地面施工及大型罐体施工的配合协调,并确保危险场合对电气施工的
要求,并满足所有电气施工的规范和准则。

五、工程建设地点:某项目规划区域36号、37号地块(8400区域),
39A、39B地块(9200区域)
六、电气工程量概述
1. 配管 DN15~DN20 2570m
2. 控制电缆(各种规格) 3500m
3. 计算机电缆 67000m
4. 各类流量计、分析仪等计量、检测仪表 360台(套)
5. 电力电缆(各种规格) 38000m
6. 支吊架制安(型钢) 35T
7. 各类大小电动机 160台(套)
8. 桥架(梯式)暂无图纸
七、验收标准
1.根据设计图纸及相关的技术文件
八、执行本方案应具备下列条件
1.设计图纸交底会审结束
2.电气施工人员现场技术交底工作已结束
3.班组长必须是操作熟练、技术过硬、经验丰富的技术工人
4.电气设备材料已进场并经验收为合格品
5.工、机具准备齐全,处于备用状态
6.现场土建施工已基本结束,并已办理交接手续
7.施工方案已审批
8.开工报告已办理审批手续,并同意开工
九、材料报验
电气材料进场,首先应进行自检,合格后按BSC报验程序办理材料报验手续,报验合格后方可进行施工。

十、电气安装一般施工安装程序
十一、电气设备安装的基本要求和做法
1.高低压配电柜、控制箱
1.1施工程序
1.2施工准备
安装配电箱、柜的人员、材料、施工机具、安全用具已经准备齐全、安装的技术要求已经明确,施工员已向施工班组进行技术交底和安全交底。

1.3配电箱柜检查验收
安装前,要根据设计图纸检查配电箱柜的型号、内部回路数及容量、保护电器的整定值,并对照安装设计的说明检查外观和内部绝缘,应满足设计站安装规范的要求。

根据设计图纸,现场找到配电箱的安装位置,根据箱体的外型尺寸测量定位、画线,可以更准确的找到予埋件、或金属膨胀螺栓的位置。

1.4配电箱柜的安装
1.4.1安装基本要求
(1) 配电箱应安装在土建内部粉刷完成的场所,暗装配电箱或明装壁挂式
配电箱以箱底为安装标高的基准,一般为 1.3~1.6m,以设计为准。

在同一建筑物内,同类箱体安装高度应)1;目同,允许偏差在10mm 以内。

相连或邻近的配电箱标高应相等。

配电柜固定牢固,垂直度误
差〈1.5?,最大偏差3MM。

开关柜凋试动作准确无误,自动保护及信
号回路动作正常,表计指示准确。

(2) 安装配电箱所需的木砖及铁件等尽可能采用予埋方式。

砼或实体砖墙
明装配电箱采用金属膨胀螺栓固定。

钢结构柱挂式配电箱采用金属抱
箍、卡件方式固定。

落地配电箱一般采用槽钢支架安装固定,以保证
安装便捷和防水。

(3) 配电箱箱体、金属盘面、门、电器金属外壳均应有明显可先辈的接
地。

接地线PE使用黄绿双色线。

PE线不得使用金属软管、箱
体、接线盒串联接入被保护的对象。

(4) 箱内配线须排列整齐,并绑扎成束,在活动部位的两端要固定。

箱体
引入和馈出的电线应留有适当的余量,以方便检修和更换接头。

(5) 导线削切绝缘线时,不得损伤线芯,导线接头应牢固可靠。

单股芯线
可采用穿孔顶丝压接,或弯成顺时针小圆圈螺栓加垫片压接。

小
截面多股芯线可采用搪锡或村接端子。

16平方毫米以上的导线采用压
接端子和专用接头。

(6) 配电箱的母线和电缆芯线、接地线应有国家电力标准色标。

(7) 配电箱安装端正牢固,面板和仪表、按钮、开关信号灯排列整齐、
净,端子接线和电器安装无松动,开并启闭灵活,电器动作准确。

1.4.2明装壁挂式配电箱安装
(1) 明装配电箱采用型钢固定和膨胀螺栓直接固定的两种安装方式,采用
那种方法应根据配电箱技术文件和现场具体情况确定。

(2) 型钢固定配电箱:一般使用两段型钢上下平行固定在建筑或结构上,
中心距离与配电箱安装孔匹配,型钢的水平长度应大于水平安装孔的
距离,但小于配电箱的宽度。

将型钢调直——根据支架形式和尺寸断料——组对、煨弯、焊接、钻
孔——除锈、油漆——固定支架(关键工序,特别注意铁件的水平度和两安装联接面的垂直度和孔间距离,以及考虑安装后的高度)——安装配电箱(采用水泥沙浆固定支架时应在48小时固化后,方可安半夜配电箱。

)
(3) 膨胀螺栓固定配电箱:特别适宜没有洁净要求的工业厂房,建筑结构
为砼和实体砖墙配电箱的安装。

根据图纸定位配电箱位置——画出四个固定孔位——按膨胀螺栓的规
格使用冲击电钻打孔(关键工序,特别注意安装孔的水平度和垂直度和
孔间距离,以及考虑安装后的高度,孔的深度和直径与膨胀管匹配,
孔洞街墙面)——埋入膨胀管和螺栓——可以立即安装配电箱。

1.4.3暗装配电箱安装
实体墙暗装配电箱的安装:在墙体浇注或砌筑时予留出配电箱的空
洞或凹槽——在抹灰前安装好配电箱空箱体(关键工序,要保证安装平整、端正、牢固,标市长埋入深度正确,特别要注意空箱体不得高出装
饰后的墙面,可以稍低于墙面。

如果箱底与外墙平齐,应在外墙固定金属
网后抹灰,不得在箱体底版上抹灰。

)——清理箱体内建筑垃圾——安装配电箱芯体——安装配电箱面板。

1.4.4落地配电箱安装
(1) 在土建浇注地坪时埋入落地配电箱基础槽钢的安装软:
(2) 根据配电箱底座加工基础槽钢框架、焊接、油漆、打孔;
(3) 安装基础槽钢框架——与予埋铁件焊接或使用膨胀螺栓固定在地面。

合集下载

电气仪表安装工程施工组织设计

电气仪表安装工程施工组织设计

电气仪表安装工程施工组织设计(方案)批准:审核:编制:一、编制依据1。

根据设计图及总体规划图(图暂不全)2. 根据国家有关建筑电气安装施工及验收规范a. 电气装置安装工程照明装置施工及验收规范 GB50259-1996b. 电气装置安装工程接地装置施工及验收规范 GB50169—1999c. 电气装置安装工程盘柜及二次回路接线施工及验收规范 GB50171-1992d. 电气装置安装工程母线装置施工及验收规范 GBJ149-1990e. 电气装置电缆线路施工及验收规范 GB50168—1990f. 自动化仪表工程施工及验收规范 GB50093—2002g。

石油化工仪表工程施工技术规范 SH3521-1999h. 自动化仪表安装工程施工技术规范 GBJ131—1990i. 南海石化有关施工技术规范 SP-8550—0000—0008 SP—8550-0000-0007二、编制内容编制本方案是为了切实按照设计提供的图纸,按照国家现行的建筑安装,石油化工企业等的电气装置的有关规程、规范安装施工.三、适用范围本施工方案适用某项目本标段内所有电气装置、自控仪表安装、配管、调试及运行.四、工程概况本工程电气施工包括变配电、照明、动力、防雷接地、设备接地、自控仪表的安装配管、电缆敷设、桥架安装等内容,针对某项目本标段的实际情况,对于大型污水处理工程,电气施工的重点应该是做好与土建结构、地面施工及大型罐体施工的配合协调,并确保危险场合对电气施工的要求,并满足所有电气施工的规范和准则。

五、工程建设地点:某项目规划区域 36 号、37 号地块(8400 区域),39A、39B 地块(9200 区域)六、电气工程量概述1。

配管DN15~DN20 2570m2. 控制电缆(各种规格)3. 计算机电缆3500m 67000m4. 各类流量计、分析仪等计量、检测仪表5。

电力电缆(各种规格)6. 支吊架制安(型钢)360 台(套)38000m 35T 17。

电气仪表安装调试施工方案

电气仪表安装调试施工方案

电气仪表安装调试施工方案
一、项目概述
本文档旨在介绍电气仪表安装调试的施工方案,确保工程安全、顺利进行。

二、施工前准备
1. 施工人员培训
在进行安装调试前,对施工人员进行必要的培训。

确保他们了解工程图纸、操作流程和安全规范。

2. 工具材料准备
准备必需的工具和材料,包括螺丝刀、扳手、绝缘胶带等,确保施工过程中的需要。

3. 安全措施
施工前需明确安全措施,例如穿戴安全帽、手套,避免触电和其他安全风险。

三、安装过程
1. 仪表选址
根据工程图纸确定各仪表的安装位置,考虑到使用便捷和观察方便。

2. 接线安装
根据电气布线图进行仪表的接线安装,确保连接正确、稳固可靠。

3. 仪表固定
使用适当的工具将仪表固定在安装位置,保证其稳定性和准确度。

四、调试测试
1. 通电测试
在安装完成后,进行通电测试,检查仪表的显示是否正常,电路是否通畅。

2. 参数调试
根据工程要求,调试仪表的各项参数,确保其工作正常、准确。

3. 故障排查
在测试过程中发现任何问题,要及时排查并解决,确保仪表正常工作。

五、施工验收
完成调试后,进行施工验收,核实各项工作是否符合要求,如有问题及时整改。

结语
本文档详细介绍了电气仪表安装调试的施工方案,希望能够对相关施工人员提
供帮助,确保工程顺利进行。

电气安装工程施工组织设计方案

电气安装工程施工组织设计方案

电气安装工程施工组织设计方案一、编制范围及依据1、本施工组织设计电气工程的编制范围为低压配电柜二次出线后电气照明工程,防雷接地接工程。

2、本施工组织设计的编制依据为招标文件,招标答疑文件,施工图纸及说明,图纸会审文件和各分部分项工程施工及验收规范。

二、电气安装工程概况根据招标文件要求,我司电气安装工程施工范围是:强电部分为低压配电柜二次出线的照明工程,防雷接地接工程,弱电部分为电视、电话、可视对讲、信息网络线管预埋工程。

1、照明电气分项工程:办公楼由地下室变配间分支电缆引来,由电气竖井内的照明配电箱,应急照明配电箱供电,住宅楼由地下室变配间电缆引入电气竖井母线接箱供电。

2、防雷接地接分项工程:电源线路引入PE线重复接地,基础防雷接,利用基础平台(梁)底两条水平主筋相交处应与其经过的或附近的基础桩(梁)主筋焊接,避雷引下线,利用结构柱(墙)内两根Φ16以上纵钢筋通长焊接,引下线上端伸出天面与屋面避雷带(镀锌Φ10圆钢)焊接,下端与接地装置焊接,并从各引下线下部在室外地坪下0。

8-1m处焊出要一根40*4镀锌扁钢,伸出处墙皮1m以上,屋面上所存外露的金属体均应就近与避雷带焊接,整个避雷网接地电阻≤1欧姆。

3、弱电分项工程:负责电视、电话、可视对讲、信息网络系统线管的预埋工作(高层住宅楼)。

三、施工部署根据本工程的特点,土建工程的进度,精心组织施工人员,确保工程质量、确保在合同工期内完成电气安装施工任务,将工程划分四个阶段,施工中可根据实际情况进行调整。

1、准备阶段:施工机具进场,电气安装预埋人员就位,熟悉图纸,作好一切准备工作。

2、配合阶段:根据土建结构进度,密切配合土建预埋线管及预留洞口。

3、施工阶段:在土建主体完工后,进入电气安装施工阶段。

4、调试验收阶段,在各分部安装工程基本完成后,开始对本项工程进行调试和验收工作。

四、施工管理组织机构根据施工现场实际情况,我司要求电气安装工作必须紧密配合土建施工,各专业、各分部、各分项工程必须有效的穿插于土建施工中,根据工程的规模与特点,我公司在原有总承包项目领导班子基础上,另行组建水电安装项目组:具体根据现场情况和施工合同工期要求,编制月施工计划,月施工计划的编制将落实到每一道工序,每一道责任工长及职能部门,并制定严格和奖罚措施,确保每一道工序按期完成。

电力仪表施工方案1

电力仪表施工方案1

电力仪表施工方案1
方案概述
本次电力仪表施工旨在为客户提供符合国家标准和要求的电力仪表安装与调试服务。

本方案将并灵活运用电力仪表知识和技术,为客户构建出高效、安全的电力仪表网络。

施工流程
1. 确定施工方案
根据客户需求及现场实际情况,制定符合要求的施工方案。

方案要求明确,包括但不限于仪表数量、布局、接线及与现有系统连接方式等。

2. 准备施工材料
根据方案所需求的电力仪表及相关的材料和工具,进行准备。

3. 开始施工
按照方案要求,对电力仪表进行安装及接线,并对接线进行检查,确保无误。

4. 测试调试
安装完成后,对于电力仪表系统进行调试,在保证系统安全和稳定的前提下,实现仪表对现有系统的连接。

5. 完成验收
施工完成后,做好相应的记录工作,将工作情况及完成情况报告给客户,客户验收合格后结束施工。

安全措施
- 施工现场要求整洁,不得有易燃、易爆物品;
- 施工人员必须持证上岗,不得擅自作业;
- 施工人员必须戴好安全帽、安全鞋、手套等防护用品,且遵
守电气安全操作规程。

总结
本方案旨在为客户提供高效、安全、稳定的电力仪表系统网络,通过严格的施工流程及安全措施的符合,保障了客户的财产及人身
安全。

同时,本施工方案也紧跟市场需求,使得施工内容更加有针
对性和实用性。

电表工程施工组织方案

电表工程施工组织方案

电表工程施工组织方案本工程施工项目为某电力公司的电表更换与安装工程,包括停电作业、电表更换、线路连接、接地操作等内容。

工程施工地点为某市的居民区,总共涉及1000户居民。

该项目的施工周期为30天,施工单位为某电力工程有限公司。

二、工程施工组织机构1. 项目经理:负责项目的组织、协调、计划、指导、监督和质量管理工作。

2. 技术负责人:负责工程的技术指导和技术监督工作。

3. 安全员:负责安全管理工作,包括施工现场安全管理和安全生产工作。

4. 质量员:负责质量管理工作,包括工程质量监督和检测工作。

5. 施工队长:负责施工现场的具体管理和协调工作。

三、施工准备工作1. 施工方案编制:在施工前,由项目经理、技术负责人、安全员、质量员等人员共同编制施工方案,明确施工的内容、方法、程序和责任分工等。

2. 安全生产准备:组织安全员、质量员对施工现场进行安全检查,并制定安全生产方案,明确安全生产的要求和措施。

3. 资材准备:保障施工所需的材料、设备和工具的供应,确保施工的正常进行。

4. 人力组织:组织施工队伍,明确各岗位人员的职责和任务,并严格遵守劳动法规。

四、施工工艺流程1. 施工准备:现场勘察、施工图纸复核,了解施工环境和现场特点,对需要更换的电表进行清点和核对。

2. 施工组织:根据施工计划,组织施工人员和机械设备,安排施工队伍进行电表更换、线路连接和接地操作等施工工作。

3. 施工参数:施工人员根据工程要求和图纸要求,对电表进行更换和连接,并按照规范进行线路连接和接地操作。

4. 施工检查:在施工过程中,对施工环境、现场设备和工具进行检查,及时发现并排除安全隐患和施工质量问题。

5. 施工验收:施工完成后,由质量员、技术负责人组织对施工质量进行验收,确保工程达到规定要求。

五、安全生产措施1. 安全培训:组织施工人员进行安全生产培训,普及施工安全知识,增强安全意识。

2. 安全操作规程:明确施工操作规程,对施工人员进行操作指导,确保施工过程中严格遵守安全操作规程。

电气装置安装工程施工方案

电气装置安装工程施工方案

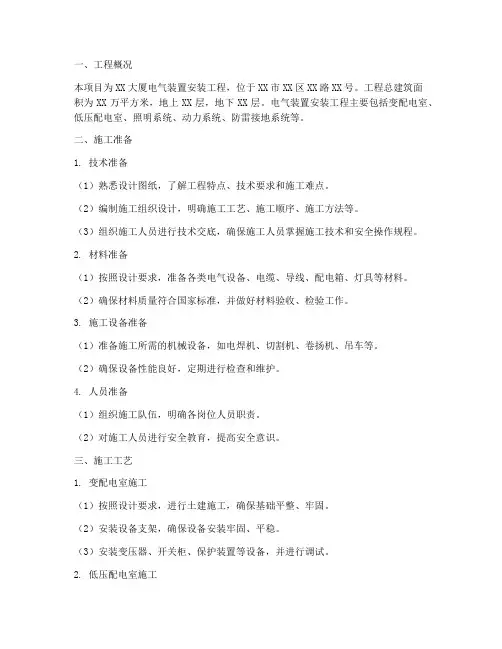

一、工程概况本项目为XX大厦电气装置安装工程,位于XX市XX区XX路XX号。

工程总建筑面积为XX万平方米,地上XX层,地下XX层。

电气装置安装工程主要包括变配电室、低压配电室、照明系统、动力系统、防雷接地系统等。

二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点、技术要求和施工难点。

(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法等。

(3)组织施工人员进行技术交底,确保施工人员掌握施工技术和安全操作规程。

2. 材料准备(1)按照设计要求,准备各类电气设备、电缆、导线、配电箱、灯具等材料。

(2)确保材料质量符合国家标准,并做好材料验收、检验工作。

3. 施工设备准备(1)准备施工所需的机械设备,如电焊机、切割机、卷扬机、吊车等。

(2)确保设备性能良好,定期进行检查和维护。

4. 人员准备(1)组织施工队伍,明确各岗位人员职责。

(2)对施工人员进行安全教育,提高安全意识。

三、施工工艺1. 变配电室施工(1)按照设计要求,进行土建施工,确保基础平整、牢固。

(2)安装设备支架,确保设备安装牢固、平稳。

(3)安装变压器、开关柜、保护装置等设备,并进行调试。

2. 低压配电室施工(1)按照设计要求,进行土建施工,确保基础平整、牢固。

(2)安装设备支架,确保设备安装牢固、平稳。

(3)安装配电柜、保护装置等设备,并进行调试。

3. 照明系统施工(1)按照设计要求,安装灯具、开关、插座等设备。

(2)进行线路敷设,确保线路安全、规范。

(3)调试灯具,确保照明效果符合要求。

4. 动力系统施工(1)按照设计要求,安装动力配电柜、保护装置等设备。

(2)进行线路敷设,确保线路安全、规范。

(3)调试动力设备,确保动力供应稳定。

5. 防雷接地系统施工(1)按照设计要求,进行接地网、接地体等施工。

(2)安装避雷针、避雷器等设备。

(3)进行接地电阻测试,确保接地效果良好。

四、施工进度计划1. 施工准备阶段:1个月2. 变配电室施工阶段:2个月3. 低压配电室施工阶段:2个月4. 照明系统施工阶段:1个月5. 动力系统施工阶段:1个月6. 防雷接地系统施工阶段:1个月7. 系统调试阶段:1个月五、质量控制措施1. 严格执行国家标准和施工规范,确保工程质量。

电气安装施工组织设计方案

电气安装施工组织设计方案一、工程概述本次电气安装工程位于_____,工程涵盖了_____等建筑设施。

该项目旨在为用户提供安全、可靠、高效的电力供应和智能化的电气系统,以满足其生产、生活和运营的需求。

二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行图纸会审,解决设计中存在的问题。

2、编制施工组织设计、施工方案和技术交底,明确施工工艺和质量要求。

(二)材料准备1、根据施工图纸和材料清单,采购符合要求的电气设备、材料和构配件。

2、对进场的材料进行检验和验收,确保其质量合格,规格、型号符合设计要求。

(三)施工机具准备1、配备齐全的施工机具,如电焊机、切割机、弯管机、钻孔机等,并进行调试和维护。

2、确保施工机具的性能良好,能够满足施工的需要。

(四)劳动力准备1、根据工程进度和施工任务,合理安排施工人员,组建专业的电气安装施工队伍。

2、对施工人员进行技术培训和安全教育,提高其技术水平和安全意识。

三、施工工艺流程(一)电气配管1、按照施工图纸的要求,确定电气配管的走向和位置。

2、进行管槽的开凿和清理,确保管槽的尺寸和深度符合要求。

3、安装电气配管,采用紧定式或焊接式连接,确保连接牢固、密封良好。

4、对配管进行固定和支撑,防止其松动和变形。

(二)电线电缆敷设1、对电线电缆进行外观检查和绝缘测试,确保其质量合格。

2、根据施工图纸和规范要求,确定电线电缆的敷设路径和方式。

3、敷设电线电缆时,应避免交叉和缠绕,保持整齐、美观。

4、对电线电缆进行固定和标识,注明其型号、规格和用途。

(三)配电箱(柜)安装1、确定配电箱(柜)的安装位置和标高,按照设计要求进行预留孔洞和预埋件的施工。

2、将配电箱(柜)吊运至安装位置,进行找平、找正和固定。

3、连接配电箱(柜)的进出线,确保接线牢固、接触良好。

4、对配电箱(柜)进行调试和检测,确保其性能符合要求。

(四)照明灯具安装1、按照施工图纸的要求,确定照明灯具的安装位置和方式。

电气安装-工程施工组织设计方案

电气安装工程施工组织设计方案第一节:安装工程概况龙湖-水晶郦城一期工程K27地块内公寓楼、写字楼、裙房及地下车库总建筑面积为97938平方米。

公寓楼为29层、写字楼为18层、裙楼为3层、地下车库为2层,电气安装工程主要工作内容包括:电气安装、弱电(电视、电话、监控、综合布线等)系统安装、消防火灾报警及联动控制系统安装、电梯安装等。

其中弱电系统、火灾报警系统、电梯、变配电房内设备等安装由专业施工队伍施工,我司配合专业队伍做好前期的预留、预埋工作,此部分的方案由专业施工队伍进场后再做。

(一)公寓楼电气安装工程系统简介:1.1电气安装工程主要由电气照明、电气动力、防雷接地三部分组成。

电气照明主要为各户内照明、公共部分楼梯间、电梯前室、强弱电井、电梯井道及各功能用房的照明,照明用线管采用PVC电线管暗敷于砼板或墙内施工;电气动力主要为正压送风机、排烟风机的电源、电梯电源,为保证消防失火时风机及电梯正常使用,风机、电梯电源为双电源接入并在市电停电后自动切换,保证设备正常运行。

防雷接地主要由基础桩基内接地体安装、引下线安装、屋顶接闪器安装组成,本工程接地电阻值设计要求为不大于1欧姆。

(二)地下车库和裙房电气安装工程系统简介:2.1地下车库和裙房电气安装主要包括:水泵房、配电房和风冷热泵等设备用房内设备及管线的安装。

照明、动力桥架安装、灯具安装、动力设备配管等。

第二节:方案编制依据(一)编制依据本安装施工组织设计方案,根据龙湖-水晶郦城一期工程K27地块内公寓楼、裙楼及地下车库的电气设计图纸内容进行编制,编制本方案采用的施工规范、技术标准如下:1.1《机械设备安装工程施工及验收规范》--------------------------------------GB50231-98;1.2《建筑电气工程施工质量验收规范》--------------------------------------GB50303-2002;1.3《建筑物防雷设施安装图集》------------------------------------------------------99D501-1;1.4《塑料管配线安装图集》--------------------------------------------------------------98D467;1.5《电缆桥架安装》-----------------------------------------------------------------------86D169;1.6《电缆敷设》-----------------------------------------------------------------------------96D164;1.7《等电位联接安装》----------------------------------------------------------------025D501-3;1.8《常用低压设备安装》-----------------------------------------------------------------90D367;1.9《竖井电气设备安装》----------------------------------------------------------------90SD180;1.10《常用灯具安装》--------------------------------------------------------------------99SD469;1.11《建筑工程施工质量验收统一标准》-----------------------------------GB50300-2001;(二)方案编制的范围、内容、目的2.1方案编制范围:根据与业主签订的施工合同范围所规定的室内电气照明和动力系统、建筑物防雷接地系统等管线和孔洞的预留预埋、管路和设备的安装、系统调试等工作内容。

电气仪表施工方案1

连云港吉必盛硅材料有限公司电气仪表安装施工方案编制:审核:审批:连云港振远化工设备安装工程有限公司电气工程施工方案1、工程概述1.1建设单位: 连云港吉必盛硅材料有限公司1.2施工单位:连云港振远化工设备安装工程有限公司1.3工程内容:连云港吉必盛硅材料有限公司技改工程电气安装、调试等。

2、主要实物量(见现场施工要求)3、编制依据3.1连云港吉必盛硅材料有限公司编制的答疑。

3.2《全国通用电气安装工程标准图集》3.3公司自身多年的施工经验4、施工规范及质量评定标准。

4.1电气安装工程母线装置施工及验收规范GB149-914.2电气安装工程电气设备交接试验标准GB50150-914.3电气安装工程电缆线路施工及验收规范GB50168-924.4电气安装工程接地装置施工及验收规范GB50169-924.5电气安装工程盘、柜及二次回路结线施工及验收规范GB50171-924.6电气安装工程低压电气施工及验收规范GB50254-964.7电气安装工程爆炸和火灾危险环境施工及验收规范GB50257-964.8电气安装工程1000V及以下配线工程施工及验收规范GB50258-964.9电气安装工程电气照明施工及验收规范GB50259-964.10建设安装施工现场供用电安全规范GB50194-935、施工主要内容(现场要求)6、主要施工程序、施工方法与技术措施为了缩短工期,保证施工进度及工程质量,并与其它工种协调配合,电气安装施工按《电气安装一般施工程序图》进行。

施工分为两条主线,一条为厂前区,另一条为装置区。

由于实际情况和施工进展的变化,应需要按现场情况进行适当的调整,但通常按下列程序进行。

6.1电气安装一般施工程序如下图:电气安装一般施工程序图6.2 施工准备6.2.1安装前应首先由工程监理组织业主、设计院、施工单位四家对图纸进行会审,尽量减少图纸中的差错,并结合其它相关专业的施工图,根据现场的实际情况,进行安全技术交底。

电气、仪表安装工程专项施工方案

电气、仪表安装工程专项施工方案一、前期准备工作在进行电气、仪表安装工程前,首先要做好充分的前期准备工作,包括:1.确定施工范围和任务目标。

2.制定详细的施工计划和时间表。

3.保证施工所需材料、设备等资源的充足供应。

4.完成相关的安全防护措施和培训。

5.确保施工人员的资质和技术水平符合要求。

二、施工步骤1. 复核建筑结构和设备布局在进行电气、仪表安装前,要对建筑结构和设备布局进行仔细的复核,确保安装位置的准确性和稳固性,避免施工中出现不必要的问题。

2. 确定安装方式和方案根据实际情况和相关要求,确定电气、仪表的安装方式和安装方案,包括布线方式、接线方式、支架支撑等细节设计。

3. 安装准备工作在正式安装之前,要进行一系列的准备工作,包括清理施工现场、设置安全警示标识、准备所需工具和材料等。

4. 逐步安装电气设备按照事先制定的安装方案,逐步安装电气设备,包括电源线路、开关插座、照明设备等,确保安装的稳固和安全。

5. 逐步安装仪表设备同样按照事先制定的方案,逐步安装各类仪表设备,包括测量仪表、控制仪表等,对仪表进行调试和校准。

6. 系统联调和验收在完成电气、仪表安装后,进行系统的联调和验收工作,确保整个系统的正常运行和功能完整性。

三、安全与质量控制在整个施工过程中,要严格遵守安全操作规程,保证施工作业的安全性,同时对施工质量进行全程控制和监督,确保施工质量符合相关标准和要求。

四、施工总结与完工在电气、仪表安装工程全部完成后,需进行总结和完工工作,包括编制施工总结报告、整理施工资料、交接相关手续等,保证工程的顺利完工和交付使用。

以上是关于电气、仪表安装工程专项施工方案的一些基本步骤和要求,希望能对相关从业人员有所帮助。
