湖南定额解释汇编
湖南定额说明及计算规则

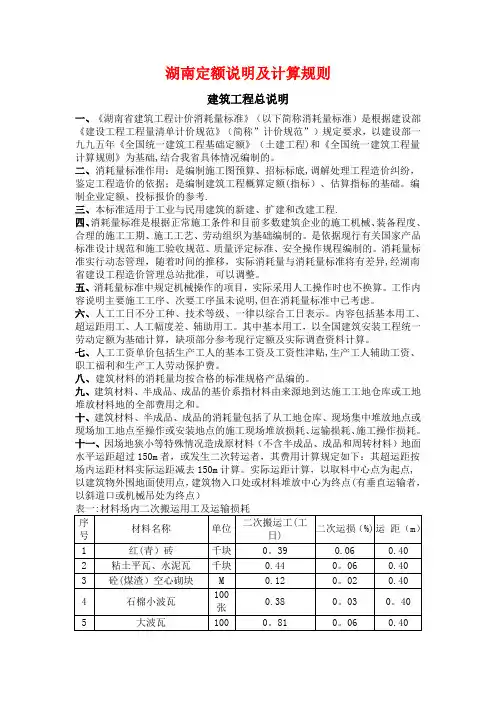

湖南定额说明及计算规则建筑工程总说明一、《湖南省建筑工程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建设工程工程量清单计价规范》(简称”计价规范”)规定要求,以建设部一九九五年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、消耗量标准作用:是编制施工图预算、招标标底,调解处理工程造价纠纷,鉴定工程造价的依据;是编制建筑工程概算定额(指标)、估算指标的基础。
编制企业定额、投标报价的参考.三、本标准适用于工业与民用建筑的新建、扩建和改建工程.四、消耗量标准是根据正常施工条件和目前多数建筑企业的施工机械、装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的。
是依据现行有关国家产品标准设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
消耗量标准实行动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设工程造价管理总站批准,可以调整。
五、消耗量标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明主要施工工序、次要工序虽未说明,但在消耗量标准中已考虑。
六、人工工日不分工种、技术等级、一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。
八、建筑材料的消耗量均按合格的标准规格产品编的。
九、建筑材料、半成品、成品的基价系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成原材料(不含半成品、成品和周转材料)地面水平运距超过150m者,或发生二次转运者,其费用计算规定如下:其超运距按场内运距材料实际运距减去150m计算。
湖南2014 定额解释汇编(二)_

(1)建筑工程或市政工程中的沟槽、基坑仍按建筑工程或市政工程取 费;
(2)建筑工程或市政工程第一章中的机械土石方工程(沟槽、基坑除 外)及强夯地基按机械土石方工程取费;
(3)建筑工程消耗量标准和市政工程消耗量标准其他章节的土石方 工程并入相应章节按相应的费用标准取费。
3.《湖南省住房和城乡建设厅关于计取湖南省住宅工程质量常见问题 防治费的通知》(湘建价[2015]63 号)是否适用于住宅以外其他工程的问 题。
5
钢筋工程如何计价的问题。 执行建筑工程消耗量标准第五章混凝土与钢筋混凝土工程相应子目,
人工、机械乘以系数 2.0。 13.带肋钢筋Φ8mm、Φ6.5mm 如何计价的问题。 Φ8mm 带肋钢筋套用 A5-16 子目,人工调整为 18.34 工日/t,并将Φ10mm
带肋钢筋换成Φ8mm 带肋钢筋,其他不变;Φ6.5mm 带肋钢筋套用 A5-16 子 目,人工调整为 27.12 工日/t,并将Φ10mm 带肋钢筋换成Φ6.5mm 带肋钢 筋,其他不变。
(3)对原有道路加宽、加长的扩建工程执行市政工程消耗量标准时, 人工乘以系数 1.05(已设置全断面封闭式围挡的除外);
(4)安全文明措施费已包括施工围挡的费用,如实际施工围挡造价大 于相应工程量的安全文明措施费的 20%,则施工围挡按相应子目计算,扣除 安全文明费中包含的施工围挡费用(即相应工程量安全文明措施费的 20%)。
8
二、综合管廊工程问题解释
1.土石方工程 (1)综合管廊工程使用多台履带式单斗挖掘机转挖土方计价的问题。
综合管廊工程土方每转挖一次,按挖普通土子目乘以系数 0.8。其他 工程土方转挖可参照执行。
(2)大型支撑下机械开挖基坑土方计价的问题。 大型支撑下机械开挖基坑土方按照市政工程消耗量标准相应子目执 行,乘以系数 1.5;若发生履带式单斗挖掘机转挖土方的,按上述第(1) 条执行,并乘以系数 1.5。工程量按照设计支撑底标高至坑底标高乘围护结 构内围尺寸以 m3 计算。 (3)保护管线下开挖土方计价的问题。 保护管线下开挖土方套用人工挖槽、坑相应子目,人工乘以系数 1.43。 工程量按管线边沿四边各加 1 米范围计算,保护措施费另计。 (4)V 级岩体机械凿石计价的问题。 钩机钩松 V 级岩体按建筑工程消耗量标准 A1-44 钩松 IV 级岩体子目执 行;V 级岩体机械破碎按市政工程消耗量标准机械凿石 IV 级岩体相应子目 执行。

湖南2020定额解释 -回复

湖南2020定额解释-回复湖南2020定额解释是指湖南省政府发布的关于定额制度的解释和解读,其中涵盖了对定额制度实施的目的、原则、范围、程序等方面的规定和解释。
本文将逐步回答与湖南2020定额解释相关的问题,全面阐述定额制度在湖南省的应用和意义。
一、定额制度的意义和目的是什么?湖南2020定额解释首先明确了定额制度的意义和目的,主要是为了加强行政管理,推动行政效能提升,优化政府服务,提高治理能力和公共服务水平。
通过制定明确的定额标准和程序,可以实现行政管理的规范化、科学化,提高政府办事效率和公共资源的使用效能,提升人民群众对政府的满意度和公信力。
二、定额制度的原则是什么?湖南2020定额解释明确了定额制度的原则,包括公平公正、透明度、规范性、便民利民、切实可行等。
公平公正是指在制定和执行定额标准时要公平对待各方,并确保公共资源的合理配置;透明度要求定额制度的制定和执行过程要公开透明,让公众可以监督和参与;规范性是指定额制度必须遵循法律规定和政策法规,符合行政程序和程序正当性要求;便民利民是指要着眼于人民群众的利益,便于群众办事和享受公共服务;切实可行则要求定额制度的制定和执行要考虑实际情况,符合经济社会发展的需要。
三、定额制度的范围有哪些?湖南2020定额解释规定了定额制度的适用范围,包括行政许可、行政处罚、行政征收、行政检查等行政行为。
行政许可是指政府依法对社会成员的合法权益进行确认或承认的活动,行政处罚是指政府依据法律对违法行为进行惩罚的活动,行政征收是指政府对公共利益进行征用或收回的活动,行政检查是指政府对社会组织或个人依法执行行政法律和进行行政管理活动的监督检查。
四、制定和执行定额制度的程序是怎样的?湖南2020定额解释详细规定了制定和执行定额制度的程序。
首先要进行立项、调研和征求意见,收集各方意见和建议;然后由相关部门编制定额标准和程序,相关部门要认真履行职责,确保定额标准的科学性和有效性;同时要进行公示和公开,接受社会公众监督和参与,确保程序的透明度和公正性;最后要将定额标准和程序运用到具体的行政行为中,保障行政决策的合法性和公正性。
湖南2014 定额解释汇编(二)_

5.关于采用预拌砂浆(干混)的问题。 建筑工程消耗量标准总说明第十七、1.条“……等对应子目人工乘以 0.9 系数,机械台班不变。”与装饰装修工程消耗量标准总说明第十三、1. 条“人工消耗量按相应子目人工乘以系数 0.9,机械台班不变。”修改为“每 m3 砂浆用量减少人工 0.382 工日,消耗量标准中的现拌砂浆换算成预拌砂浆 (干混),机械台班不变。” 6.沟槽、基坑的划分是否应包括工作面的问题。 槽底宽度、坑底面积划分均不包括按规定应增加的工作面。例如建筑 工程沟槽、基坑增加工作面后,槽底宽度虽超过 3m,坑底面积虽超过 20m2, 仍套用沟槽、基坑相关定额。 7. 人工挖土方,人工挖槽、坑土方,槽坑凿石超深的问题。 (1)人工挖土方超深部分工程量执行第一章工程量计算规则第三条第 6 点“人工挖土方、槽坑凿石方深度超过消耗量标准子目规定深度的部分工 程量,按每米折合水平运距 7m 计算人工运输,按运距每增加 20m 的项目增 加人工 ”,即超深部分工程量执行挖土方子目后再套用 A1-13 子目。
湖南2020定额解释 -回复

湖南2020定额解释-回复湖南2020年度定额解释是指对湖南省某一特定年份的定额标准进行解释和说明。
定额解释的目的是为了规范和统一工程建设中的定额计量,确保工程量清晰明确,评审公正准确。
下面将一步一步回答你提出的问题,详细介绍湖南2020年度定额解释的相关内容。
第一步:明确定额解释的背景和意义湖南省是全国重要的经济和建设大省,每年都有大量的工程项目在进行建设。
为了使这些工程项目按照相同的计量标准进行施工,确保工程量准确评估和施工质量控制,湖南省每年都会发布定额解释,明确建设项目的定额标准及计量方法。
这样可以提高施工方和监理方对工程量的统一理解,避免争议和纠纷,保证工程建设的顺利进行。
第二步:介绍湖南2020年度定额解释的主要内容湖南2020年度定额解释主要包括三个方面的内容:工料机械设备费用、人工费用和材料费用。
其中,工料和材料费用主要包括建筑工程、安装工程、市政工程等各个方面的费用;人工费用则包括工资、社会保险、福利费用等;机械设备费用则是指施工过程中所使用的各种机械设备的费用。
第三步:解释定额解释的适用范围湖南2020年度定额解释适用于湖南省范围内的所有工程项目,包括建筑工程、市政工程、交通工程、水利工程等各个领域的工程建设。
无论是政府投资项目还是社会资本投资项目,都需要按照这些定额解释进行计量和验收。
第四步:详细解释定额解释的内容和计算方法具体而言,湖南2020年度定额解释中对每个工程项目的定额标准进行了详细的说明和计算方法的解释。
例如,对于建筑工程的定额解释,包括了各个分部分项工程的施工定额、消耗定额等内容。
对于机械设备费用的定额解释,则包括各种机械设备的折旧费用、燃料费用、维修保养费用等的计算方法。
人工费用的定额解释则详细说明了工资计算和社会保险费用的计算公式等。
第五步:强调定额解释的应用和效果湖南2020年度定额解释的应用可以使各类工程项目在计量和施工过程中更加规范和精确。
施工方和监理方可以根据定额解释进行工程量的计量和评估,避免因为计量标准的不同而导致的纠纷和争议。
99湖南定额解释汇编

建筑面积计算规则1.建筑面积计算规则(以下简称“规则”)第1.12条屋面上部有围护结构的楼梯间、水箱间、电梯机房等其高度是否应超过2.2Om才可以计算建筑面积?不受2.20m高度的限制,均可计算建筑面积。
2.无烟灶台是否可计算建筑面积?无烟灶台从楼地面悬挑且高度(楼地面至顶板面)超过2.2Om者,按水平投影面积计算建筑面积。
在窗台上悬挑的不计算建设面积。
3.底层架空层(贮藏室)层高在2.2Om以内,但楼梯间以及通过贮藏室的通道因室内地面比架空层低、稍高于室外地坪其高度超过2.2Om,是否应计算建筑面积?根据“规则”第1.7条规定,室内楼梯间按建筑物的自然层计算建筑面积。
故不计算建筑面积。
4.“规则”第1.14条,关于有盖无柱的走廊、檐廊挑出墙外宽度在1.5m以上时以及阳台计算面积的规定,其有楼层的挑出墙外宽度及对应的地面部分如何计算建筑面积?有盖无柱的走廊、檐廊以及有楼层的阳台或走廊其垂直对应的底层有平台、且高于设计室外地坪面的(如图所示)按以下规定处理:楼层走廊超过外墙宽1.5m或屋盖挑出墙外宽1.5m的檐廊以及楼层为阳台的,按楼层或屋盖投影面积的一半计算建筑面积。
5.单层建筑物内设部分楼层建筑如何计算建筑面积?首层建筑面积已包括在一层建筑面积之内,二层及二层以上按其结构外围水平面积计算建筑面积,如图01所示。
图01(1)已含在一层建筑面积以内。
(2)、(3)以b×L(长度)计算建筑面积并入总建筑面积之内。
6.单层建筑与多层建筑联为一体的单位工程,如何计算建筑面积?多层建筑物按其结构外围面积之和计算建筑面积。
单层按外层结构外围至层结构的外围计算建筑面积,如图02。
图02单层:b×L1计算建筑面积;多层:a×L2×4计算建筑面积。
7.建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算应如何理解为正确?建筑物外墙勒脚以上结构的外围是指建筑物外墙勒脚以上结构主体层(砌体或混凝土主体),不包括装饰层。
湖南省市政消耗定额解释说明及工程量计算规则

第一章土石方工程Top Previous Next说明一、本章包括土石方工程、打拔工具桩、支撑工程。
二、本章的编制依据:1.《全国统一市政工程预算定额》第一册《通用项目》(GYD-301—1999);2.《全国统一建筑工程基础定额》(1995年);3.《全国统一安装工程基础定额》;4.《全国市政工程统一劳动定额》;5.现行的设计、施工验收规范、安全操作规程、质量评定标准;6.现行的标准图集和具代表性的工程设计图纸;7.其他省、自治区、直辖市定额及关资料。
三、未尽事宜见各节说明。
第一节土石方工程说明一、本节内容适用于各市政专业工程。
二、在支撑下挖土,实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属支撑下挖土。
三、挖密实的钢碴,挖坚土人工、机械乘以系数1.50。
四、石方爆破炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
五、本章不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用另行计算。
工程量计算规则一、本章土、石方体积均以天然密实体积(自然方)计算,回填土碾压后的体积(实方)计算。
二、土方工程量图纸尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
石方工程量设计图示尺寸加允许超挖量。
开挖坡面每侧允许超挖量:软岩、较软岩(松、次坚石20cm,较硬岩、坚硬岩(普坚石15cm;沟、坑底部不计超挖量。
三、人工挖土堤台阶工程量,挖前的斜面积计算,运土应另行计算。
四、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按沟槽土方量的2.5%计算,管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。
五、挖土放坡和沟、槽底加宽应图纸尺寸计算,如无明确规定,可下表计算:放坡系数管沟底部每侧工作面宽度单位:cm挖土交接处产生的重复工程量不扣除。
湖南定额说明及计算规则

湖南定额说明及计算规则建筑工程总说明一、《湖南省建筑工程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建设工程工程量清单计价规范》(简称"计价规范")规定要求,以建设部一九九五年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、消耗量标准作用:是编制施工图预算、招标标底,调解处理工程造价纠纷,鉴定工程造价的依据;是编制建筑工程概算定额(指标)、估算指标的基础。
编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、消耗量标准是根据正常施工条件和目前多数建筑企业的施工机械、装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的。
是依据现行有关国家产品标准设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
消耗量标准实行动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设工程造价管理总站批准,可以调整。
五、消耗量标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明主要施工工序、次要工序虽未说明,但在消耗量标准中已考虑。
六、人工工日不分工种、技术等级、一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。
八、建筑材料的消耗量均按合格的标准规格产品编的。
九、建筑材料、半成品、成品的基价系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成原材料(不含半成品、成品和周转材料)地面水平运距超过150m者,或发生二次转运者,其费用计算规定如下:其超运距按场内运距材料实际运距减去150m计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
湖南定额解释汇编 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-定额解释汇编附E表6 :单位工程(安装)竣工结算汇总表工程名称:标段:第页共页附表计价办法附录勘误表第一节关于"第一册机械设备安装工程"1.地脚螺栓的制作安装能否参照第五册第一章静置设备附件制作内的塔器地脚螺栓制作相应子目并换算材料含量第一册机械设备安装工程中的地脚螺栓的安装是指在浇筑混凝土基层时预埋安装,且属于标准规格螺栓,不需现场制作。
若设计要求为非标准规格的地脚螺栓,需现场进行加工制作,则可参照第五册相关子目执行,并作相应调整。
2.数控机床的安装应如何执行定额,数控机床的软连接管如何执行定额数控机床是指对该机床的工作进行程序控制,机座安装完后作数控调整试验,而机床本身按机床类别执行相关子目(如切削机床,刨床等)。
软管是电机用或移动导体用,按相关定额说明执行。
3.泵安装在定额中是以设备质量来区分,在执行过程中难以估算设备质量,在定额的材料表中无设备主材,执行模糊。
泵的基本参数中包括了设备质量,按相应参数执行定额。
泵属设备,计人设备购置费。
4.橡胶隔震垫应该执行什么定额子目橡胶隔震垫属设备安装工艺要求,机组安装时需要配置而相关子目中未列的,可按设计数量或实际发生数量调整该材料费,其他人、材、机消耗量不变。
5.第一册机械设备安装中的电梯安装的增减厅门轿厢门、提升高度章节与第二册电气设备安装中的电梯电气装置的电梯增加厅门、自动轿厢门及提升高度章节是否重复,如何区分套用第一册适用于电梯设备的机械部分安装,第二册适用于电梯设备的电气部分安装。
6.小型电机干燥中电机拆除及重新安装套用第一册C1-1359最低质量为,质量偏大的问题。
在没有新的步距出来之前,仍严格按现有子目执行。
7.机械设备安装工程中的设备底座与基础间灌浆的工程量如何计算设备底座与基础间灌浆的工程量为设备底座外围的面积乘上设计厚度,不扣除中间螺栓及铁件体积。
设计图没有明确厚度时,按厚度30mm考虑。
结算时按实调整。
第二节关于"第二册电气设备安装工程"1.对于电气设备安装工程,如何区分电力工程行业定额和现行湖南省安装工程消耗量标准的执行范围。
凡属电力行业的建设项目,均执行电力定额;10kV以上的安装工程,执行电力定额;10kV及10kV以下的通用安装工程架空线路、电缆敷设工程等,执行现行湖南省安装工程消耗量标准。
2.计取工程超高增加费时,操作物高度如何确定如有可利用的操作平台时,从平台高度开始计;当有平台但不能利用,或无操作平台时,则从楼地面开始计。
3.电气工程、消防工程和给排水工程中的工程超高增加费(已考虑了超高因素的项目除外)计取时,当操作物高度离楼地面20m以上时,超高部分人工调整系数如何确定。
工程超高增加费属于措施项目费,考虑一般工程中操作物高度大多在20m 以内,电气工程、消防工程和给排水工程消耗量标准均规定:操作物高度离楼地面5m以上、20m以下时,且没有操作平台、附层可利用的,按超高部分人工乘系数计算工程超高增加费。
当部分大型设备或其他特殊安装操作物高度超过20m的,且没有操作平台、附层可利用的,属特殊项目超高增加费,可根据具体情况,甲乙双方协商按实计取,并在合同中予以明确。
4. 室外高压柜环网柜如果为组合型成套箱式变电站但其中无变压器,是否可按高压柜计算。
可以按高压柜计算。
5.箱式变压器、环网柜及分支箱等设备基础如何套用子目,是否可套用土建基础子目室外电力主网经常用到组合型成套箱式变电站(简称箱变)、高压环网柜及电缆分支箱等变配电设备,这类设备下的砖砌电缆井室应如何执行定额设备基础在市政道路旁的,参照市政工程相关定额执行;在小区范围内的,参照土建工程相关定额执行;属电力项目的,参照电力行业相关定额执行。
常见电缆接线井可参照市政工程相关定额子目。
6.穿墙套管安装(C2-114)中的套管直径为多少该子目是指瓷套管架空引入时的穿墙安装,管径为综合考虑。
7.封闭母线槽进分线箱安装中,分线箱电流为1000A以上时,应如何执行定额。
封闭母线槽进分线箱定额已设置有分线箱电流100A、300A、600A、1000A 以下相应子目,当分线箱电流为1000A以上时,工程量不大时可参照已有子目不同步距间的含量比值并按此规律套用,若工程量较大,可申请发布一次性定额。
8.低压无功补偿屏(C2-261)与低压电容器屏(C2-255)如何区别使用。
此两子目所含内容基本相同,可按设计说明中的名称选择相应子目套用。
9.成套配电箱安装中是否包括了进线和出线的接线如何区分无端子和有端子外部接线定额配电箱的安装中不包括进出接线,进线和出线的接线应在配管配线中考虑。
6mm2以内的接线和6mm2以上及需焊(压)铜(铝)鼻子时的接线,分别按无端子和有端子执行相应定额子目。
10. 漏电保护开关(组合式)(C2-286、C2-287)中的"组合式"含义是什么这里的"组合式"是指两对及以上多对触点组成的开关。
11. 铁构件的制作安装中(C2-364、C2-365),如果采用的材料为不锈钢材,应如何执行定额目前消耗量标准中铁构件的制作安装定额子目中考虑为型钢制作,当采用不锈钢材制作时,可考虑乘以一定系数,材料按实调整,由甲乙双方协商并在合同中明确。
12.电缆沟挖填,实际施工中工序一般为切缝、手持式风嵩凿除路面、人工开挖,应如何套用定额第二册中电缆沟挖填综合考虑为人工开挖,若为机械开挖可参照土建定额相应子目,若工程性质为市政工程则可套用市政定额。
13.电缆沟挖填(C2-522~C2-525)的适用范围定额中考虑的为直埋电缆,人工挖填,开挖后原土回填。
14.电力工程地埋电缆保护管管沟填砂无定额子目,是否套用土建子目按工程专业类别套用相关专业定额子目。
如市政工程可参照套用市政定额中相应沟槽回填子目,土建工程参照土建定额中相关子目。
15. 电缆保护管敷设中的顶管(C2-543 C2-544),消耗量标准相关子目中仅考虑顶管为φ100,当实际施工中使用的顶管直径大于或小于φ100时,应如何调整用于电缆保护管的顶管属综合考虑,不作调整。
16.电缆排管外混凝土包封工作内容为:揭(盖)盖板,木模板制作、安装,钢模板组合、安装,模板拆除、运输、整理、堆放,混凝土搅拌、运输、捣固、养护。
实际中,挖沟后排管埋设,工序中不舍揭(盖)盖板,是否可调整人材机含量其中的模板含量是否可以调整该项目工作内容中综合考虑了工序中的局部揭(盖)盖板,未发生不作调整。
如需全部施行揭(盖)盖板工序,则应另行执行相关子目。
模板含量可按实际调整。
17. 35mm2及以下五芯电力电缆敷设,应如何确定调整系数35mm2及以下五芯电力电缆敷设及电缆头制安,除按电缆敷设(截面35mm2)以下子目,乘以"35mm2及以下电力电缆敷设及电缆头制安系数调整表"中相应系数以外,还需再乘以五芯电缆敷设的调整系数。
18. 35mm2~400mm2的单芯电力电缆敷设如何执行定额35mm2~400mm2的单芯电力电缆敷设及电缆头制安,按同截面电缆及电缆头制安项目,人、材、机消耗量乘以系数执行。
19. 电缆终端头安装子目中制作电缆头的材料与实际使用不一致时,是否可进行调整。
电缆头的制作安装子目是按照规范要求编制,如实际所用材料不同时,可按实调整。
20. 干包电缆头实际施工过程中并无电缆终端盒。
材料可按实调整。
21. 电缆桥架弯头采用现场制作安装时,消耗量标准中无相关子目,应如何计取该项费用。
电缆桥架弯头已包含在桥架安装子目中,考虑的为成品弯头的安装。
当使用的是非成品弯头,需现场制作加工时,可由双方协商按实计取。
22. 钢制槽式桥架连接部位的接地跨接线子目是按镀锌扁钢-60×6和螺栓综合考虑的,实际施工中是按编制扁铜线连接的,是否可以调整。
材料可按实调整。
23.第八章说明"二":"定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输",请问,厂内、厂外是否以区域围墙为界如果没有围墙,厂房(建筑物)外墙以外是否可以视为厂外有围墙的,以围墙为界;没有围墙的,以设计的厂区全场平面范围为界,从厂区外第一个电缆检查井或第一个电缆终端头(中间头)开始计算。
24. 避雷引下线敷设(C2-757)时,如需要检查是否贯通,子目是否应做出相应调整。
检查是否贯通的相关工作内容已包含在子目中,不能调整。
25.避雷引下线敷设定额是否已包含与避雷网:楼层均压环、接地板的连接工作。
未包含,需另行计取跨接费用,套用相应跨接子目,按跨接数量计取。
跨接导体的跨接长度超过时,按户内接地母线考虑。
26. 基础接地网如何套用子目设计要求安装单位在基础钢筋网部分交叉处用一加工导体作焊接时,可参照接地跨接子目,其他在交叉处直接焊接时,并套用户内接地母线子目(不计主材),纳入接地装置调试范围。
27. 总等电位箱和局部等电位盒的安装应如何套用子目等电位箱内连接参照"接地跨接线"项目,每个箱子为1处,以"10处"为计量单位,人、材、机消耗量乘以系数;箱体安装参照"接线箱安装"子目执行。
28. 电气安装定额中,参照湖南省地质情况及建筑定额划分,10kV以下架空线路中土石方工程中缺少次坚石定额,如执行松砂石定额过低,如执行岩石定额又太高,应如何执行定额。
可由甲乙双方协商,根据具体地质状况,采用松砂石与岩石子目耗量的中间值进行计取。
29.配电箱、电缆等材料在出厂时就已经进行了调试,在施工时是否还需要对其进行调试并计取调试费用。
材料、设备出厂时的调试仅指对材料、设备本体性能参数的调试,在安装构成系统回路后,还需对系统进行电缆试验、瓷瓶耐压等全套调试工作。
因此对含有可调原件的系统,按规范要求必须进行送配电设备系统调试。
30.送配电设备调试中的供电回路如何确定送配电设备调试中的1kV以下适用于所有低压供电回路,如从低压配电装置至分配电箱,或各分配电箱之间的有调试元件的供电回路;但从配电箱直接至电动机的供电回路已包括在电动机的系统调试内。
供电回路中的断路器,母线分段断路器均作为独立的供电系统计算。
本项目皆按一个系统一侧配一台断路器考虑,若两侧皆有断路器时,则按两个系统计算。
如果分配电箱内只有刀开关、熔断器等不含调试元件的供电回路,则不再作为调试系统计算。
31. 电缆敷设时,需要对电缆进行电缆试验吗电缆试验已包括在送配电装置系统调试中,一般情况下不需单独进行。
