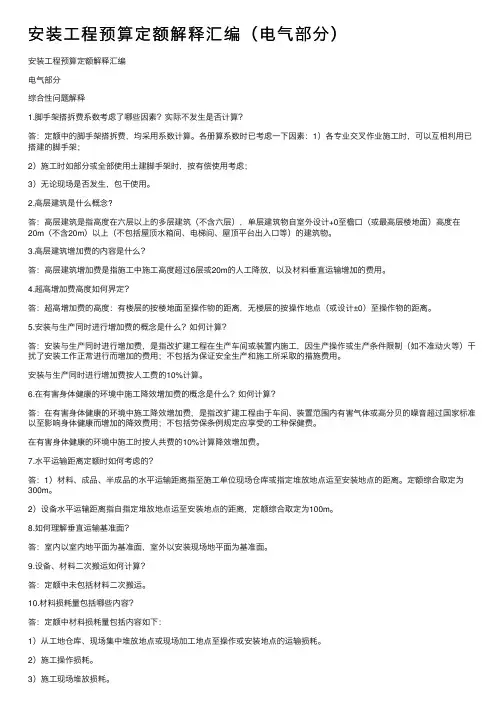

安装⼯程预算定额解释汇编(电⽓部分)安装⼯程预算定额解释汇编电⽓部分综合性问题解释1.脚⼿架搭拆费系数考虑了哪些因素?实际不发⽣是否计算?答:定额中的脚⼿架搭拆费,均采⽤系数计算。

各册算系数时已考虑⼀下因素:1)各专业交叉作业施⼯时,可以互相利⽤已搭建的脚⼿架;2)施⼯时如部分或全部使⽤⼟建脚⼿架时,按有偿使⽤考虑;3)⽆论现场是否发⽣,包⼲使⽤。

2.⾼层建筑是什么概念?答:⾼层建筑是指⾼度在六层以上的多层建筑(不含六层),单层建筑物⾃室外设计+0⾄檐⼝(或最⾼层楼地⾯)⾼度在20m(不含20m)以上(不包括屋顶⽔箱间、电梯间、屋顶平台出⼊⼝等)的建筑物。

3.⾼层建筑增加费的内容是什么?答:⾼层建筑增加费是指施⼯中施⼯⾼度超过6层或20m的⼈⼯降放,以及材料垂直运输增加的费⽤。

4.超⾼增加费⾼度如何界定?答:超⾼增加费的⾼度:有楼层的按楼地⾯⾄操作物的距离,⽆楼层的按操作地点(或设计±0)⾄操作物的距离。

5.安装与⽣产同时进⾏增加费的概念是什么?如何计算?答:安装与⽣产同时进⾏增加费,是指改扩建⼯程在⽣产车间或装置内施⼯,因⽣产操作或⽣产条件限制(如不准动⽕等)⼲扰了安装⼯作正常进⾏⽽增加的费⽤;不包括为保证安全⽣产和施⼯所采取的措施费⽤。

安装与⽣产同时进⾏增加费按⼈⼯费的10%计算。

6.在有害⾝体健康的环境中施⼯降效增加费的概念是什么?如何计算?答:在有害⾝体健康的环境中施⼯降效增加费,是指改扩建⼯程由于车间、装置范围内有害⽓体或⾼分贝的噪⾳超过国家标准以⾄影响⾝体健康⽽增加的降效费⽤;不包括劳保条例规定应享受的⼯种保健费。

在有害⾝体健康的环境中施⼯时按⼈共费的10%计算降效增加费。

7.⽔平运输距离定额时如何考虑的?答:1)材料、成品、半成品的⽔平运输距离指⾄施⼯单位现场仓库或指定堆放地点运⾄安装地点的距离。

定额综合取定为300m。

2)设备⽔平运输距离指⾃指定堆放地点运⾄安装地点的距离,定额综合取定为100m。

全国统一安装工程预算定额解释汇编.

全国统一安装工程预算定额解释汇编.

全国统⼀安装⼯程预算定额解释汇编.综合性问题解释1、脚⼿架搭拆费采⽤系数计算,系数考虑了下列因素:1.相互利⽤已搭拆的脚⼿架;2.按有偿使⽤考虑;3.⽆论发⽣与否,包⼲使⽤;2、⾼层建筑指六层以上的多层建筑,不含六层;单层建筑⾃室外设计±0⾄檐⼝(或最⾼层楼地⾯)⾼度在20m(不含20m)以上(不包括屋顶⽔箱间,电梯间,屋顶平台出⼊⼝等)的建筑物。

3、⾼层建筑增加费指施⼯中施⼯⾼度超过6层或20m的⼈⼯降效,以及材料垂直运输增加费的费⽤。

4、超⾼增加费指有楼层的按楼地⾯⾄操作物的距离,⽆楼层的按操作地点±0⾄操作物的距离。

5、安装与⽣产同时进⾏指因⽣产操作或⽣产条件限制(如不准动⽕等)⼲扰了安装⼯作正常进⾏⽽增加的费⽤;不包括保证安全⽣产和施⼯所采取的措施费⽤。

按⼈⼯费的10%计算。

6、在有害⾝体健康的环境中施⼯降效增加费是指改扩建⼯程由于车间,装置范围内有害⽓体或⾼分贝的噪⾳超过国家标准以⾄影响⾝体健康⽽增加的降效费⽤。

7、⽔平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准⾯室内以室内地平⾯为准;室外以安装现场地平⾯为基准⾯。

9、定额中未包括材料⼆次运输。

10、材料损耗包括:1.⼯地仓库、现场集中堆放地点或现场加⼯地点⾄操作或安装地点的运输损耗;2.施⼯操作损耗;3.施⼯现场堆放损耗;4.直接消耗在安装⼯作内容中的主要材料,辅助材料和零星材料;11、定额综合⼯⽇中已包括了焊接⼯序、加⼯⼯序等所需的电焊⼯、车⼯、探伤⼯及热处理⼯的⼯⽇消耗量,各地区在编制单位估价表时,应扣除焊接机械、加⼯机械、⽆损探伤机械,热处理机械台班单价中的⼈⼯费部分,避免重复计算。

12、⼈⼯幅度差包括⼯种之间的⼯序搭接及安装⼯程的交叉中不可避免的停歇时间,施⼯机械在场内变换位置及施⼯中移动时⽔、电、线路引起的临时停⽔、停电所发⽣的不可避免的停歇时间,施⼯中⽔电维修⽤⼯,隐蔽⼯程验收质量检查掘开及修复的时间,现场内操作地点转移的操作时间,施⼯过程中不可避免的少量零星⽤⼯。

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编

全国统⼀安装⼯程预算定额解释汇编综合性问题解释1、脚⼿架搭拆费采⽤系数计算,系数考虑了下列因素:1.相互利⽤已搭拆得脚⼿架;2.按有偿使⽤考虑;3.⽆论发⽣与否,包⼲使⽤;2、⾼层建筑指六层以上得多层建筑,不含六层;单层建筑⾃室外设计±0⾄檐⼝(或最⾼层楼地⾯)⾼度在20m(不含20m)以上(不包括屋顶⽔箱间,电梯间,屋顶平台出⼊⼝等)得建筑物。

3、⾼层建筑增加费指施⼯中施⼯⾼度超过6层或20m得⼈⼯降效,以及材料垂直运输增加费得费⽤。

4、超⾼增加费指有楼层得按楼地⾯⾄操作物得距离,⽆楼层得按操作地点±0⾄操作物得距离。

5、安装与⽣产同时进⾏指因⽣产操作或⽣产条件限制(如不准动⽕等)⼲扰了安装⼯作正常进⾏⽽增加得费⽤;不包括保证安全⽣产与施⼯所采取得措施费⽤。

按⼈⼯费得10%计算。

6、在有害⾝体健康得环境中施⼯降效增加费就是指改扩建⼯程由于车间,装置范围内有害⽓体或⾼分贝得噪⾳超过国家标准以⾄影响⾝体健康⽽增加得降效费⽤。

7、⽔平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准⾯室内以室内地平⾯为准;室外以安装现场地平⾯为基准⾯。

9、定额中未包括材料⼆次运输。

10、材料损耗包括:1、⼯地仓库、现场集中堆放地点或现场加⼯地点⾄操作或安装地点得运输损耗;2、施⼯操作损耗;3、施⼯现场堆放损耗;4、直接消耗在安装⼯作内容中得主要材料,辅助材料与零星材料;11、定额综合⼯⽇中已包括了焊接⼯序、加⼯⼯序等所需得电焊⼯、车⼯、探伤⼯及热处理⼯得⼯⽇消耗量,各地区在编制单位估价表时,应扣除焊接机械、加⼯机械、⽆损探伤机械,热处理机械台班单价中得⼈⼯费部分,避免重复计算。

12、⼈⼯幅度差包括⼯种之间得⼯序搭接及安装⼯程得交叉中不可避免得停歇时间,施⼯机械在场内变换位置及施⼯中移动时⽔、电、线路引起得临时停⽔、停电所发⽣得不可避免得停歇时间,施⼯中⽔电维修⽤⼯,隐蔽⼯程验收质量检查掘开及修复得时间,现场内操作地点转移得操作时间,施⼯过程中不可避免得少量零星⽤⼯。

工程电气安装定额解释

工程电气安装定额解释

安装工程预算定额解释1、问:双切换盒安装调试如何套用定额?答:双切换盒安装、单体及系统调试套用10-94定额子目。

2、问:管道安装工程中的套管,如何套用定额?答:管道安装工程中的套管在套用子目时,按内穿直管的口径套用定额子目,具体按下表执行。

3、问:上水铸铁管是否包括内衬水泥?如何计算?答:上水铸铁管未包括内衬水泥。

内衬水泥管材及管件为未计价材料,可按实计取,安装人工费按相应定额乘以1.2系数,其他不变4、问:隔离开关.负荷开关的操作机构及延长轴应如何套用定额?答:隔离开关、负荷开关的安装操作机构及延长轴的工作内容已包括在开关安装工程定额之内,不可另行计算。

5、问:插接式母线槽有三相四线与三相五线之分,套用定额时是否允许换算?答:插接式母线槽安装应套用第二分册第十章2一894定额子目,无论是三相四线或三相五线,均不予换算。

6、问:安装工程高层建筑增加费中“高层建筑〞的含义是什么?答:安装工程高层建筑增加费中“高层建筑〞的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。

7、问:空调设备安装中的空调器和空调机应如何套用定额?答:空调设备安装中有空调器和空调机之分,定额套用时按下表执行相应定额工程。

8、问:变压器吊芯试验应如何计算?答:吊芯试验已包括在“变压器系统调试〞定额内,不得另行计算。

9、问:一般起重机具摊销费中的一般起重机具包括哪些内容?答:一般起重机具指金属桅杆、人字架、三角架、地锚、环链手拉葫芦和钢丝绳。

10、问:民用工程中,在管沟内安装管道,能否视作在管廊内安装管道?答:“管廊〞是指在宾馆或饭店内封闭的天棚、竖向通道(或称管道内)铺设给排水、采暖、煤气管道,因此,在管沟内安装管道应执行第八分册第一章“管道安装〞定额的相应工程。

11、问:电气工程中,吊顶内配管,应如何套用定额?答:吊顶内配管,配管要求与施工验收标准中明配管敷设要求相同时,可套用明配管定额,否那么应套用暗配管定额12、问:旧设备的撤除费如何计算?撤除费中包括哪些工作内容?答:旧设备的撤除应按相应安装定额基价的50%计算,相应安装定额的基价包括人工费、材料费、机械费。

全国统一安装工程预算定额解释汇编第一册范文

全国统一安装工程预算定额解释汇编第一册范文

全国统一安装工程预算定额解释汇编(第一册)第一册机械设备安装工程问题:本定额与原定额的不同回答:1、本定额取消原定额的第七章“空气压缩设备安装”、第八章“乙炔发生设备安装”、第九章“蓄势站设备安装”、第十章“制氧设备安装”和第十一章“制冷设备安装”,将容器、构件等方面的内容全部编入第十一册“工艺金属结构”和第十五册“化学工业设备”两册内。

将原定额其他各册中的压缩机、风关、泵全部纳入本定额第八章“风机安装及拆装检查”、第九章“泵安装及拆装检查”、第十章“压缩机安装”。

2、将原定额的第十二章“20吨以内锅炉设备安装”纳入第十四册“热力设备”。

3、原定额第六章“煤气发生设备安装”仍保留在本定额内,编排为第十二章。

4、原定额第十一章“制冷设备安装”中的“膨胀机安装”编排在本定额第十三章“其他机械安装和设备灌浆”内。

5、原定额第十章“制氧设备安装”中的“膨胀机安装”编排在本定额第十三章“其他机械安装和设备灌浆”内。

6、原定额第四章“通用机械及试验机械安装”,分别编入本定额第八章“风机安装及拆装检查”、第九章“泵安装及拆装检查”;将“试验机械安装”编入本定额第一章“其他机床安装”;将“柴油机及柴油发电机组安装”编排在本定额第十三章“其他机械安装和设备灌浆”。

7、取消原定额第五章“起重输送设备安装”,分别编入本定额的第四章“起重设备安装”、第五章“起重机轨道安装”、第六章“输送设备安装”和第七章“电梯安装”等四章中。

8、本定额的补充规定:(1)制订不能利用厂房内桥式起重机时的降效系数(详见本定额说明)。

(2)制订本定额一般起重机具的摊销费(详见本定额说明)。

(3)制订超高系数及降效系数(详见本定额说明)。

(4)编制“风机”和“泵”的拆装检查定额(详见本定额说明)。

问题:本定额的使用范围回答:本定额除适用于一般工业与民用常用机械设备安装工程外,其中的风机、泵、压缩机的安装所增加的拆装检查定额,也适用于化学工业的转动设备安装,但不适用于电站和热力工程的专用机泵安装。

电气设备安装工程定额解释

电气设备安装工程定额解释

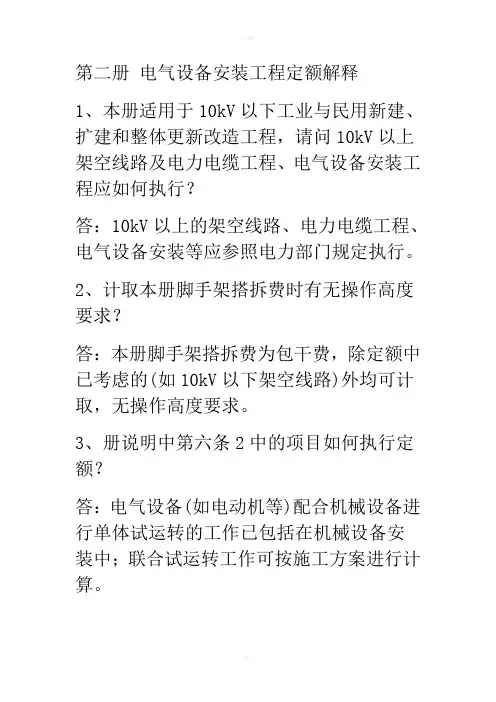

第二册电气设备安装工程定额解释1、本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。

2、计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。

3、册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。

4、“高层建筑增加费”表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。

5、本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对于没有自然采光、没有正常通风、没有正常运输行走通道时的情况下施工而进行补偿的施工降效费。

本册也可计取。

如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。

6、变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。

7、互感器安装定额不包括抽芯,如需要抽芯检查,如何执行?答:可按施工方案进行计算。

8、高压成套配电柜中“双母线柜”是否是指“带旁路母线的柜”答:不是,带旁路母线柜系单母线柜的派生类型。

9、请问户表箱(电表箱)、明装配电箱如何套用定额?答:住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。

10、盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。

计量时分不同规格,以“10m”为计算单位计算。

11、定额第七章说明中:“滑触线及支架安装是按10m以下标高考虑的,如超过10m时按册说明的超高系数调整”,而册说明超高增加量是5m以上可以计取,请问标高在10m以下至5m以上部分是否考虑超高系数?答:滑触线及支架安装定额中已考虑了5m以上10m以下部分的高空作业因素;10m以上部分另按册说明的超高系数调整。

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编

综合性问题解释1、脚手架搭拆费采用系数计算,系数考虑了下列因素:1.相互利用已搭拆得脚手架;2.按有偿使用考虑;3.无论发生与否,包干使用;2、高层建筑指六层以上得多层建筑,不含六层;单层建筑自室外设计±0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间,电梯间,屋顶平台出入口等)得建筑物。

3、高层建筑增加费指施工中施工高度超过6层或20m得人工降效,以及材料垂直运输增加费得费用。

4、超高增加费指有楼层得按楼地面至操作物得距离,无楼层得按操作地点±0至操作物得距离。

5、安装与生产同时进行指因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加得费用;不包括保证安全生产与施工所采取得措施费用。

按人工费得10%计算。

6、在有害身体健康得环境中施工降效增加费就是指改扩建工程由于车间,装置范围内有害气体或高分贝得噪音超过国家标准以至影响身体健康而增加得降效费用。

7、水平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准面室内以室内地平面为准;室外以安装现场地平面为基准面。

9、定额中未包括材料二次运输。

10、材料损耗包括:1、工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点得运输损耗;2、施工操作损耗;3、施工现场堆放损耗;4、直接消耗在安装工作内容中得主要材料,辅助材料与零星材料;11、定额综合工日中已包括了焊接工序、加工工序等所需得电焊工、车工、探伤工及热处理工得工日消耗量,各地区在编制单位估价表时,应扣除焊接机械、加工机械、无损探伤机械,热处理机械台班单价中得人工费部分,避免重复计算。

12、人工幅度差包括工种之间得工序搭接及安装工程得交叉中不可避免得停歇时间,施工机械在场内变换位置及施工中移动时水、电、线路引起得临时停水、停电所发生得不可避免得停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复得时间,现场内操作地点转移得操作时间,施工过程中不可避免得少量零星用工。

定额解释(电气工程)

定额解释(电气工程)

钢管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号2.2 钢管敷设(砖、混凝土结构暗配)工作内容: 测位、划线、刨沟、锯管、套丝、煨弯、配管、接地、刷漆。

其开槽(刨沟)工作包含在本定额中不另行计算费用,本定额工作内容未含填补工作。

需要注意的是《全国统一安装工程预算定额解释汇编》中明确指出钢管在砖、混凝土结构中暗配其开槽及填补工作已包括在定额中。

填补费用如何计取?可分 1、本单位总承包工程, 2、外单位总承包工程两种情况作说明。

问题二:PVC塑料管(刚性阻燃管)在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号 5.2 刚性阻燃管敷设(砖、混凝土结构暗配)工作内容 : 测位、划线、刨沟、敷设、抹砂浆保护层等。

其开槽(刨沟)、填补工作包含在定额中不另行计算费用。

问题三:KBG管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目 KBG管敷设(砖、混凝土结构暗配)工作内容 : 测位、划线、打眼、埋胀管、下料、冷弯管、配管安装。

本定额工作内容未含开槽(刨沟)、填补工作。

处理方式建议。

刚性阻燃管暗配定额中,综合了墙体剔槽费用,工程实际中,现浇板中的管都是预埋的,不需要剔槽。

那么工程结算时,是否应该把沿墙体敷设的管和楼板中敷设的管分开计算?解答:不是。

刚性阻燃管暗配定额综合考虑了在墙体中及在楼板中敷设的情况,在墙体中敷设又考虑了轻质墙体中必需的切割墙体工作。

一般工程中如果既发生切割墙体敷设又发生现浇板中的预埋,则执行该项目,不用区分各自工程量。

如果实际工程中,某一规格刚性阻燃管暗配均未发生切割墙体、全部为预埋时,可对定额进行调整。

建议调整方法为人工乘以系数 0.9 ,材料扣除水泥砂浆用量。

注意的问题:《四川省定额 2000 及 2004 版定额说明及解释汇编》有关电气配管规定:1、电线管、钢管、防爆钢管、塑料管、阻燃管砖墙,混凝土结构暗配项目中已包括了刨沟、抹砂浆的工程内容,编制时,不得再计算该项费用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第 3 页 共 31 页
如何处理? 答:定额是按现场制作考虑的,已包括所需要的全部消耗材料。如果“套件”中包含全部制作材
料时,则可以将“套件”按未计价主材计入,减去定额内全部消耗材料费;如果只包含部分 消耗材料时,加入“套件”未计价主材后,只应减去定额内相应消耗材料。
16. 冷缩电缆头制安使用什么定额? 答:冷缩工艺制安的电缆头可使用相应截面电缆热缩头制安的子目,未计价材料改为冷缩电缆头
d 高标准的高层建筑、高级宾馆、大会堂、体育馆等具有较高控制技术的电气工程(包括照 明工程中有程控调光控制的装饰灯具),应按控制方式执行相应的电气调试定额。
2) 备用回路情况下自调,所以不计算系统调试费。如果建设单位要求做,又有调试报告时, 可计算系统调试费。
3) 低压配电柜应按出线数(即回路数)算工程量(包括一个照明回路)。如果低压配电柜的 出线直接与电动机相连,则应计算电动机的调试,而不再计算送配电装置的系统调试。
后,电器元件要拆下进行试验,或者解开连接线后进行试验,试验完后要恢复连接线。另外 在校线时,也要将连接线从电器元件上解下,校好后再接上。
8. 2-256 子目,事故照明切换屏是否专指有逆变装置切换的箱、柜、屏?照明专用的双电源切换 电控箱、柜、屏是否也套用定额子目?
答:照明双电源(交流和直流)切换电控箱、屏、柜均可执行该子目。
答:可以这样理解。
3. 高压计量柜安装没有单独设立子目,安装时如何使用定额? 答:使用时可参照 2-94 或 2-98 子目,区别单、双母线柜分别使用。
第 2 页 共 31 页
4. 配电(电源)屏、低压开关柜安装是否指变配电装置的低压柜安装?用电的配电间内的低压 配电柜是否也使用配电(电源)屏、低压开关柜定额?
28. 避雷器的放电计数器安装包括在定额什么地方? 答:避雷器放电计数器的安装包括在相应的避雷器安装定额中,单固定放电计数器的之家另计。
其调试包含在避雷器调试定额内。
29. 耐张绝缘子串的安装包括在定额的什么地方? 答:软母线安装定额中包括了耐张绝缘子串的安装,但耐张绝缘子串及其连接金具作为未计价材
答:可执行本册定额第四章第一节 2-242 子目,该子目就是专门为这种情况编制的,时以“10t” 为计量单位,应该按该整体的重量计算工程量.
7. 控制、继电屏、盘的安装工作内容中有效线、接线、如何理解“接线”内容? 答:屏、盘、柜均由生产厂家在工厂成套生产,电器元件已安装好,连接线已配好,在现场安装
2. 高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0 至檐口(或
最高层楼地面)高度在 20m(不含 20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入 口等)的建筑物。
3. 高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过 6 层或 20m 的人工降放,以及材料垂直运输增加的
13. 定额中试验、试运费是如何考虑的? 答:定额中已包括单体试验、试运费用,不包括联合试运行费用
第二册 电气设备安装工程
1. 变压器安装定额中是否包括了变压器轨道安装? 答:变压器安装不包括轨道的安装,应另行计算。
2. 第二章配电装置中避雷器安装分 1kv 以下、10kv 以下两个子目,区分了电压等级,其他未标 “高压”字样的配电装置是否可以理解为 1kv 以上、10kv 以下电压等级?
6. 在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体
或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应 享受的工种保健费。 在有害身体健康的环境中施工时按人共费的 10%计算降效增加费。
答:单项工程(1 条架空线路)的工程量较小(5 基以下)时,人工和机械效率的补偿系数。
20. 2-703 钢铝窗接地定额是按圆钢接地考虑的,实际设计为铜绞线连接时如何处理? 答:设计材质不同时可以调整连线材料费。
21. 金属高杆路灯设计要求每基(根)均作接地装置并要求测试接地电阻值不得大于 xx 欧姆,其 测试使用什么定额?
安装工程预算定额解释汇编
电气部分
综合性问题解释
1. 脚手架搭拆费系数考虑了哪些因素?实际不用系数计算。各册算系数时已考虑一下因素:
1) 各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2) 施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3) 无论现场是否发生,包干使用。
27. 送配电设备系统调试“1kv 以下交流供电”子目,在执行中有些争议。《全国统一安装工程预
第 4 页 共 31 页
算定额编制说明》中“2 定额包括的工作内容:图 3 的断路器、隔离开关、电流互感器、电 抗器等一次设备及继电保护、测量仪表等二次回路的试验调整。”是否每个供电回路都必须具 备以上全部工作内容,才能作为一个调试项目计取调试费? 答:对于第二册定额中的各项工作内容,皆是以“章”、“节”为单位进行说明的。“送配电设备 系统调试”是一节定额,其中包括“1kv 以下交流供电”和“10kv 以下交流供电…”等诸多 子目。显然,该说明包括的工作内容是指该节定额所含的全部工作内容,并非指其中某一个 子目的工作内容和范围。下面的图示(a)就是 1kv 以下交流供电系统图,图中所含的设备只 有一次主回路,以自动空气开关(又称空气断路器)为代表的低压配电系统。凡含有“断路 器”的系统,都应计取调试费。因为断路器具又过电流保护、短路保护等功能,需要进行保 护定值数据整定和试验,才能确保安全运行(详见 DW 型产品说明书、技术验收规范和有关 技术资料)。说明:凡供电设备回路系统中不含“需要调试的元件”,则一律不得计取调试费。 1) 一般的住宅、学校、办公楼、旅馆、商店等民用电气工程的供电调试应按下列规定计算:
13. UPS 蓄电池柜安装应使用什么定额? 答:可以执行 2-254 蓄电池屏(柜)安装子目
14. 电机检查接线定额中金属软管按每台 1.25 米计算,列入未计价材料,安装费是否已包括? 答:其软管安装费已含在点击检查接线定额内。
15. 电缆头制安定额中“热缩电缆头”以未计价主材表现,因热缩电缆头以“套件”形式供货, 内含一切制作材料,如果把未计价主材加上,电缆头制作安装中的材料费则出现重复计数,
9. 设备、材料二次搬运如何计算? 答:定额中未包括材料二次搬运。
10. 材料损耗量包括哪些内容? 答:定额中材料损耗量包括内容如下: 1) 从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗。 2) 施工操作损耗。 3) 施工现场堆放损耗。 4) 直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等
答:执行 2-885 独立接地装置(6 根接地极以内)系统调试子目。
22. 利用基础底板内钢筋作接地,使用什么定额? 答:可以执行 2-752 柱主筋与圆梁钢筋焊接定额。 23. 电容器的调试,“组”的含义是什么? 答:不分容量,按设计的接线方式,三相为一组。若为集合式电容器时,一台即为一组。
24. 2-864 备用电机自投装置系统调试,是否适用于消防泵、喷淋等设备用电机,这些电机是以磁 力启动器、中间继电器自动投入运转。如果适用是否还使用 2-930 异步电动机调试?
a 配电室内带有调试元件的盘、箱、柜和带有调试元件的照明主配电箱,应按供电方式执行 相应的“配电装置系统调试”定额。
b 每个用户房间的配电箱(板)上虽装有电磁开关等调试元件,但生产厂家已按固定的常规 参数调整好,不需要安装单位进行调试就可以直接投入使用的,不得计取调试费用。
c 民用电度表的调整校验属于供电部门的专业管理,一般为用户向供电局订购调试完毕的电 度表,不得另外计算调试费用。
11. 定额子目录中已包括电焊工、车工等人工工日消耗量,计算机械费时是否扣除机械台班单价 中的人工费?
答:定额综合工日中已包括了焊接工序、加工工序等所需的电焊工、车工、探伤工及热处理工的 工日消耗量,各地区在编制单位估价表计算机械台班费时,应扣除焊接机械、加工机械、无 损探伤机械、热处理机械台班单价中的人工费部分,避免重复计算。
费用。
4. 超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)
至操作物的距离。
5. 安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产
条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产 和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的 10%计算。
7. 水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地
点的距离。定额综合取定为 300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为 100m。
8. 如何理解垂直运输基准面?
第 1 页 共 31 页
答:室内以室内地平面为基准面,室外以安装现场地平面为基准面。
答:2-240 配电(电源)屏、低压开关柜安装子目,适用于变配电装置的低压配电柜,亦适用于 车间用低压配电柜的安装。
5. 高压开关柜柜面改造,需加装些电器元件,如何执行定额? 答:可按第四章第十三节中相应电器元件的定额分别使用。但是,应注意这些元器件的安装不包
括盘面开孔,开孔的消耗量应另行计算。
6. 实际工程中遇到集装箱事式成套配电装置,该装置运输到现场后,直接安装在基础上,进出 线用电缆连接,该设备的安装如何执行定额?
答:2-864 适用于一切设备用电机的自动投入装置调试,电动机系统调试仍需使用。
25. 箱式变压器如何计算调试费? 答:应根据其箱式变压器电气主接线图的接线方式和设备组成来分析,一般有:变压器系统、母
线系统、高低压送配电设备系统,接地装置系统等调试项目。
