监理实施细则(测量放线)完
土方工程施工质量监理实施细则

土方工程施工质量监理实施细则
1、场地平整
2、工测量放线
2.1、做好施工测量前的准备工作,阅读与校核图纸,校测仪器及测量工具。
2.2、验线的精度应符合规范要求。
2.3、必须独立验线,验线工作尽量与放线工作不相关。
3、报验与验线
3.1、承包单位应向项目监理部报送《施工测量方案》,只有当监理部审批认可后,方能按该方案施工。
3.2、基础验线时的偏差应符合规范要求。
4、基槽开挖与回填
4.1、填土前,应对填方基底和已完成的隐蔽工程进行检查和中间验收合格。
4.2、在组织土方工程施工前,承包单位应根据建设单位提供的设计图纸编制施工方案,并报项目监理部。
定位放线后,方可施工。
4.3、应根据“土方开挖施工方案”的要求进行施工。
4.4、填土前,应对填方基底和已完成的隐蔽工程进行检查和中间验收合格。
回填土料应符合规范要求。
4.5、当挖方或填方施工完毕,承包单位应进行自检,自检合格后,应按要求填写“分项/分部工程报验表”保送监理签认,合格后方可进行下道工序施工。
4.6、应分层、分段回填,每层接缝处应作成斜坡,碾迹重叠0.5—1.0米,上下层接缝应错开不小于1米。
4.7、当挖方或填方施工完毕,承包单位应进行自检,自检合格后,应按要求填写“分项/分部工程施工报验表”报送监理签认,合格后方可进行下道工序施工。
土建工程监理实施细则

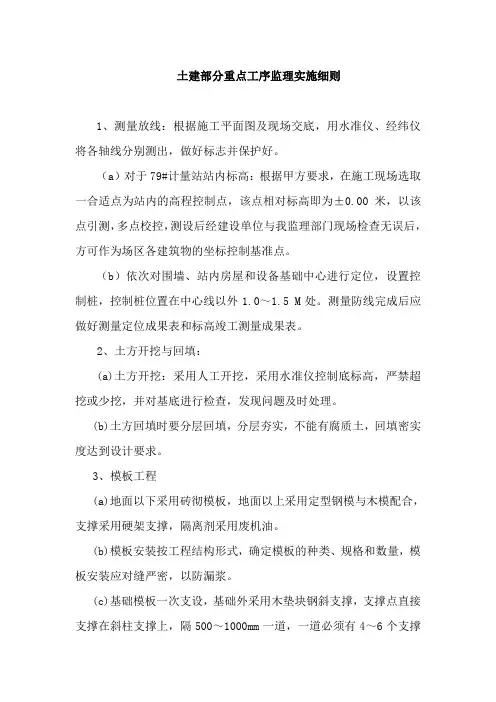

土建部分重点工序监理实施细则1、测量放线:根据施工平面图及现场交底,用水准仪、经纬仪将各轴线分别测出,做好标志并保护好。
(a)对于79#计量站站内标高:根据甲方要求,在施工现场选取一合适点为站内的高程控制点,该点相对标高即为±0.00米,以该点引测,多点校控,测设后经建设单位与我监理部门现场检查无误后,方可作为场区各建筑物的坐标控制基准点。
(b)依次对围墙、站内房屋和设备基础中心进行定位,设置控制桩,控制桩位置在中心线以外1.0~1.5 M处。
测量防线完成后应做好测量定位成果表和标高竣工测量成果表。
2、土方开挖与回填:(a)土方开挖:采用人工开挖,采用水准仪控制底标高,严禁超挖或少挖,并对基底进行检查,发现问题及时处理。
(b)土方回填时要分层回填,分层夯实,不能有腐质土,回填密实度达到设计要求。
3、模板工程(a)地面以下采用砖彻模板,地面以上采用定型钢模与木模配合,支撑采用硬架支撑,隔离剂采用废机油。
(b)模板安装按工程结构形式,确定模板的种类、规格和数量,模板安装应对缝严密,以防漏浆。
(c)基础模板一次支设,基础外采用木垫块钢斜支撑,支撑点直接支撑在斜柱支撑上,隔500~1000mm一道,一道必须有4~6个支撑点,木垫块尺寸为200×200×80。
(d)模板支设一次成型,保证基础的整体浇筑,接缝应严密,不得漏浆;模板安装后,应仔细检查各部分钢件是否牢固,在现浇时要经常检查,如有变形、松动现象,要及时修整、加固;砼强度达到规范要求的强度方可拆模。
4、钢筋工程(a)钢筋加工:钢筋应有出厂证明和试验报告单,使用时,按设计要求加工成结构成品,加工成型的钢筋应分类存放,编号堆放整齐,充分作好钢筋绑扎前的工作。
钢筋加工偏差控制在以下范围内:受力筋全长净尺寸允许偏差±10mm,分布部分长度允许偏差±5mm,弯起点偏差±20mm。
(b)钢筋绑扎:钢筋绑扎时应将全部钢筋相交点用铁丝扎牢,为防止钢筋绑扎完毕后移位变形,无论是基础底层还是顶层钢筋均加设支撑梯架,梯架事先由钢筋工按照基础的设计要求加工好,即底层钢筋支撑梯架采用φ10的钢筋加工制成,顶层钢筋支撑采用φ48×4钢管加工制成,支撑梯架间距不得大于1.5米。
定位放线测量和土方工程施工质量监理实施细则

定位放线测量和土方工程施工质量监理实施细则1. 前言定位放线测量和土方工程施工质量监理是土建工程施工中的重要环节,对保证工程质量和工程进度有着重要作用。
本文旨在为定位放线测量和土方工程施工质量监理实施提供细则和规范,以确保工程施工的质量和安全性。
2. 定位放线测量2.1 测量设备在定位放线测量中,测量设备应选择精度高、可靠性好的仪器和工具,包括全站仪、经纬仪、测绳、铁钉等。
2.2 测量准备在测量前,测量人员需要了解工程的设计图纸和规范,并制定测量方案和工具清单。
在实际测量中,应按照测量方案进行操作,同时注意测量时的安全措施和现场协调工作。
2.3 测量结果处理和汇总在测量完成后,需要对测量结果进行处理和汇总,以确保数据的准确性和完整性。
同时,需要编制测量报告,并按照规定存档备查。
3. 土方工程施工质量监理3.1 监理工作内容土方工程施工质量监理主要包括施工前的准备工作、施工过程中的监理工作和施工结束后的验收工作。
具体内容包括但不限于:•监督施工方按照规范和设计方案进行施工。
•监测土方工程施工的质量和安全状况。
•检查土方工程施工所使用的材料和设备是否符合规定要求。
•检查施工方是否按照合同要求进行施工。
•帮助解决施工过程中的问题和争议。
•进行工程验收,核实施工结果是否符合规范和设计要求。
•整理和存档施工记录和资料。
3.2 监理人员要求土方工程施工质量监理人员应具备相关的专业知识和技能,能够对土方工程施工进行全方位的监督和评估。
同时,监理人员应具有良好的沟通能力和团队合作精神,能够与施工方和设计方进行有效的沟通和协作。
3.3 监理合同和报告在进行土方工程施工质量监理时,应签订监理合同,并根据合同要求进行监理报告和工程验收报告的编制和提交。
监理报告和验收报告应详细记录施工过程中的重要事件和问题,并提出有针对性的建议和改善措施。
4. 结语定位放线测量和土方工程施工质量监理是土建工程中不可或缺的环节,对工程的质量和进度具有重要影响。
定位放线测量和土方工程施工质量监理实施细则

定位放线测量和土方工程施工质量监理实施细则定位放线测量是土方工程施工前必要的工作之一,它是指根据施工设计图纸和设计要求,以测量仪器设备为工具,根据一定的测量方法和技术,准确地将设计线路、标高、坐标等信息在工地上进行标定和测量的过程。
定位放线测量的准确性和精度将直接影响到土方工程的施工质量。
因此,土方工程施工方必须要严格按照相关的实施细则进行放线测量和标定,确保土方工程施工的准确性和高质量。
首先,在进行定位放线测量前,必须对施工设计图纸进行认真的研究和理解。
施工方必须对图纸中的线路、标高、坐标等信息进行梳理和分析,确保自己对设计要求的准确理解。
同时,还需要与设计单位进行沟通和协商,对设计图纸中存在的不明确或矛盾的部分进行澄清和确认。
其次,在进行定位放线测量时,需要选择适当的测量仪器设备,并对其进行校准和检查。
测量仪器设备的准确性和精度将直接影响到测量结果的可靠性和准确性。
因此,施工方必须对测量仪器设备进行合理的维护和管理,确保其性能良好,并根据需要进行校准和检查。
然后,在进行定位放线测量时,需要采取合适的测量方法和技术。
根据实际情况和测量要求,可以选择传统的几何测量法、全站仪测量法、GPS测量法等不同的测量方法,确保测量过程的准确性和高效性。
在具体测量过程中,施工方必须对测量数据进行及时的记录和比对,确保测量结果的准确性和一致性。
最后,在进行土方工程施工质量监理时,监理人员必须对定位放线测量的过程进行全程跟踪和监督,确保施工方按照设计要求进行放线测量,并及时发现和纠正存在的问题。
监理人员应对测量数据进行严格的审查和确认,确保数据的准确性和可靠性。
如果发现测量数据与设计要求存在偏差,监理人员必须及时与施工方进行沟通和协商,找到解决方案,并确保问题得到及时解决。
总之,定位放线测量和土方工程施工质量监理是土方工程施工中非常重要的环节。
施工方必须按照相关的实施细则进行放线测量,确保测量结果的准确性和一致性。
测量放线工程监理细则

测量定位放线工程监理实施细则1、监理工作依据1.1、《中华人民共和国建筑法》;1.2、《中华人民共和国合同法》;1.3、《建筑工程质量管理条例》;1.4、《工程建设监理机构规定》;1.5、《建筑工程施工质量验收统一标准》;1.6、《建筑地基基础工程施工质量验收规范》;1.7、《监理规划》;1.8、《施工组织设计》;1.9、《建设工程施工合同》;1.10、《建设工程委托监理合同》;1.11、《建设工程监理规范》;1.12、《建筑安装工程质量检验评定统一标准》;1.13、《工程测量规范》;1.14、设计文件、招标文件、投标文件及图纸会审文件。
2、专业工程特点本工程由14栋34层住宅楼组成,测量定位放线要求精度高、量大是本工程的特点。
3、监理工作控制要点3.1、控制测量3.1.1、开工前的交桩和接桩;3.1.2、控制网建立、导线点加密以及基线铺设和测量;3.1.3、控制水准点的布设和测量。
3.2、定位测量3.2.1、测放样路线中桩、路线用地界桩、路堤坡脚桩和控制桩等;3.2.2、测放构造物的轴线定位,桩与柱的中心定位;3.2.3、墩台的中轴线位等。
3.3、现场放样测放构造物的轴线和轮廓线以及路线中线和边线等。
3.4、工程计算的测量。
3.5、中间交工和竣工验收测量。
3.6、测量工作的管理3.6.1、施工单位测量工作的组织3.6.1.1、施工单位必须委派有经验的测量工程师负责施工的测量放样工作,并有固定的专业测工从事测量工作。
3.6.1.2、施工单位使用的测量仪器必须定期由国家主管部门进行标定,证明精度合格后,方可使用。
3.6.1.3、建设单位须委派有资质的第三方进行本工程的沉降观测工作。
3.6.1.4、建设单位须要求有资质的第三方出具相应的报告。
3.6.2、监理测量工作的组织项目监理部设测量监理工程师,配置经过标定的测量仪器,负责所监理工程范围内全部测量的监理工作。
测量监理工程师应巡视和检查全过程测量工作的情况,指导和检查全路线的测量工作。
监理实施细则

监理实施细则一、引言监理实施细则是为了确保工程建设过程中的质量和安全,保障工程实施的顺利进行而制定的。
本细则旨在规范监理人员的职责和行为,提供监理活动的指导和依据。
二、监理人员的职责1. 监理人员应具备相关的专业知识和技能,能够独立承担监理工作。
2. 监理人员应按照法律法规、合同和相关规定,履行监理职责,维护建设工程的质量和安全。
3. 监理人员应及时发现和纠正工程实施过程中的问题和不合理之处,并提出相应的整改意见。
4. 监理人员应与建设单位、施工单位和设计单位保持良好的沟通和协调,确保各方共同遵守合同约定和相关规定。
5. 监理人员应按照合同约定和相关规定,编制监理报告和监理备忘录,记录工程实施过程中的重要事项和问题。
三、监理活动的程序1. 建设单位应在工程实施前,与监理人员签订监理合同,并明确监理的范围、内容和要求。
2. 监理人员应参预工程的前期准备工作,包括设计文件的审查和施工方案的评审。
3. 监理人员应定期进行现场巡视和检查,确保施工单位按照设计文件和施工方案进行施工。
4. 监理人员应对施工过程中的质量控制和安全管理进行监督和检查,发现问题及时提出整改意见。
5. 监理人员应参预工程的竣工验收工作,对工程质量进行评估和鉴定,并出具相应的监理报告。
四、监理报告的内容和要求1. 监理报告应包括工程实施过程中的重要事项、问题和整改情况的描述。
2. 监理报告应客观、准确地反映工程实施的情况,不得歪曲事实或者隐瞒真象。
3. 监理报告应提出合理的建议和意见,为建设单位提供决策依据和改进措施。
4. 监理报告应按照规定的时间节点提交给建设单位,确保及时性和有效性。
五、监理备忘录的内容和要求1. 监理备忘录应记录工程实施过程中的重要事项、问题和整改情况的详细描述。
2. 监理备忘录应按照时间顺序进行记录,确保信息的完整性和联贯性。
3. 监理备忘录应包括现场巡视和检查的时间、地点、人员和发现的问题等相关信息。
4. 监理备忘录应及时更新和归档,方便后续的查阅和参考。
监理实施细则(测量放线)

- - -工程〔测量放线〕监理实施细那么编制单位:监理部批准单位:XX市宏业建立监理咨询XX编制日期:二00四年七月二十五日目录一、工程概况二、监理依据三、质量控制流程图四、质量标准五、测量工作中的检验工程和检验内容六、测量放线施测工程主要监控措施平大一标段教学楼工程测量放线监理实施细那么框架工程构造复杂,建筑物构配件的位置、标高以及竖向偏差直接关系到建筑物的平安性能和使用寿命,为此,搞好测量放线工作是保证工程质量的前提,为确保工程质量,防止因测量放线的错误造成工程隐患和损失,所以对工程的测量作业实施监控,至关重要。
一、工程概况平大一标段教学楼为框架构造的教学楼,其建筑面积为平方米,建筑总高度为米,层高米,框架构造,条形〔局部独立柱〕根底。
二、监理依据1、业主与施工单位签订的施工合同;2、业主提供的本工程全套施工图及设计文件;3、设计变更及技术核定单;4、图纸会审及设计交底;5、工程测量放线技术规程;6、建筑变形测量规程。
三、质量控制流程图四、质量标准1、测量仪器、机具等须按计量检测有关规定按时送达专业校验部门定期校验,校验合格前方可在工程上使用。
2、同期,同楼层、同次测量作业中必须使用同一套测量仪器,不得中途转换。
3、专业测量作业人员必须固定,并负责测量成果的整理和验评。
4、施测前,必须先对施测基准点进展校核。
5、建筑物定位轴线桩及其控制桩〔引桩〕,永久性水准点,观测点〔转点〕必须妥善保护,不能因外界条件的影响而发生变化,在初次施测时,必须进展二至三次方能确定。
6、沉降观测点须按设计要求埋设六个观测点,观测点的埋设位置和方法按970-301-12-1图执行。
7、沉降观测时间及观测次数应按设计要求观测:〔1〕采用精细水准仪和钢尺对第一观测对象固定测量工具和人员、观测前应严格效验仪器;〔2〕观测时应随记气象资料,观测次数和时间为:每施工完一层观测一次,竣工后,第一年不少于3次,第二年不少于2次,以后每年不少于一次,直到下沉稳定为止,对于突然发生严重裂缝及大量沉降等特殊情况,应增加观测次数。
测量监理实施细则

工程测量监理实施细则编制人审核人审批人项目监理部年月日1.工程概况(略)(【注】主要说明与工程测量有关的本工程项目建(构)筑物平面布置、单位工程结构与高度、室外管网与电网路线位置、周边的环境情况等) 2.测量监理工作内容测量工作作为工程施工的先导,对工程质量起着十分重要的作用,是工程质量控制的基础,必须加以控制。
2.1准备工作2.1.1收集资料:(1)熟悉和审核施工图,清楚测量监理的内容和要点;(2)规划部门批准的红线位置及标桩;(3)工程附近已有的坐标及高程基点资料和位置。
2.1.2测量监理人员安排与仪器配备:我项目部拟派负责测量监理工作;配备经纬仪、-水准仪、水准尺、50m钢卷尺等测量仪器。
这些仪器均在有效鉴定期内。
2.1.3审查测量方案:(1)施工单位提交整个工程的测量方案报项目监理部;(2)专业监理工程师审查其方案的可行性,符合要求后报总监理工程师;(3)总监理工程师审批。
2.1.4审查施工单位测量器具:(1)施工单位应提交测量器具报验表B3-2及相关资料,测量监理工程师进行审核;(2)施工单位使用的测量器具必须在有效的鉴定期内;(3)符合要求后才可使用。
2.1.5对测量人员的要求:每次观测时,应使用同一种仪器和设备,采用相同的观测路线和方法,尽量做到观测人员固定。
2.2控制点的引测(1)施工单位应从坐标及高程基点,向工程范围内设置的坐标控制点和高程控制点,引测坐标和标高。
(2)坐标控制点和高程控制点是测量定位和高程传递的基点,控制桩必须坚固耐久,要有保护措施,并定期进行检查和测量平差。
(3)施工单位向项目监理部报控制点引测记录和计算资料,并填写工程报验单B3-3。
(4)测量监理工程师应对施工单位提交测量资料进行审核,必要时进行复核测量,检查达到要求精度后,才能作为测量放线的依据。
2.3工程定位测量放线2.3.1工程定位测量放线的内容:(1)建(构)筑物基础轴线;(2)基坑支护位置;(3)止水帷幕位置;(4)基础桩定位放线;(5)基坑内降水井的位置;(6)坐标传递及建筑物各层的轴线;(7)设备基础位置;(8)室外道路、管网、电网的位置;(9)其他。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
河北医药配送中心工程项目
监理实施细则
(测量放线)
项目监理机构(章)河北工程建设监理公司第二十一工程项目监理部
专业监理工程师:
总监理工程师:
日期:2016 –4—15
一、工程概况:
1、建设单位:河北医药有限公司
2、设计单位:北方工程设计研究院有限公司
3、监理单位:河北工程建设监理有限公司
4、施工单位:石家庄市建工集团
5、工程名称:河北医药配送中心
6、工程地点:石家庄市和平路390号
7、工程规模:建筑总面积6630平方米,地下一层,地上六层,局部七层
8、工程要求工期: 2016年3月9日至2011年9月10日
9、工程预算造价:约800万元人民币。
10、工程质量目标:符合国家建筑工程施工质量统一验收标准(GB50300-2001)。
本工程采用钢筋混凝土框架结构,采用条形联梁式基础。
二、工程特点。
本工程为一般框架结构,南北长45米,东西宽23.6米,东西方向四条轴线,轴线间距由西向东分别为8.1米8.1米和7.4米;南北方向六条轴线,轴线间距均为9米,局部地下室和顶层各有缩进,轴线质量控制简,地下室层高主要为4.65米。
一层层高为4.5米,二层3.9米,三层,四层,五层层高为3.6米,六层为3.9米。
局部七层层高为4.2米。
三、监理依据
1、业主与施工单位签订的施工合同;
2、业主提供的本工程全套施工图及设计文件;
3、设计变更及技术核定单;
4、图纸会审及设计交底;
5、工程测量放线技术规程;
6、建筑变形测量规程。
四、测量质量控制流程图
五、测量放线施测项目主要监理措施
1、测量仪器、机具等须按计量检测有关规定按时送达专业校验部门定期校验,校验合格后方可在工程上使用。
2、同期,同楼层、同次测量作业中必须使用同一套测量仪器,不得中途转换。
3、专业测量作业人员必须固定,并负责测量成果的整理和验评。
4、施测前,必须先对施测基准点进行校核。
5、建筑物定位轴线桩及其控制桩(引桩),永久性水准点,观测点(转点)必须妥善保护,不能因外界条件的影响而发生变化,在初次施测时,必须进行二至三次方能确定。
6、沉降观测点须按设计要求埋设六个观测点,观测点的埋设位置和方法按970-301-12-1图执行。
7、沉降观测时间及观测次数应按设计要求观测:
(1)采用精密水准仪和钢尺对第一观测对象固定测量工具和人员、观测前应严格效验仪器;
(2)观测时应随记气象资料,观测次数和时间为:每施工完一层(含地下部分)观测一次,竣工后,第一年不少于3次,第二年不少于2次,以后每年不少于一次,直到下沉稳定为止,对于突然发生严重裂缝及大量沉降等特殊情况,应增加观测次数。
其它变形观测应符合相应要求,除应满足以上要求以外,还应满足以下规定:
(1)中途停工,应在停工前及开工后各观测一次,停工期间2-3个月观测1次;
(2)当基础附近地面荷重突然增加,周围大量积水及暴雨后或周围大量挖方等均应观测。
8、建筑物沉降速度不大于0.01-0.04mm/天,视其沉降稳定。
9、主体倾斜度观测、位移观测的精度误差不得大于1mm,位移观测必须在建筑物相互垂直的两个方向同时进行,并应分层分段进行观测。
10、允许偏差。
测量作业中允许偏差项目
六、测量工作中的检验项目和检验内容
七、测量放线施测项目主要控制重点
(一)轴线控制
1、为准确确定轴线位置,为以上各层轴线投测提供依据,应精确设立轴线控制点。
2、承台板内墙、柱插筋位置是否正确,直接关系到以上各层施工,是轴线控制的基础,因此必须做到墙、柱插筋定位准确,在承台板上层钢筋绑扎完毕后,即应在上层钢筋网上进行墙、柱定位测量工作,各控制点必须
在钢筋网面上做明显标志,反复针对图纸,反复校核,以确保插筋位置准确。
3、依据本工程现场条件,选用内控法进行轴线的竖向投测,施测时应在建筑物的首层测设室内控制网,用垂准线原理进行竖向投测,但要注意各网点处留置投测窗口,并预先创造良好的通视条件。
4、利用内控法天顶准直方法施测时,应注意以下问题:
a、将仪器架设在网点上,认真对中、整平。
b、由投测窗口上射激光束(或使用带弯管目镜的确经纬仪)。
c、在投测窗口上放置的透明投测板要稳定。
d、激光束在仪器的反复转动下开始终聚至一点。
e、依据投测的网点弹出纵横1000-1500㎜长墨线。
f、在投测好的网点上架设仪器,转动角度,校测各网点的准确性。
4、各网点经检验无误后,即可在楼板上进行墙柱放线,并用墨线弹出各构配件(墙、柱、梁、门窗洞口等)边线及距边线80-100㎜的控制线,但要注意该控制线应在模板安装完毕后,有迹可循,便于检查。
电梯井竖向控制,亦是按照该施工层轴线控制网进行控制,另外电梯井在首层施工时即应建立对中点位,层层施工时,以使进行垂直度控制。
5、进行室内轻质墙板或砌块墙体施工前,应在各施工层楼面上依据设计图纸弹出墙体边线及洞口边线。
(二)标高控制
1、高层标高尺量传递,由±0.000水平线向下或向上量高差时,所用的钢尺应经过检定,量尺时尺身应铝直并用标准拉力,同时要进行尺长和温度
修正。
2、标高施测是一项较复杂,较长期的系统性测量工作,往往因为现场施工或生产及水准点不易建立而引起精度不足,造成错误,为保证建筑全高控制的精度要求,在基础施工时就应准确的测设标高,为土领以上标高传递打好基础,为控制±0.000以下标高,应在基础四周设立固定物件(如钢管),用水准仪在固定物件上测出标高控制点,并用漆线标记,主要用钢尺沿建筑物结构外围传递,至少要尺量三处确定,钢尺应铅直,将水准仪安置在施工层,校测传递上来的各水平线,其误差≯5㎜即可做为该层标高的依据,将该标高点引测至施工层内固定的钢管,钢筋或特别设置的标高控制杆上,一般每施工层应设置该施工层+500及高于该施工层500两处标高控制点,将各控制点用漆线标记,各点误差不得>±5㎜,可做为该层板底、板顶、梁底、墙柱标高检查的控制依据。
3、室内填充墙施工前,应由测量人员在室内墙体上引测一条标高为该层地面以下+500标高线,并弹出墨线注明,做为室内填充墙施工时标高控制的依据,也是室内地坪抹灰及装修时掌据标高的依据。
(三)变形测量控制
1、为保证观测成果的正确性,所有变形观测点均应绘出平面图,并加以编号,以便进行观测,记录和测评。
2、变形观测的观测时间和次数除应满足设计及规范要求外还应根据现场条件及变形发展情况而定。
3、在进行变形观测时,因施工或生产的影响会造成一定的通视困难,对于观测点较多的建筑物进行观测前,应先到现场进行规划确定仪器架设的
位置和观测线路,以便每次观测都按初测时的位置和线路进行观测,不仅加快了施测速度,而且由于线路固定,不盲目架设多次仪器,大大提高了施测精度,但要注意观测必须在测定临时水准点的同时或同一天内观测其它观测点。
(四)竣工测量控制
竣工测量不仅是验收和评价工程是否按设计施工的基本依据,更是工程交付使用后,进行改造、扩建、维修的依据,因此必须做好竣工测量工作,要求如下:
1、从施工准备开始就有次序的一项不漏的积累各项预检资料,在工程下一步工序施工前及时测出竣工位置,否则就会造成漏项。
2、积累各项预检资料,及时测出竣工位置是确定建筑物准确位置的资料,也是竣工总平面图绘制的依据。
3、随工程的进展,各局部的竣工验线,均要及时实测竣工资料,收集验收单据,这是做好竣工测量和竣工图的重要依据。
(五)其它注意事项
1、测量作业中的首次观测成果至关重要,是以下各次施测的依据,如初测精度不足或存在错误,不仅无法弥补,而且还会造成巨大损失及施测工作中的矛盾现象,因此必须提高初测精度,首先应选用精度高的仪器,其次选择良好的施测方法,首次成果要进行二次以上施测方可确定。
2、为保证测量成果的准确性,还应满足以下要求:
a、固定仪器
b、固定测量人员及资料整理人员
c、固定基点
d、固定线路,合理选择良好的测量方法
e、施测时,应在成像清晰、稳定下进行。
河北工程建设监理有限公司
第二十一项目部
2016年2月10日。
