XXXX斜坡道施工设计说明书

合集下载

户外斜坡工程施工方案模板

户外斜坡工程施工方案模板

户外斜坡工程施工方案模板一、项目概况本施工方案适用于户外斜坡工程,施工范围包括斜坡表面整理、植被种植、排水系统安装等工程内容。

项目地址位于XX市XX区,斜坡总面积约XXXX平方米,斜坡坡度约XX度。

二、施工前准备1. 组织与协调:组织施工人员分工合作,清晰分工,协调施工各项工作。

2. 安全管理:制定安全生产规章制度,保障施工人员的安全。

3. 施工设备调配:调派所需施工设备,并进行设备的检查和维护,确保施工设备的正常运转。

三、斜坡整理工程1. 清理斜坡表面:首先对斜坡表面进行清理,清除杂草、残留建筑物等杂物。

2. 排水系统安装:根据斜坡的坡度和地势情况,设计并安装排水系统,确保雨水及时排除,保障斜坡的稳定性。

3. 斜坡修整:利用推土机、挖掘机等设备对斜坡进行整形,保证斜坡表面平整、坡度合理。

四、植被种植工程1. 土壤改良:对斜坡表面的土壤进行改良,使土壤更适宜植物生长。

2. 植物选择:根据斜坡地势、气候条件等因素,选择适合生长的植被种类,并进行植被的培育。

3. 植被种植:在斜坡表面进行植被的种植,确保植被的密度和覆盖面。

五、施工安全与质量控制1. 安全防护措施:在施工现场设置警示标志,配备安全防护用具,确保施工人员的安全。

2. 质量监控:对斜坡整理、排水系统、植被种植等工程进行质量把关,确保施工质量达到预期要求。

3. 现场管理:加强现场管理,建立施工日志、工作台账,及时记录施工情况,保障施工进度和质量。

六、环境保护与后期维护1. 土地资源保护:在施工过程中,采取措施减少对土地资源的损害,确保斜坡工程施工对环境的影响最小化。

2. 后期维护:完成施工后,对植被进行养护、水土保持工作,定期巡查维护斜坡工程,确保斜坡的稳定和美观。

七、总结本施工方案涵盖了户外斜坡工程的整体施工内容和注意事项,通过科学、规范的施工方案,力求在施工过程中保障工程质量、施工安全和环境保护。

在实际施工中,应严格按照方案要求实施,做好合理的施工组织和管理,确保斜坡工程施工顺利进行。

斜坡道施工组织设计

斜坡道施工组织设计

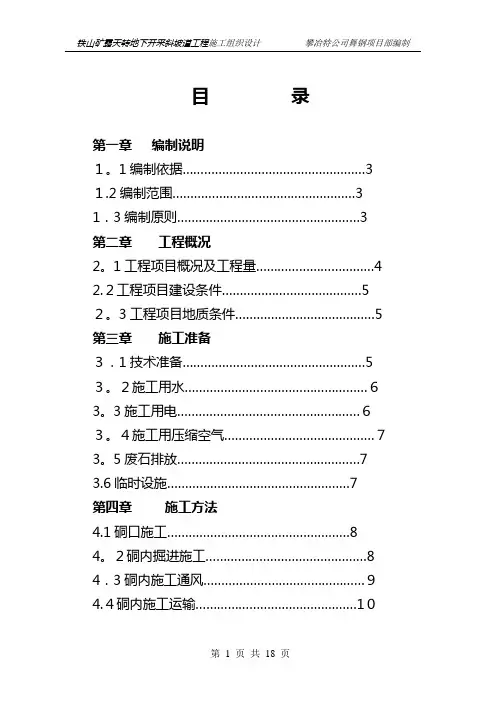

目录第一章编制说明1。

1编制依据 (3)1.2编制范围 (3)1.3编制原则 (3)第二章工程概况2。

1工程项目概况及工程量 (4)2.2工程项目建设条件 (5)2。

3工程项目地质条件 (5)第三章施工准备3.1技术准备 (5)3。

2施工用水...................................................63。

3施工用电...................................................63。

4施工用压缩空气..........................................73。

5废石排放 (7)3.6临时设施 (7)第四章施工方法4.1硐口施工 (8)4。

2硐内掘进施工 (8)4.3硐内施工通风………………………………………94.4硐内施工运输………………………………………104.5硐内施工排水………………………………………104。

6硐内支护 (10)4。

7斜坡道底板碎石层铺设施工:........................11 4.8斜巷硐口段底板砼施工 (11)第五章主要设备、机具配备5.1主要设备、机具配备表……………………………11第六章劳动组织6.1组织方式……………………………………………126.2组织机构及主要管理人员 (12)6。

3作业班组及主要工种人员..............................136。

4作业循环安排 (14)第七章施工进度计划7。

1施工顺序 (15)7.2进度计划 (15)第八章各项保证措施8.1工期保证措施 (15)8。

2质量保证措施 (16)8。

3安全施工保证措施…………………………………16 8.4文明施工与环境保护措施…………………………17铁山矿区露天转地下开采斜坡道工程施工组织设计第一章编制说明1.1编制依据:1.1。

1本施工组织设计依据“安阳钢铁集团舞阳矿业公司铁山矿区露天转地下开采斜坡道工程”设计施工图及已签订的工程施工合同。

斜坡道施工组织设计

斜坡道施工组织设计

西藏华泰龙矿业开发有限公司二期4520措施安全斜坡道工程掘砌施工组织设计广东十六冶建设有限公司二0一四年四月七日目录前言、编制原则及编制依据 (3)第一章工程概况 (5)第二章凿井施工方案及机械化作业线配置 (7)第三章施工准备工作及施工总平面图布置 (15)第四章劳动组织及循环作业方式 (15)第五章工程进度计划及保证措施 (20)第六章资源配置及主要技术经济指标 (21)第七章工程质量、质量保证措施 (25)第八章安全技术措施 (30)第九章文明施工及环保 (40)前言西藏华泰龙矿业开发有限公司位于西藏自治区墨竹工卡县甲玛铜多金属矿区位于西藏自治区“一江两河”开发区中部,属拉萨市墨竹工卡县甲玛乡和斯布乡管辖。

地理坐标为:东经91°43′06″~91°50′00″;北纬29°37′49″~29°43′53″。

东西长约8~11km,南北宽约6~11km,面积约106km2。

距拉萨市区68km,至距墨竹工卡县城7km。

交通较为便利。

在认真分析斜坡道掘砌工程施工有关图纸及地质资料的基础上,根据本工程设计的特点,结合我司施工装备和技术能力,编制了此项工程的施我们工组织设计。

工程质量目标:斜坡道施工矿建工程合格。

安全管理目标:无重伤、无死亡。

我们在本工程的建设中,将主动接受建设单位的监督和指导,强化企业管理,积极采用新技术、新材料、新设备、新工艺,以一流的管理,一流的施工技术和装备,创造出一流的施工质量和速度,按工期要求,保质保量地完成此项工程的施工。

一、编制原则:1、认真执行国家的各项建设方针和技术政策,在确保施工安全、工程质量和工期目标的前提下,科学合理地组织施工。

2、积极推广应用新技术、新工艺、新设备、新材料,优化施工方案,合理安排施工顺序,组织平行交叉作业,加快施工准备工作进度。

3、提高机械化程度水平,改善工作环境和劳动条件,提高劳动生产率,缩短建井工期。

矿区深部矿段采矿工程斜坡道标段施工组织设计

矿区深部矿段采矿工程斜坡道标段施工组织设计

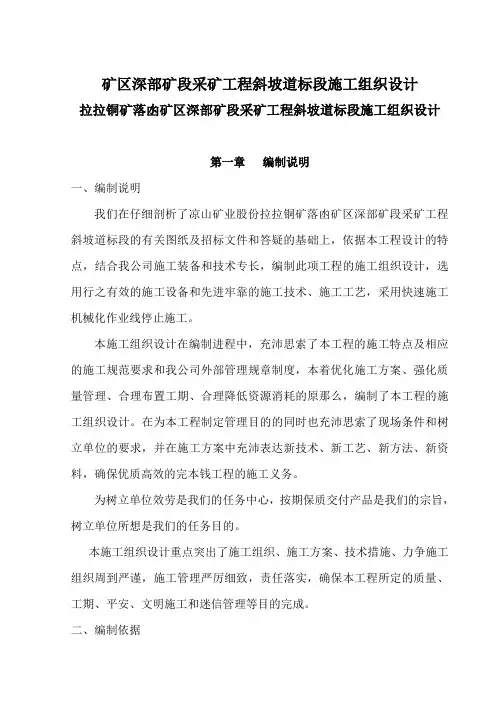

矿区深部矿段采矿工程斜坡道标段施工组织设计拉拉铜矿落凼矿区深部矿段采矿工程斜坡道标段施工组织设计第一章编制说明一、编制说明我们在仔细剖析了凉山矿业股份拉拉铜矿落凼矿区深部矿段采矿工程斜坡道标段的有关图纸及招标文件和答疑的基础上,依据本工程设计的特点,结合我公司施工装备和技术专长,编制此项工程的施工组织设计,选用行之有效的施工设备和先进牢靠的施工技术、施工工艺,采用快速施工机械化作业线停止施工。

本施工组织设计在编制进程中,充沛思索了本工程的施工特点及相应的施工规范要求和我公司外部管理规章制度,本着优化施工方案、强化质量管理、合理布置工期、合理降低资源消耗的原那么,编制了本工程的施工组织设计。

在为本工程制定管理目的的同时也充沛思索了现场条件和树立单位的要求,并在施工方案中充沛表达新技术、新工艺、新方法、新资料,确保优质高效的完本钱工程的施工义务。

为树立单位效劳是我们的任务中心,按期保质交付产品是我们的宗旨,树立单位所想是我们的任务目的。

本施工组织设计重点突出了施工组织、施工方案、技术措施、力争施工组织周到严谨,施工管理严厉细致,责任落实,确保本工程所定的质量、工期、平安、文明施工和迷信管理等目的完成。

二、编制依据1、本工程的招标文件、图纸和答疑文件。

2、本标段工程主要应按以下技术规范的要求施工:金属非金属矿山平安规程 GBl6423—2006矿山井巷工程施工及验收规范 GBJ213-90有色金属矿山井巷工程质量验收规范GB51036-2021锚杆放射混凝土支护技术规范 GB50086-2001爆破平安规程 GB6722-2020冶金矿山井巷工程质量检验评定规范YBJ218—89混凝土结构工程施工规范 GB 50666-2020混凝土结构工程施工质量验收规范 GB 50204-2021钢结构工程施工规范 GB 5 2021钢结构工程施工质量验收规范GB50205-2001纤维混凝土结构技术规程CECS_38-2004地下工程防水技术规范GB50108-2020除上述技术规范外,还应按其它相关技术规范的要求施工。

长距离斜坡道施工方案

长距离斜坡道施工方案

长距离斜坡道施工方案1. 引言长距离斜坡道是一种用于连接不同高度地面的路面结构,其主要应用于山区、高速公路、矿山等环境中。

本文将介绍长距离斜坡道的施工方案。

2. 施工前准备在施工长距离斜坡道之前,需要进行以下准备工作:•确定斜坡道的起点和终点•进行地质勘测,确定斜坡道的设计参数•制定施工计划和时间表•准备施工所需的材料和设备3. 施工步骤3.1 清理斜坡道区域在施工之前,需要清理斜坡道区域,包括清除植物、岩石和杂物等。

确保斜坡道的基础清洁平整。

3.2 填筑基础层在清理斜坡道区域之后,需要进行基础层填筑。

首先,确保基础层的土地坚实且排水良好。

然后,利用挖掘机或铲车将填土材料填满基础层区域,并使用压路机进行夯实。

3.3 构建支撑结构斜坡道的支撑结构是确保斜坡道稳定性的关键。

根据地质勘测的结果,确定支撑结构的类型和尺寸。

常用的支撑结构包括混凝土护坡、钢筋混凝土护坡、挡土墙等。

根据设计要求,按照施工标准进行支撑结构的建设。

3.4 确定路面材料根据斜坡道的使用环境和设计要求,选择合适的路面材料。

常用的路面材料包括沥青、水泥混凝土等。

确保路面材料具有足够的抗压强度、耐磨性和抗滑性。

3.5 路面施工路面施工是长距离斜坡道施工的最后一步。

首先,将选定的路面材料运输到斜坡道施工现场。

然后,使用铺路机、压路机等设备将路面材料铺设并进行夯实,确保路面平整坚实。

4. 安全措施在长距离斜坡道的施工中,安全是至关重要的。

为了保证施工过程中的安全,需要采取以下措施:•工地围栏设置:设置工地围栏,限制非施工人员进入施工现场。

•安全警示标志:在施工现场周围设置安全警示标志,提醒工人和过往车辆注意安全。

•安全培训:对施工人员进行安全教育和培训,加强他们的安全意识。

•定期检查:定期检查施工现场的安全情况,及时排除安全隐患。

5. 施工质量控制为了确保长距离斜坡道的施工质量,需要进行施工质量控制。

主要包括:•施工监督:设置专人对施工过程进行监督,确保按照施工标准进行。

斜坡道上山掘进施工组织设方案

斜坡道上山掘进施工组织设方案

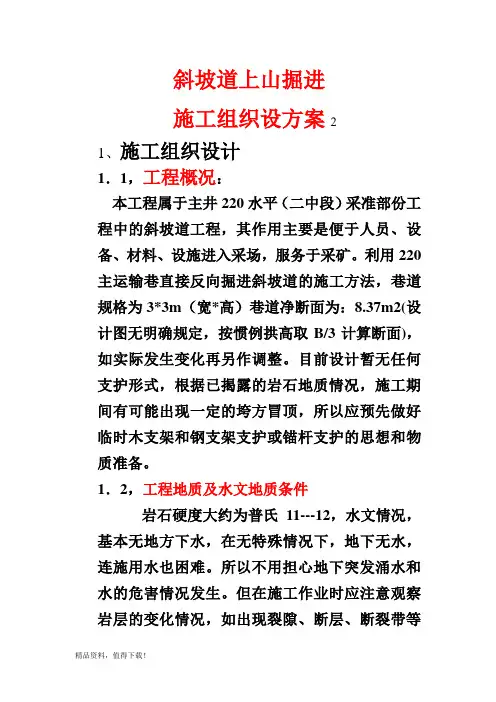

斜坡道上山掘进施工组织设方案21、施工组织设计1.1,工程概况:本工程属于主井220水平(二中段)采准部份工程中的斜坡道工程,其作用主要是便于人员、设备、材料、设施进入采场,服务于采矿。

利用220主运输巷直接反向掘进斜坡道的施工方法,巷道规格为3*3m(宽*高)巷道净断面为:8.37m2(设计图无明确规定,按惯例拱高取B/3计算断面),如实际发生变化再另作调整。

目前设计暂无任何支护形式,根据已揭露的岩石地质情况,施工期间有可能出现一定的垮方冒顶,所以应预先做好临时木支架和钢支架支护或锚杆支护的思想和物质准备。

1.2,工程地质及水文地质条件岩石硬度大约为普氏11---12,水文情况,基本无地方下水,在无特殊情况下,地下无水,连施用水也困难。

所以不用担心地下突发涌水和水的危害情况发生。

但在施工作业时应注意观察岩层的变化情况,如出现裂隙、断层、断裂带等情况应及时处理或上报总队长,必须待确定具体施工方案后方准继续工作。

1.3,施工条件220水平主运输巷的施工已具备各种硬性作业条件,如提升,供电,运输,通风,机电,照明,等其它辅助服务条件,给快速高效安全施工创造了必要的条件。

出碴、运输、提升按已形成了的进行组织施工。

在此不详述。

2、施工方案2.1,编制依据2.1.1,承包合同,红石矿业业务通知单。

2.1.2,依据矿山行业有关施工规范和相关技术规程a、有色矿山井巷工程施工及验收规范JGJ4B—2001b、爆破安全规程GB622-2002c、施工现场临时用电安全技术规范JGJ46—2005d、矿山安全监察条例e、建筑施工安全检查标准JGJ—2002f、建筑机械使用安全技术报规范JGJ2002等与本行业相关的国家部门颁发的相关规程规范以及红石矿业颁发的相关规定。

2.2 施工方案根据220水平的各种设备设施现状和斜坡道施工要求,拟配备两台气腿式钻机人工打钻,乳化炸药爆破作业,以保证巷道断面的外观度,通风采用轴流式对旋通风机压入式通风,耙碴首先采用P-15BA耙斗式装岩机,功率为17KW,技术生产率为17/h.出碴运输采用牵引车式的运输方式,用U型0.95矿斗装碴.直接送达中段罐笼提升至地表.如果刮碴距离太远,耙斗无法刮到时,则可以采用电耙二次转耙的耙碴方式,但要增掘电耙硐室。

XXX矿体斜坡道施工设计说明

XXX矿体斜坡道施工设计说明

XXX矿体斜坡道施工设计说明编制:审核:总工:生产技术科二〇一六年二月第一章工程概况1.1设计依据本设计为545中段XIV号矿体斜坡道,设计依据为《XX矿采矿工程初步设计》、《XX矿采矿工程安全专篇》等,同时严格按照《金属非金属矿山安全规程》(GB16423—2006)、《爆破安全规程》(GB6722-2014)等相关法律法规的要求。

设计单位为XXX矿生产技术科,XXX矿业有限公司负责落实施工。

1.2设计目的XXX矿体分布于H3和H4线之间,长约230m,赋矿标高530m~620m,倾向延深120~300m,倾向SE,倾角25°~30°,产状和围岩基本一致。

ⅩⅣ号矿体估算资源储量(121b+122b+333+334)矿石量52.53万吨,折合矿物量25.94万吨,平均品位49.39%,占高坞山矿段总资源储量(矿物量)的11.5%,是高坞山矿段主要开采矿体。

为开采XIV号矿体,掘进斜坡道进行开拓,斜坡道掘进至XIV号矿体下部后进一步布置采准工程,建立运输、通风系统,在生产工作中承担重要作用。

第二章设计方案2.1方案设计1、在545中段CM2中,于 X=3221695.97,Y=364435.32点开口,方位7°30′,坡度7°11′,向下开掘斜坡道,掘进长度32m,斜坡道规格为2.6×2.4㎡;2、掘进过程中注意控制好斜坡道坡度;3、掘进过程中施工及管理人员时刻注意观察见矿情况。

2.2凿岩爆破2.2.1 工艺流程掘进工艺作业流程为:班前准备→钻眼→装药→爆破→通风除尘→撬顶平场→出渣2.2.2 爆破参数1、炮眼直径掘进采用人工风钻打眼,选用 YT-28 型气腿式凿岩机,钻杆为中空六角钻杆,长为 2m~2.5m,钻杆直径 22mm,钻头为一字型合金钻头,钻头直径为 42mm,故炮孔直径为 42mm。

2、炮眼深度掘进掏槽眼及周边眼底眼深度为2.2m,其他炮眼深度为2m。

任务书(6人) - 斜坡道

任务书(6人) - 斜坡道

课程设计任务书国土资源工程学院采矿工程专业 2010 年级学生姓名:课程设计题目:斜坡道断面、支护和施工设计课程设计主要内容:某矿阶段斜坡道,布置在f=6~8,节理裂隙发育,中等稳固的岩层中,行人、运送设备、材料,采用TORO—400铲运机,SimbaH254凿岩台车。

巷道内设两条动力电缆、三条通讯及照明电缆,一条4英寸压风管和一条2英寸洒水管。

断面设计:巷道断面形状和支护型式的选择,巷道断面各部尺寸的确定,断面装备的布置,绘制巷道断面图(A3图幅以上)并编制工程量及材料消耗表。

编制施工说明及循环图表。

要求:说明书用A4纸双面打印,正文四号宋体,不少于15页。

设计指导教师(签字):教学基层组织负责人(签字):年月日课程设计任务书国土资源工程学院采矿工程专业 2010 年级学生姓名:课程设计题目:斜坡道断面、支护和施工设计课程设计主要内容:某矿阶段斜坡道,布置在f=6~8,节理裂隙发育,中等稳固的岩层中,设备、人员、材料通道,采用WJD1.5铲运机,CTC14凿岩台车。

巷道内设两条动力电缆、三条通讯及照明电缆,一条4英寸压风管和一条2英寸洒水管。

断面设计:巷道断面形状和支护型式的选择,巷道断面各部尺寸的确定,断面装备的布置,绘制巷道断面图(A3图幅以上)并编制工程量及材料消耗表。

编制施工说明及循环图表。

要求:说明书用A4纸双面打印,正文四号宋体,不少于15页。

设计指导教师(签字):教学基层组织负责人(签字):年月日课程设计任务书国土资源工程学院采矿工程专业 2010 年级学生姓名:课程设计题目:斜坡道断面、支护和施工设计课程设计主要内容:某矿阶段斜坡道,布置在f=6~8,节理裂隙发育,中等稳固的岩层中,设备、人员材料通道,采用ZYQ-14装运机,YG80凿岩机。

巷道内设两条动力电缆、三条通讯及照明电缆,一条4英寸压风管和一条2英寸洒水管。

断面设计:巷道断面形状和支护型式的选择,巷道断面各部尺寸的确定,断面装备的布置,绘制巷道断面图(A3图幅以上)并编制工程量及材料消耗表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxxxX斗坡道施工设计说明书一、工程概况1、工程简介XXXX矿是XXXX公司重点建设项目之一,斜坡道是一期工程的主运输巷与辅助进风巷,是矿山一期开发建设的关键性工程。

斜坡道硐口布置在岩石移动界线之外,考虑实际的征地情况,以及斜坡道入口上方的运输道路坡度、工业场地标高和当前征地界线的限制,兼顾经济合理性,确定其具体位置。

2、工程设计1)斜坡道硐口选择在木露坳村左侧的山坡上,井口中心坐标:X= XXXX 丫二XXXXXX H二+XXX。

斜坡道自选厂皮带廊下方穿过,线路选择避开了地表上方选厂内主要建、构筑物和地质构造破碎带,距地表保护层厚度至少35 m ,距主井49.16m 。

2)斜坡道设计为三心拱形断面,全长2248.8m,净宽4.2m,墙高2.2m , 拱高1.4m。

此次设计段为+177m〜+103m之间,长度为703m斜坡道入口方位角37° 7’ 35〃,竖向坡度12%设计段终点标高为+ 103.08m,此后与原设计相连接,平均坡度为10.1%。

3)设计工业场地标高为+176.5m,向下游流水坡度取1%地表简易公路以折返式与斜坡道口工业场地相连接,长度约400m道路平均坡度小于12%。

工业场地现已完成征地面积3400平方米,利用现有平台回填土石方,逐步形成工业场地,建立宿舍楼、修理间、材料堆场、停车场等附属设施。

4)斜坡道各转弯处巷道断面内侧加宽200mm外侧加宽300m,弯道曲线段外侧应超高,横向坡度为3%,两端超高缓和段取4 米与转弯曲线段平稳过渡。

斜坡道采用碎石路面,路基层为粒径75mm的碎石,厚度100mm路面层为粒径25mn碎石子,厚度100mn,总厚度为200mm用压路机压紧压实,向水沟方向流水坡度取3%。

5)水沟布置在巷道右侧(进硐方向),水沟采用梯形断面,上宽300mm,下宽230mm,高250mm采用C15混凝土浇筑,厚度100mm预制盖板,450mm 厚度50mm沿斜坡道每隔200〜300m设置一临时水仓,其具体位置和容量大小由采矿工程师根据现场涌水量大小及围岩情况设计确定。

6)斜坡道BC GH IJ段为转弯曲线段;沿斜坡道每隔80〜120m在巷道左侧围岩稳固地段设置一装载硐室,DE、FG 装矿硐室兼做缓坡段,单一缓坡段长度20m竖向坡度3%具体尺寸详见图纸。

二、施工工艺流程施工工艺采用全断面光面爆破一次成巷的施工方案,根据现场围岩的工程地质条件、施工条件及时调整爆破参数,以减少爆破震动,达到最优的光面爆破的效果。

1、施工准备1)敲帮问顶:检撬帮顶浮石,恢复照明,工作面抽水,清理底根。

2)测量放样:给出巷道中线和腰线,将中心和腰线引到掌子面,根据中线和腰线划出巷道轮廓线。

3)接入风水管路,设备进场。

2、通风方式主斜坡道巷道长2248.8mm最困难段长780米左右,独头掘进,净断面为13.88m2。

转弯较多,通风阻力大。

为保证硐内通风快速、通畅,改善施工作业面空气环境,加快施工掘进速度。

设计采用机械压入式通风方式,风机安装在距斜坡道硐口外10m处风筒选用胶质柔形风筒,直径600mm风筒吊挂在巷道人行道一侧小拱位置,爆破、出碴、掘进全程机械通风。

按巷道内同时施工的最多人数、最小排尘风速和内燃机械设备总功率分别计算,取其中最大值作为控制风量。

1 )按作业面同时作业人数10人计算风量:Q=4r i/min x n=4n r/min x 10=40 m3/min=0.67 m 3/s2 )按0.25m/s最小排尘风速计算风量:Q 掘=Vx S2 =0.25m/s x 13.88 m=3.47 m3/s3 )按无轨设备同时作业功率,计算风量:q s N60N二Nf 1+Nf2+Nf 3矿井排除柴油设备废气需风量,m/sqs - 柴油设备单位功率风量指标, 4 m 3/kw. minN ――矿井内各种柴油设备作业时间比例计算的功率总数,kwcN i、N2、N3――各种柴油设备额定功率,KW2用铲运机=63KW卡车= 120KWf l、f2、f 3――工作时间系数,设备在井下每小时作业时间百分比,%。

12小时工作制6m铲运机2.8/12小时。

卡车2.33/12小时N = N i f i+Nf 2+Nf 3=37.7 KWq s NQ = 汁60=2.51 m 3/s根据上述计算得出,工作面最大需风量为排尘风量 3.47 m3/s。

柔性风筒接头处较多,考虑通风阻力和漏风系数较大,为满足施工通风需要,选择轴流式对旋局扇,型号FD6.3-2x30kw,风量10〜30 m3/s,送风距离1400米,风压范围760pa〜5900pa。

3、通风技术措施在保证设备和人员安全间隙的条件下,尽量选择大直径风筒。

弯道风筒要求保持较大的曲率半径,风筒悬挂力求平、直、紧、稳。

增加每节风筒的长度,减少风筒接头数,随着工作面的前进的短段风筒,积累到足够长度时,按即时更换长风筒尽量减少人与设备给风筒造成的损伤。

及时粘布风筒上的漏洞,并保证粘补质量。

要选择科学的接头方法,如多反边接头,配合适宜的黏合剂,确保接头质量。

4、施工工艺流程施工准备-Boomer281凿岩台车凿岩-采用二号岩石乳化炸药+毫秒非电雷管微差爆破-机械压入式通风- TCY-2铲运机装岩-10t自卸东风卡车出渣运输。

管缆安装、风筒吊挂、修路等项工作与凿岩、支护平行作业。

三、施工组织1 、进场前,施工企业必须制定详细的施工方案,交由项目部审查同意后,方可组织施工;2、采用滚班作业制,辅助为每天三班制,掘进、支护平行作业,每班必须有专职安全员全程跟进,并建立安全检查台账;3、制定工作面交接班制度;建立工作交接台账,坚持工作面按时交接班,交接班时交班人员应向接班人员交待清楚工作面情况,应注意事项。

主要任务、措施、安全、质量、设备、工具等,严禁工作面情况不明盲目作业。

四、斜坡道施工方案斜坡道现已完成表土段的开挖工作,施工准备完毕后将采用自上而下的正掘法施工。

当斜坡道掘进到装载硐室或者联络平巷位置时,与斜坡道同时施工,并尽快实现装载硐室的形成,改善斜坡道铲运作业条件,加快施工进度。

1 、锁口段支护斜坡道入口段为弱风化岩层,节理裂隙发育,设计采用钢筋混凝土浇筑支护。

为保证入口顺利施工,如果掘进后围岩较为破碎,就先喷砼进行临时支护(如果条件允许可不进行临时支护),待斜坡道掘进15~ 20m 后进行永久支护,临时支护与钢筋混凝土一起形成永久性支护的方案。

锁口段设计采用厚300mm钢筋混凝土浇筑支护,从实际硐口外延5m 为外锁口段起点,内锁口段支护至稳固基岩段以内5m混凝土强度为C2Q 钢筋为H级,钢筋保护层厚度50mm搭接长度30d,弯钩长度12.5d (d 为钢筋直径)。

外锁口段浇筑达到设计强度后,用碎石土填筑,厚度不小于2m。

锁口段支护时注意事项:1)必须注意接碴质量,接碴处需凿出麻面。

2)为保证支护质量,浇筑混凝土时要防止大块围岩掉入混凝土中,所有临时支架应尽可能回收;壁后充填必须密实。

3)采用混凝土整体浇灌,底板必须铺底;如果淋水较大必可在混凝土内掺入防水剂,并在浇筑施工中时留排水口进行导水;当达到设计强度后进行壁后注浆。

2、硐口护坡支护锁口段支护完毕后,硐口护坡自下而上一次砌筑,护坡采用浆砌毛石砌筑,墙厚50cm,块石采用掘进毛石,块度不大于50cm,混凝土强度为C15。

护坡墙外部应水泥抹面,内侧用三合土进行回填;回填土应分层夯实,每层厚度:人力打夯不大于200mm。

3、斜坡道支护斜坡道主巷道采用120mm素喷混凝土支护;装载硐室采用100mm素喷混凝土支护;极稳固裸岩巷道不进行支护;局部破碎地段采用锚网、锚网喷浆支护。

4、斜坡道特殊施工方法和措施1 )软弱岩层斜坡道穿过软岩岩层时,采取下列措施:①要密布眼、小装药、弱爆破,增加周边眼数量,缩小其间距和抵抗线,减少装药量,必要时采用减少孔深,降低循环进尺。

②严格控制水对围岩的侵蚀,设置积水坑及时排除积水,保证工作面干燥;③加强临时支护,采取适当强化掘进措施,加快作业循环,尽早进行永久支护;④必要时采用超前注浆或超前锚杆进行预支护。

2)断层破碎带如果施工中遇到破碎的断层带,首先考虑采用钢拱架进行临时支护,必要的情况下可以用风镐掘进、尽量放小炮,以减少对围岩的震动,拱架之间应采取必要的加固、防护措施,保证生产安全。

如果还不能满足安全生产的要求,可采用两帮导硐法进行施工。

①由于斜坡道断面较大,全断面掘进时,巷道裸体暴露时间长,容易产生冒顶,两帮导硐法是先在砌墙位置掘导硐(I部分),这样断面较小临时支护较快,然后在导硐内进行砌墙工作;②砌完墙后,即进行挑顶(H部分),但留下斜坡道中心部分,并将渣填在导硐内做为脚手架,进行砌拱工作,砌拱材料可用调度小绞车上提至拱基水平;③养护期满后,进行清除中心岩柱工作(皿部分),若需放炮,只能采用震裂性放炮。

图4-1两帮导硐施工方法示意图安全生产的法律法规以及《金属非金属矿山安全规程》、《爆破安全规程》的各项规定。

2)施工企业必须建立健全各种规章制度,岗位责任制、操作规程,专项应急救援预案等;3)施工企业必须设立安全机构,配备专职安全员,定期对员工进行安全培训,保证各种规章制度落到实处;4)井巷施工要严格执行敲帮问顶制度,必须派专人负责,确保安全后方可进行施工。

5)特种作业人员必须经国家有关部门安全培训并考试合格,取得特种作业操作资格证后,方可持证上岗作业。

6)每次放炮后,必须机械通风15〜30分钟,经安全员检测空气合格后,方可进入施工现场,防止发生中毒窒息事故。

3)涌水量大斜坡道涌水超过3.0m3 4/h,应采用水泵进行排水,当斜坡道涌水过大造成无法施工时,采用注浆堵水。

注浆参数结合现场地质情况,专门编制施工组织设计,审批后方可施工。

4)大断面及岔点施工大断面以及岔点掘进采用分部施工法,用两步骤形成岔点,即先掘进形成主要巷道,然后刷大到设计的大断面或形成岔点断面,需要时采用锚杆支护,及时进行喷砼支护。

当岩石条件较好时,也可以全断面一次施工成型,再进行支护。

五、安全技术措施1)遵循“安全第一、预防为主”安全生产方针;严格执行国家有关。
