大体积混凝土施工方案(完美格式)

大体积混凝土施工方案(完美格式)

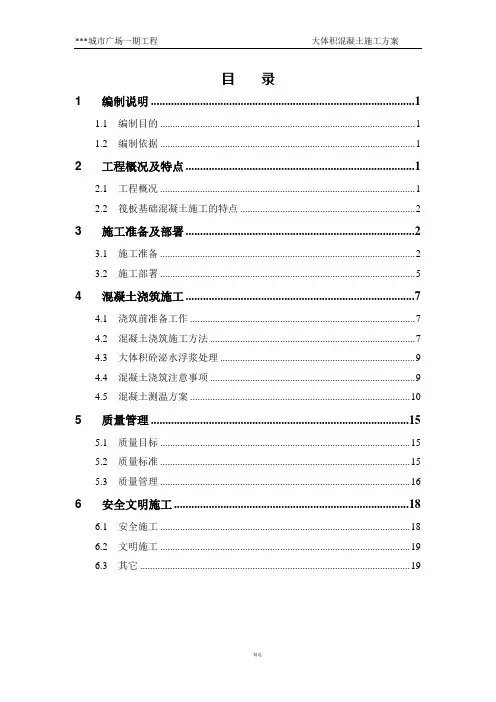

目录1编制说明 (1)1.1编制目的 (1)1.2编制依据 (1)2工程概况及特点 (1)2.1工程概况 (1)2.2筏板基础混凝土施工的特点 (2)3施工准备及部署 (2)3.1施工准备 (2)3.2施工部署 (5)4混凝土浇筑施工 (7)4.1浇筑前准备工作 (7)4.2混凝土浇筑施工方法 (7)4.3大体积砼泌水浮浆处理 (9)4.4混凝土浇筑注意事项 (9)4.5混凝土测温方案 (10)5质量管理 (15)5.1质量目标 (15)5.2质量标准 (15)5.3质量管理 (16)6安全文明施工 (18)6.1安全施工 (18)6.2文明施工 (19)6.3其它 (19)1 编制说明1.1 编制目的本方案旨在为***城市广场一期工程大体积混凝土施工提供较完整的技术指导,便于基础及地下室工程的质量控制,确保优质、快速、高效地完成大体积混凝土施工任务,并为业主、监理对工程的施工方法、质量控制、工程进度等各方面的详细了解提供依据。

1.2 编制依据1、业主提供的厦门合道工程设计集团有限公司设计的本工程的施工图纸。

2、国家现行有关技术标准、施工验收规范,工程检验及评定标准。

3、中建总公司、中建三局建设工程股份有限公司企业内部的企业标准及操作方法。

4、中华人民共和国新乡市人民政府有关工程管理、市政建设及环境保护等地方性的法规及规定。

5、施工现场和周边的实际情况;6、业主提供的其他有关资料。

2 工程概况及特点2.1 工程概况本工程位于新乡市金穗大道与新中大道交叉口西南角,由2-1#~2-9#楼共9栋高层住宅组成,主楼地下1层,地上18~32层,工程等级一级。

建筑抗震设防类别为丙类,建筑物设计计算抗震烈度为8度,建筑结构安全等级为二级,结构形式为钢筋混凝土剪力墙结构。

2-1#、2-3#~2-7#楼基础形式为钢筋混凝土灌注桩+筏板基础,筏板厚度2300mm;2-2#、2-8#、2-9#楼基础形式为CFG桩复合地基+1100/1500mm厚整体筏板基础,筏板混凝土强度等级均为C35,地下室剪力墙、柱(主楼范围以外)混凝土强度等级为C35,主楼范围内地下室墙柱混凝土强度等级同主楼一层墙柱混凝土强度等级(2-1#楼C45, 2-2#楼C35, 2-3#楼C40, 2-4#楼C40, 2-5#楼C40, 2-6#楼C40, 2-7#楼C40, 2-8#楼C35, 2-9#楼C35),抗渗等级为P8。

大体积混凝土施工方案(完整版)

大体积混凝土施工方案(完整版)

大体积混凝土施工方案(完整版)范本一:大体积混凝土施工方案(详细版本) 1. 项目背景及目标1.1 项目背景1.2 项目目标2. 工程概述2.1 工程名称2.2 工程位置2.3 工程规模2.4 工程材料2.5 工程周期3. 施工组织设计3.1 施工组织机构3.2 施工班组配置3.3 施工划分3.4 施工生产流程3.5 施工设备调配4. 施工方法与工艺4.1 地基处理工艺4.2 基础浇筑工艺4.3 混凝土配合比设计4.4 混凝土搅拌与浇筑工艺4.5 钢筋布置工艺4.6 渗透混凝土施工工艺4.7 喷射混凝土施工工艺4.8 环境保护措施5. 资源计划与调配5.1 人力资源5.2 设备资源5.3 材料资源5.4 财务资源6. 施工进度计划6.1 主要施工阶段划分6.2 关键工序排期6.3 施工进度控制措施7. 质量控制7.1 施工质量管理体系7.2 质量控制措施7.3 质量检查与验收标准8. 安全施工8.1 安全管理体系8.2 安全防护措施8.3 突发事件应急预案9. 成本控制9.1 施工成本管理体系9.2 成本控制措施9.3 施工成本监督与考核10. 沟通协调与风险管理10.1 沟通协调机制10.2 风险识别与评估10.3 风险应对措施11. 项目验收11.1 验收标准11.2 验收过程与程序11.3 技术交底与档案归档12. 附件注释:本文涉及的法律名词及注释略。

范本二:大体积混凝土施工方案(标准版本) 1. 项目背景及目标1.1 项目概述1.2 施工目标2. 工程概况2.1 工程名称2.2 工程地址2.3 工程规模2.4 工程材料2.5 工程周期3. 施工组织设计3.1 施工组织机构3.2 施工班组配置3.3 施工划分3.4 施工流程3.5 施工设备配置4. 施工方法与工艺技术4.1 地基处理工艺4.2 基础浇筑工艺4.3 混凝土配合比设计4.4 混凝土搅拌与浇筑工艺4.5 钢筋布置工艺4.6 渗透混凝土施工工艺4.7 喷射混凝土施工工艺4.8 环境保护措施5. 资源计划与调配5.1 人力资源5.2 设备资源5.3 材料资源5.4 财务资源6. 施工进度计划6.1 施工阶段划分6.2 关键工序排期6.3 进度控制措施7. 质量控制7.1 施工质量管理体系7.2 质量控制措施7.3 质量检查与验收标准8. 安全与环境保护8.1 安全生产管理体系8.2 安全防护措施8.3 突发事件应急预案8.4 环境保护措施9. 成本控制9.1 施工成本管理体系9.2 成本控制措施9.3 成本监督与考核10. 沟通协调与风险管理10.1 沟通协调机制10.2 风险识别与评估10.3 风险应对措施11. 项目验收11.1 验收标准11.2 验收过程与程序11.3 技术交底与档案归档12. 附件注释:本文涉及的法律名词及注释略。

大体积混凝土施工组织设计(完美格式)

大体积混凝土施工组织设计(完美格式)

目录1编制说明 (1)1.1编制目的 (1)1.2编制依据 (1)2工程概况及特点 (1)2.1工程概况 (1)2.2筏板基础混凝土施工的特点 (2)3施工准备及部署 (2)3.1施工准备 (2)3.2施工部署 (5)4混凝土浇筑施工 (7)4.1浇筑前准备工作 (7)4.2混凝土浇筑施工方法 (8)4.3大体积砼泌水浮浆处理 (9)4.4混凝土浇筑注意事项 (9)4.5混凝土测温方案 (10)5质量管理 (16)5.1质量目标 (16)5.2质量标准 (16)5.3质量管理 (17)6安全文明施工 (19)6.1安全施工 (19)6.2文明施工 (20)6.3其它 (20)1 编制说明1.1编制目的本方案旨在为***城市广场一期工程大体积混凝土施工提供较完整的技术指导,便于基础及地下室工程的质量控制,确保优质、快速、高效地完成大体积混凝土施工任务,并为业主、监理对工程的施工方法、质量控制、工程进度等各方面的详细了解提供依据。

1.2编制依据1、业主提供的合道工程设计集团设计的本工程的施工图纸。

2、国家现行有关技术标准、施工验收规,工程检验及评定标准。

3、中建总公司、中建三局建设工程股份企业部的企业标准及操作方法。

4、中华人民国市人民政府有关工程管理、市政建设及环境保护等地方性的法规及规定。

5、施工现场和周边的实际情况;6、业主提供的其他有关资料。

2 工程概况及特点2.1工程概况本工程位于市金穗大道与新道交叉口西南角,由2-1#~2-9#楼共9栋高层住宅组成,主楼地下1层,地上18~32层,工程等级一级。

建筑抗震设防类别为丙类,建筑物设计计算抗震烈度为8度,建筑结构安全等级为二级,结构形式为钢筋混凝土剪力墙结构。

2-1#、2-3#~2-7#楼基础形式为钢筋混凝土灌注桩+筏板基础,筏板厚度2300mm;2-2#、2-8#、2-9#楼基础形式为CFG桩复合地基+1100/1500mm厚整体筏板基础,筏板混凝土强度等级均为C35,地下室剪力墙、柱(主楼围以外)混凝土强度等级为C35,主楼围地下室墙柱混凝土强度等级同主楼一层墙柱混凝土强度等级(2-1#楼C45, 2-2#楼C35, 2-3#楼C40, 2-4#楼C40, 2-5#楼C40, 2-6#楼C40, 2-7#楼C40, 2-8#楼C35, 2-9#楼C35),抗渗等级为P8。

大体积混凝土施工方案(专项方案)

大体积混凝土施工方案(专项方案)

大体积混凝土施工方案(专项方案)大体积混凝土施工方案(专项方案)一、前言本方案旨在对大体积混凝土施工进行详细规划,确保施工过程安全、高效。

本文档为施工团队提供了详细的指导和操作步骤,以确保施工顺利进行。

二、施工环境与条件1. 地理环境:施工地点位于xx地区,气候特点为xx,地质土层为xx。

2. 环境保护要求:根据相关法规和环保要求,施工过程中需做好环境保护工作。

3. 施工资源:详细列出所需的人力资源、机械设备、材料等。

4. 安全防护及应急预案:制定详细的安全防护措施,并规定应急预案。

三、施工准备工作1. 工序划分:a)确定施工所需的工序及其顺序。

b)确定各个工序之间的关联性,确保施工顺序合理。

2. 材料准备:a)详细列出所需的混凝土原材料及其规格要求。

b)具体说明材料进场、检验、储存等流程。

3. 设备准备:a)列出所需的施工机械设备及其规格要求。

b)说明设备进场操作、维护等事项。

四、施工流程1. 地基处理:a)现场勘测及平整处理。

b)复核地基基础设计要求,确定地基处理方案。

c)施工过程中的注意事项及质量控制方法。

2. 模板安装:a)现场测量,制定模板安装方案。

b)模板验收及安装过程中的质量控制措施。

3. 钢筋布置:a)按设计要求绑扎钢筋。

b)验收和质量控制措施。

4. 砼浇筑:a)确定浇筑顺序及浇筑方式。

b)控制浇筑质量和时间。

五、质量及安全控制1. 质量控制:a)控制混凝土配合比及坍落度。

b)控制浇筑厚度和养护周期。

2. 安全控制:a)施工作业人员的安全教育和培训。

b)施工现场的安全防护工作。

六、验收及总结完成施工后,应进行验收并总结施工过程中的经验教训,做好施工档案的整理工作。

七、附件1. 施工图纸2. 工程量清单3. 设备清单八、法律名词及注释1. 法律名词1:解释12. 法律名词2:解释2大体积混凝土施工方案(专项方案)一、前言本方案为大体积混凝土施工方案,旨在详细规划施工过程,保证施工的安全与高效。

墩身大体积混凝土施工方案(标准版)

墩身大体积混凝土施工方案(标准版)

墩身大体积混凝土施工方案(标准版)范本一:墩身大体积混凝土施工方案(标准版)1. 施工概述1.1 项目背景1.2 工程概况1.3 施工目标1.4 施工方法1.5 施工期限2. 设备和材料2.1 主要设备2.2 材料清单2.3 供应商选择与管理2.4 设备和材料的验收标准3. 工程流程3.1 工程准备3.2 基础施工3.3 现浇混凝土施工 3.4 层间施工3.5 防水和防腐处理 3.6 强度与质量检验3.7 完工验收4. 施工安全4.1 安全计划4.2 岗前培训与教育 4.3 安全防护措施4.4 应急预案5. 质量控制5.1 质量目标5.2 质量控制方案 5.3 质量检测与监控 5.4 不合格品处理5.5 质量报告6. 环境保护6.1 环境保护要求6.2 废弃物处理6.3 环境监测7. 进度管理7.1 施工计划7.2 进度控制7.3 延期管理7.4 进度报告8. 费用管理8.1 预算编制8.2 成本控制8.3 费用报告9. 附件9.1 图纸9.2 样板9.3 规范标准附件:该施工方案所涉及的相关附件,请参照具体项目情况。

法律名词及注释:- 施工方法:在施工过程中采用的具体操作方法和工艺。

- 强度与质量检验:对混凝土进行强度和质量检测,确保其满足设计要求。

- 不合格品处理:对于不符合质量要求的产品或材料,根据相应规定进行处理,如修复、更换等。

- 安全防护措施:施工中采取的措施,以确保施工人员的安全,如佩戴安全帽、穿戴安全服等。

- 废弃物处理:对施工过程中产生的废弃物进行分类、处理或回收,达到环保要求。

范本二:墩身大体积混凝土施工方案(简化版)1. 施工概述1.1 项目背景1.2 工程概要1.3 施工目标1.4 施工方法1.5 施工期限2. 设备和材料2.1 主要设备2.2 材料清单2.3 供应商选择3. 工程流程3.1 工程准备3.2 混凝土施工3.3 强度与质量检验4. 施工安全4.1 安全计划4.2 安全防护措施5. 质量控制5.1 质量目标5.2 质量控制方案 5.3 质量检测与监控5.4 不合格品处理6. 环境保护6.1 环境保护要求6.2 废弃物处理7. 进度管理7.1 施工计划7.2 进度控制8. 费用管理8.1 预算编制8.2 成本控制9. 附件9.1 图纸9.2 规范标准附件:请参照具体项目情况提供相关附件。

大体积混凝土专项施工方案(详细)

大体积混凝土专项施工方案(详细)

建设工程有限公司项目建设单位:置业有限公司编制单位:工程有限公司批准:审核:编制:编制时间:目录第一章编制依据 (1)第二章工程概况 (2)第三章原材料、配合比、制备及运输 (3)第四章混凝土主要施工设备和现场总平面布置图 (7)第五章混凝土浇筑顺序和施工进度计划 (8)第六章混凝土施工 (9)第七章混凝土的温控施工 (15)第八章大体积混凝土浇筑防裂缝技术措施 (18)第九章大体积混凝土施工质量保证措施 (21)第十章大体积混凝土施工安全保证措施 (22)第十一章大体积混凝土施工环保措施 (24)计算书:施工阶段温度应力与收缩应力的计算 (24)第一章编制依据本方案编制主要依据以下规范、标准及其相关文件、图纸及施工组织设计,详细如下:一、XXX总承包工程施工合同。

二、XXX总承包工程施工图纸、图纸会审纪要、地勘报告。

三、相关的规范、标准1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-20153、混凝土质量控制标准GB50164-20114、混凝土外加剂应用技术规范GB50119-20035、高层建筑箱形与筏形基础技术规范JGJ6-20116、大体积混凝土施工规范GB50496-20097、建筑施工安全检查标准JGJ59-2011;四、公司相关管理制度.五、本工程现场实际情况.第二章工程概况1、工程名称:XXX地产开发项目2、工程地点:XXX3、建设单位:XX置业有限公司4、设计单位: XX建筑设计股份有限公司5、监理单位: XX建设工程项目管理有限公司6、勘察单位:XX工程勘察设计院有限公司7、本工程高层建筑结构类型为剪力墙结构,纯地下室部分及单层商业结构形式为框架结构。

总建筑面积116684.84㎡.地下室一层,地上由12栋楼组成。

其中地下室层高4。

2m,2#、3#、8#、9#、10#、11#、12#楼均为18层,建筑高度均为54.9m,标准层层高均为3m,非标准层层高4。

大体积砼施工方案(报监理)范文

大体积砼施工方案(报监理)范文

大体积砼施工方案(报监理)范文一、施工概况本次施工项目位于某地某工地,正式开工日期为xxxx年xx月xx日,计划完工日期为xxxx年xx月xx日,总施工面积约xx平方米,总体积达到xxx方米。

二、施工单位承建单位:某某建筑工程有限公司监理单位:某某监理有限公司三、施工方案3.1 施工准备1.确保施工现场整洁,搭建安全防护设施。

2.确保施工人员持证上岗,严格执行安全操作规程。

3.检查施工机械设备,确保运转正常。

3.2 砼浇筑1.采用泵送方式进行砼浇筑,确保砼的均匀性和质量。

2.严格按照设计要求进行施工,保证砼的强度和耐久性。

3.按照规范要求进行浇筑标高、密实度、外观质量等方面的检测。

3.3 施工进度1.制定详细的施工计划,保障施工进度的推进。

2.每日进行施工进度检查,及时调整施工方案,确保项目按时完工。

3.随时与监理单位保持沟通,及时反馈施工进展情况。

四、质量控制1.严格执行国家标准和相关规范,确保砼质量符合要求。

2.对砼材料进行抽检控制,保证其质量可控。

3.砼浇筑过程中实施质量监控,及时纠正施工中出现的问题。

五、安全防护1.加强施工现场安全防护,确保施工人员的人身安全。

2.定期进行安全教育培训,提高施工人员的安全意识。

3.配备完善的应急救援设施,做好安全预案准备。

六、总结本施工方案将按照上述步骤和措施进行实施,确保施工质量和安全,并将严格依据监理要求执行,保证项目顺利完成。

感谢监理单位的配合和支持。

以上是大体积砼施工方案的范文,如有问题请及时与本单位联系。

大体积混凝土施工方案(完美格式)

大体积混凝土施工方案(完美格式)

目录1编制说明 (1)1.1编制目的 (1)1.2编制依据 (1)2工程概况及特点 (1)2.1工程概况 (1)2.2筏板基础混凝土施工的特点 (2)3施工准备及部署 (2)3.1施工准备 (2)3.2施工部署 (5)4混凝土浇筑施工 (7)4.1浇筑前准备工作 (7)4.2混凝土浇筑施工方法 (7)4.3大体积砼泌水浮浆处理 (9)4.4混凝土浇筑注意事项 (9)4.5混凝土测温方案 (10)5质量管理 (15)5.1质量目标 (15)5.2质量标准 (15)5.3质量管理 (16)6安全文明施工 (18)6.1安全施工 (18)6.2文明施工 (19)6.3其它 (19)1 编制说明1.1 编制目的本方案旨在为***城市广场一期工程大体积混凝土施工提供较完整的技术指导,便于基础及地下室工程的质量控制,确保优质、快速、高效地完成大体积混凝土施工任务,并为业主、监理对工程的施工方法、质量控制、工程进度等各方面的详细了解提供依据。

1.2 编制依据1、业主提供的厦门合道工程设计集团有限公司设计的本工程的施工图纸。

2、国家现行有关技术标准、施工验收规范,工程检验及评定标准。

3、中建总公司、中建三局建设工程股份有限公司企业内部的企业标准及操作方法。

4、中华人民共和国新乡市人民政府有关工程管理、市政建设及环境保护等地方性的法规及规定。

5、施工现场和周边的实际情况;6、业主提供的其他有关资料。

2 工程概况及特点2.1 工程概况本工程位于新乡市金穗大道与新中大道交叉口西南角,由2-1#~2-9#楼共9栋高层住宅组成,主楼地下1层,地上18~32层,工程等级一级。

建筑抗震设防类别为丙类,建筑物设计计算抗震烈度为8度,建筑结构安全等级为二级,结构形式为钢筋混凝土剪力墙结构。

2-1#、2-3#~2-7#楼基础形式为钢筋混凝土灌注桩+筏板基础,筏板厚度2300mm;2-2#、2-8#、2-9#楼基础形式为CFG桩复合地基+1100/1500mm厚整体筏板基础,筏板混凝土强度等级均为C35,地下室剪力墙、柱(主楼范围以外)混凝土强度等级为C35,主楼范围内地下室墙柱混凝土强度等级同主楼一层墙柱混凝土强度等级(2-1#楼C45, 2-2#楼C35, 2-3#楼C40, 2-4#楼C40, 2-5#楼C40, 2-6#楼C40, 2-7#楼C40, 2-8#楼C35, 2-9#楼C35),抗渗等级为P8。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1 编制说明 (3)1.1编制目的 (3)1.2编制依据 (3)2 工程概况及特点 (3)2.1工程概况 (3)2.2筏板基础混凝土施工的特点 (5)3 施工准备及部署 (6)3.1施工准备 (6)3.2施工部署 (9)4 混凝土浇筑施工 (9)4.1浇筑前准备工作 (9)5 混凝土浇筑施工 (11)5.1浇筑前准备工作 (11)5.2混凝土浇筑施工方法 (12)5.3大体积砼泌水浮浆处理 (13)5.4混凝土浇筑注意事项 (13)5.5混凝土测温方案 (14)6 质量管理 (18)6.1质量目标 (18)6.2质量标准 (18)6.3质量管理 (19)7 安全文明施工 (21)7.1安全施工 (21)7.2文明施工 (22)7.3其它 (22)1 编制说明1.1 编制目的汝州市洗耳河街道南关城中村改造项目(一期)大体积混凝土施工提供较完整的技术指导,便于基础及地下室工程的质量控制,确保优质、快速、高效地完成大体积混凝土施工任务,并为业主、监理对工程的施工方法、质量控制、工程进度等各方面的详细了解提供依据。

1.2 编制依据1、河南省城乡规划设计研究院总院设计的本工程的施工图纸。

2、国家现行有关技术标准、施工验收规范,工程检验及评定标准。

3、河南东方建设集团发展有限公司企业内部的企业标准及操作方法。

4、中华人民共和国汝州市人民政府有关工程管理、市政建设及环境保护等地方性的法规及规定。

5、施工现场和周边的实际情况;6、业主提供的其他有关资料。

2 工程概况及特点2.1 工程概况1、建筑概况:本工程有11栋主楼和2栋副楼组成,分别建筑面积为12# 楼13392.66 m2、13#楼14078.56m2、8#楼13666.67m2、9#楼13372.92 m2、1#楼21021.32 m2、2#楼19218.82 m2、3#楼20462.44㎡、4#楼14434.25m2、6#楼7308.08m2、5#楼12964.77 m2、7#楼8210.5㎡、6a#楼2387.61㎡、9a#1223.01㎡.包括地下车库面积在内总建筑面积为203810.36 ㎡本工程12#、13#、8#、9#、4#、1#、2#、6#楼以及车库为人防区,其他为非人防区。

12#楼工程为地下一层、地上十八层,其中一层~二层为商业网点,三层~十八层均为普通住宅;裙楼建筑高度为8.94 m、主楼建筑高度为52.5 0m ;室内外高差0.3m商业网点一层层高3.54 m,二层层高2.9 m,住宅层高2.9 m;地下一层戊类储藏间层5.15 m;结构降板700 mm。

13#楼工程为地下一层、地上十八层,其中一层~二层为商业网点,三~十八层为普通住宅;裙楼建筑高度为8.94 m、主楼建筑高度为52.5 m;室内外高差0.3m;商业网点一层层高3.44 m,二层层高2.9 m,住宅层高2.9 m;地下一层戊类储藏间层高4.95 m;结构降板600 mm。

8#楼工程为地下一层、地上十七层,其中一层~二层为商业网点,三~十七层为普通住宅;裙楼建筑高度为8.94 m、主楼建筑高度为51.20m;室内外高差0.3m;商业网点一层层高 5.15 m,二层层高4.19 m,住宅层高2.9 m;地下一层戊类储藏间层高5.15 m。

结构降板700 mm。

9#楼工程为地下一层、地上十六层,其中一层~二层为商业网点,三~十六层为普通住宅;裙楼建筑高度为8.94 m、主楼建筑高度为49.6 m(±0.000到屋面面层的高度);室内外高差0.3m,商业网点一层层高5.05 m,二层层高4.19 m,住宅层高2.9m;地下一层为戊类储藏间层高5.15 m;结构降板600 mm。

1#楼工程为地下一层、地上十八层,其中一层~二层为商业网点,三~十八层为普通住宅;裙楼建筑高度为8.73 m、主楼高度为52.5 m;室内外高差0.3m,商业网点一层层高4.5m,二层层高4.2 m,住宅层高2.9 m;地下一层戊类储藏间层高 5.05m,结构降板800 mm。

6#楼工程为地下一层、地上十七层,一层~十七层均为为普通住宅;建筑高度为49.6m ;住宅室内外高差0.3 m;住宅层高2.9 m,一层层高为3.84m地下一层为戊类储藏间,层高4.65 m,结构降板1000mm。

4#楼工程为地下一层、地上十七层,其中一层、二层为商业网点,三~十七层为普通住宅;裙楼建筑高度为8.64 m、主楼建筑高度为52.50m;商业网点一层层高4.5 m,住宅层高4.2 m;一层层高为3.84m;地下一层为戊类储藏间,层高4.85m,结构降板1000 mm。

7#楼工程为地下一层、地上十八层,其中一层为商业,二~十八层为普通住宅,主楼建筑高度为52.2 m;住宅室内外高差0.3 m;一层层高4.2m,住宅层高4.2 m;地下一层为戊类储藏间,层高 4.45 m。

结构降板1000 mm。

2#楼工程为地下一层、地上十八层,其中一层~二层为商业,三~十八层为普通住宅;裙楼建筑高度为8.73 m、主楼建筑高度度52.5m(±0.000到屋面面层的高度);商业室内外高差0.3 m,住宅室内外高差0.3 m;商业一层层高4.5 m,二层层高4.2 m,住宅层高2.9 m;地下一层戊类储藏间层高4.85 m;结构降板800 mm。

3#楼工程为地下一层、地上十八层,其中一层~二层为商业,三~十八层为普通住宅;裙楼建筑高度为8.73 m、主楼建筑高度度52.5m (±0.000到屋面面层的高度);商业室内外高差0.3 m,住宅室内外高差0.3 m;商业一层层高4.5 m,二层层高4.2 m,住宅层高2.9 m;地下一层戊类储藏间层高4.65 m。

结构降板800 mm。

5#楼工程为地下一层、地上十七层,一层~十七层均为为普通住宅;建筑高度为49.6m ;住宅室内外高差0.3 m;一层层高为3.9m;住宅层高2.9 m,地下一层为戊类储藏间,层高4.75 m,结构降板1000mm。

6a#楼工程为地下一层、地上三层,一层为活动室、寝室、晨检室、医务保健施、隔离室、厨房、洗衣房;二层、三层为活动室、寝室、办公室、会议室、音乐休息室,建筑高度为12.3m ;9a#楼工程为地下一层、地上一层、二层为商店,建筑高度为12.3m ;2、结构概况:结构形式12#、13#、8#、9#、6#、5#、7#、4#、1#、2#、3#楼主楼为剪力墙结构、6a#、9a#裙楼为框架结构,基础形式主楼为筏板基础、裙楼为独立基础,主楼建筑结构形式剪力墙结构、主楼基础形式为筏板基础。

1#、2#、3#、7#、8#、9#、12#、13#楼筏板厚度为950mm.4#-6#、9#楼筏板厚度为900mm.2.2 筏板基础混凝土施工的特点本工程主楼基础均为整体筏板基础,筏板厚度为1#、2#、3#、7#、8#、9#、12#、13#楼筏板厚度为950mm.4#-6#、9#楼筏板厚度为900mm。

混凝土强度为C30,抗渗等级为P6,均属大体积混凝土范畴。

浇筑厚度大为本工程筏板基础混凝土施工的主要特点。

1、混凝土结构物体积较大,混凝土一次性浇筑量大。

2、大体积混凝土除了需要满足强度外,还必须具有良好的耐久性和抗渗性,有的还要求具有抗冲击或抗震动及耐侵蚀性等性能。

3、混凝土强度等级比较高。

单位水泥用量较大,水化热和收缩容易造成结构的开裂。

4、混凝土由于其水泥水化热不容易很快散失,蓄热于内部,使温度升高较大,容易产生由温度引起的裂缝。

因此对温度进行控制,是筏板混凝土施工最突出的问题。

必须处理或解决由于水泥产生的水化热所引起的混凝土体积变化,以便最大限度地减少混凝土裂缝。

3 施工准备及部署3.1 施工准备3.1.1 技术准备1、混凝土施工前,要充分熟悉图纸,了解混凝土的类型、强度、抗渗等级,了解底板的平面尺寸、各部位厚度,提供足够的资源。

2、提前联系混凝土搅拌站进行混凝土配合比的设计,配合比除了满足设计要求的强度等级、抗渗等级、最大水灰比、最小水泥用量等及满足现场泵送条件外,还应尽可能降低混凝土的干缩与温度收缩。

3、混凝土浇筑施工前,由项目技术负责人组织相关专业工长以及质检员、施工作业班组负责人等人员,进行全面详细的技术交底,并将本方案下发到相关部门和个人。

4、由专业工长组织所有施工作业队伍人员,根据本方案要求进行详尽的施工质量技术交底,并形成书面记录,签字齐全。

3.1.2 材料物资准备1、本工程筏板基础混凝土施工所需材料物资计划如下表:插表3-1材料物资需用计划序号物资名称单位数量备注1 塑料薄膜m210500 防雨、保温、养护用2 麻袋m210000 保温、养护用3 彩条布m23000 防雨备用4 电子测温仪套 1 根据测温点布置配备足够的测温导线2、对于筏板基础混凝土施工所需材料物资,麻袋、塑料薄膜、彩条布及电子测温仪等提前采购进场,商品混凝土根据现场实际情况及时调度,保证每台混凝土输送泵配备的混凝土罐车5辆,并至少满足现场连续浇筑。

混凝土浇筑开盘阶段尽量避开早中晚上下班高峰期。

3、商品混凝土进场前,商品混凝土站必须严格按照国家有关规定对其组成材料进行取样检验,商品混凝土进场前12小时报送。

3.1.3 机械设备准备1、大体积混凝土施工存在体积大、用量多,要求浇筑过程中连续施工,确保大体积混凝土的整体性和施工质量。

本工程筏板均使用商品混凝土,并配用混凝土搅拌运输车和泵车进行输送。

施工前提前组织好各种施工机械设备进场。

插表3-2机械设备需用计划序号名称规格数量备注1 砼输送泵HBT80地泵4台商品砼泵送(一台备用)2 汽车泵臂长48米2台商品砼泵送(备用)3 砼罐车20辆商品砼输送4 振动棒L=6m 33套砼振捣5 塔吊吊斗0.9m³11个吊运零星砼6 对讲机22部砼浇筑场区内联系7 污水泵3-4KW扬程>15m 4台浮浆抽排8 潜水泵3-4KW扬程>15m 4台坑内积水抽排2、各种机械设备进场后,项目机电部门必须对各种机械设备进行检查验收,合格后方可投入使用,机械设备进场必须进行及时登记,建立机械设备台帐,随时对机械设备进行检查、维护、保养,确保使用时处于良好状态。

3.1.4 劳动力准备1、按每次浇筑的工作量计算浇筑时间以确定劳动力需用计划,在下达浇筑令之前,必须全部落实。

各栋楼底板混凝土浇筑量较大,连续浇筑时间长,要求每次浇筑混凝土劳动力按两班人员配备。

插表3-3劳动力需用计划序号工种数量(人)工作内容1 钢筋工2×5 看护钢筋,必要的钢筋校正2 木工2×3 看护模板,必要的模板校正、关浇筑口3 砼工2×25 安拆泵管、料斗卸料、输送泵辅工、砼覆盖4 塔吊操作工2×2 吊运砼、材料机具等5 泵车工2×2 文明施工等6 值班电工2×1 用电、用水保障注:本表中数据可以根据不同区域砼浇筑量作适当调整;2、劳动力进场后,项目安全部门必须对各工种人员进行安全教育,并与相关施工队伍签定安全生产合同,项目技术部以及专业工长要对参与施工作业的人员进行详尽的质量技术交底,并作好书面记录。
