临水临电施工方案

合集下载

临电临水施工方案

临电临水施工方案

临电临水施工方案临电临水施工方案一、施工内容及要求1.1 施工内容本次施工任务为临电临水施工,主要包括电力设备的安装和水管的铺设。

1.2 施工要求(1)施工过程中,应按照相关规范要求进行,确保电力设备的安全性和可靠性。

(2)水管应符合相关标准,确保水源可靠,水质合格。

二、施工流程及方法2.1 施工流程(1)确定施工的整体计划和时间安排。

(2)组织施工队伍,进行施工前的准备工作,包括设备的准备和现场的布置。

(3)安装电力设备,接通电源,进行必要的测试和调试工作。

(4)进行水管的铺设和连接,进行必要的测试、试水和排气工作。

(5)进行设备和管道的验收工作。

(6)清理现场,完成施工任务。

2.2 施工方法(1)电力设备安装①根据设计图纸和说明书,进行设备的安装。

②连接电源线路,进行必要的接地工作。

③进行设备的测试和调试,确保正常运行。

(2)水管铺设①根据设计要求和实际情况,确定水管的走向和布局。

②进行水管的敷设,注意水平和坡度的控制。

③进行水管的连接,确保连接牢固、无渗漏。

④进行必要的试水和排气工作,确保供水正常。

三、安全保障措施3.1 施工过程中,严格按照相关安全操作规程进行,确保施工人员的人身安全。

3.2 施工现场应设置明显的安全警示标志,避免他人误入施工区域。

3.3 进行设备测试和调试时,应注意相关的电气安全措施,防止电击事故的发生。

3.4 施工结束后,清理现场,确保施工区域的整洁和安全。

四、施工人员及责任分工4.1 施工队伍本次施工需要配备电工、水工等施工人员,并由一名技术负责人进行整体协调管理。

4.2 责任分工责任分工如下:(1)技术负责人:负责施工计划的制定、组织施工队伍、协调施工进度和质量等工作。

(2)电工:负责电力设备的安装、接通电源、进行测试和调试等工作。

(3)水工:负责水管的铺设、连接、试水和排气等工作。

五、施工材料和设备准备5.1 施工材料本次施工需要准备的材料包括:电力设备、电线、水管、接头、胶带、水泵等。

临电临水施工方案

临电临水施工方案

临电临水施工方案一、项目概述为了确保电力供应和供水设施在施工期间的正常运行,本施工方案旨在安排临时电力和临时供水设施,以满足施工期间的用电和用水需求。

二、施工环境1.电力环境本项目所在地的电力系统为城市供电系统。

供电电压为220V/50Hz,供电容量为11kV。

2.供水环境三、临电施工方案1.供电设备为满足施工期间的电力需求,将安装以下临时设备:-临时变压器:根据施工区域的用电负荷计算,选用合适容量的临时变压器进行临时供电。

临时变压器应符合国家相关标准,并通过检测合格。

-临时电缆:从临时变压器引出临时电缆,并按照安全规范进行敷设和维护,确保电力供应安全可靠。

2.供电线路-施工区域内的电力线路需经过专业设计、合理布置,并确保施工期间的用电安全和运行稳定。

-临时供电线路应符合国家相关标准,采用合适规格的电线电缆进行敷设。

线路敷设过程中应避免与其他工程的线路交叉,确保施工期间的电力供应稳定。

3.电力安全-施工期间应严格遵守电力安全操作规程,保持施工场地的电力设备安全可靠。

-要加强对施工人员的电力安全教育培训,提高他们的电力安全意识,做到安全第一1.供水设备-临时水泵:根据施工期间的供水需求,选用合适容量的临时水泵进行临时供水。

临时水泵应符合国家相关标准,并通过检测合格。

-临时水管:从临时水泵引出临时水管,并按照安全规范进行敷设和维护,确保供水设施安全可靠。

2.供水管道-施工区域内的供水管道需经过专业设计、合理布置,并确保施工期间的供水安全和正常运行。

-临时供水管道应符合国家相关标准,采用合适规格的水管进行敷设。

管道敷设过程中应避免与其他工程的管道交叉,确保施工期间的供水设施稳定。

3.供水安全-施工期间应加强对供水设施的维护和检修工作,确保供水的稳定和安全。

-要加强对施工人员的供水安全教育培训,提高他们的供水安全意识,严禁私拉水源或私用水源。

五、应急措施1.临时电源和临时供水设施应配备备用设备,以应对突发情况和设备故障。

临水临电施工方案

临水临电施工方案

临水临电施工方案第一篇:基坑开挖前期准备工作一、前期准备在进行基坑开挖前,必须进行前期准备工作。

首先,需要了解区域内的地质情况、水文情况、气象情况等情况,以此来确定施工方案。

其次,需要评估周边环境的影响因素,如建筑物、道路、地下管线等。

最后,需要按照规范要求对施工场地进行规划设计,制定详细的施工方案。

二、基坑开挖前的场地准备在进行基坑开挖前,需要对施工场地进行准备工作。

这包括对场地进行清理,清除地上的垃圾、杂草和其他障碍物,确保场地平整。

此外,还需要进行标志标线工作,标明施工区域的范围和安全警示。

三、基坑开挖前的水利工程准备在进行基坑开挖前,需要进行水利工程准备工作。

这包括对周边水源的评估,确定开挖所需的施工水源,并制定水利方案。

此外,还需要为排水系统设计排水方案,确保施工过程中的排水畅通。

四、基坑开挖前的材料准备在进行基坑开挖前,需要进行必要的材料准备工作。

这包括对材料进行分类、质量检验和储存,确保在施工过程中能够按需使用相关材料。

第二篇:基坑开挖施工方案一、基坑防护系统设计在进行基坑开挖施工前,必须进行详细的防护系统设计。

防护系统主要包括支撑系统、护坡系统、防水系统和防坍塌系统。

防护系统的设计需要根据实际情况进行,以保证施工过程中的安全性和稳定性。

二、基坑开挖方式选择基坑开挖方式的选择需要根据实际情况进行。

基坑开挖方式包括普通开挖、悬挂墙式开挖、梯形侧壁式开挖等多种方式。

在进行开挖方案的选择时,需要考虑地质条件、工期、经济成本等因素。

三、基坑开挖的施工方法基坑开挖的施工方法需要根据实际情况进行。

施工方法包括手工开挖、机器开挖等多种方式。

在进行施工方法的选择时,需要考虑工期、经济成本、施工效率等因素。

四、基坑开挖的安全措施在进行基坑开挖施工过程中,需要采取必要的安全措施。

这包括为施工人员配备必要的安全防护装备,制定详细的安全操作规程,进行安全培训和技能培训,保证施工安全。

第三篇:基坑开挖后的工作一、基坑内部处理在基坑开挖完成后,需要对基坑内部进行处理。

临电临水施工方案

临电临水施工方案

临电临水施工方案一、引言临电临水施工是指在建筑施工过程中,为了满足施工工艺要求,临时引入电力和水源的施工方案。

本文档旨在为临电临水施工提供详细的方案和操作指南。

二、施工准备1.施工人员准备–确定项目经理,并组建施工队伍;–对施工人员进行安全教育培训。

2.材料和设备准备–准备临时电源设备,如发电机组等;–准备电缆和电缆保护设备;–准备电力配电盘和电缆线路图;–准备临时水源设备,如水泵等;–准备水池和水管等。

3.临时引电和引水文件申请–根据当地相关规定,申请临时引电和引水的文件,并按要求填写申请表。

三、施工步骤1.临时引电施工–根据电缆线路图,确定电缆敷设的路径和长度;–在施工现场挖掘沟槽,将电缆埋入其中,并固定好;–将电缆连接到发电机组或电力配电盘上,并进行测试;–使用电缆保护设备保护电缆,并标识好电缆线路。

2.临时引水施工–根据水源位置,设置水池,并安装水泵;–将水泵与电源连接,并进行测试;–将水管从水源引至施工区域,并根据需要进行切割和连接;–使用固定夹或其他装置固定水管,并确保密封性良好。

3.验收和安全措施–在完成临时引电和引水后,由项目经理进行验收,确保设备运行正常;–在施工现场设置明显的安全警示标志,并对施工人员进行安全交底;–定期检查电缆和水管的连接和固定情况,及时进行维护和修复。

四、安全注意事项1.使用电源设备时,应注意防水、防火和防触电;2.检查电缆和电源设备的绝缘性能,确保安全可靠;3.在使用水泵时,应确保水源干净,并定期清洗水管和水泵;4.避免电缆和水管的交叉使用和受损,以免引起事故;5.定期检查电缆和水管连接处的漏水和松动情况。

五、总结临电临水施工方案是建筑施工中必不可少的一部分,合理安排临时电源和水源的引入,能够提高施工效率和安全性。

本文档对临电临水施工的准备工作、施工步骤和安全注意事项进行了详细的阐述。

希望能对相关人员在实际施工中提供参考和指导。

临水 临电工程施工方案

临水 临电工程施工方案

临水临电工程施工方案一、工程概况临水临电工程通常是指在水域或电力设施附近进行的工程建设,其中涉及到水域生态环境保护和电力设施安全等问题。

本方案针对临水临电工程施工的特点,提出了相应的施工方案和措施,以确保工程施工的安全性和环境保护性。

二、工程内容本工程主要包括以下内容:1. 临水工程施工:主要包括水域边坡防护、水下工程建设、水体清淤、岸线整治等工作。

2. 临电工程施工:主要包括电力线路的铺设、变电站设施的建设、电力设备安装调试等工作。

三、施工环境分析1. 临水施工环境:水域环境复杂,包括水质、水流、水深等因素,施工作业面临水深不一、水流汹涌等问题。

2. 临电施工环境:电力设施附近往往有高压电线、变电设备等,施工作业需要格外小心谨慎。

四、施工方案1. 临水工程施工方案1.1 施工前期准备在施工前,需要对施工区域的水情、地质、环境等情况进行调查和评估,为后续施工工作提供依据。

同时,还需制定详细的施工方案和应急预案,以及开展施工人员的安全培训和技能培训。

1.2 施工中期工作在施工过程中,需要根据实际情况采取相应的水下施工技术,采取合理的水下设备和工具,保障施工作业的顺利进行。

同时,还需采取相应的水质保护措施,确保施工对水质的影响降到最低。

1.3 施工后期工作在施工结束后,需要对施工区域进行清理和整治,还需对施工材料和设备进行清理和归库。

同时,还需进行相关的环境监测和评估。

2. 临电工程施工方案2.1 施工前期准备在施工前,需要对施工区域的电力设施和线路进行检查和评估,确定施工范围和施工工艺。

同时,还需做好施工场地的平整和清理,为后续施工作业做好准备。

2.2 施工中期工作在施工过程中,需要根据设计要求和实际情况制定详细的施工工艺和施工方案,确保施工作业的进展顺利。

同时,还需注意施工现场的安全管理和环保措施。

2.3 施工后期工作在施工结束后,需要对施工区域进行清理和整治,还需对施工设备和材料进行清理和归库。

临水、临电施工方案

临水、临电施工方案

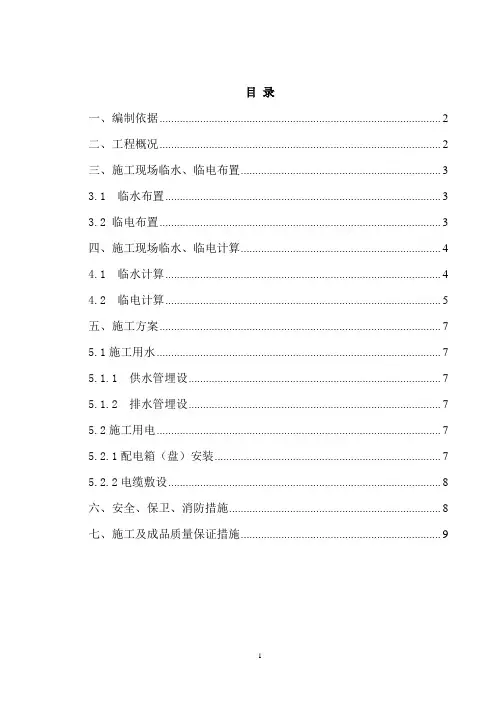

目录一、编制依据 (2)二、工程概况 (2)三、施工现场临水、临电布置 (3)3.1 临水布置 (3)3.2 临电布置 (3)四、施工现场临水、临电计算 (4)4.1 临水计算 (4)4.2 临电计算 (5)五、施工方案 (7)5.1施工用水 (7)5.1.1 供水管埋设 (7)5.1.2 排水管埋设 (7)5.2施工用电 (7)5.2.1配电箱(盘)安装 (7)5.2.2电缆敷设 (8)六、安全、保卫、消防措施 (8)七、施工及成品质量保证措施 (9)一、编制依据本施工方案是为秦王川湿地公园1#、2#楼游客服务中心施工现场临时用水、用电需要编制。

本着在经济上合理,技术上可靠的前提下,保工期、保质量、保安全。

1、《施工现场临时用电安全技术规范》JGJ46-20052、《低压配电设计规范》GB50054-20113、《建筑工程施工现场供电安全规范》GB50194-20144、《通用用电设备配电设计规范》GB50055-20115、《供配电系统设计规范》GB50052-20096、《建筑施工安全检查标准》JGJ59-2011二、工程概况本工程项目名称:甘肃兰州秦王川湿地公园公共服务建筑(二标段)设计工程1#、2#游客服务中心。

1#游客服务中心建设地点:位于兰州新区的南端秦王川湿地公园主入口处。

北临城市主干道纬三路,西至城市主干道经五路,南侧为公园主要车行道及自然景观。

建设单位:兰州瑞建投资发展有限公司项目设计规模等级:多层公共建筑、二级。

本工程建设用地面积:为秦王川湿地公园总体规划统一指标总建筑面积:8696.94m2其中:游客服务中心2541.93m2、科普宣教中心(含室外连廊)6438.64m2、物业管理716.37m2,道路广场面积、绿地面积、建筑密度、容积率、绿地率、小汽车停车位、自行车停车位等由公园总体规划统一平衡。

建筑高度:游客服务中心15.85米、科普宣教中心15.85米、物业管理中心13.80米、构筑塔:42.90米;建筑层数:游客服务中心地上2层、科普宣教中心地上2层,局部3层、物业管理地上2层、构筑塔地上7层。

建筑工程面临临水临电施工的解决方案

建筑工程面临临水临电施工的解决方案

建筑工程面临临水临电施工的解决方案背景介绍在建筑工程中,面临临水临电施工是一个常见的挑战。

临水临电施工指的是在施工现场需要处理水源和电源的问题,例如在没有水源和电源的情况下进行施工。

解决这个问题是确保施工进展顺利的关键。

解决方案为了应对建筑工程面临临水临电施工的挑战,以下是一些简单的解决方案:1. 水源解决方案:- 水源调查:在施工前进行水源调查,确定最近的可靠水源。

这可以是附近的自来水管道、水井或附近水体。

- 水储存:在施工现场设置水储存设施,例如水箱或水塔,以保证施工期间的用水需求。

- 水泵系统:根据需要安装水泵系统,将水源引入施工现场并满足施工需求。

2. 电源解决方案:- 电力调查:在施工前进行电力调查,确定最近的可靠电源。

这可以是电网供电、临时发电机或其他可靠的电源。

- 临时供电:在施工现场设置临时供电系统,确保施工期间的电力需求得到满足。

这可以包括使用临时发电机或连接到附近的电网供电。

- 安全措施:确保电源系统符合安全标准,并采取必要的安全措施,以防止电击和火灾等意外事件的发生。

注意事项在实施以上解决方案时,需要注意以下事项:1. 合法要求:遵守当地建筑法规和法律要求,确保解决方案符合相关法律标准。

2. 安全措施:在施工现场采取必要的安全措施,包括为工人提供必要的安全装备和培训,并确保施工设备符合安全要求。

3. 持续监测:对水源和电源进行持续监测,确保供应的可靠性和质量,并及时采取措施处理任何问题。

结论建筑工程面临临水临电施工的解决方案需要考虑到水源和电源的可靠性和安全性。

通过进行水源调查、设置水储存设施、安装水泵系统、进行电力调查、设置临时供电系统和采取安全措施,可以有效应对这一挑战。

同时,需要遵守相关法律要求,并持续监测水源和电源的可靠性和质量。

这些解决方案将有助于确保建筑工程的顺利进行。

临电临水施工方案

临电临水施工方案

临电临水施工方案一、施工前的准备工作1.评估施工现场的用电用水需求,确定合理的用电用水容量和供应方式。

3.与供电、供水单位确定供电点和供水点的位置,并标明在施工图上。

二、接入电力设施的施工1.与供电单位协商确定施工时间和方式,确保施工期间的电力供应。

2.按照电力设施的要求进行接入设备的选购和安装,确保其符合相关的标准和规范。

3.在施工现场设置临时配电箱,采用隔离器具保证施工人员的安全。

三、接入供水设施的施工1.与供水单位协商确定施工时间和方式,确保施工期间的供水需求。

2.按照供水设施的要求进行接入设备的选购和安装,确保其符合相关的标准和规范。

3.在施工现场设置临时供水设备,确保供水的可靠性和水质的合格性。

四、施工期间的电力和供水管理1.建立专门的管理团队,负责施工期间的电力和供水的管理和维护。

2.做好电力和供水设施的巡查工作,及时处理发现的故障和问题。

3.提前预测施工期间的用电用水变化,做好相应的应对措施。

五、施工后的设备拆除和恢复1.在施工结束后,及时拆除临时的电力和供水设备,恢复原始的供电和供水状态。

2.对施工期间可能对电力和供水设施造成的损坏进行检修和维护。

六、安全管理措施1.进行必要的施工安全培训,确保工人了解和掌握相关的安全操作规程。

2.设置明显的警示标志和隔离标识,确保施工现场的安全。

3.严格落实施工现场的安全防护措施,如必要时设置施工围挡和防护设施。

七、环境保护措施1.采取合理的节能措施,如优化电力设备的使用和启停控制等。

2.严格控制施工过程中的污水排放和噪声污染,做好环境保护工作。

3.合理利用和回收施工过程中产生的废水和废弃物,确保环境的可持续发展。

以上是一个临电临水施工方案的简要描述,具体的实施过程和细节还需要根据具体的施工场地和工程项目来进行调整和完善。

在实施过程中要充分考虑安全、可行性和节能环保的要求,确保施工的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一篇临时用电施工方案一、编制依据-------------------------------------------1二、工程概况-------------------------------------------1三、施工用电量计算--------------------------------------2四、电流强度计算----------------------------------------3五、支线截面选择及敷设----------------------------------4六、施工配电设置要求------------------------------------5七、施工用电配电系统图----------------------------------5八、临时用电设施及线路安装------------------------------7九、用电安全防护措施------------------------------------7十、临时用电管理制度------------------------------------8 十一、触电安全应急措施----------------------------------11第二篇临时给排水水施工方案一、编制依据-------------------------------------------13二、工程概况-------------------------------------------13三、临时用水方案设计概况--------------------------------14四、临时用水设计方案------------------------------------14五、临时用水系统的维护及管理----------------------------21第一篇临时用电施工方案一、编制依据1、根据工程的施工总平面图。

2、根据该工程施工机具、照明总用电量。

3、根据《施工现场临时用电安全技术规》JGJ46-2005。

4、根据《施工现场安全文明施工规》JGJ59-2011。

二、工程概况1、设计概况金科九曲河项目,位于市渝北区,由金科嘉辰房地产开发开发,天华建筑设计设计,岩土工程勘察由华地工程勘察勘察,新鲁班工程监理监理。

本工程为金科九曲河B18~20#楼及对应车库。

总建筑面积约为12166㎡;建筑耐火等级地下为一级,地上为二级,建筑结构安全等级为一级,本工程基础为挖孔桩、独立基坑和条形基础,建筑结构为框架剪力墙结构,均为现浇混凝土,设计合理使用年限为50年。

3、施工条件场地块三通一平基本完成,施工用电和用水根据业主指定的接入点最近接入,施工现场的前期准备工作就绪,具备施工条件。

4、施工用电概况4.1本工程由甲方提供用电负荷量,经甲方指定在工地南侧的2#箱变用电缆线接入施工现场配电房。

施工现场临时用电分施工区控制屏和生活区控制屏。

电源进户后接入我司自备配电屏,经仪表、总控开关、总保安器,然后分配至二级、三级分配电箱,供施工现场机械设备及照明生活用电。

4.2在配电房最近处利用基础地梁钢筋作自然接地体,采用-40*4mm 镀锌扁钢作接地引下线,引下线埋设深度不小于2.5m。

引下线与配电柜金属壳体应可靠连接,塔吊基础均设防雷接地体,与接地专用线连通,由此分出TN-S系统的PE专用线。

4.3根据施工现场用电设备布置情况,采用导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,本工程考虑三条主干线,具体布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。

4.4按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。

其中: 电焊机为140.0(KVA )电动机为226.35 (KW)施工夜间及生活照明10(KW )公式:P=1.05-1.10(k1Σp1/cos ф+k2Σp2+k3Σp3) 式中:P :供电设备总需要量(KW )P1:电动机额定攻率(KW ) P2:电焊机额定容量(KVA ) P3:施工生活照明(KW )cos ф:电动机平均功率因数取值0.75 k1:电动机需要系数取0.6 k2:电焊机需要系数取0.6 k3:照明用电系数取0.9P=1.1(0.6×226.35 /0.75+0.6×140+0.9×10) =1.1(181.08+84+9) =274.08(KW )施工现场机械设备及照明总用电量为274.08(KW )。

部份机械未同时使用或部分机械因施工进度未能使用或取消拆除,根据施工机械的计算及实际使用情况:空气压缩机72KW 仅在基础土石方阶段使用,使用期在1个月左右,在此期间除搭吊以外其它用电设备特别是焊机应轮流安排使用,故取使用系数0.60。

即:P=274.08×0.60=164.45(KW )结论:应配置大于等于200(KVA )容量的变压器。

四、电流强度计算:Φ⋅⋅=I COS U P3式中:I-电流强度(A )P=274080(W ) U=380(V ) COS φ=0.75Ι= 274080 1.732×380×0.75I=555.25(A)结论:本施工现场总用电强度为ΣI=555.25(A),总控制开关选用一块1000(A) 级配电负荷开关。

五、支线截面选择及敷设1、电源引入线:1.1本工程由2#箱变进入施工配电屏,引入施工现场所有动力线路必须采用三相五线制TN-S系统。

(接线详后附图)1.2采用铝芯橡套电缆,施工区由2#箱变架空接入三标二期一级箱,由各区配电屏穿钢管埋地敷设进人二级配电箱。

1.3导线截面选择如下:1.3.1三标段二期临时供电总线电流强度为555.25(A)选用三相5线YJLV-4*300+1*150铝芯橡套电缆架空接入。

1.3.2三标段2#箱变到一级箱总电流强度为555.25(A)查表选用三相5线YJLV-4*300+1*150铝芯橡套电缆架空接入。

2、各区施工临时用电线路:2.1临时用电三标段二期支线电源采用三相五线制YJLV-4*95+1*50铝芯橡皮套电缆,分别用于钢筋、木工加工棚以及塔吊二级箱。

3、钢筋加工房所有照明线路均穿PVC阻然线管敷设,木工加工房所有设备用电缆均穿钢管埋地敷设。

4、楼层安全通道采用36V低压照明灯,由楼梯间入口处穿PVC阻然线管DN20,沿楼梯间敷设,每层设置二个配电箱。

5、主体施工夜间照明主要采用380V/3500W镝灯,安装在塔吊塔身上,每台塔吊上安装镝灯2盏,塔臂上应安装碘钨灯,施工局部照明视情况,采用碘钨灯或低压行灯。

六、施工配电设置要求1、动力系统:分塔吊、搅拌机械、钢筋机械、地面施工机械、楼层机械和电焊机,除固定机械不作调整,移动机械可根据实际情况加设分支配电箱。

2、由配电房的支干线到达各固定安装的分配电箱中,各分配电箱到达各分支箱或单机开关箱。

3、各分配电箱到达各单机开关箱的距离不大于30.0m,单机开关箱距用电设备距离应掌握在3.0m以。

4、各级配电箱中的闸刀开关,漏电保护开关必须标明送电目标或所控制围。

5、各级配的用电电源必须设置保安器,未端应设置有保护开关,动作电流不得大于30mA,振动机、潜水泵等机械设备及手持式电动工具,应选用15mA漏电动作电流的保护开关。

6、各级电气元件应装设在金属配电箱,应牢固可靠,严禁开关横装。

电气及熔断丝的规格必须与电流相一致。

7、固定设置的配电箱,箱底距地面不小于1.4M,各级配电箱,开关箱必须具备防雨措施,设配电箱门设锁由专人保管。

8、配电箱必须按照“三级分配二级保护”的原则安装布设。

9、配电箱周围严禁堆放杂物,应安装在操作方便安全的位置。

10、楼层移动箱布设应合理,电缆敷设应安放在无堆放杂物的地面上。

七、施工用电配电系统图三标段施工临电系统图八、临时用电设施及线路安装1、临时配电房室外线路的电缆线沿围墙明装或埋地至各配电箱。

2、至办公室、民工宿舍、食堂的照明线从配电房架空敷设。

3、在配电房外设一组保护接地装置,线路末端设一组保护接地装置,每组采用L40×4镀锌角钢3根,2.5m长,埋地敷设,接地电阻小于4Ω。

4、各设备的接地PE线严禁串联,必须直接和PE干线相连接5、固定配电箱安装高度 1.4m,活动配电箱、开关箱底边距地0.4-0.6m。

6、供电系统采用三级配电,两级保护。

末端配电箱、开关箱必须装漏电保护器。

其额定漏电动作电流为30mA,动作时间0.1s。

7、各配电箱的开关必须标示清楚其控制的设备或下一级配电箱。

8、线路的A、B、C三相用黄、绿、红色电线,零线采用兰色,PE 线采用黄绿双色线。

9、办公室、食堂、民工宿舍照明采用明装线槽。

主线槽采用40×24线槽,支线采用24×19线槽。

主线采用BV-6mm2铜芯线,插座采用BV-4mm2铜芯线,照明采用BV-2.5mm2铜芯线。

10、楼层固定配电箱设在楼层,利用移动电箱作用电分配线路敷设:由各层间安装固定支架穿塑料管垂直敷设于墙体外。

电箱与电箱作交转供应电源。

九、用电安全防护措施1、各级配电箱的用电、电源必须设置漏电保护器,末端应设置保护开关,动作电流不能大于30mA。

振动机、潜水泵及手持式电动工具应选用15mA漏电动作电流保护开关。

2、所有的配电箱、开关箱在使用过程中严格按以下操作程序进行:2.1送电操作:总配电柜→分配电箱→单机开关箱→用电设备。

2.2停电操作:用电设备→单机开关箱→分配电箱→总配电柜。

3、各级电气元件应装在配电箱,牢固可靠,严禁开关横装。

电气开关及熔断丝的规格必须与设备功率匹配。

4、固定设置的配电箱,箱底距地面不小于1.4M,各级配电箱、开关箱必须具备防雨措施,设门设锁并由电工保管。

5、配电箱必须按照“三级配电二级保护”的原则安装布设。

6、配电箱周围严禁堆放杂物,应安装在操作方便安全的位置。

7、配电房必须设置有1211灭火器2个。

8、现场值班维护电工必须每天对各配电箱及其线路用电设备进行巡视检查,并作好当班的巡视记录。

9、在用电设备检修时,必须先断电源再作检修,严禁带电操作。

对配电室电器开关进行检修时必须两人在场,一人操作,一人监护。

10、杜绝在钢管上绑扎线路和无保护层(管)的拖地及敷设。

11、定期检查电气设备的绝缘电阻情况,工作接零接地是否牢固可靠。

12、配电箱、开关箱每周检修一次,维修时将前一级电源开关分闸断电并挂停电标志牌。

13、配电房严禁堆放杂物,非工作人员不得随意进入。

14、露天配电箱必须有防雨、雪、雾措施。

15、操作人员必须电工持证上岗。

16、严禁工作零线做PE接地保护线。

17、各用电设备的线路安装、开关接线必须由电工操作。

相关文档
最新文档
