大体积混凝土技术交底

合集下载

大体积混凝土施工技术交底

大体积混凝土施工技术交底
对超过尺寸允许偏差且影响结构性能和安装、使用功能的部位,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对处理的部位,应重新检查验收。
检查数量:全数检查。
检验方法:量测,检查技术处理方案。
2)一般项目
大体积防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷。
三、成品保护
1、施工缝、止水片、支模铁件设置与构造须符合设计要求。
2、为保护钢筋、模板尺寸位置正确,不得碰撞、改动模板、钢筋。
3、在支模或吊运其它物件时,不得碰坏止水环。
4、保护好水电埋管及预埋件和测温管,振捣时勿挤偏或埋入砼内。
四、环境、安全措施
1、对混凝土浇筑振捣工要安排轮班交替操作。
2、混凝土浇筑尽可能避免在晚间10点钟后进行。
3、手推车车道要搭设牢固,车道两侧应设置栏杆。
7、所有操作人员应戴安全帽,夜间作业应有足够的照明。
8、受台风袭击或下暴雨打雷时应停止露天作业。
9、混凝土搅拌站和泵送点的布置尽可能远离敏感区;邻近敏感区时,应采取隔噪声措施或在夜间10点钟后停机。
10、冲洗混凝土运输斗车、泵料机和泵管道的污水,要经过沉淀池排放。
11、混凝土操作人员应穿胶靴、戴绝缘手套,并安排人员交替作业。
5)混凝土温度控制
为了降低混凝土的总温升,减少内外温差,控制混凝土出机温度和浇筑温度是一个很重要的措施,混凝土入模温度不应超过30°。对混凝土出机温度影响最大的是石子及水的温度,砂次之,水泥的影响较小。因此,具体施工中可采取加冰拌和,砂石料遮阳覆盖,输送管道用草袋包裹洒水降温等技术措施。
4、养护
混凝土浇筑完毕后,应在12h 以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于14 昼夜。

大体积混凝土技术交底

大体积混凝土技术交底

大体积混凝土技术交底大体积混凝土在现代建筑工程中应用广泛,如大型基础、大坝、桥墩等。

由于其体积大、水泥水化热释放集中,容易产生温度裂缝等质量问题,因此施工过程中的技术控制至关重要。

以下将对大体积混凝土施工技术进行详细的交底。

一、施工准备1、材料准备水泥:优先选用低水化热的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。

骨料:粗骨料宜选用粒径较大、级配良好的石子,细骨料宜选用中粗砂。

掺合料:适量掺入粉煤灰、矿渣粉等掺合料,可降低水泥用量,减少水化热。

外加剂:根据需要添加缓凝剂、减水剂等外加剂,改善混凝土性能。

2、机具准备搅拌设备:确保搅拌机性能良好,能满足施工需求。

运输设备:配备足够数量的混凝土搅拌运输车,保证混凝土运输的连续性。

浇筑设备:根据浇筑部位和方式,选择合适的泵送设备或吊斗等。

振捣设备:准备足够数量的插入式振捣器和平板式振捣器。

3、作业条件准备基础钢筋、模板工程已完成,并经验收合格。

预埋管件、预留孔洞等已完成,并进行了隐蔽验收。

施工人员已进行技术交底和安全交底。

现场道路畅通,水电供应满足施工要求。

二、混凝土配合比设计1、配合比设计原则满足设计强度要求。

降低水泥用量,控制水化热。

提高混凝土的和易性和可泵性。

满足耐久性要求。

2、配合比设计要点控制水胶比,一般不宜大于 05。

合理确定水泥用量,每立方米混凝土水泥用量不宜超过 350kg。

骨料级配良好,砂率宜为 38%~42%。

掺入适量的掺合料和外加剂,改善混凝土性能。

三、混凝土搅拌与运输1、混凝土搅拌严格按照配合比进行配料,计量准确。

搅拌时间应根据搅拌机类型和混凝土坍落度要求确定,一般不少于90s。

搅拌过程中要注意观察混凝土的和易性,如有异常应及时调整。

2、混凝土运输运输过程中要保持混凝土的均匀性,避免产生离析、分层现象。

运输时间应尽量缩短,从搅拌至浇筑完毕的时间不宜超过混凝土的初凝时间。

运输车辆应采取保温隔热措施,防止混凝土温度升高。

四、混凝土浇筑1、浇筑方法分层浇筑:根据混凝土的厚度,分层进行浇筑,每层厚度不宜超过500mm。

大体积混凝土技术交底

大体积混凝土技术交底

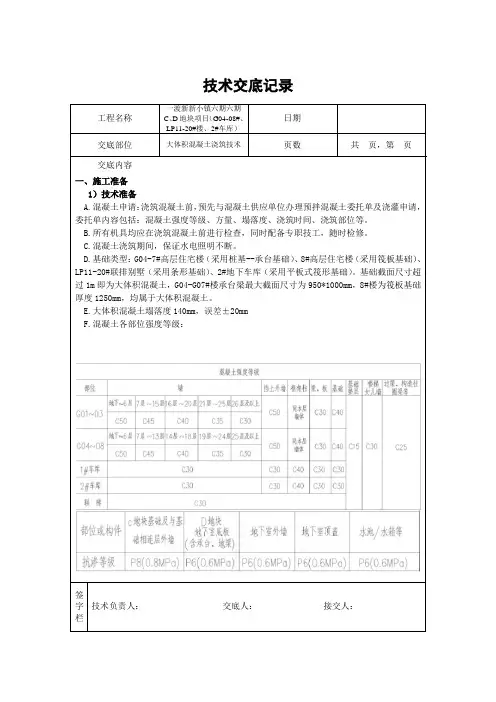

技术交底记录
技术交底记录
技术交底记录
技术交底记录
3)混凝土的振捣:振捣时做到快插慢拨,快插是为了防止先将表面混凝土振实而与下面混凝土产生分层、离析现象;慢拔是为了使混凝土填满振动棒抽出时所造成的空洞。

在振捣过
技术交底记录
插点方式选用行列式或边格式,振捣时注意振捣棒与模板的距离,不准大于0.5R
并避免碰撞钢筋、模板、预埋管。

)在混凝土终凝前掀开塑料薄膜进行二次抹压,防止混凝土的塑性裂缝,抹压完成后覆盖
技术交底记录
五、后浇带
1)大体积混凝土施工除预留后浇带不再设施工缝。

2)后浇带应用钢筋网片(15*15)附加钢丝密目网支挡,如支模时,在后浇混凝土之前应凿毛清洗。

3)后浇带在混凝土浇筑前应清除杂物、润湿,水平缝刷净浆再铺
技术交底记录
技术交底记录
技术交底记录。

大体积混凝土浇筑技术交底

大体积混凝土浇筑技术交底

技术交底记录编号10表C2―1工程名称交底日期施工单位分项工程名称大体积混凝土交底提要大体积混凝土浇筑交底内容:一、施工准备:1、材料准备1)水泥的选用和质量要求根据工程地质勘测资料,地下水质对钢筋砼具有强腐蚀作用,按设计要求,砼强度为C40,抗渗等级为P8,水泥采用高抗硫酸盐袋装水泥,强度等级为525,水泥用量(含掺合料)根据实验室配合比。

本工程筏板基础采用屯河水泥,水泥进场必须有出厂合格证和出厂检测报告,水泥的各项技术性能指标必须符合国家现行相应材质标准的规定,并经自治区建筑科学研究院测定水化热、含碱量。

进场时分批堆放,还应对其品种、标号、包装等检查验收,在取样复试合格且经监理工程师核准后方可用于工程。

取样方法:以同一生产厂的同品种、同标号水泥,数量不超过200t 为一批。

2)粗骨料的选用和质量要求粗骨料石子采用良好级配(符合筛分曲线);材质应符合国家现行材质标准的规定,以产地、规格相同的400m3为一批。

选用克拉玛依市后山机碎石(5~40mm两个级配),作为本工程筏板石子用料,其含泥量不大于1%。

3)砂的选用和质量要求本工程结构用砂应符合国家现行材质质量标准,砂采用中粗砂,细度模数2.6~2.8,砂含泥量<3.0% 。

4)水采用自来水,符合混凝土拌合用水要求标准。

5)膨胀剂(UEA-D)进场膨胀剂按规定取样,送自治区建筑科学研究院检测合格,产品合格方可使用,其掺量由试验室确定。

6)外加剂(高效缓凝减水剂)进场高效缓凝减水剂按规定取样,送自治区建筑科学研究院检测,产品合格方可使用,其惨量由试验室确定。

7)外加料:a、按设计选用:聚苯乙烯阻裂纤维,以提高抗拉强度,设计掺量为每立方混凝土掺入0.9kg。

b、满足砼工作性能和有效降低水化热拟掺用:粉煤灰(具有“滚珠效应”起润滑作用,原料来自克拉玛依热电厂,烧失量小于15%, SO3含量小于3%,SiO2含量大于40%,并对水泥无不良效应)2、作业条件1)施工方案所确定的施工工艺流程,流水作业段的划分,浇筑程序与方法,混凝土运输与布料方式、方法以及质量标准,安全施工等已交底2)钢筋的隐蔽工作已经完成。

大体积混凝土施工技术交底

大体积混凝土施工技术交底

大体积混凝土施工技术交底引言大体积混凝土是一种特殊类型的混凝土,它的特点是单批次浇筑量大,施工难度大,对工程质量的要求也较高。

本文将从大体积混凝土施工的要求、施工前的准备、现场施工的操作流程、施工中需要注意的问题等方面进行交底。

大体积混凝土施工的要求大体积混凝土的施工要求在国家标准《混凝土工程施工质量验收规范》(GB 50204-2015)中有详细规定。

其中,对大体积混凝土的要求主要包括以下几个方面:1.级配与气含量:粒径大于40mm的骨料应占非高强混凝土总骨料的10%以上,空气含量不得超过6%。

2.材料要求:水泥应为普通硅酸盐水泥,标号不低于P.O 42.5。

骨料应选用坚硬、完整无损的石子或砾石骨料。

3.浇筑方式:大体积混凝土应尽量采用滑模浇筑或泵送浇筑方式。

4.水泥浆比:水泥浆比应按设计强度和材料的实际情况确定。

5.浇筑工艺:应采用分层浇筑、一次浇筑高度不超过2m、先浇墩后浇梁或板、滑动模板尽量不移动等方法。

施工前的准备1.确定混凝土浇筑块数和块高,以及每块的浇筑量。

2.按浇筑顺序,确定浇筑块号和浇筑块的尺寸和高度,制定大体积混凝土施工方案。

3.选定施工现场,并根据特殊要求配置施工设备,如泵车、水平仪等。

4.试制混凝土并进行试块强度检测,根据试块强度确定是否需要加强措施来保证大体积混凝土的强度。

5.做好混凝土的保温措施,在施工现场设立隔离带和施工标志牌等。

现场施工的操作流程1.确定测量控制点、建立施工坐标系,防止施工误差。

2.对施工现场进行保温和清扫,铺设挡土布、隔离带等。

3.按施工方案确定好浇筑块号和浇筑块的尺寸和高度,并用标识牌清晰地标明。

4.按照施工方案的要求,进行模板安装、骨料水分调节、钢筋绑扎等工作。

5.进行混凝土浇筑,按层留缝,超过2m的高度应进行分次浇筑。

6.混凝土浇筑结束后,要进行表面养护,保湿措施要持续不断,至少持续7天。

7.混凝土固结完全后,进行喷涂保护层、抹灰等收尾工作。

大体积混凝土安全技术交底

大体积混凝土安全技术交底
(5)大体积混凝土浇筑过程中泌水要及时处理,以免使粗骨料下沉,混凝土表面水泥砂浆过厚致使混凝土强度不均和产生收缩裂缝。采用吸水高压泵将混凝土泌水吸入基坑坡顶排水沟或沉淀池,经沉淀后方可进入现场排水系统或市政管网;
(6)底板每次浇筑振捣面积较大,应加强底板平整度控制,做好标高控制网。浇筑板的虚铺厚度应略大于板厚,振捣完毕后用木刮杠刮平,浇水后再用木抹子压平、压实;
(11)严禁将泵管软管端口直接对着高强锚栓等预埋构,以避免因混凝土的冲击造成预埋件移位。
1、温控要求
采取混凝土养护控温技术,重点控制大体积混凝土保温蓄热及降温速率;加强测温和温度监测与管理,随时控制混凝土内的温度变化,温控指标宜符合下列规定:a:混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;b:混凝土浇筑体的里表温差不宜大于25℃;c:混凝土浇筑体的降温速率不宜大于2.0℃/d;d:混凝土浇筑体表面与大气温差不宜大于20℃。混凝土浇筑完毕后需及时调整养护措施,使砼的温度梯度和温差不致过大,以有效控制有害裂缝的出现。
(5)泵送设备的停车制动和锁紧制动应同时使用,水源应正常和水箱储满清水,料斗内应无杂物,各润滑点应润滑正常。泵送设备的各部螺栓应紧固,管道接头应紧固密封,防护装置应齐全可靠。各部位操作开关,调整手柄,手轮,控制杆,旋塞等应在正确位置。压力系统应正常无泄露;
(6)操作人员在作业过程中,应集中精力正确操作,注意机械工况,不得擅自离开工作岗位或将机械交给其他无证人员操作,严禁无关人员进入作业区内;
(2)浇筑大面积混凝土,采取分层浇筑混凝土(500mm厚一层),浇筑过程中需保证混凝土浇筑的连续性。加强混凝土的振捣,提高混凝土密实度和抗拉强度,减少收缩变形,保证施工质量;
(3)底板混凝土浇筑前,采用自制的铁皮水桶和塔吊吊斗放置在泵管软管出口处,以防止润湿(滑)泵管的废水和砂浆不进入底板内;

大体积混凝土浇筑技术交底完整版

大体积混凝土浇筑技术交底完整版

大体积混凝土浇筑技术交底完整版一、工程概述本次大体积混凝土浇筑工程位于_____,浇筑部位为_____,混凝土强度等级为_____,浇筑方量约为_____立方米。

由于大体积混凝土浇筑过程中容易产生温度裂缝等质量问题,因此需要对施工人员进行详细的技术交底,以确保混凝土浇筑质量。

二、施工准备1、技术准备(1)施工前,技术人员应认真熟悉图纸,了解混凝土的强度等级、浇筑部位、浇筑方量等相关信息。

(2)根据工程特点和施工条件,制定详细的施工方案,包括混凝土配合比设计、浇筑顺序、振捣方式、养护措施等。

(3)对施工人员进行技术交底,使其明确施工工艺和质量要求。

2、材料准备(1)水泥:选用_____水泥,其强度等级应符合设计要求,且具有质量证明书和复验报告。

(2)骨料:粗骨料选用_____,其粒径、级配应符合设计要求;细骨料选用_____,其细度模数应在_____范围内。

(3)掺和料:选用_____掺和料,其质量应符合相关标准要求。

(4)外加剂:选用_____外加剂,其品种、性能应符合设计要求和相关标准规定。

(5)水:采用_____水,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定。

3、机械设备准备(1)混凝土搅拌设备:选用_____搅拌机,其性能应良好,能够满足混凝土搅拌的要求。

(2)混凝土运输设备:选用_____运输车辆,其数量应根据浇筑方量和运输距离合理确定,确保混凝土能够连续供应。

(3)混凝土浇筑设备:选用_____泵车或布料杆,其性能应良好,能够满足混凝土浇筑的要求。

(4)振捣设备:选用_____振捣棒,其数量应根据浇筑面积和振捣要求合理确定。

4、现场准备(1)浇筑前,应将模板内的杂物、积水等清理干净,并对模板、钢筋进行检查验收,合格后方可进行浇筑。

(2)在浇筑部位设置测温点,测温点的布置应符合施工方案的要求。

(3)在施工现场设置临时道路和停车场地,确保运输车辆能够畅通无阻。

三、混凝土配合比设计1、配合比设计原则(1)大体积混凝土配合比设计应遵循低水化热、低收缩、高耐久性的原则。

大体积混凝土浇筑技术交底完整版

大体积混凝土浇筑技术交底完整版

大体积混凝土浇筑技术交底完整版一、工程概述本次大体积混凝土浇筑工程位于_____项目的_____部位。

该部位混凝土体积较大,施工难度较高,对混凝土的质量和施工工艺要求严格。

为确保大体积混凝土浇筑的顺利进行和质量保证,特进行本次技术交底。

二、施工准备1、技术准备熟悉施工图纸,了解混凝土的强度等级、抗渗等级、浇筑部位及浇筑方量等相关技术要求。

编制详细的施工方案,并对施工人员进行技术交底,使其明确施工工艺和质量要求。

进行混凝土配合比设计,根据工程特点和原材料情况,优化配合比,减少水泥用量,降低水化热。

2、材料准备水泥:优先选用低水化热的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。

骨料:粗骨料选用粒径较大、级配良好的碎石,细骨料选用中砂,含泥量应符合规范要求。

掺和料:适量掺入粉煤灰、矿渣粉等掺和料,以减少水泥用量,降低水化热。

外加剂:根据混凝土性能要求,选用合适的外加剂,如缓凝剂、减水剂、抗裂剂等。

水:使用符合国家标准的饮用水。

3、机械设备准备混凝土搅拌设备:应保证混凝土搅拌均匀,计量准确。

混凝土运输设备:根据浇筑量和运输距离,配备足够数量的混凝土搅拌运输车。

混凝土浇筑设备:选用汽车泵或地泵,并配备足够数量的振捣棒和振捣电机。

其他设备:如测温设备、养护设备等。

4、劳动力准备根据浇筑量和施工进度安排,合理组织施工人员,包括混凝土工、钢筋工、木工、电工、架子工等。

对施工人员进行培训,使其掌握大体积混凝土施工的技术要点和安全注意事项。

5、现场准备清理浇筑现场,保证场地平整、畅通,无障碍物。

铺设好混凝土输送管道,并固定牢固。

在浇筑部位设置好标高控制点和模板支撑系统,检查钢筋的位置、数量和保护层厚度,确保符合设计要求。

三、混凝土浇筑1、浇筑顺序大体积混凝土浇筑应采用分层分段的方法进行,分层厚度一般为300 500mm,分段长度根据混凝土的供应能力和结构特点确定。

先浇筑底层混凝土,待底层混凝土初凝前,再浇筑上层混凝土,依次类推,直至浇筑完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况本工程位于昆明市呈贡新区元宝路与前元路交叉路口,用地南北高差约50米,西面及北面临城市规划主干道。

由7栋地上建筑地下二层,地上33层,高度为97.8米,均为一类高层住宅,抗震等级为一级。

地下室一、二层为汽车车库。

主楼采用剪力墙结构,商业裙房采用框架结构。

筏板厚度均小于1.6米,12#楼筏板基础为1.4m。

基础采用平板式筏板基础,均属于大体积混凝土。

本工程混凝土构件所处的环境类别为I类(一般环境)。

本工程抗震设防分类为丙类,建筑结构的安全等级为二级;地基基础设计等级为甲级,应进行变形观测,地下室顶板防水一级,其余为二级;建筑耐火等级为一级。

在正常使用条件下,本工程地基基础和上部结构的设计使用年限为50年。

本工程剪力墙结构抗震等级为一级,地下室部份(主体投影范围内负一层的抗震等级为二级外)的抗震等级为三级。

本工程所在地地震基本烈度为8度,设计基本地震加速为0.20g。

二、施工部署1、施工要求(1)本工程地下室筏板基础采用商品混凝土。

(2)地下室采用汽车泵浇筑和HBT-60型混凝土输送泵配合使用,地泵分别置于基坑外,便于混凝土运输车卸料。

(3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班12h,各专业有关领导及施工人员跟班作业,负责检查,同时做好相关方面协调工作。

2、施工顺序根据现场实际情况,以单位工程的筏板与抗水板为界。

三、施工准备1、施工要求(1)本工程地下室筏板基础采用商品混凝土。

(2)地下室混凝土采用汽车泵浇筑,置于基坑外,便于混凝土运输车卸料。

(3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班12h,各专业有关负责人及施工人员跟班作业,负责检查,同时做好相关方面协调工作。

2、施工顺序根据现场实际情况,以单位工程的筏板与抗水板为界。

四、施工准备1、技术准备(1)施工技术人员认真熟悉施工图,了解混凝土强度等级、后浇带的构造要求。

(2)在混凝土浇筑以前,将拟用的商品混凝土配比资料及有关混凝土碱含量等试验报告呈报监理工程师及总监理工程师审阅。

(3)制定混凝土试块试验计划,检查混凝土标养试验室的温湿环境,以满足要求。

2、机具准备(见下表)3、材料准备(1)本工程混凝土全部采用预拌混凝土,预拌混凝土由商混公司供应,并提前一周对商品混凝土公司发出混凝土供应通知单,要求准备足够的符合设计及大体积混凝土要求的砂、石、水泥、外加剂及混凝土所需要的材料。

(2)混凝土的供应:连续浇筑底板、筏板混凝土时应保证15min浇筑一车混凝土的供应需求。

(3)按照施工准备要求准备混凝土养护材料,如麻袋、阻燃草袋、塑料薄膜等。

4、人员准备泵送操作人员必须经过专门培训后,方可上岗操作,且不少于20人。

5、施工现场准备(1)钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。

(2)预拌混凝土运输车进入施工现场后将混凝土用汽车泵进行浇筑。

在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性。

(3)为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车线路和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现间断。

(4)模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。

(5)由预拌混凝土搅拌站试验室根据设计图纸要求确定配合比及外加剂用量(配合比附后)。

(6)混凝土浇筑前组织施工人员进行施工方案的学习,由技术负责人讲述施工方案,对重点部位单独交底,设工长负责,做到作业人员心中有数。

(7)浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求。

(8)混凝土浇筑前,仔细清理泵管内残留物,确保泵管畅通,仔细检查泵管、架体的连接加固情况。

(9)提前签订预拌混凝土供货合同,签订时由技术部门提供具体供应时间、强度等级、所需车辆、砼的数量及其间隔时间,特殊要求如抗渗、入模温度、坍落度、水泥及预防混凝土碱集料反应所需提供的资料等。

(10)按设计要求,本工程筏板基础采用C35混凝土,抗渗等级为P6,需按配合比6--8%渗入WK复合纤维抗裂剂。

大体积混凝土优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂,在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量,具体用量根据试配数据确定,降低混凝土入模温度,在混凝土浇筑之后, 做好混凝土的保温保湿养护, 以使混凝土缓缓降温, 充分发挥其徐变特性, 减低温度应力。

6、浇筑前的准备(1)模板内的杂物和钢筋上的油污等要清理干净,模板缝隙和孔洞要堵严,模板及其支架、钢筋、预埋件和管线等必须经过检查合格后,做好预检、隐检记录,符合设计及有关规范要求后待监理人员验收后方可进行浇筑。

(2)泵送混凝土对模板侧压力较大,模板支设要牢固。

(3)浇筑混凝土时,应注意保护好钢筋,一旦钢筋骨架发生变形或位移,应及时纠正。

(4)混凝土泵送前应每车检查混凝土的坍落度。

泵送混凝土坍落度的选用,根据气象部门天气情况。

四、大体积混凝土的主要施工方法1、混凝土的运输和布料运送混凝土的车辆应满足均匀、连续供应混凝土的需要。

必须有完善的调度系统和装备,根据施工情况指挥混凝土的运送,减少停滞时间。

在盛夏时罐车应有隔热的措施。

2、大体积混凝土的浇筑(1)浇筑方式。

大体积混凝土基础由于其体形大,混凝土量大,而且流动性强,特别是上口浇筑点,当插入式振动器振捣后,混凝土无法形成分段分层的浇筑方案。

针对这种情况,筏板基础厚度小于1.6m,且随破加厚,采用“分段定点、一个坡度、薄层浇筑、循序推进、一次到顶”的方法。

(见附图1)(2)对电梯井、集水池等井壁、池壁、底板的混凝土施工时应特别注意。

由于井壁、池壁混凝土高度、厚度较大,支模要求强度、刚度、稳定性高,容易发生质量事故,必须由工长指挥、看护,并作技术交底。

(见附图2)(3)为了保证底板、筏板混凝土施工,由于混凝土体积大,混凝土流动性强,利用结构坡度、集水坑、设备沟等排除砼泌水,在振捣过程中必须排除泌水浮浆,否则将影响基础表面砼强度。

(4)在浇筑后未初凝的混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现的裂缝,减少内部微裂,增加混凝土密实度,使混凝土抗压强度提高,从而提高混凝土的抗裂性。

二次振捣的恰当时间是指混凝土振捣后尚能恢复到塑性状态的时间。

掌握二次振捣恰当时间的方法是:将运转的振捣棒以其自身重力逐渐插入混凝土不会再混凝土中留下孔穴,则可以认为此时施加二次振捣时适宜的,可以使混凝土强度提高到10%~20%左右。

3、混凝土的振捣(1)、根据混凝土泵送时自然形成坡度的实际情况,在每个浇筑带的前、后布置两道振动器,第一道布置在混凝土卸料点,主要解决上部的振实,第二道布置在混凝土坡角处,确保下部混凝土的密实。

为防止集中堆料,先振捣出料口点的混凝土,使形成自然坡面,然后成行列式由上而下再全面振捣。

(2)振捣时,每一位置的振捣时间宜为15~30S,并且间隔20~30min后应进行二次复振,以混凝土不再显著下沉,不产生气泡并开始泛浆为止。

振动棒端部应插入下层混凝土5cm以上,插入点距离控制在40~50cm为宜。

4、混凝土浇筑后内部温度是由浇筑温度、水泥水化热的绝热温升和结构的散热温度等各种温度之和组成的。

浇筑温度与外界气温有着直接关系,外界气温越高,混凝土的浇筑温度也越高;如果外界气温下降,会增加混凝土的梯度,特别是气温骤降,会大大增加外层混凝土与内部混凝土的温差,因而会造成过大的温度应力,易使大体积混凝土出现裂缝。

温度应力是由温差引起的变形所造成的,温差越大,温度应力也越大。

因此,采取合理的温度控制措施,控制混凝土表面温度与外界气温的温差。

5、大体积混凝土裂缝控制专项技术措施根据《混凝土结构工程施工规范》GB50666-2011,第8.7.4条第四项,本工程大体积混凝土最大尺寸均不大于1.6m,在控制裂缝技术措施完善的情况下,可不进行测温。

大体积结构的裂缝,绝大多数是由温度的原因而产生的,因此防止产生温度裂缝是大体积混凝土施工的关键,具体控制措施如下:(1)选用中、低热水泥(如矿渣水泥,粉煤灰水泥或抗硫酸水泥等);(2)在拌合混凝土时,按配合比6%-8%掺入WK复合纤维抗裂剂,使混凝土得到补偿收缩,减少混凝土的温度应力。

(3)优选骨料大体积混凝土中组成混凝土的砂石料约占混凝土总质量的85%,所以正确选用砂石料对保证混凝土质量十分重要。

①粗骨料的选择宜优先选择自然连续级配的粗骨料。

经验证明,采用5-40mm石子比采用5-20mm石子每立方米混凝土可减少用水量,在相同水灰比的情况下,混凝土温升可降低2℃。

但是,骨料粒径增大后,容易引起混凝土的离析,影响混凝土的质量。

②细骨料的选择以采用优质的中粗砂为宜,这样可以降低混凝土的温升和减少混凝土的收缩。

③骨料的质量要求石子的含泥量不得大于1%,砂的含泥量不得大于2%。

(4)当在炎热季节施工时,应采取降低原材料温度,减少混凝土运输时吸收的外界热量等降温措施,且严禁水泥、石子、砂石等在太阳下暴晒。

(5)采用保温保湿养护,养护时间不少于14天。

(6)控制混凝土中心与表面的温差不大于25℃,混凝土表面与大气的温差值不大于20℃。

(7)大体积混凝土终凝前1-2h采用二次抹面工艺,减少表面收缩裂缝。

(8)在气温较高的情况下,可采用冰水或冰块等进行搅拌。

(9)混凝土采取分层浇筑,以加速热量散发,并且保证底板混凝土的供料和浇捣的连续性;(10)、随时监控混凝土运输状况,保证混凝土及时供应,防止商混车长时间在在太阳下暴晒,并采用湿润布条在运输过程中进行降温。

6、施工工艺(1)为了使混凝土振捣密实,混凝土必须分层浇筑,决不可一次下料过多,否则虽经振捣,其下面部分因振动器的振动作用达不到,还是松散不密实,会造成质量事故。

(2)浇筑间歇时间浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。

间歇的最长时间应按所用水泥品种、气候及混凝土凝结条件确定,一般超过2h应按施工缝处理。

混凝土浇筑和间歇的全部时间不得超过下表规定,当超过规定时间应留置施工缝。

混凝土运输、浇筑和间隙的时间(min)(3)浇筑事项1)在浇筑工序中,应控制混凝土的均匀性和密实性。

混凝土拌合物运至浇筑地点后,应立即浇筑入模。

在浇筑过程中,如发现混凝土拌合物的均匀性和稠度发生较大的变化,应及时处理。

2)混凝土在浇筑及静置过程中,应采取措施防止产生裂缝。
