工地例会汇报材料(七月)

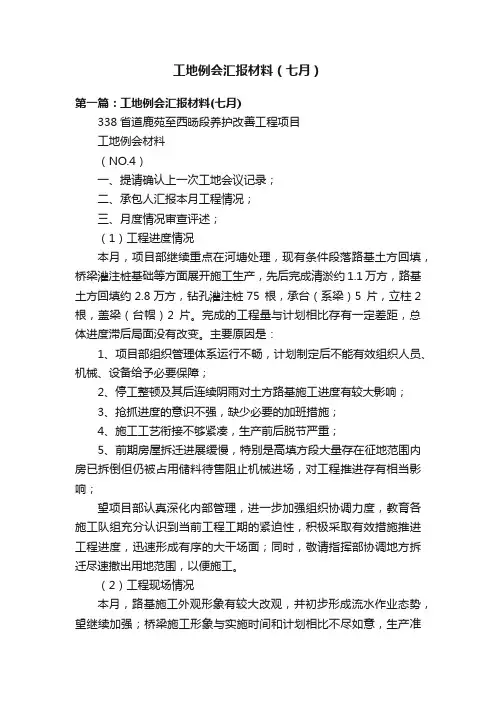

工地例会汇报材料(七月)第一篇:工地例会汇报材料(七月)338省道鹿苑至西旸段养护改善工程项目工地例会材料(NO.4)一、提请确认上一次工地会议记录;二、承包人汇报本月工程情况;三、月度情况审查评述;(1)工程进度情况本月,项目部继续重点在河塘处理,现有条件段落路基土方回填,桥梁灌注桩基础等方面展开施工生产,先后完成清淤约1.1万方,路基土方回填约2.8万方,钻孔灌注桩75 根,承台(系梁)5 片,立柱2根,盖梁(台帽)2 片。
完成的工程量与计划相比存有一定差距,总体进度滞后局面没有改变。
主要原因是:1、项目部组织管理体系运行不畅,计划制定后不能有效组织人员、机械、设备给予必要保障;2、停工整顿及其后连续阴雨对土方路基施工进度有较大影响;3、抢抓进度的意识不强,缺少必要的加班措施;4、施工工艺衔接不够紧凑,生产前后脱节严重;5、前期房屋拆迁进展缓慢,特别是高填方段大量存在征地范围内房已拆倒但仍被占用储料待售阻止机械进场,对工程推进存有相当影响;望项目部认真深化内部管理,进一步加强组织协调力度,教育各施工队组充分认识到当前工程工期的紧迫性,积极采取有效措施推进工程进度,迅速形成有序的大干场面;同时,敬请指挥部协调地方拆迁尽速撤出用地范围,以便施工。
(2)工程现场情况本月,路基施工外观形象有较大改观,并初步形成流水作业态势,望继续加强;桥梁施工形象与实施时间和计划相比不尽如意,生产准备工作不足,前后脱节,具备条件却没能形成有效流水作业场面。
路基施工机械基本满足要求,但路基1队要根据拆迁情况及考虑204国道东西工程量情况进一步补充增加压实机械(或增加作业队伍);桥梁施工技术工人不足(特别是钢筋工),施工组织系统性不够,生产不连贯,必须补充工力并加强生产安排的系统性;小型构造物及驳岸施工重视不足,施工进展缓慢,影响形象,需对之加强管理;各队组间配合不够融洽,相互间工作有所影响,项目部要加强协调引导;构件预制滞后,特别是T梁生产要抓紧;材料备料满足现场需要,进场材料堆放较乱,特别是钢筋堆放要规范,避免锈蚀、污染、错用;自检工作查有虚假行为(再发现此类行为将严惩不怠);有关技术方案(首件工程等)、标准试验报批缺乏超前意识。
工地例会汇报材料

工地例会汇报材料
尊敬的领导和各位同事:

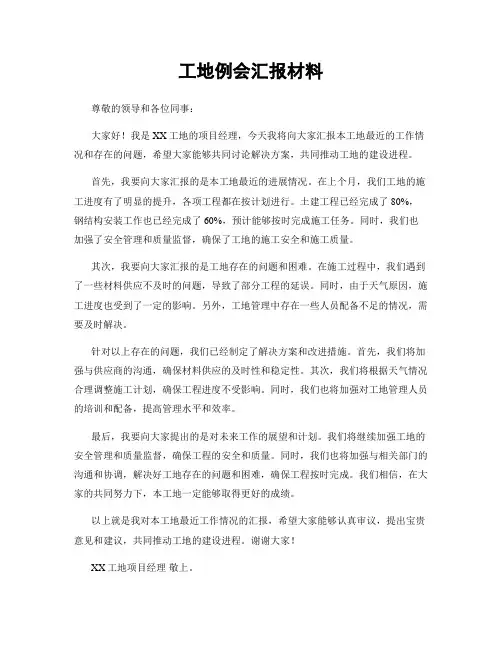

大家好!我是XX工地的项目经理,今天我将向大家汇报本工地最近的工作情况和存在的问题,希望大家能够共同讨论解决方案,共同推动工地的建设进程。
首先,我要向大家汇报的是本工地最近的进展情况。
在上个月,我们工地的施工进度有了明显的提升,各项工程都在按计划进行。
土建工程已经完成了80%,钢结构安装工作也已经完成了60%,预计能够按时完成施工任务。
同时,我们也加强了安全管理和质量监督,确保了工地的施工安全和施工质量。
其次,我要向大家汇报的是工地存在的问题和困难。
在施工过程中,我们遇到了一些材料供应不及时的问题,导致了部分工程的延误。
同时,由于天气原因,施工进度也受到了一定的影响。
另外,工地管理中存在一些人员配备不足的情况,需要及时解决。
针对以上存在的问题,我们已经制定了解决方案和改进措施。
首先,我们将加强与供应商的沟通,确保材料供应的及时性和稳定性。
其次,我们将根据天气情况合理调整施工计划,确保工程进度不受影响。
同时,我们也将加强对工地管理人员的培训和配备,提高管理水平和效率。
最后,我要向大家提出的是对未来工作的展望和计划。
我们将继续加强工地的安全管理和质量监督,确保工程的安全和质量。
同时,我们也将加强与相关部门的沟通和协调,解决好工地存在的问题和困难,确保工程按时完成。
我们相信,在大家的共同努力下,本工地一定能够取得更好的成绩。
以上就是我对本工地最近工作情况的汇报,希望大家能够认真审议,提出宝贵意见和建议,共同推动工地的建设进程。
谢谢大家!
XX工地项目经理敬上。
工地例会汇报材料

工地例会汇报材料尊敬的领导和各位同事们:大家好!我是××工地的项目经理××,今天非常荣幸能够向大家汇报我们工地的最新进展情况。
首先,我将向大家介绍我们工地的整体工程进展情况。
在过去的一个月里,我们团队共进行了X项工作,其中包括基础设施建设、土地整备、建筑物搭建等等。
总体来说,工地的施工进展顺利,目前已完成约X%的工程任务,并且我们正按计划推进工程进度。
此外,我很高兴地向大家报告,我们的工地已经实现了安全生产零事故的目标,这是我们努力的结果,也是大家共同的成绩,我代表团队向大家表示衷心的感谢!接下来,我将向大家详细介绍工地的各项工程进展情况。
首先是基础设施建设方面。
我们工地的道路、供水、排水等基础设施已经全部完成,并取得了相关部门的验收合格证书。
同时,在施工过程中我们也注重了环保,严格遵守相关的环境保护法规,确保工地周边环境干净整洁。
其次是土地整备方面的工作。
在过去的一个月里,我们投入了大量的人力物力,对土地进行了平整、夯实处理,并完成了土地的测量和标定工作。
目前,土地整备工作已经基本完成,为后续的建筑物搭建提供了良好的基础条件。
再次是建筑物搭建方面的工作。
目前,我们已经完成了X栋建筑物的搭建,其中包括办公楼、工人宿舍等等。
在搭建过程中,我们严格按照设计要求进行操作,确保搭建的建筑物符合相关标准和规范。
此外,我们还加强了现场安全管理,确保工地的安全生产。
除了以上的工作进展,我们还积极配合相关部门的检查和监管工作,主动接受监理公司的检查,并及时修正和改进工地的不足之处。
同时,我们还加大了施工现场的宣传力度,让工地的工人们都能够充分认识到施工安全管理的重要性,确保工地的整体安全。
最后,我要感谢我们团队每一位成员的辛勤付出和付出的努力,感谢各位同事对我们工地工作的支持和关注。
虽然目前我们已经取得了一些成绩,但仍然需要不断提高施工质量和进度,为顺利完成整个工程做出更大的努力。
公路工地例会汇报材料

公路工地例会汇报材料公路工地例会是管理公路建设项目的一种常见方式。
它可以帮助工地负责人及时了解和掌握工地的进度,及时发现问题,采取措施加以解决。
其中的汇报材料是例会的重要内容之一,下面本文将从汇报材料的内容、形式和意义三个方面对其进行探讨。
一、内容公路工地例会汇报材料的内容一般包括以下几个方面:1. 工期进度:对工期的计划和实际进度进行对比分析,汇报工作进展情况,提出存在的困难和问题。
2. 质量安全:汇报工地质量和安全情况,对未达标问题进行分析和解决方案。
3. 资源协调:汇报工地资金、人力、材料等资源的使用情况,分析存在的问题及改进方案。
4. 招投标和合同:汇报工地招投标及合同管理情况,分析遇到的问题及解决方案。
5. 员工管理:汇报员工管理,如培训、奖惩等情况。
以上几个方面都是工地例会所需要关注的重点内容,也是工地管理上最主要的问题。
二、形式公路工地例会汇报材料的形式应根据实际情况而定。
一般来说,可以有下面几种形式:1. 报告书面形式:即将工作的进展情况和出现的问题详细记录在报告中,并着重强调所采取的应对措施。
2. 图表形式:例如,将进度计划和实际进度相对比,用柱形图或流程图形式展现,让工地负责人更好地了解情况。
3. 实际操作的讲解:例如,安全质量相关的例会可以通过现场演示或图文结合的方式进行讲解,让工地负责人更加清楚具体做法。
三、意义公路工地例会汇报材料具有重要的意义,主要有以下几点:1. 促进沟通:汇报材料通过将工作进展情况、问题以及解决方法记录,可以让工地负责人更加清楚地了解到整个工地情况。
这样不仅有利于解决可能存在的问题,还能够建立和谐的团队关系。
2. 提高效率:汇报材料能够促进工地负责人和其他相关人员更高效地协同工作,合理分配时间和任务。
3. 保障后续工作正常进行:汇报材料能够及时发现工作中存在的问题,并调整管理策略,识别问题并及时解决,从而确保工地管理正常有效地进行。
总之,公路工地例会汇报材料对于工地管理很重要。
工地例会汇报材料

工地例会汇报材料
尊敬的领导和各位同事:
大家好!我是XX项目工地的负责人,今天我来向大家汇报工地的最新情况。
首先,我想向大家汇报一下工地的安全生产情况。
我们工地近期没有发生任何安全事故,安全生产工作持续稳定。
我们严格执行安全规定,加强施工现场管理,做好隐患排查和整改工作,确保了工地的安全稳定。
其次,我要向大家汇报一下最近工程的进展情况。
我们所有的施工进度均按计划进行,没有发生延期情况。
在工人们的共同努力下,建筑主体已经完成了30%,预计按计划能够如期完工。
在施工过程中,我们严格控制质量,对每一道工序进行严密监控,确保建筑质量符合标准。
另外,我还要向大家介绍一下我们工地的环境保护情况。
我们与周边居民保持良好的沟通协调,采取各种措施降低施工对环境的影响。
我们加强了噪音、粉尘和废弃物的管控,确保了周边环境的整洁和安静。
最后,我想向大家汇报一下工地的员工培训和技能提升情况。
我们定期组织各类培训活动,提升员工的专业技能和安全意识。
工人们积极参与学习和培训,不断提高自身的素质和能力。
以上就是我对工地最新情况的汇报,感谢大家的聆听。
如果有任何问题或建议,请随时提出。
谢谢!。
公路工程工地例会汇报材料

公路工程工地例会汇报材料公路工程工地例会汇报材料是指在公路建设和维护过程中,由相关工程师、监理人员、施工人员等共同参与的工地例会上,进行工作进展和问题沟通,以及对下一步工作计划的汇报和分析的一种会议形式。
下面将结合具体工程实例,介绍公路工程工地例会汇报材料的内容和形式。
一、会议召集在公路工程建设维护过程中,为确保建设进度和质量,必须定期召开工地例会,对相关工作进行汇报、评估和调整。
会议的召集可以由工地主管单位、施工单位、监理单位、地方政府、路政部门等发起。
在召集会议时,应该注意以下几点:1. 确定会议的时间、地点和议程;2. 所有参与者的名单和联系方式;3. 汇总和准备好会议所需的材料;4. 提前通知所有与会者,并确认他们是否能够按时到达会场。
二、会议议程公路工程工地例会汇报材料的议程是由会议召集人事先制定的。
一般来说,会议的议程分为以下几部分:1. 例会前的准备工作本环节包括上一次会议的纪要和问题清单的讨论,以及确认每个工作组执行的任务和时间表。
同时,如果有紧急情况、人员变动和施工工艺改进等问题,需要提前通知大家。
2. 工作汇报本环节是例会的核心部分,要对施工现场情况、工作进展等方面进行汇报。
(1) 施工进展对施工过程中的技术流程、质量控制、时间进度等方面进行详细的汇报。
例如:五月份以来,我们按照技术要求全面开展路基填方、石方挖方、隧道开挖等工程。
目前,石方挖方已经完成百分之六十,隧道开挖进度达到了百分之七十,路基填方进度目前达到了百分之八十。
(2) 资料情况对卫星图、控制网、总体布局图、要点设计图等进行上传,供大家查阅和评估情况。
例如:本次会议我们上传了总体设计图,目前大家可以在展示会上进行查看和讨论。
(3) 安全生产对路面、隧道、桥梁、施工人员的安全情况进行汇报,重点关注安全隐患。
例如:最近一段时间,我们加强了对隧道内部的照明和通风系统的检查和维护。
同时,我们在施工现场设立安全警示牌,并指定专人负责实施安全巡查。
高速公路LJ6合同段7月工地例会汇报材料

高速公路LJ6合同段7月工地例会汇报材料
以下是高速公路LJ6合同段7月工地例会汇报的材料:
1. 施工进展报告:
- 工地整体进展情况:完成了XX%的工程进度,预计按计划完成。
- 完成的主要工作:包括路基开挖、土方填筑、桥梁施工等。
- 下一阶段的工作计划:包括XXX工作内容,预计完成时间。
2. 质量安全情况汇报:
- 质量控制措施:介绍了工地质量控制的措施和检测方法,确保施工质量。
- 安全生产情况:介绍了工地安全生产的相关措施和记录情况,保障工人的安全。
3. 材料使用情况:
- 介绍了主要使用的材料种类和数量,确保施工材料的供应充足。
4. 施工人员情况汇报:
- 介绍了工地施工人员的数量和工种分布情况,确保工地人员的合理配置。
5. 周边环境保护措施:
- 介绍了工地周边环境保护的措施,包括尘土控制、噪音控制等。
6. 风险预警和应对措施:
- 介绍了工地可能面临的风险和应对措施,包括天气变化、交通状况等。
7. 其他事项:
- 介绍了与工地施工相关的其他事项,例如与相关部门的沟通协调情况。
以上是高速公路LJ6合同段7月工地例会汇报材料的主要内容,根据实际情况可以进行适当调整和补充。
公路例会汇报材料

公路例会汇报材料
尊敬的领导和各位同事们:
大家好!今天我给大家汇报公路建设项目的工作进展情况。
1. 项目概况
我们的项目是一条连接XX市和XX县的公路,全长XX公里,预计工期为X年。
目前已经完成XX%的工程进度,完工日期
预计为XXXX年XX月。
2. 工程进展
在过去的一个季度里,我们取得了以下进展:
- 完成了土地征收和拆迁工作,确保了工程的顺利进行;
- 完成了道路平整和铺设基础层的工作,确保了道路的牢固和
平整度;
- 完成了桥梁的设计和施工,确保了公路的通行安全性;
- 完成了沿线绿化工作,提升了公路的美观度;
- 完成了交通标志和路灯的安装,确保了夜间行车的安全性。
3. 涉及问题
在工程进展中,我们也遇到了一些问题:
- 村民拆迁的意见不统一,导致了工期的延误和成本的增加;
- 某桥梁的设计方案出现了安全隐患,需要及时调整;
- 部分沿线绿化植物的成活率较低,需要加强养护保障。
4. 下一步计划
为了确保项目的顺利进行,我们制定了以下计划:
- 进一步加强与村民的沟通,争取尽快解决拆迁问题,确保工期不受影响;
- 加强桥梁安全检查,及时调整设计方案,确保施工质量;
- 加强沿线绿化植物的养护工作,提高成活率;
- 继续安装交通标志和路灯,确保道路安全性。
以上是我对公路建设项目的工作进展情况的汇报,请各位领导和同事们批评指正。
谢谢大家!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高速公路合同段7月工地例会汇报材料各位领导,各位同仁大家好!为深入贯彻建管处下发“国家高速公路网荣成~乌海公路山西境灵丘~山阴段高速公路劳动竞赛方案”文件精神,全面落实建管处2019年年度工作目标任务,我标段全体参建人员在项目部制定的“抓进度、保质量,有序开展、重点突击,文明施工、安全作业”方针指导下卯足干劲掀起了一次大干高潮,现将进场以来的工作情况和八月份的工作安排向各位领导做以下汇报,不正之处请批评指正。
一、工程概况:国家高速公路网荣成至乌海公路山西境灵丘至山阴段高速公路是国家规划的“7918网”中荣成至乌海高速公路在山西境内的一部分,也是山西省规划的“人字骨架,九横九环”高速公路网中的第二横的重要组成部分。
路线起点位于晋冀界马岭,经过灵丘、浑源、应县、山阴四县,终点位于山阴县北官庄大运高速公路与本项目交接枢纽。
路线全长1513公里,全线采用四车道高速公路标准建设,设计速度100,路基宽度为26,桥涵设计采用公路ι级,我公司承建的第六合同段位于山西省北部的大同市浑源县境内。
起点位于浑源县王庄堡镇下达枝村,途径鸽子峪村、龙嘴村、金峰店村,终点到达千佛岭乡中庄铺村。
本合同段起点桩号为:59+300~69+665969路线全长10366。
主要工程量为大桥9座全长27954,隧道左右幅共计1173,小桥涵13座,路基挖方137万3,填方69万3,各种砌体约12万3。
二、人员机械到场情况;为了更好、更快、更优地完成建设任务,我项目部拟投入的施工、管理、技术人员共112人已全部到位,机械操作人员共73人,其他施工人员已进场600余人,人员仍在陆续进场。
机械进场情况如下:各种挖掘机8台,铲车10台,运输车辆15台,平地机1台,各种压路机3台,推土机1台,拌合设备4套,混凝土运输罐车6台,钻机台,发电机台,卷扬机架台。
三、工程进度情况:清表工作截止本月7日已完成14万2,占清表总工程量的93%。
挖方量共137万3,实际完成数量15万3,完成工程量占挖方总工程的11%
挖淤泥完成65003,片石挤淤泥完成30003,原地面压实完成12万2,挡墙开挖完成18,挡墙砌筑完成150003。
桥梁桩基已大面积开挖。
红岩隧道左右洞口已浇筑完成,左右洞洞口开挖土方92673,仰坡喷射混凝土和锚杆钢筋网已全部完成,左右洞口防护混凝土浇筑和左右洞口护拱混凝土浇筑已全部完成,管棚环向支护措施已完成80%。
四、工程质量保证措施:我们深刻明白“没有进度的质量是零质量,没有质量的进度是零进度”。
首先合格的原材料是保证工程质量的关键,我项目部根据成立的以项目经理为工程质量第一责任人的质量组织机构和以项目总工负责的质检、试验、测量、三位一体的质量保证体系,施工班组落实三检制、实行质检工程师一票否决制,项目部经过多方考察,选择了多家合格供应商,实行原材料招标采购,对原材料严把质量关。
我项目部试验室本月对25水下、25水上、30(广灵精华)、20、15、75的配合比进行验证试验;水泥试验8次,全部合格;碎石试验6次,结果合格;土工试验17次,结果全部合格;灰土试验8次,结果全部合格。
钢筋焊件试验1次,结果合格;涵洞通道承载力试验5次,结果全部合格;同时送中心试验室进行试验,试验结果全部合格。
原材料水泥进场500,检测8次,砂子进场4003,检测6次,石子进场2603,检测6次,钢筋进场338,检测16次,各种原材料均按抽检频率进行检测,全部合格。
其次在技术措施方面,尤其是桥梁基础施工要求施工技术人员严格按照以下几条进行:1、施工时发现图纸中的问题应及时与有关部门取得联系,予以纠正后,方可进行施工;2、严格落实测量“双检制”、复核签认制,钻孔前未经检查、复测不得进行施工;3、严格执行施工前的技术交底制度,钻孔桩施工时,技术人员必须全过程旁站,做好技术指导工作,并认真填写施工记录和各种检查资料;
4、钻孔桩钢筋笼要严格按照设计图纸及施工规范加工,钢筋笼接长后经现场技术人员自检,自检合格后,再报检现场监理工程师检查,符合要求后方可下孔;
5、在混凝土浇注过程中现场要轮流值班,出现问题不能解决时要及时与有关人。
