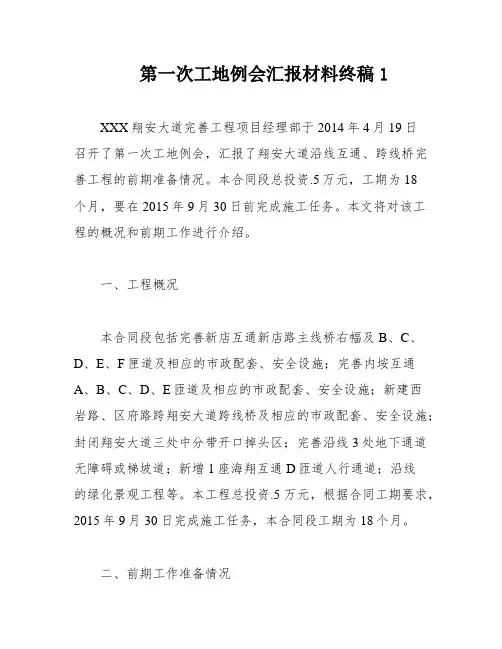

第一次工地例会汇报材料终稿1XXX翔安大道完善工程项目经理部于2014年4月19日召开了第一次工地例会,汇报了翔安大道沿线互通、跨线桥完善工程的前期准备情况。
本合同段总投资.5万元,工期为18个月,要在2015年9月30日前完成施工任务。
本文将对该工程的概况和前期工作进行介绍。
一、工程概况本合同段包括完善新店互通新店路主线桥右幅及B、C、D、E、F匣道及相应的市政配套、安全设施;完善内垵互通A、B、C、D、E匝道及相应的市政配套、安全设施;新建西岩路、区府路跨翔安大道跨线桥及相应的市政配套、安全设施;封闭翔安大道三处中分带开口掉头区;完善沿线3处地下通道无障碍或梯坡道;新增1座海翔互通D匝道人行通道;沿线的绿化景观工程等。
本工程总投资.5万元,根据合同工期要求,2015年9月30日完成施工任务,本合同段工期为18个月。
二、前期工作准备情况2.1主要施工人员进场情况截至目前,项目部各部室、钢筋加工场及工地办公室等人员共计100人已全部到位,具体为:项目负责人1人、技术负责人1人、生产负责人2人,其他管理人员25人,工人72人。
2.2施工总体部署本项目按照要求,紧密结合工程特点和现场状况,按“先下部、后上部、先主体、后附属”的原则组织施工。
在确保安全、高效、高质量的前提下,实施平行交叉流水作业。
该项目分为6个施工作业工区,分别为西岩路跨线桥桥梁工程施工工区、新店互通桥梁工程施工工区、内垵互通桥梁工程施工工区、区府跨线桥施工工区、全线路基工区和全线路面、交通安全,绿化工区。
根据目前的征地拆迁情况,先行开工的是西岩路东侧和新店互通西侧。
在2.3工程材料、机械、仪器和设备的进场情况方面,钢筋已经部分进入现场,其他材料将在后续进入现场。
目前进场的机械设备主要是路基、桥梁施工机械,以及测量、试验仪器。
而路面、交通安全设施、绿化的机械设备将在工程进展后续进场。
主要机械设备进场情况详见附表1和附表2.在2.4工程材料来源的落实情况方面,钢筋为甲控材料,而钢材、钢绞线则为自购材料。

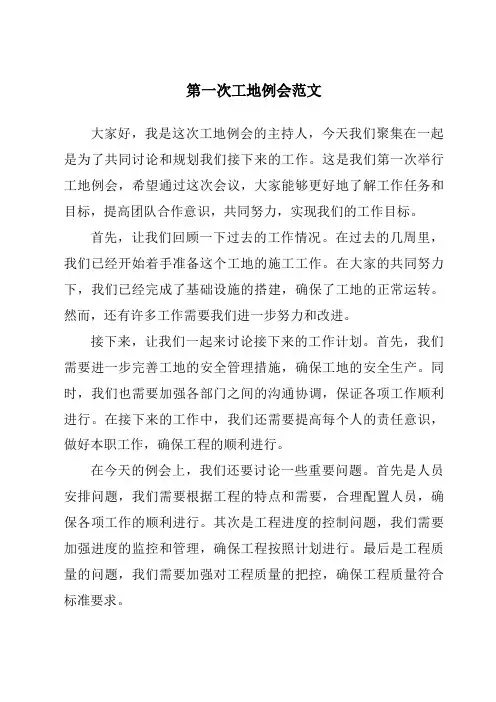

第一次工地例会范文

第一次工地例会范文大家好,我是这次工地例会的主持人,今天我们聚集在一起是为了共同讨论和规划我们接下来的工作。
这是我们第一次举行工地例会,希望通过这次会议,大家能够更好地了解工作任务和目标,提高团队合作意识,共同努力,实现我们的工作目标。
首先,让我们回顾一下过去的工作情况。
在过去的几周里,我们已经开始着手准备这个工地的施工工作。
在大家的共同努力下,我们已经完成了基础设施的搭建,确保了工地的正常运转。
然而,还有许多工作需要我们进一步努力和改进。
接下来,让我们一起来讨论接下来的工作计划。
首先,我们需要进一步完善工地的安全管理措施,确保工地的安全生产。
同时,我们也需要加强各部门之间的沟通协调,保证各项工作顺利进行。
在接下来的工作中,我们还需要提高每个人的责任意识,做好本职工作,确保工程的顺利进行。
在今天的例会上,我们还要讨论一些重要问题。
首先是人员安排问题,我们需要根据工程的特点和需要,合理配置人员,确保各项工作的顺利进行。
其次是工程进度的控制问题,我们需要加强进度的监控和管理,确保工程按照计划进行。
最后是工程质量的问题,我们需要加强对工程质量的把控,确保工程质量符合标准要求。
在接下来的工作中,我们需要更加团结一致,共同努力,实现我们的工作目标。
希望大家能够在今后的工作中,保持良好的工作状态,克服困难,取得更大的成绩。
我们相信,通过我们的共同努力,我们一定能够完成好这项工程,取得我们的工作目标。
最后,在本次工地例会上,我代表公司向大家表示衷心的感谢和祝福。
希望大家在接下来的工作中,继续保持努力,坚毅不拔,共同努力,为工程的成功竣工而努力奋斗。
谢谢大家!。

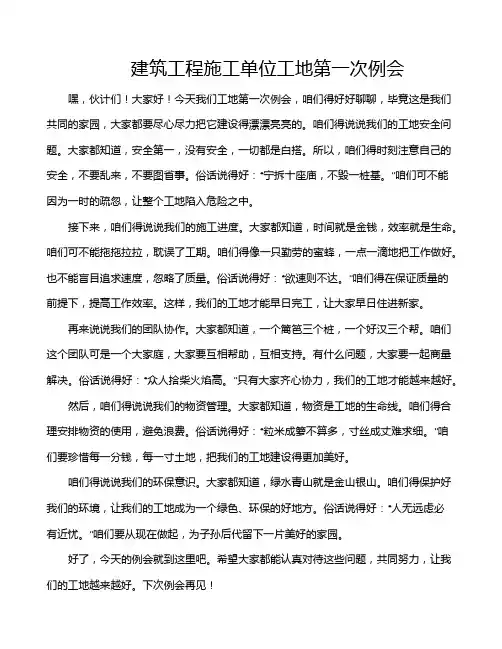

建筑工程施工单位工地第一次例会

建筑工程施工单位工地第一次例会嘿,伙计们!大家好!今天我们工地第一次例会,咱们得好好聊聊,毕竟这是我们共同的家园,大家都要尽心尽力把它建设得漂漂亮亮的。
咱们得说说我们的工地安全问题。
大家都知道,安全第一,没有安全,一切都是白搭。
所以,咱们得时刻注意自己的安全,不要乱来,不要图省事。
俗话说得好:“宁拆十座庙,不毁一桩基。
”咱们可不能因为一时的疏忽,让整个工地陷入危险之中。
接下来,咱们得说说我们的施工进度。
大家都知道,时间就是金钱,效率就是生命。
咱们可不能拖拖拉拉,耽误了工期。
咱们得像一只勤劳的蜜蜂,一点一滴地把工作做好。
也不能盲目追求速度,忽略了质量。
俗话说得好:“欲速则不达。
”咱们得在保证质量的前提下,提高工作效率。
这样,我们的工地才能早日完工,让大家早日住进新家。
再来说说我们的团队协作。
大家都知道,一个篱笆三个桩,一个好汉三个帮。
咱们这个团队可是一个大家庭,大家要互相帮助,互相支持。
有什么问题,大家要一起商量解决。
俗话说得好:“众人拾柴火焰高。
”只有大家齐心协力,我们的工地才能越来越好。
然后,咱们得说说我们的物资管理。
大家都知道,物资是工地的生命线。
咱们得合理安排物资的使用,避免浪费。
俗话说得好:“粒米成箩不算多,寸丝成丈难求细。
”咱们要珍惜每一分钱,每一寸土地,把我们的工地建设得更加美好。
咱们得说说我们的环保意识。
大家都知道,绿水青山就是金山银山。
咱们得保护好我们的环境,让我们的工地成为一个绿色、环保的好地方。
俗话说得好:“人无远虑必有近忧。
”咱们要从现在做起,为子孙后代留下一片美好的家园。
好了,今天的例会就到这里吧。
希望大家都能认真对待这些问题,共同努力,让我们的工地越来越好。
下次例会再见!。

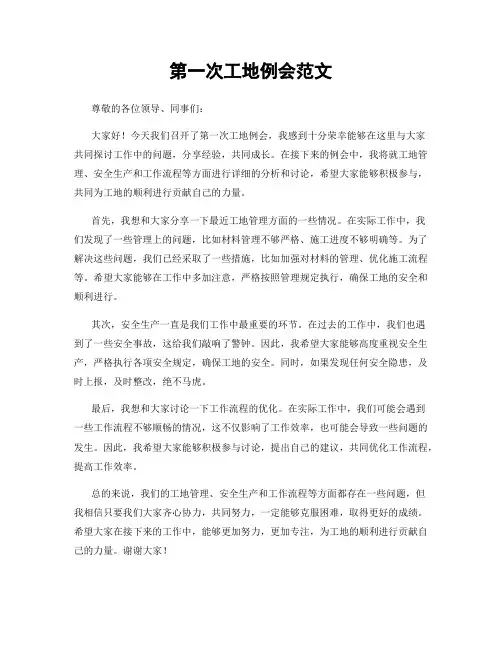

第一次工地例会范文

第一次工地例会范文尊敬的各位领导、同事们:大家好!今天我们召开了第一次工地例会,我感到十分荣幸能够在这里与大家共同探讨工作中的问题,分享经验,共同成长。
在接下来的例会中,我将就工地管理、安全生产和工作流程等方面进行详细的分析和讨论,希望大家能够积极参与,共同为工地的顺利进行贡献自己的力量。
首先,我想和大家分享一下最近工地管理方面的一些情况。
在实际工作中,我们发现了一些管理上的问题,比如材料管理不够严格、施工进度不够明确等。
为了解决这些问题,我们已经采取了一些措施,比如加强对材料的管理、优化施工流程等。
希望大家能够在工作中多加注意,严格按照管理规定执行,确保工地的安全和顺利进行。
其次,安全生产一直是我们工作中最重要的环节。
在过去的工作中,我们也遇到了一些安全事故,这给我们敲响了警钟。
因此,我希望大家能够高度重视安全生产,严格执行各项安全规定,确保工地的安全。
同时,如果发现任何安全隐患,及时上报,及时整改,绝不马虎。
最后,我想和大家讨论一下工作流程的优化。
在实际工作中,我们可能会遇到一些工作流程不够顺畅的情况,这不仅影响了工作效率,也可能会导致一些问题的发生。
因此,我希望大家能够积极参与讨论,提出自己的建议,共同优化工作流程,提高工作效率。
总的来说,我们的工地管理、安全生产和工作流程等方面都存在一些问题,但我相信只要我们大家齐心协力,共同努力,一定能够克服困难,取得更好的成绩。
希望大家在接下来的工作中,能够更加努力,更加专注,为工地的顺利进行贡献自己的力量。
谢谢大家!以上就是今天例会的内容,希望大家能够认真对待,将会议精神贯彻到工作中,共同为工地的发展贡献自己的力量。
谢谢大家!。

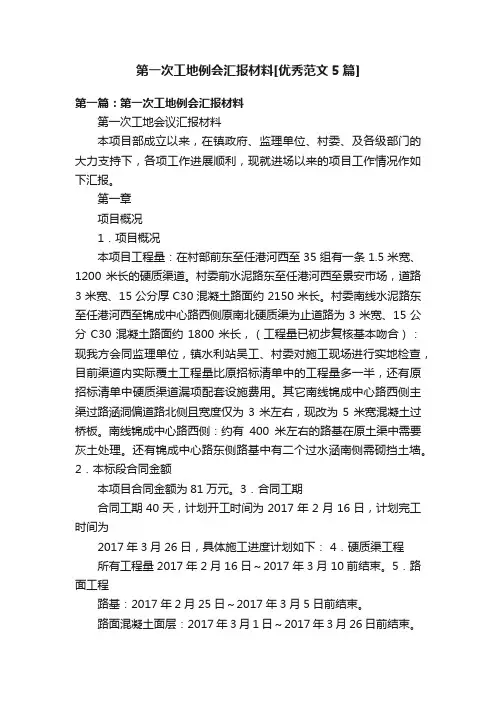

第一次工地例会汇报材料[优秀范文5篇]
![第一次工地例会汇报材料[优秀范文5篇]](https://img.taocdn.com/s3/m/0b766a25773231126edb6f1aff00bed5b9f373b4.png)
第一次工地例会汇报材料[优秀范文5篇]第一篇:第一次工地例会汇报材料第一次工地会议汇报材料本项目部成立以来,在镇政府、监理单位、村委、及各级部门的大力支持下,各项工作进展顺利,现就进场以来的项目工作情况作如下汇报。
第一章项目概况1.项目概况本项目工程量:在村部前东至任港河西至35组有一条1.5米宽、1200米长的硬质渠道。
村委前水泥路东至任港河西至景安市场,道路3米宽、15公分厚C30混凝土路面约2150米长。
村委南线水泥路东至任港河西至锦成中心路西侧原南北硬质渠为止道路为3米宽、15公分C30混凝土路面约1800米长,(工程量已初步复核基本吻合):现我方会同监理单位,镇水利站吴工、村委对施工现场进行实地检查,目前渠道内实际覆土工程量比原招标清单中的工程量多一半,还有原招标清单中硬质渠道漏项配套设施费用。
其它南线锦成中心路西侧主渠过路涵洞偏道路北侧且宽度仅为3米左右,现改为5米宽混凝土过桥板。
南线锦成中心路西侧:约有400米左右的路基在原土渠中需要灰土处理。
还有锦成中心路东侧路基中有二个过水涵南侧需砌挡土墙。
2.本标段合同金额本项目合同金额为81万元。
3.合同工期合同工期40天,计划开工时间为2017年2月16日,计划完工时间为2017年3月26日,具体施工进度计划如下: 4.硬质渠工程所有工程量2017年2月16日~2017年3月10前结束。
5.路面工程路基:2017年2月25日~2017年3月5日前结束。
路面混凝土面层:2017年3月1日~2017年3月26日前结束。
6.合同主体本项目建设单位为:河口镇人民政府。
监理单位为:江苏衡源项目工程管理有限公司,施工单位为:南通五建跃进建筑安装工程有限公司。
7.安全目标消除一切安全事故,消除一切机械设备事故,消除交通责任运输事故,创安全生产文明施工的标准化工地。
8.质量目标项目工程交工验收的质量评定为:合格 9.进度目标根据施工内容和工程特点,主体工程拟定二个重要的工期控制节点,即:2017年3月10日前完成硬质渠道工程;2017年3月底完成路面工程。

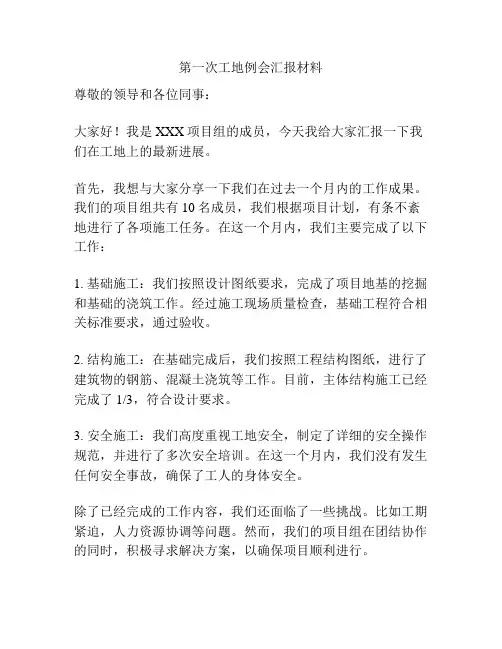

第一次工地例会汇报材料

第一次工地例会汇报材料
尊敬的领导和各位同事:
大家好!我是XXX项目组的成员,今天我给大家汇报一下我们在工地上的最新进展。
首先,我想与大家分享一下我们在过去一个月内的工作成果。
我们的项目组共有10名成员,我们根据项目计划,有条不紊地进行了各项施工任务。
在这一个月内,我们主要完成了以下工作:
1. 基础施工:我们按照设计图纸要求,完成了项目地基的挖掘和基础的浇筑工作。
经过施工现场质量检查,基础工程符合相关标准要求,通过验收。
2. 结构施工:在基础完成后,我们按照工程结构图纸,进行了建筑物的钢筋、混凝土浇筑等工作。
目前,主体结构施工已经完成了1/3,符合设计要求。
3. 安全施工:我们高度重视工地安全,制定了详细的安全操作规范,并进行了多次安全培训。
在这一个月内,我们没有发生任何安全事故,确保了工人的身体安全。
除了已经完成的工作内容,我们还面临了一些挑战。
比如工期紧迫,人力资源协调等问题。
然而,我们的项目组在团结协作的同时,积极寻求解决方案,以确保项目顺利进行。
最后,我想提醒大家的是,工地安全是我们的首要任务,希望大家能够时刻保持警觉并执行相关的安全措施。
以上就是我们项目组在过去一个月内的工作总结和现状汇报。
感谢大家的支持和关注,我们将继续努力,积极应对挑战,确保项目按时完成。
谢谢!。
第一次工地例会汇报材料范文

第一次工地例会汇报材料范文引言各位领导、同事,大家好!我是本月份的工地负责人,今天我来向大家汇报本月份的工作进展以及存在的问题。
本次汇报主要分为以下几部分:•工地总体情况•安全生产工作•技术进展•质量管理•阶段与下一步计划工地总体情况本月份,针对该工地的规划设计方案已经完成,相关设计文件和施工图纸经过认真的质检、评审,现已经上报至有关部门进行审批。
由于天气炎热,施工进展较慢,目前已经完成了基础部分的施工,并对基础部分进行了安全和质量检测。
为了保证施工的质量,我们在基础部分施工中特别注重了土方的排水和挖掘方法,保证土方的压实度和承载能力,同时,也加强了混凝土浇筑,特别留意了温度和湿度的影响。
因此,这一部分的施工顺利完成。
安全生产工作在这个建筑工地,我们非常注重安全生产工作,本月份,我们的安全部门进行了多次现场巡查,加强了施工安全教育,特别是在高处作业的过程中给予了重点关注,认真检查了脚手架、安全带、防护网等安全设施的设置情况,及时修复了发现的问题,严格保障了施工安全。
技术进展本月份,由于天气炎热,我们在施工中遇到了不少困难,施工速度有所减缓,然而我们并没有放弃,相反,我们加强了技术团队的沟通,针对遇到的困难及时采取适当措施,解决了挖掘、土方、混凝土浇筑等方面的问题,保证了施工质量。
质量管理本次汇报中,我想要重点提及的是质量管理方面。
在这个工地,我们高度重视施工质量,完善了全部施工过程的质量控制和质量检测流程,确保了每一道工序的顺利进行和适时修正。
在基础施工部分,我们重点关注了土方的排水和挖掘,增加了土方的承载能力。
在混凝土浇筑方面,我们精心调配了混凝土,掌握了浇筑的时间和湿度,保证了混凝土的内部结构和强度。
阶段与下一步计划在过去的一个月中,我们经历了很多,也学习到了很多,克服了种种困难,保证了工地的安全和施工的顺利进行。
在下一个月中,我们将继续保持对安全质量的高度关注,以保证施工全面、高效、协调,控制好风险,建设安全的工程。
工地例会汇报材料

工地例会汇报材料
尊敬的领导和各位同事:
大家好!我是XX工地的项目经理,今天我将向大家汇报本工地最近的工作情况和存在的问题,希望大家能够共同讨论解决方案,共同推动工地的建设进程。
首先,我要向大家汇报的是本工地最近的进展情况。
在上个月,我们工地的施工进度有了明显的提升,各项工程都在按计划进行。
土建工程已经完成了80%,钢结构安装工作也已经完成了60%,预计能够按时完成施工任务。
同时,我们也加强了安全管理和质量监督,确保了工地的施工安全和施工质量。
其次,我要向大家汇报的是工地存在的问题和困难。
在施工过程中,我们遇到了一些材料供应不及时的问题,导致了部分工程的延误。
同时,由于天气原因,施工进度也受到了一定的影响。
另外,工地管理中存在一些人员配备不足的情况,需要及时解决。
针对以上存在的问题,我们已经制定了解决方案和改进措施。
首先,我们将加强与供应商的沟通,确保材料供应的及时性和稳定性。
其次,我们将根据天气情况合理调整施工计划,确保工程进度不受影响。
同时,我们也将加强对工地管理人员的培训和配备,提高管理水平和效率。
最后,我要向大家提出的是对未来工作的展望和计划。
我们将继续加强工地的安全管理和质量监督,确保工程的安全和质量。
同时,我们也将加强与相关部门的沟通和协调,解决好工地存在的问题和困难,确保工程按时完成。
我们相信,在大家的共同努力下,本工地一定能够取得更好的成绩。
以上就是我对本工地最近工作情况的汇报,希望大家能够认真审议,提出宝贵意见和建议,共同推动工地的建设进程。
谢谢大家!
XX工地项目经理敬上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
怀太公路(X020)太湖段改造公路第一次工地例会议程和内容池州市交通建设工程监理有限责任公司怀太公路(X020)太湖段改造公路驻地监理组二零一二年十二月三日第一次工地会议包括以下议程和内容:1、会议由监理工程师主持2、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员以及分工;(施工单位项目经理,实际到场的安全、质量、技术负责人名单以及联系方式)3、建设单位介绍工程开工准备情况;4、承包单位介绍施工准备情况以及图纸审查情况和导线点、水准点、原地表复测成果;5、建设单位和监理工程师对施工准备情况提出意见和要求;6、监理工程师介绍监理规划的主要内容,向承包单位进行监理工作交底;7、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会的周期、地点及主要议题。
第一次工地会议纪要由项目监理机构负责起草,并经与会各方代表会签,项目监理工程师签发。
驻地监理组汇报内容:一、监理公司情况介绍:我公司是一家专业从事公路工程建设监理工作业务的公司,并有着多年丰富的从业服务经验。
在众多的项目工程实施过程中都得到了业主的一致好评和肯定。
二、驻地监理组前期准备工作情况:1.驻地建设已完成、规章制度已上墙、监理工作规划和(质量、安全)监理实施细则都已编制完成;2.监理人员已经按要求进场;3.熟悉图纸和招投标文件;三、对施工单位进场情况审查情况:1.项目部驻地建设已完成,规章制度已上墙;2. 施工人员善未按要求进场(试验人员和专职安全员未进场);3. 进场的施工机械只满足目前施工需要;4. 工地实验室未建立;5. 图纸审查和测量复测成果善未上报;6. 施工组织设计内容不完善、附件不齐。
四、驻地监理组承诺:根据工程的实际需要,可安排监理人员24小时全天候为施工现场服务。
监理单位可以随时调整甲方不满意的监理人员。
对施工现场采取巡视、平行检验,以及对重点部位和关键工序按照规定实施旁站监理等手段进行监理。
旁站项目主要包括:路基处理、路基填筑、基础回填、浇筑砼等重要部位。
五、驻地监理组的人员分工:六、监理的责任:1.安全责任。
工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理。
施工单位对建设工程安全生产承担主要责任;监理单位对建设工程安全生产承担监理责任。
2.质量责任。
(1)工程上使用的建筑材料、构配件、设备必须是合格的产品,不合格不允许进入施工现场。
(2)每道工序必须达标,不达标不能进行下道工序的施工。
(3)竣工工程必须达到使用功能和设计要求。
(4)强制条文的执行责任(包括危险性较大工程的强制性规定和建筑材料使用的强制性规定等)。
3.岗位责任。
对监理单位负责;不论是施工单位还是监理单位,都要对工程项目实行终身责任制,出现工程事故将追究法律和刑事责任,不因工作调动或退休而中止追究责任。
4.合同责任。
监理必须对业主负责,全面履行合同的约定。
如审查工程量,对施工进度、工程质量及投资进行控制,对工程进行隐检、见证、旁站、巡视等。
七、监理规划及监理程序:监理工作的依据是:工程建设文件,有关的法律、法规、规章和标准规范,监理委托合同,建设工程合同。
监理的工作内容即:投资控制、进度控制、质量控制;合同管理、信息管理、施工安全管理;协调建设单位和承包单位的关系。
1.投资控制原则:(1)进行工程计量。
监理工程师将按设计图纸核实已完工程量,未经专业监理工程师验收合格的工程量不予计量。
(2)签发付款证书。
承包单位统计经专业监理工程师验收合格的工程量,按施工合同的约定填报工程量清单和工程款支付申请表;专业监理工程师进行现场计量,按施工合同的约定审核工程量清单和工程款支付申请表,并报总监理工程师审定;总监理工程师签署工程款支付证书,并报建设单位。
(3)与建设单位、承包单位协商确定工程变更的价款。
在总监理工程师签发工程变更单之前,承包单位不得实施工程变更。
未经总监理工程师审查同意而实施的工程变更,项目监理机构不得予以计量。
(4)处理费索赔。
积极收集、整理相关资料,为处理费用索赔提供依据。
(5)审核竣工结算。
专业监理工程师审核承包人报送的竣工结算报表,总监理工程师审定竣工结算报表,与建设单位、承包单位协商一致后签发竣工结算文件和最终的工程款支付证书。
2.进度控制原则:(1)按施工合同规定的工期目标控制工程进度(2)抢工程进度不得有损工程质量和施工安全。
(3)应用动态控制方法主动控制工程进度。
3.进度控制方法:(1)审查承包单位编制工程总进度计划,审查工程总进度计划中的项目是否有遗漏,计划安排是否合理。
(2)审查承包单位编制月进度计划,使承包单位能在合理的状态下施工。
(3)审查总、分包单位分别编制的各施工进度计划之间是否协调,专业分工与计划衔接是否明确合理。
(4)定期地、经常地收集由承包单位提交的有关进度报表资料。
(5)由驻地监理人员现场跟踪检查建设工程的实际进展情况。
(6)由监理工程师定期组织现场施工负责人召开现场会议,获得建设工程实际进展情况,了解施工过程中的潜在问题。
(7)建立进度协调会议制度,及时协调、解决影响工程进度的各种因素。
(8)计划实施中,监理对承包单位的实际工程进度进行跟踪监督,实施动态控制,如果实际进度滞后于计划进度,协助承包单位采取措施挽回工程进度。
4.质量控制原则:(1)监理单位将依据工程建设文件、设计文件、国家及政府有关部门颁布的有关质量管理方面的法律、法规性文件、有关质量检验与控制的专门技术法规性文件,尤其是强制标准的规定,对工程项目的施工进行全过程、全方位的质量监督、控制和检查,监督承包单位全面实现施工合同中约定的工程质量标准。
(2)质量控制应以预防为主,预防与跟踪控制结合的原则。
5.质量控制方法:(1)对施工组织设计的审核。
在施工单位进行建筑施工过程中,施工组织设计是施工单位指导施工全局、统筹施工全过程的重要技术文件。
督促施工单位在施工准备阶段编好施工组织设计,并经施工单位技术总负责人审核批准后,提交监理单位审核。
要求施工单位在编写施工组织设计时,根据自身的实际情况和现场实际条件进行编写,并在施工中严格执行,如有变动应取得项目监理的核准。
对技术复杂或采用新技术、新材料、新工艺的分项工程要编写专项施工方案,并报有关部门审批。
(2)对工程项目的人、机、料、法、环诸因素进行全面的质量控制,监督承包单位的质量保证体系是否落实到位并正常发挥作用。
(3)严格分包单位资质审核制度。
总承包单位选定分包单位后,须将分包单位的资质材料及分包合同报监理单位审查。
未经监理单位审核同意的分包单位不得进入现场施工。
如发现分包单位所报资质资料有伪造不实的情况,或实际施工过程中发现分包单位不具备承担分包工程能力时,监理单位可提出辞退分包单位,总包单位应予执行。
(4)严格要求承包单位执行材料试验、设备检验及施工试验制度。
(5)建筑材料、构配件和设备必须具备出厂合格证或质量证明文件、材质和性能试验单,有些材料(如水泥、钢筋、防水材料等)还应具备复试合格证明书,监理可随时进行抽查,并按照有关规定执行监理见证取样送检制度。
坚持不合格的产品不得用于工程,不合格产品及时清除施工现场。
(6)建立工程隐检、预检、检验批、分项、子分部、分部验收制度。
1)监理工程师在施工现场进行有目的、有计划地巡视,针对工程实际情况,明确施工过程的关键工序、关键部位和关键控制点。
在巡视中及时发现并纠正不符合设计文件及施工验收规范的质量问题。
2)监督施工单位认真做好自检、复检、交检、抽检等工作。
3)对于隐检工程的验收,施工单位应在自检合格后,填报有关报表及检查记录,报监理工程师,监理工程师对报验资料进行审查合格后,施工单位的专职质检员及相关施工人员应随同监理工程师一起到场进行验收。
经检查质量合格并经监理工程师签认的,可以进入下一道工序的施工,否则,不得进入下一道工序。
(7)以检验批质量保证分项工程质量,以分项工程质量保证子分部工程质量,以子分部工程质量保证分部工程质量,以分部工程质量保证单位工程质量。
7.对工程资料的管理:施工单位要在每月监理例会前一天将月进度计划和施工月报上报驻地监理组;报表和工程资料管理要规范,内容要准确,上报要及时,上报要与施工进度一致,填报日期要真实,不得随意填写或涂改填报日期。
8.对安全工作的要求:(1)安全工作是各项工作的重中之重,无论如何强调都不过分,并应以预防为主。
出现安全事故不能瞒报,应及时上报,并应及时启动应急预案采取应对措施。
(2)本工程的安全目标是不发生人员伤亡事故和质量事故。
(3)施工单位编写的施工组织设计和专项施工方案中必须有安全技术措施和应急预案的内容。
(4)施工单位必须在安全防护、临时用电、起重机械、桩基工程、深基坑开挖、脚手架工程、模板工程等施工前,编制详细的专项施工方案,并报监理单位。
(5)对危险性较大的工程如桩基工程、深基坑开挖等必须编制专项施工方案,并组织专家进行论证,要定期对基坑边坡位移及沉降进行检测,并形成记录。
(6)对危险性较大的工程在施工前必须根据安全专项施工方案的内容对作业人员进行有针对性的安全技术交底。
(7)施工现场要成立安全领导小组。
安全领导小组成员应由建设单位项目办,驻地监理组,工程项目部组成。
(8)安全领导小组负责明确专(兼)职安全员的工作职责范围。
(9)施工现场劳务人员每50人必须设1名专职安全员,施工现场每个劳务企业不足50人的至少设一名专职安全员。
班组长必须承担兼职安全员职责,每班作业班组必须设1名兼职安全员。
专(兼)职安全员必须切实负起责任对不安全隐患应及时处理、及时汇报。
(10)施工单位要每周进行一次施工现场的安全检查,检查内容包括安全防护、临时用电、起重机械、脚手架、施工防汛、消防设施等,要有检查记录并报监理单位。
(11)驻地监理组要组织相关单位进行有针对性的安全专项检查,每月不少于一次。
(12)施工作业人员进场前必须经过安全教育培训,未经安全教育培训或培训不合格的不得进场施工。
(13)特殊工种作业人员必须持证上岗,岗位证必须报监理单位审查。
(14)要做好施工现场防扬尘工作,做好路面硬化和洒水降尘、土方覆盖、出场车辆清洗、垃圾定点存放等工作。
最后,我驻地监理组将认真、全面地履行监理合同的约定,尊重项目办的意见,严格执行国家的有关规范、标准,遵守国家的法律、法规和监理人员守则,与项目办、施工单位风雨同舟、荣辱与共、同心协力、保质保量按时圆满完成“怀太公路改造工程”,交给建设单位一个完美的答卷。
谢谢!。
