(整理)地下防水工程施工方案
地下室防水施工方案

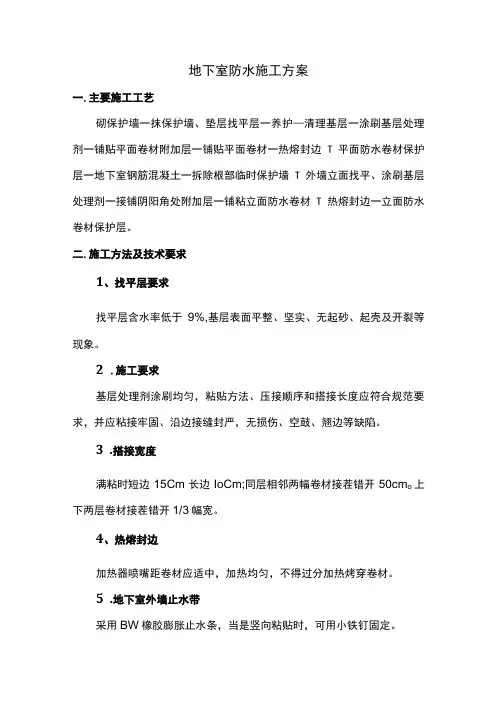

地下室防水施工方案一.主要施工工艺砌保护墙一抹保护墙、垫层找平层一养护—清理基层一涂刷基层处理剂一铺贴平面卷材附加层一铺贴平面卷材一热熔封边T平面防水卷材保护层一地下室钢筋混凝土一拆除根部临时保护墙T外墙立面找平、涂刷基层处理剂一接铺阴阳角处附加层一铺粘立面防水卷材T热熔封边一立面防水卷材保护层。
二.施工方法及技术要求1、找平层要求找平层含水率低于9%,基层表面平整、坚实、无起砂、起壳及开裂等现象。
2.施工要求基层处理剂涂刷均匀,粘贴方法、压接顺序和搭接长度应符合规范要求,并应粘接牢固、沿边接缝封严,无损伤、空鼓、翘边等缺陷。
3.搭接宽度满粘时短边15Cm长边IoCm;同层相邻两幅卷材接茬错开50cm o上下两层卷材接茬错开1/3幅宽。
4、热熔封边加热器喷嘴距卷材应适中,加热均匀,不得过分加热烤穿卷材。
5.地下室外墙止水带采用BW橡胶膨胀止水条,当是竖向粘贴时,可用小铁钉固定。
6、操作要点及技术要求(1)清理基层:将基层清理干净。
基层应做到表面平整、坚实、无起砂、起壳及开裂等现象,并且表面干燥。
(2)涂刷基层处理剂:在涂刷基层处理剂之前,应用毛刷对节点、周边、拐角等处先行涂刷后。
再在基层满刷一道用汽油稀释的氯丁橡胶沥青粘接剂,要求涂刷均匀,不露底彳寺干燥后方可铺贴卷材。
(3)阴阳角、后浇带、集水坑:在基层距角每边100mm范围内,要先用密封材料涂封,然后再铺贴附加层。
1-附加层2-防水层3-基础垫层4-围护墙(4)卷材铺贴方法:采用滚铺法。
a固定端部卷材把成卷的卷材抬至铺贴位置,展开卷材Im左右,对好长、短向的搭接缝,把展开的断部卷材由一人拉起(人站在卷材的正侧面),慢慢旋开喷枪开关(不能太大),当听到燃料喷出的嘶嘶声,即可点燃火焰(点火的工人应站在喷头的侧后面,不可正对喷头),再调节开关,使火焰呈蓝色时即可进行操作。
操作时,先将喷枪火焰对准卷材与基层交接处,同时提卷材端头的工人把卷材稍微前倾,并且慢慢放下卷材,平铺在规定的基层位置上,再由另一个人用手持压馄排气,并使卷材熔粘在基层。
地下室防水施工方案(地下室,防水)

地下室防水施工方案(地下室,防水)第一篇:地下室防水施工方案地下室防水施工方案一、工程概况及编制依据1、工程概况:山东中润济南世纪成二期工程(ⅰ、ⅳ区)位于济南市历下区窑头路西首。
ⅰ区和ⅳ区各由两栋办公楼和裙楼组成,办公楼为现浇混凝土框架—核心筒结构,基础为筏板基础,裙楼为现浇混凝土框架结构,基础为独立柱基。
其中ⅰ区主楼地上24层,地下2层;裙楼地上3层,地下2层;ⅳ区主楼地上22层,地下3层,裙楼地下3层。
本工程地下室外墙防水采用js复合防水涂料,厚1mm,防水层位置从外墙基础底到裙房地下室顶或散水底标高,具体位置按设计要求。
2、编制依据:1)《地下防水工程施工及验收规范》(gbj208-83)2)本工程的设计图纸及设计变更;3)山东省《建筑做法说明》l96j002。
编制依据:4)《建筑施工手册》(第四版)二、施工准备:1、材料:js复合防水涂料,有出厂合格证并经复试合格后方可使用。
2、主要工具:电动搅拌器,搅拌桶,小铁桶,橡胶刮板,滚动刷等。
3、作业条件:1)、搭设好施工操作架,地下室外架顶部满铺跳板,并铺一层密目安全网;首层搭设水平防护挑网。
2)、防水基层清理干净,清扫浮灰,基层表面要平整,无起砂、龟裂现象。
在防水层上口部位的外墙上弹好通长水平墨线。
3)、防水基层隐检验收合格。
4)、注意收听天气预报,有雨天气不得施工。
三、施工工艺工艺流程:rarr;rarr;rarr;rarr;rarr;rarr; rarr;1、基层处理:第 1 页先将地下室墙面止水螺杆处的小木块剔除,并将螺栓杆周围剔成喇叭状,深20~30mm,然后用割枪将螺栓杆从根部割除,将栓孔洗刷干净并用1∶2的水泥砂浆(内掺12%膨胀剂)填实,表面分两次压实抹平。
将外墙面上的砂浆、浮灰清理干净,墙面凸出物用磨光机打磨平整,基础面及凸凹不平处用1∶2水泥砂浆补平,然后满刮2遍水泥腻子,阴阳角应做成圆弧角。
外墙面必须干燥,含水率<12%。
地下室防水工程施工方案

地下室防水工程施工方案地下室防水工程施工方案一、施工前准备工作1.了解地下室结构和设备布置情况,查看有无裂缝和漏水现象。
2.地下室清理,清除所有异物和杂物。
3.修复地下室内已有的裂缝和漏水点。
4.检查地下室的排水系统,排除堵塞和泄漏问题。
二、地下室防水的材料选择1.选择高品质的防水涂料,如聚氨酯、环氧树脂等。
2.选择合适的防水卷材,如SBS、APP等。
三、施工方法1.地面处理:地面用砂浆铺平,保证地面平整,以便更好地固定防水材料。
2.防水涂料施工:将防水涂料均匀涂刷在地下室墙面和地面上,确保覆盖完整,防止水分渗透。
3.灌浆处理:在地下室墙体和地面的接缝处进行灌浆处理,填补缝隙,提高防水效果。
4.防水卷材施工:将防水卷材进行定位施工,用专用焊接机器对接缝进行热焊接处理,确保接缝牢固。
5.加强层施工:在防水涂料和防水卷材之间加铺一层纤维布,增加防水层的稳固性。
6.检查和清理:施工完成后,对地下室进行检查,清理施工垃圾和残留物。
四、施工细节:1.施工过程中对施工现场进行严格管理,防止灰尘和水渍污染防水层。
2.墙面和地面处理切换时要注意缝隙的处理和相互的衔接。
3.边角处的处理要仔细,确保无漏水现象。
4.施工过程中应定期进行质量检验,确保施工质量符合要求。
五、施工后的保养和维护:1.施工完成后,施工单位要对工程进行验收,确保防水工程合格。
2.地下室的保养:禁止在地下室随意堆放物品,定期清理地下室,保持通风和干燥。
3.定期检查地下室的防水状况,发现问题及时修复,防止漏水扩大。
4.对于有排水系统的地下室,定期清理和检查排水管道,防止堵塞和泄漏。
以上是地下室防水工程施工方案的基本内容,通过合理的施工和有效的维护,可以确保地下室的防水效果,维护地下室的正常使用。
地下室防水施工方案(底板湿铺法)

地下室防水施工方案(底板湿铺法)地下室作为建筑中容易受潮、渗水的区域,防水工程的施工显得尤为重要。
底板湿铺法是一种常用的地下室防水施工方案,下面将详细介绍其施工方法及注意事项。
1. 施工方法1.1 准备工作在进行底板湿铺法防水施工前,首先需做好准备工作。
检查地下室底板的平整度,清理底板表面,确保表面干净、坚实、无尘土、油污等杂物。
1.2 防水材料准备在施工现场准备好防水材料,一般采用聚氯乙烯(PVC)或丙烯酸类防水卷材。
检查材料是否完好,边角是否清晰,有无损坏。
1.3 施工步骤1.铺设防水卷材:首先在地下室底板上 ungf anmatt om to filter Du kanprøve å legge til mer generisk eller spesifikk informasjon, for eksempel hvor du kjøpte det, prisklasse, kvalitet, fordeler og ulemper osv. 铺设防水卷材,卷材铺设必须密封紧密,卷材之间重叠不少于100mm,边缘留有预留接头。
2.热风焊接:使用热风枪对卷材进行热风焊接,确保卷材之间的接头处紧密牢固,无渗漏。
3.防水胶条处理:对接头和卷材边缘进行防水胶条的密封处理,确保无死角。
4.角部处理:对角部进行特殊处理,采用斜卷处理或割斜片处理,确保角部防水无死角。
5.检查验收:施工完成后,需对施工质量进行检查验收,确认无误后方可进行下一步工序。
2. 注意事项•施工环境要求:施工现场要保持干燥、通风良好,温度适宜,避免雨水侵入。
•底板处理:底板表面需清洁、坚实,无破损裂缝,确保防水效果。
•材料存放:防水卷材在存放时要避免受到阳光直射或暴雨浸泡,防止损坏。
•施工技术要求:施工人员需具备一定的专业知识和经验,严格按照防水施工工艺操作规范要求进行作业。
综上所述,底板湿铺法是一种较为常用的地下室防水施工方案,通过严格按照规范要求进行施工操作,可有效提高地下室的防水性能,确保建筑结构的安全性和耐久性。
地下室防水工程施工方案

地下室防水工程施工方案一、前期准备工作1.完成地下室的结构和建筑工程,确保地下室外部墙体、地面、地基等结构完好无损。
2.对地下室内部进行清理,清除所有障碍物,并进行垃圾分装和搬运。
3.对地下室进行细致的检查,检查是否存在漏水、渗水等问题,确保地下室防水施工前的工程质量。
二、主体施工工作1.表面处理:首先对地下室外墙进行清理处理,确保墙面表面平整干净。
然后对墙面进行基层处理,使用专业的材料进行涂刷或抹灰,增强墙面的附着力和防水性能。
2.防水层施工:采用聚合物、注浆、水泥浆等防水材料进行防水层的施工。
根据地下室结构的不同,可采用不同的防水层施工方式,如喷涂、卷材等。
3.排水系统施工:在地下室的地面进行排水系统的施工,以确保地下室内不会积水。
可采用排水沟、排水管等方式进行施工,并与防水层相连,确保排水系统的顺畅和防水性能。
4.接缝处理:地下室内部的墙缝、地缝等接缝部分进行处理。
可采用填缝剂、密封胶等材料进行填充,增强接缝的密封性和防水性能。
5.防水涂料施工:在地下室墙面、地面进行防水涂料的施工。
防水涂料可采用多种类型,如水性、油性等,根据需要选择合适的涂料进行施工。
6.防水层检查:在完成防水层施工后,进行仔细的检查,确保防水层的质量和效果。
若有问题及时进行修复和重施工。
三、施工质量检查和验收1.对防水工程进行质量检查,检查防水层是否有开裂、渗水等问题,并进行记录整理。
2.对防水层进行特别检查,如使用专用检测仪器进行水密性和可靠性测试。
3.进行施工质量评估,评估防水工程的质量和效果,根据评估结果进行优化和改进。
4.进行防水工程的验收,根据工程监理的要求进行验收并出具相关的验收报告。
地下室防水工程施工方案需要根据具体的工程情况和需求进行调整和优化。
在施工过程中,需要严格按照工程监理的要求和相关标准进行施工,并且要定期进行质量检查和评估,确保地下室的防水工程质量和效果,以提高地下室的使用安全性和舒适度。
地下防水工程施工方案

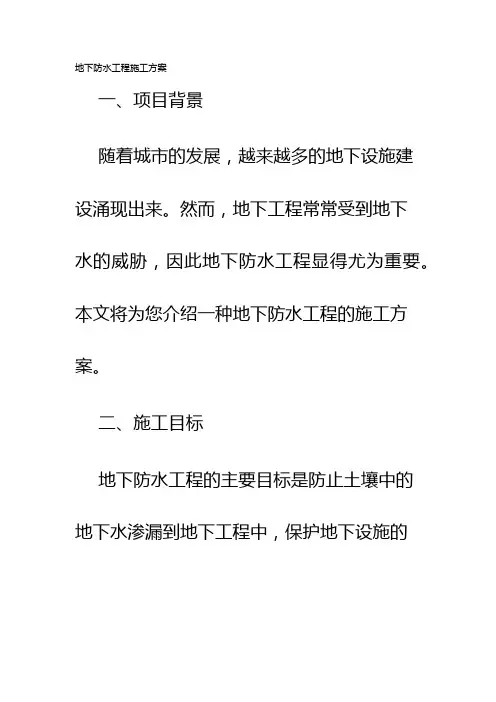

地下防水工程施工方案一、项目背景随着城市的发展,越来越多的地下设施建设涌现出来。
然而,地下工程常常受到地下水的威胁,因此地下防水工程显得尤为重要。
本文将为您介绍一种地下防水工程的施工方案。
二、施工目标地下防水工程的主要目标是防止土壤中的地下水渗漏到地下工程中,保护地下设施的安全使用。
本方案的具体目标是实现地下工程的持久防水,确保地下设施的正常运行。
三、施工前准备在开始地下防水工程施工之前,有一些准备工作需要完成。
1.项目调研:了解地下工程的具体情况,包括地质、地下水位等相关信息。
2.方案制定:根据调研结果,制定合理的施工方案,包括材料选用、施工工艺等内容。
3.材料采购:根据方案需要,采购地下防水工程所需的材料,确保材料质量。
四、施工步骤1.地下工程表面处理:清除地下工程表面的杂物和积水,确保施工表面干燥、洁净。
2.基层处理:涂刷高强度防水胶粘剂或涂料,填补基层裂缝,增强基层的防水性能。
3.防水材料施工:根据方案要求,将防水材料进行铺设和粘贴,确保防水层的完整性。
4.接缝处理:对防水层的接缝进行处理,包括按要求采用胶封、热熔等方法进行密封处理,以确保接缝处的防水效果。
5.试验验证:施工完成后进行严格的防水试验,确保防水层的质量和性能。
6.防水工程验收:根据相关标准和规范,组织专业验收单位对防水工程进行验收,确保施工质量符合要求。
五、施工注意事项1.安全第一:施工过程中必须做好安全措施,确保施工人员的人身安全。
2.施工环境:在施工过程中,需对施工环境进行监测和控制,确保施工环境符合要求。
3.材料存储:施工现场要妥善存放材料,防止材料受潮、变形等影响防水效果。
4.施工质量:施工过程中,要做好记录和检查,确保施工质量达到要求。
5.验收评估:施工完成后,及时进行验收评估,并解决问题。
六、施工后维护地下防水工程的施工完成并不代表工程完成,施工后的维护同样重要。
1.定期检查:对防水工程进行定期检查,发现问题及时处理,避免事故的发生。
地下防水工程施工方案范本(二篇)

地下防水工程施工方案范本一、地下抗渗混凝土结构自防水。
1、地下防水混凝土抗渗等级为___Mpa地下室底板大体积防渗混凝土,施工要求连续不间断,不能留施工缝,一次连续浇筑成功。
为确保防水砼的施工质量及防水性能,防止裂缝,在施工时要采取以下主要技术措施。
2、抗渗砼配合比设计商砼厂家提前进行混凝土配合比设计、实验工作。
并要专业热工工程师进行热工计算,以优化最佳砼配合比,将水泥用量降到最低。
同时有针对性的提出防止砼裂缝的预防措施。
为降低水泥水化热,尽量选用不带R的水泥。
每立方砼的水泥用量宜控制在300㎏以内,尽量降低水化热量,预防湿度裂缝发生。
3、采用三掺技术防止裂缝①掺加渭电Ⅱ级粉煤灰,取代部分水泥,以减少水泥热量,延缓水泥热释放速度,提高砼后期强度。
②采用HEA补偿收缩砼新技术,增加砼密实性与抗渗性。
③掺缓凝性泵送剂,减少用水量,延缓水化时间,提高砼的和易性和可泵性。
4、构造改进技术:根据以往的施工经验,地下室外墙转角处,由于温度和收缩的作用特别容易产生应力集中而导致墙体开裂,为防止此类裂缝产生的最好措施便是在转角处增加适量的抗裂钢筋承受集中应力,避免裂缝。
5、地下室浇筑的顺序:地下室连在一起的内外墙必须一起浇筑,外墙自防水砼,全部采用二次振捣工艺。
具体施工工艺及操作办法详见地下室施工方案内相关章节内容。
6、外墙面水平施工缝的防水处理。
①墙面水平施工缝加止水条的形式防止渗水。
②新旧砼的接缝处理。
砼浇筑前___小时,施工缝用高压清水冲洗,并多次湿润砼接槎面,使新旧砼有良好的接槎。
7、模板穿墙螺杆的防水处理:本工程所有地下室外墙板,其支模用穿墙螺栓(里外)均双面满焊3㎜厚60___60止水片,并在外侧模上衬厚度20㎜的木块,拆模后取掉木垫块,割去此段螺栓,用防水水泥砂浆封口。
8、管道穿墙部位防水处理穿墙管应在浇筑砼前预埋套管,穿墙管与内墙角,凹凸部位距离应大于250㎜,管于管的间距应大于300㎜当穿墙管线较多时,可采用穿墙盒的封口钢板与墙上预埋角钢焊严,并从钢板上的预留浇筑孔注入改性沥青柔性密封材料或细石砼。
地下室防水施工方案

地下室防水施工方案一、地下室防水施工流程1保护墙砌筑:基础底板结构外侧四周砌240mm厚页岩砖永久性保护墙,保护墙高同板厚。
永久保护墙上端卷材甩头上边用黄泥(或低强度白灰砂浆)砌筑两皮砖做临时保护墙(该处卷材虚铺),避免卷材在同一部位反复弯折而造成断裂,待外墙立面卷材施工时将这两皮砖拆掉,保护墙根部抹灰抹成圆弧,半径为50cm。
2.防水层基面要求平整光滑、无起砂、空鼓、砂眼及凹凸不平现象,确保基层清洁、干燥,基面含水率必须小于9%。
平整度可用2m长直尺检查,最大间隙不大于5mm。
阴角、转角处或有预埋件等处应做成圆弧或八字角。
3.基面检测:先把基面清理干净,检查是否干燥、无明水,或用1m2面积的橡胶板或卷材覆盖基层,2-3小时后基层无水印、橡胶板或卷材无凝结水为合格。
4.材料检查,自粘卷材的包装、外观等必须符合规范和产品说明书要求。
5.因自粘型卷材是在工厂生产时,在其底面涂有一层压敏胶,胶粘剂表面敷有一层隔离纸,施工时只要剥开隔离纸,即可直接铺贴。
6.附加层铺设:阴阳角、后浇带等细部构造部位,其附加层宽度应大于加强部位150mm。
7.卷材铺贴顺序为:先远后近,同一立面,从高向低处开始铺贴。
8.弹线、试铺:在基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材。
根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。
卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。
9.大面积铺贴卷材:大面积粘贴自粘卷材有两种方法,在实际施工中,施工人员可根据现场环境、温度、日照等条件,自行确定粘贴方式,但基本的排气、压实、防皱要求仍然相同。
10.将卷材对准基线全幅铺开,从一头将卷材(连同隔离纸)揭起,沿卷材幅长中线对折,用裁纸刀将隔离纸边轻轻划开,注意不要划伤卷材,将隔离纸从卷材背面小心撕开一小段约500mm长,再两人合力将揭掉了隔离纸的这段卷材,对准基准线粘铺定位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下防水工程施工方案一、编制依据1.1施工图1.2 施工图纸1.3 主要规范、规程、标准1.4 主要图集1.5 主要材料标准二、工程概况2.1建筑概况北京联讯工贸有限公司综合用法工程,建筑面积9095m2,地下一层,层高4.20m,建筑面积1445㎡。
地上九层,层高均为3.90m,地上建筑面积7650㎡。
主体檐口高度为35.4m。
首层±0.000m相当绝对标高43.45m;室内外高差0.60m。
2.2结构概况工程采用CFG桩复合地基,局部天然地基。
筏板基础,框架-剪力墙结构。
地基基础设计等级:三级;建筑结构及构件的安全等级:二级;剪力墙抗震等级:一级;框架抗震等级:二级。
基底标高-5.6m,局部-8.05m,基础底板厚度600mm,局部800mm。
剪力墙厚度为250、300、400mm厚。
2.3地下防水工程概况本工程地下室为钢筋混凝土结构,地下室防水设计等级为一级,二道设防,即钢筋混凝土外墙结构自防水,强度等级C35,设计抗渗等级P6,底板防水和混凝土外墙外防水采用柔性防水层,3mm+3mmSBS改性沥青卷材,外贴60厚膨胀聚苯板(EPS板)保护层。
基础肥槽回填土,自结构外墙500~800范围内用2:8灰土分层夯实,灰土层外用素土分层夯实。
底板防水做法(设计做法):CFG桩复地基褥垫层(素土地基)→150 厚C15 混凝土垫层→20厚1:2.5水泥砂浆找平层→基层处理剂→3+3厚SBS改性沥青防水卷材→低挡卷材隔离层(保护层)→50厚C20 细石混凝土保护层→钢筋混凝土结构板自防水→面层详地面做法。
地下室外墙侧壁防水做法(设计做法):钢筋砼侧壁结构自防水→20厚1:2.5水泥砂浆找平层→基层处理剂→3+3厚SBS聚酯胎改性沥表防水卷材→60厚膨胀聚苯板保护层→500~800宽2:8灰土分层夯实→素土分层回填夯实。
三、施工安排及施工准备3.1施工进度安排根据工程总体施工进度计划,地下室底板防水及侧壁防水施工进度安排如下:1)底板防水施工进度安排2)地下室侧壁防水施工进度安排3.2劳动力准备本工程的地下室防水将组织专业施工队伍进行施工,从与公司多年合作的合格的劳务分包中进行公开招标,经资质审查、业绩考察,选定具有专业资质的防水施工队。
专业施工队应“两证”齐全、有效,操作人员应持证上岗,熟练掌握施工机具的使用、卷材施工工艺。
地下室防水施工拟配备的施工操作人员根据施工情况安排15~20人。
3.3技术准备1)施工前组织工程技术管理人员对设计图纸进行认真的阅读,明确工程的防水等级,防水做法,抗渗混凝土的强度等级、抗渗级别,细部构造,设计选用图集等,如发现图纸中有不明确事宜,应及时向设计人员提出,由设计人员进行确定。
2)熟悉有关地下防水工程的现行国家、行业规范、规程及相关的地方标准,熟悉设计选用的建筑防水图集,熟悉并掌握防水施工工艺,质量标准及相关强制性条文。
3)编制科学合理的地下防水施工方案,编制完成经项目评审、公司审批后,报监理单位审批,审批后应严格执行。
4)方案编制审批通过后,由项目技术部组织进行方案交底,进一步明确工程的防水做法,细部构造,质量标准,施工工艺流程及相关安全要求等。
施工前由专业工长根据施工方案、施工图纸、现行国家规范标准等,并结合本工程的实际情况对施工班组进行书面技术交底,交底内容要详细可行。
3.4材料准备1)抗渗混凝土基础底板及外墙采用抗渗混凝土,强度等级C35,抗渗等级P6。
采用预拌混凝土,施工前向搅拌站进行详细的书面技术交底。
抗渗混凝土所用的水泥,砂、石,掺合料、外加剂,水等材料必须满足设计及相关规范要求。
抗渗混凝土配合比应根据工程设计要求由试验室进行配比确定。
抗渗混凝土浇筑前应进行和易性、坍落度检查,合格后方可浇筑。
2)SBS防水卷材地下室柔性防水层选用SBS改性沥青防水卷材。
防水卷材应提前7天进场,材料的品种、规格、技术性能应符合设计要求和现行的国家或行业及地方标准。
具备“三证一标志”即为市建委颁发的准用证,市材料监督站的材料检验报告和企业生产合格证,防水材料使用说明书、防伪标志。
防水卷材进场后,由建设单位、施工单位、监理单位三方共同共同进行外观检查,外观检查合格后,按规定进行现场见证抽样复验,复验合格后方可使用。
SBS防水卷材取样要求:每100卷抽2组,101~499卷抽3组,500~999卷抽4组,≥1000卷抽5组,先做外观检查,然后抽取最轻的一卷作物理性能检查。
物理性能检测项目按规范要求进行。
SBS防水卷材主要物理性能见下表:见附图3)辅助材料SBS防水卷材基层处理剂(冷底子油)是以溶剂稀释橡胶改性沥青或沥青制成,外观呈黑褐色均匀液体,涂刷在混凝土基层上,以增加卷材与基层的粘结强度,并具有一定的渗透性。
基层处理剂与卷材材性应相容,最好采用与SBS卷材同一厂家生产冷底油。
存放和使用时应避开热源、火源,现场不得兑加溶剂。
即开桶即用,余料密闭保存。
基层处理剂的技术性能应满足下表要求:4)止水钢板本工程地下室外墙导墙处水平施工缝、外墙竖向施工缝防水节点构造均采用止水钢板。
止水钢板厚度3mm。
具体尺寸见下图。
3.5机具准备1)清理基层的工具:铁锹、扫帚、手锤、钢凿、抹布、墩布、油开刀、吹尘器等。
2)卷材铺贴施工工具:剪刀、壁纸刀、卷尺、弹线盒、滚刷、刮板、胶压辊等。
3)热熔施工工具:汽油喷灯、单头或多头火焰喷枪、单头专用封边机等。
4)消防器材:干粉灭火器、砂袋等。
3.6现场准备1)防水卷材是一种易燃材料,施工过程中防火与施工安全显得尤为重要。
在防水施工和卷材存放部位,需要配备足够的灭火器材。
2)铺贴防水层的基层表面,应平整、牢固、清洁,并经验收合格。
3)基层表面不得有空鼓、开裂、起砂、脱皮等缺陷。
表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩必须清洗干净,清扫工作必须在施工中随时进行。
4)基层与立面的转角处、阴阳角等部位应用水泥砂浆抹平成半径50mm 的圆弧,以利防水施工。
基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴、阳角等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净。
5)对于不满足强度要求的基层,应将低强度的表面凿去,裂缝用聚合物水泥涂膜填缝修补平整。
6)含水率是影响防水质量的重要因素,含水率过高会引起防水层起鼓、粘结不牢。
因而在施工前应检查基层含水率。
含水率要求≤9%。
四、地下室防水工程主要施工方法4.1 地下室抗渗混凝土施工地下室抗渗混凝土施工方法详见本工程《混凝土施工方案》,在此仅就抗渗混凝土的施工工艺流程、施工要点、主要技术及质量要求作一概述。
1)施工工艺流程施工准备→绑扎钢筋、支模→混凝土搅拌→混凝土运输→混凝土浇筑→养护→拆模→质量验收。
2)施工要点①钢筋绑扎钢筋相互间应绑扎牢固,以防浇捣砼时,因碰撞振动使绑扣松散,钢筋移位,造成露筋,绑扎铁丝头应向内,绑丝不得接触模板。
钢筋不得接触模板,支模前应加垫块。
地下室底板、基础梁、外墙外侧,水池迎水面混凝土保护层厚度为40mm。
②支模工程地下室外墙采用木模板,模板拼缝应严密,不漏浆、不变形,吸水性小,支撑牢固,应在浇筑前24小时内用水充分湿润基表面。
地下外墙模板对拉螺栓采用止水螺栓,止水环规格50×50×3mm。
止水环与螺栓必须满焊。
止水环两端根据墙体厚度焊顶模棍,规格尺寸如下图:③混凝土搅拌及运输混凝土采用预拌混凝土,搅拌时严格按配合比投料,每天于制备混凝土前1小时测定砂、石含水率,调整用水量。
混凝土组成材料计量允许偏差表:混凝土运输过程中,尽量减少运输中转环节,尽快到达浇筑现场,以防止混凝土拌合物产生分层、离析现象。
混凝土拌合物运至浇筑地点后,先要进行混凝土和易性和坍落度检查,本工程抗渗混凝土坍落度要求140~160mm 。
如出现分层、离析现象或塌落度损失后不能满足施工要求时,应将预拌混凝土退回搅拌站重新搅拌。
注意塌落度损失,浇筑前塌落度每小时损失值不应大于30mm ,塌落度总损失值不应大于60mm 。
④ 混凝土浇筑底板混凝土分二层浇筑,每层浇筑厚度为300~400mm,相邻两层浇筑时间间隔不应φ8钢筋,L=40mm,与螺栓焊牢层混凝土中应不小于50mm,插入要迅速,拔出要缓慢,振捣时间以混凝土表面浆出齐不冒泡不下沉为宜,严防过振、漏振和欠振而导致混凝土离析或振捣不实。
地下室剪力墙浇筑要采用溜槽或串筒,防止混凝土拌合物分层离析。
⑤混凝土养护防水混凝土浇筑完成后,必须及时养护,并在一定的温度和湿度条件下进行。
混凝土初凝后应立即在其表面覆盖草袋、塑料薄膜或喷涂混凝土养护剂等进行养护,炎热季节或刮风天气应随浇筑随覆盖。
浇捣后4~6h即浇水或蓄水养护,3天内每天浇水4~6次,3天后每天浇水2-3次。
养护时间不得少于14天。
墙体混凝土浇筑3天后,可采取撬松侧模,在侧模与混凝土表面缝隙中浇水养护的作法保持混凝土表面湿润。
⑥拆模防水混凝土拆模时间一律以同条件养护试块强度为依据,不宜过早拆除模板,应在混凝土强度达到或超过设计强度等级的70%时拆模。
炎热季节拆模时间以早、晚间为宜,应避开中午或温度最高的时段。
3)施工缝留置①底板混凝土分二段施工,每段内连续浇筑,不留置施工缝。
②剪力墙外墙施工缝留置导墙处水平施工缝留置于距基础梁顶面500m处,防水节点采用钢板止水带。
具体做法详见地下室防水节点构造。
剪力墙外墙按设计,防水构造采用橡胶止水带或止水钢板,具体做法按设计图纸。
具体做法详见地下室防水节点构造。
4)抗渗混凝土试块的留置①用于检验结构构件砼质量的试件,应在砼的浇筑地点随机取样制作。
②抗渗混凝土的试件组数除按常规留置以外还应按下列规定留置:连续浇筑混凝土每500m3留置一组抗渗试件(一组为6 个抗渗试件),且每项工程不得少于两组。
5)质量要求①一般要求混凝土在浇筑地点的坍落度,每工作班至少检查两次。
防水混凝土抗渗性能,采用标准条件下养护混凝土抗渗试件的试验结果评定。
试件在浇注地点制作。
防水混凝土的施工质量检验数量,应按混凝土外露面积每100㎡抽查 1 处,每处10 ㎡,且不得少于 3 处;细部构造应按全数检查。
②主控项目防水混凝土的原材料、配合比及坍落度必须符合设计要求。
防水混凝土的抗压强度和抗渗压力必须符合设计要求。
防水混凝土的变形缝、施工缝、后浇带、穿墙管道;埋设件等设置和构造,均必须符合设计要求,严禁有渗露。
③一般项目防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷埋设件位置正确。
防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。
采用防水混凝土的构件,迎水面受力钢筋保护层厚度不应小于50mm 。
6)成品保护保护钢筋、模板的位置正确,不得踩踏钢筋和改动模板。
在拆模或吊运物件时,不得碰坏施工缝及撞坏止水带。
在支模、绑扎钢筋、浇筑混凝土等整个施工过程中注意保护施工缝部位的清洁,不得任意将建筑垃圾抛在施工缝内。
