工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。

每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。

办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。

申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。

(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。

(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。

(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。

二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。

(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。

2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。

(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。

2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。

3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。

4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。

第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。

(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。

(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。

工程建设项目审批流程图

工程建设项目审批流程图

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。

工程建设项目审批流程

工程建设项目审批流程

工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。

每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。

办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。

申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。

(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。

(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。

(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。

二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。

(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。

2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。

(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。

2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。

3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。

4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。

第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。

(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。

(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。

工程建设项目详细审批流程

工程建设项目详细审批流程

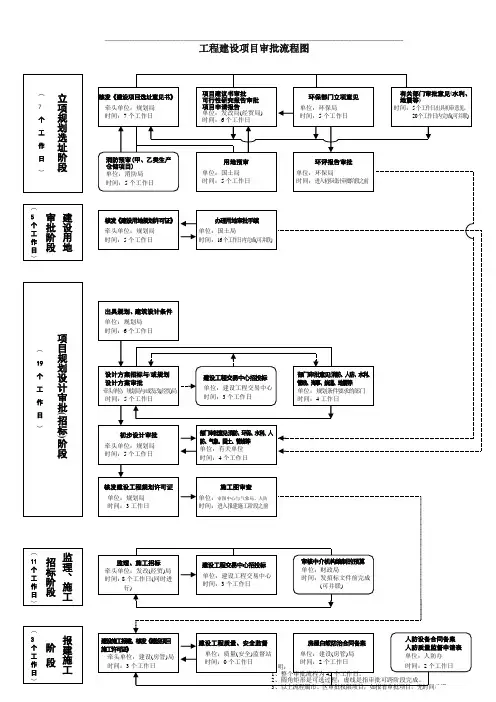

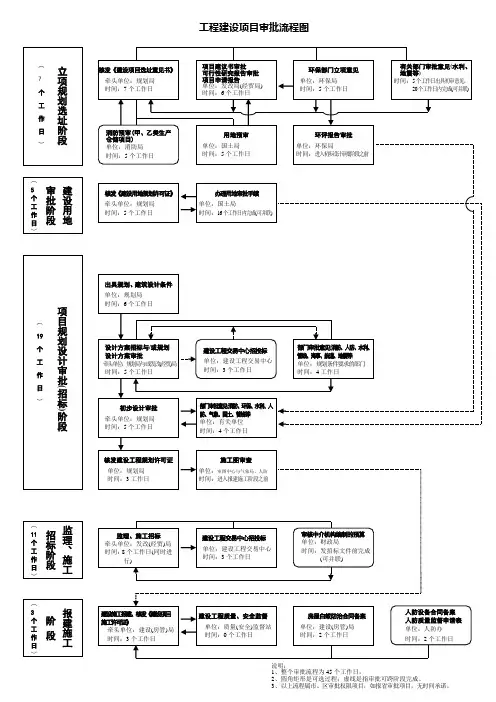

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵5 个 工 作 日 ︶建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报阶︵ 3 个 建设施工报建、核发《建设项目 施工许可证》施工图审查单位:审图中心与气象局、人防 时间:进入报建施工阶段之前房屋白蚁防治合同备案 建设工程质量、安全监督 人防设备合同备案 人防质量监督申请表工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。

工程建设项目审批流程图

工程建设项目审批流程图

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审 单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。

建设工程项目审批程序流程图

建设工程项目审批程序流程图

水保评审
节能影响 分析报告
安全影响 分析报告
初步设计 概算
施工图
施工图
消防施工
人防施工 防雷施工
设计
审查
图审查
图审查
图审查
日照分析 人防初步
交通影响
分析报告 消防初步
市政配套 分析
防雷初步
绿化分析 抗震设防
设计审查
设计审查
设计审查
标准核定
水保评审
节能影响 分析报告
安全影响 分析报告
初步设计 概算
施工图
验收 建设工程 竣工验收
不动产证
主体验收 消防竣工
验收 建设工程 竣工验收
不动产证
跟踪审计及 竣工结算
竣工决算
运营管 理及拆

运营管 理及拆

运营管 理及拆

灰线检验
综合验收 防雷装置 竣工验收
建设工程 结算审计
基础验收
人防工程 竣工验收 绿化工程 竣工验收 房屋面积
测绘
基础验收
人防工程 竣工验收 绿化工程 竣工验收 房屋面积
测绘
基础验收
人防工程 竣工验收 绿化工程 竣工验收 房屋面积
测绘
主体验收 消防竣工
验收 建设工程 竣工验收
不动产证
主体验收 消防竣工
不动产证
规划设计条件通 知书
建设用地规划 许可证
修建性详规 (如需)
造价控制过程
投资估算
设计阶段
工程建设项目全过程工程咨询流程逻辑图 EPC模式发承包阶段
全过程工程咨询单位介入时点
发承包阶段(DBB)
测绘、初勘、 方案设计
规委会
经济指标 校核

工程建设项目审批流程图

工程建设项目审批流程图

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审 单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报建施工阶段︵ 3 个 工 作 日 ︶建设施工报建、核发《建设项目 施工许可证》牵头单位:建设(房管)局 时间:3个工作日施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日7说明:1、整个审批流程为45个工作日。

工程建设项目审批流程

工程建设项目审批流程

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审 单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报︵ 3 建设施工报建、核发《建设项目 施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 建设工程质量、安全监督 人防设备合同备案工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.市规划局受理后,组织踏勘现场,经局长办公会议集体研究,提出初步规划安排意见;
3.市规划局及时向主管市长报告,主管市长召集规划委员会,审定建设项目的规划建设地点,规划控制要求;
4.市规划委员会对局长办公会上报的项目进行审定;
5.发放市规划委员会建设项目规划审批会议纪要;
6.计划部门下达计划文件。市规划局按规委会意见,核发“建设项目选址意见书”
3.新接水
携带:a、规划平面图
b、规划管线图
c、给水系统图、消防系统图
d、给水平面图
e、城市基础设施配套回执(100%)
f、书面申请
2-1-5-2排水审批程序
1、办理相关灭籍手续。
2、初审
a、用户提等,根据市政排水管网条件,进行初审设计。
b、初审设计通过后,填写排水许可申请表。
需联合建设的建设项目,应提供联建协议书;
改建、扩建工程应提供原房屋产权证明,原施工图或原规划批准文件;ﻫ依据实际情况相关材料。
2、审批程序
审批一科受理、现场踏察并初审→核发各项通知书→向社会公示→土地部门办理回执→回复
3、承诺时限ﻫ 7个工作日(不包括向社会公示时间)
2-3建设单位办理工程规划许可手续
申请建设工程放、验线和验收所需材料经批准的规划图、施工图各1套;
经批准的小区配套规划图和施工图|竣工验收需申报,经批准的规划图和建筑施工图;
工程项目竣工档案合格证。
2、办理程序
审批一科受理、现场踏察并初审→建筑立面与环境专家咨询论证委员会审核→报“三级”会议审批→各项回执审查→核发《建设工程规划许可证》副本→放线、验线→竣工验收→核发《建设工程规划许可证》正本
牡丹江市建设项目审批基本流程图1
———————————————————————————————— 作者:
———————————————————————————————— 日期:
附本1:
牡丹江市建设项目审批基本流程图1
一、选址审批阶段(13—18天)
ﻩ…………………………1-1
…………………………1-2
1、申报材料
计划部门正式批准文件1份;
经批准的详细规划图1套|经批准的施工图1套;
经批准建设工程放验线审批单或报告;
申请建设工程设计方案和施工图审批所需材料;
相关部门技术审查意见;
城管部门验线回执1份;
经批准的管网综合规划图和各管线施工图;
经批准的详细规划图1份;
建设工程设计方案和施工图及小区配套施工图纸各4套;
…………………………1-3
二、用地及配套审批阶段(42天)
…………………………2-1
…………………………2-2
…………………………2-3
三、施工审批及规划放线
验线阶段(3天)
…………………………3-1
…………………………3-2
………………………………3-3
1-3建设单位办理建设项目选址
1.建设单位持计划部门立项审批意见等有关文件向市规划局申请建设项目选址、定点;
3、进网审批
a、验收:用户提供排水工程的开竣工资料,根据资料进行现场验收。符合《污水进入城市下水道水质标准》
b、各项批文:用户提供(排水许可申请表、城市基础设施配套费缴费证明、房屋灭籍证明、环境评估报告)等。
c、以上条件符合《城市排水许可管理办法》要求的批准入网,发放排水许可证。
2-1-6电业局电力审批
8.临时、正式施工的开工报告。
9.安装临时计量柜的竣工报告。
10.临时用电转台变压器变换参数报告。
2-1-7消防审批
1、申报材料:<<建筑消防设计防火审核申报表>> 、建筑工程消防设计图(包括总平面图、单体建筑平立剖面图、暖通空调、电气、防雷防静电、工艺流程设计图和消防给水、固定灭火装置、自动报警系统、灭火器材、应急照明、疏散指示标志位置平面图等设计图)、重点项目和具有自动消防设施建筑的准备<<建筑工程设计专篇>>。
2-1-1人防审批
1、审批标准:安置房部分人防结建费全免,配套用房部分按19元/平方米征收。
2、审批时限:2个工作日。
2-1-2建设工程抗震设防要求
1、所需材料:发改委投资计划批复;建设用地详控规划图;重点建设项目提交地震安全性评价报告书(一般建设项目提交场地复核报告书)。
2、审批程序:工程震防科责任人受理下达批复文件。
2、审批时限:应当在20日之内签发<<建筑工程消防设计防火审核意见书>>,需要组织专家论证消防设计的工程,可以延长到30日。
2-2建设单位办理用地规划许可手续
1、申报材料ﻫ 《建设工程规划管理审批表》1份;ﻫ计划部门批准文件1份;
经批准的详细规划图4套或规划"选址意见书"、规划设计要求;ﻫ消防、人防部门对详细规划的审核意见;ﻫ土地部门征用地回执1份或土地、房屋权属证件及协议;
3、审批时限:2个工作日内完成。
2-1-3-1燃气管线审批程序
1、小市政及楼内煤气管线设计
准备资料:a、规划总平面图
b、小区内所有建筑物的建筑图纸
c、小区综合管网图
2、签定配套合同
3、到办证大厅办理相关手续。
2-1-3-2热力管线审批程序
1、拆迁前办理相关灭籍手续。
2、委托小市政管线设计。
3、签定配套协议。
2-1-4-1有线电视审批程序
1、有线电视动迁前需办理:与有线传输网络公司联系,交三种费用
a、拆迁前有线线路的损失费用(估算)
b、拆迁费用
c、用户回迁后再接的费用。
2、报装需办理手续
a、立项批文
b、规划小区平面图
c、有线网络公司派人去现场,确定工作量
d、有线管线预埋要求独立,有资质施工单位
2-1-4-2电话、网络审批程序
报装用电须准备资料:
1.用电申请书(标明用电性质、负荷性质、生产产品、联系人、电话、地址)。
2.发改委立项批件复印件、工商执照复印件。
3.规划图
4.临时电、正式用电总容量及所对应的照明、动力容量。
5.临时、正式用电照明、动力设备明细。
6.照明、电源图纸两套。
7.电气施工队伍资质原件。电工证、电气施工合同。
1、拆迁前电话线路改造
2、管线设计提供资料
a、规划小区平面图
b、综合管网
c、单体建筑图纸
3、审批提供资料
a、设计图纸
b、施工单位资质
2-1-5-1自来水审批流程
1.水灭籍
携带:a、灭籍片平面位置图
b、纪委批件
c、规划批件
d、灭籍批件
e、书面申请
2.临时用水(基建)
携带:a、规划平面图
b、城市基础设施配套回执(50%)
