二次结构施工方案 (2)
二次结构施工方案

二次结构施工方案(一)概况1、外墙:外墙除现浇钢筋混凝土剪力墙外,采用200、300厚B05蒸压砂加气混凝土砌块砌筑,采用专用胶粘剂;内墙采用200厚陶粒混凝土空心砌块墙,地上内墙采用M5混合砂浆砌筑。
2、砌块强度及砂浆强度:蒸压砂加气混凝土砌块干密度≯600kg/m³,强度外墙不低于A3.5;(二)砌筑要求1、与框架柱连接的填充墙,填充墙沿框架柱全高每隔500mm~600mm设2根φ6拉筋,沿墙全长贯通,锚入墙、柱内180mm。
2、框架结构砌体填充墙构造柱间距按不大于6m设置,截面为墙厚×240mm,配筋4φ12,φ6@200,构造柱下端锚入地面以下500mm。
上端锚入板或梁内,锚固长度不小于35d,构造柱上下端楼层处1/6层高范围内,箍筋间距加密到100,构造柱与楼面相交处在施工楼面时应留出相应插筋。
填充墙转角处应加构造柱。
3、墙高度超过4m时,应在门洞上方或墙高中部设置一道与柱连接的通长钢筋混凝土圈梁,墙高大于7m时应设2道圈梁。
截面宽同墙厚,高240mm,配筋4φ14,φ6@200mm,圈梁兼作过梁时,应在洞口上方按过梁要求确定截面和钢筋。
隔墙砌筑非承重隔墙顶部应采用砖斜砌顶紧或加木楔挤紧后用砂浆填实,后砌填充墙或隔墙长大于5m时,墙顶部与梁(板)宜有钢筋拉结。
梁板应预埋插筋,并随砌墙时用不低于M5砂浆,分层填实。
见下图:(三)作业条件1、砌块砌筑施工前,必须作好上道工序的隐检,质量验收合格,并且办完隐验手续,操作面清理干净。
2、根据施工要求,进行水平标高抄测工作,不符合要求的部分要先进行处理。
3、砌筑基层面上弹出纵横墙轴线、边线、门窗洞位置线及其它尺寸线,并复测合格,经监理单位复核无误签证。
4、拌制砂浆所用的搅拌机及计量台磅秤安装就绪,且试转正常,砂浆配合比标示牌须设挂到位。
5、操作面的安全防护设施已安装到位,并经安全人员检查,符合有关安全规定。
(四)预拌砂浆要求1、预拌砂浆进场储存(1)材料进场时,生产厂家要提供产品的质量证明文件及使用说明书等。
二次结构施工方案

二次结构施工方案第一小节、施工准备1、材料准备空心砖、实心砖:空心砖、实心砖的品种、规格、强度等级必须符合设计要求,规格应一致,有出厂合格证,并有试验报告。
水泥:一般选用强度等级32.5矿渣硅酸盐水泥或普通硅酸盐水泥。
水泥进场使用前,需检查水泥的品牌,必须是当年天津市建委公告核准证企业的名单,并核对其三证。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用。
砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不应超过10%,M5及其以上砂浆,砂的含泥量不应超过5%,并不含草根杂物。
掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等。
掺石灰膏时,不得采用脱水硬化的石灰膏;生石灰熟化时间不得少于7d。
凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。
有机塑化剂应有砌体强度的型式检验报告。
水:水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
一般宜用自来水或不含有害物质的洁净水。
其它材料:拉结钢筋:应有出厂合格证,按规定作力学性能复试,钢筋无老锈及油污。
预埋件、木砖等,提前做好防腐处理。
2、作业条件技术准备(1) 主体分部中承重结构已施工完毕,已经有关部门验收。
(2) 弹出轴线、墙边线、门窗洞口墨线,已经有关人员复核并做好记录。
(3)工长组织上道及下道工序班组长有质量员参加的工序交接验收,并做好验收记录。
(4) 立皮树杆:宜用30mm×40mm木料制作,皮树杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。
皮树杆间距15~20m,转角处均应设立,一般距墙皮或墙角50mm为宜。
皮树杆应垂直、牢固、标高一致,需复核。
(5) 工长宜按GB50203-2002规范中的砌体施工质量控制等级中的B级做好管理和工人的组织安排。
厂房二次结构施工组织方案

厂房二次结构施工组织方案一、施工组织原则:1.安全第一:施工过程中注重安全措施,确保工人的人身安全和设备的正常运行。
2.提高效率:合理安排施工进度,采用高效的施工方法,最大限度地提高施工效率。
3.保质保量:施工过程中严格按照设计图纸和相关规范进行施工,确保施工质量和施工量达到要求。
4.环保节能:在施工中遵守环保法律法规,采取环保节能措施,减少对环境的污染。
二、施工前准备:1.质量控制:(1)制定施工质量检查计划,对施工材料、工程设备等进行质量检查。
(2)确定施工质量控制人员,负责现场质量控制和检查工作。
2.安全措施:(1)制定安全生产计划,明确各项安全措施、操作规程和责任人员。
(2)给施工人员提供必要的个人防护用品,如安全帽、防护眼镜等。
(3)编制应急预案,为突发状况做好准备。
3.施工材料准备:(1)订购所需的施工材料,并按照施工进度合理安排供货时间和数量。
(2)对施工材料进行检验,确保质量合格。
三、施工方案:1.基础施工:按照设计图纸要求,进行基础开挖、强夯、地基处理等工作。
(1)组织挖土机、推土机等机械进行基础开挖。
(2)进行基坑支护,采用钢支撑或深层板桩等方式。
(3)进行地基加固处理,如灌注桩、预应力锚杆等。
2.柱、梁、板施工:(1)钢结构梁、柱的制作和安装。
(2)砼结构梁、柱的制作和安装。
(3)钢砼组合梁的制作和安装。
(4)预制板的安装。
3.墙体施工:(1)砖砌墙体的施工。
(2)空心砖墙体的施工。
(3)预制墙板的安装。
(4)外墙保温层的施工。
4.屋面施工:(1)预制屋面板的安装。
(2)钢筋混凝土屋面板的浇筑。
(3)防水层的施工。
5.玻璃幕墙施工:(1)设计计算玻璃幕墙结构,确定材料和尺寸。
(2)玻璃幕墙的安装。
四、施工进度安排:1.制定详细的施工进度计划,包括工期、工序、工作量等,并按照计划执行。
2.根据不同工序的施工时间和工作量,分配合适的施工人员和设备。
3.安排施工班次,保证施工人员和设备的合理利用。
最详细的二次结构施工方案

最详细的二次结构施工方案目录一、前言 (3)1.1 编制依据 (3)1.2 工程概况 (4)二、施工准备 (5)2.1 施工材料准备 (6)2.2 施工设备准备 (7)2.3 施工人员准备 (8)2.4 施工现场布置 (9)三、二次结构施工工艺流程 (11)3.1 墙体砌筑 (12)3.1.1 砌筑前准备 (13)3.1.2 砌筑操作 (14)3.1.3 砌筑质量检查 (16)3.2 混凝土浇筑 (17)3.2.1 浇筑前准备 (18)3.2.2 混凝土浇筑 (19)3.2.3 混凝土养护 (21)3.3 砌块安装 (22)3.3.1 安装前准备 (22)3.3.2 安装操作 (24)3.3.3 安装质量检查 (25)四、二次结构施工要点 (27)4.1 墙体砌筑要点 (28)4.2 混凝土浇筑要点 (30)4.3 砌块安装要点 (30)五、安全生产与文明施工 (31)5.1 安全生产措施 (32)5.2 文明施工管理 (34)六、季节性施工措施 (35)6.1 防止雨水冲刷 (36)6.2 防止高温作业 (37)七、应急预案与风险管理 (38)7.1 应急预案制定 (40)7.2 风险因素识别 (42)7.3 风险控制措施 (43)八、施工进度计划与资源配置 (44)8.1 施工进度计划 (46)8.2 资源配置计划 (47)九、质量控制与验收标准 (49)9.1 施工质量控制 (50)9.2 工程验收标准 (51)一、前言在当前建筑行业中,二次结构施工对于整体建筑质量及安全至关重要。
本施工方案旨在提供关于二次结构施工最详细的技术指导与操作规范,确保施工过程科学、合理、高效。
本方案结合实际情况,对二次结构的施工流程、技术要点、质量控制及安全保障等方面进行全面阐述,旨在为相关施工单位提供有力的支持与参考。
随着现代建筑技术的不断进步与发展,二次结构施工在建筑整体建设中的地位日益凸显。
二次结构不仅承担着建筑物的承重功能,还涉及到建筑物的美观与舒适度。
住宅楼二次结构施工方案

住宅楼二次结构施工方案本工程为住宅楼二次结构施工方案,包括砌筑墙体、构造柱、圈梁、楼板等部位的施工。
本工程采用钢筋混凝土结构,墙体采用加气混凝土砌块,楼板采用钢筋混凝土现浇。
技术准备:熟悉图纸,了解设计意图,进行技术交底,明确施工要求。
材料准备:根据设计要求,准备砌块、砂浆、钢筋等材料,并检查材料质量。
劳动力准备:根据施工进度计划,安排足够的劳动力,确保施工顺利进行。
现场准备:清理施工现场,确保施工场地平整、干净,具备施工条件。
墙体砌筑:采用加气混凝土砌块,按照设计要求进行排列,采用砂浆进行砌筑,确保墙体平整、垂直。
构造柱施工:根据设计要求,设置构造柱,并采用钢筋进行绑扎,然后浇筑混凝土。
圈梁施工:根据设计要求,设置圈梁,并采用钢筋进行绑扎,然后浇筑混凝土。
楼板施工:根据设计要求,采用钢筋混凝土现浇,确保楼板平整、牢固。
施工人员必须遵守各项文明施工规定,尊重当地风俗习惯。
做好施工现场的环保工作,减少噪音、扬尘等对环境的影响。
随着现代建筑的高度和复杂性的增加,消防安全问题变得越来越重要。
住宅楼作为人们居住的主要场所,其消防安全更是直接关系到人们的生命财产安全。
因此,制定一个合理、有效的住宅楼消防工程施工方案至关重要。
本方案旨在明确住宅楼消防工程的施工流程、技术要求、质量标准及安全措施,以确保工程的顺利进行和安全性能的达标。
施工准备:包括技术准备、现场准备、人员准备等。
消火栓系统施工:按照设计图纸进行消火栓的安装,确保位置正确,压力符合规范。
自动喷水灭火系统施工:安装喷头、报警阀等设备,连接水源和管道,确保在火灾发生时能够及时响应。
火灾自动报警系统施工:安装探测器、控制器等设备,进行调试和验收,确保系统灵敏可靠。
防排烟系统施工:安装排烟口、风机等设备,确保在火灾发生时能够及时排除烟雾,防止烟雾蔓延。
应急照明和疏散指示系统施工:安装应急照明灯、疏散指示牌等设备,确保在火灾发生时能够为人员提供安全疏散指引。
二次结构施工方案

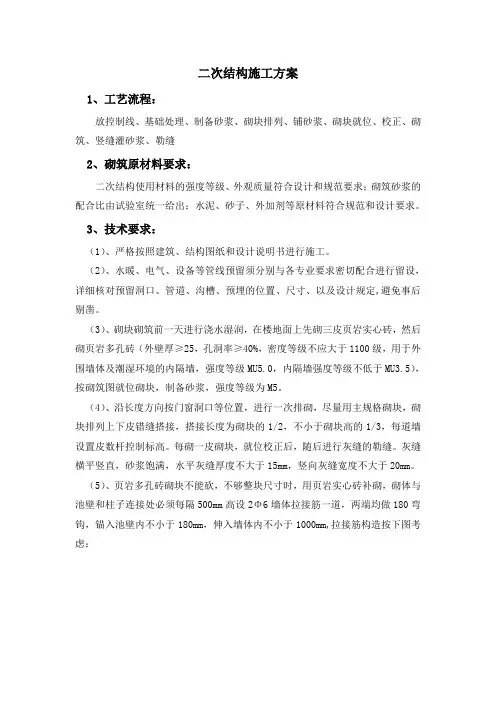

二次结构施工方案1、工艺流程:放控制线、基础处理、制备砂浆、砌块排列、铺砂浆、砌块就位、校正、砌筑、竖缝灌砂浆、勒缝2、砌筑原材料要求:二次结构使用材料的强度等级、外观质量符合设计和规范要求;砌筑砂浆的配合比由试验室统一给出;水泥、砂子、外加剂等原材料符合规范和设计要求。
3、技术要求:(1)、严格按照建筑、结构图纸和设计说明书进行施工。
(2)、水暖、电气、设备等管线预留须分别与各专业要求密切配合进行留设,详细核对预留洞口、管道、沟槽、预埋的位置、尺寸、以及设计规定,避免事后剔凿。
(3)、砌块砌筑前一天进行浇水湿润,在楼地面上先砌三皮页岩实心砖,然后砌页岩多孔砖(外壁厚≥25,孔洞率≥40%,密度等级不应大于1100级,用于外围墙体及潮湿环境的内隔墙,强度等级MU5.0,内隔墙强度等级不低于MU3.5),按砌筑图就位砌块,制备砂浆,强度等级为M5。
(4)、沿长度方向按门窗洞口等位置,进行一次排砌,尽量用主规格砌块,砌块排列上下皮错缝搭接,搭接长度为砌块的1/2,不小于砌块高的1/3,每道墙设置皮数杆控制标高。
每砌一皮砌块,就位校正后,随后进行灰缝的勒缝。
灰缝横平竖直,砂浆饱满,水平灰缝厚度不大于15mm,竖向灰缝宽度不大于20mm。
(5)、页岩多孔砖砌块不能砍,不够整块尺寸时,用页岩实心砖补砌,砌体与池壁和柱子连接处必须每隔500mm高设2Φ6墙体拉接筋一道,两端均做180弯钩,锚入池壁内不小于180mm,伸入墙体内不小于1000mm,拉接筋构造按下图考虑:内配4φ12钢筋,箍筋φ6@250,详设计和规范要求;(7)、门窗洞口两侧设置构造柱,竖向受力钢筋为4Φ12,箍筋采用Φ6@200。
砖墙与构造柱沿墙高每隔500mm设置2Φ6根水平拉结筋,拉结筋两边伸入墙内不少于1000mm。
砌块与混凝土或砖墙连接处为防止抹灰裂缝,该处先钉钢丝网,每边不小于300mm。
4、植筋技术要求:由于在钢筋混凝土主体结构施工过程中,二次结构如过梁、构造柱、墙体拉结筋、配筋带等钢筋是按后植筋施工方法,故在砌筑砌体前需要进行植筋。
(完整版)最详细的二次结构施工方案

(完整版)最详细的二次结构施工方案二次结构施工方案是指在主体结构施工完成之后,进行的梁柱板等构件的施工工作。
下面是一份详细的二次结构施工方案,包括了材料准备、施工工序和安全措施等方面的内容。
一、材料准备1.钢筋:根据结构设计图纸,购买各种规格的钢筋,并进行验收,确保质量符合要求。
2.混凝土:根据设计要求,控制混凝土的配合比例和强度等指标。
材料要求干燥、无杂质,如有需要,可添加特殊的防水剂、增稠剂等。
3.模板:采用高质量的模板材料,如胶合板、钢板等。
模板要求平整、无裂缝,并按照施工图纸要求进行尺寸加工。
二、施工工序1.清理施工面:清理二次结构施工面,确保基础坚实、平整。
2.安装脚手架:根据施工现场的特点,搭建合理的脚手架,并加固牢固,确保安全。
3.钢筋加工:根据施工图纸的要求,进行钢筋的加工和连接。
确保钢筋的数量、形状、尺寸符合设计要求,并采取必要的防锈措施。
4.安装模板:按照图纸要求进行模板的装配,并采用支撑杆进行支撑,确保模板牢固稳定。
5.浇筑混凝土:在模板中预留好孔洞等部位后,进行混凝土的浇筑。
应注意控制混凝土的浇筑速度、施工温度和湿度等参数,以确保混凝土的质量。
6.养护施工:混凝土浇筑完成后,进行养护工作。
根据混凝土的强度等指标,在施工现场进行湿润养护、遮阳等措施,确保混凝土的强度和稳定性。
7.拆除模板和支撑:混凝土达到设计要求的强度后,拆除模板和支撑,并进行清理,保持现场的整洁。
三、安全措施1.安全培训:施工人员必须参加安全培训,并熟悉施工场所的安全规定和操作规程。
2.佩戴防护用品:施工人员必须佩戴安全帽、防尘口罩、手套和安全鞋等防护用品,确保施工安全。
3.检查施工设备:施工前,必须对脚手架、模板等施工设备进行检查,确保其稳定可靠。
4.安全防护措施:在施工现场设置警示标志,保持道路畅通,设立安全警戒线,并设置警示灯、护栏等设施,确保工地安全。
5.建立施工现场安全管理制度:建立独立的安全管理制度,包括安全巡视、施工纪律、应急处理等方面的内容,确保施工安全。
二次结构施工方案

第1篇
二次结构施工方案
一、项目概述
1.1项目背景
为实现建筑物的功能布局和使用需求,在主体结构完成后,需进行二次结构施工。二次结构施工主要包括墙体、楼地面、屋面等部位的砌筑、浇筑和安装工作。
1.2项目目标
确保二次结构施工质量、安全、进度和成本控制,满足设计要求及规范标准。
二、施工准备
2.1技术准备
-对设备进行定期维护、保养,确保设备正常运行。
四、施工工艺及要求
4.1砌筑工程
-砌体材料:烧结普通砖、轻骨料混凝土小型空心砌块等。
-砌筑砂浆:水泥砂浆,强度等级符合设计要求。
-施工要求:墙体垂直度、平整度、灰缝厚度等符合规范。
4.2浇筑工程
-混凝土:符合国家标准的混凝土,强度等级满足设计要求。
-浇筑要求:确保混凝土浇筑连续、密实,避免蜂窝、麻面等现象。
---
第2篇
二次结构施工方案
一、工程背景
在主体结构施工完成后,为满足建筑物的使用功能和美观要求,需进行二次结构施工。二次结构主要包括墙体、楼地面、屋面等部位的细部构造,其施工质量直接影响到建筑物的整体性能和使用寿命。
二、施工目标
确保二次结构施工符合设计规范,达到质量优良、安全可靠、进度合理和经济高效的目标。
4.3施工验收
(1)施工完成后,组织自检、互检和专检。
(2)按照验收标准,对工程质量进行评定。
五、安全文明施工
5.1安全管理
(1)建立健全安全生产责任制,明确各级管理人员和施工人员的安全职责。
(2)对施工现场进行安全巡查,消除安全隐患。
5.2文明施工
(1)加强施工现场环境保护,降低施工噪音、粉尘、废水等污染。
三、施工工艺及要求
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二次结构施工方案XX工程公司年月日目录编制依据 ________________________________________________________________________ 4分项工程概况_____________________________________________________________________ 4施工安排 ________________________________________________________________________ 4进度计划安排___________________________________________________________________ 4施工现场安排___________________________________________________________________ 5劳动力安排_____________________________________________________________________ 5施工准备 ________________________________________________________________________ 5技术准备_______________________________________________________________________ 5机械、用具准备_________________________________________________________________ 6材料准备_______________________________________________________________________ 6施工方法 ________________________________________________________________________ 7施工顺序_______________________________________________________________________ 7测量放线_______________________________________________________________________ 7胀锚螺栓法拉结构造施工_________________________________________________________ 7构造柱、水平系梁的设置_________________________________________________________ 7抱框的设置____________________________________________________________________ 10填充墙拉结筋设置______________________________________________________________ 11过梁设置______________________________________________________________________ 11植筋法拉结构造施工____________________________________________________________ 12陶粒混凝土空心砌块施工________________________________________________________ 13工艺流程______________________________________________________________________ 13隔墙施工技术要求______________________________________________________________ 13墙体砌筑______________________________________________________________________ 14水电处理______________________________________________________________________ 15质量标准______________________________________________________________________ 16成品保护______________________________________________________________________ 16二次结构混凝土施工____________________________________________________________ 17钢筋绑扎______________________________________________________________________ 17构造柱、抱框模板施工__________________________________________________________ 17混凝土施工____________________________________________________________________ 17陶粒混凝土预制板施工__________________________________________________________ 17材料要求______________________________________________________________________ 17作业条件______________________________________________________________________ 18工艺流程______________________________________________________________________ 18隔墙板安装____________________________________________________________________ 18隔墙板节点做法________________________________________________________________ 19质量标准______________________________________________________________________ 20成品保护______________________________________________________________________ 21排风道施工____________________________________________________________________ 21排风道制作质量、搬运、堆放要求________________________________________________ 21排风道施工技术要求____________________________________________________________ 22变压式排风道安装______________________________________________________________ 23质量标准______________________________________________________________________ 23季节性施工 _____________________________________________________________________ 23陶粒混凝土空心砌块施工________________________________________________________ 23陶粒混凝土预制板安装__________________________________________________________ 24施工管理措施____________________________________________________________________ 24质量管理措施__________________________________________________________________ 24安全管理措施__________________________________________________________________ 25消防、环保管理措施____________________________________________________________ 25施工进度保证措施______________________________________________________________ 25成品保护措施__________________________________________________________________ 26编制依据1.1**家园住宅小区施工组织设计。
1.2**家园住宅小区施工图纸及设计交底、洽商。
1.3《混凝土结构工种施工质量验收规范》GB50204-2002。
1.4《砌体工程施工质量验收规范》GB50203-2002。
1.5《轻集料混凝土小型空心砌块》GB/T15229-2002。
1.6《框架结构填充空心砌块构造图集》京94SJ19。
1.7《墙身-轻质条板隔墙》88J2-X7。
1.8《住宅厨房、卫生间排风道》02QB9。
1.9《建筑工程施工质量验收统一标准》GB50300-2001。
分项工程概况**家园住宅小区工程总建筑面积为109271㎡,由1#、2#、3#楼及A、B、C区裙房组成,其中1#楼21层,建筑高度65.70米,层高:一、二层层高4800mm,三层以上层高2900mm。
2#楼20层,建筑高度63.30米,层高:一、二层层高4800mm,三层以上层高2900mm。
3#楼20层,建筑高度61.40米,层高:一层层高4800mm,二层以上层高2900mm。
主体结构计划分7层以下、8层以上二次验收,目前7层以下结构已施工结束并具备验收条件,同时具备填充墙结构、厨卫间排风道安装、装饰装修、水电设备安装的施工条件。
