二次结构施工方案最新版
二次结构砌体施工方案

二次结构砌体施工方案一、工程概况非承重内隔墙、外围护墙全部采用加气混凝土砌块砌筑,填充墙的厚度有250mm、200mm等规格,其中250mm厚填充墙为外围护墙,200mm厚填充墙为内隔墙。
填充墙依据图集砌筑,砌筑砂浆为M5水泥砂浆,砌块强度等级为MU3.5,密度≤600kg/m3,砌体底部及顶部斜砌使用的烧结页岩砖强度等级为MU10,砌体结构中圈梁、构造柱、配筋带、抱框柱混凝土强度等级为C20.二、施工部署1。
质量目标本工程质量目标为合格。
二次结构工程的质量目标为:各分项工程合格率100%。
2。
施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从上向下,首先是五层砌筑,之后是四至一层砌筑。
二次结构砌筑前先做样板墙及样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工。
3.施工准备工作任务划分4.劳动力配置劳动力均衡需求量如下:5.机械配置6.材料进场及存放A. 所有材料按计划进场,材料股负责及时供应。
材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中.B. 水泥、砂、石、轻集料砌块等材料按现场平面布置图堆放。
7.施工现场平面布置二次结构施工时应根据现场重新按照装修施工需要进行布置,但尽量利用现有的水、电、消防等设施及现场硬化路面.在主楼西侧中间位置设置一部物料提升架.三、施工准备1.技术准备工作A. 专业技术人员熟悉图纸,对于图纸有问题的地方及时与设计联系解决。
B. 编制主要材料及机具的需用计划,物资设备部门按计划分批按时组织进场。
C. 专业技术人员编制分项工程技术交底,并及时向工长及施工人员进行图纸及分项工程技术交底。
E. 外管部门做好劳动力计划,并组织评审及选择工作.2.施工准备工作A. 现场临时用电由甲方提供的变压器接入的现场总配电箱位于现场北侧,本工程采用TN~S三项五线制供电系统,各施工楼层设流动箱,以满足装修用电.为了保证物料提升机的正常使用,物料提升机用电采用独立电源供电。
二次结构专项施工方案

一、工程概况本项目为一栋高层住宅楼,共13层,建筑高度约50米。
二次结构施工主要包括砌筑墙体、构造柱、圈梁、门窗过梁等。
为确保施工质量、安全、进度,特制定本专项施工方案。
二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《砌体结构工程施工质量验收规范》(GB50203-2011)3. 《砌体结构设计规范》(GB50003-2011)4. 《建筑施工安全检查标准》(JGJ59-2011)5. 《现场施工安全生产管理规范》(DG/TJ08-903-2010)6. 施工图纸及相关设计文件三、施工工艺1. 基层处理:清理干净基层,不平整处采取剔除或补抹砂浆措施,确保构造柱地面平整度达到3mm。
2. 构造柱放线:按照设计要求进行构造柱放线,无设计要求时按规范要求处理。
3. 砌筑墙体:选用标准砖,砌筑砂浆强度等级为M10。
砌筑过程中注意砂浆饱满度、皮杆数、马牙槎的留置等。
4. 构造柱、圈梁、门窗过梁:按照设计要求施工,确保位置准确、尺寸符合规范。
5. 填充墙:选用轻质砖或轻质砌块,砌筑过程中注意拉结筋、构造柱植筋等。
6. 门窗洞口:按照设计要求设置门窗洞口,确保洞口尺寸准确、垂直度符合规范。
四、质量控制1. 砌筑前,对材料、砂浆进行检验,确保符合要求。
2. 施工过程中,加强质量监控,及时发现并处理质量问题。
3. 施工完成后,进行质量验收,确保符合规范要求。
五、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,防止意外事故发生。
3. 严格遵循施工规范,确保施工安全。
六、进度安排1. 砌筑墙体:5天/层2. 构造柱、圈梁、门窗过梁:2天/层3. 填充墙:3天/层4. 门窗洞口:1天/层总计:约10天/层七、注意事项1. 施工过程中,严格按照施工方案执行,确保施工质量。
2. 加强施工人员的安全教育,提高安全意识。
3. 加强与监理单位的沟通,及时解决问题。
二次结构砌筑工程施工方案

二次结构砌筑工程施工方案一、施工前准备工作1.编制施工组织设计方案,明确施工任务、施工方法和施工流程。
2.进行现场踏勘,了解工地环境和地质情况,确定施工范围。
3.准备好施工所需的设备、材料和人力资源。
4.制定施工安全措施,进行安全培训和防护设施设置。
二、施工方法选择1.砌筑基础工程首先采用挖土机或人工进行基坑开挖,然后按照设计要求进行基础处理,包括夯实、浇筑等步骤。
2.采用专业施工设备(如起重机、混凝土搅拌车等)进行砌筑工程。
3.根据设计要求和施工实际情况,选择合适的砌筑材料和砌筑方法,如砖砌、石砌或混凝土砌筑等。
4.在砌筑过程中,注意使用水平仪、墙板仪等测量工具,保证砌筑的垂直度、水平度和尺寸精度。
5.结构砌体施工需要注意墙面的光滑度,采用刮平机等工具进行处理。
三、施工流程1.砌体基础工程:包括基坑开挖、基础处理和基础浇筑。
2.砌筑墙体工程:依照设计要求,进行墙体的砌筑。
墙体的砌筑顺序应从下到上,从内到外进行。
3.砌筑梁柱工程:根据设计要求和施工计划,进行梁柱的砌筑。
梁柱的砌筑应注意固定梁柱钢筋骨架,保证其稳定性和强度。
4.房屋二次结构砌筑:包括地板、楼梯、吊顶等二次结构砌筑工程。
地板的砌筑顺序应从下到上,楼梯的砌筑顺序应从下到上,吊顶的砌筑顺序应从上到下。
四、质量控制1.在施工过程中,严格按照设计要求和施工规范进行施工,保证施工质量。
2.定期进行质量检查和验收,发现问题及时整改。
3.采用现代化的施工监控和自动化设备,对施工质量进行实时监控和记录。
4.砌筑工程完工后,进行质量验收和交付,确保符合设计要求和相关法规。
五、安全管理1.制定施工现场安全管理制度,明确责任。
2.设置安全警示标志,保持施工现场的安全秩序。
3.对施工人员进行安全培训,提高安全意识和技能。
4.进行定期安全检查和隐患排查,发现问题及时处理。
5.建立应急预案,做好应急处理措施。
六、环境保护1.严格遵守环境保护法律法规,合理利用资源和能源。
二次结构施工方案(二)2024

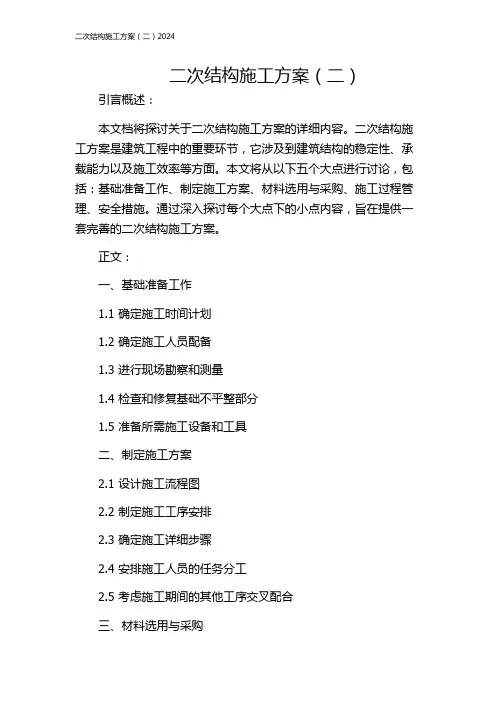

二次结构施工方案(二)引言概述:本文档将探讨关于二次结构施工方案的详细内容。
二次结构施工方案是建筑工程中的重要环节,它涉及到建筑结构的稳定性、承载能力以及施工效率等方面。
本文将从以下五个大点进行讨论,包括:基础准备工作、制定施工方案、材料选用与采购、施工过程管理、安全措施。
通过深入探讨每个大点下的小点内容,旨在提供一套完善的二次结构施工方案。
正文:一、基础准备工作1.1 确定施工时间计划1.2 确定施工人员配备1.3 进行现场勘察和测量1.4 检查和修复基础不平整部分1.5 准备所需施工设备和工具二、制定施工方案2.1 设计施工流程图2.2 制定施工工序安排2.3 确定施工详细步骤2.4 安排施工人员的任务分工2.5 考虑施工期间的其他工序交叉配合三、材料选用与采购3.1 根据结构设计要求选择合适的材料3.2 考虑材料的可获得性和供应时间3.3 与供应商进行谈判并完成材料采购3.4 进行材料质量检验和验收3.5 做好材料的储存和防护措施四、施工过程管理4.1 确保施工进度的有效控制4.2 进行质量检查和质量管理4.3 解决施工中的技术问题和难题4.4 安排好各个工序的施工顺序4.5 进行施工过程的记录和归档五、安全措施5.1 制定安全施工计划和施工指导书5.2 提供必要的防护设施和装备5.3 对施工人员进行安全培训和教育5.4 定期检查施工现场的安全状况5.5 处理和记录安全事故和紧急情况总结:本文详细介绍了二次结构施工方案,从基础准备工作、制定施工方案、材料选用与采购、施工过程管理以及安全措施等五个大点进行了系统性的阐述。
在实际施工中,通过遵循本文提出的方案,能够提高施工效率,保证施工质量,确保工程安全,为建筑工程的顺利进行提供有力的保障。
二次结构施工方案

二次结构施工方案(一)概况1、外墙:外墙除现浇钢筋混凝土剪力墙外,采用200、300厚B05蒸压砂加气混凝土砌块砌筑,采用专用胶粘剂;内墙采用200厚陶粒混凝土空心砌块墙,地上内墙采用M5混合砂浆砌筑。
2、砌块强度及砂浆强度:蒸压砂加气混凝土砌块干密度≯600kg/m³,强度外墙不低于A3.5;(二)砌筑要求1、与框架柱连接的填充墙,填充墙沿框架柱全高每隔500mm~600mm设2根φ6拉筋,沿墙全长贯通,锚入墙、柱内180mm。
2、框架结构砌体填充墙构造柱间距按不大于6m设置,截面为墙厚×240mm,配筋4φ12,φ6@200,构造柱下端锚入地面以下500mm。
上端锚入板或梁内,锚固长度不小于35d,构造柱上下端楼层处1/6层高范围内,箍筋间距加密到100,构造柱与楼面相交处在施工楼面时应留出相应插筋。
填充墙转角处应加构造柱。
3、墙高度超过4m时,应在门洞上方或墙高中部设置一道与柱连接的通长钢筋混凝土圈梁,墙高大于7m时应设2道圈梁。
截面宽同墙厚,高240mm,配筋4φ14,φ6@200mm,圈梁兼作过梁时,应在洞口上方按过梁要求确定截面和钢筋。
隔墙砌筑非承重隔墙顶部应采用砖斜砌顶紧或加木楔挤紧后用砂浆填实,后砌填充墙或隔墙长大于5m时,墙顶部与梁(板)宜有钢筋拉结。
梁板应预埋插筋,并随砌墙时用不低于M5砂浆,分层填实。
见下图:(三)作业条件1、砌块砌筑施工前,必须作好上道工序的隐检,质量验收合格,并且办完隐验手续,操作面清理干净。
2、根据施工要求,进行水平标高抄测工作,不符合要求的部分要先进行处理。
3、砌筑基层面上弹出纵横墙轴线、边线、门窗洞位置线及其它尺寸线,并复测合格,经监理单位复核无误签证。
4、拌制砂浆所用的搅拌机及计量台磅秤安装就绪,且试转正常,砂浆配合比标示牌须设挂到位。
5、操作面的安全防护设施已安装到位,并经安全人员检查,符合有关安全规定。
(四)预拌砂浆要求1、预拌砂浆进场储存(1)材料进场时,生产厂家要提供产品的质量证明文件及使用说明书等。
二次结构施工方案

二次结构施工方案第一小节、施工准备1、材料准备空心砖、实心砖:空心砖、实心砖的品种、规格、强度等级必须符合设计要求,规格应一致,有出厂合格证,并有试验报告。
水泥:一般选用强度等级32.5矿渣硅酸盐水泥或普通硅酸盐水泥。
水泥进场使用前,需检查水泥的品牌,必须是当年天津市建委公告核准证企业的名单,并核对其三证。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用。
砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不应超过10%,M5及其以上砂浆,砂的含泥量不应超过5%,并不含草根杂物。
掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等。
掺石灰膏时,不得采用脱水硬化的石灰膏;生石灰熟化时间不得少于7d。
凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。
有机塑化剂应有砌体强度的型式检验报告。
水:水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
一般宜用自来水或不含有害物质的洁净水。
其它材料:拉结钢筋:应有出厂合格证,按规定作力学性能复试,钢筋无老锈及油污。
预埋件、木砖等,提前做好防腐处理。
2、作业条件技术准备(1) 主体分部中承重结构已施工完毕,已经有关部门验收。
(2) 弹出轴线、墙边线、门窗洞口墨线,已经有关人员复核并做好记录。
(3)工长组织上道及下道工序班组长有质量员参加的工序交接验收,并做好验收记录。
(4) 立皮树杆:宜用30mm×40mm木料制作,皮树杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。
皮树杆间距15~20m,转角处均应设立,一般距墙皮或墙角50mm为宜。
皮树杆应垂直、牢固、标高一致,需复核。
(5) 工长宜按GB50203-2002规范中的砌体施工质量控制等级中的B级做好管理和工人的组织安排。
最详细的二次结构施工方案
最详细的二次结构施工方案目录一、前言 (3)1.1 编制依据 (3)1.2 工程概况 (4)二、施工准备 (5)2.1 施工材料准备 (6)2.2 施工设备准备 (7)2.3 施工人员准备 (8)2.4 施工现场布置 (9)三、二次结构施工工艺流程 (11)3.1 墙体砌筑 (12)3.1.1 砌筑前准备 (13)3.1.2 砌筑操作 (14)3.1.3 砌筑质量检查 (16)3.2 混凝土浇筑 (17)3.2.1 浇筑前准备 (18)3.2.2 混凝土浇筑 (19)3.2.3 混凝土养护 (21)3.3 砌块安装 (22)3.3.1 安装前准备 (22)3.3.2 安装操作 (24)3.3.3 安装质量检查 (25)四、二次结构施工要点 (27)4.1 墙体砌筑要点 (28)4.2 混凝土浇筑要点 (30)4.3 砌块安装要点 (30)五、安全生产与文明施工 (31)5.1 安全生产措施 (32)5.2 文明施工管理 (34)六、季节性施工措施 (35)6.1 防止雨水冲刷 (36)6.2 防止高温作业 (37)七、应急预案与风险管理 (38)7.1 应急预案制定 (40)7.2 风险因素识别 (42)7.3 风险控制措施 (43)八、施工进度计划与资源配置 (44)8.1 施工进度计划 (46)8.2 资源配置计划 (47)九、质量控制与验收标准 (49)9.1 施工质量控制 (50)9.2 工程验收标准 (51)一、前言在当前建筑行业中,二次结构施工对于整体建筑质量及安全至关重要。
本施工方案旨在提供关于二次结构施工最详细的技术指导与操作规范,确保施工过程科学、合理、高效。
本方案结合实际情况,对二次结构的施工流程、技术要点、质量控制及安全保障等方面进行全面阐述,旨在为相关施工单位提供有力的支持与参考。
随着现代建筑技术的不断进步与发展,二次结构施工在建筑整体建设中的地位日益凸显。
二次结构不仅承担着建筑物的承重功能,还涉及到建筑物的美观与舒适度。
住宅楼二次结构施工方案
住宅楼二次结构施工方案本工程为住宅楼二次结构施工方案,包括砌筑墙体、构造柱、圈梁、楼板等部位的施工。
本工程采用钢筋混凝土结构,墙体采用加气混凝土砌块,楼板采用钢筋混凝土现浇。
技术准备:熟悉图纸,了解设计意图,进行技术交底,明确施工要求。
材料准备:根据设计要求,准备砌块、砂浆、钢筋等材料,并检查材料质量。
劳动力准备:根据施工进度计划,安排足够的劳动力,确保施工顺利进行。
现场准备:清理施工现场,确保施工场地平整、干净,具备施工条件。
墙体砌筑:采用加气混凝土砌块,按照设计要求进行排列,采用砂浆进行砌筑,确保墙体平整、垂直。
构造柱施工:根据设计要求,设置构造柱,并采用钢筋进行绑扎,然后浇筑混凝土。
圈梁施工:根据设计要求,设置圈梁,并采用钢筋进行绑扎,然后浇筑混凝土。
楼板施工:根据设计要求,采用钢筋混凝土现浇,确保楼板平整、牢固。
施工人员必须遵守各项文明施工规定,尊重当地风俗习惯。
做好施工现场的环保工作,减少噪音、扬尘等对环境的影响。
随着现代建筑的高度和复杂性的增加,消防安全问题变得越来越重要。
住宅楼作为人们居住的主要场所,其消防安全更是直接关系到人们的生命财产安全。
因此,制定一个合理、有效的住宅楼消防工程施工方案至关重要。
本方案旨在明确住宅楼消防工程的施工流程、技术要求、质量标准及安全措施,以确保工程的顺利进行和安全性能的达标。
施工准备:包括技术准备、现场准备、人员准备等。
消火栓系统施工:按照设计图纸进行消火栓的安装,确保位置正确,压力符合规范。
自动喷水灭火系统施工:安装喷头、报警阀等设备,连接水源和管道,确保在火灾发生时能够及时响应。
火灾自动报警系统施工:安装探测器、控制器等设备,进行调试和验收,确保系统灵敏可靠。
防排烟系统施工:安装排烟口、风机等设备,确保在火灾发生时能够及时排除烟雾,防止烟雾蔓延。
应急照明和疏散指示系统施工:安装应急照明灯、疏散指示牌等设备,确保在火灾发生时能够为人员提供安全疏散指引。
二次结构混凝土钢筋工程施工方案
二次结构混凝土钢筋工程施工方案一、施工前准备1.材料准备:准备所需的混凝土、钢筋、脱模剂等施工材料。
2.设备准备:准备必要的施工设备,如搅拌机、砼泵等。
3.工艺准备:根据设计要求,制定详细的施工工艺流程。
二、施工工艺1.基底处理:对基底进行清理和修补,确保基底平整、牢固。
2.钢筋加工:根据设计要求,对钢筋进行剪切、弯曲等加工,并进行防锈处理。
3.钢筋安装:根据结构图纸,按照设计要求将钢筋进行定位和固定,确保钢筋的准确性和稳定性。
4.模板安装:按照设计要求进行模板的安装,确保模板的平整和密实。
5.混凝土搅拌:将预先准备好的混凝土材料投入搅拌机进行搅拌,保证混凝土的质量和均匀性。
6.砼泵注浆:使用砼泵将混凝土泵送到施工现场,并注入模板中,须保证注浆速度适当,不得过快或过慢。
7.整平与抹光:在混凝土开始凝固前,使用整平工具进行整平,然后使用抹光工具对混凝土表面进行抹光,确保表面光滑。
三、质量控制1.施工人员:对施工人员进行必要的培训,确保其具备相应的技能和经验。
2.材料质量:对所使用的混凝土、钢筋等材料进行严格的质量控制,确保符合设计要求。
3.施工过程监控:对施工过程进行严格的监控,包括混凝土搅拌、泵送、浇筑、整平等环节。
4.检测与验收:对施工完成的钢筋混凝土进行必要的检测和验收,确保其符合相关标准和规范。
四、安全措施1.环境保护:在施工现场周边设置防尘、防噪音措施,确保周边环境不受污染和干扰。
2.工作安全:施工人员必须穿戴好相应的安全防护用品,如安全帽、防护眼镜、安全鞋等。
3.防火措施:施工现场必须设置灭火器材,并严禁在施工过程中使用明火。
4.施工现场管理:对施工现场进行严格管理,确保施工过程有序进行,杜绝事故的发生。
五、施工结束1.清理:施工结束后,对施工现场进行清理,及时清除垃圾和废料。
2.维护:对已完工的混凝土结构进行维护,保持其正常使用和功能。
3.归档:对施工过程记录和质量检测报告等必要资料进行归档保管。
(完整版)最详细的二次结构施工方案
(完整版)最详细的二次结构施工方案二次结构施工方案是指在主体结构施工完成之后,进行的梁柱板等构件的施工工作。
下面是一份详细的二次结构施工方案,包括了材料准备、施工工序和安全措施等方面的内容。
一、材料准备1.钢筋:根据结构设计图纸,购买各种规格的钢筋,并进行验收,确保质量符合要求。
2.混凝土:根据设计要求,控制混凝土的配合比例和强度等指标。
材料要求干燥、无杂质,如有需要,可添加特殊的防水剂、增稠剂等。
3.模板:采用高质量的模板材料,如胶合板、钢板等。
模板要求平整、无裂缝,并按照施工图纸要求进行尺寸加工。
二、施工工序1.清理施工面:清理二次结构施工面,确保基础坚实、平整。
2.安装脚手架:根据施工现场的特点,搭建合理的脚手架,并加固牢固,确保安全。
3.钢筋加工:根据施工图纸的要求,进行钢筋的加工和连接。
确保钢筋的数量、形状、尺寸符合设计要求,并采取必要的防锈措施。
4.安装模板:按照图纸要求进行模板的装配,并采用支撑杆进行支撑,确保模板牢固稳定。
5.浇筑混凝土:在模板中预留好孔洞等部位后,进行混凝土的浇筑。
应注意控制混凝土的浇筑速度、施工温度和湿度等参数,以确保混凝土的质量。
6.养护施工:混凝土浇筑完成后,进行养护工作。
根据混凝土的强度等指标,在施工现场进行湿润养护、遮阳等措施,确保混凝土的强度和稳定性。
7.拆除模板和支撑:混凝土达到设计要求的强度后,拆除模板和支撑,并进行清理,保持现场的整洁。
三、安全措施1.安全培训:施工人员必须参加安全培训,并熟悉施工场所的安全规定和操作规程。
2.佩戴防护用品:施工人员必须佩戴安全帽、防尘口罩、手套和安全鞋等防护用品,确保施工安全。
3.检查施工设备:施工前,必须对脚手架、模板等施工设备进行检查,确保其稳定可靠。
4.安全防护措施:在施工现场设置警示标志,保持道路畅通,设立安全警戒线,并设置警示灯、护栏等设施,确保工地安全。
5.建立施工现场安全管理制度:建立独立的安全管理制度,包括安全巡视、施工纪律、应急处理等方面的内容,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宜宾临港经济技术开发区大学城职业教育基地 -西华大学宜宾研究院项目(一期)
次
结
构
施
工
方
编制:
审核:
审批:
西安市建筑工程总公司
2018年月
目录
-、工程概况....................................................... 1..
二、编制依据:.................................................... 2..
三、控制要点:.................................................... 2..
(一)....................................... 构造柱、圈梁、过梁:2
(二)......................................... 卫生间、外墙的止水
6.
(三)................................................... 窗台压顶
7.
(四)............................................. 预留洞口的封闭
7.
(五)....................................................... 植筋
7..
(六)................................................. 填充墙砌筑
10
四、质量标准 (14)
五、质量通病防治 (16)
六、雨期施工措施 (19)
七、水电管线的埋设 (19)
可编辑wrod范本
工程概况
宜宾西华大学建设项目及大学路工程项目,本标段由9个单项工程组成,其中包含各类型厂房及设备用房、宿舍、食堂、研究生楼、教学培训楼、实验楼、研发中心。
本标段由9个单项工程组成,其中包含各类型房屋建筑工程总建筑面积约14万平方米。
建筑工程等级为二级,耐火等级为二级,抗震设防分类为丙类,地基基础设计等级为丙级,结构设计使用年限50年,地下防水等级为一级,结构安全等级二级。
抗震设防烈度为7度。
GB50203-2011 GB50300-2011
13J104
《蒸压加气混凝土砌块》
GB/T11968-2006
本工程的二次结构包括:构造柱、窗台卧梁、止水坎、圈梁、过 梁、压顶、填充墙等,为确保本工程二次结构的施工质量达到优良标 准,特编制此二次结构施工方案。
建设单位: 宜宾市科教产业投资集团有限公司 地质勘察:
四川蜀康地质勘察工程公司
设计单位: 同济大学建筑设计研究院(集团)有限公司 监理单位: 四川元丰建设项目管理有限公司 施工单位: 西安市建筑工程总公司
、编制依据:
建筑工程施工及验收规范、国家强制性标准、质量标准和工法、 施工组织设计、图纸会审及施工图纸。
《砌体工程施工质量验收规范》 《建筑工程施工质量验收统一标准》
《蒸压加气混凝土砌块建筑构造》
三、控制要点:
(一)构造柱、圈梁、过梁:
根据施工图纸及施工规范要求设置构造柱、圈梁、过梁、配筋带
1、构造柱 1)构造柱的位置
构造柱坝留钢筋
①宽度大于2.1m的门窗洞口的两侧。
②独立墙体的端部。
③当墙体长度超过5m或2倍墙高时,应在墙角、中间部位、端部设置构造柱,构造柱中距〉层高。
④“ L”、“T”、“ +”形墙体交接处设置构造柱。
⑤其他设计置构造柱的部位详见(二次结构构造柱图)。
2)构造柱的构造要求
①构造柱的截面尺寸不应小于墙厚x 200mm混凝土强度等级为。
